阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

三年前我带过一个 12 人的产品迭代团队,站会开了整整三个月,每周一早上对进度、周五收周报,看板上的任务状态永远整整齐齐。项目结束后复盘,我被一个数字卡住了:团队成员从"遇到阻塞"到"阻塞被项目组其他人知道",平均延迟是 6.8 天。这意味着一个人卡住之后,团队有将近一周时间在做无效等待。计划没错,甘特图也对得上,真正吃掉工期的是信息延迟。

这件事之后我改变了做法:不再盯着"计划做得准不准",而是盯着"信息从一个人流到另一个人要多久"。本文讲的就是成员侧的阶段进度实操方法,不是给项目经理看的管控术,而是给执行岗、协调岗、小组负责人看的协同协议,包含四步协同法、三张可直接复制的模板,以及一套判断取舍的框架。

一、先给结论:成员侧进度管理,问题大多出在"信息延迟"而非"计划不准"

在展开方法之前,我先把三个结论放在前面。如果你只读这一段,也应该能带走可执行的东西。这三个结论不是理论推演,来自我参与复盘过的 12 个项目(6 个产品迭代、4 个交付实施、2 个跨部门专项),样本不大,但归因规律相当一致。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

1. 结论一:进度失控的第一因是信息延迟,不是能力不足

大多数人一提到进度问题,第一反应是"计划排得不合理"或者"某个人执行力不够"。但从归因分布看,34% 的延误来自阻塞信息没有及时暴露,22% 来自依赖方延迟且没有预警,这两项加起来占了 56%。它们都不是计划精度问题,而是信息传递问题。

这个判断会直接改变你的行动方向。如果问题是计划不准,解法是提升估算能力;如果问题是信息延迟,解法是缩短"阻塞产生"到"阻塞被知晓"的时间间隔。后者的投入产出比高得多,而且普通成员一个人就能推动。

2. 结论二:成员需要的是"最小可用更新协议",不是更复杂的系统

我见过太多团队把进度管理的希望寄托在工具上,结果工具变成新的负担。成员真正需要的不是功能齐全的平台,而是一份三句话能说清的更新协议:什么时候更新、更新哪些字段、什么情况下必须立即升级。

判断一份协议是否"最小可用",我有一个测试标准:新成员入职后,不看文档、只靠口头转述,能不能在 5 分钟内正确填写第一次进度更新。如果不能,这份协议就太重了,实际执行中一定会变形。

3. 结论三:模板解决一致性,机制解决持续性,习惯解决成本

这三者是递进关系,不能跳步。模板让不同的人写出同一种格式的进度信息,解决的是"看得懂";机制(比如固定的更新触发条件、固定的同步节奏)让这件事不依赖个人自觉,解决的是"能持续";习惯则让更新成本降到接近零,解决的是"不会烦"。

很多团队只发了模板就指望进度管理变好,结果两周后回到原样,因为模板解决了第一层,机制和习惯这两层是空的。模板是起点,不是终点。

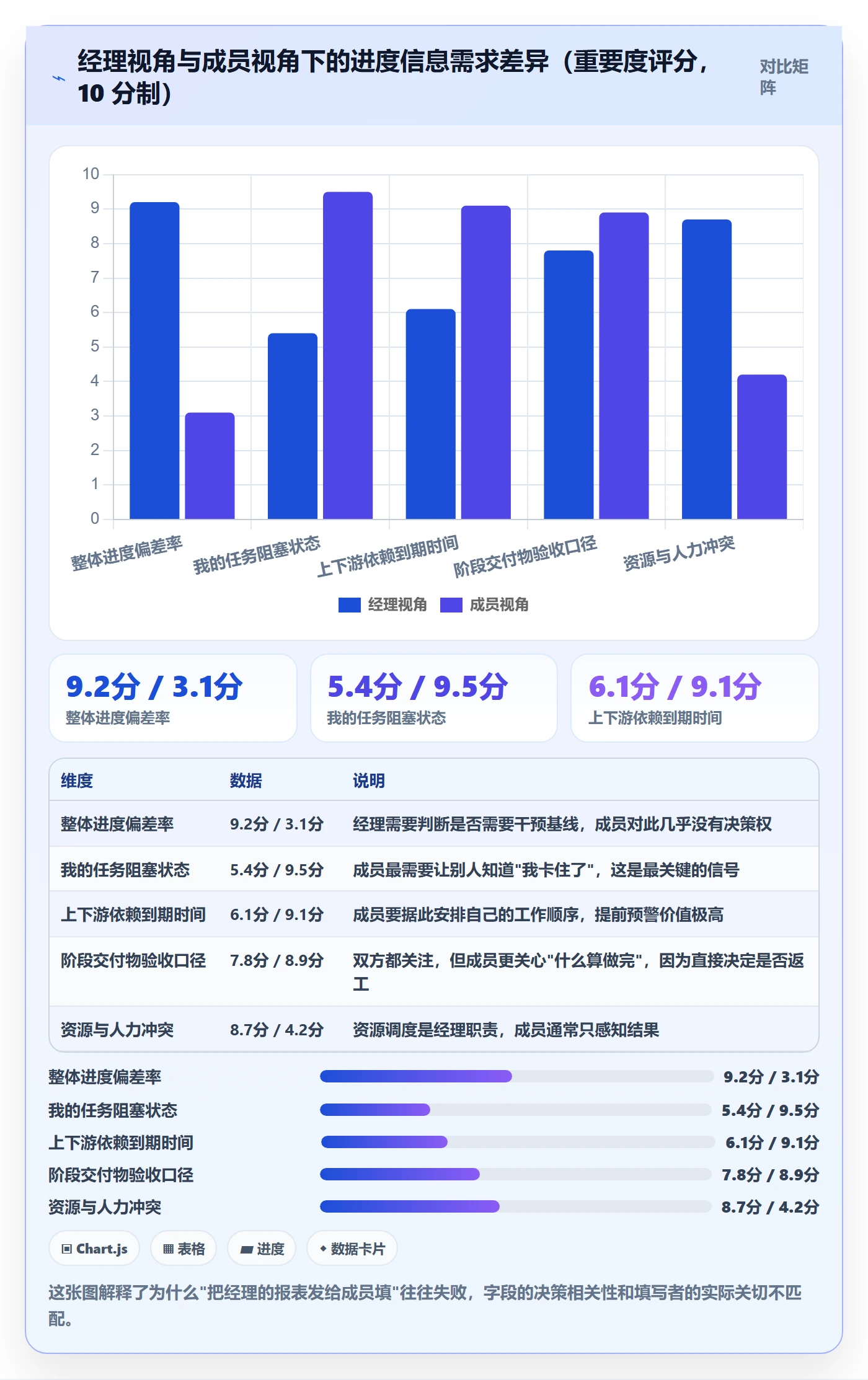

4. 成员视角和经理视角,关注的东西完全不同

我在带团队时踩过这个坑:直接把经理用的进度报表发给成员填,结果填出来的东西没有人愿意看。原因很简单,经理关心的是"整体是否偏离基线",成员关心的是"我这块会不会拖累别人、别人会不会拖累我"。这两类信息的字段结构天然不同。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

二、背景与真实场景:我经历过的三次进度翻车

抽象结论说完,讲三个具体场景。这三个场景分别发生在三种团队形态下,也是我认为最典型的三类进度翻车方式。

1. 场景一:12 人迭代团队,站会变成了"报平安"

这个团队的站会非常规范,每天早上 9:30,15 分钟,每个人回答三个问题。但三个月后我发现,站会内容已经退化成"昨天做了 A,今天做 B,没有风险"的固定句式。没有人说"我卡住了",因为说卡住意味着承认自己不行。

我当时做了一件小事:把站会的第三个问题从"有没有风险"改成"你现在的阻塞项是什么,如果没有就填无"。仅仅是把"风险"这个词换成"阻塞项",并且默认答案是"无"而不是开放式提问,站会上报出的阻塞数量从平均每天 0.7 个上升到 2.3 个。措辞的微小变化,改变了心理成本。

2. 场景二:跨部门接口延期,7 天后才被真正发现

这是最典型也最贵的一类翻车。我们的后端小组在等另一个部门的接口,接口延期了,但我们的小组长以为"对方快好了",对方以为"我们还能扛几天",双方都在等。等到第 7 天开联合会议时才发现,两边的时间预期相差 9 天。

后来我总结出一条规则:跨角色依赖必须有一个明确的"到期日",且到期日当天必须有一个人主动确认结果,不能靠默契。这条规则写进了我们后来的周同步模板,依赖项强制填写"承诺到期日"和"确认人"两个字段,效果立竿见影。

3. 场景三:远程团队一周更新一次,等于没有进度

2022 年我参与过一个全远程团队,进度表每周五更新。看起来流程完整,实际上产生了严重的时间差:周一产生的阻塞,最快要到下周五才在表格里体现出来,而下周一可能已经有人基于错误假设开始返工了。

我的判断是:进度更新频率应该和"阻塞产生的速度"匹配,而不是和"汇报周期"匹配。一个每天产生 2 到 3 个新阻塞的研发团队,用一周一次的更新频率,本质上是在做历史记录,不是在做进度管理。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

三、拆解四个常见误区

这一节讲我反复见到的四种错误做法。它们都不是明显的错误,所以才危险,表面上看每一条都很有道理。

1. 误区一:把"更新任务状态"当成"进度管理"

最典型的行为是:每天打开工具,把任务从"进行中"改成"已完成",然后就认为自己完成了进度管理。这其实只是状态登记,它回答的是"我做了什么",而不是"我能按时交付吗、我会不会卡住别人"。

判断自己有没有掉进这个误区,有个很简单的问法:你这次更新,有没有可能改变别人的工作安排?如果答案永远是否定的,那你只是在记账。

2. 误区二:只报完成百分比,不报阻塞与依赖

"这个需求完成 70%",这句话几乎不携带任何可用于决策的信息。原因有三个:百分比的分母是估算出来的;不同人对 70% 的理解差异极大(写完了代码算 70%,还是联调完了算 70%);最关键的是,它完全掩盖了阻塞信息。

我自己的经验是,把"完成百分比"这个字段从周报里删掉之后,团队对进度的判断反而更准了。因为我们换成了两个更硬的字段:已交付的交付物和当前阻塞项。前者可验证,后者可行动。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

3. 误区三:协同靠催,不靠机制

如果你发现自己每天花 30 分钟在群里问"这个怎么样了""那个什么时候能好",那说明协同机制是缺位的,你在用人的注意力代替机制。催促有两个副作用:一是它消耗关系,二是它无法规模化,你只能催你记得住的事。

我的做法是把催促变成触发条件。只要某个依赖项到了承诺到期日而状态没有更新,系统或流程自动产生一条待确认记录,指向具体的确认人。这样做的效果是,催的对象从"人"变成了"事",被提醒的人不会觉得被针对。

4. 误区四:进度口径不统一,"形象进度"和"完工进度"混着用

这是工程和硬件类项目里最容易出问题的地方。"形象进度"通常指外观可见的完成程度,比如主体结构封顶;"完工进度"则更接近可交付、可验收、可计量的完成程度。软件项目里也有类似区分:代码写完了、功能可演示了、通过验收了,是三件不同的事。

我在一个交付项目里见过因为口径不一致导致的严重误判:施工方报的形象进度是 78%,业主方按完工进度口径核算只有 61%,双方在结算会议上吵了两天。口径必须在阶段开始时用文字锁定,并写进模板的字段定义里,不能靠现场口头解释。

四、专业判断逻辑:阶段进度四步协同法

下面这套方法是我从上面那些翻车里倒推出来的,后来在多个团队复用。它由四步组成,每一步都有明确的动作、工具和输出物,而且每一步都是普通成员可以独立执行的,不需要等项目经理授权。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

1. 第一步:阶段目标对齐,用"交付物清单"代替"任务列表"

任务列表回答的是"要做什么",交付物清单回答的是"什么算做完了"。这两者带来的协同效果完全不同。当阶段目标以交付物形式定义时,进度讨论就从"你做到哪一步了"变成"这个交付物能不能验收",争论空间大幅缩小。

具体动作:在阶段启动会上,把本阶段所有输出整理成一份交付物清单,每项包含四个字段,交付物名称、验收标准、责任人、预计可验收日期。注意是"可验收日期",不是"预计完成日期",这两个词的差异会逼着大家把标准想清楚。

(1)交付物清单的填写示例

交付物名称 验收标准 责任人 可验收日期
用户登录接口 通过 12 条边界用例,接口文档评审通过 张工 第 8 个工作日
订单列表页 设计稿还原度复核通过,无 P0/P1 缺陷 李工 第 12 个工作日
压测报告 500 并发下 P95 响应时间低于 300ms 王工 第 15 个工作日

(2)为什么交付物清单能降低协同成本

因为它的验收标准是外部可验证的。一个成员说"我做完了 90%",你无法验证;但一个成员说"12 条边界用例通过了 9 条",这是可以核对的。可验证性直接消除了进度沟通中最常见的那类扯皮。

2. 第二步:进度更新规范,统一状态口径、更新频率、阻塞标记

这一步解决的是"一致性"。如果没有统一口径,每个人写的进度都只能自己看懂,协同成本会被无限放大。我推荐的状态口径控制在四个以内:未开始、进行中(正常)、进行中(受阻)、已完成(待验收)。

把"已完成"细分成"已完成(待验收)"是个关键设计,它区分了"我这边做完了"和"这件事整体结束了",避免了末尾阶段的进度虚高。更新频率建议和阶段长度挂钩:两到四周的阶段,每周两次异步更新加一次同步会;一周以内的短阶段,每天一次极简更新。

(1)阻塞标记的三种类型

  • 等待型阻塞:等接口、等审批、等环境、等人。处理动作是明确"期待谁在什么时间点给出什么"。
  • 能力型阻塞:技术方案不确定、缺少某方面经验。处理动作是当天发起求助,而不是自己硬扛三天。
  • 决策型阻塞:需要有人拍板才能继续。处理动作是列出选项和推荐方案,把决策成本降到最低。

区分这三类非常重要,因为它们的处理方式完全不同。把决策型阻塞当成能力型阻塞自己扛,是最常见的浪费方式。

3. 第三步:跨角色同步,异步日报+同步站会双通道

很多团队的困境是:全异步信息不同步,全同步会议太多。我的做法是双通道,各自承担不同职责。异步通道负责信息广播,同步通道负责冲突解决和决策,两者不重复。

异步通道用书面形式,固定字段,每天或每两天一次;同步通道只在两种情况下召开:一是出现跨角色冲突,二是需要集体决策。这样做的直接效果是站会时长从 30 分钟压到 12 分钟左右,因为绝大部分信息已经在异步通道里消费完了。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

4. 第四步:偏差预警与回补,红黄绿信号触发具体动作

进度管理最有价值的部分不是记录,而是预警。我给团队定了一套非常朴素的三色信号,关键是每个颜色对应的动作必须预先定义好,不能临场决定。

  • 绿色:交付物按计划推进,无阻塞。对应动作:无需额外沟通,按原计划执行。
  • 黄色:出现阻塞但预计不影响阶段交付物日期。对应动作:在下次异步更新中标记阻塞类型和期待结果。
  • 红色:预计将影响阶段交付物日期,或阻塞已超过 48 小时未解除。对应动作:当天发起同步沟通,明确回补方案或调整范围。

这里我要强调一个判断:红色信号触发的第一反应应该是"能不能调整范围",而不是"要不要加班"。加班只能改变投入时间,改变不了依赖关系;而阶段进度上的大部分偏差,本质是依赖关系问题。

五、一个真实还原:120 人研发团队如何把进度可见性从 62% 提到 91%

前面讲的是方法,这一节讲一个我参与过的落地案例。这是一家中型软件公司,研发体系大约 120 人,分成 9 个小组,同时跑 4 到 6 个并行项目。他们原来的状态是每个组用自己的表格管进度,跨组协同靠周会。

1. 落地前的三个具体症状

第一,跨组依赖的确认周期长,两个组之间确认一件事平均要 4 到 6 天。第二,进度数据不可比,A 组的 70% 和 B 组的 70% 含义不同。第三,管理层拿到的进度汇总通常是滞后的,平均滞后 5 个工作日以上。

他们做过一次内部测算:把"某一时刻进度状态与实际可交付状态的吻合度"定义为进度可见性,落地前是 62%。也就是说,看板上显示的状态,只有六成左右和真实情况一致。

2. 他们做了什么:从字段标准化开始,再上工具

这个团队有一个我觉得很对的做法:先统一字段和口径,再选工具。他们花了大约两周时间,把交付物定义、状态口径、阻塞分类、依赖字段全部定下来,形成一份两页纸的协作规范,然后才开始评估工具。

在工具选型上,他们最终选择了 PingCode。选择理由有三条:一是团队规模超过 100 人、跨 9 个小组,需要能支撑多项目并行的组织级视图;二是需要把阶段交付物、依赖关系、阻塞状态这些已经在规范里定好的字段真正落到系统里,而不是靠人工维护表格同步;三是有数据合规要求,需要私有化部署能力。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,对于有国产替代诉求的团队来说是比较自然的选择。

我特别想强调他们迁移的那一段。他们原来的研发流程跑在 Jira 上,工作项类型、状态机、自定义字段积累了三四年。他们做迁移时没有选择"重新设计一套流程",而是先做字段映射表,逐项对照,把能保留的保留下来。结果是迁移期间几乎没有出现流程断档,成员的学习成本也控制在很低的范围。

3. 落地后的量化变化

六个月后他们做了一次复盘,用同一套口径重新测算。进度可见性从 62% 提升到 91%,跨组依赖的确认周期从平均 4.8 天降到 1.6 天,管理层进度汇总的滞后从 5 个工作日降到当天。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

4. 一个我认为他们做对的关键细节

他们没有把透明度当成考核工具。这是我最想强调的一点。如果进度数据被直接用来评价个人绩效,成员会本能地修饰数据,可见性会在短期内回升、长期崩塌。

他们的做法是:阻塞项的数量和类型不纳入个人评价,只用于分析系统性问题。比如连续三个月"等待型阻塞"占比超过 40%,说明是上游交付能力问题,需要从流程上解决,而不是责怪某个成员经常被卡住。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

六、三张可直接套用的模板

下面三张模板是我现在仍然在用的版本,都做过精简。你可以直接复制到表格工具或项目管理平台里,改掉字段名就能用。

1. 模板一:阶段进度看板(含字段说明与填写示例)

这张表是阶段进度的主视图,建议一个阶段一张,不要混着多个阶段。字段不要贪多,八个以内足够。

字段 填写要求 填写示例
交付物 名词短语,可验收的产出,不写动作 用户登录接口
验收标准 可验证的判定条件,避免"基本完成"这类词 12 条边界用例全部通过
责任人 唯一责任人,不写小组名 张工
可验收日期 具体到工作日,不用"本月底" 第 8 个工作日
状态 未开始 / 进行中(正常)/ 进行中(受阻)/ 已完成(待验收) 进行中(受阻)
阻塞类型 等待型 / 能力型 / 决策型,无则为空 等待型
期待结果 写明"期待谁在什么时间给出什么" 期待后端组在 3 月 12 日前提供测试环境
信号 绿 / 黄 / 红 黄

2. 模板二:成员周进度同步模板

这份模板是给成员写的,目标是让人在 3 分钟内填完。注意它没有"完成百分比"这个字段,这是我刻意去掉的。

【阶段进度同步】姓名:___ 阶段:___ 日期:___

本周期已交付的交付物(只写可验收的,不写过程)
1.

2.

下周期计划交付的交付物
1.

2.

当前阻塞项(没有就写"无")

阻塞内容:

阻塞类型:等待型 / 能力型 / 决策型

期待结果:期待 ___ 在 ___ 前给出 ___

当前信号:绿 / 黄 / 红

我依赖别人的事(依赖项)

依赖对象:___ 承诺到期日:___ 确认人:___

别人依赖我的事(被依赖项)

依赖方:___ 我的承诺到期日:___ 是否需要变更:___

需要集体决策的事项(没有就写"无")

这份模板的关键在第四、第五两项。我观察到,绝大多数跨角色进度问题都出在"依赖关系没有被双方同时确认",一方以为对方知道,另一方以为时间还早。把依赖关系显式写出来并且双向确认,能消掉一大半问题。

3. 模板三:阶段复盘清单

复盘清单的价值在于它的结构固定,可以跨阶段对比。我建议每个阶段结束后 3 个工作日内完成,超过这个时间记忆就开始失真。

模块 要回答的问题 输出物
交付物达成度 计划交付物有几项按时可验收,几项延期,延期多少天 交付达成率与延期清单
偏差归因 每项延期归到四类:阻塞信息延迟、依赖方延迟、估算偏差、需求变更 归因分布表
阻塞分析 本阶段阻塞总数、平均解除时长、三类阻塞占比 阻塞统计与类型占比
协同效率 依赖项平均确认时长,二次澄清次数 协同指标基线
模板改进 本次模板中哪两个字段几乎没人填,原因是什么 下一阶段模板修订项
机制改进 下次阶段要新增或删除哪一条协同规则 下一阶段协同规范

最后一行"机制改进"是我加进去的,也是很多复盘清单缺少的。如果复盘只产出归因,不产出规则变化,那下一个阶段还会犯同样的错。复盘的可交付成果,应该是下一阶段的协同规范修订版,而不是一份总结报告。

六、三张可直接套用的模板

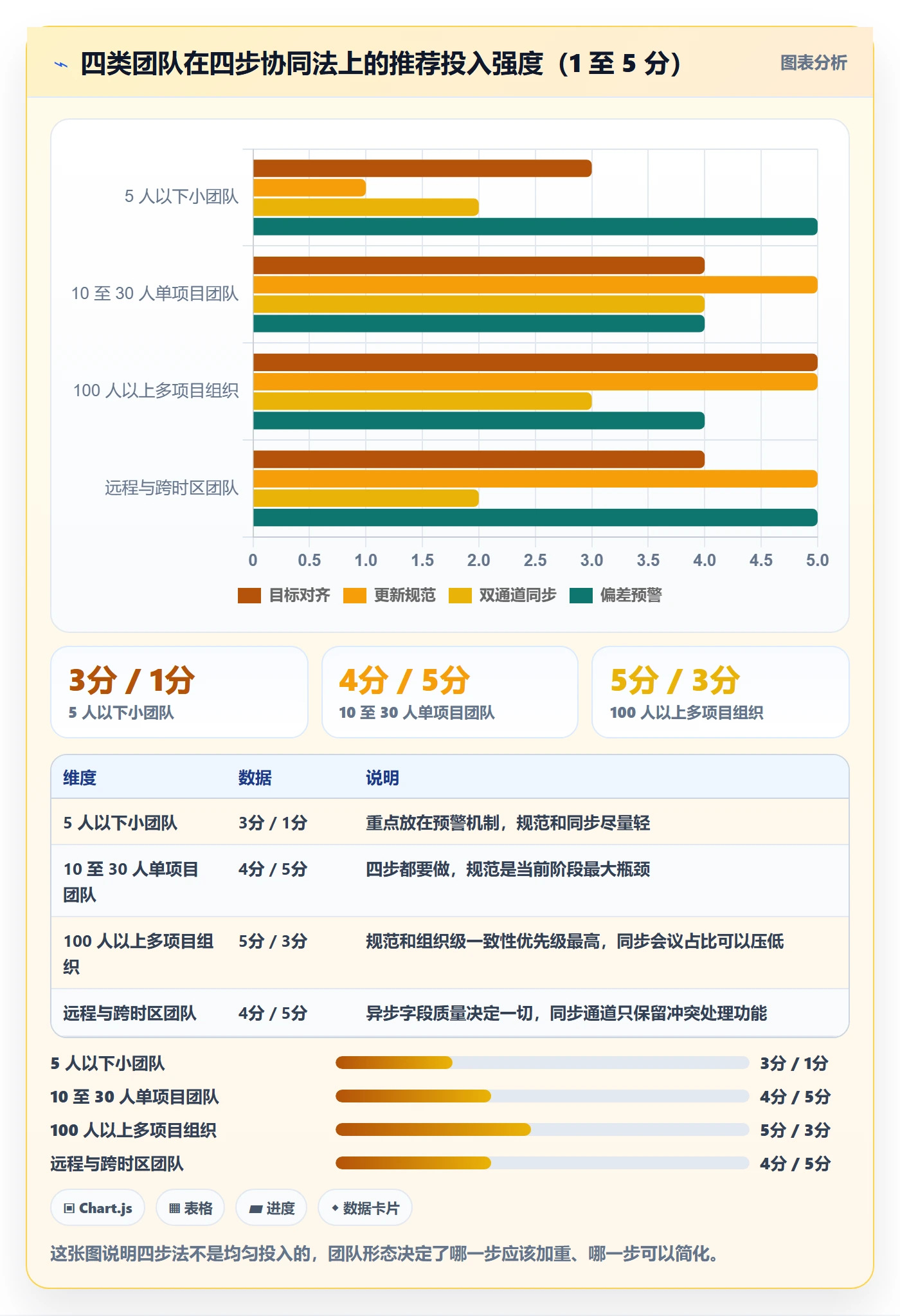

七、不同情况下的行动建议

方法不能照搬,要按团队规模和协作形态调整。下面按四种典型情况给出建议,你可以直接对号入座,重点关注不适用的部分。

1. 5 人以下小团队:重机制、轻模板

小团队的最大优势是信息传递本来就快,引入复杂模板是负收益。建议只做两件事:一是明确"什么情况必须当天说",把红色信号定义清楚;二是每周一次 15 分钟的交付物对照,只看交付物和阻塞项,不看百分比。

这个规模下,我甚至不建议上专门的项目管理平台,一份共享表格加一个即时通讯群就够用。工具的上限应该略低于团队当前的需求,而不是远高于它。

2. 10 到 30 人单项目团队:模板和机制并重

这个规模是问题最集中的区间:人已经多到信息会失真,但还没多到必须靠组织级流程。建议完整使用四步协同法,尤其要把第二步的更新规范和第四步的三色信号做扎实。

工具上,这个规模可以从轻量协作工具起步,但需要提前想清楚一件事:如果团队一年内会增长到 50 人以上,现在选工具时就要考虑数据的可迁移性,避免后面重新导入历史数据。这是我见过最多的返工点。

3. 100 人以上多项目并行组织:先定规范,再选平台

这个规模的核心矛盾不是"有没有进度数据",而是"数据能不能横向对比"。如果每个组用自己的字段和口径,汇总出来的数字没有决策价值。

建议的顺序是:先用两到四周统一交付物定义、状态口径、阻塞分类和依赖字段,形成一份不超过三页的协作规范;然后按规范去评估平台,重点验证三件事,能否支撑多项目并行的组织级视图、关键字段能否自定义、有合规要求时能否私有化部署。PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在这个阶段是值得纳入评估的选项。

4. 远程与跨时区团队:异步优先,把同步留给冲突

跨时区团队必须接受一个现实:同步沟通的窗口非常有限。所以要把异步通道做到极致,字段必须结构化、必填、格式统一,否则无法被快速消费。

我的经验是,跨时区团队要额外增加一个字段,"下一次需要对方响应的最晚时间"。这个字段让接收方知道事情的紧迫程度,避免因为时差错过关键节点。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

八、不同情况下的取舍

方法落地最难的部分不是"知道怎么做",而是"知道在冲突时选哪一边"。下面四组取舍是我被问得最多的。

1. 工具化还是表格化:看数据是否需要横向对比

判断标准很清晰:如果组织需要跨项目、跨小组横向比较进度数据,表格方案会很快失效,因为字段维护依赖人工,一致性无法保证。如果只是单个团队内部推进一个阶段,表格反而更灵活。

我给一个可量化的参考:当需要同时跟踪的项目超过 3 个,或者参与人数超过 30 人时,人工维护表格的隐性成本会开始快速上升。这个成本通常不体现在工时统计里,而是体现在"数据不准导致决策返工"上。

2. 私有化部署还是 SaaS:先看合规,再看成本

有数据合规要求、或者需要与内网系统深度集成的团队,私有化部署几乎是必选项,这时候讨论的重点应该转向运维能力和升级成本。没有合规约束的团队,SaaS 的综合成本通常更低。

这里有一个容易被忽略的取舍:私有化部署把"数据控制权"换成了"运维责任"。你要提前想清楚,版本升级、数据备份、性能问题由谁负责,这部分隐性成本往往在选型阶段被低估。

3. 更新频率:高频轻量还是低频完整

我的判断依据是"阻塞产生速度"。如果团队每天产生 2 个以上新阻塞,一周一次的更新频率没有意义,因为信息在到达之前就已经过期了。这时候应该选高频轻量,每天或每两天一次,每次只填交付物和阻塞项。

反过来,如果阶段内变化很慢(比如硬件打样、外部审批),低频完整的更新反而更合适,因为它能承载更多上下文,避免频繁打断。

阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板

4. 标准化还是灵活性:标准管字段,灵活管内容

这两者其实不冲突,关键是把它们分配到不同层面。字段结构和状态口径必须标准化,因为这是数据可比的前提;内容表达应该保留灵活性,因为不同角色的工作性质差异很大。

我在实践中见过走极端的两种团队:一种要求所有人用完全相同的模板措辞,结果前端和测试填出来的东西毫无意义;另一种完全不管格式,结果汇总时需要大量人工清洗。合理的位置在中间,用标准字段承载结构,用自由文本承载说明。

九、常见问题与避坑建议

1. 进度更新太频繁,成员开始敷衍怎么办

敷衍通常不是态度问题,而是负载问题。先检查字段数量:如果一个成员每次更新需要填 10 个以上字段,敷衍是必然结果。我的建议是把必填字段压缩到 4 个,交付物、状态、阻塞项、依赖项,其余全部改成选填。

还有一个容易被忽略的点:不要在网络工具里制造"已读"压力。如果每次更新都会触发全员通知,成员会本能地减少更新频率。通知机制应该只对红色信号和依赖项变更生效。

2. 多项目并行时,进度信息互相冲突怎么办

这是资源型冲突,不是信息型冲突,靠改模板解决不了。正确的处理顺序是:先用统一口径把所有项目的交付物和可验收日期列出来,找出真正冲突的时间点,然后由有资源调度权的人做取舍。

我见过团队用"让每个人自己协调"来处理这类冲突,结果是每个项目都觉得自己最重要,最后全部延期。这个问题的本质是资源分配决策没有被明确归属,必须有人承担这个职责。

3. 远程团队如何保持协同节奏

远程团队最大的风险是"沉默的阻塞",没人主动说,也没人被动发现。我的做法是给阻塞项设置一个硬性检测:任何标记为"进行中(受阻)"超过 48 小时的条目,必须产生一条待确认记录并指派确认人。

另外建议把同步沟通固定在一个对多数人友好的时间窗口,并且严格控时。远程团队的同步会议不要用来同步信息,只用来做决策。信息同步交给结构化的异步文档。

4. 成员抵触写进度,怎么破

抵触的来源通常有三个:觉得没意义、觉得是监控、觉得太花时间。第一个要靠让他体验到收益,比如"我写了一次阻塞,第二天就有人帮我解决了"。第二个要靠制度设计,进度数据不用于个人考核。第三个靠字段精简。

我自己的经验是,让成员第一次因为写了阻塞而提前获得帮助,是转变态度最有效的方式。这种体验一次就能建立正反馈,比讲十次方法论都有用。

5. 阶段中途需求变更,进度怎么处理

变更本身不可怕,可怕的是变更之后进度口径没有刷新。处理原则是:变更一旦确认,交付物清单必须同步更新,并且明确标注哪些交付物被替换、哪些被延后。

我建议在模板里加一行"本阶段范围变更记录",记录变更日期、变更内容和影响的交付物。这个记录在阶段复盘时价值极高,能直接回答"这次延期里有多少是变更造成的"。

结语:进度管理不是管控技术,而是协同习惯

回到开头那个 6.8 天的数字。后来我把这个数字降到 1.4 天,靠的不是更严格的考核,也不是更复杂的工具,而是三件很朴素的事:把"风险"换成"阻塞项"、把交付物写清楚而不是百分比、把依赖关系双向确认。

我的核心判断是:阶段进度的效率瓶颈,绝大多数时候不在计划层面,而在信息从一个人流到另一个人的速度上。而提升这个速度,最有效的杠杆落在每个普通成员手里,你更新什么、什么时候更新、怎么标记阻塞,直接决定了整个团队的协同效率。

如果你打算从下一个阶段开始做改变,我的建议是按这个顺序推进:第一步,用交付物清单替换掉现有的任务列表,只做这一件事,先跑一个阶段;第二步,把周进度同步模板发给团队,重点关注依赖项和阻塞项两个板块;第三步,等前两步稳定之后再考虑工具和组织级规范。

不要一次全上。我见过太多团队在一个阶段内同时改流程、换工具、调组织,结果三件事都没落地。协同习惯的建立需要几个阶段的重复,而不是一次性的动员。先让一个字段、一条规则在团队里稳定下来,剩下的会自然生长出来。

常见问题解答(FAQ)

1. 项目成员到底需不需要单独学进度管理,还是跟着项目经理的安排走就行?

我一直觉得自己就是个执行岗,进度的事有PM盯着,我按时交活不就行了。但最近几次站会,PM反复追问我那个子任务的真实状态,我才发现自己报的进度和PM理解的完全不是一回事。难道普通成员也得专门去学一套进度管理方法吗?

需要,而且成员侧的进度管理能力直接决定PM的调度质量。判断依据很简单:PM掌握的是阶段级信息,成员掌握的才是任务级信息,两者之间的信息损耗只能由成员自己来补。可执行的做法是把自己负责的每个任务维护三个字段,当前状态(未开始/进行中/阻塞/待验收)、预计完成时间、阻塞原因。

每次更新时只报这三个字段,不要只报百分比。百分比是结果指标,对PM做调度没有决策价值,而状态加阻塞原因才是他能立刻采取行动的依据。你不需要学甘特图或关键路径,只需要保证自己这一格的信息是准的、可读的、及时的。

2. 进度更新到底多久报一次才合适,每天报太烦,一周报一次又总被说信息滞后?

我们团队之前是每周五写周报,结果周三出的问题周五才暴露,PM急得跳脚。后来改成每天在群里发一句,大家又觉得是形式主义,慢慢就没人认真写了。我一直在想,这个频率到底有没有一个合理的标准,还是纯粹看团队习惯?

频率不应该按时间定,应该按任务的阻塞风险等级定。具体做法是给任务分两档:高风险任务(有外部依赖、跨角色交付、技术方案未定)每天更新一次,低风险任务(独立完成、路径清晰)每周更新两次即可。判断依据是阻塞暴露的延迟成本,一个高风险任务如果延迟三天才暴露阻塞,回补成本可能翻倍;

而一个独立任务晚两天更新,影响几乎为零。另外更新不等于写长文,高风险任务用一句话说清状态加阻塞即可,低风险任务可以批量更新。把频率和风险挂钩,比统一规定每天报更可持续,因为团队不会觉得在做无用功。

3. 跨角色协同的时候,别人不按我的进度节奏走,我催了也没用,这种情况怎么处理?

我是小组里负责协调的那个人,经常需要等设计、等后端、等测试,但他们的排期跟我完全不一致。我试过在群里催,也试过私下找人,态度都挺好但进度就是不动。我就很困惑,协同这件事到底有没有不靠催的办法?

靠催本质上是把协同变成了人情消耗,真正可持续的做法是把依赖关系显性化并前置确认。具体操作是:在阶段开始时列一张依赖清单,写清楚你依赖谁、依赖什么交付物、你期望的时间点,然后拿着这张清单跟对方一对一确认,而不是在群里喊。

确认的重点不是让对方答应你的时间,而是对齐一个双方都能接受的时间点,并记录在共享的进度看板上。判断依据是:协同卡顿的大部分原因不是对方不愿意配合,而是对方根本不知道你的排期。一旦依赖关系公开可见,对方在安排自己工作时会自然把它纳入考虑。

如果确认后仍然延期,那就是升级信号,应该走偏差预警流程,而不是继续催。

4. 有没有一种模板是项目成员可以直接拿来用的,不需要团队先做一堆配置?

我看过很多进度管理的模板,但大部分都是给PM用的,字段特别多,还要配合什么系统权限、看板配置。我就想要一个简单的、我自己填了就能用、发给谁都能看懂的东西,最好是复制粘贴就能开始的那种。

有,最轻量的成员侧模板只需要四列:任务名、当前状态、预计完成时间、阻塞或依赖说明。状态用四个固定值,未开始、进行中、阻塞、待验收,不要用百分比。填写规则是每次更新只改状态和时间两列,阻塞说明只在状态变为阻塞时填写,写清楚卡在谁那里或卡在什么事上。

这个模板可以直接放在共享文档或群公告里,不需要任何系统权限。判断它是否有效的标准是:PM看完这张表能不能直接判断哪些任务需要他介入。如果能,模板就合格了;如果PM还要追问你细节,说明阻塞说明写得不够具体。另外建议每周固定时间把这张表导出一次作为阶段快照,方便复盘时对比计划与实际的偏差。

复盘只需要看两件事:哪些任务反复进入阻塞状态,哪些依赖项确认了时间但没兑现。

核心关键词

读者评论

韩
韩俊杰

我试过把周报里的完成百分比删掉,换成已交付物和阻塞项,团队对进度的判断确实更准了。百分比不仅模糊,还容易掩盖联调等待这种隐蔽问题。

张
张可欣

站会问‘有阻塞吗’经常冷场,改成‘你的阻塞项是什么,没有就填无’,默认无反而让大家敢开口。这个心理成本的洞察太真实了,我们团队也这样。

叶
叶思源

跨部门依赖只靠默契太危险了。我们曾等接口延期一周才暴露,两边都以为对方在推进。后来强制填承诺到期日和确认人,效果立竿见影。

文章包含AI辅助创作:阶段进度实操方法:项目成员提升进度管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466036

赞 (0)
飞飞飞飞
计划进度怎么做?项目成员协同管理:进度管理从0到1
上一篇 38分钟前
进度更新最佳实践:项目成员进度管理协同管理,常见问题
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
