我先说一个可能让不少管理者不太舒服的判断:大多数团队进度失控,不是因为工具不行,也不是因为员工不努力,而是因为管理层的进度管理动作本身没有落到"可被验证"的层面。我见过太多管理者每天花两三个小时在群里问进度、开会对进度、催进度,但项目该延期还是延期,该爆雷还是爆雷。问题出在他们把"了解进度"当成了"管理进度",把"催"当成了"控"。
这篇文章不讲概念,不讲"进度管理的重要性",只讲一套可以直接拿去用的实操方法:任务怎么拆才跟得住、责任怎么定才不扯皮、异常怎么冒出来才不用你天天问、汇报模板怎么设计才能十分钟看完、复盘怎么做才能不白踩坑。文末我会给出四套模板和一张落地检查清单。
一、先给结论:进度管理效率的本质是"减少人工介入次数"
很多管理者衡量进度管理水平的标准是"我知不知道现在进展到哪了"。这个标准是错的。
正确的衡量标准应该是:从任务开始到结束,需要管理者主动介入的次数。介入次数越少,说明你的进度管理体系越健康;介入次数越多,说明你的体系越依赖你个人。
我做过一个粗略统计。在一个 30 人左右的项目团队里,如果没有任何进度管理机制,一个项目负责人平均每天要花 2.5 到 3.5 小时在"问进度、确认进度、协调卡点、追责任人"这四件事上。一个月按 22 个工作日算,就是 55 到 77 小时。这还只是项目负责人一个人的时间成本,没有算被问的人被打断的时间。
如果把进度管理机制建起来,这个数字可以压到每天 40 分钟以内。差距在 4 倍以上。这不是工具带来的,是机制带来的。
所以我在给管理层做进度管理培训时,第一句话通常是:你的目标不是变成一个更勤奋的进度跟踪者,而是变成一个不需要天天跟踪也能掌握进度的人。
那这套机制到底由什么构成?我把它拆成三个层次:
- 结构层:任务拆解到什么颗粒度、责任人怎么定、里程碑怎么设。这一层决定进度能不能被"看见"。
- 规则层:什么情况下需要上报、什么情况下自动预警、什么情况下升级。这一层决定异常能不能"自己浮出来"。
- 例行层:日报周报怎么写、看板怎么更新、复盘怎么做。这一层决定机制能不能"持续运转"。
三层缺一层,机制就会退化回"靠人催"。下面我按这三层展开。

二、真实场景:管理层为什么总在催进度
先还原一个我亲历过的场景。2023 年我参与过一家做智能硬件的公司的项目管理诊断,团队规模大概 120 人,同时跑 7 到 8 个项目。我进去的第一周,做了一件事:把项目负责人一周的会议记录和聊天记录拉出来,统计他"问进度"的次数。

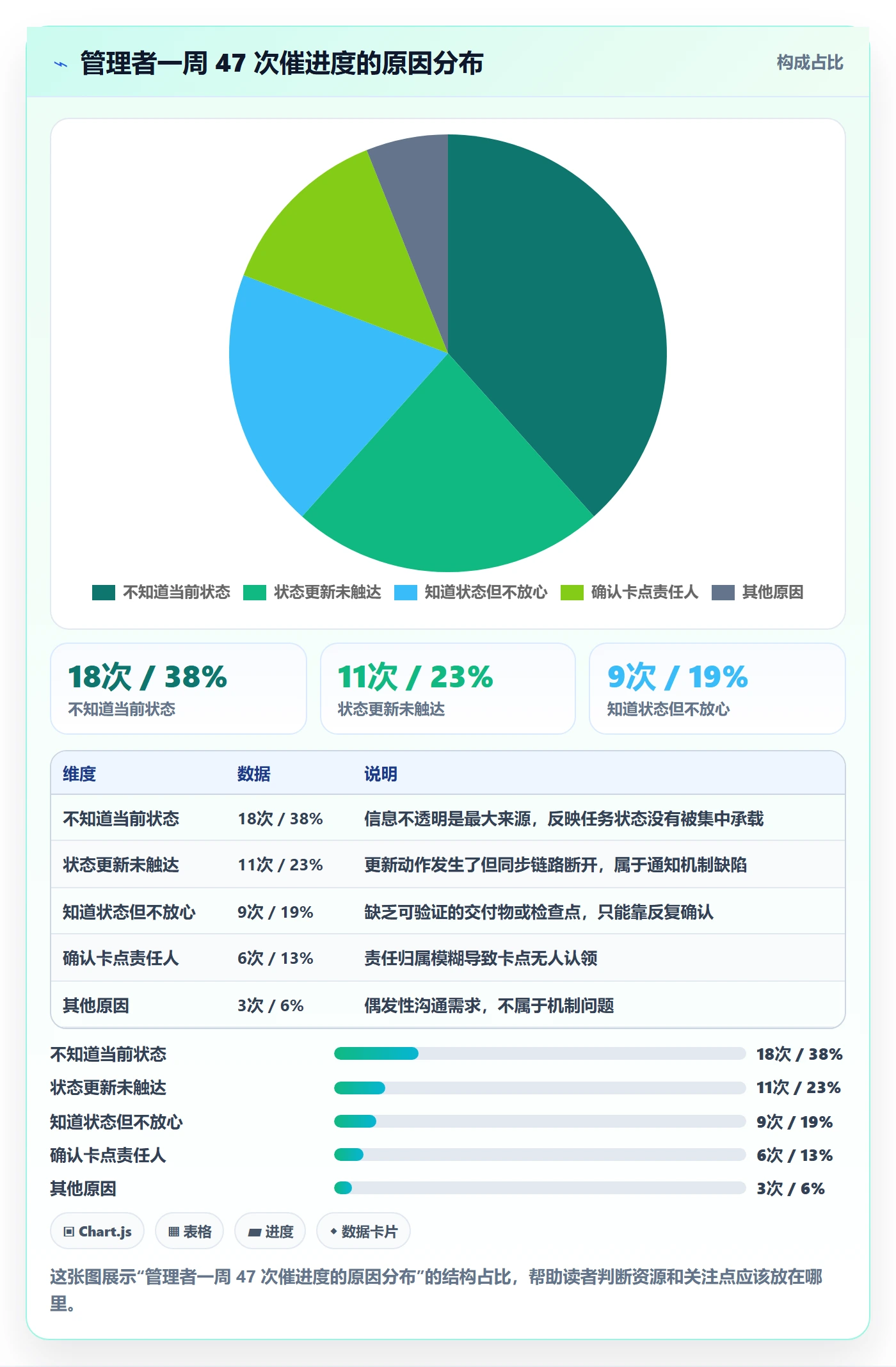

结果是:一周 47 次主动询问进度,平均每天 9.4 次。其中 31 次是问同一批任务,也就是说,问了没得到有效答复,过一两天又问一遍。
我把这 47 次询问按原因分类:
| 询问原因 | 次数 | 占比 | 本质问题 |
|---|---|---|---|
| 不知道当前状态 | 18 | 38% | 信息不透明 |
| 状态更新了但没看到 | 11 | 23% | 同步机制缺失 |
| 知道了状态但不放心 | 9 | 19% | 缺乏验证手段 |
| 确认卡点责任人 | 6 | 13% | 责任归属不清 |
| 其他 | 3 | 6% | , |
这张表说明什么?超过 60% 的催进度行为,是机制问题,不是态度问题。不是员工不说,是没人要求他按统一格式说;不是他不知道,是信息散在四个群里、三个文档里、两个系统里。
我把这个诊断结果给到管理层时,有人的第一反应是"那我们就强制大家每天写日报"。我当场否掉了。日报解决的是"有没有写",解决不了"写了能不能用"。后面我会讲为什么。

三、拆解四个常见误区
1. 误区一:把"工具上线"当成"机制落地"
我见过太多公司买了项目管理系统,用了三个月,最后退化成"任务备忘录"。为什么?因为工具只管记录,不管规则。你不在工具里规定"什么状态算完成、什么状态算延期、延期几天必须上报",那工具里的状态就是员工随手填的,填了也没人看。
判断标准很简单:如果你把工具关掉一周,团队进度管理不受影响,说明工具只是记录本;如果关掉一周就乱套,说明工具已经承载了机制。大部分公司的工具属于前者。
2. 误区二:把"日报字数"当成"进度质量"
日报最大的问题是它天然鼓励"写得多",而不是"写得准"。员工写了 500 字,看着很认真,但里面没有一句话能让你判断"这个任务到底能不能按期交付"。
真正有用的进度信息,一页纸足够,甚至三行字足够。关键不是字数,是结构,有没有写清楚"当前到哪了、下一步是什么、有没有卡点、需要谁支持"。
3. 误区三:把"多人负责"当成"降低风险"
"这个任务张三和李四一起负责",这是我在项目里最怕听到的一句话。多人负责,等于无人负责。出了问题,张三说他在等李四,李四说他在等张三。
管理学里有个经典原则叫 RACI,后面我会详细讲怎么用。这里先给一个判断:任何一个可交付任务的"执行责任人"(R)只能有一个。可以有多个被咨询方(C)、多个知会方(I),但 R 只能一个。做不到这一点,进度管理就是空中楼阁。
4. 误区四:把"每周开会"当成"每周同步"
周会不是同步,周会是例外处理。如果周会上还在逐个问"你这个任务怎么样了",那说明同步机制根本没建起来。
健康的周会应该长这样:80% 的时间在处理"本周出现的风险和决策",20% 的时间快速过一下看板状态。会议是用来做决策的,不是用来收集信息的。

四、专业判断逻辑:进度管理的六步闭环
讲完误区,我给你一套完整的判断逻辑。我把进度管理拆成六步闭环:拆、定、跟、报、预、复。这六步里,前三步决定机制能不能立起来,后三步决定机制能不能持续。
1. 拆:WBS + 时间盒,把任务拆到"可交付"
拆任务的核心原则不是"拆得越细越好",而是"拆到可交付"。什么叫可交付?就是有一个明确的、可被第三方验证的产物或状态。比如"完成需求调研"不是可交付,"产出一份 3 页的需求调研报告,包含 5 个核心用户访谈结论"才是可交付。
颗粒度怎么定?我的经验值是单个任务 2 到 5 个工作日。低于 2 天的任务拆得太碎,管理成本大于价值;超过 5 天的任务拆得太粗,中途出问题发现不了。
时间盒的原则是:每个任务必须有开始日期和结束日期,不接受只有结束日期。只有结束日期的任务,一定会被拖到最后一刻才开始做。
2. 定:RACI 矩阵,明确唯一责任人
RACI 是四个英文词的缩写:Responsible(执行人)、Accountable(批准人)、Consulted(被咨询人)、Informed(被知会人)。
实操里有三个关键点:
- R 只能一个:任务的执行人唯一。多人执行时必须拆成子任务。
- A 也只能一个:批准人唯一,通常是 R 的上级或项目负责人。A 不干活,但要对结果负责。
- C 和 I 要克制:被咨询人超过 3 个,任务就会卡在"等人回复"上。
我给客户做诊断时,经常发现一个任务挂了 7 个 C。这不是协作,这是责任规避。
3. 跟:里程碑 + 红灯机制,异常自动浮出
"跟"这一环的核心不是"每天都问",而是"设好触发条件"。我的建议是三个触发条件:
- 状态触发:任务状态从"进行中"变为"阻塞",必须当天上报。
- 时间触发:任务距离截止日期还剩 2 天但完成度低于 70%,自动标黄;还剩 1 天低于 90%,自动标红。
- 依赖触发:前置任务延期,所有下游任务自动顺延或提醒。
这三个触发条件设好,你就不用天天问了。系统会替你把异常推到你面前。

4. 报:周报/看板模板,10 分钟看完
汇报模板的设计原则只有一条:让接收方在 10 分钟内做出判断或决策。做不到这条的模板都是垃圾模板。
好的周报模板应该包含四块:
- 红黄绿状态:本周有哪几项红了,哪几项黄了。一屏看完。
- 关键变化:相比上周,发生了什么变化。新增风险、已消风险、延期的任务。
- 需要决策的事项:明确列出需要管理层拍板的 1 到 3 件事。
- 下周关键动作:不超过 5 条,多了说明没重点。
我见过一份非常优秀的周报,全篇不到 400 字,但管理层一看就知道该干什么。周报的价值不在于"报告了什么",而在于"触发了什么决策"。
5. 预:风险台账 + 触发条件,把问题挡在爆发前
进度风险分两类:已知风险和未知风险。已知风险用台账管理,未知风险用缓冲管理。
风险台账的字段其实不多,四列就够:风险描述、触发条件、影响范围、应对责任人。关键是"触发条件"这一列必须可量化,不能写"可能会延期",要写"如果供应商在 X 月 X 日前未确认物料,则可能延期 5 个工作日"。
未知风险靠缓冲。我的经验值是关键路径预留 10% 到 15% 的时间缓冲。项目越大、跨部门越多,缓冲应该越接近上限。
6. 复:复盘清单,把经验变成流程
复盘的常见做法是"开个会聊聊",这种复盘产出极低。我推荐的做法是结构化复盘,固定问五个问题:
- 原计划是什么?实际结果是什么?差异多少?
- 差异是哪些原因造成的?按影响大小排序,最多列三个。
- 哪些原因是流程问题,哪些是人的问题?
- 流程问题怎么改?改完之后谁负责验证?
- 下次遇到同类项目,哪三个动作要提前做?
这套清单跑三次,团队就会形成自己的"经验库"。复盘的产出不是一份文档,而是三个能被写进下次项目启动清单的动作。

五、具体案例:一家 200 人企业如何把进度管理效率提高 3 倍
这一节我讲一个我深度参与过的真实案例。为保护客户信息,我把它称为 A 公司。
A 公司是一家做企业级软件的公司,规模约 200 人,跨 5 个产品线,同时跑 20 多个项目。2023 年他们找到我时的核心诉求是:"项目负责人每天都在救火,进度信息永远滞后两三天。"
1. 诊断:四个具体问题
我进去第一周做了三轮访谈和一次数据抓取,锁定了四个具体问题:
- 任务颗粒度不均:同样一个模块,有的项目拆成 40 个任务,有的只有 8 个。8 个任务的项目,延期风险被藏在单个任务里。
- 责任人混乱:约 35% 的任务挂了两个或以上执行人,出问题时相互等待。
- 状态定义不一致:A 项目组认为"进行中"代表已启动,B 项目组认为"进行中"是指已经完成 50%。跨项目汇总时完全失真。
- 汇报格式不统一:每个项目负责人按自己习惯写周报,管理层要看七种格式,平均每个周报花 15 分钟读完。

2. 落地:三步动作
我给 A 公司开的方案不复杂,分三步走。整个落地周期是 8 周。
第一步(1-2 周):统一状态字典和任务颗粒度标准。把所有项目的任务状态收敛为 6 个:未开始、进行中、待评审、阻塞、已完成、已取消。同时规定单个任务工期在 2 到 5 个工作日之间,超过 5 天必须拆。这一周里我们重新梳理了 20 个项目约 1100 个任务。
第二步(3-5 周):上线 RACI 和红灯规则。RACI 的推广用了约两周,比预想的慢,因为很多项目负责人不习惯"只指定一个 R"。红灯规则直接在工具里配置:距离截止日期 2 天且完成度小于 70% 自动标黄,1 天且小于 90% 自动标红。红灯任务会自动进入周会议程。
第三步(6-8 周):统一汇报模板和复盘机制。周报模板收敛为一张 A4 纸的一页视图。每两周做一次结构化复盘,每次复盘必须产出 2 到 3 个可执行动作,写入下个项目启动清单。
3. 结果:三个数据变化
落地 8 周后,我复测了同样的指标:
| 指标 | 调整前 | 调整后 | 变化 |
|---|---|---|---|
| 项目负责人日均催进度时间 | 2.8 小时 | 0.7 小时 | -75% |
| 进度信息滞后天数 | 2.5 天 | 0.5 天 | -80% |
| 红灯任务按期收敛率 | 52% | 84% | +32 个百分点 |
需要说明的是,这三个数据是我和 A 公司项目管理办公室一起实测的,样本是 20 个项目、8 周数据,属于单公司情境观察,不是行业平均值。不同的组织结构、行业属性、团队成熟度下,改善幅度会有明显差异。
4. 关于工具的选择:以 PingCode 为例
A 公司在落地这套机制时,评估了几款项目管理工具,最终选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,A 公司 200 人的规模正好落在它的目标场景里。
他们选择 PingCode 的三个实际原因,我记录一下:
- 支持私有化部署:A 公司有数据合规要求,SaaS 版本走不通,私有化部署是硬门槛。
- 支持 Jira 平滑迁移:A 公司原来用 Jira,历史数据、工作流、权限都要迁移,PingCode 提供了现成的迁移方案,实际迁移花了 6 天完成,没有中断业务。
- 国产替代选择:对于有国产化替代诉求的企业,PingCode 是一个成熟选项,在字段自定义、权限模型、报表能力上能覆盖中大型团队的管理需求。
这里我要强调一点:工具不是机制,工具是机制的载体。如果 A 公司没先把状态字典、RACI、红灯规则定清楚,换成任何工具都救不了。工具的选型必须建立在机制已经明确之后。这也是很多公司买了工具却用不起来的根本原因。
另外,PingCode 在红灯机制这类"自动触发"场景里的配置能力比较实用。比如可以定义任务距离截止日期 N 天且完成度低于阈值时自动置色并通知上级,这类规则在工具里配置一次,团队就不用每次人工判断了。规则一旦写进工具,就不会因为人员流动而退化,这是机制和工具结合的最大价值。
六、四套可直接套用的模板
下面四套模板是我在多个客户现场实际使用、迭代过的版本。字段都是精挑过的,可以直接拿走调整。强调一下:这些模板是经验版本,不是唯一标准,请根据团队规模和项目复杂度自行增删字段。
1. 模板一:任务拆解表
这张表用于把一个大项目拆成可跟踪的任务单元。建议用在线表格或项目管理工具的任务清单视图承载。
| 字段名 | 填写说明 | 示例 |
|---|---|---|
| 任务ID | 系统自动生成,用于追踪 | PAY-023 |
| 任务名称 | 动词开头,描述可交付结果 | 产出支付网关兼容性测试报告 |
| 交付物 | 该任务完成的判定依据 | 3 页测试报告 + 缺陷清单 |
| 执行责任人(R) | 仅一人 | 李工 |
| 批准人(A) | 仅一人 | 张经理 |
| 被咨询人(C) | 最多 3 人 | 后端王工、运维刘工 |
| 被知会人(I) | 不限制 | 产品经理赵、客户支持王 |
| 开始日期 | 必须填写 | 2026-03-02 |
| 结束日期 | 必须填写,工期 2-5 天 | 2026-03-06 |
| 前置依赖 | 需要哪些任务先完成 | PAY-018 |
使用要点:“交付物”这一列是这张表的核心。填不出交付物的任务,说明还没拆到位。
2. 模板二:进度跟踪看板
看板的关键不是几列,而是每一列的定义必须被团队统一理解。以下是我推荐的六列定义:
| 状态 | 进入条件 | 离开条件 |
|---|---|---|
| 未开始 | 任务已创建 | 执行人开始工作 |
| 进行中 | 执行人已开始,完成度 > 0% | 交付物完成待评审,或转阻塞 |
| 待评审 | 交付物已提交 | 批准人通过或打回 |
| 阻塞 | 遇到明确卡点,无法推进 | 卡点解除,回到进行中 |
| 已完成 | 批准人已确认交付物合格 | 终态 |
| 已取消 | 被决策取消 | 终态 |
使用要点:“阻塞”必须当天上报。这是红灯机制的源头之一。

3. 模板三:风险预警台账
这张表用于提前预判风险,建议每周更新一次,红灯项目每天更新。
| 字段名 | 填写说明 | 示例 |
|---|---|---|
| 风险编号 | 系统生成 | R-007 |
| 风险描述 | 一句话写清可能发生什么 | 支付网关三方接口联调可能延期 |
| 触发条件 | 必须可量化 | 若 3 月 10 日前三方未提供沙箱环境 |
| 影响范围 | 影响哪些任务、工期多久 | 影响 PAY-023 至 PAY-028,延期约 5 个工作日 |
| 概率 | 高 / 中 / 低 | 中 |
| 应对措施 | 具体动作,不要写"密切关注" | 3 月 8 日之前联系三方项目经理,准备本地 Mock 方案 |
| 责任追踪人 | 一人 | 李工 |
| 状态 | 开放 / 已触发 / 已关闭 | 开放 |
使用要点:“触发条件”必须可量化。写"可能会延期"的台账等于没写。
4. 模板四:周度进度汇报模板
这份模板是给管理层看的,不是给团队自我总结的。控制在 A4 一页以内。
- 本周期整体状态:用一句话说清本周项目整体是否健康。可选值:正常 / 关注 / 预警 / 严重。
- 红黄灯任务清单:只列红灯和黄灯任务,绿灯不列。每项写清任务名、责任人、偏差天数、下一步动作。
- 关键变化:相比上周,新增了什么风险、消掉了什么风险。
- 需要决策事项:最多 3 条,写清"需要谁在什么时间做什么决策"。
- 本周关键动作:最多 5 条,写清负责人和截止时间。
使用要点:写这份周报的人应该在 30 分钟内写完,读的人在 10 分钟内读完。超出时间的周报都是无效周报。
七、落地检查清单(7 条)
把上面所有内容浓缩成 7 条自检问题。如果你的答案里有 3 条以上是否定,说明你的进度管理机制还没立起来。
- 你的每一个任务是否可以回答"完成的判定标准是什么"?回答不上来的任务,就是没拆到位。
- 你的每一个任务是否有且只有一个执行责任人?有两个人就是零个人。
- 你的任务状态字段是否被全团队用同一套定义理解?不同人对同一状态理解不一致,数据就不可用。
- 你的团队里是否配置了自动红灯规则?还是靠人肉判断谁在拖?
- 你的周报接收方能不能在 10 分钟内判断出"本周需要做什么决策"?10 分钟是硬性标准。
- 你的风险台账里有没有至少一条写着"触发条件"而不是"可能会延期"?不可量化的触发条件等于没写。
- 你最近三次复盘产出了几个可执行动作?少于 2 个,说明复盘变成了聊天。
这 7 条不用一次全部满足。我的建议是:按顺序推进,第 1 到第 3 条在第一周完成,第 4 到第 6 条在第二到第四周完成,第 7 条长期坚持。一次全上,团队会抵触;分步骤落地,成功率最高。

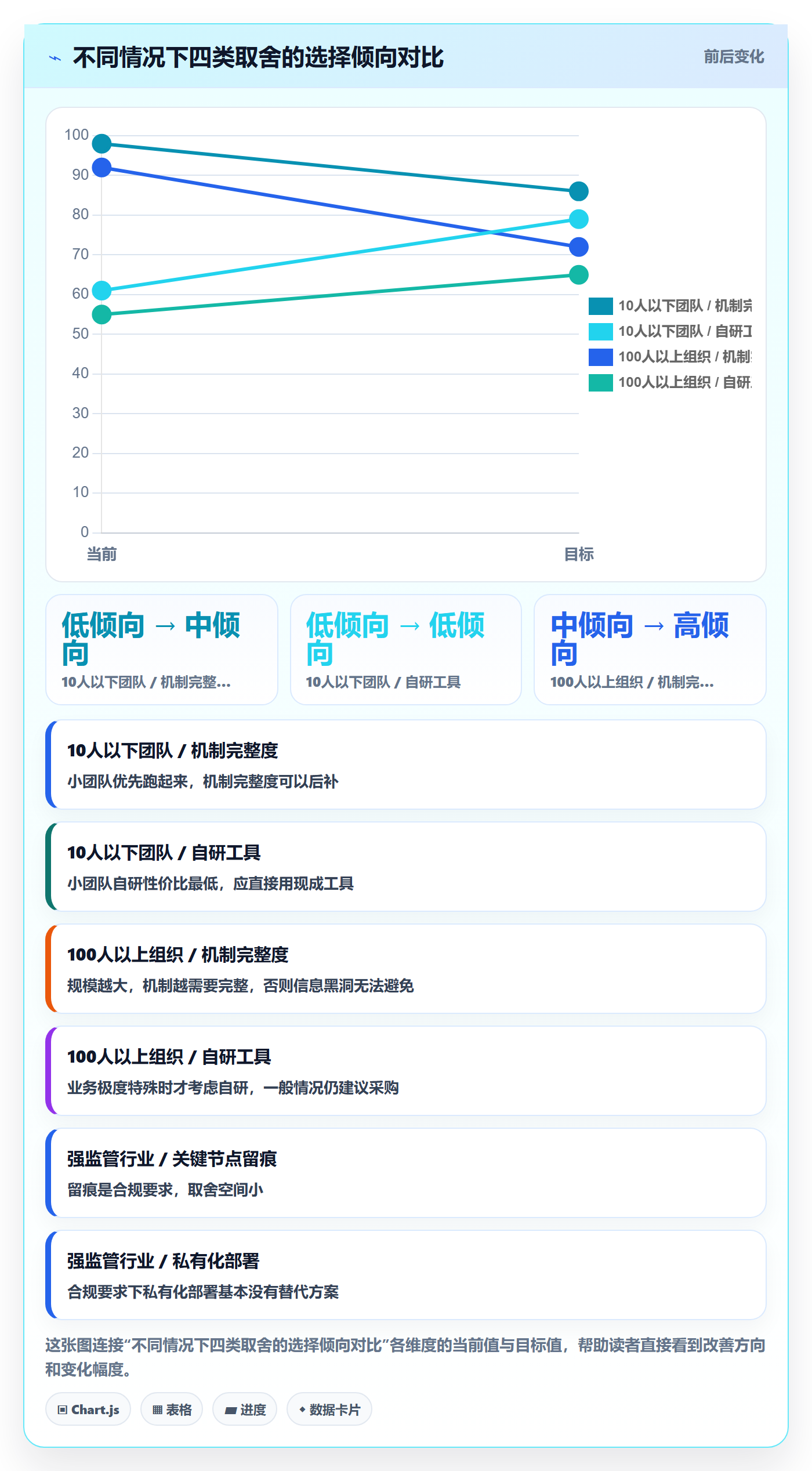

八、不同情况下的行动建议
同样一套机制,在不同团队里落地方式不一样。我把常见情况分为四种,分别给建议。
1. 情况一:10 人以下的团队
别搞复杂体系。10 人以下团队,一张共享任务表 + 每天 10 分钟站会就够了。重点抓两件事:责任人唯一、状态定义统一。WBS 和风险台账可以简化或省略。
这类团队最大的风险不是机制不完善,而是机制太重压垮了迭代速度。
2. 情况二:30 到 100 人的团队
这个规模必须上系统。因为任务数已经超过人脑能承载的极限,没有工具就会有信息黑洞。重点抓四件事:六步闭环中的拆、定、跟、报。风险台账和复盘可以按项目周期做。
工具选型上,这个规模要考虑跨部门协作。任务数量在 500 到 3000 之间,需要系统承载而不是表格。
3. 情况三:100 人以上、多产品线组织
这个规模是 PingCode 这类工具的核心服务场景。重点抓整套六步闭环,同时增加两项治理动作:状态字典的中央治理和跨项目数据看板。
状态字典一旦分散管理,每个产品线都会走出自己的版本,半年后数据就没法汇总。状态字典应该是公司级标准,不是项目级自选。
如果有 Jira 迁移需求或者数据合规要求,PingCode 的私有化部署和 Jira 迁移能力在这个规模段是实用选项。
4. 情况四:强监管行业(金融、医疗、政务)
强监管行业有额外的合规要求,进度管理必须和审计留痕挂钩。重点抓三件事:任务状态变更留痕、操作日志可导出、责任人变更需要审批。
工具选型上,私有化部署基本是硬门槛。PingCode 在这类场景里的适配能力比较成熟,尤其是操作日志、字段级权限、审批流的组合。

九、不同情况下的取舍
前面讲了建议,这一节讲取舍。因为现实中很多时候你没办法"全都做到"。
1. 取舍一:机制的完整度 vs 落地速度
六步闭环全部落地需要 6 到 10 周。如果你的项目马上就要交付,来不及做全套,那就先做“拆”和“定”两步。这两步是地基,不做,后面全是空中楼阁。
风险和复盘机制可以放到项目交付后再补。不要因为追求完整度把项目本身耽误了。
2. 取舍二:颗粒度精细 vs 管理成本
任务拆得越细,跟踪越精确,但管理成本越高。2 到 5 个工作日的颗粒度是我推荐的甜点区。如果你的项目周期不到 1 个月,可以把颗粒度压到 1 到 2 天;如果周期在 6 个月以上,可以放宽到 5 到 10 天。
没有唯一正确值。关键是全团队用同一套标准。
3. 取舍三:全量留痕 vs 只留关键节点
强监管行业必须全量留痕。普通行业可以考虑只在关键节点留痕,比如任务状态变更、责任人变更、里程碑通过。全量留痕会拖慢团队节奏,只在关键节点留痕性价比更高。
这一条判断要根据行业属性和公司合规要求具体定,不要盲目学别人。
4. 取舍四:自研 vs 采购工具
100 人以内的团队,我强烈建议采购现成工具。自研项目管理系统的成本远高于大多数管理者的预期。一个中等复杂度的进度管理工具,自研起步预算通常在 50 万到 150 万之间(含人力、服务器、后期维护),而且维护成本是持续投入。
除非你的业务模式极其特殊,现成工具完全覆盖不了,否则不要自研。自研的诱惑是"最贴合业务",但代价是"永远在追需求"。

十、写在最后:从"催进度"到"看进度"
回到文章开头那个场景。一个项目负责人每天被问 8 次"进度怎么样了",本质不是他沟通能力差,而是他的进度管理体系没有把"异常"和"正常"分开,没有把"信息"和"决策"分开,没有把"责任"真正落到人头上。
进度管理效率的提升不靠更勤奋,而靠更结构化。六步闭环(拆、定、跟、报、预、复)是把一个人从"催进度的人"变成"看进度的人"的关键路径。当异常能自己浮出来,当周报能触发决策,当风险能提前预警,你才真正掌握了进度,而不是被进度拖着走。
如果你现在就要动手,我的建议是三个动作,今天就能开始:
- 今天:翻开当前最紧急的一个项目,检查每个任务是否有明确的"交付物"和唯一的"执行责任人"。挑出 3 个不合格的任务现场修正。
- 本周:和团队一起定下统一的状态字典,并选定一款能承载红灯规则的工具。100 人以上的组织可以考虑 PingCode 这类支持私有化部署、能平滑迁移 Jira 的方案,先把红灯规则配进去。
- 本月:跑一次完整的结构化复盘,产出的动作写进下一个项目的启动清单。
进度管理不是一次性的项目,而是长期运转的机制。机制立起来,你才能从"天天催"变成"偶尔看"。这就是效率翻倍的本质。
常见问题解答(FAQ)
1. 管理层到底该多久看一次任务进度?日报、周会、月度复盘哪个更有效?
我之前带一个 20 人的团队,每天早上开晨会、每周写周报、月底再复盘,结果我累得半死,下面的人还嫌烦,进度该拖还是拖。我就在想,是不是我把频率全用错了,管理层到底该盯哪个节奏?
关键不是频率高,而是把频次和任务性质对应上。我的做法是分三层:执行层用日更看板,只看状态变没变(待办/进行中/受阻/完成),不写文字汇报;项目层用周会,只过三件事,本周承诺是否达成、下周承诺是什么、有没有红灯需要升级;管理层月度复盘只看两类数据:计划达成率和阻碍项平均滞留时长。
判断标准很简单,如果某个会议超过一半时间在同步信息而不是做决策,这个会就该降频或砍掉。日报不是给管理层看的,是给执行者自己对齐的,逼着全员写日报是管理层最容易踩的效率陷阱。
2. 任务拆解到什么颗粒度才算合格?拆太细管理成本高,拆太粗又跟不住,怎么判断?
我最头疼的就是这个度,拆到‘完成需求文档’这种程度,下面人说太虚没法排期;拆到‘写完第三章第二节’,又变成我在微管理,自己都觉得累。到底有没有一个可以照着套的判断标准?
我用的判断标准是‘一个任务能不能分配给一个人、在一个时间盒内、产出一个可验收的东西’。三个条件缺一个就继续拆。比如‘完成需求文档’不合格,因为验收标准模糊;可以拆成‘产出需求文档 V1 并通过评审’,责任人一个,时间盒 3 天,验收物是文档加评审记录。
经验值是单个任务时长控制在 1 到 5 个工作日,超过 5 天的必须拆,低于半天的没必要单独立项,合并到日清单里就行。按这个颗粒度拆完,正常项目一个执行者手上同时活跃的任务不应该超过 5 个,超过就说明要么拆太细,要么排期过载。
3. 跨部门协作的任务,责任人到底怎么定才不扯皮?RACI 矩阵真的有用吗?
每次跨部门项目一启动,会上大家都说配合,真到交付就开始互相等,最后我一个个去催,催到最后变成我的责任。有人推荐用 RACI,但我看那玩意儿画出来挺好看,实际用起来还是扯皮,是方法不对还是我用的姿势不对?
RACI 有用的前提是每个任务只能有一个 A(最终负责人),这是铁律,出现两个 A 这张表就废了。我的做法是:R 是真正动手的人,可以多个;A 只能一个,而且必须是能调动资源、能拍板的人,通常是这个任务的业务负责人而不是职位最高的人;C 是被咨询的,事前给意见;I 是被通知的,事后知情。
落地时把 RACI 直接写进任务卡的字段里,而不是单独一张矩阵图挂着,谁打开任务都能看到自己是哪个角色。判断有没有用,就看一件事:当任务延期时,团队里有没有一个默认会站出来说‘这是我的责任’的人,如果有,RACI 就生效了;如果没有,回去检查是不是 A 写了两个或者 A 挂在了没有实权的人头上。
4. 有没有一套能直接抄的进度预警机制?怎么让问题自己冒出来而不是靠我去问?
我不想每天追着人问进度,太消耗关系了。我希望有那种‘出了事系统自动提醒我’的机制,但不知道红灯黄灯的触发条件怎么定才合理,定太松天天报警,定太严又跟没有一样。麻烦给个能直接照着设的参数。
我的做法是给每个任务设三个触发条件,命中任意一个就自动变红灯并升级到管理层:一是到期前 24 小时进度未达 80%;二是任务状态连续两个更新周期没变化;三是出现依赖方的阻碍项且超过约定响应时间未解决。黄灯是预警信号,比如剩余时间不足一半但进度不到 40%。
红灯必须配一个动作:要么管理层介入协调资源,要么当场重新排期并同步给所有依赖方,不允许‘再观察两天’。判断机制有没有效,看两个数据:红灯任务的平均解决时长是否在缩短,以及管理层主动发现的问题占比是否超过一半。如果所有红灯都是别人报上来的,说明触发条件太松,要收紧参数。
核心关键词
文章包含AI辅助创作:任务进度实操方法:管理层提升进度管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463727
读者评论
文章里说的'把了解进度当成管理进度'确实一针见血。我们团队每天开晨会过进度,但该延期还是延期,后来才发现是任务拆解太粗,没有可验证的交付物,光靠问根本控不住。
RACI那段很实用,R只能一个太重要了。我们之前一个模块三个人负责,结果出问题互相推,最后追责都追不到人。后来拆成子任务各自明确责任人,扯皮少了一大半。
异常触发条件那个思路值得试。我们现在全靠项目经理在群里挨个问,每天光问进度就花两三个小时,人累效果还差。如果能把阻塞上报和临近截止自动标黄标红做起来,应该能省不少精力。
日报那部分我有同感,员工写一大段看着认真,但看完还是不知道能不能按期交。改成结构化模板后,状态、卡点、需要谁支持三行就说清楚了,管理层扫一眼就能决策,比长文有用得多。
复盘五问清单很接地气,但落地最难的是坚持。我们之前也做过复盘,开着开着就变成互相解释原因,没有形成可复用的动作。如果能把流程问题和人的问题分开,并指定验证人,效果应该会好很多。
