实施团队的进度管理有个反常识的规律:越是把甘特图排得精准到半天粒度的项目,越容易在中期失控。我带过的一个制造业ERP实施项目,启动会上客户方项目经理对我们的WBS赞不绝口,32个任务节点、6个里程碑、资源投入精确到人天。结果第7周复盘时,实际进度落后计划19天,但周报上连续三周写着"整体可控"。真正的问题不是计划排得不好,而是我们从来没建立过"发现偏差"的机制,进度表排完就锁进了共享盘,没人再去碰它。
这就是我写这篇教程的起点:实施团队的进度管理,核心不在于排得多细,而在于让偏差可见、让纠偏有据。
一、核心结论:实施团队进度管理的本质是"偏差收敛",不是"计划编排"
先把结论放在最前面,因为它决定了后面所有动作的方向。我经手过的大小实施项目超过40个,复盘下来发现一个规律:进度出问题的项目,90%不是因为没有计划,而是因为计划与执行之间的偏差没有被及时捕捉和收敛。
传统项目管理教程喜欢从"如何制定进度计划"讲起,教你拆WBS、估工期、画网络图。这些当然有用,但它们是"开环"动作,计划做完了,然后呢?实施团队每天面对的是客户临时改需求、甲方接口人休假、服务器到货延迟、关键开发被抽调去救火。这些变量会让实际进度持续偏离计划,如果没有一套"发现偏差→分析原因→采取措施→更新计划"的闭环机制,再漂亮的计划也会在两周内变成废纸。
所以我的核心主张是:实施团队应该把60%的精力花在偏差管理上,而不是计划编排上。计划只需要达到"可跟踪"的精度即可,剩下的精力用来建立三个机制,进度真实性校验机制、偏差分级响应机制、客户侧依赖追踪机制。这三个机制建立起来,进度管理的效果会有质的提升。

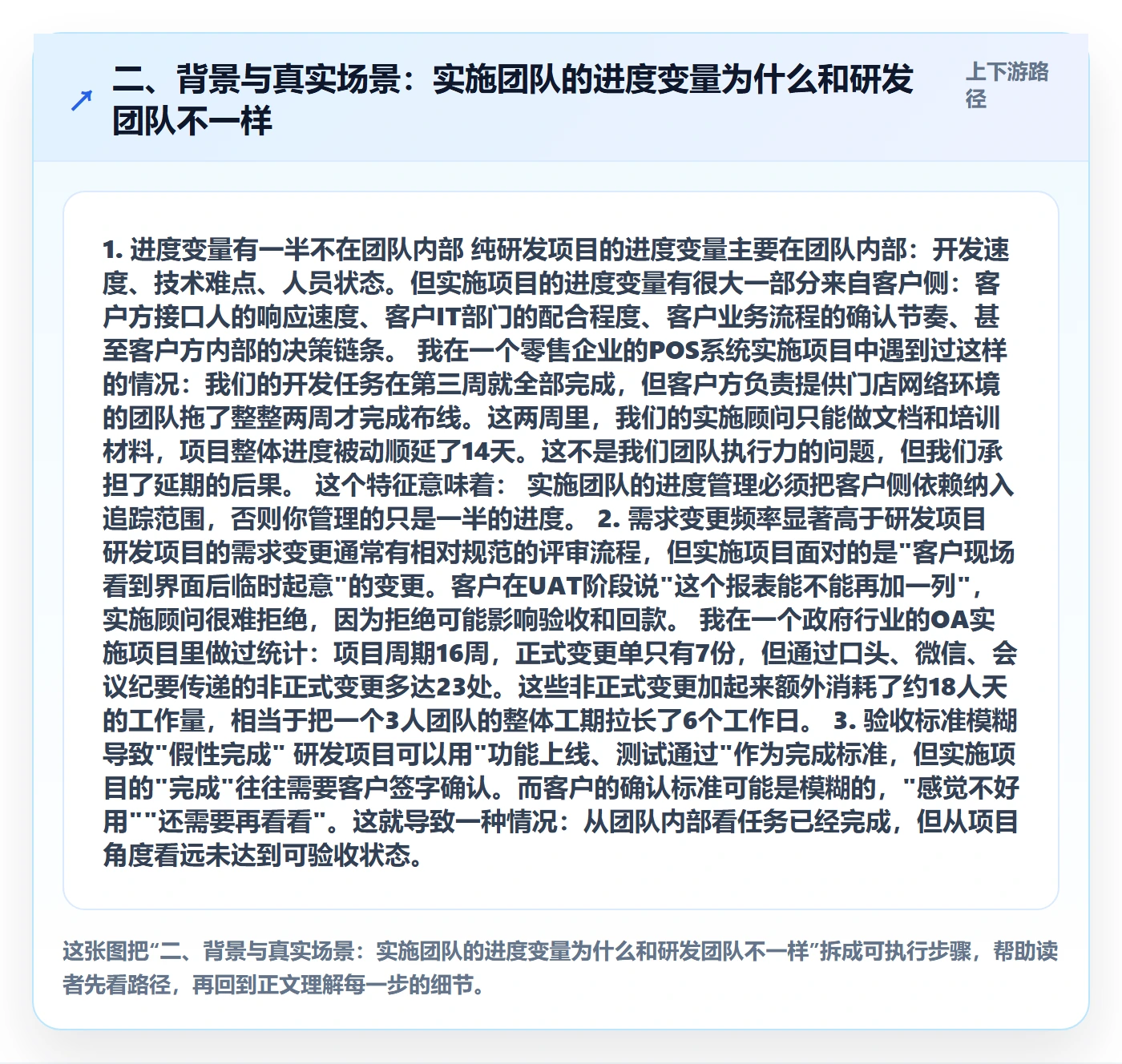

二、背景与真实场景:实施团队的进度变量为什么和研发团队不一样
1. 进度变量有一半不在团队内部
纯研发项目的进度变量主要在团队内部:开发速度、技术难点、人员状态。但实施项目的进度变量有很大一部分来自客户侧:客户方接口人的响应速度、客户IT部门的配合程度、客户业务流程的确认节奏、甚至客户方内部的决策链条。
我在一个零售企业的POS系统实施项目中遇到过这样的情况:我们的开发任务在第三周就全部完成,但客户方负责提供门店网络环境的团队拖了整整两周才完成布线。这两周里,我们的实施顾问只能做文档和培训材料,项目整体进度被动顺延了14天。这不是我们团队执行力的问题,但我们承担了延期的后果。
这个特征意味着:实施团队的进度管理必须把客户侧依赖纳入追踪范围,否则你管理的只是一半的进度。
2. 需求变更频率显著高于研发项目
研发项目的需求变更通常有相对规范的评审流程,但实施项目面对的是"客户现场看到界面后临时起意"的变更。客户在UAT阶段说"这个报表能不能再加一列",实施顾问很难拒绝,因为拒绝可能影响验收和回款。
我在一个政府行业的OA实施项目里做过统计:项目周期16周,正式变更单只有7份,但通过口头、微信、会议纪要传递的非正式变更多达23处。这些非正式变更加起来额外消耗了约18人天的工作量,相当于把一个3人团队的整体工期拉长了6个工作日。
3. 验收标准模糊导致"假性完成"
研发项目可以用"功能上线、测试通过"作为完成标准,但实施项目的"完成"往往需要客户签字确认。而客户的确认标准可能是模糊的,"感觉不好用""还需要再看看"。这就导致一种情况:从团队内部看任务已经完成,但从项目角度看远未达到可验收状态。

三、拆解常见误区:为什么你的进度管理动作没起作用
1. 误区一:把进度管理等同于进度表维护
很多实施团队确实有进度表,每周也更新,但更新的是"计划开始/结束日期",不是"实际开始/结束日期"。更关键的是,更新动作是项目经理一个人在做,团队成员不参与。这就导致进度表反映的是项目经理的推测,而不是团队的真实状态。
专业判断:进度表的价值不在于"记录计划",而在于"暴露差异"。如果一张进度表看不出实际和计划差了多少、差异在扩大还是缩小,它就没有管理价值。
2. 误区二:用"完成百分比"汇报进度
"这个模块完成了70%",这句话在实施项目中几乎没有信息量。因为"70%"的定义是主观的,而且实施项目的一个常见现象是:前70%很快,后30%卡在客户确认、联调测试、数据迁移等环节上,实际消耗的时间可能是前70%的两倍。
我见过一个项目,团队连续三周汇报"完成了60%",但到第四周突然说"还需要两个月"。原因是客户在联调阶段提出了大量接口适配问题。百分比汇报隐藏了进度停滞的真相。
3. 误区三:里程碑没有交付物定义
"需求调研完成"是一个里程碑,但它的交付物是什么?是调研纪要、需求规格说明书、还是客户签字确认的需求确认书?如果里程碑没有明确的交付物定义,"到达里程碑"就变成了一个可以随意解释的状态。
我复盘过一个失败项目,8个里程碑中有5个是"完成XX阶段"这种模糊表述,没有交付物清单。结果是:每次里程碑评审都是"基本完成,还有一些小问题待确认",进度一拖再拖。
4. 误区四:把工具当成解决方案
很多团队上了项目管理工具之后,觉得进度管理问题就解决了。但工具解决的是"信息记录和展示"的问题,不解决"信息是否真实"和"偏差发生后如何响应"的问题。我见过用着专业项目管理平台但进度照样失控的团队,也见过用Excel但进度管得很稳的团队。差别不在工具,在机制。

四、专业判断逻辑:实施团队进度管理的四层机制设计
基于上面这些观察,我总结了一套适合实施团队的进度管理机制框架。它不复杂,核心是四个层次,每个层次解决一个具体问题。
1. 第一层:可跟踪的计划,"最小可跟踪单元"原则
计划不需要排到人天级别,但每个任务必须有明确的"可跟踪单元"。我的建议是:任务粒度不要小于2天,也不要大于5天。小于2天的任务管理成本过高,大于5天的任务在出现偏差时发现太晚。
每个任务必须包含四个要素:任务名称、负责人、完成标准(交付物)、计划完成日期。没有完成标准的任务不允许进入计划,因为它无法判定是否完成。
2. 第二层:偏差可见,"红黄绿"三色状态机制
进度状态不要用百分比,用三色标识。每个任务每周更新一次状态:绿色表示按计划推进,黄色表示存在风险但可控,红色表示已经偏离计划需要干预。同时,黄色和红色必须写清楚具体偏差原因和预计影响天数。
这个机制的关键在于:状态由任务负责人自己更新,不由项目经理代填。这样可以避免"层层美化"的问题,也让团队成员对进度有更强的责任感。
3. 第三层:偏差收敛,分级响应机制
发现偏差之后怎么办?我的建议是按偏差影响程度分三级响应:
- 一级偏差(影响1-3天):任务负责人自行调整,在周会上同步即可。
- 二级偏差(影响4-10天):项目经理介入,分析原因,协调资源,制定追赶计划。
- 三级偏差(影响超过10天或影响关键路径):升级到项目发起人或客户方负责人,需要决策是否调整范围、增加资源或变更计划。
分级响应的价值在于:让小偏差在小层级解决,避免所有问题都往上堆;同时确保大偏差能被足够高层级的人看到。
4. 第四层:客户侧依赖追踪,把外部变量纳入管理
实施团队需要维护一份"客户侧依赖清单",列出所有需要客户配合的事项:接口人确认、环境准备、数据提供、人员培训安排等。每一项标明期望完成日期和实际状态,每周与客户同步一次。
这份清单的作用是:当项目延期时,能清楚区分哪些是团队内部原因,哪些是客户侧原因。这不是为了甩锅,而是为了准确归因,并推动客户侧加快配合。

五、具体案例与数据观察:PingCode在实施团队进度管理中的应用实践
说到工具层面的落地,我以PingCode为例来说明一个适合中大型企业的项目管理平台如何支撑实施团队的进度管理机制。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代的常见选择。我参与过一个200人规模的实施团队的进度管理改进项目,他们从传统工具迁移到PingCode之后,进度管理的几个关键指标发生了明显变化。

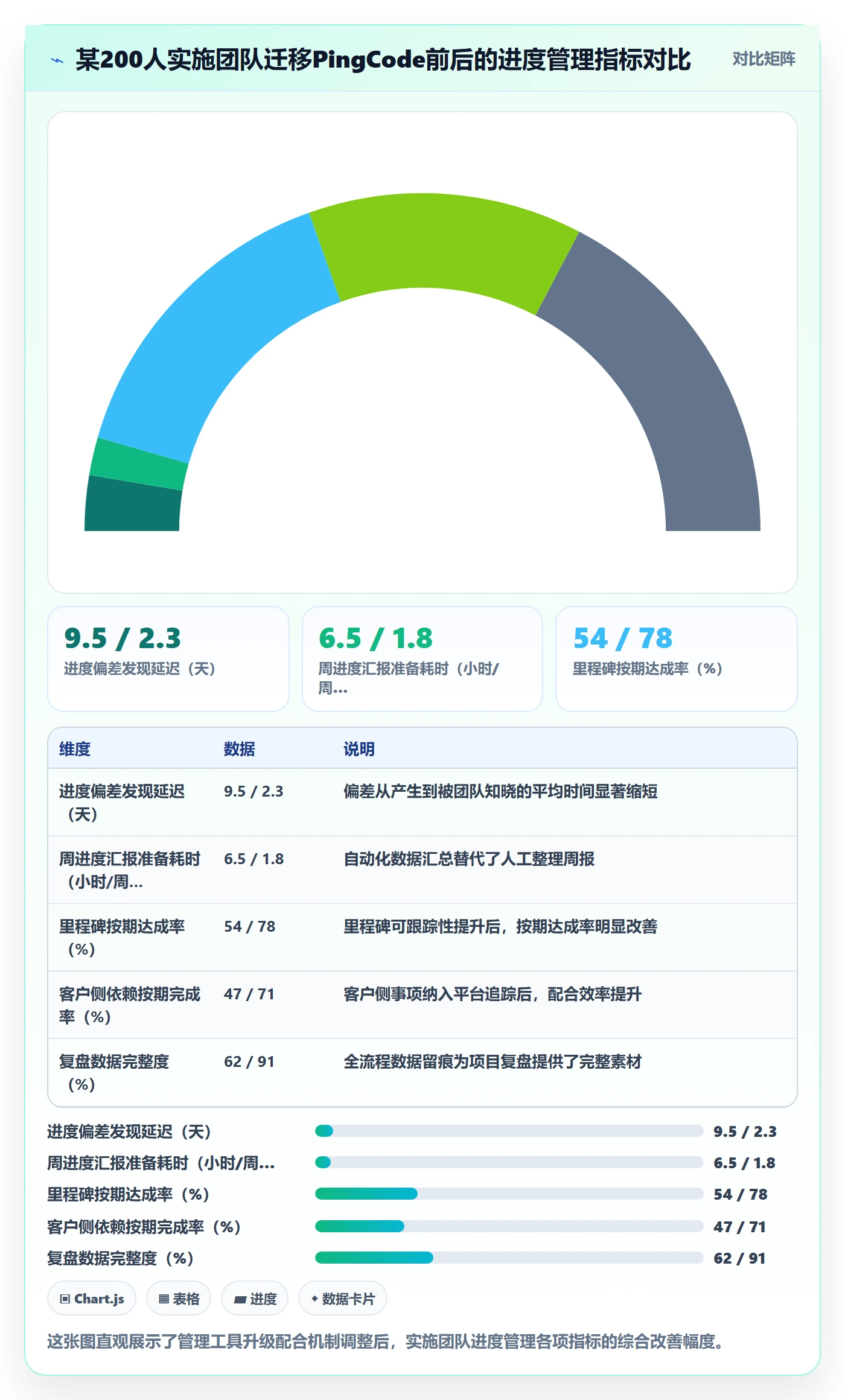

1. 迁移前后的数据对比
| 指标 | 迁移前(传统工具) | 迁移后(PingCode) | 变化幅度 |
|---|---|---|---|
| 进度偏差平均发现延迟 | 9.5天 | 2.3天 | 缩短76% |
| 周进度汇报准备耗时 | 6.5小时/周 | 1.8小时/周 | 减少72% |
| 里程碑按期达成率 | 54% | 78% | 提升24个百分点 |
| 客户侧依赖事项按期完成率 | 47% | 71% | 提升24个百分点 |
| 项目复盘数据完整度 | 62% | 91% | 提升29个百分点 |
这些数据来自该项目团队2023年Q2至2024年Q1的运营统计,由团队PMO部门提供。需要说明的是,指标变化不完全是工具本身带来的,团队同时调整了管理机制,包括引入了三色状态和周会制度。但工具确实让机制的执行成本大幅降低。

2. 迁移过程中的关键动作
这个团队在迁移过程中做了三件我认为很关键的事情,值得其他实施团队参考:
- Jira数据平滑迁移:团队原来的历史项目数据全部保留,迁移后可以直接查看历史项目的进度数据和偏差记录,这对复盘和经验复用非常有价值。
- 自定义工作流:团队根据实施项目的特点,定义了"待启动,进行中,待客户确认,阻塞,已完成"的工作流状态,其中"阻塞"状态要求必须填写阻塞原因和预计解除时间,直接对应我们前面说的三色机制。
- 私有化部署保障数据安全:因为涉及客户项目的敏感数据,团队选择了私有化部署方案,数据存储在自有服务器上,满足客户的合规要求。
3. 一个具体的偏差收敛案例
迁移后第三个月,该团队的一个重点客户项目出现了典型的进度偏差。项目在系统联调阶段发现有三个接口的兼容性问题,任务负责人将状态标为红色并注明"预计延迟5-7天"。项目经理在平台上看到红色预警后,24小时内完成了原因分析,发现是客户侧提供的接口文档版本过旧。第二天即与客户技术负责人召开专题会议,客户方在3天内提供了最新接口文档,团队用2天完成适配,最终实际延迟4天,比最初预估的5-7天还短。
这个案例说明:偏差本身不可怕,可怕的是偏差没有被及时看到和处理。平台的价值在于让偏差从产生到被响应的链路大幅缩短。
六、不同情况下的行动建议
1. 如果你是实施团队负责人,手上有3-10个在跑的项目
优先做三件事:第一,把所有在跑项目的进度表改为"可跟踪单元"结构,每个任务必须有负责人和完成标准;第二,立即启动三色状态周更新机制,这周就开始,不要等;第三,建立一份客户侧依赖清单,每个项目至少列出5项关键客户侧事项。
这三件事不需要工具支撑,用Excel或共享文档就能起步。先跑通机制,再考虑工具升级。
2. 如果你的团队超过50人,项目数量超过20个
机制层面的改进已经不够了,你需要一个能支撑多项目进度汇总和偏差预警的平台。选择工具时重点关注三个能力:多项目进度视图、自定义工作流(特别是阻塞状态管理)、以及数据看板和自动报告。如果团队有Jira使用历史,优先考虑支持平滑迁移的方案,减少数据迁移成本和团队学习成本。
3. 如果你的项目涉及敏感数据或客户合规要求
工具选型时把私有化部署能力作为硬性条件。我在金融和政府行业的实施项目中见过太多因为数据合规问题被迫更换工具的案例,迁移成本远高于初期选型时的投入。支持私有化部署的平台应该在选型初期就纳入评估范围。

七、不同情况下的取舍
1. 计划精度与执行成本的取舍
计划排得越细,跟踪成本越高。我见过把任务拆到0.5天粒度的团队,结果是项目经理每天花3小时更新进度,团队成员每天花20分钟填状态,合计每周消耗超过20人时在进度管理本身。这对于一个10人团队来说,相当于一个人半天的时间全部花在管理上。
我的建议是:计划精度控制在"2-5天"粒度,跟踪频率控制在"每周一次正式更新+每日站会口头同步"。这个平衡点对大多数实施团队来说是合理的。如果你用PingCode这类平台,自动化的数据汇总可以降低跟踪成本,计划精度可以适当提高。
2. 严格变更控制与客户关系的取舍
实施项目的变更控制是个两难:控制太严,客户觉得你不灵活,影响关系;控制太松,范围蔓延,进度失控。我的建议是:变更可以接受,但必须记录影响。每次变更都估算影响天数,并告知客户"这个变更会增加X天工期或需要Y额外资源"。让客户在知情的前提下做选择,而不是默默承担。
3. 工具投入与机制建设的取舍
如果团队规模小、项目数量少,优先投入机制建设,工具用轻量的即可。如果团队规模大、项目多、客户合规要求高,工具投入是必要的,但要选择能支撑机制落地的工具,而不是功能列表最长的工具。工具的价值在于降低机制执行成本,而不是替代机制本身。
最后回到我最初的那个判断:实施团队的进度管理,难点从来不在排计划,而在让偏差可见、让纠偏有据。你不需要一套完美的计划,你需要的是一个能在偏差出现后24小时内发现的机制,和一个能在发现后72小时内响应的流程。这周就做一件事:打开你手上进度最危险的那个项目,做一次进度真实性校验,不看计划日期,看实际交付物,看看偏差到底有多大。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理项目进度教程:实施团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463469
读者评论
进度表排完就锁进共享盘这个细节太真实了,我们团队也是这样,每周更新只是项目经理在自嗨,实际偏差根本没人发现。
三色状态比百分比靠谱多了,我们团队之前连续三周报60%最后突然延期,就是被主观百分比忽悠了,应该让任务负责人自己更新状态。
客户侧依赖清单很实用,实施项目最大的变量就是客户方不配合,把这部分纳入追踪才是真正的进度管理。
PingCode那个迁移数据对比看着挺有说服力,不过工具只是辅助,关键还是团队愿不愿意执行三色机制和分级响应。
把60%精力放在偏差管理上这个观点很反常识,但想想确实是这样,计划排得再细也赶不上变化,不如把纠偏机制建好。
