去年下半年我接手过一个典型的烂摊子:一个 ERP 实施项目,合同工期 120 天,到第 85 天时,项目经理给我的进度汇报是"完成 80%",但客户方对接人私下告诉我"核心模块还没跑通"。我花了三天时间做实际进度盘点,最后得出的真实完成度是 46%。这不是个例。在我参与过的二十多个实施类项目复盘中,"汇报进度"与"实际进度"之间存在 20 到 35 个百分点偏差的情况,占到将近一半。
问题不在于团队不努力,也不在于计划做得不够细。问题在于实施团队管理进度的方法,和它真实的作业形态是错位的。通用的项目管理方法假定任务边界清晰、资源可控、需求相对稳定,而实施团队面对的是需求持续变更、进度依赖客户配合、多项目同时并行的三重挤压。
这篇文章不讲教科书概念,只讲我在实际项目里验证过的东西:一套分三层递进的进度管理效率模型,每一层该做什么、模板字段为什么这么设计、什么情况下该放弃精细化管理转向粗放管控。读完你应该能判断自己的团队卡在哪一层,以及下一步该动什么。
一、核心结论:实施团队进度管理的效率瓶颈,从来不在"计划"这一端
先把结论摆出来,后面所有内容都是围绕它展开的论证。
实施团队提升进度管理效率,真正有效的路径是"看得见 → 管得住 → 提得快"三层递进,而不是把计划做得更详细。绝大多数团队的问题停留在第一层没做扎实,就急着上第二层、第三层的工具和方法,结果机制悬空,模板变成摆设。
1. 三层模型的定义和判断标准
第一层"看得见",判断标准是:任意时刻,任何一个项目的真实完成度,团队负责人不看汇报、只查数据面板就能在 2 分钟内说清楚。
第二层"管得住",判断标准是:偏差出现的当天或次日就能被发现,并且有明确的分级处理规则,哪些偏差组长自行消化,哪些必须升级到项目负责人,哪些要上升到管理层。
第三层"提得快",判断标准是:进度数据的采集、汇总、提醒、汇报这些重复动作,人工介入时间被压缩到原来的三分之一以下。
2. 为什么顺序不能颠倒
我见过太多团队直接从第三层入手,买工具、做自动化看板、配置提醒规则,结果因为第一层的进度定义本身就是错的(比如用"任务数量完成率"而不是"可交付成果完成率"),自动化只是把错误的数据更快地扩散出去。
也见过团队跳过第一层直接做第二层的会议机制,每天开站会,但因为没有任何可视化依据,站会变成了轮流念工作日志,15 分钟开成 45 分钟,团队怨声载道,三个月后机制自然消亡。
核心判断:效率提升是机制问题,不是工具问题。工具的價值在于放大一套已经跑通的机制,而不是替代机制本身。
3. 三层模型的投入产出特征
这三层的投入产出曲线是不一样的。第一层投入小、见效快,但天花板低;第二层投入中等、见效周期长,但决定了进度管理能不能长期稳定;第三层投入大、见效最慢,但一旦跑通,边际收益最高。

二、背景与真实场景:实施团队的三个特殊约束
要理解为什么通用方法失效,得先看清实施团队和标准产品研发团队在进度管理上的结构性差异。
1. 约束一:需求在实施过程中持续变更
标准研发项目在需求评审之后,变更走流程、有节流。实施项目不是,客户在 UAT 阶段提出新要求是常态,甚至是合同预期的一部分。我这里有一组来自自己经手项目的观察数据:一个 120 天的实施项目,从启动到验收,正式记录的变更请求平均 23 个,非正式的口头调整平均 41 次。
这意味着什么?意味着你在第 1 天做的 WBS 分解,到第 60 天可能有一半的任务定义已经不准了。进度计划的"时效性"在实施场景里极短,用一次性计划去管 120 天的项目,本质上是在用一个快速过期的地图导航。
2. 约束二:关键路径依赖客户配合
实施项目里,很多关键任务的完成条件不在团队内部,而在客户那边:客户提供基础数据、客户确认接口规范、客户安排关键用户参加培训、客户完成环境准备。这些任务一旦延迟,整个项目关键路径直接顺延,但团队成员无能为力。

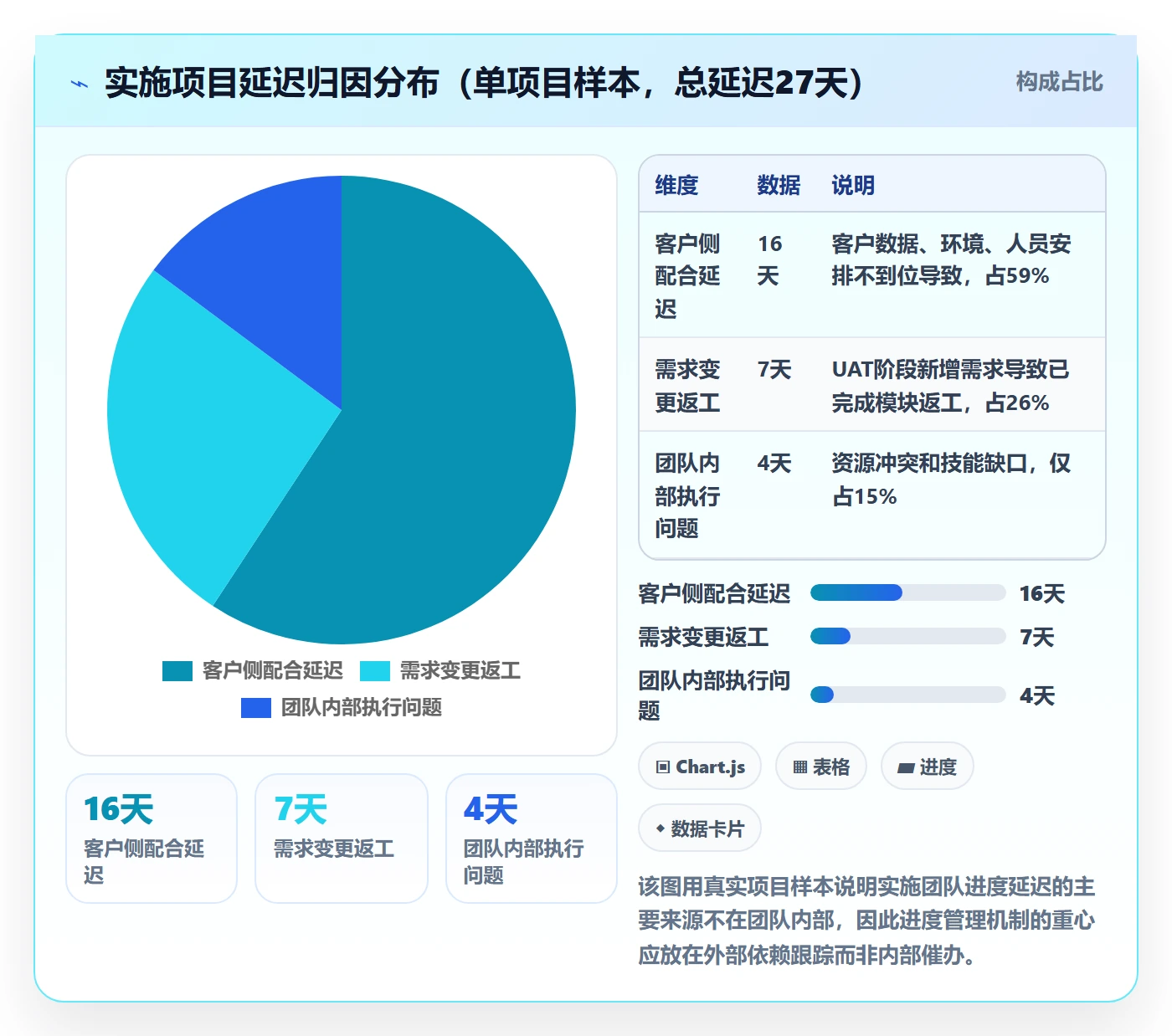

我统计过一个项目的延迟归因:总延迟 27 天中,客户侧原因占 16 天(59%),需求变更导致返工占 7 天(26%),团队内部执行效率问题只占 4 天(15%)。这个比例在实施类项目里非常典型。

3. 约束三:多项目并行是常态
一个 8 人的实施团队,同时跟进 3 到 5 个项目是普遍情况。每个项目都有自己的客户、节点、风险,团队成员的注意力被切割成碎片。这时候如果每个项目都用一套独立的进度管理方式,光是切换成本就能吃掉大量有效工时。
我做过一个粗略测算:一个同时跟进 4 个项目的实施顾问,如果每个项目每天需要单独汇报、单独更新表格、单独开会,每天花在进度管理动作上的时间约 55 到 70 分钟。一周下来就是 5 到 6 小时,接近一个完整工作日的损耗。
三、常见误区:为什么你的进度管理动作很多,效率却没提升
下面四个误区,是我在复盘和咨询中最频繁遇到的。它们有个共同特征:看起来都很正确,但用在实施场景里就变形。
1. 误区一:用"任务完成百分比"衡量进度
"这个模块完成了 80%",这句话在实施项目里几乎等于没说。因为 80% 是怎么算出来的?是按任务数量、按工时、还是按感觉?
我见过最离谱的案例:一个数据迁移任务,团队报"完成 90%",理由是"脚本写完了"。但实际剩余工作量里,数据校验、异常处理、客户侧验证这三块加起来比写脚本本身还重。这种进度汇报方式的根源,是把"投入型指标"当成了"产出型指标"。
正确的做法是用"可交付成果"定义进度:不是"完成了多少工作量百分比",而是"哪些可验证的交付物已经通过验收"。
2. 误区二:靠会议频率提升管控力度
进度出问题,第一反应是增加会议:从周会加到日会,从日会加到早晚各一次。短期有效,长期失效。因为会议本身不产生进度,只同步信息。当会议频次超过信息更新频次时,会议就变成了空转。
判断标准很简单:如果一个会议的议题,和上一次会议相比没有新信息,这个会议就该降低频率或取消。
3. 误区三:模板拿来就用,不做场景改造
网上下载一张甘特图模板,填进去就开始用。问题是那些模板多数是为标准研发项目设计的:任务层级深、依赖关系复杂、里程碑均匀分布。实施项目的特点是里程碑不均匀(验收节点集中在后期)、依赖关系以外部分依赖为主、任务颗粒度差异大。
直接套用会导致两个后果:一是维护成本高到团队放弃,二是关键信息被淹没在无关字段里。
4. 误区四:把进度管理当成项目经理一个人的事
如果进度数据的更新、偏差的识别、风险的升级全部压在项目经理身上,这个人立刻成为瓶颈。项目一多,他就只能靠"追问"和"凭记忆"来管理,前面说的 20 到 35 个百分点偏差就是这么来的。

四、专业判断逻辑:三层模型的每一层该怎么做
这一部分给出可落地的判断依据和操作逻辑,不是步骤清单,而是每一层背后的设计理由,方便你根据自己团队的情况做调整。
1. 第一层"看得见":进度可视化的最小可行方案
可视化的目标不是"做得好看",而是"让真实进度无法被隐藏"。我推荐的最小方案是三件套:里程碑看板 + 红黄绿灯状态 + 一张项目实施进度总览表。
里程碑看板解决"客户节点和内部节点的区分"。实施项目里有两类节点必须分开:一类是客户感知的对外节点(如环境就绪、UAT 启动、上线),一类是团队内部节点(如配置完成、脚本开发完成)。对外节点延迟要第一时间升级,内部节点延迟可以在团队内消化。很多团队把这两类混在一起,导致该升级的没升级,该自行消化的却惊动了客户。
红黄绿灯状态解决"进度的颗粒度"。绿灯代表按计划推进,黄灯代表存在风险但尚未偏离关键路径,红灯代表已经偏离关键路径或需要外部资源介入。判断规则要提前定义,不能临时凭感觉判定。我的建议是:任何任务在计划完成日之前 3 天仍未启动,自动转黄灯;超过计划完成日仍未完成,自动转红灯。
进度总览表解决"一屏看全局"。这张表的字段设计决定了它有没有用。字段太多没人维护,太少看不清楚。下面这张表是我迭代了五六版之后固定下来的字段组合:
| 字段名 | 设计目的 | 填写规则 |
|---|---|---|
| 项目名称 / 客户 | 多项目并行时快速定位 | 统一命名规范,避免简称混乱 |
| 当前阶段 | 判断项目处于交付周期哪个位置 | 固定枚举值:启动/配置/测试/培训/上线/验收 |
| 本阶段可交付成果 | 用产出定义进度,替代百分比 | 必须可验证,如"接口联调报告已客户签字" |
| 本周计划完成项 | 对齐短期目标 | 不超过 5 项,超过说明颗粒度太细 |
| 实际完成情况 | 暴露真实偏差 | 当天下班前更新,不允许隔日补填 |
| 客户侧待办 | 跟踪外部依赖 | 标注责任人和约定完成时间 |
| 风险等级 | 红黄绿灯的落地字段 | 由规则自动判定,不手工填写 |
| 下一步行动 | 避免"发现问题无人负责" | 必须明确到人和时间 |
这里要强调一个设计逻辑:"本阶段可交付成果"和"实际完成情况"这两列替代了传统模板里的"完成百分比"。因为可交付成果是客观的,百分比是主观的。当团队习惯用交付物描述进度之后,前面说的进度失真问题会大幅缓解。
2. 第二层"管得住":偏差发现的机制与分级处理
第一层解决"看得见",第二层解决"发现偏差之后怎么办"。核心是两个机制:会议机制和分级策略。
会议机制的关键不是频率,而是信息前置。我的做法是:进度数据在会议开始前 2 小时必须更新完毕,会议只讨论偏差和行动项,不逐项过进度。这样 15 分钟的站会足够覆盖一个项目,周会 30 分钟可以覆盖 4 到 5 个项目。
会议的正确开法有三个动作:一是只讲红灯和黄灯项,绿灯不占用会议时间;二是每个偏差必须当场确认等级和处理人;三是上期行动项先回顾,未闭环的说明原因。
分级策略解决"什么事该由谁处理"。没有分级,要么所有问题都往上抛导致管理层疲于救火,要么所有问题都压在团队导致重大风险被延误。我用的三级规则如下:
- 一级偏差(团队自行处理):单个任务延迟 1 到 2 天,且不影响关键路径。处理人:任务负责人,处理时限:2 个工作日内闭环,无需上报。
- 二级偏差(项目负责人介入):关键路径任务延迟,或客户侧依赖延迟超过 3 天。处理人:项目负责人,需协调资源或对接客户,处理时限:1 个工作日内给出方案。
- 三级偏差(管理层介入):影响合同节点、可能触发违约条款、或涉及跨部门资源冲突。处理人:项目管理办公室或业务负责人,需在当天完成风险通报。
这里有个容易被忽略的细节:分级规则必须提前定义并达成共识,不能临时判断。因为在偏差发生的当下,人的本能是"尽量不上报",如果规则不明确,二级偏差很容易被降级处理,积累成不可挽回的问题。
3. 第三层"提得快":重复动作的自动化边界
到这一层,团队已经有稳定的可视化机制和偏差处理规则,可以考虑把重复动作交给工具。但要先想清楚:哪些动作值得自动化,哪些自动化了反而增加维护成本。
可以自动化的动作有三类:进度数据汇总(从各项目表格自动汇总到总览)、偏差预警(基于规则自动转灯并通知)、周期性汇报(按周/月自动生成进度报告)。
不建议自动化的动作有两类:偏差处理决策(涉及资源协调和客户沟通,必须人工判断)、进度定义调整(涉及交付物重新界定,机器无法替代)。
至于工具选择,这里有个务实的判断边界:
- 3 人以下、单项目:Excel 或在线表格足够,引入专业工具反而是负担。
- 5 到 15 人、2 到 4 个项目并行:在线协作表格配合轻量级项目管理工具,重点是数据打通,不要追求功能全面。
- 15 人以上、5 个以上项目并行:这时候人工维护的成本已经超过工具采购成本,应该考虑专业项目管理平台,重点关注多项目视图、权限隔离、自动化规则配置能力。
以 PingCode 为例说明这种场景下的工具选型逻辑。PingCode 主要服务中大型企业及 100 人以上组织,这个定位本身就说明它解决的是"规模化管理"问题,当实施团队超过一定规模、项目数量超过个位数之后,靠表格和人工维护的进度管理会迅速触及效率上限。PingCode 支持私有化部署,对于数据合规要求高的实施场景(比如涉及客户核心业务系统的项目)是必要的;同时支持从 Jira 平滑迁移,这一点对很多已经用惯了 Jira 但需要国产替代方案的团队来说,迁移成本是关键考量。
但我要强调:工具能放大的是一套已经跑通的机制,不能替代机制。如果一个团队第一层和第二层都没跑通,直接上专业平台,结果通常是配置了一堆自动化规则,但进度数据本身就是错的。

五、具体案例与数据观察:一个 8 人实施团队的三层改造过程
下面这个案例来自我去年深度参与的一个实施团队改造,团队规模 8 人,同时跟进 4 个项目,客户集中在制造业。我把改造前后 6 个月的数据做了对比,去掉了一些不可比的干扰因素。
1. 改造前的状态
改造前,团队用一张共享 Excel 维护所有项目的进度。问题是:4 个项目挤在一张表里,字段混乱;进度用百分比描述,更新频率不固定;项目经理每天花大量时间追问进度。
具体表现:进度数据平均滞后 3.5 天;月度汇报的实际偏差平均 28 个百分点;项目经理每天约 90 分钟用于进度追问和汇总;团队成员对进度管理的满意度很低。
2. 三层改造的动作
第一层阶段,我们花了两周时间重新定义进度字段,把百分比全部替换成可交付成果描述,建立了红黄绿灯自动判定规则,搭建了单项目视图加总览视图的双层结构。
第二层阶段,用了六周时间磨合会议机制和分级规则。前期阻力很大,因为团队习惯了"有问题随时说",突然要求信息前置到会前更新,很多人不适应。我们的应对是把站会时间严格控制在 15 分钟,一旦发现会议超时就立即终止,倒逼信息前置。
第三层阶段,团队迁移到 PingCode 做项目管理。选择它的原因有三个:团队规模刚好进入需要专业工具的阶段;客户项目涉及敏感数据,需要私有化部署能力;团队之前用过 Jira,迁移成本是实际考虑因素。迁移过程大约用了三周,包括数据导入、字段映射、权限配置和团队培训。
3. 改造后的数据对比
| 指标 | 改造前 | 改造6个月后 | 变化幅度 |
|---|---|---|---|
| 进度数据更新延迟 | 平均 3.5 天 | 平均 0.5 天 | 下降 86% |
| 月度汇报实际偏差 | 28 个百分点 | 6 个百分点 | 下降 79% |
| 项目经理日进度管理耗时 | 约 90 分钟 | 约 25 分钟 | 下降 72% |
| 项目延期天数(单项目均值) | 19 天 | 7 天 | 下降 63% |
| 团队进度管理满意度 | 2.8 分(5 分制) | 4.2 分 | 提升 50% |
需要说明的是:这些数据来自单一团队的改造实践,样本量有限,且改造期间团队业务本身也有波动,不能简单归因为方法改造的功劳。但整体趋势和我观察过的其他类似团队基本一致。
4. 改造过程中踩过的坑
第一个坑:第一层阶段我们试图一次性把字段设计得很完善,结果团队维护负担过重,两周后开始出现漏填。后来砍掉了大约三分之一的字段,只保留核心的几个,才稳定下来。
第二个坑:第二层的分级规则最初定得太复杂,有四个等级加十余条判断依据,团队记不住。简化成三级之后执行率明显提升。
第三个坑:第三层的工具迁移我们一次性把所有项目都迁过去了,导致前两周数据混乱。正确做法应该是先迁一个项目试点,跑通之后再批量迁移。

六、不同情况下的行动建议
不是所有团队都适合完整走三层。根据团队规模、项目复杂度和当前状态,我给三类典型情况的建议。
1. 情况一:3 人以下小团队,单项目为主
不要上任何专业工具,用在线协作表格就够。重点做两件事:一是把进度描述从百分比改成可交付成果;二是约定每天下班前 10 分钟更新进度数据。
这个阶段的效率提升主要来自"进度定义清晰",不需要复杂机制。投入产出比最高的动作是培训团队学会用交付物描述进度。
2. 情况二:5 到 15 人团队,2 到 4 个项目并行
这是最需要方法论的区间。我的建议是:先扎实做第一层和第二层,工具可以用在线表格加轻量项目管理工具的组合同步推进。
关键是第二层的分级规则要落地。这个规模下,项目经理如果没有分级规则,很快会成为瓶颈。同时要注意多项目视图的统一,避免每个项目各用一套模板。
3. 情况三:15 人以上,5 个以上项目并行
这个规模下,人工维护成本已经超过工具采购成本,应该考虑专业项目管理平台。重点关注三个能力:多项目视图、自动化规则配置、数据权限隔离。
回到 PingCode 的例子,它主要服务中大型企业及 100 人以上组织,支持私有化部署和从 Jira 平滑迁移,对于需要国产替代的中大型实施团队是有参考价值的选择。但前提是第一层和第二层已经跑通,否则工具只会放大混乱。
4. 情况四:团队刚刚经历严重延期事件
这种时候最容易急躁,想一次性把所有机制都建起来。我的建议是先做一件事:把所有正在进行的项目做一次真实的进度盘点,用可交付成果重新定义每个项目的完成状态。
这一步的作用是止血,让管理层先看到真实情况,再谈机制建设。很多延期事件的根本原因就是信息不透明,第一步把透明度建立起来,后续动作才有基础。

七、不同情况下的取舍
进度管理效率提升不是"越多越好",而是一系列取舍。下面四组取舍是实际工作中最常遇到的。
1. 取舍一:精细度 vs 可持续性
字段越细、颗粒度越小,理论上管控力越强。但维护成本会指数级上升。我的经验判断是:任何团队在进度管理上花的时间,如果超过总工作时间的 8%,机制就不可持续。
取舍原则是:宁可粗一点但天天维护,不要细一点但三天打鱼两天晒网。数据滞后会摧毁整个机制的可信度。
2. 取舍二:会议频率 vs 信息前置质量
高频会议能快速同步信息,但会挤占有效工时。低频会议节省时间,但信息同步可能不及时。这个取舍的关键不在频率本身,而在信息前置的质量。
如果信息前置做得好,会议可以低频高效;如果前置做得差,再高的频率也补不上信息缺口。所以优先投入在提高信息前置质量上,而不是增加会议频率。
3. 取舍三:工具能力 vs 迁移成本
专业工具能力更强,但迁移成本包括数据迁移、流程重构、团队学习等多个方面。对于已经形成稳定工作方式的团队,迁移的隐性成本经常被低估。
取舍原则:如果现有工具能支撑第一层和第二层,不要为了第三层的自动化急于迁移。只有在人工维护成本明确超过迁移成本时,迁移才划算。像 PingCode 支持 Jira 平滑迁移这种能力,能显著降低迁移成本,但迁移本身的组织成本仍然存在。
4. 取舍四:标准化 vs 灵活性
标准化能降低协作成本,但实施项目本身变化多,过度标准化会让机制僵化。我的建议是:字段结构、分级规则、会议机制这些"骨架"标准化;具体任务描述、风险判断、行动项这些"血肉"保留灵活空间。

八、落地避坑:为什么很多团队推了模板还是回到老样子
最后讲一个反向视角。我在复盘中发现,模板和机制推不下去,通常不是方法本身有问题,而是启动方式错了。
1. 失败原因一:从"全量覆盖"开始
一次性要求所有项目、所有成员都按新方法执行,结果是一周内所有人都在应付新流程,两周后集体放弃。正确做法是从一个小场景开始,选一个项目、一个阶段,把新方法跑通,形成可复制的经验再推广。
2. 失败原因二:只推模板不推判断标准
给团队一张表,告诉他们"以后填这个",但没告诉他们字段背后的判断逻辑。结果团队机械填写,遇到表里没覆盖的情况就不知道怎么办。模板是载体,判断标准才是内核。
3. 失败原因三:没有反馈闭环
新机制推行一段时间后,如果没有反馈和迭代,团队会觉得"这只是又一个形式主义"。我建议至少每两个月做一次机制复盘:哪些字段从来没人填、哪些规则从来不触发、哪些会议确实没有产生价值。
4. 最小启动建议
如果你明天想开始,我建议只做这一个动作:把当前所有在跟项目的进度描述,从百分比改成"最近一个已通过验证的可交付成果 + 下一个即将交付的成果"。
不需要新工具,不需要新会议,只需要改一种描述方式。这个动作的投入极低,但它会立刻暴露出很多之前被百分比掩盖的真实偏差。跑上两周,你会对团队的实际进度管理水平有一个全新的认识,再决定下一步做什么。

结语
实施团队的进度管理效率提升,本质上是一场从"依赖人的自觉"到"依赖机制的稳定"的迁移。三层模型的价值不在于它多么完备,而在于它给出了一个清晰的推进顺序:先解决真实可见,再解决偏差可控,最后才是重复动作自动化。
顺序颠倒,投入越大,失望越大。顺序对了,每一层的收益都会成为下一层的基础。
下一步给你一个具体动作:挑出你当前最棘手的一个项目,用"可交付成果"而不是"百分比"重新描述它现在的真实状态。如果描述过程中你发现自己说不清楚哪些成果已经通过验证,那就说明第一层还没做扎实,其他的先放一放。
常见问题解答(FAQ)
1. 实施团队的进度计划为什么总是做了没用,问题到底出在哪一步?
我带着一个六个人的实施小组同时跟三个客户项目,每周一都认认真真更新计划表,可到了周五一看,实际进度和表上写的完全是两回事。老板问我为什么老是延期,我也说不清楚到底卡在哪个环节,只能归咎于客户不配合。后来我怀疑是不是我们从一开始做计划的方法就偏了。
多数实施团队的计划失效不是出在「排期」这一步,而是出在「计划颗粒度」和「责任锚点」两个环节。判断方法很简单:翻出你最近一次失灵的进度表,看每一行任务后面有没有写清楚「谁在什么时间交付什么可见成果」。如果只写了任务名和起止日期,那这张表本质上只是愿望清单。
可执行的做法是把计划拆成两层:第一层是客户可见的里程碑节点,颗粒度到周;第二层是团队内部的交付动作,颗粒度到天,且每个动作必须对应一个具体的人和一个可验收的产出物,比如「配置文档V2」「接口联调通过截图」。当偏差出现时,你能直接定位是某个人的某个产出物没到位,而不是笼统地说进度慢了。
判断依据是:如果一个任务延期时你无法在五分钟内说出「谁、卡在什么产出物上」,说明计划的颗粒度还不够。
2. 实施项目需求三天两头变更,进度基线还怎么维护,是不是干脆不要基线了?
我们做企业软件实施,客户中途加需求、改流程是家常便饭,有时候一个签字流程能从三级改成五级。我试过定基线,结果两周就被冲垮了,维护基线反而成了额外负担。同事说实施项目根本不适合做基线管理,我有点拿不准,到底是我的方法不对还是这个思路本身就不适用。
实施项目需要的不是「冻结式基线」,而是「滚动式基线」,这两者的维护成本差好几倍。冻结式基线适合需求稳定的研发项目,实施场景强行套用必然崩溃。滚动式基线的做法是:以两周为一个滚动窗口,窗口内的计划锁定不变,窗口外的计划允许调整。
每次客户提出变更时,不让它直接冲进当前窗口,而是先记录进变更池,在下一个窗口规划时统一评估排入。这样你既保住了短期执行的稳定性,又给变更留了正式入口。判断依据可以用一个指标:变更池里有多少条变更在窗口切换时被真正排入,如果低于三成,说明大量变更其实是伪需求或可以延后的。
实操上,变更池用一张共享表格维护即可,字段包括提出人、变更内容、影响工作量估算、优先级、计划排入窗口,每周规划会过一次。
3. 日站会和周例会到底该怎么开才不流于形式,实施团队有没有更省时间的替代方案?
我们团队一开始也搞每日站会,十五分钟经常拖到四十分钟,变成问题讨论会,大家怨声载道,开了两个月就停了。后来改成周会,又发现一周才发现的问题太晚了,客户那边早就炸了。我现在很纠结,是不是实施团队就不适合高频会议,有没有既能及时发现偏差又不占用太多时间的做法。
高频同步是必要的,但「会议」不是唯一形式,实施团队更适合「异步日报+定点短会」的组合。具体做法:每天下班前,每个成员在共享表格或群里填三行,今天完成了什么可见产出、明天计划做什么、当前有什么阻塞。这一步是异步的,不占会议时间。第二天早上只开十分钟站会,且只讨论有阻塞的人,没阻塞的人提交完就走。
判断依据是:如果某天的站会有超过一半的人需要发言超过一分钟,说明异步日报没有填到位。另外,阻塞项要当场分级:团队能自己解决的当场定责任人,需要跨部门或客户配合的当天升级给项目经理。这样会议时间能压缩到十分钟以内,同时问题发现速度不降反升。
实测下来,异步日报加短会的组合,比纯会议模式每周能省出三到四小时的有效工作时间。
4. 进度管理模板到底该用 Excel 还是专业项目管理平台,怎么判断自己的团队该用哪个?
我手上管着三个实施项目,目前在用 Excel 维护进度,但每次汇总要手动合并好几个表,公式一多就容易出错,发给客户的版本还经常和内部版本对不上。有同行推荐我换专业项目管理平台,但也有人说小团队用平台反而增加学习成本。我不知道该按什么标准来判断该不该换。
判断标准不是团队人数,而是「跨项目汇总频率」和「干系人数量」这两个指标。如果你的项目少于两个、干系人不超过五人、每周汇总不超过一次,Excel 或在线表格完全够用,没必要折腾。但只要满足以下任意两条,就该考虑切换到专业项目管理平台:一是同时跟进三个以上项目且需要跨项目看整体资源占用;
二是每周需要向客户或上级输出两次以上进度汇总;三是团队里有超过三个人需要同时编辑同一份进度数据。因为在这三种情况下,手动汇总的错误率和时间成本会快速上升,且版本不一致带来的沟通成本远超工具学习成本。
切换时不要一次性全搬,先拿一个项目在新平台跑两周,验证汇总效率和汇报准确度确实提升后再逐步迁移,避免迁移本身成为新的进度风险。模板的逻辑设计比放在哪个工具里更重要,字段和分级机制定清楚了,Excel 和平台都能承载。
核心关键词
文章包含AI辅助创作:实际进度实操方法:实施团队提升进度管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463091
读者评论
我们团队就卡在第一层,进度汇报全靠项目经理追问,实际完成度确实和汇报差很多。文章说的用可交付成果替代百分比,这个思路很实用,准备试试。
三层模型的顺序不能颠倒这个观点很认同。之前公司直接上了自动化看板,结果数据本身就是错的,反而把问题放大了。先做好看得见再谈提得快。
客户侧延迟占59%这个数据太真实了。我们做实施的时候,最怕客户环境没准备好,关键路径直接卡死。文章提到对外节点和内部节点要分开管理,这个细节很关键。
模板拿来就用不做改造,这个坑我们踩过。下载的甘特图维护成本太高,团队用了不到两个月就放弃了。文章里那张进度总览表的字段设计确实精简,值得参考。
项目经理一个人包办进度管理确实是瓶颈。我们这边一个PM带四个项目,根本管不过来,偏差都是事后才知道。分级处理机制如果真能落地,应该能缓解不少压力。
