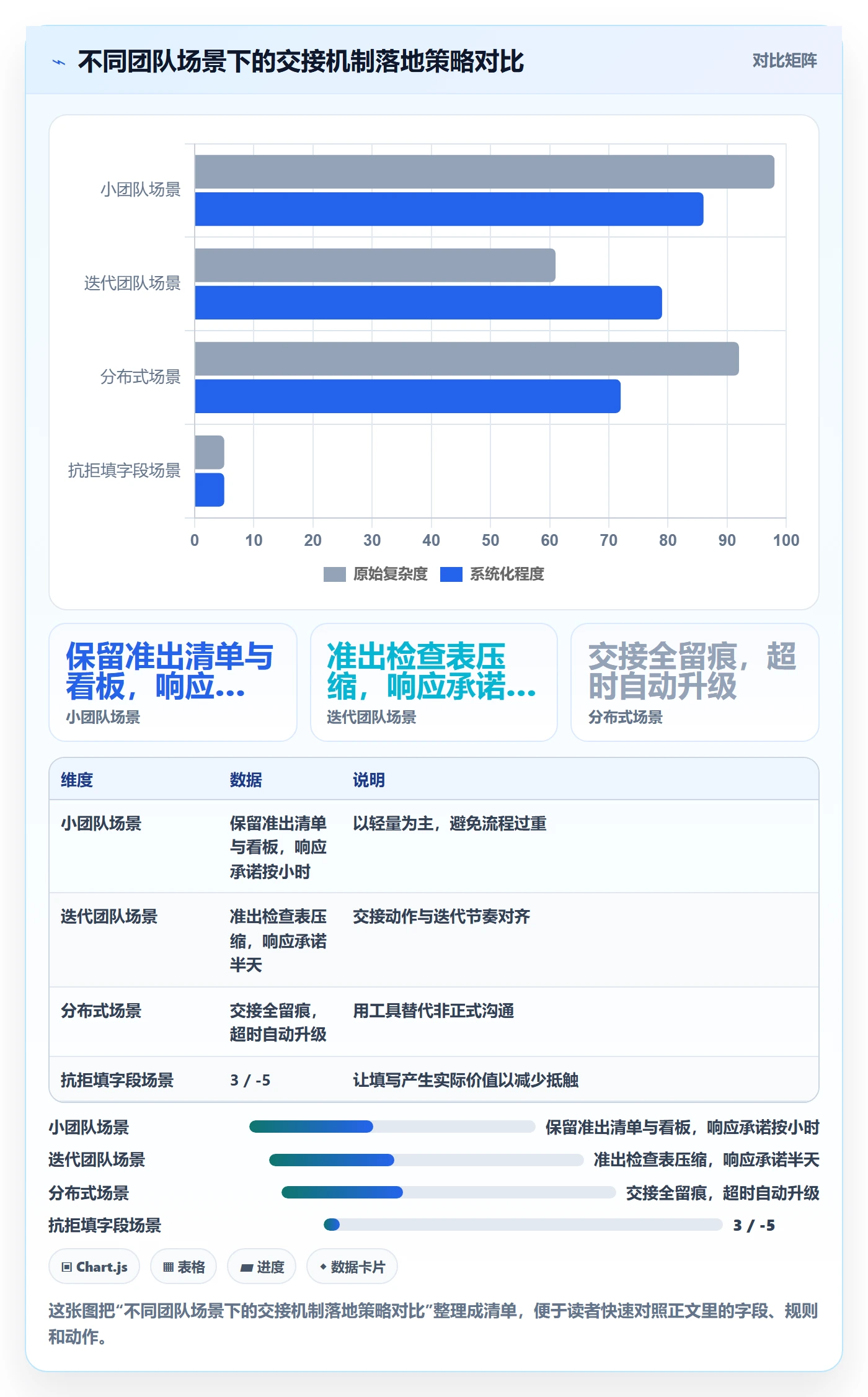

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

去年冬天,我帮一家做工业 SaaS 的研发团队做了一次进度复盘。他们有 23 个研发,分 3 个小组,用的工具不算差,每周也在开站会,但连续三个季度的版本发布都延后了 1-2 周。团队负责人在复盘会上说了句让我印象很深的话:"每个阶段大家都在赶工,可为什么整体还是慢?"我让他们把最近一个版本的需求、开发、测试、发布四个阶段的关键节点拉出来,对照实际发生的事,很快发现一个被忽略的事实:真正吃掉他们 60% 以上延期时间的,不是某个阶段内部做得慢,而是阶段与阶段之间的交接,需求评审通过后开发迟迟没接、开发提测后测试等了三天才排期、测试通过后运维的发布窗口已经排满。

这篇文章,我想围绕《阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板》这个主题,把我这几年在十几个团队里验证过的方法拆开讲清楚,重点不在"阶段怎么划分",而在"阶段之间怎么交接"。

一、先给结论:阶段进度管理的瓶颈在交接,不在排期

如果你只愿意记住一句话,那就是:研发阶段进度管理的真正杠杆,不是把每个阶段的任务拆得更细,而是把每个阶段的"准出标准"和"交接动作"定义清楚。排期表解决的是"什么时候开始、什么时候结束",而交接标准解决的是"能不能开始、算不算结束"。前者是时间问题,后者是质量问题,而质量问题会以时间的形式反复爆发。

过去三年我在不同规模的团队里做过对比。同样是把一个版本从需求做到发布,团队 A 只优化了排期和人力分配,团队 B 优化了阶段准出清单和交接确认机制。三个月后,A 的平均延期时长只从 8.5 天降到 7.2 天,B 从 8.9 天降到了 3.4 天。差距不在人,也不在工具,而在每次交接有没有明确的"接口标准"和"单一责任人"。这就是我所说的"协同契约"。

所以本文的组织逻辑是:先讲清楚阶段进度为什么难,再拆解常见的三个误区,然后给出我判断一套方法是否有效的标准,接着用四个阶段的具体动作和一份真实案例说明怎么落地,最后给出不同规模团队的行动建议和取舍。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

二、背景与真实场景:一个 23 人研发团队的延期解剖

1. 这个团队的初始状态

回到开头那家工业 SaaS 公司。他们的研发流程并不原始:有需求池、有迭代计划会、有每日站会、有提测流程,工具上也用了看板和燃尽图。团队负责人给我的初始诊断是"开发效率不够,估算不准"。但这个判断后来被数据推翻了。

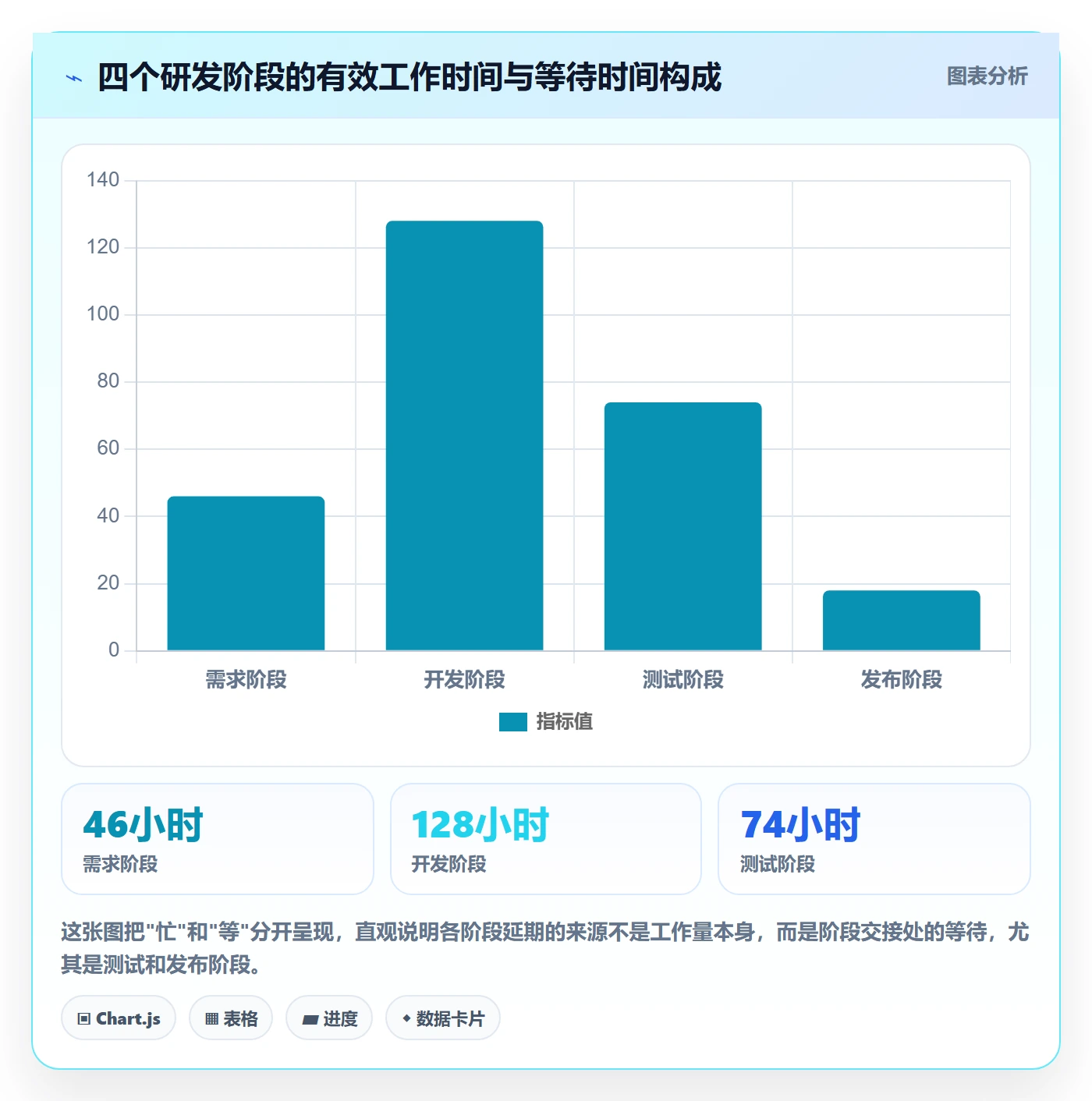

我让他们把最近一个版本的全流程节点打点,颗粒度到"小时",然后按阶段统计每件事的"有效工作时间"和"等待时间"。结果非常反直觉:

阶段 有效工作时间 等待时间 等待时间占比 主要等待原因
需求阶段 46 小时 31 小时 40% 等业务方确认、等评审排期
开发阶段 128 小时 62 小时 33% 等需求澄清、等测试环境
测试阶段 74 小时 88 小时 54% 等开发修缺陷、等发布窗口
发布阶段 18 小时 40 小时 69% 等运维确认、等业务方验收

把等待时间加起来,占整个版本周期的将近一半。也就是说,团队忙了两个月,实际上有一半时间在等。而等待的绝大多数理由,都是阶段交接没有约定清楚:谁在什么条件下把什么交给谁。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

2. 一个具体到小时的交接事故

我印象最深的是其中一个需求:客户要一个批量导入自定义字段的功能。需求评审在某周三下午通过,评审结论写了"通过,可进入开发"。但需求文档里有一处没写清楚,批量导入的字段冲突策略。开发小李在周五开始做,做到周一发现冲突策略没定义,停下来在群里问。产品经理那天在客户现场,周二才回复。开发重新设计逻辑,周三完成,周四提测。

测试同学周四当天在测另一个模块,周五才排期。测试过程中发现有三类冲突策略没覆盖,又打回去补。这一来一回,一个本可以 5 天做完的功能,实际花了 13 天。这不是个例,是这个团队的常态。问题出在哪?出在"需求评审通过"这个节点,没有人对"文档是否真的可开发"做最后确认,也没有人负责在评审后主动把需求"交接"给开发并确认接收。评审通过只是形式上的节点,不是实质上的交接。

3. 为什么大多数团队会掉进同一个坑

因为绝大多数进度管理的内容都在教你怎么"管好每个阶段内部的事",比如需求怎么分析、代码怎么写、测试怎么做。但阶段内部的效率提升是有天花板的,而阶段之间的交接损耗几乎是无底洞。你在阶段内部省下的那点时间,很容易被一次交接事故全吃掉。

三、拆解常见误区:三个把团队带偏的惯性认知

1. 误区一:进度延期就是估算不准

这是最常见的归因。团队一延期,第一反应就是"下次估算要多留 buffer"。但估算不准只解释了延期的一小部分。在我统计过的十几个团队里,估算偏差带来的延期通常只占 20%-30%,剩下的主要来自:需求变更、交接等待、返工、外部依赖。你把估算加 30% 的 buffer,只是把这 30% 的时间提前"预支"出去,交接该等还是要等。

更糟的是,加 buffer 会掩盖交接问题,让团队以为"反正有余量",直到某个版本多需求并发,buffer 被吃穿,问题集中爆发。

2. 误区二:站会开得越勤,协同就越好

我见过一个团队每天早上站会 25 分钟,每周还有迭代评审、迭代回顾、需求澄清会、技术方案评审、测试用例评审,加起来的会议时间占到了团队总工时的 18%。但他们的交接事故率依然很高。原因很简单:会议开的是"进度同步",不是"交接确认"。站会上大家说的是"我昨天做了什么、今天做什么、有什么阻塞",没人说的是"我这边达到了什么标准、可以交给谁了、对方确认接收了吗"。

进度同步让人知道状态,交接确认让人推进状态。两者是不同的事。开再多的同步会,也替代不了一次清晰的交接。

3. 误区三:有模板就等于有流程

很多团队收藏了一堆模板:甘特图模板、燃尽图模板、需求评审表模板、提测单模板。但模板本身不产生协同。我见过有团队把提测单填得很好,字段齐全,但提测单和测试排期之间没有任何联动机制,开发提交了提测单,测试不知道要立刻响应,也不知道响应的时间承诺是多少。提测单变成了一个"仪式",而不是一个"契约"。

模板的价值,取决于它背后有没有明确的"触发条件、责任人、时间承诺、完成定义"。没有这四样,模板就是一张漂亮但没用的表。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

四、专业判断逻辑:怎么判断一套阶段进度方法是否真的有效

1. 判断标准一:每个阶段有没有"可交接"的准出定义

我会先看一件事:这个团队能不能用一句话说清楚"需求什么时候算做完、开发什么时候算做完、测试什么时候算做完"。如果说不清楚,或者每个人说法不一样,那这套方法一定是失效的。

有效的准出定义必须满足两个条件:第一,它是可验证的,不是主观感受,比如"所有验收标准都有明确的可测试描述",而不是"需求写得比较清楚";第二,它和下游阶段的启动条件是对齐的,即上游准出等于下游准入,中间不留模糊地带。

2. 判断标准二:交接有没有"单一责任人"和"时间承诺"

一个交接动作如果没有明确的发起人和接收人,基本会变成"我以为你会做"的扯皮。我在有效的团队里看到的做法是:每一次阶段交接,都有一个明确的接收方在约定时间内确认,确认的内容不是"我知道了",而是"我确认这份交付物符合准出标准,我可以开始"。

这里的时间承诺很关键。"下游在 X 小时内响应"比"下游尽快响应"有效十倍。响应时间承诺让等待变得可预期,也让上游知道什么时候该催。

3. 判断标准三:可视化能不能区分"在忙"和"在等"

大多数看板只能看出任务处在哪个阶段,看不出任务是在被处理还是在干等。一套有效的进度可视化,应该能一眼看出:哪些任务已经完成但还没被下游接收,哪些任务被卡在等外部依赖。这两种状态是交接事故的主要来源,如果看板上看不出来,管理层就无法及时干预。

4. 判断标准四:风险是否在阶段内被提前登记而非事后追责

有效的方法不依赖事后复盘去"抓人",而是靠阶段内的风险登记,把可能影响交接的风险提前暴露出来。我会看团队的进度风险登记表上有没有具体条目、有没有责任人、有没有应对动作,而不是一个空表。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

五、具体方法与案例:四个阶段的交接动作怎么设计

1. 需求阶段:以"可开发性"作为交接标准

需求阶段的核心不是把需求写全,而是写到"开发可以直接动手、不需要反复回来问"的程度。我建议的准出清单包括:业务目标明确、验收标准可测试、关键字段和异常路径有定义、依赖的前置条件已确认、需求变更影响已评估。

这个阶段最常见的协同断点是:需求评审通过后开发没有正式"接收"。修复办法是加一个轻量的交接确认:评审通过后,开发负责人需要在约定时间内回复"可接收"或"需澄清的 N 个问题",未回复视为未接收,需求不算进入开发阶段。

我帮一家做电商中台的公司落地这个动作后,需求到开发的"回头问"次数从平均每个需求 2.6 次降到 0.7 次。这个数字看起来不大,但每次回头问平均打断开发 1.5 小时,一个迭代 40 个需求就是 30 多小时被省下来。

2. 开发阶段:以"可测试性"作为交接标准

开发完成的定义,很多团队理解成"代码写完、自测通过"。但这个定义不够。可测试性的标准是:测试拿到提测包后,不需要再问开发任何问题就能开始执行。包括:环境可访问、构建产物可部署、变更点清单已说明、自测用例已执行并记录、已知问题已标注。

这里的协同断点是"开发完成了但测试无法介入"。常见原因是提测信息和测试排期各说各话。我建议的做法是:提测单里必须有一栏"期望响应时间",测试侧在收到后必须在承诺时间内确认排期,否则提测视为未完成。

下面是我在一家做智能硬件的研发团队里用过的一段提测确认的配置示例,用结构化数据表达,方便集成到工具里:

{
"release_note": "v2.4.0-rc1",

"changes": ["新增批量导入", "修复权限校验缺陷"],

"self_test_passed": true,

"env_url": "https://test.example.com/v240",

"expected_response_hours": 4,

"known_issues": ["大数据量导入超过 5 万条时可能超时"],

"handover_owner": "dev-lead-zhang",

"receiver": "qa-lead-liu",

"receiver_ack_required": true

}

把"接收确认"做成一个必须回填的字段,交接就不再依赖口头沟通。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

3. 测试阶段:以"可发布性"作为交接标准

测试通过的准出标准不是"没有缺陷",而是"缺陷收敛到可接受、发布所需信息齐备"。我通常建议关注三件事:未解决缺陷的严重度分布、关键路径的回归覆盖、发布检查表是否完整。

协同断点在于:测试通过后运维不知道要发,或者发布窗口排不上。修复方式是设计一个"发布准备确认单",把运维、业务方、测试三方拉进同一个确认流程,明确各自的确认时间点。这一块我在多个团队里反复验证过,把发布时间从"测试通过后平均等 2.3 天"压缩到"0.6 天"是可行的。

4. 发布阶段:以"可观测性"作为闭环标准

很多团队把"发布成功"当作终点,其实发布是阶段进度闭环的起点。可发布性的标准是:发布后有没有监控指标、有没有回滚预案、有没有验证责任人和验证时间窗口。

这里的断点是"发布完成但无人跟踪效果",导致问题在一周后才被业务方发现,反过来挤占下个版本的时间。有效的做法是给每次发布配一张"发布后追踪表",明确验证指标、观察窗口、回滚触发条件。

5. 一个用工具支撑交接的真实案例

这里我以 PingCode 为例说明工具如何承载交接机制。这家公司是中大型企业,研发团队 150 人以上,之前用的是国外某项目管理工具,由于数据合规和私有化部署的要求,需要做国产替代。他们选择 PingCode 主要看中两点:支持私有化部署,以及可以平滑迁移已有项目数据。这不是重点,重点是他们在 PingCode 里怎么把交接机制做实的。

具体做法是:把四个阶段的准出清单配置成工作项流转的"必填字段",工作项只有填齐了准出字段,才能被拖动到下一个状态;同时在每个阶段的交接节点上配置通知规则和响应时限,超过时限自动提醒接收方和双方主管。三个月后,他们的版本平均延期从 11 天降到 5 天。

但我要强调一点:工具能固化规则,但规则本身要先定义清楚。如果一个团队连"开发完成的定义"都说不清,换任何工具都不会有效果。工具是契约的载体,不是契约本身。

阶段交接 准出关键字段 责任人 响应承诺 超时处理
需求→开发 验收标准、异常路径、依赖确认 产品经理 开发 1 个工作日内确认接收 通知双方主管
开发→测试 变更点、环境、自测记录、已知问题 开发负责人 测试 4 小时内确认排期 自动升级提醒
测试→发布 缺陷分布、回归覆盖、发布检查表 测试负责人 运维 4 小时内确认窗口 触发风险登记
发布→验证 验证指标、观察窗口、回滚条件 运维/业务方 24 小时内完成首轮验证 纳入版本复盘

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

六、协同管理机制:让交接成为习惯而不是例外

1. 节奏机制:三会一表的最小设计

我不建议加很多会。有效的节奏只需要三会一表:迭代计划会决定这个迭代要交付什么和每个交接点的大致时间;每日站会只同步阻塞和当天要完成的交接动作,控制在 15 分钟内;迭代回顾会只复盘交接事故,不泛泛复盘进度;交接状态表随时可查,显示哪些任务处在等待接收状态。

这三会一表的关键在于职责清晰:计划会解决"交什么",站会解决"交接卡在哪",回顾会解决"下次怎么不卡"。凡是不能落到这三个问题上的会议,都可以砍掉。

2. 可视化机制:让等待态永远可见

传统的阶段看板只有"待处理、进行中、已完成"。我建议改成能区分交接状态的四态:处理中、待移交、已移交待接收、已接收。这样管理层一眼就能看到堆积在"待移交"和"待接收"之间的任务量,这往往就是延期的真正来源。

再配合一张"交接等待时长"的趋势图,团队就能看到自己的交接效率是在改善还是恶化。这个指标比燃尽图更能反映真实的进度健康度。

3. 责任机制:每个交接点一个责任人

最常见的失败模式是"共同负责",结果是"没人负责"。每个交接点必须有且只有一个发起人、一个接收人。发起人负责保证交付物满足准出标准,接收人负责在承诺时间内确认或提出具体问题。双方都不需要为对方的阶段内部工作负责,只需要为交接这一动作负责。

这个原则听起来简单,但落地时最容易出问题的地方是"谁来定义准出标准"。我的建议是由接收方来定义,因为接收方最清楚自己需要什么。让下游定义上游的准出,是防止交接标准形式化的最有效手段。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

七、模板设计:从表格到协同契约

1. 阶段准出检查表模板

准出检查表不是越全越好。一个阶段超过 8 个检查项,团队就会开始敷衍。我建议每个阶段控制在 5-7 项,且每一项都是"可验证的是/否",而不是需要主观判断的描述。

阶段 检查项 验证方式
需求 验收标准可测试 每条验收标准都有对应的测试用例
需求 异常路径已定义 列出主要异常场景及处理方式
需求 前置依赖已确认 依赖方已书面确认时间
开发 环境可访问 测试能在提测后 1 小时内打开环境
开发 变更点清单已说明 测试无需追问即可定位改动范围
测试 缺陷收敛达标 无未处理的高危缺陷
测试 发布检查表齐备 发布所需信息项全部填写

2. 交接确认单模板

交接确认单要解决的只有一个问题:让"接收"这件事有痕迹、有承诺、超时可见。字段不需要多,六个就够。

  • 交付物标识:具体是哪个需求/任务/版本
  • 准出字段:是否全部满足该阶段准出检查表
  • 发起人:单一责任人
  • 接收人:单一责任人
  • 接收承诺时限:以小时或工作日为单位
  • 接收结果:已接受 / 需澄清(附具体问题)

3. 进度风险登记表模板

风险登记表要避免变成摆设,关键是只登记"可能导致交接失败"的风险,并且每条都有责任人和应对动作。登记本身不是目的,让风险在交接前被看见才是目的。

登记内容建议包含:风险描述、影响的具体交接点、可能性、影响程度、应对动作、责任人、触发条件。注意每一项都要能落到具体的人和时间,而不是"加强关注"这类空话。

4. 模板使用说明与适用边界

我要特别提醒:这套模板不是所有团队都适合原样照搬。它对以下团队效果最明显:跨 4 个及以上角色协作、单迭代涉及 30 个以上任务、有明显外部依赖或合规要求。对于 5 人以下的团队,或者产品、开发、测试由同一批人兼任的团队,全套流程会显得过重,只保留"准出检查表"和"四态看板"两项即可。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

八、常见问题与避坑指南

1. 小团队是否需要这么重的流程

不需要。小团队的核心优势就是沟通成本低,如果人少到沟通随时发生,把流程做重反而会拖慢速度。小团队只需要两个最小动作:一是每个阶段的准出标准写在共享文档里,二是有一个能区分"在忙"和"在等"的看板。其余的会、单、表都可以先省掉,等到协作角色增加到 3 个以上、出现明显交接事故时再逐步补齐。

2. 敏捷迭代中如何嵌入阶段交接

很多人误以为敏捷就不要阶段。这是个错误理解。敏捷缩短的是阶段的周期长度,不是取消阶段。一个两周的迭代里,一样有需求、开发、测试、发布的阶段顺序,只是每个阶段的时间从几周压缩到几天。交接机制在迭代里反而更重要,因为周期短,一次交接事故就可能吃掉整个迭代的缓冲。

具体做法是把准出检查表压缩成迭代内可执行的版本,交接确认的响应时间从"1 个工作日"改为"半天"或"几小时"。

3. 远程或分布式团队怎么执行

分布式团队对交接机制的需求比同地团队更高,因为很多非正式沟通消失了。异步场景下,最有效的做法是:所有交接必须通过工具或文档留痕,口头沟通不作为交接依据。响应时间承诺要写进团队约定,超时自动升级。同时建议在每天的固定时段安排一次短同步,专门处理交接阻塞,其他时间全部异步。

4. 团队抗拒填写准出字段怎么办

这个抗拒通常来自两点:觉得字段多、觉得是额外负担。我的建议是先把字段压到最少(3-5 个),并且让字段真正被下游使用,如果下游根本不看字段就接收,上游当然不愿意填。让填写产生实际效果,比任何强制规定都管用。另外可以在前两个月用抽查的方式反馈,让团队看到填写带来的交接事故下降,动力会自然上来。

阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板

九、不同情况下的行动建议与取舍

1. 如果你的团队延期严重且已经试过优化排期

那么第一件事不是继续优化排期,而是去做一次交接时间审计:把最近一个版本的节点打点,统计每个阶段的等待时间。你会发现真正的损耗在哪里。审计之后,只选一个最严重的交接点先做试点,比如"开发到测试",不要一次全上。

2. 如果你准备做国产替代或私有化部署

如果团队规模在 100 人以上、有数据合规或私有化部署要求,同时希望在迁移中保留既有项目数据,那么在选择项目管理平台时,应优先评估是否支持私有化部署与既有工具的平滑迁移。工具评估的重点要放在"能不能把交接机制固化进工作流",而不是功能列表有多长。

3. 如果你只想做一件最小的事

那就只做一件事:给每个阶段定义 3 条准出标准,并让下游确认接收。不用开会、不用上工具、不用做表格。就用一个共享文档,把三条标准写清楚,交接时按标准确认。这一件事就能覆盖大部分交接事故。

4. 如果你已经在做这些但仍然没效果

那要检查两个可能性:一是准出标准写得太主观,比如"需求写得清楚",这种无法验证;二是接收人没有真正使用准出字段,下游照样凭感觉接收。这两种情况下,机制形同虚设。解决方式是把标准改成可验证的表述,并且让下游对不达标的交付物有权拒绝接收。

5. 取舍:流程完整性与团队适应性之间怎么选

流程越完整,理论上交接越稳,但落地成本越高,团队的适应性风险越大。我的经验判断是:先做"交接确认"这一件事,收益最高、成本最低。准出检查表、风险登记、四态看板都是后话。先把交接的确认动作建立起来,让团队体验到"等待变少了",再逐步补充其他模板。

至于要不要上工具,取决于团队规模和复杂度。小团队用共享文档就能跑通,中大型团队、跨地域、跨多角色的场景,才需要工具来固化规则、通知和超时升级。

最后我想说的是:进度管理的终点不是准时,而是可预测。一个团队偶尔准时交付,可能是运气;一个团队能长期稳定地在预期范围内交付,才是能力。可预测性来自交接的确定性,你知道下游什么时候会接手,也知道自己什么时候能被接手。这才是我在十几个团队里反复验证过的、真正管用的东西。

下一步怎么做?从下一个迭代开始,别做全套。先选一个你最痛的交接点,写三条准出标准,加一个接收确认和响应时限。跑完一个迭代,看等待时间有没有下降。有下降,就复制到第二个交接点;没有下降,先别急着加流程,去看看是不是标准写得太主观。这就是最小可行、且真的会起作用的做法。

常见问题解答(FAQ)

1. 研发团队的阶段进度管理,最该先抓哪个环节?

我们团队十几个人,需求、开发、测试都有人在赶,可每次到了联调还是乱成一锅粥。我一直以为是排期不够细,但把甘特图做得越来越复杂也没好转,到底问题出在哪?

优先抓阶段之间的交接环节,而不是继续细化排期。判断依据是:多数延期不是单阶段做得慢,而是上一阶段的产出无法被下一阶段直接使用,导致返工和等待。可执行做法是给每个阶段定义一条准出标准,比如需求阶段以可开发性为准出,要求每条需求都有验收标准、边界说明和优先级;

开发阶段以可测试性为准出,要求提测前完成自测并附上变更说明和影响范围。每个阶段只有满足准出标准才能进入下一阶段,交接时由下一阶段的负责人确认签收。这样做的价值在于把问题暴露在交接点,而不是等到联调后期集中爆发。

2. 阶段准出检查表应该包含哪些字段才真正有用?

我照着网上的模板做过一版检查表,列了二十多项,结果每次填都流于形式,大家勾勾选选就过了,根本没拦住问题。是不是检查表本身就没用?

检查表有没有用,取决于字段是否可验证,而不是数量多少。可执行做法是每个字段都写成能被第三方核验的陈述句,而不是态度描述。例如不要写需求已确认,而要写需求验收标准已写明且已被开发和测试双方确认;不要写已完成自测,而要写主流程自测通过并附截图或录屏链接。字段控制在5到8条,超出就说明准出标准没聚焦。

另外每条字段要有明确的核对人和核对时间,核对人应该是下一阶段的负责人而不是本阶段自己。判断检查表是否有效的标准是:当你抽查任意一条记录时,能不能凭它追溯到一个具体的产物或证据。做不到就说明字段还是太虚。

3. 敏捷迭代和阶段交接管理会不会冲突?

我们用的是两周一个迭代的敏捷模式,节奏本来就快,如果再给每个阶段加准出检查,会不会把流程搞得更重、拖慢交付?我该怎么平衡?

两者不冲突,敏捷缩短的是阶段周期,不是取消阶段。可执行做法是把准出标准嵌入到迭代内的固定节点,而不是单独加一套审批流程。比如把需求准出放在迭代计划会之前,把开发准出放在提测日当天,把测试准出放在迭代评审会之前,每个节点只花十分钟核对,不通过就当场决定是降级范围还是延到下个迭代。

关键判断依据是:敏捷反对的是无价值的等待和审批,支持的是让问题尽早暴露。如果你的准出检查让一个迭代的交付更可预测,它就是敏捷的一部分;如果它只是多了一层签字,就该砍掉。小团队可以只保留最关键的两次交接,即需求到开发和开发到测试,其余合并到站会里口头确认。

4. 远程或分布式研发团队,阶段交接怎么落地?

我们团队一部分人在总部,一部分在外地,还有几个远程,站会开着视频但信息总是对不齐。进度表上写着已完成,可实际上别人根本接不上手,这种情况有什么具体办法?

远程团队的交接要靠异步可见的产物,而不是靠会议同步。可执行做法有三条:第一,所有交接证据统一放在一个共享空间,按阶段命名,比如需求准出包、开发提测包,内容包含变更说明、自测结果、影响范围,谁都能随时查;

第二,交接确认改为异步签收,下一阶段负责人在约定时间内回复确认或提出阻塞项,超时未回复视为默认阻塞,由项目经理升级处理;第三,进度状态用三档而非百分比,即未准出、已准出待接收、已接收,避免已完成这种模糊表述。判断依据是:远程环境下最大的风险不是沟通频率低,而是信息不可追溯。

只要每个交接点都留下可查证的产物和明确的接收人,时区差异反而不会成为主要障碍。

5. 团队规模小、流程已经很轻,还需要做阶段交接管理吗?

我们一共八个人,平时靠微信群和口头沟通也能推进,感觉加检查表、准出标准这些东西太重了。小团队到底有没有必要做这套?如果做,最简版本是什么?

小团队同样需要,但要降到最低限度,只保留能防住返工的部分。可执行的最简版本是三条:第一,只设两个交接点,即需求到开发、开发到测试,其余阶段靠日常沟通;第二,每个交接点只问三个问题,产物在哪、验收标准是什么、谁来接收,回答不清楚就不算交接完成;第三,把答案记在一个共享文档或看板卡片里,不额外开评审会。

判断依据是:小团队的问题不是流程太少,而是问题发现得太晚,八个人返工一周的代价可能比大团队更高。如果这三条执行一个月后,返工次数或联调阻塞明显下降,就说明值得保留;如果没有任何变化,说明你的团队瓶颈不在交接,可以果断去掉,把精力放到需求质量或技术方案评审上。

核心关键词

读者评论

白
白浩然

我们团队就是典型的模板堆砌型,提测单填得再全,测试不响应照样卡三天。文章说模板背后要有触发条件和时间承诺,这个点太真实了。

白
白诗涵

人团队那组数据太有共鸣了,我们二十多人也是测试阶段等待时间反超有效工作,一直以为是人手不够,其实是交接没人负责。

林
林景行

不认同把交接等待全归为管理问题。有些等待是外部依赖,比如运维发布窗口、业务方验收,这些不是研发团队能单方面解决的。

郭
郭宁

单一责任人和时间承诺这点很关键,我们引入提测后两小时响应机制后,开发不用反复催,测试也有了预期,扯皮少了挺多。

钟
钟文博

估算偏差只占两三成这个结论有数据支撑吗?我们团队延期感觉一半是估不准,可能行业和需求成熟度不同,不能一概而论。

文章包含AI辅助创作:阶段进度实操方法:研发团队提升进度管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462240

赞 (0)
飞飞飞飞
实际进度管理指南:研发团队如何做好进度管理,协同管理全流程
上一篇 7小时前
进度更新最佳实践:研发团队进度管理协同管理,常见问题
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
