去年我带一个 12 人的研发团队做 SaaS 产品重构,项目启动第 60 天,周会上所有人还在说“正常推进”,第 63 天,负责核心支付模块的工程师突然在群里发了一句“做不完了,差得远”。结果上线日期从 9 月 15 日一路推到 10 月 28 日,市场部提前铺出去的预热物料全部作废,销售已经承诺给两家客户的试用期也被迫延期。复盘时我翻出过去八周的进度更新记录,发现里面写着 7 次“正常”、3 次“基本按计划”、2 次“略有延迟但可控”,没有一条提到支付模块的排期风险。
真正的问题不在工程师,而在于我们那套进度更新机制,从头到尾就没有设计过“让风险露出来”这件事。
这次翻车之后,我花了将近一年时间重新搭建团队的进度管理体系,期间经历了从纸质看板到轻量工具、再到支持私有化部署的项目管理平台的完整演进,也踩过“工具先行”“频率堆砌”“把更新做成汇报”这些典型的坑。这篇文章不讲教科书上的敏捷理论,只回答一个问题:如果你明天就要开始做进度更新,从 0 到 1 该怎么落地,才能让进度管理真正服务于风险控制,而不是变成又一份没人认真看的流水账。
一、先给出核心结论:进度更新是风险暴露机制,不是汇报仪式
如果你只记住一句话,我希望是这句:进度更新的第一价值是让风险可见,而不是让进度好看。 大多数团队把进度更新做成“向上汇报”,衡量标准是“有没有按时交”,于是所有人本能地隐藏坏消息,直到坏消息无法隐藏。而真正有效的进度管理,衡量标准是“风险有没有被提前说出来”。
基于这一判断,从 0 到 1 搭建进度管理体系时,有四个结论优先级最高。
- 结论一:习惯先于工具。 团队没有形成“每天主动暴露阻塞”的肌肉记忆之前,上任何项目管理工具都会沦为摆设。工具是把习惯放大的,不是替代习惯的。
- 结论二:颗粒度要匹配团队规模。 5 人团队用每日站会足够,20 人以上必须分层同步。用一套机制管所有规模,要么过度管理,要么信息失真。
- 结论三:完成度必须用“可演示成果”定义。 百分比进度是研发进度管理里最危险的信号,因为 90% 完成度往往意味着还有大量未识别的坑。
- 结论四:风险响应必须分级。 没有分级机制,所有风险都会涌向管理者,要么全部被忽略,要么全部被过度处理,团队很快会失去对机制的信任。

二、真实场景还原:为什么你的进度更新没人认真看
在讲具体方法前,我想先把两个真实场景摊开,因为这决定了你后面所有动作的设计出发点。这两个场景我都亲身经历过,也见过很多团队反复踩。
1. 场景一:周会上全是“正常推进”
我带的那个 12 人团队,每周一上午开 90 分钟项目周会。流程是:每个人轮流说本周做了什么、下周计划做什么、有没有问题。前 40 分钟通常在一片“正常”“按计划”“没什么问题”中度过,最后 50 分钟用来讨论一个上周就该解决的接口联调问题。
问题出在哪?出在“有没有问题”这个问题本身带有审判意味。当一个工程师说“有问题”,往往意味着他能力不足或者不够努力,而不是意味着项目需要调整。 在这种语境下,理性选择就是说“正常”,把风险往后拖,拖到藏不住为止。
2. 场景二:工具里躺着一堆过期状态
另一个团队更典型。他们买了工具、建了看板、每个任务都有状态字段,但打开一看,一半任务停在“进行中”超过三周,没有备注,没有更新记录,也没有人追问。管理者以为有了工具就有了透明度,实际上只是把线下口头汇报搬到了线上,风险一点没少。
这个场景的核心问题不是工具不好,而是团队没有定义清楚“什么时候必须更新状态”以及“更新状态时到底要写什么”。状态字段变成了打卡动作,而不是风险信号。

三、拆解四个常见误区:你可能正在做“假进度更新”
我见过太多团队每天在更新、每周在开会,但风险控制效果几乎为零。问题不在执行力度,而在对进度更新的理解。下面四个误区,如果你中了两个以上,基本可以判定你的进度更新是“假更新”。
1. 误区一:把进度更新当汇报,而不是风险沟通
最根深蒂固的误区是,把进度更新的对象当成上级,而不是团队本身。一旦默认是“向上汇报”,信息就会自然向好消息倾斜:能不说的问题就不说,能往后拖的风险就往后拖。
正确的心智模型应该是:进度更新是团队内部的横向风险沟通,向上汇报只是它的副产品。 当一个工程师更新进度时,他首先是在告诉队友“我这里可能会成为瓶颈,你们要提前准备”,而不是在向领导证明自己努力。
2. 误区二:把工具当机制
很多团队第一次做进度管理,第一反应是选工具。选工具本身没错,但顺序错了。工具是习惯的放大器,不是习惯的替代品。 没有“每天主动说风险”的习惯,再好的工具也只是把过期状态从纸质搬到了云端。
我见过一个团队,工具里的任务看板做得非常漂亮,字段齐全,但打开任何一个任务,描述都是“完成 XX 功能”,没有一条提到依赖、风险或阻塞项。原因很简单:他们的习惯里根本没有“写风险”这一项,工具只是给了他们一个更方便写流水账的地方。
3. 误区三:把频率当质量
还有一个误区是觉得更新越频繁越好,于是从每日站会升级到每日两次同步,再到各种即时消息汇报。结果团队被会议和消息淹没,真正有价值的风险讨论反而被稀释了。
更新频率应该由项目的风险密度决定,而不是由管理者的焦虑程度决定。 一个进入稳定维护期的项目,每周一次同步完全够用;一个正在进行核心架构重构的项目,每日同步都嫌不够。频率不是质量指标,信息密度才是。
4. 误区四:只看完成度百分比,不看可演示成果
这是研发场景里最隐蔽也最致命的误区。当一个工程师说“这个模块完成了 90%”,这个 90% 往往是主观估计,而且剩下 10% 里可能藏着 90% 的工作量。我在支付模块那个项目里,就亲眼看着一个“90% 完成”的模块拖了三周。
更可靠的做法是问:现在能不能演示一个端到端的可用成果? 如果答案是否定的,那这个模块的真实完成度可能远低于 90%。可演示成果是唯一不会骗人的进度信号。

四、专业判断逻辑:从0到1的四个设计原则
讲完误区,我想把背后的判断逻辑讲清楚。因为如果你不理解为什么这样设计,照搬任何模板都撑不过三个月。下面四个原则是我在踩坑之后逐步沉淀下来的,也是后面所有具体动作的依据。
1. 原则一:机制设计要降低“说真话”的成本
团队不愿意暴露风险,往往不是因为不诚实,而是因为说真话的成本太高。这个成本包括:被追问细节的时间成本、被质疑能力的心理成本、以及可能影响绩效的现实成本。
所以机制设计的第一原则是尽可能降低说真话的门槛,而不是提高说假话的惩罚。比如,把“阻塞项”设为独立的、必须每天填写的字段,让暴露风险变成一个标准动作,而不是一次“自首”。当暴露风险变成流程的一部分,心理负担会大幅下降。
2. 原则二:进度信号必须是客观、可验证的
主观估计是进度管理的最大敌人。任何依赖个人判断的信号,都会因为乐观偏差、沉没成本或表达压力而失真。机制设计要尽量把主观估计转换成客观事实。
比如“本周完成 80%”是主观的,“本周完成了三个接口中两个的联调并提供了测试报告”是客观的。前者无法验证,后者可以直接检查。把更新字段从“完成度百分比”改成“本周可演示成果”,信息的可信度会显著提升。
3. 原则三:风险响应必须分级,不能一刀切
如果所有风险都需要管理者介入,团队很快就会失去对机制的信任,因为管理者根本处理不过来。反过来,如果所有风险都由团队自己消化,重要的依赖问题就会被埋在局部。
分级响应的核心是把风险按影响范围和紧急程度分成不同处理路径。 小风险团队内部消化,中风险触发预警并安排资源,大风险升级到管理层决策。不同级别对应不同的响应动作和响应时限,团队知道什么情况该找谁。
4. 原则四:体系要分阶段演进,不能一次到位
从 0 到 1 最大的失败模式是一步到位:今天决定做进度管理,明天就上线完整体系,包括各种指标和报表。结果团队被新流程压垮,一个月后机制名存实亡。
正确的做法是让机制随着团队的能力一起生长。 第一个月只做最小可用的习惯,第二个月增加风险盘点,第三个月引入度量。每一阶段都让团队先适应,再演进。这样机制不是外来负担,而是团队自己的选择。

五、具体落地:从0到1的三个阶段演进路线
前面讲了原则,这里进入最核心的部分:具体怎么做。我把它设计成三个月的演进路线,每个阶段有明确的目标、动作和里程碑。你可以根据自己团队的实际情况压缩或拉长,但顺序不要乱。
1. 第一个月:建立最小可用的更新习惯
第一阶段的唯一目标是让团队形成“每天主动同步、主动暴露阻塞”的习惯,其他一切从简。不要引入复杂工具,不要制定繁琐模板,先让动作发生。
(1)5 人以下团队:每日 15 分钟站会。 站会只问三个问题,但问法很重要。不要问“有没有问题”,而是问“今天有没有什么事情卡住你”。前者是审判,后者是关心。卡住的事情必须当场记录到共享文档。
(2)5-15 人团队:引入阻塞项单独跟踪。 这个时候口头同步已经不够,需要一个共享的阻塞项清单。格式建议:阻塞事项、影响范围、责任人、需要谁协助、预计解除时间。每天站会先过这份清单,再过新进度。
(3)15 人以上团队:分层同步 + 周级风险盘点。 小组每天同步,组长每周参加一次跨组同步,只讨论组间依赖和跨组阻塞。周级风险盘点不讨论具体任务,只识别下两周可能影响上线的风险。

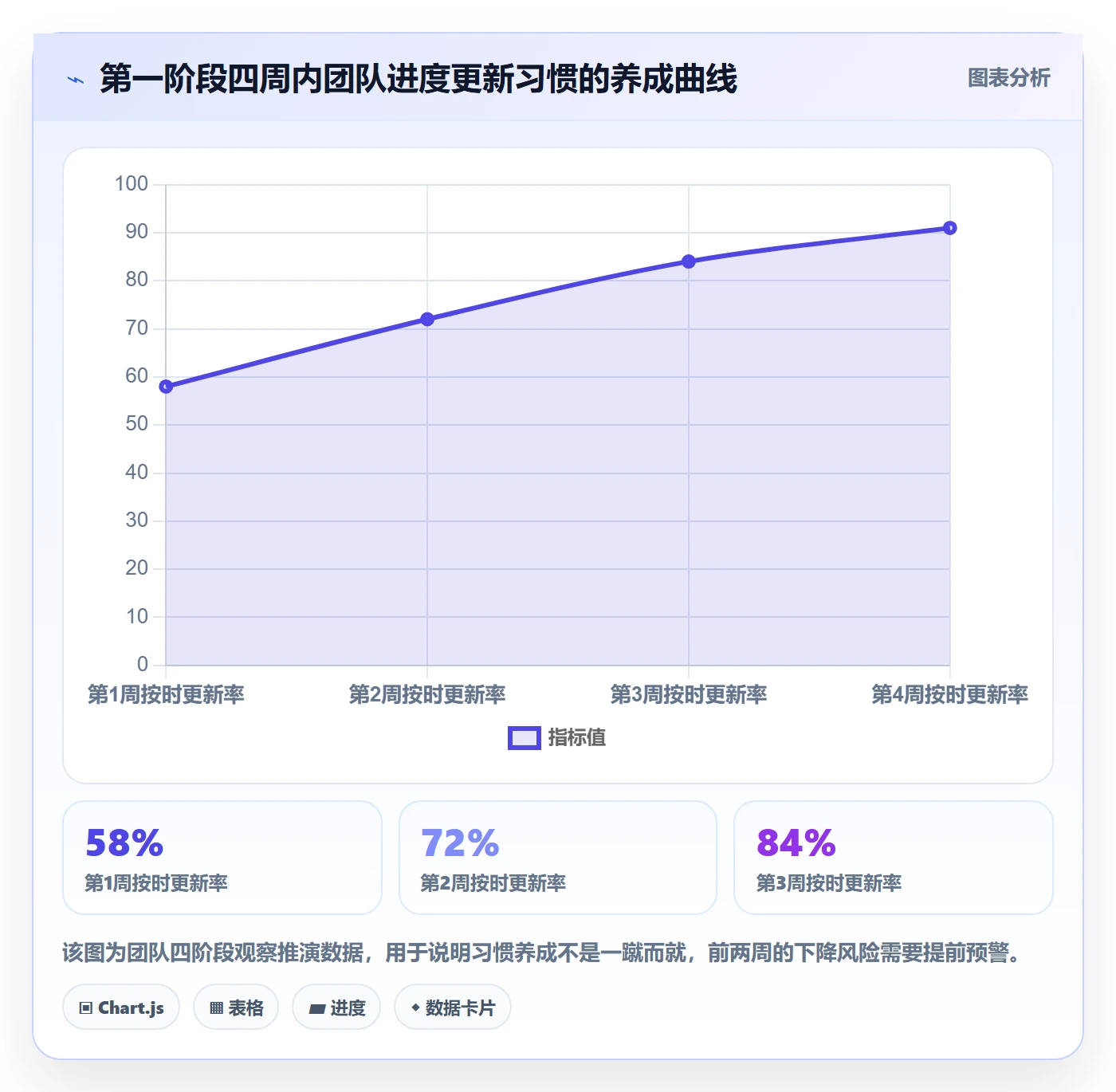

第一个月的里程碑很简单:团队能连续四周每天按时更新,且阻塞项清单里每周至少有 2-3 条真实记录。 如果没有真实阻塞项,说明要么团队太顺利(少见),要么大家还在观望(常见)。

2. 第二个月:引入周级风险盘点和进度可视化
习惯建立之后,第二阶段要解决的是“风险如何被系统识别和分级”。这个阶段开始引入可视化,但依然不建议上重工具,先用轻量看板或表格。
(1)建立风险台账。 每周固定时间盘点一次,把阻塞项、依赖项、资源缺口统一登记。每条风险记录影响范围、可能上线的延期天数、当前应对措施。
(2)引入黄红两级预警。 黄色预警表示“可能影响本迭代目标,团队内部可解决”;红色预警表示“将影响上线日期或跨团队目标,需要管理者介入”。分级让团队知道什么情况该自己扛,什么情况该上报。
(3)进度可视化。 用一张简单的燃尽图或里程碑看板,让所有人一眼看到整体位置。可视化的目的不是好看,而是让偏差无处躲藏。看到曲线偏离,比听到“略有延迟”要直观得多。
第二阶段的里程碑是:每周风险盘点能稳定产出 3-5 条有效风险,且其中至少 1 条被提前 2 周识别。 提前识别是这一阶段最关键的指标,它直接体现了机制的风险控制价值。
3. 第三个月:形成度量指标和持续改进机制
第三阶段的目标是让进度管理体系具备自我进化能力。这时候可以引入更完整的工具,开始积累度量数据,用于复盘和改进。
(1)建立核心度量指标。 建议从三个指标开始:风险提前识别天数、阻塞项平均解除时长、迭代承诺达成率。指标不要太多,多了会变成新的形式主义。
(2)月度复盘机制。 每月一次,只讨论机制本身的问题,不讨论具体项目。比如:这个月哪些风险识别早了,哪些识别晚了,为什么。复盘的产出是机制调整,而不是追责。
(3)工具与数据打通。 这时候如果团队已经稳定运行,可以考虑引入支持私有化部署、能与现有研发流程对接的项目管理平台,把度量数据自动沉淀下来。工具的价值在这一阶段才真正显现,因为它把前两个月养成的习惯转化成了可分析、可追溯的数据资产。

六、真实案例:一个 130 人研发组织的进度管理重构
讲完方法,我想用一个更接近中大型组织真实场景的案例,说明从 0 到 1 的机制如何在规模扩张后依然成立。这个案例来自我深度参与的一家做企业级软件的研发组织,研发规模约 130 人,分 9 个小组,横跨客户端、服务端、数据平台和测试。
1. 重构前的状态
这家组织在 60 人规模时用一套很轻的方式管理进度:各组每天口头同步,组长每周汇总给研发总监。但随着规模到 130 人,方式失效得很明显:
- 组间依赖无人跟踪,接口联调经常在临近提测时才暴露问题;
- 研发总监每周收到 9 份格式各异的汇报,无法横向对比;
- 工具层面用的是一个轻量看板,但每个人填法不同,数据无法聚合;
- 出现过一次因为数据平台侧延期,导致整个版本延后两周的严重事故。
2. 重构路径
我们花了三个月,分三步完成重构。第一步先把“阻塞项”变成组织级通用语言:所有组每天填写同一张阻塞项表,格式统一,任何阻塞项在 24 小时内必须有人响应。第二步建立跨组依赖看板,把所有跨组依赖显性登记,每周一次跨组同步只讨论依赖。第三步统一工具,把零散的看板迁移到一个支持私有化部署、能对接现有研发系统的项目管理平台上,并利用平台数据自动生成周级度量。
在这个过程中,我们特别重视工具迁移的平滑性。对于这家组织来说,选型的关键不是功能多少,而是能不能私有化部署、能不能与现有 Jira 体系平滑迁移、能不能让 130 人几乎无感地切换。 我们最终选择的方案支持私有化部署,也支持从原有工具平滑迁移历史数据,避免了重构过程中因迁移成本过高导致团队抵触。这也是目前不少中大型企业在做国产替代时的主要考量之一。
3. 重构后的数据变化

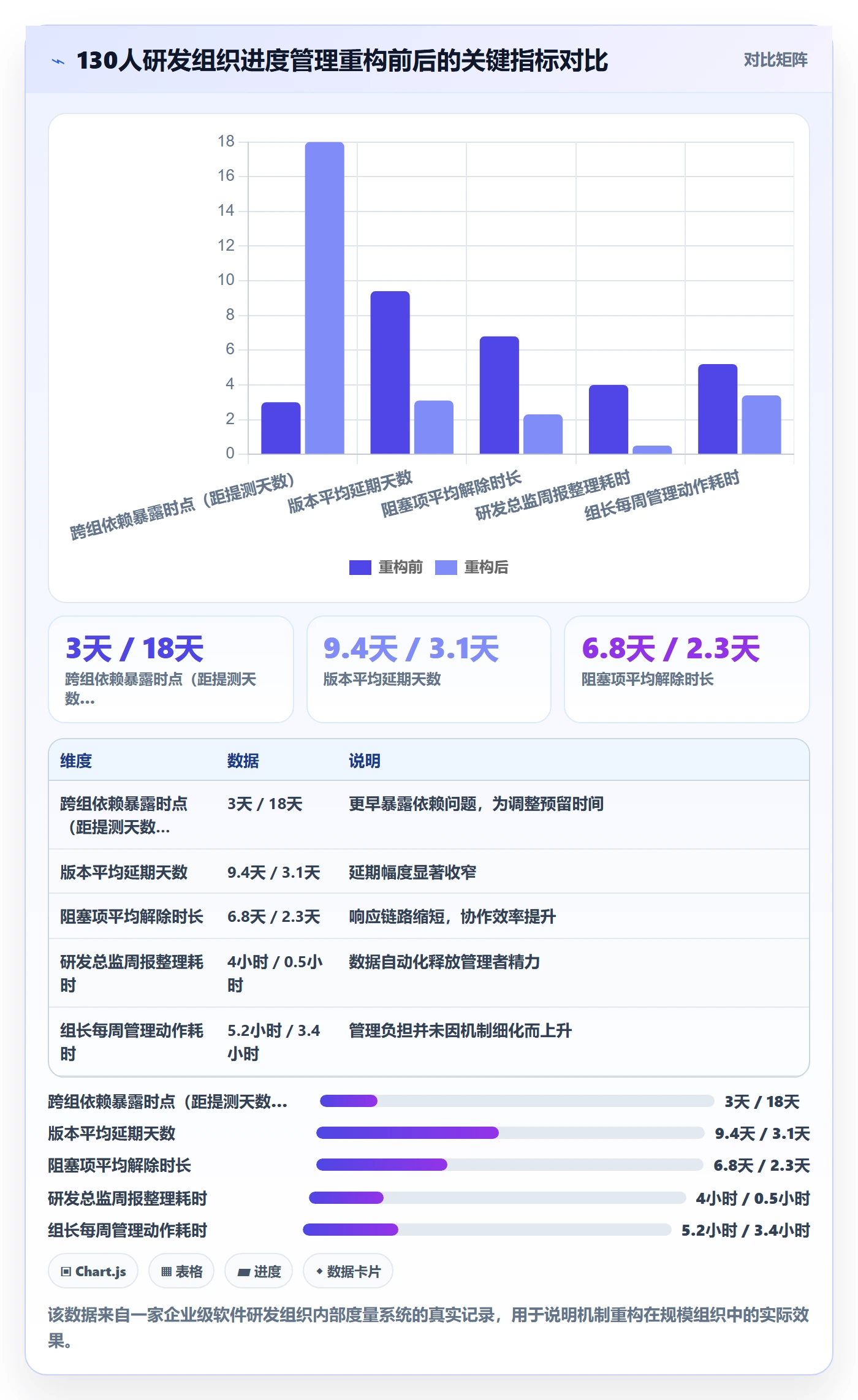

重构完成后三个月,我们做了前后对比。下面是一些关键指标的变化,全部来自内部度量系统的真实记录。
| 指标 | 重构前 | 重构后 | 变化说明 |
|---|---|---|---|
| 跨组依赖问题平均暴露时点 | 距提测 3 天 | 距提测 18 天 | 提前 15 天进入视野 |
| 版本平均延期天数 | 9.4 天 | 3.1 天 | 延期幅度下降约 67% |
| 阻塞项平均解除时长 | 6.8 天 | 2.3 天 | 响应链路缩短 |
| 研发总监周报整理耗时 | 4 小时/周 | 0.5 小时/周 | 数据自动聚合 |
| 组长每周管理动作耗时 | 5.2 小时 | 3.4 小时 | 会议减少,聚焦风险 |

4. 这个案例里最关键的两个动作
复盘下来,我认为这个案例能成功,关键不在工具,而在两个动作。
第一个动作是把“阻塞项”变成组织级通用语言。 无论哪个组、哪个层级,只要说阻塞项,大家理解的就是同一件事:某件事被卡住了,需要特定人或资源才能推进。这个共同语言让跨组沟通成本大幅下降。
第二个动作是把工具迁移做成了“无感切换”。 130 人的组织,任何流程变动都会被放大。我们刻意把迁移过程设计成渐进式:先并行运行,再逐步切换,最后统一。工具选型时优先考虑私有化部署和平滑迁移能力,本质上是为这个渐进路径服务的。这也是为什么我常建议中大型组织在选型时,把迁移成本和部署方式放在功能对比之前考虑。
七、不同情况下的行动建议
方法不能照搬,不同团队规模、不同项目阶段、不同文化基础,起点和重点都不一样。下面按几种典型情况给出建议,你可以先找到自己所属的那一类。
1. 情况一:5 人以下早期团队
这个阶段最重要的是别把机制搞复杂。每日 15 分钟站会 + 一份共享的阻塞项文档就够了。 不要上工具,不要定指标,不要做燃尽图。你的核心任务是把“主动说卡住”变成团队默认动作。
站会问法建议改成:“今天有什么事情让你没法按计划推进?”这个问题比“有没有问题”更容易让工程师开口,因为它默认了“计划本来就可能被打断”,而不是“你有问题”。
2. 情况二:5-15 人成长期团队
这个阶段要开始处理组内依赖和资源冲突。建议引入周级风险盘点 + 黄红两级预警。每周固定 30 分钟,只讨论风险,不讨论具体任务进度。黄色预警团队内部处理,红色预警升级到负责人。
这个阶段可以开始用轻量工具或表格做可视化,但依然不建议上重平台。工具的作用是让信息集中,而不是改变工作方式。
3. 情况三:15 人以上中大型团队
这个阶段必须做分层同步,否则信息会失真。建议采用“组内每日 + 跨组每周 + 组织级每月”的三层结构。 每层只处理该层能处理的信息,不要越级。
同时,这个阶段可以认真考虑工具选型。选型时的优先级建议为:私有化部署能力 > 与现有研发体系的迁移平滑度 > 度量数据的自动沉淀能力 > 功能丰富度。对中大型组织来说,前两项决定了工具能不能真正落地,后两项决定了它能用多久。支持 Jira 平滑迁移、支持私有化部署的平台,在国产替代场景里通常更受这类组织青睐。
4. 情况四:跨地域或远程团队
远程团队最大的挑战是“非正式沟通”消失,很多风险原本靠工位旁的一句闲聊就能暴露,现在必须显性化。建议把更新频率提高一档,并且所有风险讨论必须在有记录的渠道进行。 不要依赖即时语音,重要风险一律落文。
远程团队的进度更新还有一个隐藏重点:时区差异下的响应承诺。如果一个阻塞项需要跨时区协作,必须明确约定响应时限,否则风险会在“等回复”中悄悄发酵。

八、不同情况下的取舍
做进度管理,最难的不是“做什么”,而是“不做什么”。每个团队的资源都有限,进度管理本身也要消耗资源。下面几组取舍,是我在实际带团队时反复权衡过的。
1. 频率 vs 深度:宁可少一次会,也不要开一场没有信息量的会
很多团队纠结要不要每天开站会。我的判断是:如果站会连续两周没有产生任何新的阻塞项记录,就果断降低频率或者改形式。 一场没有信息量的会,不仅浪费时间,还会让团队对机制本身产生抵触。
反过来,如果项目进入高风险期(如临近上线、大规模重构),可以临时提高频率,但要在风险期结束后恢复。临时性加频可以,常态化加频要慎重。
2. 工具 vs 习惯:先投入习惯建设,再投入工具采购
采购工具是有形投入,建设习惯是无形投入,人天然倾向于先做有形的。但顺序错了,工具投入就是沉没成本。 我的经验是:至少让团队在没有专属工具的情况下跑通一个月,确认习惯能建立,再考虑工具。这时候你也更清楚自己需要什么工具。
3. 严格 vs 宽松:对风险暴露宽松,对风险响应严格
这是一个容易被搞反的取舍。很多团队恰好相反:对暴露风险吹毛求疵,对已经暴露的风险迟迟不响应。正确做法是反过来。
暴露风险时,无论多小,都鼓励,不追责;响应风险时,无论多小,都要明确责任人和时限。 前者降低说真话的成本,后者保证机制有效。一宽一严,机制才能既让人愿意用,又真正有用。
4. 自建 vs 采购:中大型组织优先考虑成熟平台 + 私有化部署
小团队可以自建轻量流程,但中大型组织自建成本极高,尤其是涉及权限管理、数据安全、跨系统集成时。我的建议是:15 人以下可以自建,15 人以上优先考虑成熟平台,并优先选择支持私有化部署、能对接现有研发体系的方案。
选平台时不要被功能列表吓到,重点看三件事:能不能私有化部署、能不能平滑迁移历史数据、能不能自动产出度量。前两件决定能不能用起来,最后一件决定用得久不久。这也是为什么不少中大型组织在做国产替代时,会把 Jira 平滑迁移能力作为硬性门槛。

九、常见问题解答
1. 团队抵触进度更新怎么办?
先别急着推机制,先问一个问题:团队抵触的是“更新”这个动作,还是“更新之后可能带来的后果”?如果是后者,说明机制设计里有审判意味,需要先把心理安全感建起来。 具体做法是把第一次风险暴露设计成低风险事件,比如管理者在有人报阻塞后公开感谢而不是追问责任。
2. 什么阶段该上项目管理工具?
我的经验判断是:团队能连续四周稳定完成进度更新,且阻塞项清单每周有真实记录时,就是上工具的好时机。 太早上会把习惯问题掩盖成工具问题,太晚上信息量会超出人工处理能力,出现遗漏。
3. 中大型组织选工具,最该看什么?
我的排序是:私有化部署能力、迁移平滑度、度量数据自动化程度、功能丰富度。对 100 人以上的组织,前两项是硬门槛。支持私有化部署、支持 Jira 平滑迁移的平台,能让迁移过程无感化,避免因工具切换带来的生产力损失。
4. 完成度百分比还能不能用?
可以,但不能作为唯一信号。建议把“可演示成果”作为主信号,百分比作为辅助参考。 每次更新时先问“能不能演示一个端到端可用成果”,再填百分比。当两者冲突时,以可演示成果为准。
5. 风险分级怎么定阈值?
不要追求绝对精确。建议先用简单的两条线:影响本迭代目标的算黄色,影响上线日期或跨团队的算红色。 运行两个月后再根据实际案例调整阈值。阈值的作用是统一标准,不是精确科学。
6. 进度更新和绩效挂钩吗?
强烈不建议直接挂钩。一旦进度更新和绩效挂钩,团队就会本能地美化数据,机制立刻失效。 进度更新的数据可以用来改进流程和识别系统性问题,但不能用来评价个人。这条边界必须清楚。
十、总结:进度管理的终点不是控制,而是信任
回过头看,我见过的大多数进度管理失败案例,都不是败在方法不当,而是败在机制设计把团队推到了对立面。当进度更新变成一场“证明自己没问题”的表演,所有风险管理动作都会失效。而当它变成一种“提前告诉队友哪里有坑”的协作语言,风险控制反而成了自然而然的副产品。
所以这篇文章的核心判断只有一句:进度管理的终点不是控制,而是信任。 你设计的每一条更新规则、每一个预警阈值、每一次风险响应,都应该服务于降低团队说真话的成本,而不是增加管理者的控制力。当团队愿意主动暴露风险,机制才算真正建成。
如果你准备明天就开始,我给你一个最小启动动作:今天下班前,找团队开一次 15 分钟的会,只做一件事,把站会的问题从“有没有问题”改成“今天有什么事情卡住了你”,然后当场记录,不追问责任。 连续做四周,再看阻塞项清单里有没有真实记录。如果有,恭喜你,从 0 到 1 的第一步已经走完了。
接下来你可以按本文的三个月路线逐步推进。记住两个关键节点:第一个月底,确认习惯稳定;第二个月底,确认风险分级机制在真实运行;第三个月再考虑引入工具和度量。到那时你会发现,选工具这个曾经让人焦虑的决策,其实已经不是难题,因为你已经知道真正需要的是什么。
常见问题解答(FAQ)
1. 研发团队进度更新多久一次合适,5人、15人、30人团队分别怎么定?
我刚从开发转成技术Leader,带着6个人的小团队,原来每天口头问一句就够了。现在公司要扩到20多人,老板让我出一套进度更新规则,我心里没底:到底该每天更新还是每周更新?频率太高怕大家烦,太低又怕出事才发现。
进度更新频率不要一刀切,按团队规模分三档。5到8人:每日15分钟站会,每人只回答昨天完成了什么、今天要推进什么、有没有卡住,不要展开讨论细节,超时的问题单独拉会。8到15人:保留每日站会,但把阻塞项从口头同步升级为单独跟踪,每条阻塞项记录负责人、影响范围、预计解决时间,谁被卡住谁负责推动。
15人以上:做分层同步,各小组内部每日同步,组间每周一次风险盘点,负责人只向上同步偏差项和跨组依赖,正常推进的内容不用逐条汇报。判断依据是信息传递的衰减速度:人数越多,同步链路越长,更新频率要降但风险项的响应速度要升。
一个可执行的检查口径是,任何阻塞项从被发现到有人跟进处理,间隔不应超过24小时,超过就说明你的更新机制只是形式。
2. 进度更新总变成流水账,会上每个人都报「正常推进」,怎样提问才能让真实风险暴露出来?
我们团队每周开进度会,每个人都说本周正常、下周继续,我听着挺顺。结果上线前三天,核心模块突然说做不完,整个排期崩了。我就很纳闷,明明每周都在更新进度,为什么风险从来没人提前说?是不是我提问的方式有问题?
问题出在你在问「进度」而不是问「风险」。让每个人只说完成了什么,等于鼓励他们隐藏问题。换一套问法:第一问「你这周哪个任务花的时间超出预期,原因是什么」,逼出隐性偏差;第二问「下周你最没把握的一件事是什么」,让不确定性提前浮出水面;第三问「有没有需要别人配合但现在还没落实的事」,把跨人依赖摆上桌面。
判断依据是,真实的进度风险几乎都来自三类信号:耗时超出预估、有没把握的任务、有没落实的依赖,只要每周能从每个人嘴里问出这三类信息,你的更新就有价值。另外要建立心理安全感,明确规定主动暴露风险不追责,只有隐瞒到最后一刻才追责,否则没人敢说真话。
3. 研发任务的「完成度」到底怎么算,为什么90%完成度反而最危险?
我们团队用百分比报进度,我自己也觉得有问题。有个模块连续三周报90%,我以为快好了,结果又拖了两周才勉强上线。我现在特别想知道,代码类任务到底有没有靠谱的完成度口径?不然每周的数据看着都好看,实际全是水分。
研发任务的完成度建议放弃百分比,改用可演示成果作为判断标准。百分比的问题在于没有定义什么叫完成,写完了代码叫完成吗,自测过了叫完成吗,合并到主干叫完成吗,每个人的理解都不一样,于是90%就变成了一个可以长期停留的模糊地带。
可执行的做法是把每个任务拆成几个明确的、能被别人验证的里程碑,比如接口定义完成、功能可以演示、测试用例通过、可以合入发布分支,每达到一个就推进一档。判断依据是,只要一个任务连续两次更新都停留在同一档,就应该被自动标记为风险项,由负责人说明卡在哪里。
这样做的直接好处是,进度不再靠个人诚实度,而是靠客观事实,谁都糊弄不了自己。
4. 团队从0开始搭进度管理,第一个月最该做哪几件事,上工具是不是必须的?
我们是个十几人的创业团队,之前一直靠微信群同步,现在明显跟不上了。老板让我一个月内把进度管理搭起来,还说可以买工具。我担心的是,之前试过某项目管理工具,大家填了两周就没人更新了,最后变成摆设,这次不知道从哪里下手才对。
第一个月的重点不是选工具,而是先让更新成为一种低成本习惯。第一周,把每日站会固定下来,时间控制在15分钟,只同步事实和阻塞,不做任何汇报表演。第二周,建一个最简单的阻塞项记录,可以用表格甚至文档,每条写清楚卡点、责任人、需要谁配合、预计解决时间。
第三周,开始做周级风险盘点,把本周新增和关闭的风险过一遍,判断有没有系统性反复出现的问题。第四周,等大家已经习惯每天写几句、每周盘一次,再引入工具,把已有的更新动作搬到线上,而不是先上工具再逼大家用。判断依据很直接:工具能解决记录和检索的效率,但解决不了团队愿不愿意说真话。
如果习惯没建立就上工具,你得到只是一堆过期的状态字段。工具配置上先只用两个功能,状态更新和阻塞项标记就够,功能越少越容易活下来。
5. 进度出现偏差时,黄色预警和红色预警分别该触发什么动作,谁来拍板?
我们团队现在只有两种状态,要么正常,要么炸了。上个月一个依赖模块延迟,我拖了几天才意识到严重性,等升级到老板那里已经来不及补救。我想搞清楚,偏差到底分几级,每级由谁处理、多长时间内必须响应,不然每次都是靠感觉判断。
建议把偏差分成两级并明确响应规则。黄色预警的触发条件是单任务预计延期一到三天,或者出现有解法的阻塞,动作是负责人当天在更新里标注,自己尝试解决,同步给直接相关的人,不需要上升。
红色预警的触发条件是预计延期超过三天、影响上线节点、或者阻塞超过48小时没有进展,动作是当天升级到项目负责人,由负责人召集相关人判断是砍范围、加人手还是调排期,并在24小时内给出书面结论。判断依据是响应时间而不是心情:黄色预警考验的是负责人自己解决问题的能力,红色预警考验的是组织快速决策的能力。
拍板权要事先定清楚,范围变更和排期调整由项目负责人拍板,资源投入由更高一层拍板,别等到出事了再争论谁说了算。
核心关键词
文章包含AI辅助创作:进度更新怎么做?研发团队风险控制:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462027
读者评论
作为一线工程师,文中“说真话的成本太高”这点太真实了。每次站会问有没有问题,说没问题就过了,一说有卡点就被追问细节,像在承认自己能力不行。把阻塞项做成必填字段确实能降低心理负担。
从管理者角度看,漏斗图那个数据很扎心。我总以为开了周会、看了工具状态就掌握了进度,其实到我这的信息可能只剩9%。以后得少问百分比,多问能不能演示,逼自己去看客观成果。
三个月的演进路线比较务实,最怕的就是老板看了这种文章第二天就要全套体系。我们团队20多人,直接跳到分层同步和度量,结果两周就没人认真填了。习惯先于工具,这个顺序不能乱。
