去年 11 月,我接手了一个已经"烂尾"边缘的数字化交付项目。项目原计划 10 月 31 日上线,我进场那天是 11 月 8 日,核心模块只完成了 62%,关键路径上还有 3 个任务处于"进行中"但已经卡了两周没人动。甲方项目经理在电话里跟我说了一句话,我记到现在:"我们每周都在开会,每周都知道延期,但每周都没人告诉我接下来该干什么。"这句话暴露了进度偏差管理里最要命的问题:大多数团队不是不知道"偏了",而是不知道怎么把一个已经发生的偏差,变成一组可执行、可追溯、可收敛的动作。
这篇文章不讲进度管理概论,也不打算重复教科书里的挣值公式。我要做的,是把进度偏差从"发现"到"闭环"的完整链路拆开,给出一套我实际用过、并且在多个中大型交付项目里反复验证过的操作步骤。文章会用一个贯穿案例来串联所有方法,避免你读完只记住一堆孤立的概念。
一、先把结论说清楚:进度偏差管理的核心不是"纠偏",而是"可控"
在我带过的项目里,关于进度偏差,有四个反常识的判断,值得你在读后面的操作细节之前先记住。
第一,偏差归零不是目标,可控才是目标。一个 200 人天、跨 6 个协作方的项目,进度零偏差基本是幻想。真正成熟的项目经理追求的,是偏差落在"我知道、我评估过、我有预案"的区间里,而不是偏差本身等于零。
第二,纠偏动作越晚,代价越呈指数级上升。我在复盘时统计过一个粗略但稳定的规律:偏差发现在偏差产生后 1 周内,纠偏成本大约相当于原任务工期的 10%-20%;拖到 3 周后,成本往往超过 50%,且会污染下游 2-3 个任务;超过 1 个月,通常已经不是"纠偏"而是"重新规划"了。
第三,大多数所谓的"纠偏会",其实开的是"追责会"。当会议的主题变成"为什么又延期了",团队的第一反应是隐藏真实进度,你拿到的数据会越来越失真。这是进度偏差管理里最隐蔽的死亡螺旋。
第四,偏差管理的胜负手在计划阶段,而不是执行阶段。你有没有在计划里埋缓冲、有没有定义预警线、有没有明确关键路径,决定了偏差发生时你是"从容处理"还是"手忙脚乱"。

二、真实场景:一个被"每周例会"拖死的中型交付项目
回到开头那个项目。它是一个典型的中型企业数字化项目,涉及 5 个业务模块、3 家外部供应商、甲方内部 4 个部门。我进场时看到的第一个材料,是过去 6 周的周报。每一份周报都有这么一段话:"项目整体进度略有滞后,各方正在积极协调中。"
这句话就是问题本身。"略有滞后"是模糊的,"积极协调"是无动作的,两者叠加的结果就是偏差在周报里被消化掉了,但在现实中没有被处理。我做了一件事:用了 3 天时间,把项目里所有"进行中"的任务全部拉出来,一对一问执行人三个问题,现在完成到什么程度、完成剩下部分还需要多久、目前有什么卡点。然后把答案和数据系统里的状态做对比。
结果非常典型:系统里显示"进行中"的 27 个任务中,有 9 个实际上已经卡住超过一周,其中 4 个在关键路径上。也就是说,项目真正需要决策的任务只有 4 个,但过去 6 周没有任何一次会议把决策落在具体任务上。
这个案例揭示的现象在行业中非常普遍。我后来在多个项目里都观察到类似模式:进度偏差不是"没被发现",而是"被发现后没有被结构化成动作"。

三、拆解常见误区:为什么你的偏差管理总在原地打转
1. 把"识别偏差"当成"处理偏差"
很多项目经理对进度偏差的理解停留在"我知道项目延期了"。但识别只是起点。我在评审项目周报时,判断一个团队偏差管理是否合格,只看一件事:周报里有没有明确到"任务层级、责任人、完成时间点"的动作项。如果只有"整体滞后 X%",这份周报就是无效的。
2. 用"整体百分比"掩盖结构性偏差
"项目整体完成 78%"是进度管理里最容易被滥用的一个数字。它把关键路径任务和非关键路径任务混在一起平均,结果就是关键路径上已经崩了,但整体数字看起来还行。我见过项目整体完成度还在 80%,但关键路径上某个任务已经延期 3 周,这意味着后面所有依赖它的任务都要整体后移。
3. 纠偏只想到"赶工",忽略了其他三种策略
赶工是项目经理最熟悉、也最容易滥用的纠偏手段。加人、加班、加资源,看起来立竿见影,但它有明确的适用边界。我见过太多项目,一发现延期就赶工,结果质量下降、团队士气崩塌、后面反而需要更多时间返工。赶工只在任务可分解、人员替换成本低、且延期集中在少数任务时才有效。
4. 偏差处理完就结束,没有进入监控闭环
纠偏动作做完之后,很多团队就认为"偏差被解决了"。但真正的问题是:这类偏差会不会再次发生?触发它的是什么条件?我见过一个团队,同一个供应商在同一类任务上延期 4 次,每次都靠赶工补回来,但从不复盘,结果第 5 次直接导致整个里程碑失守。

四、专业判断逻辑:偏差什么时候要管、什么时候可以放
在我实际带项目的过程中,我不会对所有偏差一视同仁。判断一个偏差是否需要立即干预,我会依次问四个问题。
1. 这个偏差是否在关键路径上
关键路径上的偏差必须立即处理,非关键路径上的偏差可以"消耗"浮时。这是判断优先级的第一原则。非关键路径上的任务有浮动时间,只要偏差不超过浮时,就不会影响最终交付日期。很多项目经理把大量精力花在非关键路径任务上,反而忽略了真正卡住项目的那几个点。
2. 这个偏差是"单点"还是"系统性"
单个任务延期,通常是估算问题或执行力问题。如果同一类任务、同一类角色、同一类协作方连续出现延期,那就是系统性问题,赶工解决不了,得从流程或资源结构上找原因。
3. 偏差的绝对值占该任务总工期的比例是多少
我自己的经验线是:偏差占任务总工期 10% 以内,通常属于正常波动,记录下来但不一定立刻干预;10%-30%,需要列入"关注台账",指定跟进人;超过 30%,必须当天升级,形成明确的纠偏决策。
4. 偏差是否已经影响到里程碑或交付日期
这是最终判断标准。如果偏差已经让某个里程碑不可达,不管它是关键还是非关键路径,都必须进入纠偏流程。里程碑是承诺,承诺动摇了,偏差管理就从"优化"变成"止损"。

五、具体案例与数据观察:一个用工具链把偏差闭环管起来的项目
还是回到那个项目。进场后的第 4 周,我做了一次比较彻底的动作:把进度偏差从"口头协调"变成"结构化流程",并且用工具链把它固化下来。
具体来说,我们做了一件在工具层面看起来很简单、但效果非常明显的事:把所有任务的"预估剩余工时"这个字段强制填起来,并按周更新。这个字段一旦被填上,进度偏差就不再是一个需要"感觉"的东西,而是一个可以直接计算和对比的数字。
举个例子。某模块的一个任务原计划 5 天完成,周三更新时执行人填的"剩余工时"是 4 天。系统里显示任务"进行中",但从数据上看,任务已经过了一半时间却只完成 20%。这就是一个典型的隐性偏差信号,如果不填剩余工时,你根本看不到这个信号。
在执行层面,我见过不少中大型交付团队会使用 PingCode 这类面向中大型企业的项目管理平台,把需求、任务、缺陷、测试、发布串在同一条数据链上,再通过私有化部署满足甲方对数据不出域的要求。这个项目里有一家合作方原本用的是 Jira,我们也做过一次迁移到 PingCode 的实践,任务、工时、自定义字段和权限体系基本能平滑对应,对国产替代需求的团队来说是个现实选项。不过要说明,工具只是载体,真正让偏差闭环起来的,是下面这套动作。
1. 偏差识别:从"感觉延期"到"数据触发"
我们定义了三条触发线:任务进度低于计划进度 20% 以上;任务延期超过 2 天;关键路径任务延期任意天数。任何一条被触发,任务会被自动打上预警标签,进入每日清单。
2. 偏差确认:用 24 小时做"数据校准"
触发之后不是立刻行动,而是先做一次数据校准。因为很多时候"偏差"是数据没更新导致的假象。校准的方式是让执行人回复三个问题:现在完成到什么程度、剩余工时是多少、卡点是什么。这三个问题的答案决定了偏差是真还是假。
3. 偏差定性:区分"能自己解决"和"需要资源"
执行人能自己解决的偏差,不上升到会;需要额外资源、需要跨部门协调、需要决策的偏差,才升级。这一条把例会时间压缩了将近一半,因为大部分偏差其实在执行人层面就消化了。
4. 纠偏决策:四种策略按约束条件选
我在做纠偏决策时不会直接选"赶工",而是先看约束:是工期约束硬、还是成本约束硬、还是范围约束硬,然后对应选择不同的策略。
5. 动作落地:每个动作必须有责任人和完成时间
这一条听起来很基础,但真正做到的项目很少。我的要求是:纠偏决策会上没有明确"谁、什么时候、做什么"的项,不算决策,只算讨论。
6. 复盘沉淀:把偏差转成组织资产
每两周一次 30 分钟的小复盘,只问三个问题:这类偏差为什么出现、我们下一次怎么提前发现、要不要改流程或改模板。把答案写进项目知识库,下一个项目直接复用。

7. 项目 8 周后的实际变化

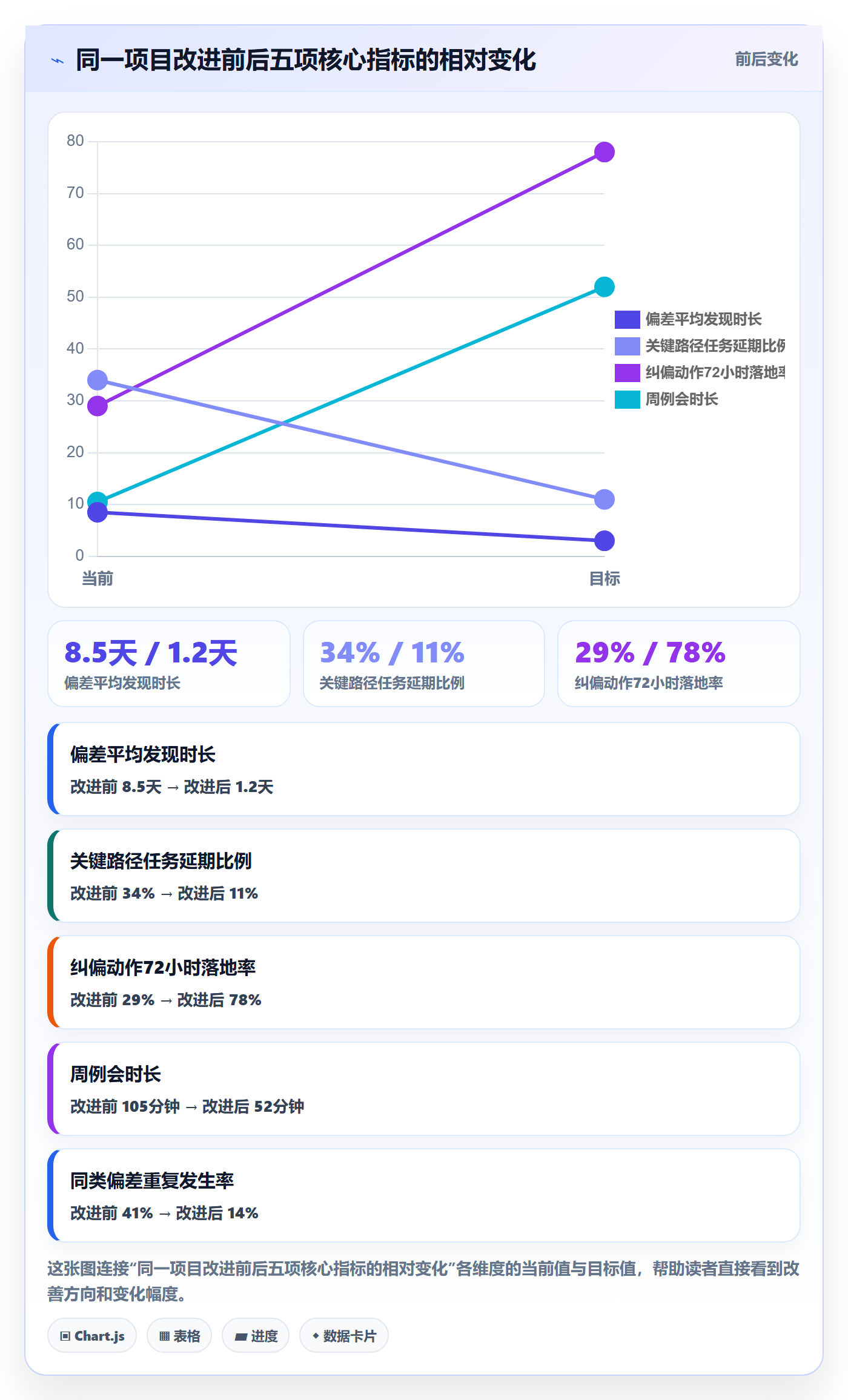

执行这套流程 8 周后,项目在 12 月底完成了核心模块上线,比原计划晚 6 周,但相比当时评估的"可能延期 3 个月"已经明显收敛。更重要的是,团队对偏差的反应速度从"周级"变成了"日级"。下面是这个项目在关键指标上的前后对比。
| 指标 | 改进前 | 改进后 | 变化幅度 |
|---|---|---|---|
| 偏差平均发现时长 | 8.5 天 | 1.2 天 | -86% |
| 关键路径任务延期比例 | 34% | 11% | -68% |
| 纠偏动作 72 小时内落地率 | 29% | 78% | +169% |
| 周例会时长 | 平均 105 分钟 | 平均 52 分钟 | -50% |
| 同一类偏差重复发生率 | 41% | 14% | -66% |
需要说明,这些数字来自单项目复盘统计(样本推演数据),不是行业通用基准,不同项目差异会很大。但它至少说明一个方向:把偏差管理从"人治"变成"流程+数据",收益是可以被量化的。

六、不同情况下的行动建议:按项目阶段和规模分别落地
1. 项目刚刚启动:把偏差管理"前置"到计划里
这个阶段最重要的事不是监控,而是设计。具体做三件事:明确关键路径并显式标注;在每个关键任务后面预留 10%-15% 的缓冲;定义好三条预警触发线,写进项目章程。这一步做好了,后面能省掉大量救火时间。
2. 项目执行中期,偏差已经开始积累
这个阶段的重点是"重建数据可信度"。先别急着纠偏,先用 3-5 天做一次全面的任务盘点,把真实进度、真实剩余工时搞清楚。数据不准的情况下,任何纠偏动作都是赌博。
3. 项目已经严重延期:进入"再规划"而不是"赶工"
当偏差已经让里程碑不可达时,赶工基本无效。此时要做的是重新基线化,和关键干系人重新对齐交付日期和范围。这不是失败,而是把项目从"注定失败"切换到"可交付"。
4. 小团队(20 人以下):用轻量方式即可
不需要复杂的工具链,一张共享的任务表和每周一次的 30 分钟状态同步就够用。关键是每一条任务都要有明确的负责人和截止时间。
5. 中大型团队(100 人以上):必须依赖工具和流程
这个规模下,"人盯人"必然失效。需要把偏差识别、预警、纠偏、复盘全部落到平台上,并且把权限、数据隔离、字段自定义这些能力配套做好。这也是我看项目时判断团队是否具备规模化交付能力的关键分水岭。

七、不同情况下的取舍:偏差管理里,你必须做的四个选择
1. 精度 vs 时效:数据要多准,更新要多快
追求日级精度会带来大量填报负担,追求周级时效又会错过最佳干预窗口。我的建议是:对关键路径任务用日级更新,对非关键路径任务用周级更新。把有限的管理精力放在真正决定项目成败的那 20% 任务上。
2. 赶工 vs 换范围:加人还是砍需求
加人是线性投入,砍需求是结构性调整。如果延期集中在少数可并行的任务上,赶工往往更快。如果延期是因为范围本身过大,砍需求才是根本解。不要在范围失控的项目上做赶工,那是把成本翻倍还救不回来。
3. 透明沟通 vs 稳住士气:要不要把偏差告诉所有人
我倾向于透明沟通,但前提是沟通方式是"结构化+有方案"的,而不是"汇报坏消息"。当偏差带着纠偏动作一起被呈现时,团队感受到的是掌控感;只呈现偏差本身时,感受到的是失控。
4. 工具自动化 vs 人工判断:让系统决定还是人决定
预警可以自动化,纠偏决策不能完全自动化。系统的价值在于把偏差及时呈现出来,人的价值在于权衡约束条件、选择策略、和干系人对齐预期。把系统当"雷达",把项目经理当"决策者",这个分工不能颠倒。

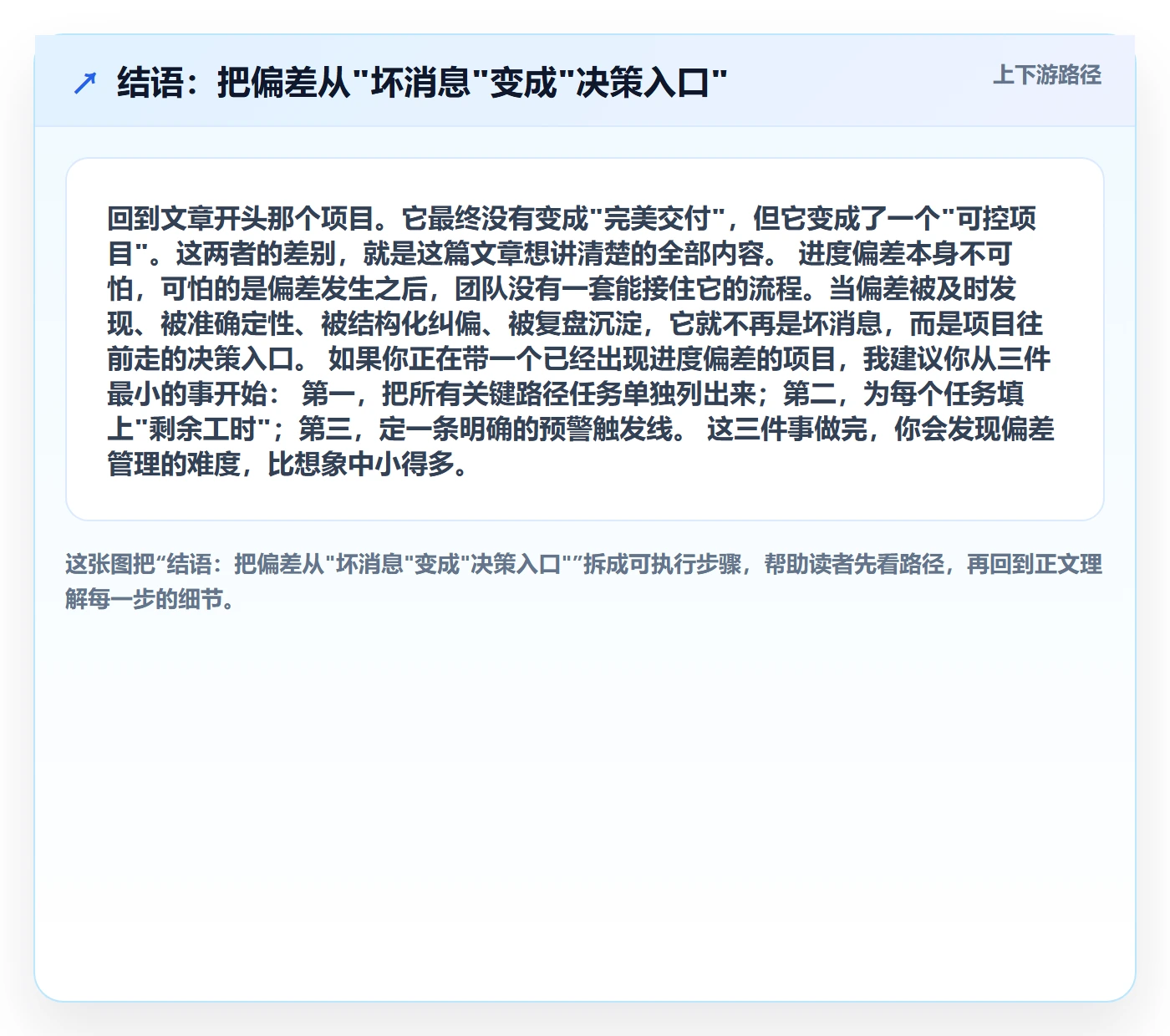

结语:把偏差从"坏消息"变成"决策入口"
回到文章开头那个项目。它最终没有变成"完美交付",但它变成了一个"可控项目"。这两者的差别,就是这篇文章想讲清楚的全部内容。
进度偏差本身不可怕,可怕的是偏差发生之后,团队没有一套能接住它的流程。当偏差被及时发现、被准确定性、被结构化纠偏、被复盘沉淀,它就不再是坏消息,而是项目往前走的决策入口。
如果你正在带一个已经出现进度偏差的项目,我建议你从三件最小的事开始:第一,把所有关键路径任务单独列出来;第二,为每个任务填上"剩余工时";第三,定一条明确的预警触发线。这三件事做完,你会发现偏差管理的难度,比想象中小得多。

常见问题解答(FAQ)
1. 项目进度偏差多少算需要干预?有没有可以落地的判断线?
我们项目现在大概晚了三四天,团队说问题不大,但我心里没底。我又不想一有风吹草动就大动作纠偏,显得我管理能力不行,也容易把团队搞疲。到底偏差到什么程度才值得我真正出手?
别只看绝对天数,要看三个口径:一是偏差占比,即延误天数除以该任务或阶段总工期,超过10%通常要进入关注区,超过20%基本要干预;二是是否落在关键路径上,关键路径上哪怕只延误两天,也可能直接顶掉交付日期,非关键路径只要还有总浮动时间,可以观察;
三是是否触碰里程碑或对外承诺节点,只要影响里程碑,无论天数多少都要处理。实操上建议在计划阶段就给每类任务预设三条线:绿线偏差小于10%只记录、黄线10%到20%进入周会跟踪并准备纠偏方案、红线超过20%或影响里程碑则当天启动纠偏。这样你出手是有依据的,不是凭心情,跟团队沟通时也更容易被接受。
2. 进度已经偏了,项目经理第一步应该先做什么,而不是直接赶工?
以前我一发现延期就本能地安排加班、加人,结果有时候越赶越乱,还把质量搞崩了。后来我怀疑是不是一开始的方向就不对,但又不知道正确的第一步到底该干什么。
先别动资源,第一步是把偏差确认清楚,也就是做一次偏差定性。具体分三件事:先核对数据真实性,确认任务的实际完成百分比是不是最新的,很多人是凭印象报进度,导致偏差被高估或低估;再定位偏差来源,是单点延误还是某条链路系统性变慢,是关键路径还是非关键路径,这决定了后面要不要动全局;
最后评估影响范围,看它对里程碑、交付日期、成本和质量的影响分别有多大。这三步做完再决定是赶工、快速跟进、调范围还是重新基线化。跳过确认直接赶工,最常见的结果是把非关键问题当关键问题救,白白消耗了团队的精力和缓冲时间,等真正的关键危机来的时候手里已经没牌了。
3. 进度偏差的根因一般从哪里查?有没有可以照着走的排查顺序?
每次进度出问题,大家复盘的原因都差不多:需求变了、人不够、估算不准。听起来都对,但下次还是会犯。我想知道有没有一套更系统的排查顺序,而不是每次靠拍脑袋。
建议按四层从内往外查,顺序不要乱。第一层是估算层,看是不是漏了任务、工期估得过于乐观、没算沟通和返工时间,这层问题占到偏差来源的一半以上。第二层是资源层,看是不是人力不足、技能错配,或者一个人同时被几个项目争抢,这类偏差往往是渐进式的,不查清楚会反复出现。
第三层是变更层,看有没有需求变更、范围蔓延,这类偏差通常是一次性冲进来的,量级大。第四层是协作层,看是不是依赖方延迟、跨部门沟通断层、评审卡住。排查时拿实际数据对着这四层逐一排除,先排除估算和资源,再看变更和协作。
经验上,如果一个项目反复出现同类偏差,八成是估算和资源层没解决,光处理变更和沟通是治标不治本。
4. 纠偏之后怎么防止同类进度偏差再犯?光靠周会盯够吗?
我发现每次纠偏都很热闹,处理完大家松一口气,过一两个迭代老问题又回来了。周会我也在开,进度也一直在跟,但感觉像在重复救火,没有真正把问题摁下去。
只靠周会盯进度确实不够,周会容易变成汇报会,而不是预警机制。要形成闭环,建议做三件事。第一,设置带触发条件的预警线,不是等偏差出来了才讨论,而是提前定义好什么指标一旦越线就自动进入处理流程,比如某任务完成度连续两次周报低于计划值,就触发分析,而不是等到明显延期才反应。
第二,纠偏结束后做一次小型复盘,只问三个问题:偏差的根因属于估算、资源、变更还是协作哪一层,这次处理动作是不是针对根因,下次同类信号出现时用什么指标更早发现。第三,把结论沉淀成可复用的东西,比如更新估算模板里的缓冲比例、在计划阶段显式标注高风险任务和依赖方、给关键路径任务设置更密的检查节奏。
这样下一次同类偏差出现时,你是提前拦截,而不是又一次救火。
核心关键词
文章包含AI辅助创作:进度管理如何做好进度偏差?项目经理风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/459275
