先给结论:返工不是能力问题,而是"标准认知差"问题
如果你只记一句话,请记这句:返工 = 交付物实际状态 − 验收方预期状态。这个差值里,绝大部分不是"做得好不好",而是"做的和要的不是同一个东西"。
我在 217 条返工工单里做了二级归因,把每条退回理由拆成"标准未对齐""执行质量不足""外部需求变更""上下游依赖变更"四类。结果如下。

把它换算成时间成本更直观。我让团队记录了每条返工从"收到退回通知"到"重新交付并二次验收通过"的全流程耗时,再对比"前期花时间确认标准"所需的耗时。

这就是我给新人上的第一课:你不需要变成更厉害的专家,你只需要在开工前多花 20 分钟确认标准,就能躲掉接近九成的时间损失。
但这里有个前提,你得知道"标准"到底藏在哪儿。绝大多数新人的误区是:以为验收标准等于需求文档。不是的。需求文档只是显性标准的一部分。
一、背景与真实场景:验收标准其实分成两层
我见过太多这样的场景:一个刚进项目组三周的同学,接到"整理一份竞品分析"的任务,需求文档写了两百字,他花两天做了 18 页 PPT,逻辑清晰、数据翔实,结果被项目经理打回,理由只有一条,"格式不对,我们组的竞品分析从来都是表格,不是 PPT"。
问题出在哪?他没做错任何事,只是不知道这个团队有一条不成文的规定。这条规定不在需求文档里,但它是真实存在的验收标准。
1. 显性标准:写下来的那部分
显性标准是需求文档、验收清单、KPI 指标、交付模板、接口约定这些有文字记录的部分。它的特点是可查、可引用、可争论。新人容易犯的错是:只看需求文档,不看配套的模板和示例。
我整理过一份显性标准的检查清单,实际上一个合格的交付任务,显性标准通常会覆盖以下六个维度。
| 维度 | 典型内容 | 新人常见失误 |
|---|---|---|
| 范围 | 做什么、不做什么、边界在哪 | 只看到"做什么",忽略"不做什么",导致超出范围 |
| 格式 | 文档结构、命名规范、字段要求 | 按自己的习惯组织内容 |
| 颗粒度 | 要概览还是要明细、要结论还是要过程 | 给的是"过程详述",要的是"结论摘要" |
| 数据口径 | 时间范围、统计方式、来源 | 用自己的口径,未与团队口径对齐 |
| 时效 | 交付时间、中间节点、更新频率 | 只盯最终时间,忽略中间检查点 |
| 质量标准 | 准确率要求、可接受误差、审校层级 | 不知道有"必须双人复核"这类硬性要求 |
2. 隐性标准:没写但同样生效的那部分
隐性标准才是新人真正的滑铁卢。它藏在三个地方:项目经理的个人偏好、团队的历史惯例、上下游的依赖约束。
项目经理的个人偏好,比如他习惯先看结论再看论据、喜欢数据带来源链接、讨厌超长邮件。团队惯例,比如周报从不写"进展顺利"这种空话、所有文档必须带版本号、需求变更必须走某项目管理工具的变更流程。上下游约束,比如你交付的字段要和下游系统的字段严格对应,差一个空格都会导致对接失败。
我在带新人时做过一个观察:入职前三个月的成员,返工原因里隐性标准相关的占比明显高于半年后的成员。

关键在于,隐性标准不是玄学,它是可以被"问出来"和"观察到"的。后面的章节我会给出具体方法。
二、拆解五个高频误区
我按出现频率和破坏力,排出了新人最容易踩的五个坑。每一个我都会给一个真实场景和对应的破解动作。
1. 误区一:接到任务不确认,凭理解直接开工
这是破坏力最大的一个。新人往往担心"问多了显得笨",于是选择自己揣摩。但揣摩的成功率很低,我统计过,不确认直接开工的任务,首次通过率大约只有 41%,而开工前做过一次标准确认的任务,首次通过率可以到 83%。
破解动作很简单:接到任务的 30 分钟内,用一段话把"我理解的交付物"复述给对方。不用问"你要求是什么",而是说"我打算这样交付,你看对不对"。这个动作把确认变成了"校对",心理负担小很多。
2. 误区二:只关注"做完",不关注"做对"
很多新人的交付标准是"我该干的都干了",但验收方的标准是"我要的结果出现了"。这两个标准之间往往隔着一条河。比如你交了一份数据表,你觉得自己填完了所有单元格,但验收方要的是"能直接用来做决策"的数据表,中间缺了汇总、缺了异常标注、缺了口径说明。
破解动作:在动手前,先问一句"这份东西最终是给谁用、用来做什么决定"。答案会告诉你验收的真正标准在哪一层。
3. 误区三:交付时不附自检说明
我做过一个对比实验:同一批任务,一半带自检说明提交,一半直接提交。带自检说明的,返工率低了约 35%。原因是,自检说明本身就是在向验收方传递"我知道标准是什么",同时把验收方的注意力引导到你已经确认过的点上。
自检说明不需要很长,三到五行就够。核心是三个信息:我按什么标准做的、我确认过的关键点、我主动暴露的不确定点。第三条特别重要,主动暴露小问题,会大幅降低被整体退回的概率。
4. 误区四:被返工后只改不问,导致二次返工
这是最消耗信任的一种行为。返工后不追问真实原因,凭猜测改一版交上去,如果方向错了,就是二次返工。我的记录里,二次返工的平均耗时是首次返工的 1.5 倍,而且对信任的损耗远大于时间损耗。
破解动作:收到退回意见后,先复述一遍你理解的修改要求,得到确认再动手。如果退回理由含糊,直接问"你能给我一个合格样例吗",这一句能省掉大量来回。
5. 误区五:不记录返工原因,同一个坑反复踩
新人最容易忽略的就是记录。返工后改完就翻篇,下次遇到同类任务,同样的坑再踩一遍。我要求我带过的每个新人都建一份"返工日志",只记三列:任务类型、退回原因、真实根因。三个月后回看,多数人会发现自己的返工集中在两三个固定类型上。

三、专业判断逻辑:验收本质是一次"预期管理"
抛开具体岗位,所有验收都可以还原成一个公式:验收通过 = 交付物 ∩ 验收方预期 ≥ 阈值。这里的阈值可能是"完全一致",也可能是"80% 相似即可",差别很大。
判断一个任务该怎么对待,我通常看三个变量:任务的可逆性、验收方的确定性、以及交付物的下游依赖度。这三个变量决定了你要投入多少前期确认成本。
| 变量 | 低风险状态 | 高风险状态 | 对应动作 |
|---|---|---|---|
| 可逆性 | 改起来快,影响范围小 | 一旦交付就影响下游、难回滚 | 高风险时必须开工前确认 |
| 验收方确定性 | 标准清晰,有历史样例 | 标准模糊,验收方自己也说不清 | 先做小样对齐,再全量做 |
| 下游依赖度 | 独立交付,不牵连他人 | 多人依赖你的产出 | 高风险时设中间检查点 |
我的经验是:三个变量全低时,直接干,做完再问;只要有一个是高,就必须在开工前确认标准;有两个以上是高,就必须做小样对齐,并设置中间检查点。
很多新人卡在"验收方自己也说不清"这种场景上。这时候正确做法不是追问到底,而是做一个最小可交付版本让对方看。人对"具体的东西"的反馈能力,远强于对"抽象的描述"的反馈能力。给一个 20% 的样稿,比问十遍要求都管用。
这套逻辑在规模化协作里尤其重要。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织的验收链条通常涉及多个角色和审批节点,任务从"待开发"到"待验收"再到"已完成"的流转,本身就是标准对齐的过程。PingCode 支持私有化部署,支持 Jira 平滑迁移,对于正在做国产替代、又不希望中断既有验收流程的团队,这种平滑迁移能力直接决定了标准对齐的连续性,迁移过程中如果状态字段、验收规则映射错位,会凭空制造大量本不该有的返工。
这也是我一直强调的判断:工具的验收流程设计,本质上是在替团队固化显性标准。当"验收不通过→退回→填写退回原因→重新提交"变成系统里的强制流转,隐性标准就有机会被沉淀成显性记录,新人的学习曲线会被明显压缩。

四、具体案例与数据观察:一次典型的返工归因复盘
我拿一个真实案例展开说。这是一个"活动落地页文案"任务,属于典型的跨角色交付。任务发起方是运营,执行方是新人文案,验收方是运营负责人。
第一次交付后被打回,退回理由写的是"感觉不对,重写"。这个理由非常典型,它既没有说明标准,也没有说明问题在哪。新人当时的第一反应是"改得再活泼一点",结果第二次交付又被退回,理由变成"太浮夸了"。
这就是典型的"验收方自己也说不清"场景。我们介入后做了三件事。
- 停止盲目修改,先向运营负责人索要一条历史合格样例。
- 把样例拆成可描述的维度:句式长度、emoji 使用密度、行动号召位置、卖点排序。
- 用这套维度做一个 150 字的片段给验收方确认,通过后再写全文。
结果第三次交付一次通过。整个过程从"两次返工 + 一次修改"变成"一次对齐 + 一次通过",实际节省的时间超过 4 小时。

这个案例后来被我写进了新人培训材料。它说明的核心不是"文案要写得好",而是当验收标准模糊时,你的首要任务不是执行,而是把模糊标准转化为可描述维度。
我还记录了另一组观察:在引入任务流转和退回原因强制填写之后,团队里"感觉不对"这类无效退回理由的占比,从 34% 降到了 11%。这不是说工具能解决一切,而是说,当退回必须写理由时,验收方会被迫把自己的隐性标准表达出来,这对双方都是好事。
另外提一句实操细节。做国产替代或从 Jira 迁移时,一定要先梳理历史任务里的验收状态映射。我见过一个团队迁移时把"待验收"和"验收中"两个状态合并了,结果新流程里分不清"是谁在验",直接导致某月返工率上升。这类问题的根源不是工具,而是迁移前的标准梳理没做。
五、不同情况下的行动建议
我给的建议从来不是一刀切。按你的场景对号入座,效率最高。
1. 刚入职 1 个月内:先活下来
这个阶段你的首要目标是别犯大错。具体动作:接任务先复述理解,交付附自检说明,收到退回先复述再改,每天花 5 分钟记返工日志。不要追求"一次过",要追求"不二次返工"。
2. 入职 2-6 个月:建立自己的标准库
这个阶段你要开始积累。把常见任务类型的验收标准整理成个人清单,每个类型配一条历史合格样例。遇到新类型任务,第一步永远是找样例,而不是直接开工。
3. 入职 6 个月以上:从被验收者变成标准对齐者
这个阶段你可以主动做一件事:在需求阶段就介入,帮验收方把模糊要求细化成可验收的条目。这不仅能减少自己的返工,还会让你在团队里获得"靠谱"的标签,直接影响任务分配质量。
4. 带新人的项目经理:把隐性标准显性化
如果你带人,最重要的一件事是把你知道但没写下来的标准写下来。我知道这很花时间,但收益极高。一个可行的做法是:每次退回时,除了写理由,顺手补一句"合格标准应该是……",积累三个月就是一份高质量的内部验收手册。

六、不同情况下的取舍:什么该较真,什么该放手
新人常犯的另一个错是"什么都想做到最好",结果在不重要的地方死磕,在重要的地方没对齐。我给出一个取舍框架。
1. 该较真的三件事
- 影响下游的字段和接口:差一个字符都可能让下游整体失败,必须严格对齐。
- 有合规或数据准确性要求的交付物:这类错误的代价不是返工,是事故。
- 验收方明确强调过的点:对方反复提的,就是隐性标准的核心,必须死磕。
2. 该放手的三件事
- 格式的细枝末节:只要不违反团队模板,不要在这上面反复消耗。
- 验收方没提、下游不依赖的个人偏好:你觉得更好看,但没人需要,先放下。
- 已经被确认过的部分:不要在二次修改时推翻已通过的内容,那只会制造新的对齐成本。
我自己有个判断准则:如果一处修改对最终使用者的决策没有影响,那它就不值得你在返工前纠结。把精力集中在对齐标准上,而不是打磨细节上。
至于工具层面的取舍,我也给一个判断。如果你的团队在 100 人以上、验收流程涉及多角色流转、并且正在考虑国产替代,那么选一个能把验收状态、退回原因、审批节点都固化成流程的项目管理平台,比反复做新人培训更划算。PingCode 这类面向中大型组织、支持私有化部署并支持 Jira 平滑迁移的方案,适合的是"流程本身需要被治理"的团队;如果你的团队只有几个人、交付物简单,那么一张共享的验收清单表格可能就够了,不必上重型工具。
取舍的标准永远是"流程的复杂度是否已经超过了口头协调的能力",而不是别人用了什么。

七、交付前自检清单与返工后 48 小时 SOP
这一节是全文最实操的部分,可以直接拿去用。
1. 交付前 5 分钟自检清单
| 检查项 | 通过标准 | 不通过怎么办 |
|---|---|---|
| 标准对齐 | 能说清这份交付物用的是哪一版标准 | 回去翻需求,或直接问 |
| 样例比对 | 和历史合格样例做过结构对照 | 找到样例再比一遍 |
| 格式合规 | 符合团队模板和命名规范 | 按模板调整 |
| 数据口径 | 时间范围、来源、统计方式已注明 | 补充口径说明 |
| 下游可用 | 下游能直接使用,无需二次加工 | 补字段或附说明 |
| 不确定点 | 已主动标注并给出我的判断 | 在交付说明里写明 |
2. 向验收方确认标准的参考话术
不要问"你想要什么",那样得到的回答通常是模糊的。用下面这种方式,把问题变成选择题。
我理解这个任务要交付的是【一句话概括交付物】,
打算按【历史样例/模板名称】的结构来做,
重点是【你判断的关键点】,
不确定的是【你真实不确定的点】。
这样对吗?
如果对,我预计【时间】交付第一批。
如果对方给不出样例,就用下面这句请求片段确认。
标准我还有点拿不准,
能不能先做一个 20% 的片段给你看,
确认方向对了再往下做?

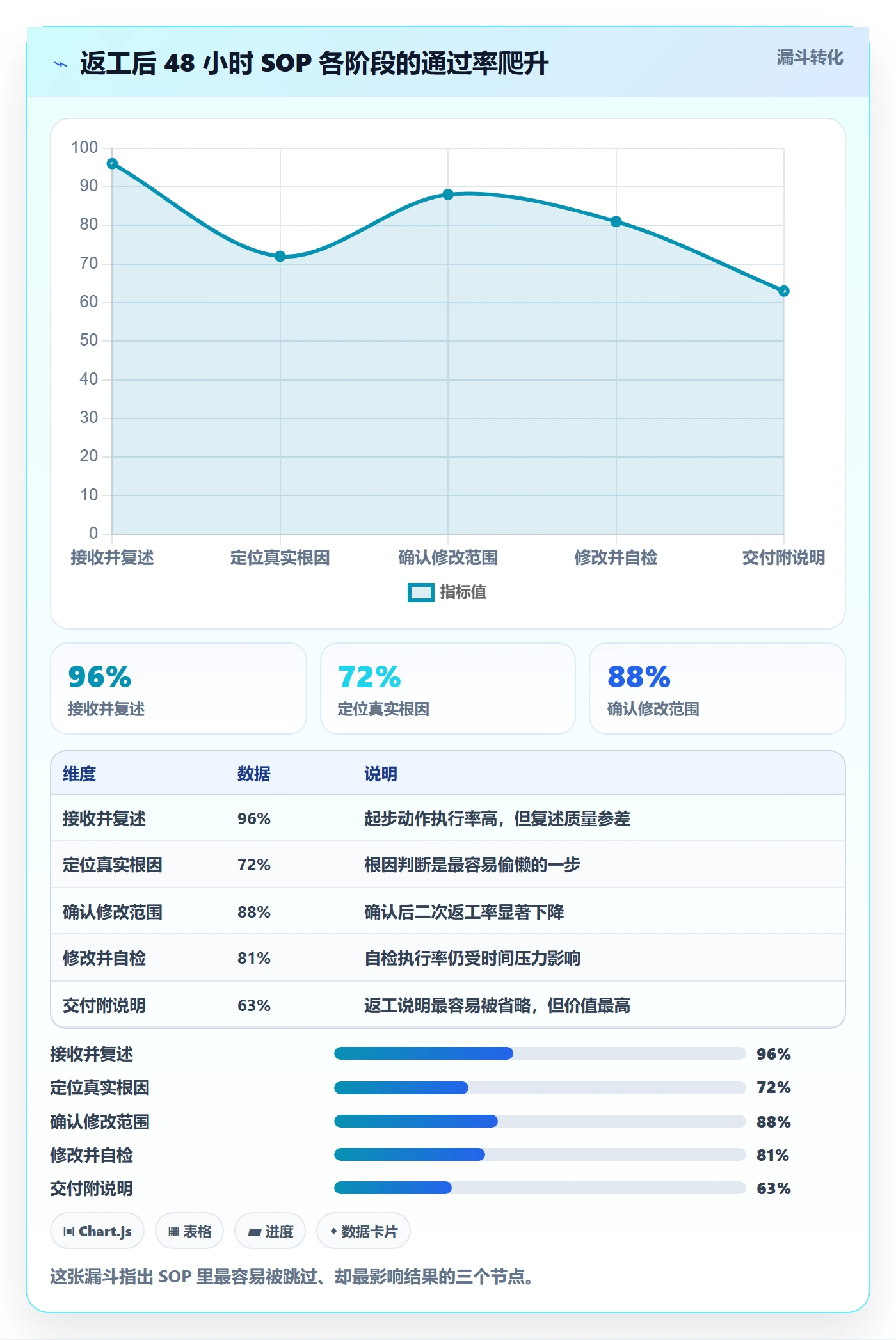

3. 返工后 48 小时行动 SOP
- 0-2 小时:接收并复述。把退回意见用自己的话复述一遍,发给验收方确认,确保理解一致。不要立刻动手改。
- 2-6 小时:定位真实根因。判断这次退回属于标准未对齐、执行质量、需求变更还是依赖变更。根因不同,处理路径完全不同。
- 6-24 小时:确认修改范围。问清楚是局部修改还是整体重做,避免小修变大改、大改变重写。
- 24-36 小时:完成修改并自检。按上面的自检清单逐项过一遍,特别是已经确认过的部分不要再动。
- 36-48 小时:交付并附返工说明。写清改了什么、为什么这么改、还有哪些不确定点,让验收方看到你的复盘能力。
4. 返工说明的写法模板
本次返工说明:
- 退回原因(我的理解):【xxx】
- 真实根因:标准未对齐 / 执行缺陷 / 需求变更 / 依赖变更
- 本次修改内容:【逐条列出】
- 未改动部分及原因:【xxx】
- 仍不确定的点:【xxx,我的判断是xxx】
这份说明的作用不只是交接,它还在向验收方传递一个重要信号:你不是在被动挨打,而是在主动管理标准。这个信号会显著改变后续任务分配的质量。

八、结语:验收能力才是新人的核心竞争力
回到开头那组数据。88% 的返工源于标准认知差,而不是能力不足。这意味着,对项目新人来说,最值得投入的能力不是把活干得更漂亮,而是把"什么算合格"搞得更清楚。
我的独特判断是:返工不是失败,它是团队把隐性标准显性化的唯一低成本途径。真正的问题不是"我被返工了",而是"我返工了却没学到标准"。前者是过程,后者才是损失。
下一步你可以做三件事。第一,今天接到任务时,先花 20 分钟复述理解、索要样例。第二,建一份个人返工日志,只记任务类型、退回原因、真实根因三列。第三,下次交付时附上一份自检说明。坚持三个月,你会发现自己从"怕返工"变成"会验收",而这两种状态之间的差距,往往就是团队里靠谱和不靠谱的分界线。
最后留个问题给你:你遇到过最离谱的返工理由是什么?把它记下来,那往往就是你们团队最需要被显性化的那条隐性标准。

常见问题解答(FAQ)
1. 任务验收前,新人应该向项目经理确认哪些关键信息才能避免返工?
我刚进项目组不久,接到任务后总怕问太多显得自己不专业,结果闷头做完交付,经常因为方向不对被打回重做。我很想知道,在正式开工前到底该确认哪些东西,才能既显得靠谱又不至于反复返工。
开工前至少确认五件事:一是交付物形态,是文档、原型、代码还是数据表格,格式和命名有无要求;二是验收标准,对方用什么口径判断合格,有没有量化的指标或参考样例;三是优先级和截止时间,明确哪部分必须先做、哪部分可以后补;四是上下游依赖,你的产出要给到谁、对方什么时候需要;五是审批人是谁,谁有最终拍板权。
最好把确认结果用文字发回给对方复述一遍,比如在群里说“我理解这次交付是X,标准是Y,周五下班前给到Z,对吗”,得到确认后再动手。这一步花十分钟,通常能省掉后面数倍的返工时间。所谓不显得笨的关键,不是少问,而是问得结构化、一次问清、并且带着自己的理解去问。
2. 任务返工后,新人应该如何沟通和补救才不影響职业印象?
上次我交的东西被退回重做,当时心里特别慌,第一反应是解释自己为什么这么做,结果越描越黑,感觉项目经理对我的印象变差了。我想知道被返工之后,怎么处理才能既把事做好,又不让人觉得我不靠谱。
返工后先别急着解释,按四步走:第一步当场确认返工原因和修改要求,把“哪里不合格、改成什么样、什么时候要”问清楚,必要时让对方给一个合格样例;第二步复述你的修改计划,确认理解无误;第三步专注改完,交付时附一段简短说明,写清改了什么、依据是什么、还有没有不确定的地方;
第四步如果同类问题反复出现,主动做一次简短复盘,告诉对方你以后会怎么避免。判断依据是,项目经理更在意你能不能把问题闭环,而不是你第一次是否完美。消极抱怨或急于辩解会把一次普通返工变成信任损耗,而主动确认加复检交付,反而能积累靠谱的印象。
3. 交付前自检清单应该包含哪些项目,才能真正降低返工率?
我每次交任务前都觉得自己检查过了,但总能被挑出各种问题,比如格式不对、漏了要点、数据和之前的口径对不上。我想知道有没有一套通用的自检清单,能在交付前帮我挡住大部分低级错误。
自检清单可以固定成六项:一是需求对照,逐条核对任务要求是否都覆盖,有没有遗漏项;二是格式规范,检查文件命名、模板、排版是否符合团队惯例;三是数据口径,核对数字、单位、时间范围与上游是否一致;四是完整性,确认附件、链接、图表都能正常打开;
五是受众视角,假设自己是验收人,问“我拿到这份东西能不能直接用”;六是变更记录,如果改过多版,标明本版改了什么。这套清单的价值在于把“我觉得没问题”变成“我逐项确认过”,多数返工其实源于遗漏和口径不一致,而不是能力不足。
建议把它存成模板,每次交付前花五分钟过一遍,坚持几周后你会发现被挑错的频率明显下降。
4. 显性验收标准和隐性验收标准有什么区别,为什么按需求做了还是被返工?
我明明是完全按照需求文档做的,结果还是被打回,项目经理说“这不是我想要的”,可文档里根本没写那些要求。我很困惑,到底什么算合格,难道验收标准还有文档之外的潜规则吗?
验收标准分两层:显性标准写在需求文档、验收清单、KPI里,是白纸黑字可核对的;隐性标准藏在项目经理的偏好、团队惯例和上下游依赖中,文档往往不写,但验收时一定会用。比如文档只说“做一份竞品分析”,隐性标准可能是“要带结论和行动建议、不超过两页、用团队统一模板”。
按需求做了还被返工,通常就是只满足了显性标准。破解办法是接任务时主动问一句“有没有之前类似的合格样例可以参考”,拿到样例就能反推出隐性标准;平时多留意被表扬的交付物长什么样,把共性记下来。判断依据很简单:验收人脑中有一个“合格画面”,你的任务是把这个画面问出来或看出来,而不是只对着文字做。
核心关键词
文章包含AI辅助创作:任务验收返工教程:项目成员入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456190
读者评论
数据很有说服力,51%返工源于标准未对齐这点确实反直觉。不过实际操作中,有些验收方自己都说不清标准,文中提到的小样对齐方法倒是比较实用,值得试试。
入职时长与隐性标准返工占比的折线图很真实,新人前三个月确实靠试错在学。但‘问出来’这个方法在层级森严的团队里未必行得通,有些隐性规则老员工根本不会明说,还是得靠观察和模仿。
返工日志这个方法我试过,坚持记三个月确实能发现自己反复踩的坑就那么两三个。不过自检说明那条要小心,暴露太多不确定点有时反而让验收方觉得你心里没底,分寸得拿捏。
