我做过一个粗略的复盘统计:在我经手或深度参与的四十多个项目收尾阶段里,真正因为"技术做不出来"导致延期的,不到两成;剩下八成的问题,追溯到最后,都能落到同一件事上,验收环节的记录没做扎实。要么根本没有书面记录,要么只有一句"已验收,没问题",等三个月后对方翻脸说"当时只是先上线,没算通过",双方各执一词,谁也拿不出硬证据。这篇文章不打算给你一份教科书式的定义清单,而是把我踩过的坑、总结出的框架,以及在不同规模组织里怎么落地,一次讲清楚。

一、先给结论:验收记录的本质不是"存档",而是"降低扯皮成本"
很多管理者把验收记录当成一件"流程要求",上级让记就记,审计要查就补,客户要签就催。这种理解本身就错了。验收记录真正的价值,是在任务生命周期结束后,把"当时到底发生了什么"这件事凝固成一个成本最低的共识载体。
我见过太多团队,验收当天的沟通成本是零(大家坐一起,看一眼,点头,说"行"),但三个月后因为一次故障或一次审计,为了证明"这个任务当时确实验收通过了",需要拉三四个当事人回忆、翻聊天记录、找邮件截图,人力成本轻轻松松上到几个人天。如果是甲乙方之间,还可能演变成合同纠纷。这就是典型的"验收时省了一分钟,事后花掉一整天"。
所以我的核心结论是:验收记录要解决的不是"合规问题",而是"未来的争议成本问题"。你设计验收记录时,脑子里想的应该是"半年后有个陌生人来查这条记录,他能不能看懂、能不能据此判断责任归属",而不是"这一栏要不要填"。
从这个结论出发,验收记录的设计原则只有三条,后面所有方法都是这三条的展开:
- 可追溯:记录能指向具体的验收标准、具体的验收人、具体的时间点。
- 可验证:验收结论不是一句"通过",而是能对应到可量化的证据。
- 可复用:这条记录不只是"存档",还能被后续的复盘、审计、知识沉淀调用。
这三条听起来简单,但真正落实到"记录什么、谁来记、什么时点记、记完放哪里",绝大多数团队都会在某一步走样。下面我把整个验收记录的工作拆成验收前中后三个阶段来讲。

二、真实场景:为什么你每次做验收,都在重复同样的坑
先说一个我印象很深的项目。某制造企业的一次生产线设备改造任务,交付当天现场验收,设备运行正常,负责人当场口头确认"验收通过"。三个月后一批产品出现批量瑕疵,排查发现是改造时一个参数设置和最初的技术协议不一致。这时候双方开始争:乙方说"验收时你们确认过了",甲方说"我们确认的是运行正常,不是参数合规"。
问题出在哪?验收记录里根本没有"验收标准"这一项。所以"确认过什么"这件事,无法追溯。这不是技术问题,是记录设计问题。
把这类问题归纳一下,我在实操中看到的验收记录失效场景主要有四种,而且它们几乎总是同时出现:
这四个场景的共同根源是一样的:团队把"记录"这个动作,和"验收"这个流程割裂开了。记录被当成验收之后额外要做的一步,而不是验收本身的一部分。
真正有效的做法是反过来,验收的每一步本来就该产生记录,记录是验收的副产品,而不是附加任务。想清楚这一点,后面所有方法都顺理成章。

三、拆解四个常见误区:你以为对的做法,可能正在制造风险
1. 误区一:记录内容越详细越好
这是我见过最常见、也最容易被"专业感"掩盖的误区。很多管理者觉得验收记录应该像一份正式报告,时间、地点、人物、过程、结论、附件全都写满,最好再来两页过程描述。结果是:没人愿意填,填了也没人看,出了问题反而找不到关键信息。
验收记录的核心是"决策依据",不是"过程日记"。真正决定责任归属的,往往就是几个关键字段:验收标准是什么、实际结果是什么、谁拍的板、什么时候拍的。把这三四个字段填扎实,胜过写两页流水账。
2. 误区二:签了字就万事大吉
签字这件事,在验收记录里的定位被严重高估了。签字只是"确认动作",它确认的对象是内容。如果内容本身缺失关键信息,签字反而会制造"已经确认过"的假象,事后追溯时更麻烦。
我见过一家企业,验收单上五个部门的负责人全签了字,但后来发现没有一个人真正核对过验收标准。这不是签字的问题,是签字前没有人被明确告知"你要为什么内容负责"。签字本身不会产生责任,明确的责任边界才会。
3. 误区三:线上系统记录了就等于做好了
这几年很多企业上了项目管理或 OA 系统,验收环节也在系统里点一下"通过"。但系统只是记录的载体,它不产生记录的质量。我见过系统里几百条验收记录,点开看,全是"通过",没有一条能回答"依据什么标准判定通过"。系统让记录变得更容易,但不会让记录变得更有价值,这个区别很关键。
4. 误区四:小任务不用记
反过来,也有一些团队走到了另一个极端,"这么小的任务,口头说一下就行"。我的经验是,验收记录的详略应该和任务金额、风险等级挂钩,但"记不记"这件事不该挂钩。一个看起来不起眼的参数修改任务,如果它影响的是核心生产环节,那它的验收记录价值可能比一个 500 万的采购任务还高。判断依据不是金额,是风险外溢的可能性。

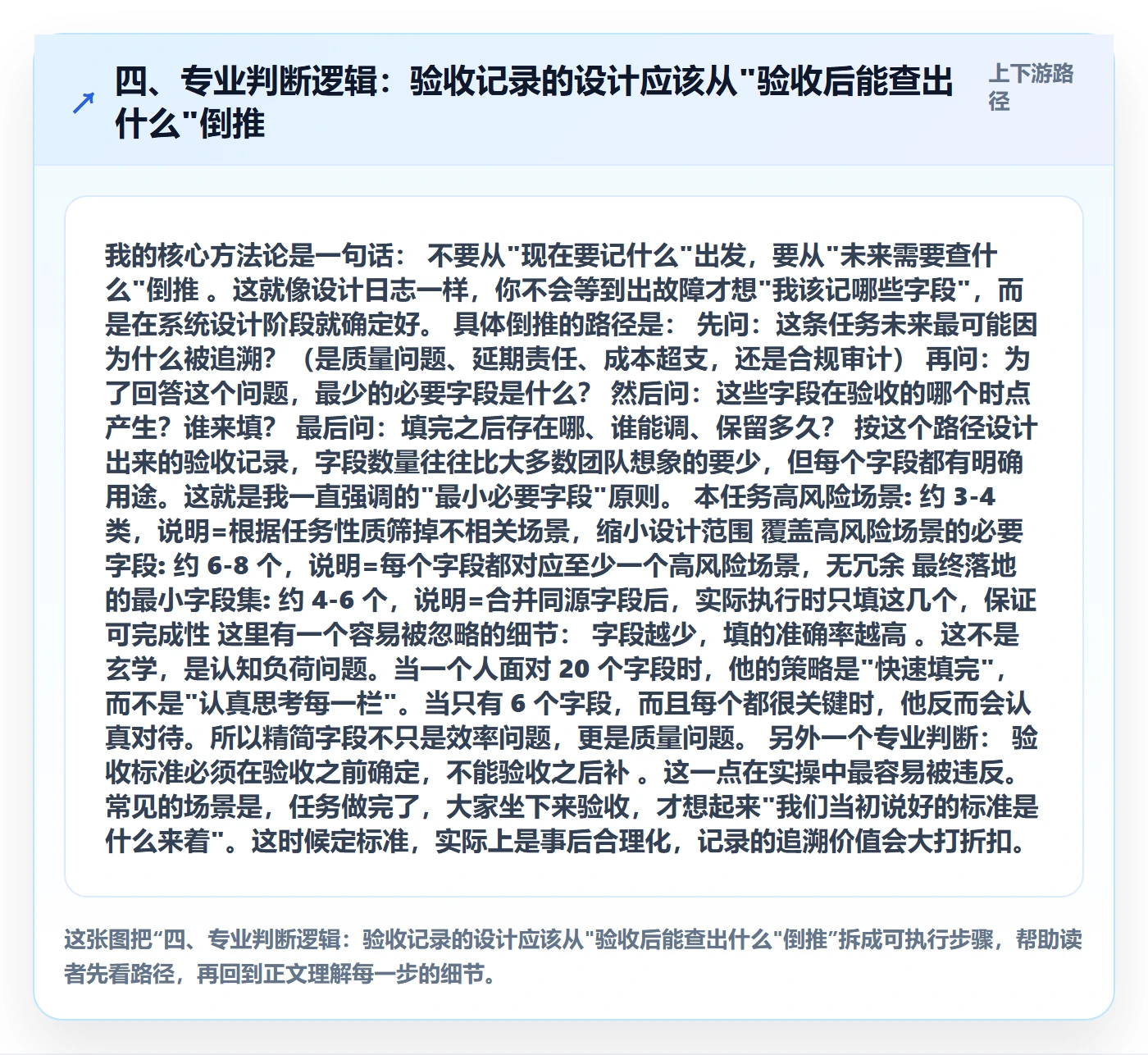

四、专业判断逻辑:验收记录的设计应该从"验收后能查出什么"倒推
我的核心方法论是一句话:不要从"现在要记什么"出发,要从"未来需要查什么"倒推。这就像设计日志一样,你不会等到出故障才想"我该记哪些字段",而是在系统设计阶段就确定好。
具体倒推的路径是:
- 先问:这条任务未来最可能因为什么被追溯?(是质量问题、延期责任、成本超支,还是合规审计)
- 再问:为了回答这个问题,最少的必要字段是什么?
- 然后问:这些字段在验收的哪个时点产生?谁来填?
- 最后问:填完之后存在哪、谁能调、保留多久?
按这个路径设计出来的验收记录,字段数量往往比大多数团队想象的要少,但每个字段都有明确用途。这就是我一直强调的"最小必要字段"原则。
这里有一个容易被忽略的细节:字段越少,填的准确率越高。这不是玄学,是认知负荷问题。当一个人面对 20 个字段时,他的策略是"快速填完",而不是"认真思考每一栏"。当只有 6 个字段,而且每个都很关键时,他反而会认真对待。所以精简字段不只是效率问题,更是质量问题。
另外一个专业判断:验收标准必须在验收之前确定,不能验收之后补。这一点在实操中最容易被违反。常见的场景是,任务做完了,大家坐下来验收,才想起来"我们当初说好的标准是什么来着"。这时候定标准,实际上是事后合理化,记录的追溯价值会大打折扣。

五、具体案例与数据观察:PingCode 场景下的验收记录落地
上面说的都是原则和判断,落到具体工具和场景,会有完全不同的实现方式。我以我实际接触过的 PingCode 使用场景为例,讲一下中大型企业(100 人以上组织)在验收记录落地上的做法和差异。
1. 为什么中大型企业需要专门的工具支撑
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的特点是:任务数量大、跨部门协作多、验收责任人分散、审计和合规要求高。当你的团队只有十几个人时,用共享表格做验收记录完全够用;但当一个季度有几百个任务在流转、涉及五六个业务线时,表格就开始失效了,版本混乱、字段不统一、权限无法控制、审计时翻查困难。
我观察到的实际差异是这样的:
| 维度 | 轻量方式(表格/文档) | 系统化方式(项目管理平台) |
|---|---|---|
| 字段一致性 | 各人各填,字段常缺漏 | 统一模板,必填项强制 |
| 验收时点控制 | 事后补记常见 | 可在流程节点强制触发记录 |
| 权限与可见性 | 谁都能改,容易误操作 | 分级权限,操作留痕 |
| 历史追溯 | 靠文件命名和记忆 | 按任务、时间、人多维检索 |
| 与整改闭环联动 | 需人工跟踪 | 问题项直接生成待办,自动跟踪 |
| 合规适配 | 难以满足审计要求 | 支持私有化部署,数据可控 |
2. 实际落地中的关键动作
在 PingCode 这类平台上,我看到的比较成熟的做法是把验收记录做成流程中的"必经节点",而不是可选项。具体来说,任务在流转到"待验收"状态时,系统会强制要求填写验收标准、验收结果、问题项,填完才能推进到下一个状态。这个"强制"是整套机制里最关键的一环,因为它把验收记录从"靠自觉"变成了"流程的一部分"。
另外值得一提的两点是:PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代的重要选项。对于有数据合规要求(比如金融、政企、制造业)的中大型企业来说,这两点直接影响验收记录能不能作为内部审计依据。数据放在自己服务器上,验收记录的可信度和可采信度是完全不同的。
不过我要强调一点:工具不是万能的。我见过用了很完善的系统,但验收记录依然一塌糊涂的团队,也见过靠一张设计精良的表格就做到位的小团队。工具的价值在于"把好的做法固化下来,让新人也能照着做",但它替代不了你对验收标准的设计和判断。
3. 一个具体的操作序列
把上面的做法整理成可复制的操作序列,大致是这样:
- 任务创建阶段,就在描述里写入验收标准,作为后续验收的基准。
- 任务流转到"待验收",系统强制弹出验收记录表单。
- 表单里至少有:验收标准(引用创建阶段的内容)、实际结果、判定结论、验收人、验收时间。
- 如果有问题项,直接生成整改任务,挂到责任人名下,并回写到原验收记录。
- 记录提交后,自动按项目、时间、责任人归档,权限按部门划分。
- 后续审计或复盘时,用检索功能直接调出,不需要人工翻找。
这套流程看起来步骤不少,但实际每个任务上多花的时间不超过两分钟。相比之下,一次因为记录缺失导致的追溯成本动辄几个人天,投入产出比非常清楚。

六、不同情况下的行动建议
1. 十人以内的小团队:先把标准写清楚,工具从简
如果你带的是十人以内的小团队,我不建议一上来就上重系统。你真正的痛点是"标准不清"和"没人记",这两个问题的解药是把验收标准写进任务描述,验收时逐条对照打勾。用一份共享表格就够了,关键是要有固定的六个字段:任务名称、验收标准、实际结果、判定结论、验收人、验收时间。
小团队不需要追求流程自动化,你需要的是"习惯"。每周例会上花五分钟过一遍上周的验收记录,看看有没有缺漏,这个动作比什么工具都有效。
2. 百人以上的中大型组织:标准化 + 系统固化
到了百人以上,跨部门协作一多,靠自觉必然崩盘。这时候需要两件事同时做:一是把验收记录模板标准化,二是把标准嵌进流程系统里。PingCode 这类支持流程配置和私有化部署的平台在这个阶段价值最明显,尤其是数据需要在内部留存、要能支撑审计的场景。
但我要提醒的是,上系统之前必须先把自己的验收标准梳理清楚。系统只是把你现有的做法放大,如果你的做法本来就不清晰,上系统只会让混乱变得更快、更贵。
3. 强合规行业(金融、政企、医疗):追溯优先,效率其次
如果你所在的是强合规行业,验收记录首先要满足的是"可被审计"这个要求。这意味着:数据不能出内网、字段不能随意修改、任何修改都要留痕、保留期限要够长。这种情况下,私有化部署几乎是硬性要求,记录的可采信度直接关系到机构的风险敞口。
这类场景下,我建议把验收记录的字段数适当增加,尤其是增加"修改历史"和"版本对比"这两个维度的信息。代价是填写变慢,但值得。
4. 甲乙方交付场景:验收记录是合同履约证据
如果你处于甲乙方交付关系中,验收记录的价值会直接放大到法律层面。这时候一定要做到两点:一是验收标准要写进合同或 SOW,不要事后口头约定;二是验收记录要有双方确认环节,单方记录的法律约束力有限。
我见过太多项目,验收当天双方口头说"通过",一年后扯皮的时候,谁都没有书面证据。这种情况下的验收记录,本质上是"合同履行过程中的阶段确认文件",重要性不亚于合同本身。

七、不同情况下的取舍:你要在哪些地方做减法
验收记录这件事,最大的风险不是"做得不够多",而是"做得太多,反而没人做"。所以我更愿意讲讲怎么取舍。
1. 字段数量上,做减法
如果你的验收记录表超过十个字段,我几乎可以断定:填的人只是机械过一遍,质量堪忧。把字段数控制在六到八个以内,强迫自己判断哪些是真必要,哪些只是"看起来专业"。删除的字段里,最没价值的一类是"过程描述",最有用的一类恰恰是被很多人忽略的"验收标准"。留标准、去过程。
2. 记录频率上,按风险分级
不是所有任务都需要同等详略的记录。可以按任务的风险等级分三档:高风险任务(涉及金额大、合规要求、核心业务)做完整记录;中风险任务(跨部门协作、有一定影响)做标准记录;低风险任务(内部小改动、无外部影响)做简化记录。
这种分级看似复杂,实际上就是把"要不要认真记"这个决策提前定好,避免现场临时判断。分级标准最好写进制度,让团队成员一目了然。
3. 自动化程度上,按团队规模取舍
自动化(比如系统强制触发记录、自动生成整改任务)的投入不小,只有在任务量达到一定规模、且跨部门协作频繁时才有明显回报。小团队硬上自动化,往往是"系统很先进,没人用"。判断标准可以是:如果你一个月内因为验收记录问题吃过两次以上的亏,就值得考虑系统化。
4. 保留期限上,看用途取上限
验收记录要存多久?这个问题没有统一答案,取决于用途。如果只是内部追溯,通常一年到三年就够;如果是合同履约证据,可能要延续到合同终止后若干年;如果是强合规行业,按监管要求执行。原则是"按最长的那个用途来定",多存几年的存储成本,远低于记录缺失时的补救成本。
5. 电子化与纸质化之间,趋势明确但不必一刀切
电子化是趋势,但也要承认某些场景(比如需要现场签字确认的工程验收、某些特定行业的监管要求)纸质记录仍有其位置。我的建议是:电子记录做全量,纸质只在必要场景下做补充,不要让两条线并行导致维护负担翻倍。电子记录要特别注意完整性、防篡改和可导出,这些是能不能作为有效证据的基础。

八、把验收记录做成"组织记忆"的一部分
回到开头那个判断:验收记录的价值,不在于存档本身,而在于它能否在未来的某个时点,替你回答"当时发生了什么"这个问题。一个好的验收记录体系,本质上是组织记忆的一种形式,它记录的不仅是一次任务是否通过,更是一个组织如何做判断、如何划责任、如何积累经验。
我见过做得最好的团队,他们的验收记录不是孤立的文件,而是和项目复盘、问题库、知识库连在一起的。一次验收中发现的参数问题,会变成下次同类任务验收标准里的一条;一次争议追溯的教训,会变成模板里新增的一个字段。这种"记录-复盘-优化"的循环,才是验收记录真正的长期价值所在。
如果你问下一步该怎么做,我给你一个最小的行动起点:从下一个任务开始,在任务创建时就把验收标准写清楚,验收时逐条对照,记录里只保留六到八个字段。先做一个月,看看是否减少了扯皮,再考虑要不要系统化、要不要上工具。不要一上来就追求完美体系,先让记录这件事真正跑起来,比什么都重要。
另外提醒一句:涉及法律效力的场景,验收记录的具体要求会因合同约定、行业规范和司法实践而有差异,务必咨询法务或专业律师,不要把网上的通用建议当成通用规则。我能给你的,是操作层面的框架和判断,法律层面的确认需要专业人士来做。
常见问题
问:验收记录必须手写签字吗?电子签名算数吗?
答:取决于用途。内部管理场景下,可靠的电子签名和系统留痕通常足够;涉及合同履约或法律争议的场景,要看合同约定和司法采信规则,建议咨询法务。不要一律认为"电子就不算数",也不要想当然认为"有记录就有效"。
问:小团队真的需要专门的项目管理平台吗?
答:不一定。十人以内、任务量不大的团队,一份设计良好的共享表格就够用。判断标准是看"因为记录问题导致的返工或扯皮频率",频率低就没必要上系统,频率高再考虑。
问:验收标准是任务开始时定,还是验收时定?
答:必须在任务开始时或至少在验收动作发生之前确定,这是验收记录有追溯价值的前提。验收时才定标准,等于事后合理化,记录的说服力会大打折扣。
问:验收记录需要保存多久?
答:看用途取上限。内部追溯一般一到三年;合同履约证据可能需延续到合同终止后若干年;强合规行业按监管要求执行。存储成本远低于补救成本,宁长勿短。
问:跨部门验收时,推诿扯皮怎么破?
答:核心是把"谁来验收、验收什么、依据什么"三个问题在任务开始前就写清楚,并指定到具体人。集体负责等于无人负责,验收责任人必须是具体的、单数的、有明确职责的。

常见问题解答(FAQ)
1. 任务验收记录到底该记哪些字段,记少了怕没用、记多了没人填怎么办?
我之前带过一个十来人的小团队,每次验收就让大家在群里回个“已完成”,结果季度复盘时发现有两项交付物其实没达标,但谁也说不清当时是怎么确认的。后来想加表格,又担心字段太多大家嫌麻烦干脆不填。
先用“最小必要八字段”起步:验收时间、验收对象(精确到版本号或交付物名称)、验收标准来源(合同条款/需求文档编号)、验收人、验收方式(现场/线上/抽样)、验收结论(通过/有条件通过/不通过)、遗留问题及整改期限、双方确认方式。
判断标准是:字段能不能支撑三个场景,出纠纷时能否还原当时判断、换人接手时能否看懂、审计抽查时能否自证。如果某个字段在上述三个场景里都用不上,就先删掉。中小团队可以先控制在8到10个字段,跑三个月后再根据实际调用情况增补,而不是一开始就设计二十几个字段导致填写率跌破50%。
2. 验收标准很模糊,比如“系统运行稳定”“服务态度良好”,这种情况验收记录怎么写才不算走过场?
我们做采购验收时经常遇到这种情况,供应商合同里写的是“保证系统稳定运行”,真到验收时对方说“你看这不是没崩吗”,我却拿不出具体依据反驳。这种模糊标准到底该怎么落地成可记录的验收?
在验收记录里做一次“标准转译”:把定性描述拆成可观测的指标项,并写明数据来源和采集口径。比如“系统稳定”转译为“验收前连续30天可用率不低于99.5%,数据取自监控平台导出报表,报表作为附件编号留存”。
关键动作是在验收前(而不是验收时)就和对方确认转译口径,把转译结果写进验收记录模板的“验收标准”栏,并注明原始合同条款出处。如果对方拒绝转译,这本身就是风险信号,应在记录中如实写明“标准未量化,双方口头确认”,让模糊本身留痕,而不是替对方模糊过去。
3. 验收时发现问题要求整改,整改完成后怎么记录才算闭环,而不是整改完就没人提了?
我们项目上经常是验收会上列了一堆问题,对方说“下周改”,然后就没有然后了,下次再问就说“早改完了”。我想知道整改这一段在验收记录里应该怎么设计,才能真的闭环。
把整改做成验收记录里的一条独立跟踪线,而不是验收结论的附属备注。具体做法:验收记录中每个遗留问题单独编号,记录问题描述、责任方、约定完成时间、验证方式四项;整改完成后必须由原验收人(或指定验证人)做一次复验并在同一编号下补记复验时间、复验结论、复验依据(截图/测试报告/现场确认)。
判断闭环的标准不是“对方说改完了”,而是“原验收人复验通过并签字”。实操上可以设一个规则:验收结论为“有条件通过”的任务,在整改项全部复验关闭前,该任务在项目管理系统里不进入已完成状态。如果用的是某项目管理工具或某项目管理平台,可以把整改项建为关联子任务,关闭条件设为复验通过,避免靠人记。
4. 验收记录用纸质签字、Excel还是系统留痕,不同方式在法律和审计上有什么区别,小公司该怎么选?
我们公司不大,以前都是打印一张验收单签字扫描存档,后来有人说扫描件不如电子系统留痕可靠,也有人说纸质原件法律效力最强。我作为管理者不知道该按哪个标准来选,怕选错了以后出事。
先明确一个判断顺序:法律效力看的是“能否证明真实性、完整性、未经篡改”,而不是载体本身。纸质原件签字在举证时最直接,但易丢失、难检索;扫描件属于复制件,单独使用时证明力弱于原件,需能与其他证据(邮件、聊天记录、付款凭证)互相印证;
系统留痕的优势是带有操作时间戳、操作人账号和版本记录,能形成完整证据链,但前提是系统日志可导出且未被随意修改。小公司的务实选择是:金额大、周期长、涉及外部供应商的关键验收,保留纸质签字原件加扫描备份;内部任务验收用带时间戳和操作人记录的电子方式即可。
无论哪种方式,记录里都要有明确的验收人身份信息、验收时间和验收结论,这三项缺失,任何载体都救不回来。涉及具体合同纠纷时,建议以合同约定为准并咨询法务,不要在记录里写“具有法律效力”这类自我认定的话。
核心关键词
文章包含AI辅助创作:任务验收如何做好验收记录?企业管理者实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/455467
读者评论
文章把验收记录的价值归结为降低扯皮成本,这个角度很实在。我经历过一次设备验收纠纷,就是因为没有书面标准,最后双方各执一词,损失不小。
关于小任务也要记录的观点我很认同。我们团队之前觉得小改动口头确认就行,结果一个参数调整影响了整条产线,追溯时才发现没有任何记录,教训深刻。
文章对工具作用的定位比较客观。系统确实能固化流程,但我们公司上了平台后,验收记录质量并没有自动提升,关键还是管理者有没有把标准设计清楚。
签字不等于负责这一点戳中要害。我们验收单上签字的人不少,但真正核对标准的没几个,出了问题责任分散,最后变成无人负责。
从未来追溯场景倒推记录字段的方法很实用。我们团队之前验收表字段太多,大家填得敷衍,精简到关键几项后,反而填得认真了。
