任务做完了,为什么没人敢说"确认完成"?我在过去几年帮十几家中型企业梳理过任务验收流程,一个反复出现的现象是:执行者认为"我已经交付了",管理者认为"我还没验收",双方都没错,但任务就卡在中间,既不算完成,也不算未完成。这个断层不是执行力问题,而是制度设计问题,"确认完成"是一个独立的管理动作,不是任务的自然终点。
很多企业把验收等同于"最后签个字",结果验收变成补手续;也有企业把验收做成层层审批,结果中层管理者每天花两小时在系统里点"通过"。这两种极端背后,是同一个缺失:没有把验收当成一项需要设计的制度,而是当成一个需要执行的流程。
这篇文章不讲"三步搞定验收",也不给万能模板。我会从验收为什么会失效讲起,拆解五个必须回答的制度决策问题,用三类任务的场景推演说明差异,最后给出不同情况下的行动建议和取舍逻辑。如果你正在设计或重构任务验收制度,这篇内容可以当作一份决策参考清单。
一、核心结论:验收制度的本质是责任闭环,不是流程节点
先把结论放在前面,后面所有内容都围绕这几个判断展开。
第一,验收失效的根因不是执行不到位,而是"完成"的定义权没有归属。当"完成"由执行者单方面定义时,验收就变成了追认;当"完成"由管理者单方面定义时,验收就变成了挑刺。制度要解决的是:谁在什么时间、依据什么标准、对什么交付物做出确认。
第二,验收标准必须在任务启动时确定,而不是在交付时确定。我见过太多团队在任务结束时才讨论"这算不算做完",这时候讨论的不是标准,而是立场。标准前置是验收制度的第一原则,没有例外。
第三,验收节点应该分布在过程中,而不是集中在终点。终点验收只能判断"是否完成",过程验收才能判断"是否在正确的轨道上完成"。对于周期超过两周的任务,没有过程验收节点,终点验收大概率会变成"要么全过、要么全废"。
第四,验收不通过的处理机制,比验收通过的标准更重要。大部分制度只写了"验收通过后如何",没写"验收不通过怎么办"。结果是验收人不敢不通过,因为不通过之后没有配套动作。
第五,验收必须连接激励与复盘,否则就是空转。验收结果如果不影响任何人的评价、资源或后续安排,它就会自然退化为形式。

二、背景与真实场景:验收卡壳的三个日常切面
在展开制度设计之前,先还原三个我亲身经历或深度参与过的场景。这些场景不是虚构案例,而是我在不同企业里反复看到的模式,我把它们做了脱敏和合并处理。
1. 场景一:交付物没有可判定的完成定义
一家做企业服务的公司,市场部让设计团队做一套产品宣传物料。任务描述写的是"完成产品宣传册设计"。两周后设计团队交了三版封面,市场部说"这不是我要的风格",设计团队说"你当时也没说清楚"。
问题出在哪?"完成产品宣传册设计"这句话里,没有任何一个词是可判定的。什么叫"完成"?几页?什么尺寸?什么格式?谁审核?审核通过的标准是什么?当交付物没有可判定的完成定义时,验收就变成了审美争论。
我后来帮他们把任务描述改成:"交付产品宣传册设计稿,包含封面、内页6页、封底,格式为可编辑源文件加PDF导出件,风格参考附件A,由市场部负责人确认内容准确性,由品牌负责人确认视觉合规性。"任务还是那个任务,但验收从此不再吵架。
2. 场景二:只在终点验收,过程无确认
一家做硬件研发的企业,一个结构件开发任务周期是六周。项目经理只在第六周安排验收,结果发现第三周选的材料供应商交期来不及,第五周做的散热测试不达标。这时候再改,六周变成十周。
终点验收只能告诉你"失败了",不能告诉你"什么时候开始失败的"。如果这个任务在第三周设置一个"材料选型确认"节点,在第五周设置一个"散热测试数据确认"节点,问题会在第三周就暴露,补救成本可能只有终点发现时的十分之一。
3. 场景三:验收人不清,签字变成形式
一家做软件交付的公司,任务完成后的验收环节写的是"由相关负责人确认"。结果每个任务都在等"相关负责人",而"相关负责人"不知道自己就是那个负责人。最后要么拖到有人忍不住点了通过,要么由项目经理代为签字。
这里的问题不是态度,是制度没有指定验收人。"相关负责人"不是一个验收人,它是一个责任真空。制度必须明确:这个任务的验收人是谁,他的验收权限范围是什么,他不在的时候由谁代理。

三、拆解常见误区:为什么"加强验收"往往适得其反
在面对验收失效时,管理者的第一反应通常是"加强验收",加审批、加签字、加检查。但这些动作往往让情况更糟。下面是四个我反复见到的误区。
1. 误区一:把验收等同于审批
审批是权力动作,验收是判断动作。审批关注的是"我同不同意",验收关注的是"这是不是符合标准"。当你把验收做成审批,验收人就会倾向于用否决权来规避风险,而不是用判断力来推动完成。
我见过一个团队,任务验收需要三级审批。结果是:一级不敢批,怕担责;二级批得快,因为不看;三级基本不看,直接过。审批层级越多,实际验收质量越低,因为每一级都假设下一级会认真看。
2. 误区二:把验收标准写成形容词
"高质量""及时""符合预期""用户满意",这些词在验收场景里全是无效标准。不是因为它们不对,而是因为它们不可判定。什么叫高质量?谁来判定?判定不通过怎么办?
有效的验收标准应该包含三类信息:交付物清单(交什么)、判定条件(达到什么状态算通过)、验收人(谁有权判定)。缺任何一类,标准就会在验收时被重新解释。
3. 误区三:验收人越多越安全
有些企业为了"稳妥",让多个角色共同验收。结果是:要么所有人都等别人先表态,要么所有人都假设别人会发现问题。社会惰化在验收环节表现得特别明显。验收人可以只有一个,但必须明确他有判定权和不通过的处置权。需要多人参与时,应该拆成不同节点的验收,而不是同一节点的多人会签。
4. 误区四:验收不通过就返工
返工是验收不通过的一种处置方式,但不应该是唯一方式。验收不通过至少有四种处置:返工、降级交付、升级决策、终止任务。如果一个制度只写了返工,那验收人在面对"返工成本很高"的情况时,就会倾向于"勉强通过"。

四、专业判断逻辑:验收制度必须回答的五个决策问题
验收制度的设计不是写一份流程文件,而是做五个决策。每个决策没有唯一正确答案,但有明确的判断依据。我会把每个问题的决策选项和判断逻辑讲清楚,你可以对照自己的组织情况选择。
1. 决策一:验收标准在何时确定
选项A:任务启动时确定。选项B:任务交付时确定。选项C:不明确确定,验收时协商。
我的判断是:标准必须在任务启动时确定,但可以分阶段细化。启动时确定交付物清单和判定条件框架,过程中可以补充细节,但不能改变框架。如果交付时才确定标准,那确定的不是标准,是博弈结果。
判断依据:任务启动时,双方对目标的理解分歧最小;任务交付时,双方都投入了成本,立场已经固化,这时候讨论标准会变成责任划分。
2. 决策二:验收节点如何分布
选项A:只在终点验收。选项B:按时间均匀分布。选项C:按交付物里程碑分布。
我的判断是:按交付物里程碑分布,且里程碑必须是可独立判定的。时间均匀分布的问题是,有些阶段就是没有可验收的交付物,硬设节点会变成走过场。里程碑分布的判断依据是:任务过程中是否存在"一旦做错、后续全错"的关键决策点,有就设节点。
对于周期两周以内的任务,终点验收通常够用;两周到六周的任务,建议至少一个中间验收节点;超过六周的任务,建议按交付物拆成多个可独立验收的子任务。
3. 决策三:验收人如何指定与授权
选项A:由任务发起人验收。选项B:由任务执行者的上级验收。选项C:由独立的验收角色验收。
我的判断是:谁承担任务失败的后果,谁就是验收人。如果任务失败后是发起人承担责任,那发起人就是验收人;如果失败后是执行者的上级承担责任,那上级就是验收人。独立验收角色在质量、合规、安全等专业领域适用,但需要明确其判定权的边界。
授权要解决三个问题:验收人是否有权判定不通过、不通过后是否有权要求返工、验收人的判定是否可以被推翻。如果这三个问题没有答案,验收人就是一个形式角色。
4. 决策四:验收不通过如何处置
选项A:返工直到通过。选项B:降级交付并记录。选项C:升级到更高决策层。选项D:终止任务。
我的判断是:四种处置方式应该同时存在,并在制度中明确触发条件。返工适用于偏差可修正的情况;降级交付适用于偏差不可修正但不影响核心目标的情况;升级适用于验收人无法判定或存在资源冲突的情况;终止适用于任务目标已不成立的情况。
判断依据:如果只有返工一种处置,验收人会因为返工成本高而倾向于勉强通过;如果有多种处置,验收人可以根据实际情况选择,判定压力会下降,判定质量会上升。
5. 决策五:验收结果如何连接激励与复盘
选项A:只记录不应用。选项B:应用于绩效评价。选项C:应用于复盘和改进。选项D:同时应用于绩效和复盘。
我的判断是:验收结果应该优先连接复盘,其次连接绩效。原因很简单:连接绩效会让人倾向于"让验收通过",连接复盘会让人倾向于"把问题暴露出来"。如果验收结果直接影响个人绩效,验收人和执行者会形成合谋;如果验收结果用于复盘,双方会更愿意暴露真实问题。
绩效连接不是不能做,但应该看整体验收质量,而不是单次验收结果。比如:一个团队的验收一次通过率长期偏低,说明的是任务定义或过程管理有问题,而不是某个人不行。

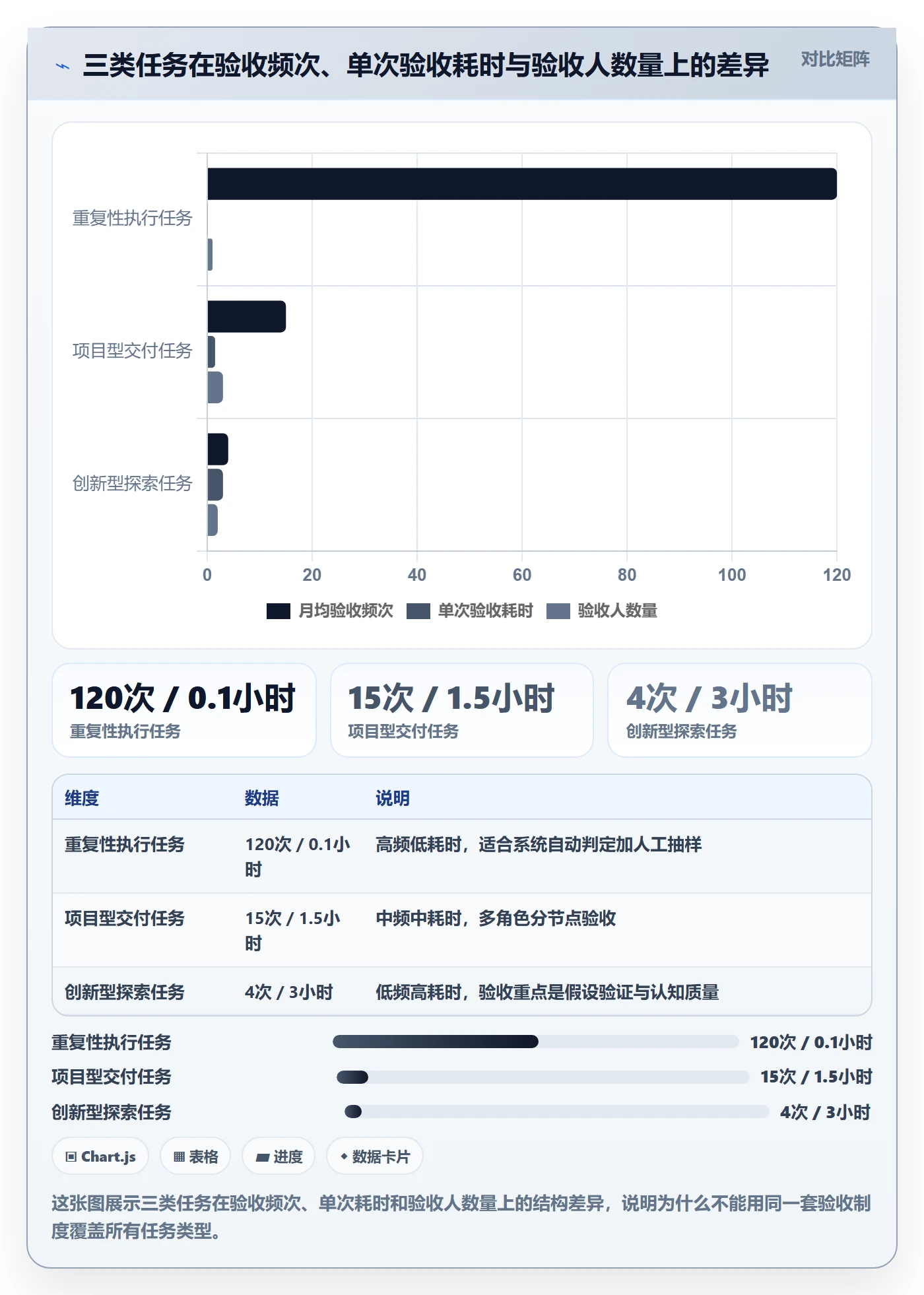

五、场景推演:三类任务的验收制度差异
验收制度不能一刀切。不同任务类型的验收逻辑差异很大,下面用三类典型任务做场景推演。需要说明的是,这些是场景推演,不是真实企业案例,目的是帮你判断自己组织里的任务应该归到哪一类。
1. 重复性执行任务的验收制度
典型场景:客服工单处理、数据录入、日常巡检、内容审核。这类任务的特点是:交付物标准化、质量可以量化、单次任务影响有限。
验收制度设计要点:用抽样验收替代全量验收,用规则判定替代人工判定。如果每个工单都要人工验收,验收成本会超过任务本身。合理做法是:定义质量标准(比如响应时间、解决率、客户评分),系统自动判定,人工只验收异常样本。
这类任务的验收人应该是流程负责人,而不是每个任务的发起人。验收结果应该连接质量趋势分析,而不是单次绩效。
2. 项目型交付任务的验收制度
典型场景:软件项目交付、活动策划执行、产品版本发布。这类任务的特点是:交付物复杂、周期较长、涉及多角色协作、失败成本高。
验收制度设计要点:分解交付物、设置里程碑验收、明确每个里程碑的验收人和判定条件。这类任务最忌讳的是只在项目终点做一次总验收。建议按交付物拆解,比如需求确认、方案设计、开发完成、测试通过、上线发布,每个节点都有独立的验收标准。
验收人应该是项目经理或任务发起人,但每个专业节点的验收权应该下放给专业角色。比如:测试通过与否由测试负责人判定,上线准备就绪与否由运维负责人判定。
3. 创新型探索任务的验收制度
典型场景:新技术预研、新市场试点、新商业模式验证。这类任务的特点是:目标不确定、路径不确定、结果不可预测、失败本身有价值。
验收制度设计要点:验收的对象不是结果,而是过程和学习。这类任务如果用交付物验收,会直接扼杀探索。合理做法是:验收关键假设是否被验证、验证方法是否合理、沉淀了什么可复用的认知。
验收人应该是具备相关判断力的资深角色,而不是行政上级。验收结果应该主要连接复盘,而不是绩效。这类任务的验收周期应该根据假设验证的节奏来定,而不是固定时间。
| 任务类型 | 验收对象 | 验收节点 | 验收人 | 不通过处置 | 结果应用 |
|---|---|---|---|---|---|
| 重复性执行任务 | 质量指标达成情况 | 抽样节点,系统自动判定 | 流程负责人 | 返工或扣减 | 质量趋势分析 |
| 项目型交付任务 | 交付物与里程碑状态 | 按交付物里程碑 | 项目经理+专业角色 | 返工、降级、升级 | 复盘+绩效 |
| 创新型探索任务 | 假设验证与认知沉淀 | 按验证节奏 | 资深专业角色 | 转向、终止、升级 | 复盘为主 |

六、落地实践与平台支撑:以 PingCode 为例的制度落地观察
制度设计完成之后,落地环节往往是最容易打折扣的。我观察到一个规律:验收制度失效,很多时候不是制度本身有问题,而是缺乏承载制度的工具,导致制度退化为口头约定。尤其在 100 人以上的中大型组织,靠文档和会议维护验收制度,成本会高到不可持续。
下面以 PingCode 为例,说明任务验收制度如何在平台层面落地。之所以选它作为观察对象,是因为它主要服务中大型企业及 100 人以上组织,这类组织恰恰是验收制度最容易失效、也最需要制度化的场景。同时它支持私有化部署,支持 Jira 平滑迁移,对于正在做国产替代的团队来说是一个可参考的选项。
1. 验收标准前置如何落地
制度要求"任务启动时确定验收标准",但如果没有工具承载,这条要求会变成一句口号。在配置合理的项目管理平台上,任务创建时就应该强制填写交付物清单和判定条件,而不是放在自由填写的描述里。
以 PingCode 的工作项配置为例,可以通过自定义字段把"交付物清单""判定条件""验收人"设为必填项,任务创建时未填写就无法进入执行状态。这一步把制度要求变成了系统约束,而不是靠人的自觉。
工作项类型:交付任务
必填字段:
交付物清单(多行文本,必填)
判定条件(多行文本,必填)
验收人(用户选择,必填)
验收节点(关联里程碑,选填)
状态流转规则:
待启动 → 执行中:需交付物清单、判定条件、验收人全部非空
执行中 → 待验收:需关联的里程碑节点全部通过
待验收 → 已完成:需验收人明确判定通过
待验收 → 执行中:验收人判定不通过时自动回退并记录原因
这段配置看起来简单,但它解决的是制度落地中最难的一环:让标准前置成为流程的硬约束,而不是个人的软习惯。
2. 验收节点分布如何落地
制度要求"按交付物里程碑分布验收节点",工具层面需要支持里程碑与任务的关联,以及里程碑状态的独立管理。在 PingCode 中,可以通过里程碑视图把大任务拆成多个可独立验收的节点,每个节点有独立的验收人和判定条件。
这样一来,验收不再是终点的一个动作,而是过程中的一组动作。任何一个节点不通过,任务不会继续向后流转,问题在暴露的那一刻就被拦截,而不是等到终点。
3. 验收不通过处置如何落地
制度要求"验收不通过有多种处置方式",工具层面需要支持状态回退、降级标记、升级路径和终止归档。很多平台只支持"通过/不通过"两个状态,导致验收不通过之后要么返工要么卡住。
合理的工作流应该支持:判定不通过时,验收人可以选择返工、降级、升级或终止,每种处置对应不同的状态流转和通知对象。处置方式的多样性,直接决定了验收人敢不敢真实判定。
4. 验收结果连接复盘如何落地
制度要求"验收结果用于复盘",工具层面需要支持验收记录的沉淀和统计。在 PingCode 中,可以通过报表功能统计一次验收通过率、平均返工次数、验收耗时分布等指标,这些指标不看个人,看团队和任务类型。
比如:如果某类任务的一次验收通过率长期低于 50%,说明的不是执行者不行,而是任务定义或标准设定有问题。这种基于数据的复盘,比基于印象的复盘有效得多。

七、行动建议:不同情况下的路径选择
前面讲了制度设计的逻辑和平台落地的观察,这一节给出具体行动建议。不同规模、不同成熟度的组织,行动路径差异很大,不要照搬。
1. 情况一:组织规模在 50 人以下,任务以重复性为主
行动建议:先做标准,不做流程。这个阶段最值得投入的是把重复性任务的质量标准定义清楚,用抽样验收替代全量验收。不要急着上工具,先用表格把标准、判定条件、验收人跑通三个月。
判断依据:小组织的协调成本低,口头沟通效率高,过早引入工具反而增加负担。等标准稳定了再考虑工具承载。
2. 情况二:组织规模在 50-200 人,项目型任务占比上升
行动建议:先做里程碑拆解,再做工具选型。这个阶段的核心矛盾是项目型任务的验收复杂度快速上升,靠人工协调开始吃力。建议先把项目型任务按交付物拆成里程碑,明确每个里程碑的验收人和判定条件,再选一个能承载里程碑验收的平台。
判断依据:里程碑拆解是制度层面的工作,工具只是承载。如果里程碑没拆清楚,上任何工具都是把混乱数字化。
3. 情况三:组织规模在 200 人以上,多类型任务并存
行动建议:分类设计,分平台承载,统一复盘。这个阶段不要追求一套制度覆盖所有任务类型。重复性任务走质量抽检,项目型任务走里程碑验收,创新型任务走假设验证回顾。三类任务可以在同一个平台上承载,但工作流和验收规则要分开配置。
判断依据:大组织的最大风险是制度一刀切导致的局部失效。分类设计的成本低于统一设计的隐性成本。
4. 情况四:正在从海外工具迁移到国产平台
行动建议:迁移前先固化制度,迁移中再映射配置。我见过不少团队把迁移当成数据搬家,结果是把旧的混乱原样搬到新平台。正确的顺序是:先在旧平台上梳理清楚验收制度应该长什么样,再在新平台上按制度配置工作流。
对于需要私有化部署、有国产替代需求的团队,PingCode 提供了支持 Jira 平滑迁移的路径,可以降低迁移过程中的制度损耗。但迁移的核心不是工具切换,是制度重新梳理。

八、取舍逻辑:验收制度设计的四个平衡点
制度设计永远是在约束和效率之间做取舍。这一节讲四个必须做选择的平衡点,以及我的取舍建议。
1. 平衡点一:验收严格度与执行速度
验收越严格,返工和拦截越早,但执行速度越慢。验收越宽松,速度越快,但风险后移。我的建议是:对不可逆的决策点严格,对可逆的执行动作宽松。比如方案设计阶段严格验收,因为改方案成本低、改代码成本高;编码阶段宽松一些,因为后面还有测试验收兜底。
2. 平衡点二:制度统一性与任务差异性
制度越统一,管理成本越低,但适配性越差。制度越灵活,适配性越好,但一致性越差。我的建议是:统一验收的元规则,放开验收的具体标准。元规则比如"标准必须前置、验收人必须明确、不通过必须有处置",这些所有任务都适用;具体标准比如"什么叫设计完成",应该按任务类型分别定义。
3. 平衡点三:验收人权力与验收人负担
验收人权力的边界越大,判定质量可能越高,但验收人的负担也越重。给验收人无限权力,会导致验收人成为瓶颈;给验收人无权,会导致验收形式化。我的建议是:给验收人明确的判定权和处置权,但限定在标准范围内。验收人不能说"我不喜欢所以不通过",只能说"不符合判定条件第X条所以不通过"。
4. 平衡点四:绩效连接与心理安全
验收结果连接绩效,短期执行力上升,但长期会让人隐藏问题。不连接绩效,短期执行力可能下降,但长期问题暴露更充分。我的建议是:单次验收结果不连接个人绩效,整体验收质量连接团队复盘。这样既保留了对验收质量的关注,又避免了验收人和执行者的合谋。

九、常见问题
1. 任务验收制度应该由谁来主导设计?
建议由运营或 PMO 角色主导,业务负责人参与,一线执行者反馈。主导设计的角色不应该是验收人本身,否则容易设计出对自己有利的制度。设计完成后需要在一个小范围内试点,验证可行再推广。
2. 小团队有没有必要做正式的验收制度?
有必要,但形式可以轻量。小团队的核心不是流程文件,而是把"完成定义"这件事变成习惯。哪怕只是任务创建时口头确认交付物和判定条件,也比没有强。等团队规模上来,再固化成制度。
3. 创新型任务的验收会不会扼杀创造力?
取决于验收什么。如果验收结果,会扼杀;如果验收过程和学习,不会。创新型任务的验收重点应该是:关键假设是否被验证、验证方法是否合理、沉淀了什么认知。这类验收反而会促使探索者更认真地设计实验,而不是漫无目的地试。
4. 验收人判定不通过,执行者不认可怎么办?
这正是"判定条件必须前置"的意义所在。如果判定条件在任务启动时就已明确,验收不通过通常不需要争论,只需要对照条件。如果确实存在争议,应该走升级路径,由更高决策层判定,而不是让验收人和执行者私下协商。
5. 平台工具能解决验收制度的所有问题吗?
不能。工具解决的是制度落地的约束问题,解决不了制度设计本身的问题。如果验收标准本身不清晰,上再好的工具也只是把模糊变成数字化记录。正确顺序是先设计制度,再选工具承载。
十、结语:确认完成的本质是责任闭环
回到最开始那个问题:任务做完了,为什么没人敢说"确认完成"?因为确认完成意味着承担责任。执行者不敢说,是因为怕验收不通过;验收人不敢说,是因为怕判断错误。制度要做的,不是强制谁去承担,而是让承担责任这件事变得清晰、可操作、有退路。
验收制度的本质,是让"确认完成"成为责任闭环的一个明确环节,而不是责任传递的一个模糊地带。标准前置让责任有依据,节点分布让责任有过程,验收人明确让责任有归属,处置多样让责任有退路,复盘连接让责任有价值。
下一步你可以做三件事。第一,挑一个最近验收卡壳的任务,把它的交付物清单、判定条件、验收人、不通过处置四个要素补全,看看问题原来卡在哪一环。第二,看看你组织里的任务能不能分成重复性、项目型、创新型三类,如果不能分,说明任务定义本身就不清晰。第三,如果你正在评估平台工具,先问自己一个问题:我的验收制度清晰到可以配置成工作流的程度了吗?如果可以,工具会放大制度的效果;如果不可以,先回去做制度。
常见问题解答(FAQ)
1. 任务验收制度里的“验收标准”应该在什么时候确定,才算真正可执行?
我们团队之前做项目,任务开始的时候大家都很积极,等交付的时候管理者却说“这不是我要的”,然后反复返工。我一直在想,是不是一开始就没有把“完成”定义清楚?到底验收标准要写多细才算够用?
验收标准必须在任务启动时随任务说明书一并确定,最晚不能晚于执行者第一次动手。判断依据有三条:第一,标准要写成可判定的验收条件,比如交付物名称、格式、数量、必须包含的字段或功能点、通过判定的阈值,而不是“做好”“优化”“完善”这类形容词;
第二,标准要由下达任务的人和执行者共同确认,避免单方面定义导致后期扯皮;第三,如果任务周期超过两周,要在中间节点设置一次标准复核,因为业务环境可能变化。可执行做法是:每个任务在启动时用一张“验收条件卡”记录三件事,交付物清单、每项交付物的判定方式、不通过时的返工约定。
这张卡不追求长,但必须能回答“拿什么来证明做完了”。
2. 验收节点应该只设在任务终点,还是要在过程中分布?怎么分布才不流于形式?
我以前管项目的时候,总觉得过程节点就是开会、写周报,纯属浪费时间,所以只在最后验收。结果每次都是到最后才发现方向偏了,改都来不及。是不是过程节点其实有必要,只是我不知道怎么设才有用?
验收节点不能只设在终点,但也不是越多越好,关键看任务的不确定性。可以按这个口径判断:重复性执行任务只设终点验收加一次抽检;项目型交付任务至少设“方案确认、中期交付、终验”三个节点;创新型探索任务则设“方向确认、阶段结论、收口验收”三个决策点。
节点有效的标志是每个节点都有明确的输出物和放行条件,比如方案确认节点要产出可评审的方案文档,评审不通过就不能进入下一阶段。可执行做法是:把节点写成任务计划里的强制关卡,而不是提醒事项;每个节点只回答一个问题,继续、调整还是终止。
如果某个节点连续三次都只是走过场,说明这个节点设置错了,要么合并要么取消。
3. 验收人到底该由谁担任,怎么授权才不会变成“补签字”?
我们公司验收经常是这样的:任务做完了,找直属领导签字,领导看都没看就签了。我很困惑,验收人到底应该是直属领导、需求方,还是质量部门?如果验收只是签字,那这个制度还有什么意义?
验收人应该按“谁受益、谁验收”的原则指定,不是按职级。判断依据是:验收人必须是对交付物有实际使用需求或对结果承担责任的人。具体分三种情况:如果任务是给内部部门交付,验收人就是需求方负责人;如果任务是产品研发类,验收人是产品负责人加技术负责人双签;
如果任务是职能类工作,验收人是该职能的上级加一个跨部门抽检人。要避免变成补签字,有两个可执行做法:第一,验收人必须在验收前拿到交付物和验收条件卡,并留有阅读或测试的时间记录;第二,签字栏要写“验收结论”而不只是签名,比如“通过”“有条件通过,需补X项”“不通过,原因Y”。
如果验收人没有时间验,应该把验收权授权给一个明确指定的代理人,而不是把字签掉了事。
4. 验收不通过之后怎么处置,才不会让制度和人情两头得罪?
我最怕的场景是:验收的时候发现有问题,我说不通过,执行者觉得我针对他,团队气氛很僵。但如果说通过,后面出问题又是我的责任。验收不通过到底应该怎么处理,才能既守住标准又不伤人?
验收不通过必须走制度化的处置流程,不能靠管理者临场发挥。可执行做法分四步:第一,验收结论只对交付物不对人,书面写清楚“哪一条验收条件未满足”,不写“你做得不好”;第二,给出明确的返工期限和补救路径,比如“三日内补齐X项数据后重新提交验收”;
第三,连续两次不通过时,升级到上一级或跨部门评审,避免验收人和执行者陷入一对一拉扯;第四,把验收结果和激励挂钩的规则提前写进制度,比如“首次不通过不影响绩效,但延期返工计入项目延误”。判断依据是:验收制度的权威来自规则透明和流程可预期,而不是来自管理者语气强硬。
如果每次不通过都是临时决定,制度就会退化成人情博弈。
核心关键词
文章包含AI辅助创作:确认完成落地方案:企业管理者开展任务验收的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/455466
读者评论
文章提到的三个场景非常真实,尤其是交付物没有可判定完成定义这点,我们团队就经常因此扯皮。不过实际执行中,让业务方在启动时就写清楚验收标准真的很难,他们往往觉得'先做出来看看'更高效。
关于验收不通过的处理机制,作者说比验收通过标准更重要,这个观点很犀利。但现实中很多管理者不敢让验收不通过,因为一旦不通过,项目延期责任就落到自己头上,制度设计得再好也顶不住KPI压力。
文章提到验收结果优先连接复盘而非绩效,这点我深有体会。之前公司把验收和绩效强挂钩,结果验收人和执行者默契配合,问题都被掩盖了。后来改成复盘导向,大家才愿意把真实问题暴露出来。
过程验收节点的建议很实用,但我觉得落地难点在于判断哪些是关键决策点。作者说'一旦做错、后续全错',可实际项目里很多问题是在后期才显现的,前期根本看不出。可能需要配合风险矩阵来识别。
