去年第三季度,我帮一家做工业软件的客户做管理诊断,访谈了11位部门负责人。问到一个问题:"你最近一次和下属因为任务验收结果吵架,是什么时候?"11个人里有9个人的回答是"上个月",剩下2个人说"上周"。更让我意外的是,他们公司其实有一份28页的《任务验收管理制度》,2021年就发布了。制度躺在共享盘里两年多,真正按它执行的团队不到三成。
这不是个例。我在过去六年里接触过上百家中大型企业,发现一个几乎通用的规律:任务验收出问题,90%不是执行环节的问题,而是制度设计环节就没想清楚。管理者通常把验收当成"任务结束时的检查动作",但真正的验收应该是在任务开始前就设计好的规则体系。
这篇文章不谈空泛的"完善制度",而是把我实际做过的验收标准设计方法、踩过的坑、不同规模企业的取舍逻辑,拆成可落地的内容。全文围绕四个核心问题:验收标准到底该由谁定、验收制度要包含哪几个必选模块、制度设计阶段最容易翻车的地方在哪、以及不同规模的企业该怎么裁剪。
一、先说核心结论:验收标准的本质是"事前共识",不是"事后裁判"
很多管理者对验收有一个根深蒂固的误解,认为验收是任务完成后的一道"质检关口"。这种理解会导致一个直接后果:标准在任务结束时才被讨论,而这时候双方立场已经对立,交方认为自己完成了,验方认为没达标,于是开始扯皮。
我的核心判断是:验收标准必须前置到任务布置阶段,和任务目标同时确定。任务开始后再补验收标准,等于给扯皮埋雷。理由有三条:
- 验收标准是任务目标的量化映射。没有验收标准的任务目标,本质上是模糊的。你说"把这个方案做好",什么叫"好"?如果不提前定义,验收时只能用主观感受判断。
- 验收标准是执行方的行动指南。如果执行方不知道验收会看什么,他的努力方向就是随机的,最后很可能"做了很多但没做对"。
- 验收标准是争议的仲裁依据。当双方对结果有分歧时,能拿出来的唯一客观依据就是事先约定的标准。事后补的标准,双方都不会认。
我用一个简单对比来说明两种模式的差异:
| 对比维度 | 事后裁判模式 | 事前共识模式 |
|---|---|---|
| 标准确定时点 | 任务完成后 | 任务布置时 |
| 标准制定方 | 验收人单方或临时协商 | 任务双方共同确认 |
| 执行方行动方向 | 随机、靠猜测 | 明确、可聚焦 |
| 验收争议概率 | 高(常见60%-80%) | 低(可控制在15%以内) |
| 返工成本 | 高,且往往无法追溯 | 低,可提前预防 |
| 验收耗时 | 长,反复沟通 | 短,一次通过率高 |

二、真实场景:我见过的三种典型验收翻车现场
抽象讲道理容易,但管理者真正需要的是能对照自己企业的场景。我把过去几年遇到的高频翻车场景归纳为三类,每一类都对应一种制度设计缺陷。
1. 技术部门自己定标准、自己验收,业务方不认
这是一家中型 SaaS 公司的真实情况。技术部承接了一个数据看板开发任务,交付后技术负责人说"功能都实现了,验收通过"。但业务方一看,字段口径不对、筛选逻辑和业务理解不一致,要求返工。技术部反驳:"需求文档里就是这么写的。"
问题出在哪里?验收标准由执行方单方制定,业务方既没有参与定义,也没有在验收环节被赋予实质话语权。技术部按自己的理解定义了"完成",但这个定义和业务方的期望不一致。最后这个任务返工了两轮,延期三周。
2. 项目经理既当运动员又当裁判员
另一家做企业服务的公司,项目经理同时负责执行和验收。结果就是:所有项目验收都是"通过",但客户投诉率持续偏高。原因很简单,没有人会给自己打不及格。当验收人和执行人是同一角色时,验收就变成了形式。
这家公司后来引入了"交叉验收"机制,由另一个项目经理做初验,部门负责人做终验。客户投诉率在半年内下降了近四成。但这个改进的前提是,公司愿意在制度上明确"验收人不能是执行人",而不是靠个人自觉。
3. 验收结论只有口头,没有书面记录
这种情况在小团队里极其常见。领导说"这个可以了",任务就算验收通过。三个月后复盘时发现问题,谁也说不清当时验收的具体标准是什么、谁做的结论、有没有留痕。这不仅导致责任无法追溯,也让后续的验收标准无法迭代。
我帮一家公司做流程梳理时发现,他们过去一年的任务验收记录里,有超过六成只有一句"已完成",没有任何验收标准、验收人、验收结论类型的记录。这样的验收等于没验收。

三、拆解常见误区:管理者最容易犯的五个判断错误
在设计验收制度时,我发现管理者经常陷入一些看似合理、实则有害的判断。下面这五个误区,我几乎在每一家做诊断的企业里都遇到过至少两个。
1. 误区一:"验收标准越细越好"
很多管理者认为,标准写得越细,验收争议越少。但实际情况恰恰相反。过细的标准会带来两个问题:一是维护成本高,二是执行方会陷入"为达标而达标"的形式主义。
我见过一个极端案例:某公司把"撰写一份市场分析报告"拆成了47条验收细则,包括"页数不少于15页""图表不少于8个""引用来源不少于12个"。结果交上来的报告页数、图表、引用全部达标,但核心结论是错的。因为执行方把所有精力放在了凑指标上。
正确的做法是:抓关键交付物的核心质量维度,而不是罗列所有可测量的细节。一份好的验收标准应该聚焦3-7条核心指标,而不是面面俱到。
2. 误区二:"量化指标一定比主观评价靠谱"
这是另一个高频误区。管理者倾向于把一切能数字化的东西量化,但对无法量化的部分直接放弃,或者硬凑数字。比如"文档逻辑清晰度",有公司硬要打1-10分,但打分标准是什么?谁来打?打完不一致怎么办?
我的判断是:能量化的量化,不能量化的拆解为评价维度和评价人,而不是硬凑数字。"逻辑清晰"可以拆解为"结论是否前置""论证是否有数据支撑""是否说明了适用边界"这三个可判断的维度,由指定验收人逐项判断是否满足,而不是打一个模糊的分数。
3. 误区三:"制度写得越全,执行越有保障"
28页的制度没人看,3页的制度反而能落地。制度的价值不在于完备性,而在于可执行性。一份包含30条规则的验收制度,实际被执行的可能不到5条;而一份只保留5条核心规则+3个必填记录字段的轻量制度,执行率往往能到70%以上。
我通常建议客户:先设计最小可执行版本,跑三个月,再根据实际暴露的问题迭代补充。而不是一开始就追求"面面俱到"。
4. 误区四:"加强沟通就能避免扯皮"
沟通解决不了规则缺失的问题。当验收标准没有提前定义时,再多的沟通也只是在事后临时协商,而事后的协商往往变成立场之争,而不是标准之争。
扯皮的本质是验收规则没提前定义,不是沟通不够。我常跟管理者说:你不需要让双方在验收时"多理解彼此",你需要的是让他们在任务开始时"共同写下标准"。
5. 误区五:"验收就是挑毛病,所以要让执行方有压力"
有些管理者把验收当成施压工具,认为验收越严格,执行方越不敢敷衍。但实际上,验收的目的不是卡人,而是让交付结果可预期。如果验收制度让执行方感到"怎么做都可能被挑刺",他们的最优策略就变成了"少做少错"或"提前甩锅",而不是把事做好。
好的验收制度应该让执行方清楚地知道"做到什么程度算通过",从而把注意力放在交付质量上,而不是放在自我保护和辩解上。

四、专业判断逻辑:验收制度设计必须包含的四个模块
讲完误区,该讲正面的方法。我总结的验收制度设计逻辑,本质上是回答四个问题:谁来验、验什么、怎么判、判完怎么办。这四个问题对应四个必须包含的制度模块,缺一不可。
1. 模块一:定义验收对象与验收人(谁交、谁验、谁仲裁)
这是制度设计的第一步,也是最容易被糊弄的一步。很多制度只写了"由部门负责人验收",但没有区分验收对象,不同性质的任务,验收人应该不同。
我的建议是建立一个三类验收人机制:
- 业务验收人:代表需求方,判断交付是否满足业务目标,通常是任务的提出方;
- 技术/专业验收人:判断交付的技术质量或专业标准,通常是同领域的资深人员;
- 仲裁人:当业务验收人和技术验收人意见不一致时的最终决策者,通常是上一级管理者或质量负责人。
关键规则:执行人不能担任本任务的验收人。这条规则必须写进制度,不能靠"大家自觉"。
2. 模块二:设定验收节点与流程(自检→初验→终验→归档)
验收不是一个动作,而是一条流程。完整的流程至少包含四个节点:
- 自检:执行方对照验收标准逐项自查,提交自检结果。这个环节能过滤掉大量低级问题,也能让执行方主动暴露风险;
- 初验:由验收人对照标准逐项检查,出具初验结论;
- 终验:由仲裁人或更高层级确认最终结论,尤其是存在争议或验收结果为"不通过"时;
- 归档:将验收标准、自检记录、初验记录、终验结论存档,作为后续追溯和标准迭代的依据。
跳过自检,初验会变成第一次发现问题的地方,效率极低;跳过归档,后续所有问题都无法追溯。对于100人以下的小团队,可以合并初验和终验,但自检和归档不能省。
3. 模块三:明确验收结论的四种类型
很多企业的验收结论只有"通过"和"不通过"两种,这是不够的。我建议至少定义四种结论类型:
| 结论类型 | 含义 | 后续动作 | 适用场景 |
|---|---|---|---|
| 通过 | 完全满足验收标准 | 归档,任务关闭 | 标准全部达标 |
| 有条件通过 | 核心标准达标,次要项存在瑕疵 | 限期整改,整改后无需重新走完整流程 | 非关键问题,不影响整体交付 |
| 返工 | 核心标准未达标,但可修复 | 明确返工范围和期限,重新走初验 | 问题明确、修复路径清晰 |
| 不通过 | 交付方向错误或无法修复 | 升级仲裁,重新评估任务可行性 | 需求理解偏差、方向性错误 |
"有条件通过"这一类型尤其重要,它避免了一个常见困境:因为一个小瑕疵而让整个任务走完整返工流程,浪费大量时间。同时,它也让验收结论更有层次,而不是简单的二元判断。

4. 模块四:建立验收申诉与升级机制
这是绝大多数企业缺失的模块,也是我认为最能体现制度成熟度的地方。没有申诉机制的验收制度,本质上是单方面的权力行使,而不是协作规则。
申诉机制的核心要素:
- 申诉时限:执行方在收到验收结论后,需在X个工作日内提出申诉,逾期视为接受;
- 申诉依据:申诉必须基于事先约定的验收标准,而不是主观感受;
- 升级路径:申诉提交后,由仲裁人在Y个工作日内裁决,裁决结果为最终结论;
- 申诉记录:申诉和裁决过程同样需要归档,作为标准迭代的重要输入。
我服务的一家制造企业引入申诉机制后,前三个月有12%的验收结论被申诉,其中约四成申诉成功。更重要的是,一年后申诉率降到了5%以下,因为验收人在出结论时更谨慎了,执行方也更认真地参与标准制定。
五、具体案例:一家150人技术公司的验收制度改造过程
讲完方法,我用一个真实案例来说明这套逻辑怎么落地。这是我2023年深度参与的一个项目。
1. 改造前的基线情况
这家公司是做企业数据服务的技术公司,规模约150人,属于典型的中大型企业。改造前的情况:任务验收由各部门自行执行,没有统一标准;项目经理和技术负责人经常为验收结果争论;交付延期率高,客户投诉不断。
我做的第一件事是抽样了他们过去半年的200条任务验收记录,发现:
- 只有23%的任务记录了验收标准;
- 71%的验收结论只有"已通过"三个字,没有验收人签字、没有结论类型;
- 涉及跨部门协作的任务中,约六成出现过验收争议。
他们当时用的是某项目管理平台做任务流转,但验收环节完全在线下靠微信群确认。这导致验收记录散落在聊天记录里,无法追溯,也无法统计。
2. 改造方案:从工具和制度两条线同步推进
改造分两条线:制度线重新设计验收规则,工具线把规则固化到流程系统中。这里我特别要说明工具选型的一个关键考量,验收制度如果不能嵌入日常任务流转工具,就一定会退回到"靠人记"的状态。
这家公司最终选的是一套支持深度定制验收流程的系统。我在评估时重点看了三个能力:验收标准能不能在任务创建时就作为必填字段、验收结论类型能不能自定义为四种、验收记录能不能自动归档形成可查询的历史数据。PingCode 是其中我建议他们重点评估的一个选项,因为它的任务流程配置能力比较灵活,支持把验收标准和验收结论作为任务流转的强制节点,而且支持私有化部署,对这家有数据合规要求的技术公司来说是个加分项。
另外它支持从Jira平滑迁移,这家公司原本有一部分团队在用Jira,迁移成本是他们考虑的一个因素。
具体落地时,他们把验收流程做成了这样:
- 任务创建时,必须填写"验收标准"字段,系统强制不能为空;
- 任务进入"待验收"状态时,必须先提交自检记录,才能触发初验;
- 初验人不能是任务执行人,系统在分配时自动排除;
- 验收结论只能从四种类型中选择,且必须填写理由;
- 所有验收记录自动归档,可按任务、按部门、按结论类型查询。
3. 改造后的效果数据

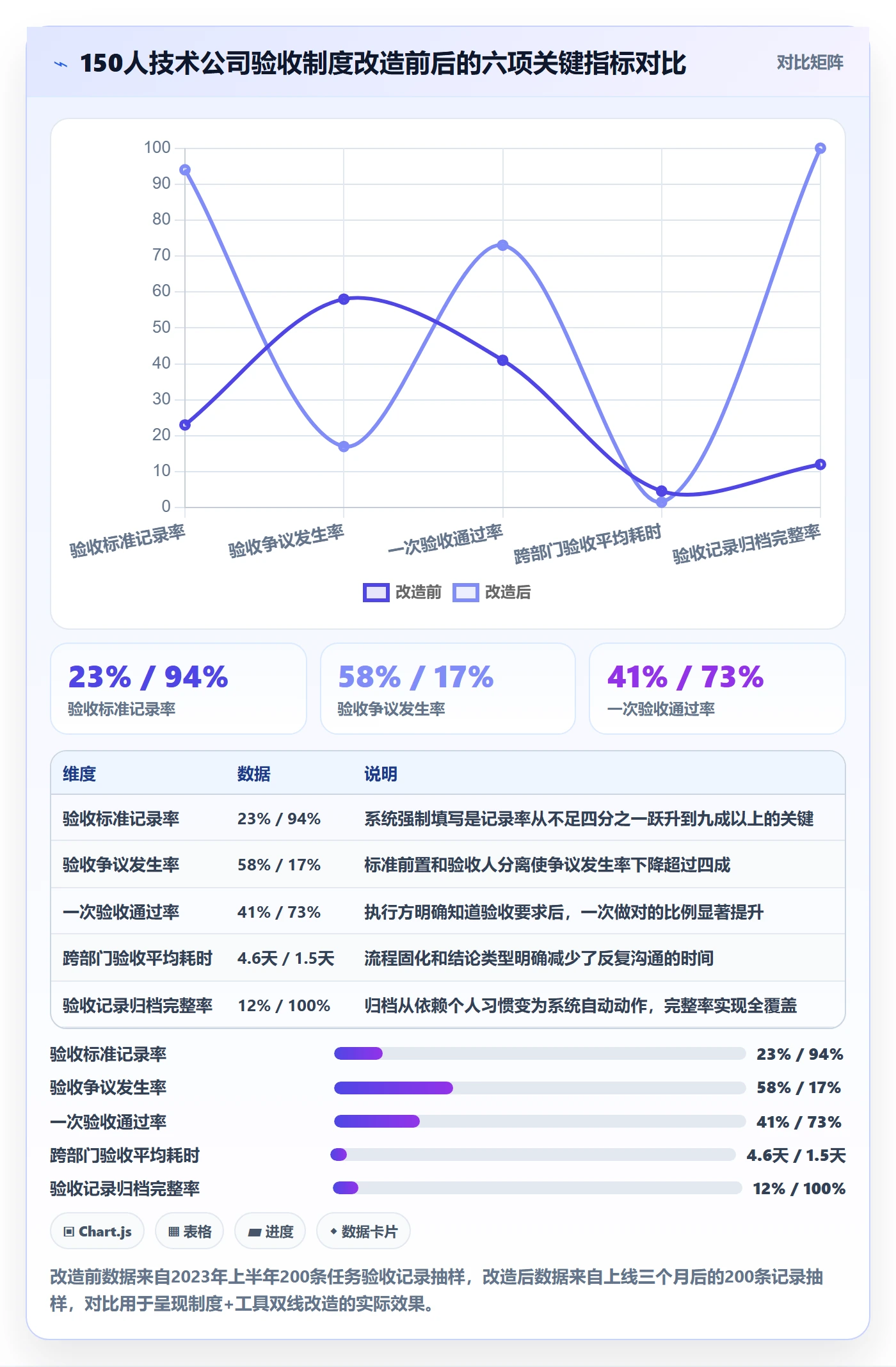

改造上线三个月后,我做了第二次数据抽样,对比结果如下:
| 指标 | 改造前 | 改造后(3个月) | 变化 |
|---|---|---|---|
| 任务验收标准记录率 | 23% | 94% | +71个百分点 |
| 验收争议发生率 | 约58% | 17% | 下降41个百分点 |
| 一次验收通过率 | 41% | 73% | +32个百分点 |
| 平均验收耗时(跨部门任务) | 4.6天 | 1.5天 | 缩短67% |
| 验收记录归档完整率 | 12% | 100% | 系统自动保障 |
| 申诉率 | 无申诉机制 | 11%(首季度) | 建立了申诉通道 |

4. 这个案例给我的三点启发
第一,制度改造必须和工具改造同步,否则制度会退化。这家公司之前也发过制度文件,但因为验收动作不在系统里强制,最后都变成了"看心情执行"。
第二,"必填字段"比"制度要求"更有效。把验收标准设为任务创建时的必填项,比在制度里写十遍"必须提前定义验收标准"都管用。管理者要善用工具层面的约束,而不是依赖人的自觉。
第三,效果数据是最好的说服工具。改造推行初期,有几个部门负责人抵触,认为"填这些字段浪费时间"。但当我把改造前后的对比数据摆出来,抵触声音很快消失了。管理者需要看到具体数字,而不是抽象的好处。
六、不同规模企业的行动建议
验收制度没有放之四海皆准的版本。同样是任务验收,20人团队和500人集团的做法应该完全不同。下面按规模给出我的建议。
1. 50人以下团队:先解决"有没有",别追求"好不好"
这个规模的团队,最大的问题是验收完全靠口头。我的建议是先建立最小可执行规则:
- 任务布置时,用一句话写清楚"验收标准"(哪怕只是一条);
- 验收结论必须有书面记录,哪怕只是在任务工具里回一句"验收通过/返工";
- 执行人不能验收自己的任务,至少换一个同事做初验。
这三条规则花十分钟就能定,但能解决大部分扯皮问题。不要一开始就设计复杂流程,小团队承受不起流程成本。
2. 50-200人企业:建立完整四模块制度,用工具固化
这个规模的企业,验收问题的复杂度会显著上升,尤其是跨部门协作任务。我的建议是完整建立前面讲的四个模块(验收人定义、流程节点、结论类型、申诉机制),并且用任务管理工具把这些规则变成强制性流程,而不是纸面制度。
这个规模也是引入专业项目管理工具的临界点。PingCode 这类支持流程深度定制、支持私有化部署的系统,比较适合100人以上、有数据合规要求或需要从国外工具迁移的企业。选型时重点看三点:验收标准能不能作为必填字段、验收结论类型能不能自定义、验收记录能不能结构化归档。
3. 200人以上企业:制度分层,差异化设计
这个规模的企业,不能用一套验收制度覆盖所有部门。我的建议是:
- 核心交付类任务(如产品开发、客户交付)用完整四模块流程;
- 日常事务类任务(如行政支持、内部协调)简化流程,只保留验收标准和书面结论;
- 创新探索类任务(如预研项目)放宽验收标准,重点验收过程记录和阶段性结论,而不是最终结果。
一刀切的验收制度,最后往往是所有类型的任务都没验好。分层设计的前提是能清晰识别任务类型,这需要制度里明确定义分类标准。

七、不同情况下的取舍:四个必须做的权衡
制度设计本质上是一系列取舍。没有完美的方案,只有适合当前阶段的方案。下面是我认为管理者必须想清楚的四个取舍。
1. 取舍一:严格性 vs 灵活性
验收标准越严格,执行方压力越大,但可能带来"为达标而达标"的形式主义;越灵活,越依赖验收人的主观判断,可能带来争议。
我的判断标准是:看任务的重复性。重复性高的任务(如日常数据录入、标准化报告)适合严格标准;重复性低、创造性强的任务(如方案设计、产品规划)适合灵活的框架性标准,重点验收方向和逻辑,而不是细节指标。
2. 取舍二:流程完整度 vs 执行成本
四模块完整流程能最大程度降低争议,但也会带来额外的记录和维护成本。对于任务量大的团队,完整流程可能让团队每天花大量时间在流程上。
我的建议是:流程完整度应该和任务的价值量挂钩。高价值、高风险的任务走完整流程;低价值、低风险的日常任务走简化流程。关键是制度里要明确这条分界线,而不是让每个人自己判断。
3. 取舍三:工具约束 vs 管理弹性
把验收标准和结论设为系统必填字段,能保证执行率,但也可能让一些特殊任务无法灵活处理。
我的经验是:先用工具约束核心字段,给特殊场景留"备注说明"通道,而不是留"跳过"通道。比如验收标准必须填,但允许填"本任务为紧急响应,验收标准参照同类任务模板X"。这样既保证了记录,又保留了弹性。
4. 取舍四:统一制度 vs 部门自治
统一制度能保证横向一致性,但可能不适合所有部门的实际情况;部门自治更贴合实际,但可能导致标准松紧不一、跨部门协作时对不上。
我的判断是:验收制度的"骨架"必须统一(验收人规则、结论类型、归档要求),"血肉"可以部门自治(具体验收标准、初验人安排)。这样既保证跨部门协作时有共同语言,又允许各部门根据业务特点调整细节。

八、落地工具:验收标准自查清单与制度设计模板要点
前面讲了方法和取舍,这一节给可以直接用的东西。但我要先说明:不要直接抄一份完整制度模板,而是要先看自己企业的验收场景,再决定抄哪部分。每个企业的任务类型、协作模式、管理成熟度都不同,照搬模板大概率水土不服。
1. 任务验收标准自查清单(8项)
下面这份清单用于检查你现有的验收标准是否合格。每一项如果答"否",就对应一个需要修补的漏洞。
- 验收标准是否在任务布置时就已经确定,而不是任务完成后才补?
- 验收标准是否由任务双方共同确认,而不是执行方或验收人单方制定?
- 验收标准是否可追溯到具体的任务目标,而不是泛泛的"做好"?
- 验收标准是否区分了核心指标和次要指标,而不是所有标准等权重?
- 验收标准是否有明确的验收人,且验收人不包含执行人本人?
- 验收标准是否包含"不达标时的处理方式"(返工范围、期限、重验规则)?
- 验收结论是否有书面记录,包含标准、验收人、结论类型和理由?
- 验收标准是否定期复盘迭代,而不是定了一次就永远不变?
2. 验收制度设计模板的核心模块
如果你要写一份验收制度,我建议包含以下模块,每个模块控制在一页以内:
- 适用范围与任务分类:明确哪些任务适用本制度,按什么标准分类;
- 验收人规则:定义业务验收人、技术验收人、仲裁人的角色和分配规则;
- 验收标准制定要求:规定标准必须包含的字段(目标、交付物、核心指标、次要指标);
- 验收流程:自检、初验、终验、归档四个节点各自的输入和输出;
- 结论类型定义:四种结论类型的判断标准和后续动作;
- 申诉与升级机制:申诉时限、依据、升级路径、裁决规则;
- 记录与归档要求:必须记录哪些字段,保存在哪里,保存多久;
- 制度迭代机制:多久复盘一次,由谁负责修订。
把这八个模块写成正式文件,通常3-5页就够了。如果超过10页,说明你在写操作手册,而不是制度。操作细节应该放在工具配置和培训材料里,制度只需要明确规则和边界。

3. 一个可以直接借鉴的验收标准模板结构
最后给一个验收标准的字段结构,你可以直接套用到任务工具里作为必填字段:
任务名称:XXX
验收标准:
核心指标1:[具体描述] | 判断方式:[量化/维度判断] | 权重:必达
核心指标2:[具体描述] | 判断方式:[量化/维度判断] | 权重:必达
次要指标1:[具体描述] | 判断方式:[量化/维度判断] | 权重:可选
验收人:
业务验收人:XXX
技术验收人:XXX
仲裁人:XXX(仅在争议时介入)
交付物清单:
[交付物1]
[交付物2]
不达标处理:
核心指标未达标 → 返工,期限X天
次要指标未达标 → 有条件通过,限期整改
方向性错误 → 不通过,升级仲裁
这个结构的好处是:它把验收标准、验收人、交付物、处理方式四件事一次性定义清楚,避免了任务过程中反复补充。在支持自定义字段的任务工具里,这个结构可以直接配置成任务模板。
九、结语:验收制度的终极目标不是"卡人",而是"让交付可预期"
回到文章开头那个问题:为什么很多企业有验收制度,但验收还是天天吵架?
因为大部分验收制度是在设计"如何检查",而不是在设计"如何共识"。检查是单向的,共识是双向的。当验收标准由一方单方制定、验收人既是运动员又是裁判员、验收结论只有口头没有书面时,验收就注定变成权力博弈,而不是协作规则。
我自己的经验是:一套好的验收制度,应该让执行方清楚地知道"做到什么程度算通过",让验收方清楚地知道"依据什么做判断",让双方在任务开始时就把标准谈清楚,而不是在任务结束时争论。
如果你正在设计或改造任务验收制度,我的建议是按这个顺序行动:
- 先盘点:抽样你企业最近三个月的任务验收记录,看看有多少记录了验收标准、多少有书面结论、多少出现过争议。数据会告诉你问题有多严重。
- 再定最小规则:不要一开始就写完整制度。先定三条核心规则(标准前置、验收人分离、书面结论),跑一个月。
- 然后固化到工具:把这三条规则变成任务管理工具里的必填字段和强制流程节点。制度靠人执行会退化,靠系统执行才不会。
- 最后迭代:根据第一个月暴露的问题,补充结论类型、申诉机制、归档要求等模块,逐步完善。
验收制度不需要完美,需要的是可执行。三条被真正执行的规则,比三十页没人看的制度更有价值。
如果你读到这里,不妨做一件事:翻开你团队最近十条任务的验收记录,用第六节那份八项自查清单逐条对照。你大概会发现至少三个可以立刻改进的漏洞。从这三个漏洞开始动手,比读完任何一篇教程都更有用。
常见问题解答(FAQ)
1. 任务验收标准到底应该谁来定,是执行方自己定还是管理者定?
我之前带过一个运营小组,任务布置下去之后我就让小组长自己去写验收标准,结果验收的时候他说“我说的完成就是完成”,我总觉得哪里不对但又说不上来。后来跨部门配合时,别的部门完全不认这套标准,我才意识到问题可能出在定标准的人身上。
验收标准不能由执行方单方制定,也不能由管理者单方拍板,正确做法是“三方共定”:任务发起方(通常是管理者)提出目标和交付物要求,执行方提出可实现的量化口径,验收方(或质量把关人)确认标准的可检验性。判断依据很简单,如果一份标准只有执行方签字,验收时必然出现“我说完成了”的扯皮;
如果只有管理者签字,执行方会觉得目标不现实。可执行的做法是:任务布置会上用一页纸写清交付物、数量、时间、质量维度,三方当场确认。规模小的团队可以简化为管理者和执行方两人确认,但验收人必须知情。
2. 验收标准里有些工作根本没法量化,比如“方案写得好”,这种情况怎么定标准?
我是做品牌策划的,老板每次都说“这个方案不够好”,但问他哪里不好他又说不出来。我试过把方案拆成好几个指标,结果老板说太机械了,创意不能这么量。我真的很困惑,难道软性的工作就只能靠感觉验收吗?
不能量化的部分不要硬凑数字,而要拆解成评价维度加锚点描述。做法是:先列出这项工作的关键质量维度,比如一份方案可以拆成“目标对齐度、逻辑完整度、可执行性、呈现清晰度”四个维度;然后每个维度给出三档锚点描述,比如逻辑完整度的高档是“从问题到结论有完整推导链,无跳步”,低档是“结论有但推导过程缺失”。
判断依据是,验收人能否在看完锚点后给出一致的判断。如果两个人对同一份交付物用同一套锚点打分差异超过一档,说明锚点还需要细化。软标准不是靠感觉,而是靠把感觉翻译成可对齐的描述。硬标准和软标准的配比建议是七三开,纯量化会逼出形式主义,纯主观会变成一言堂。
3. 验收流程里自检、初验、终验这些环节,小团队是不是可以省掉几个?
我们公司一共十几个人,我试着按大公司的验收流程搞了一套制度,结果光填表就花掉半天,大家怨声载道。我就想知道,像我们这种小团队,是不是可以只保留一个验收环节,其他的都砍掉?
可以裁剪,但不能砍掉自检和书面记录这两个核心动作。具体做法是:小团队(20人以下)可以把流程压缩为“自检加终验”两步,执行方在提交验收前先对照标准自查并填写一句自检结论,验收人据此做一次性终验。初验环节在交付物复杂度低时可以合并进终验,归档环节可以简化为在项目管理工具里留一条验收记录。
判断依据是,如果验收不通过,你能不能拿出上一次的验收记录说清楚哪里没达标。很多小团队省掉自检,结果验收人变成第一道质检员,大量时间花在低级问题上;省掉书面记录,返工时双方对“上次说好的是什么”各执一词。这两个动作省不得,其他可以按团队规模灵活合并。
4. 验收不通过之后该怎么办,制度里要不要写清楚后续处理机制?
我们公司验收制度写得挺全的,什么标准、流程、验收人都有,但就是没写“不通过怎么办”。结果每次验收不通过,执行方就说“那我改改”,然后就没有然后了,同一个问题反复出现。我想知道验收不通过的后续机制到底该怎么设计。
验收不通过的后续机制必须在制度设计阶段就定义清楚,否则验收会沦为走过场。可执行的做法是:把验收结论分为四类,通过、有条件通过(限期整改指定项)、返工(整体不达标需重做)、不通过(需升级审批或重新定义任务)。每一类对应明确的后续动作:有条件通过要写清整改项和复查时间;返工要重新走一次验收流程;
不通过要触发升级机制,由上级或仲裁人介入判断是任务定义问题还是执行问题。判断依据是,如果验收结论出来后,执行方不知道下一步该做什么、什么时候做完、谁来复查,说明后续机制缺失。另外建议在制度里加一条:同一任务连续两次验收不通过,自动触发任务复盘,检查标准本身是否合理。
这一条能挡住大量“标准定得不合理导致反复返工”的情况。
核心关键词
文章包含AI辅助创作:任务验收验收标准教程:企业管理者制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/455428
读者评论
文章把验收从'事后检查'扭转为'事前共识',这个视角很准。我们公司制度很全但执行率低,确实是因为标准没有嵌入任务布置环节,事后补标准必然扯皮。
关于'执行人不能当验收人'这一条深有体会。我们研发团队以前自己验自己,上线后业务方频繁投诉。后来引入交叉验收,投诉率明显下降,但前提是公司层面要硬性规定,靠自觉根本行不通。
量化指标那段说到痛点了。我们考核文档质量时硬打1-10分,结果评分全凭关系。后来拆成'结论是否前置''有无数据支撑'几个判断项,反而更容易操作,争议也少了。
小团队验收无记录的问题太真实了。我们之前口头说'可以了'就算通过,三个月后出问题根本查不到依据。现在强制填三个字段,标准、验收人、结论类型,虽然麻烦但省了后面无数扯皮。
页制度没人看、3页制度反而能落地,这个对比很扎心。我们就是制度越写越厚,执行越来越差。准备按文章说的先搞最小可执行版本,跑三个月再迭代,比一次性追求完美实际得多。
