去年第三季度,我帮一家做工业软件交付的公司梳理项目延期原因。翻完成本台账后我发现一个反常识的数字:真正因为技术难题导致延期的任务只占11%,而因为"验收环节没驳回、含糊通过、后期返工"造成的工时浪费,吃掉了整个项目组约27%的可用工时。换句话说,比技术债更贵的,是验收债。很多管理者不是不会验收,而是不敢驳回,怕伤感情、怕被说苛刻、怕驳回之后员工撂挑子。结果就是任务"名义上完成了",bug和缺陷被拖到下一个环节,最后由整个团队买单。
这篇文章我会用第一人称,把我过去几年在十几家企业做制度和工具落地时积累的驳回经验拆开讲:驳回的判定标准怎么定、制度怎么设计、操作步骤怎么走、哪些坑必踩,以及在不同团队规模下应该怎么取舍。
一、先给结论:驳回制度的核心不是"拒绝",而是"可修正"
我先把最重要的判断放在最前面:一套好的任务验收驳回制度,衡量标准不是驳回了多少,而是驳回之后有多少被真正修正并一次通过复核。如果一家公司的驳回率很高,但二次通过率很低,说明这套驳回只是个发泄机制,不是管理机制。
我通常用一个三段式结论来给管理者做诊断:
- 驳回要有据:验收标准必须在任务开始前就写清楚,而不是验收时才定。标准后置,驳回必吵。
- 驳回要有级:普通缺陷驳回、重大偏差驳回、争议驳回,走不同的处理层级,不能一刀切。
- 驳回要有闭环:驳回必须附带缺陷清单、整改要求和复核时限,缺一项,驳回就变成拖延。
这三条听起来简单,但我见过至少60%的中小团队一条都没做到。他们普遍的状态是:验收靠口头、驳回靠情绪、复核对不上人。

二、为什么管理者普遍回避驳回:三个真实场景
1. 场景一:任务"差不多就行"的模糊验收
我在一家做B端SaaS的公司见过最典型的一幕。项目经理验收一个数据看板模块,开发说"功能都跑通了",项目经理点了几下,说"行吧,先上,后面再优化"。三个月后客户投诉数据口径错误,回头查才发现当初验收时压根没有对齐"数据口径"这个验收项。
问题不在开发,也不在项目经理懒,而在于验收标准从一开始就是模糊的。当标准是"能用就行",驳回就失去了依据,你说不行,对方问哪里不行,你说不出来,场面立刻僵住。管理者为了避免这种尴尬,宁愿选择放行。
2. 场景二:驳回之后没人跟进,员工也不改
这是管理者最真实的痛点,也是我在调研时发现几乎所有公开资料都回避的问题。"我驳回了,他也答应了,然后呢?然后就没有然后了。"一位运营负责人跟我说这话时带着明显的无力感。
驳回如果没有整改时限和复核责任人,它就只是一个态度表达。员工收到驳回后不痛不痒,因为没有截止日期、没有二次验收动作,拖一拖就过去了。
3. 场景三:怕影响士气,把驳回当成人际冲突
很多管理者把"驳回任务"和"否定员工"混为一谈。尤其是带小团队的主管,跟下属天天见面,驳回一次就担心关系变僵。这种心理在10人以下的团队里极其普遍,我称之为驳回恐惧症。
但事实是,员工真正反感的不是被驳回,而是被随意驳回、被情绪化驳回、被驳回了还不知道怎么改。只要流程透明、标准公开,绝大多数人会接受甚至欢迎严格的验收。

三、常见误区拆解:驳回制度最容易走歪的四个方向
1. 误区一:把驳回当成万能工具,事事都驳
有的管理者矫枉过正,验收时逐字逐句挑毛病,连无关紧要的格式问题都驳回。结果是团队疲于应付、整改成本远高于收益。驳回不是越严越好,而是要与缺陷的实质影响挂钩。
2. 误区二:标准后置,验收时才定规则
没有前置标准的驳回,本质上是一次临时立法。员工会认为你在针对他,而不是在执行规则。我在做制度设计时有一条铁律:验收标准必须在任务派发时书面确认,不接受"边做边定"。
3. 误区三:只驳回不指导,把问题丢回给员工
"这个不行,你回去改。"这句话是驳回沟通里最伤害人的表达。它只传递了否定,没有传递方向。好的驳回必须包含"哪里不符、为什么不符合、期望改成什么样"三个要素。
4. 误区四:与绩效考核直接捆绑,制造对立
把"驳回次数"直接等同于"绩效扣分",会让员工在验收时想尽办法隐藏缺陷、争取一次性通过。驳回应该服务于质量改进,而不是变成惩罚工具。这一点我会在后面的避坑部分展开。

四、专业判断逻辑:驳回该不该做,用这三个维度判断
1. 维度一:缺陷是否影响任务的核心目标
不是所有缺陷都值得驳回。我的判断原则是:如果缺陷不影响任务核心目标,走"让步接收 + 记录整改";如果影响核心目标,必须驳回。比如一个报告任务,错别字是次要缺陷,可以记录;但数据结论错误,就是核心缺陷,必须驳回。
2. 维度二:责任是否在交付方
驳回的前提是缺陷责任在交付方。如果是需求方中途变更了指令、或者是资源不足导致的客观限制,那么驳回是不成立的,应该走变更流程或者资源补充流程。把客观限制的责任推给员工,只会瓦解信任。
3. 维度三:整改是否具备可操作性
如果缺陷无法在合理时间内修正,或者修正成本远高于收益,那么强行驳回没有意义。这种情况下更适合的做法是接受现状、记录风险、在下个迭代中优化。
| 判断维度 | 应驳回 | 应让步接收 | 应走变更流程 |
|---|---|---|---|
| 核心目标影响 | 影响核心交付目标 | 仅影响边缘格式 | 目标本身被调整 |
| 责任归属 | 责任在交付方 | 责任明确但影响小 | 责任在需求方或客观条件 |
| 可操作性 | 可短期内整改 | 整改成本高于收益 | 整改需要新增资源或时间 |
| 处理动作 | 发驳回通知 + 复核 | 记录缺陷 + 下轮优化 | 走变更审批 + 重排期 |

五、案例与数据观察:驳回制度如何真正落地
我先讲一个有完整数据的案例,再讲工具如何支撑制度落地。
1. 案例:一家180人软件公司的驳回制度改造
这家公司主要做企业级项目的定制开发,团队180人左右,属于中大型组织。改造前的状态是:验收靠邮件和口头、驳回无统一记录、返工工时占项目总工时约26%。
改造分三步走。第一步,把每个任务的验收标准拆成3到5条可验证的验收项,写进任务描述。第二步,建立驳回分级:普通驳回由项目经理处理,重大驳回由技术负责人复核,争议驳回升级到项目委员会。第三步,所有驳回在系统中留痕,附带缺陷清单和整改时限。
改造运行一个季度后的数据观察:返工工时占比从26%降到10%左右;因验收争议导致的延期从平均每季度7次降到2次;缺陷逃逸到下游的比例从31%降到12%。驳回总次数并没有上升多少,但驳回后的二次通过率从改造前的约40%上升到78%。
这组数据最关键的启示是:驳回制度的价值不在驳回本身,而在于驳回质量,有多少驳回被有效闭环。
2. 工具支撑:中大型组织为什么需要专业的项目管理平台
当团队超过100人时,靠邮件和群聊管理驳回几乎必然失控。原因很简单:驳回记录散落在不同渠道、责任人和时限对不上、复盘时找不到历史数据。这个阶段必须用系统把制度固化下来。
以PingCode为例,这是我观察过较多中大型企业用在实际场景中的一类平台。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移,是国产替代的常见选择之一。它的价值不在于替代制度,而在于让制度"长"进流程里。
具体来说,它能把验收标准作为任务字段强制填写,没有验收项的缺陷无法提交;驳回动作本身就是一次状态流转,必须指定缺陷原因、整改时限、复核人;整改完成后系统自动提醒复核,超时未复核会触发升级提醒。这些能力让"驳回,整改,复核"的闭环从纸面落到每一次实际操作里。

如果团队规模在100人以下,不一定需要完整的系统,但至少要有一个统一的驳回记录台账。工具选择的逻辑我会在后面的取舍部分讲。
六、制度设计:让驳回有据、有序、有时限
1. 前置条件:验收标准必须可量化、可验证、可追溯
我见过太多验收标准是"完成度良好""体验流畅"这类主观描述。这类标准在执行时等于没有。改造方法是把每一条标准写成可勾选、可判断的形式,比如"接口响应时间小于200毫秒""覆盖5个核心业务场景""异常分支均有错误提示"。
一个可执行的验收标准清单,我通常会给出这样的结构:
- 功能项:这条标准对应哪个具体功能点;
- 判定方式:怎么算通过,用什么数据或操作验证;
- 权重:属于关键项还是次要项;
- 验证责任人:谁来最终判断是否通过。
2. 驳回分级:不同缺陷走不同处理层级
我建议把驳回分为三级,避免所有问题都堆到一个人身上:
- 一般驳回:非核心缺陷,由任务验收人直接驳回,交付方在约定时限内整改;
- 重大驳回:影响核心目标,由上一级负责人复核后驳回,需同步项目风险;
- 争议驳回:双方对是否达标存在分歧,升级到第三方评审,明确裁决机制。
3. 驳回时限:提出、整改、复核三个时间点
时限是驳回制度的"牙齿"。我通常建议三个时限:
| 时限类型 | 建议设定 | 触发动作 |
|---|---|---|
| 提出时限 | 交付后1个工作日内 | 超时未驳回视为默认接收 |
| 整改时限 | 根据缺陷级别1至5个工作日 | 超时自动升级提醒 |
| 复核时限 | 整改提交后1个工作日内 | 超时由上级代为复核 |
4. 驳回留痕:书面记录、系统流转、证据附件
驳回必须是书面或系统中的动作,不接受口头驳回。原因有二:一是防止事后扯皮,二是方便复盘统计。留痕的内容至少包括缺陷描述、证据(截图或日志)、整改要求、时限和责任人。

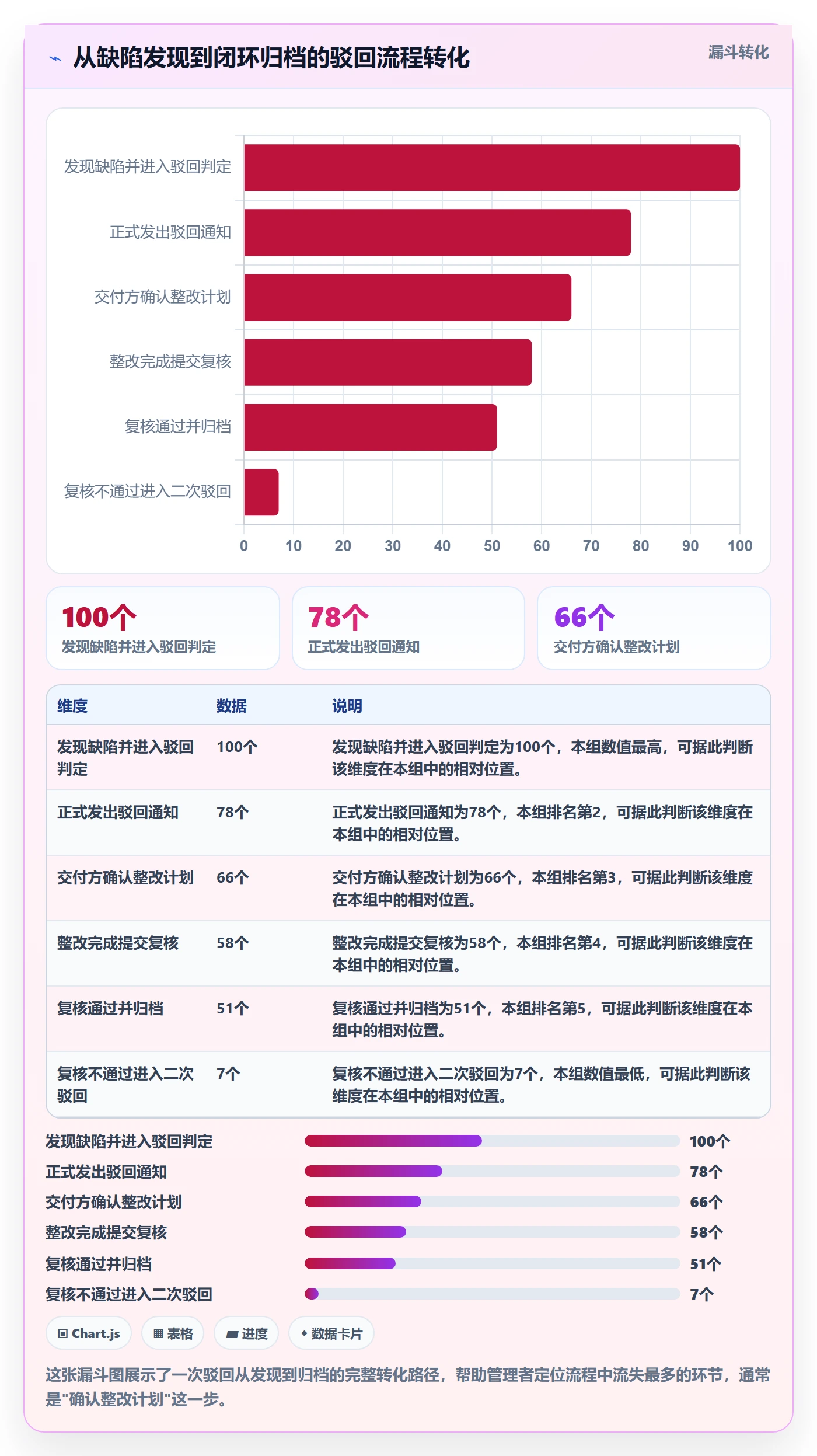

七、操作步骤:从发现不合格到闭环整改的七步法
1. 第一步:对照标准逐项核验,记录缺陷
验收时不要凭印象。拿出前置的验收标准清单,逐条核验,把不符项记录下来。这一步的产出是一份缺陷清单,而不是一个"行或不行"的判断。
2. 第二步:判定驳回级别,决定处理路径
根据前面讲的三维度判断逻辑,确定这是核心缺陷还是次要缺陷,对应哪一级驳回。这一步决定了后面走多长的流程。
3. 第三步:发出驳回通知,附缺陷清单和改进要求
驳回通知要包含四个要素:不符的验收项、具体缺陷描述、证据、期望的整改结果和时限。缺了任何一项,整改方向就会跑偏。
4. 第四步:与执行人沟通,把"人"和"事"分开
这一步最考验沟通能力。核心原则是:只谈交付物和标准,不评价人的能力和态度。"这份报告的数据口径和验收项第三条不一致",比"你怎么老是搞错"有效一百倍。
5. 第五步:确认整改计划和期限
驳回通知发出后,要和交付方确认两件事:整改方案是什么、什么时候能提复核。这一步是很多团队容易跳过的关键动作,跳过就意味着整改会无限拖延。
6. 第六步:整改后复核,判定通过或二次驳回
复核时要回到原始验收标准,不要临时加新要求。如果通过,归档;如果不通过,走二次驳回,并升级处理级别。
7. 第七步:归档与复盘,更新验收标准
每次驳回都是一次标准暴露的机会。如果同一条标准反复引发争议,说明标准本身需要修订。把复盘结果反哺到下一次的验收标准设计里,制度才会越用越顺。

八、不同情况下的行动建议
1. 团队规模在10人以下:先做标准,别急着上系统
小团队最大的问题是标准模糊,不是工具缺失。行动建议是:本周挑一个正在进行的任务,把验收标准写成3条可验证的清单,试用一次驳回流程。工具用一个共享文档就够,重点是养成"标准前置、驳回留痕"的习惯。
2. 团队规模在10到100人:建立分级驳回与统一台账
这个规模需要制度化的驳回分级和统一的记录渠道。行动建议是:制定一份驳回制度文档,明确三级驳回的判定标准和处理层级,同时建立一个统一的驳回记录表,记录每一次驳回的原因、时限和结果。工具层面可以考虑轻量的项目管理平台。
3. 团队规模在100人以上:制度必须系统化落地
当组织超过100人,跨部门协作增多,靠文档和群聊管理驳回一定失控。行动建议是:把验收标准、驳回动作、整改时限、复核流程全部固化进项目管理平台。像PingCode这类主要服务中大型企业及100人以上组织的平台,支持私有化部署和Jira平滑迁移,适合对数据合规和国产替代有要求的团队。系统化的意义在于让制度不依赖个人自觉。

九、不同情况下的取舍:驳回严格度与团队成本怎么平衡
1. 交付质量要求高 vs. 迭代速度优先
如果是面向企业客户、质量要求高的交付型任务,驳回应当从严,宁可慢一点也要保证交付质量。如果是快速验证型的内部项目,可以放宽驳回门槛,用让步接收加记录的方式保留进度。取舍的锚点是任务的业务价值,而不是管理者的个人性格。
2. 团队成熟度高 vs. 新人比例大
成熟团队可以承担更严格的驳回标准,因为他们有能力快速整改。新人比例大的团队,驳回更应偏向指导性驳回,驳回时附带改进建议和示范,把驳回变成一次辅导。严格度可以随着团队能力提升逐步加码。
3. 短期项目 vs. 长期协作
短期项目里,驳回的制度成本可能高于收益,更适合轻量执行。长期协作的团队,一定要把驳回制度沉淀下来,因为它会持续降低沟通成本、提升交付确定性。这也是为什么我建议中大型组织尽早把制度系统化。

十、避坑指南:驳回制度最容易踩的五个坑
1. 坑一:标准模糊,驳回变成扯皮
这是所有坑里代价最大的一个。标准不清,驳回就变成双方各说各话。规避方法只有一个:任务派发时把验收标准写清楚,双方确认。
2. 坑二:只驳回不指导,员工不知道怎么做
驳回必须带方向。我建议每次驳回都附上"期望改成什么样"的描述,哪怕只是一句话。没有方向的驳回,员工只会重复犯错。
3. 坑三:驳回后没有时限,整改无限拖延
时限是驳回制度能不能落地的分水岭。没有整改时限和复核时限的驳回,等于没有驳回。这是我在制度设计里最坚持的一条。
4. 坑四:管理者情绪化驳回,破坏信任
情绪化驳回的典型特征是:同样的缺陷,心情好时放过,心情差时驳回。这种不一致会让团队觉得规则是随机的,信任崩塌得极快。要规避这一点,标准必须公开、执行必须一致。
5. 坑五:制度与劳动合同、绩效制度冲突
这一条要特别提醒。如果企业把验收驳回直接和扣绩效、扣工资挂钩,需要确保符合劳动合同和内部规章的合法性要求,制度要有公示和员工确认的环节。驳回可以影响绩效评价,但不应该成为随意处置员工收入的工具。涉及具体条款时,建议咨询专业的HR或法务。

十一、驳回沟通话术:怎么说比说什么更重要
1. 沟通三原则
我总结过三句话:对事不对人、有据不主观、有方向不空泛。对事,指的是只谈交付物和标准;有据,指的是每条驳回都能对应到具体的验收项;有方向,指的是要说清期望的整改结果。
2. 话术模板示例
很多管理者卡在不知道怎么说。我给一个可直接套用的结构:
【驳回沟通话术模板】
客观陈述:这份交付物在验收项第X条上,实际结果是……,验收标准是……
影响说明:这个差异会导致……(说明对下游或目标的影响)
整改要求:需要调整为……,请在X个工作日内提交复核
支持表态:整改过程中如果需要XX支持,可以随时找我
关系维护:这次的问题主要是XX环节,不是你的整体能力问题
3. 常见员工反应及应对
- 辩解型:"当时需求没说清楚",回到前置验收标准,如果标准确实模糊,先承认标准问题,再一起修订;如果标准清晰,出示记录。
- 甩锅型:"是上游给我的数据有问题",核实上游责任,如果属实,走变更或资源补充流程,不强行驳回。
- 情绪型:表现出挫败或抵触,先处理情绪,肯定已完成的部分,再聚焦具体缺陷,避免当场对抗。
- 消极执行型:表面答应整改,实际拖延,启动时限提醒机制,超时升级给上一级,让制度而不是个人去推动。
十二、结语:驳回制度的终极目标,是不需要驳回
写到这儿我想把一个观点说得再清楚一点:驳回制度的最高境界,是让驳回越来越少。因为当标准前置、沟通充分、过程透明时,员工在提交之前就自己完成了自检,很多缺陷根本不会走到验收环节。驳回制度真正在做的,是通过一次次程序化的纠正,把质量意识固化进团队的协作习惯里。
如果你是一位正在纠结要不要"较真"的管理者,我给你的下一步行动很具体:
- 今天挑一个正在进行的任务,把验收标准补充成3条可验证的清单;
- 本周对下一次不达标的交付,试着走完整的一次驳回流程,附缺陷清单和整改时限;
- 一个月后复盘一次:驳回了几次,二次通过率是多少,有没有哪条标准反复出问题。
做到这三步,你就已经比大多数团队走得更远了。驳回不是否定人,是修正事,这句话,值得写进你的验收制度第一条。
常见问题解答(FAQ)
1. 任务验收驳回的标准怎么定,才能避免和员工扯皮?
我之前带团队的时候,验收全靠感觉,觉得不行就驳回,结果员工反问我‘哪里不行’,我一时说不清楚,最后不了了之。后来发现,这种情况反复出现,团队就默认‘驳回是可以糊弄过去的’。
核心做法是把验收标准前置到任务下达环节,而不是验收时才临时判断。具体分三步:第一,任务下达时写明‘交付物清单+每项的合格线’,比如‘报告需包含竞品分析、用户访谈记录、预算测算三部分,每部分不少于500字且数据来源可追溯’;
第二,合格线必须满足可量化、可验证、可追溯三个条件,避免‘质量好’‘做得不错’这类主观词;第三,验收时逐项对照打勾,不达标项直接引用标准原文,而不是表达个人感受。判断依据很简单:如果一条标准不能让两个不同的人得出相同结论,它就还不合格,需要重写。
2. 驳回之后员工不改或者敷衍整改,管理者该怎么办?
我遇到过最头疼的情况不是员工做不好,而是我驳回之后,他表面答应改,交上来的东西还是老样子,或者只改了最表面的问题。我又不想把关系搞僵,最后只能自己动手补,特别憋屈。
这个问题本质是驳回没有闭环。可执行的做法是:驳回通知里必须包含三样东西,缺陷清单(逐项列出不合格点)、整改要求(每项具体改成什么样)、整改期限(精确到日期和时间)。然后设一个复核节点,到期后逐项核对,未改到位的启动二次驳回,二次驳回直接升级到上级或HR介入。
关键判断依据是:第一次驳回是给机会,第二次驳回是给压力,第三次就不该再驳回,而要进入绩效或岗位调整流程。另外,驳回后不要只丢一句‘再改改’,要问一句‘你打算怎么改,什么时候能交’,让对方给出承诺,整改完成率会明显提高。
3. 驳回和让步接收怎么区分,是不是所有不达标都该驳回?
我以前是个完美主义者,看到一点问题就驳回,结果项目延期、团队怨气很重。后来我反思,有些小瑕疵其实不影响使用,但当时就是过不了自己那关。我想知道到底什么情况该驳回,什么情况该放行。
区分标准看两个维度:影响程度和修复成本。影响程度指缺陷是否影响核心目标达成,比如合同金额算错、关键功能缺失,这必须驳回;如果只是排版不统一、措辞不够精炼,不影响决策和使用,可以让步接收但记录在案。
修复成本指整改所需时间和资源是否在可控范围内,如果整改要三天但交付只剩一天,就要权衡是否带缺陷交付并约定后续补丁。实操建议是设一条‘驳回红线’:涉及数据准确性、合规性、核心功能、对外承诺的四类问题一律驳回,其余走让步接收流程,由验收人签字确认风险。这样既守住底线,又不会把团队逼到死角。
4. 驳回制度怎么设计才合法,不会因为扣绩效或处罚被员工投诉?
我们公司之前因为验收不通过扣了员工绩效,结果员工去劳动仲裁,说制度没有提前告知、标准也不透明。最后公司赔了钱,制度也废了。我现在想重新设计,但不知道法律边界在哪里。
合法性的核心是三点:制度经过民主程序、内容不违法、提前告知员工。具体操作是:第一,驳回制度要写入员工手册或绩效考核办法,经职工代表大会或全体职工讨论通过,保留会议记录和签字;第二,制度里明确驳回的认定标准、处理流程、申诉渠道,不能只写‘不达标扣钱’;
第三,员工入职或制度修订时要签收确认,最好在劳动合同附件里体现。判断依据是:如果员工能证明他不知道这条制度,或者制度没经过民主程序,仲裁时公司基本会输。另外,驳回本身不能直接等于扣工资,建议把驳回次数与绩效评分挂钩,绩效评分再与奖金挂钩,而不是直接罚款。
涉及降薪、调岗、解雇的,必须有更严格的证据链和法定程序,建议让HR或法务提前审核。
核心关键词
文章包含AI辅助创作:任务验收如何做好驳回?企业管理者制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/455402
读者评论
文章把驳回制度的核心落在“可修正”而非“拒绝”上,这个定位很准。我们公司也有类似问题,验收标准后置导致每次驳回都变成扯皮,最后管理者干脆放行。文中提到的驳回分级和时限设计值得借鉴,不过对小团队来说,三级驳回可能过于繁琐,需要简化执行。
从数据看驳回制度确实能降低返工和缺陷逃逸,但文章中“无制度”和“有制度”的对比过于理想化。实际落地时,驳回二次通过率提升依赖复核人的专业判断,如果复核人能力不足,制度反而会变成形式主义。工具能固化流程,但解决不了判断标准模糊的根本问题。
作为普通员工,我其实不反感被驳回,反感的是驳回理由说不清、标准变来变去。文章里“只驳回不指导”的误区特别真实,领导一句“不行,重做”最让人崩溃。如果验收标准能提前写清楚,驳回时能指明具体缺陷和整改方向,大多数人是愿意配合的。关键还是管理者的沟通能力。
