很多管理层在验收环节栽的跟头,都不是因为"没验收",而是因为"验收记录写得像合格、查起来像废纸"。2023年我参与过一次内部审计复盘:一个已经签字验收的设备采购项目,在一年后出现故障追溯时,翻遍档案只找到一张签字表,上面只有"验收合格"四个字和三个签名,没有技术参数比对、没有到货清单核对、没有问题留痕。最终责任无法界定,采购经办人和使用部门互相推诿,公司白白承担了十几万的维修费用。
这件事让我意识到一个反常识的结论:验收记录管理的核心风险,不在于记录有没有,而在于记录能不能在争议发生时成为管理层的"决策证据"。 本文要解决的,就是把验收记录从"行政留痕"升级为"风险控制工具",给出一套管理层可以直接对照使用的落地清单。
一、先讲核心结论:验收记录管理的本质是管理层的风险控制工具
在展开方法之前,我先把最核心的判断说清楚,这决定了后面所有方法论的出发点。
1. 验收记录的真正价值是被追责时的唯一凭证
很多管理者把验收记录理解为流程要求,是"不得不做"的行政动作。但从风险控制的角度看,验收记录是整个项目生命周期中,管理层唯一能在事后被追溯的决策依据。合同可以丢失,邮件可以删除,口头沟通无法举证,但一份规范的验收记录,是能在审计、诉讼、内部复盘时站得住脚的东西。
我见过太多企业,验收表格做得很漂亮,签字盖章齐全,但真到需要追溯的时候,发现记录里没有验收标准、没有过程数据、没有问题记录。这种"形式合格的废纸",比没有记录更危险,因为它给管理层一种虚假的安全感。
2. 管理层在验收记录中的角色不是签字者,而是规则制定者
这是一个容易被忽视的定位问题。一线验收员关注的是"这次验收结果合格不合格",而管理层需要关注的是"验收规则本身能不能兜住风险"。两者的视角完全不同。
如果管理层把自己定位为"最后签字的那个人",那么风险控制就变成了签字前的临时判断,靠经验、靠感觉、靠对人的信任。真正有效的做法是:管理层在验收开始之前,就把"谁验、验什么、怎么记录、不通过怎么办"四件事定死。 这样签字只是流程的终点,而不是风险的起点。
3. 验收记录管理要解决的是四件事
- 谁有权验收:授权范围不清,任何签字都可能被质疑越权;
- 验收的标准是什么:没有事先约定的标准,验收就变成主观判断;
- 记录要留到什么颗粒度:太粗无法追溯,太细执行成本过高;
- 验收不通过怎么办:这一条最容易被忽略,但恰恰是风险最大的地方。

二、背景和真实场景:为什么验收记录问题集中爆发在近三年
把问题放回真实场景里,才能理解为什么这件事现在变得比过去更重要。
1. 合规压力从政府采购传导到全行业
2024年8月,湖北省政府采购网发布了一份关于加强政府采购活动内部控制管理的通知,明确要求预算单位在采购活动中建立并落实内部控制制度。虽然这是地方性文件,但它代表了一个明确趋势:采购验收环节的合规要求,正在从"惯例"变成"硬约束"。
我在和几家制造业客户的交流中注意到,过去他们只在政府项目、上市公司审计时才认真做验收记录,现在连常规的供应商采购、内部资产转移都开始要求留痕。原因很简单:一旦出了问题,没有记录就意味着责任无法界定,管理层要承担全部兜底责任。
2. 项目周期拉长,验收责任被稀释
以前一个项目三个月结束,验收责任人清清楚楚。现在很多中大型企业的项目周期跨年、跨部门、跨供应商,验收可能分初验、终验、质保验收多次进行。每一次验收之间的责任衔接,如果没有记录串联,就会形成责任真空。
我见过一个典型场景:设备初验由工程部签字,终验由使用部门签字,质保验收由采购部签字,三个阶段各留各的表,互相不知道对方验了什么。结果设备出故障时,三个部门都认为自己签字时没问题,问题出在别人环节。
3. 远程协作让"现场验收"变成"文档验收"
尤其是跨地域的项目,验收现场往往只有一两个执行人员,管理层靠文档做判断。这意味着验收记录的质量,直接决定了管理层的判断质量。文档写得模糊,管理层就只能在信息缺失的情况下签字,风险自然放大。
在我参与过的一个异地交付项目中,现场验收记录只写了"设备外观无异常、通电正常",管理层看到这句话就签了字。三个月后设备频繁宕机,一查才发现现场根本没做带负载测试,验收记录只记录了"看得见"的部分,管理层的判断被这份记录误导了。

三、拆解常见误区:管理层最容易踩的五个坑
我复盘过多起验收争议案例,发现管理层在验收记录管理上的误区高度集中。下面这五个坑,几乎每一家企业都至少踩过两个。
1. 误区一:认为有签字就等于有验收
验收签字是流程动作,不等于验收有效。我见过最极端的案例是,一份验收记录上签字齐全,但正文只有"验收合格"四个字。签字只能证明"有人确认过",不能证明"确认的内容是什么"。 一旦发生争议,这份记录既不能证明验收标准合理,也不能证明验收过程规范。
2. 误区二:把验收标准留给执行层自己定
很多管理层觉得,具体技术标准应该由专业人员定。这个逻辑在技术层面没问题,但在管理层面是危险的。验收标准本质是管理层对"什么算合格"的授权,如果完全交给执行层,管理层就失去了对风险敞口的定义权。 正确的做法是:管理层定"验收结果需要覆盖哪几类指标",专业人员在此基础上细化具体参数。
3. 误区三:验收记录越详细越好
这听起来反直觉,但事实是:记录颗粒度要和风险等级匹配,而不是一刀切地要求最详细。低值易耗品采购,你要求填二十项验收数据,执行人员只会敷衍了事,记录质量反而下降。高价值设备采购,只填五项又会漏掉关键信息。管理层需要的是分级要求,而不是统一模板。
4. 误区四:认为验收通过后责任就转移了
这是一个法律层面常见的误解。验收签字意味着对当前状态的确认,但不意味着所有后续责任都转移。签字的法律效力,取决于授权范围、合同条款和验收内容的具体约定。 如果验收记录本身对验收范围含糊其辞,那么责任归属在争议中大概率会回到采购方或使用方。建议管理层在验收制度里明确哪些责任随验收转移、哪些不转移,必要时咨询法务。
5. 误区五:验收记录只归档,不复盘
大多数企业的验收记录是"填完就进柜子",从来没有人去分析记录里反映出的高频问题。但在我的经验里,验收记录是最真实的一线质量数据来源。哪个供应商高频出问题、哪个环节反复整改、哪类指标最容易失真,这些信息全藏在验收记录里,只要有人愿意定期翻。

四、专业判断逻辑:管理层应该用什么框架来思考验收记录
误区讲完了,接下来是我认为管理层应该采用的判断框架。这套框架的核心是:把验收记录当作"风险管理资产"来经营,而不是当作"合规负担"来应付。
1. 从"记录什么"倒推到"风险在哪"
不要从"验收记录表应该有哪些字段"开始思考,而要从"如果我被追责,我需要用什么证据自证"开始思考。前者是行政思维,后者是风险思维。
具体做法:列出这个验收项目可能出现的三类最坏情形,验收不通过但被强行通过、验收通过但事后出现问题、验收过程本身被质疑不合规。然后针对每一类情形,倒推需要留存哪些证据。
2. 用"授权,标准,留痕,闭环"四层设计验收记录体系
| 层级 | 要解决的问题 | 管理层的关键动作 |
|---|---|---|
| 授权层 | 谁有权签字 | 明确授权范围、金额门槛、专业范围,越权签字无效或需追认 |
| 标准层 | 什么算合格 | 定义验收必须覆盖的指标类型,不代替专业人员定技术参数 |
| 留痕层 | 过程如何记录 | 规定记录的必备字段、格式、保存方式,明确什么不能事后补 |
| 闭环层 | 不通过怎么办 | 建立整改、复验、追责、供应商评价的完整流程 |
这四层缺一层,验收记录就有漏洞。我见过很多企业只做了留痕层,表格很漂亮,但授权不清、标准模糊、闭环断裂,真出问题的时候照样说不清。
3. 记录颗粒度按风险等级分三档
这是我认为最实用的一条判断逻辑。不要统一要求,要分级:
- 低风险类(低值易耗品、常规办公采购):记录核心结论、数量、验收人、时间,三五个字段即可;
- 中风险类(通用设备、常规服务):必须记录验收标准、关键参数比对、问题描述、整改结论;
- 高风险类(重大设备、工程、长期服务合同):要求现场数据、第三方检测、多部门会签、完整问题闭环。
分级不是为了省事,而是为了让执行层把精力用在真正重要的验收上。所有验收都要求最详细,结果是所有验收都敷衍。
4. 用"可追溯性测试"验证记录质量
我的一个私房做法:定期随机抽取几份验收记录,假设现在有人追责,看这份记录能不能独立回答"谁验的、验了什么、依据是什么、结果如何、问题怎么处理"五个问题。如果任一个问题答不出来,这份记录就是不合格的。
这个方法的好处是不需要复杂工具,管理层自己就能做。每季度抽十份,坚持半年,记录质量会明显改善。

五、具体案例与数据观察:一家300人企业的验收记录改造过程
接下来用一个我实际参与过的案例,把上面的框架落到具体场景里。
1. 改造前的状态:验收记录形同虚设
这家企业约300人规模,业务涉及设备采购、工程改造、第三方服务三类验收。改造前我抽查了他们近一年的验收记录,情况很有代表性:
- 记录表格有7个版本,不同部门各用各的;
- 签字栏齐全,但验收标准栏有62%填的是"符合要求"这类无效表述;
- 记录里几乎看不到问题描述,说明执行层发现的问题没被记录;
- 所有记录归档在各部门自己手里,跨部门追溯要翻半天。
这不是个例。很多企业的验收记录管理就停在这个水平,有表格、有签字、有归档,但没有管理价值。
2. 改造的关键动作:用项目管理平台承接验收记录
改造时他们做了一件我认为很关键的事:把验收流程和记录从纸质表格搬到了项目管理平台上。他们选择的平台是 PingCode,这是一款主要服务中大型企业及100人以上组织的项目管理工具,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景中是比较常见的选择。
这里我要强调一个判断:不是"用了工具就解决问题",而是"工具让风险控制变得可执行"。具体来说,他们用平台承接了三件事:
- 把验收节点做成工作项:每个验收节点是一个独立任务,必须填写验收标准才能流转,从制度上杜绝了"标准空白"的签字;
- 把问题记录和验收结论绑定:有问题必须记录、必须指定责任人、必须复验,不闭环则任务无法关闭;
- 把记录自动归档到项目档案:验收记录和项目、供应商、合同自动关联,追溯时不需要翻多个系统。
3. 改造后的数据观察

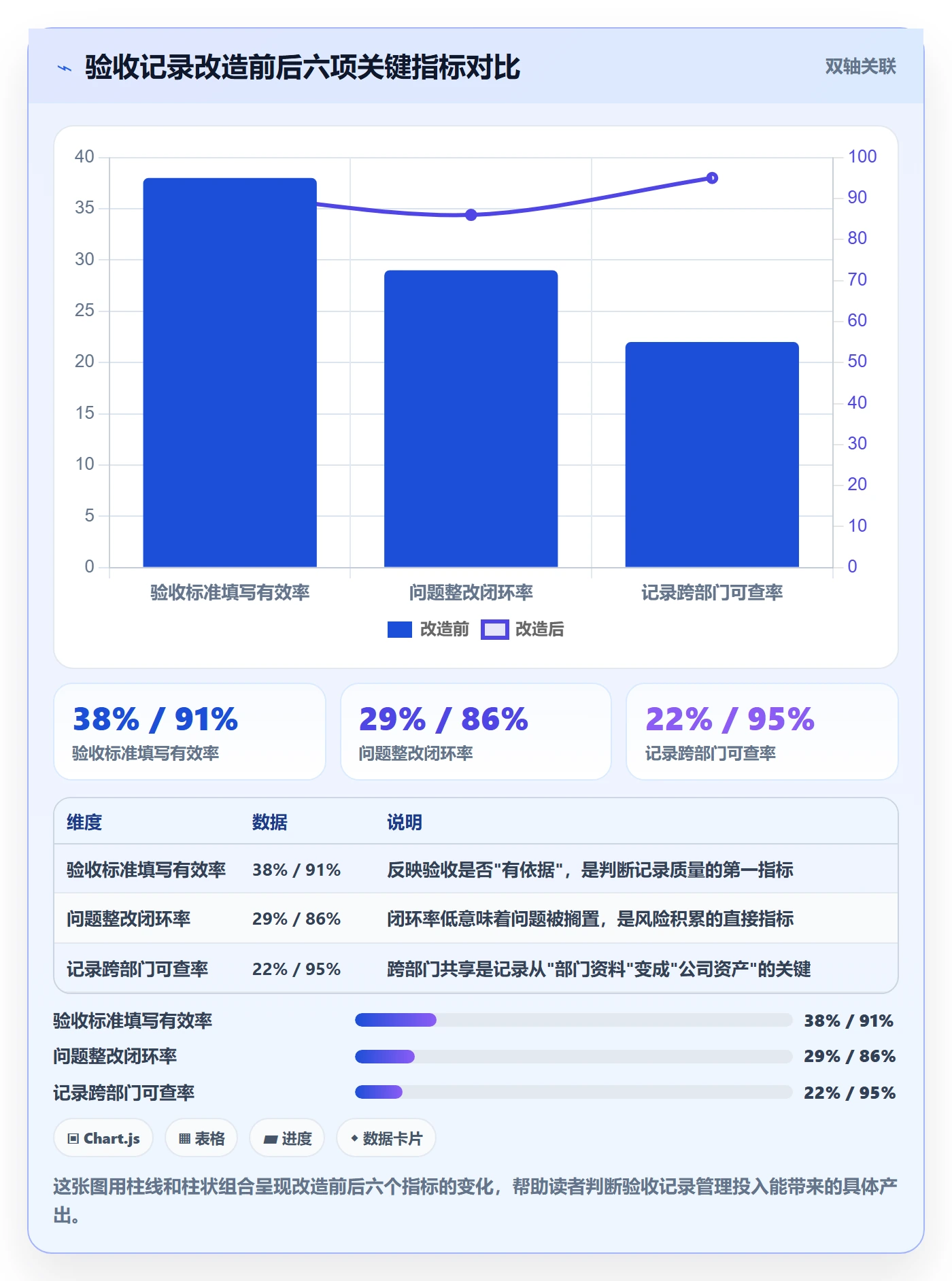

他们用了两个季度后,我帮他们做了一次对比盘点。下面的数据来自他们内部统计口径,我做了脱敏处理:
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 验收标准填写的有效率 | 38% | 91% | +53个百分点 |
| 验收问题记录条数(季度) | 7条 | 43条 | 约6倍 |
| 问题整改闭环率 | 29% | 86% | +57个百分点 |
| 单次追溯耗时(平均) | 4.5小时 | 0.6小时 | -87% |
| 越权签字发生次数(季度) | 5次 | 0次 | 消除 |
这里我要重点解读两个数据。
第一,问题记录条数从7条涨到43条,不是问题变多了,而是过去大量问题被"和谐掉"了。很多企业的验收记录里问题栏永远是空的,不代表真的没问题,只代表记录机制不鼓励暴露问题。当记录变成流程的必要环节,问题才有机会浮出水面。
第二,追溯耗时从4.5小时降到0.6小时,价值不在省时间,而在于让"复盘"这件事变得可能。过去追溯一次要翻半天,没人愿意做,验收记录就永远死在柜子里。现在几分钟能调出来,复盘才有发生的余地。
4. 为什么这个案例值得参考
我没有选大厂案例,是因为大厂的制度基础和执行纪律,中小企业学不来。这家300人企业的场景,反而是大多数中大型企业可以对照的:有一定规模、有多个验收场景、执行层已经不堪重负、管理层想管但不知道怎么管。改造的关键不是上工具,而是把"制度要求"转化为"系统里的必填项",让制度自己跑起来。

六、管理层任务验收风险控制落地清单
前面讲的是框架和逻辑,这一部分是真正能拿去用的东西。我把清单分成验收前、验收中、验收后三个阶段,每项都标注检查要点和常见问题。
1. 验收前清单:五件事没定清楚,不要开始验收
| 检查项 | 判断标准 | 常见问题 |
|---|---|---|
| 授权是否明确 | 能说清谁签、签多大金额、签什么范围 | 口头授权、多人共签责任不清 |
| 验收标准是否书面化 | 标准可量化、可验证,非"符合要求"类表述 | 标准写在合同附件里但没人看 |
| 验收方式是否确定 | 明确现场、文档、第三方检测中的哪一种 | 到现场才临时决定怎么验 |
| 记录模板是否统一 | 同一类验收用同一模板,字段覆盖必备项 | 各部门各用各的表 |
| 不通过的处置预案 | 明确整改、复验、追责、供应商评价的流程 | 只准备了"通过"的路径 |
2. 验收中清单:七个过程控制点
- 参与人是否齐备:技术人员、使用部门、管理层代表是否到位,缺席是否有书面说明;
- 验收标准是否逐项比对:不是整体判断"合格",而是逐项打勾;
- 关键数据是否记录:设备类要记实测参数,工程类要记检测数据;
- 问题是否当场记录:发现的问题当场写进记录,不靠事后补;
- 异议是否单独留痕:有人不认可结论,也要记录并签字,这很重要;
- 签字是否在完整记录上:杜绝"先签字后补内容";
- 现场照片/影像是否留存:设备、工程类验收建议保留关键节点照片。
其中第5条我要特别强调。很多企业追求"验收结论一致",遇到异议就压下不谈。但实际上,异议记录恰恰是管理层最需要的信息,因为它暴露了验收过程中存在的判断分歧。异议被和谐掉,风险就藏进了记录之外。
3. 验收后清单:五件事决定记录能不能用
- 记录是否及时归档:一般建议验收完成后3个工作日内归档,超时需说明原因;
- 归档位置是否可追溯:和项目、合同、供应商建立关联,而不是孤立存档;
- 问题是否闭环:未整改完成的问题是否被跟踪,负责人是否明确;
- 供应商评价是否更新:把验收结果反映到供应商档案里,作为后续采购参考;
- 是否纳入定期复盘:每季度或半年做一次验收记录抽样复盘。
4. 清单使用说明与三个常见误区
这份清单不是一次性完成的评分表,而是持续对照的工作指南。使用时注意三个误区:
第一,不要把清单当考核表。清单是帮助管理层发现漏洞的工具,不是拿来给执行层打分的。一打分,执行层就会想办法让清单全部"合格",反而掩盖问题。
第二,不要追求所有项目都做到满分。根据项目风险等级选择清单的应用深度,低风险项目走简化版即可。
第三,不要指望一份清单解决所有问题。清单能保证的是"该做的动作做了",不能保证"判断的质量"。判断质量仍然依赖管理层的专业能力。

七、不同场景下的差异化要点
采购、工程、设备、服务四类验收,风险结构和记录要点差异很大。管理层不要用一套模板套所有场景。
1. 采购验收:政策合规是硬约束
政府采购和大型企业采购,验收记录往往要经得起审计。前面提到的湖北省政府采购内控通知虽然是地方性文件,但其中强调的"验收环节留痕、不相容岗位分离、验收结果与付款挂钩"三点,值得所有规模企业参考。
采购验收记录的三个必备要素:验收标准与合同条款对应、验收结果与付款条件挂钩、异常情况有处置记录。缺其中任何一项,都可能在审计时被质疑内控失效。
2. 工程验收:分阶段记录和责任划分
工程类验收通常分初验、终验、质保验收三个阶段,有些行业还有中间验收。管理层要关注的核心不是每个阶段验什么,而是阶段之间的责任怎么衔接。
我的建议是:每个阶段的验收记录都要写明"本阶段验收通过后,责任转移范围到哪里,哪些责任仍在保留"。这份说明比验收结论本身更重要。
3. 设备验收:技术参数和签字风险
设备验收是签字风险最集中的场景。原因很简单:技术参数复杂,管理层看不懂,只能依赖技术人员的判断签字。一旦事后出问题,签字的人很难自证"当时是基于合理判断签的字"。
我的做法是:设备验收记录里必须有一栏"验收依据",写明验收结论是依据哪些参数、哪些检测报告、哪些第三方结论得出的。这一栏存在,签字就不是盲签。
4. 服务验收:成果量化和标准设定
服务类验收最难的是"成果怎么量化"。咨询、设计、运维这类服务,没有实物可以测量,验收容易流于主观。我的经验是:把服务验收标准拆成"交付物清单+里程碑节点+验收人主观评价"三部分,前两部分客观可查,第三部分留管理判断空间。
服务验收记录里,特别要避免"服务满意"这类模糊表述,要写清楚验收人基于哪些交付物、哪些交付节点做出的满意判断。
| 场景 | 核心风险 | 记录必备要素 |
|---|---|---|
| 采购验收 | 审计质疑内控失效 | 标准对应合同、结果挂钩付款、异常有处置 |
| 工程验收 | 阶段间责任真空 | 责任转移声明、分阶段结论、复验记录 |
| 设备验收 | 签字盲签风险 | 验收依据栏、参数比对、第三方结论 |
| 服务验收 | 成果无法量化 | 交付物清单、里程碑、主观评价依据 |

八、不同情况下的行动建议
讲完方法,最后给出可执行的行动路径,按企业成熟度分为三种情况。
1. 起步阶段:先解决"记录有没有用"的问题
如果你的企业目前验收记录还是纸质表格、字段杂乱、没有复盘,我建议先做三件事,两个月内完成:
- 统一验收记录模板,按风险等级分高中低三档,每档一张固定表;
- 建立"验收记录抽查"制度,每季度抽十份,做可追溯性测试;
- 把最高一档风险的验收场景,先用项目管理平台承接起来,比如设备采购或工程验收。
这三件事投入很小,但能立刻暴露出记录管理的真实水平。
2. 成长阶段:把"记录"变成"流程里的必填项"
如果验收记录已经有基础,但执行层靠自觉,我建议把重点放在系统化。核心是:让该记录的信息记录不下来就走不下去。
具体可以是验收任务不填写标准不能启动、验收问题不闭环任务不关闭、验收记录不关联项目不进档案。这个阶段选一个合适的项目管理平台承接,会比继续优化表格更有效。像 PingCode 这类支持私有化部署的国产平台,能在不改变现有验收标准的前提下,把流程约束嵌进去。
3. 成熟阶段:让验收记录反过来驱动质量管理
如果基础已经扎实,下一步应该做的是把验收记录当成质量数据来分析。具体动作:
- 每季度统计供应商高频问题分布,作为供应商评级的输入;
- 半年度分析验收问题类型,反推采购标准是否需要优化;
- 年度对比不同项目类型的验收问题率,调整授权和标准的分级。
这一步做成了,验收记录就从"记录管理"升级为"质量管理",管理层才真正从"被动应对风险"变成"主动管理质量"。

九、不同情况下的取舍
最后讲取舍,因为做验收记录管理不可能什么都做到极致,必须分清哪些是核心、哪些可以放过。
1. 制度完备 vs 执行可行
很多企业花大力气写了一份漂亮的验收管理制度,结果执行层根本不看。我的取舍原则是:制度只写执行层能落地的部分,超出执行能力的要求宁可先不做。 制度不是越全越好,越全越容易被跳过。
2. 统一模板 vs 分级差异
统一模板便于管理,分级差异符合实际。我的建议是:统一字段框架,差异适用深度。所有场景用同一张表,但不同风险等级适用不同的必填字段,低风险项目可以只填核心几项。
3. 系统工具 vs 人工管理
系统工具能保证约束、自动归档、便于追溯,但也会带来使用成本和推广阻力。我的判断是:如果验收场景超过每月十次,或者跨部门协作超过三个,就该上系统。 低于这个量级,先用表格规范即可,不必为工具而工具。
4. 记录详细 vs 记录及时
这两者经常冲突。详细的记录耗时长,可能导致记录拖延;及时的记录可能遗漏细节。我的取舍是:及时优先,详细次之。因为拖延的记录事后补,真实性会被质疑;不及时但详细的记录,价值反而打折扣。关键数据可以事后补充附件,但结论性记录必须当场完成。
5. 追求完美 vs 接受渐进
验收记录管理的完善不可能一蹴而就。我看到太多企业一开始标准定得很高,执行三个月后不了了之。我的建议是设定一个"最低可接受标准",先让所有验收达到这条线,再逐步提高。 一条永远在用的及格线,比一份从没被执行的完美制度更有价值。
结语:从记录管理到风险管理的思维升级
回到开头那个例子。那张只有"验收合格"四个字的记录,问题不在于记录本身,而在于管理层从来没有把验收记录当成风险管理工具去设计。真正的验收记录管理,是管理层在验收发生之前就把风险敞口定义清楚,在验收过程中让记录成为流程的必经环节,在验收之后让记录反哺质量管理。
三个可以立刻开始的行动:第一,抽十份现有验收记录,做一次可追溯性测试,看看能答出几个问题;第二,按风险等级把验收场景分成三档,为每档设计一份合适的记录模板;第三,把最高一档风险的验收场景,找一个合适的项目管理平台承接起来,让流程的约束代替人的自觉。
验收记录管理的目标不是"记录齐全",而是"风险可控"。做到这一点,管理层才算真正握住了项目风险的主动权。
常见问题解答(FAQ)
1. 管理层到底该在验收记录里看什么,而不是只看签字有没有?
我们公司验收表一直是执行层填完拿给我签,我每次都只扫一眼有没有签字、日期全不全就过了。直到有一次项目出了质量问题,回头翻记录才发现关键参数那一栏是空的,我当时就懵了,我签的到底是什么?所以我很想知道,作为管理者,翻验收记录时真正该盯的是哪几个字段。
管理层看验收记录,不是看'填没填',而是看四个字段能不能闭环:一是验收依据(对照的是哪份合同条款、哪个技术标准或哪版图纸),二是实测/实收数据(不能只有'合格'二字,要有具体参数或数量),三是偏差处理结论(有偏差时是让步接收还是整改后复验,谁批的),四是验收人与授权范围(签字人是否在被授权范围内)。
判断标准很简单:把这份记录交给一个完全没参与项目的人,他能不能据此还原'凭什么说这次验收通过了'。如果还原不出来,这份记录对管理层就是无效记录,签了也追溯不了。建议管理层每月抽3-5份记录做一次'盲还原测试',还原不出来的打回重填,两三轮之后执行层的填写质量会明显变化。
2. 验收签字之后责任就转移了吗,管理层怎么提前把责任边界划清楚?
我之前一直以为验收单上签了字,后面出问题就是验收人的事,跟管理层没关系。结果朋友公司出了个纠纷,验收员说'我是按领导意思签的',最后责任还是落到管理层头上。我就很困惑,签字到底意味着什么,管理层怎么在事前就把这个边界划清楚,而不是出了事再扯皮。
签字的法律效力取决于授权范围,不能简单理解成'签了就转移'。通常需要三层文件把边界固定下来:第一层是验收授权书,明确谁有权在什么金额、什么类型、什么技术范围内签字验收,超出范围必须上报;第二层是验收标准文件,把'合格'拆成可量化的指标,避免验收人凭主观判断签字;
第三层是例外处理流程,规定发现偏差时验收人只能'暂缓+上报',无权自行让步接收。管理层要做的动作是:在项目启动前就把这三份文件签批生效,而不是等到验收当天才口头授权。判断依据是,如果验收人签字时说不清自己依据的是哪份授权、哪个标准,那这个签字的风险实际上还留在管理层身上。
涉及具体法律责任认定时,建议交由法务结合合同条款判断,不要自行下结论。
3. 验收记录总是事后补录、内容失真,管理层有什么办法从流程上根治?
我们项目一忙起来,验收当天根本没人填记录,都是月底集中补,补出来的东西跟实际情况差挺多。我也知道这样不行,但催了好几次都没用,执行层说'现场哪有时间填'。我想知道有没有什么流程设计,能让记录必须当场产生,而不是靠自觉。
事后补录的根源不是态度问题,是流程设计问题,记录动作没有和业务动作绑定。可执行的做法有三个:一是把记录设为流程卡点,比如设备到场后不完成开箱记录就无法进入安装排期,用系统或审批流强制卡住,而不是靠人催;
二是把记录模板做轻,现场只需填实测数据、拍关键照片、勾选结论,文字描述部分可以事后补充但不能替代数据;三是把记录完整性纳入验收人的绩效或结算条件,比如尾款支付前必须提交完整验收包。判断依据是:如果一份记录可以在验收结束后任意时间补出来且不影响任何后续流程,那它一定会被拖到最后补。
管理层要做的不是反复强调重要性,而是让'不记录'这件事在流程上走不通。建议先选一个项目试点卡点设计,跑通后再推广。
4. 采购、工程、设备、服务这几类验收,管理层管的重点有什么不一样?
我们公司业务比较杂,既有物资采购、又有工程项目,还有外包服务和设备采购,验收表基本是同一套模板改改就用。但我总觉得哪里不对,工程的验收和买台设备的验收,风险点明显不是一回事。想请教一下,管理层针对这几类验收,关注的重点应该怎么区分。
四类验收的风险重心确实不同,用同一套模板会漏掉关键控制点。采购验收重点是'数量、规格与合同一致性',管理层要盯的是到货清单与合同明细的逐项比对记录,防止以次充好;工程验收重点是'分阶段记录与隐蔽工程留痕',管理层要盯的是隐蔽工程验收记录是否有影像和第三方见证,因为一旦覆盖就无法复原;
设备验收重点是'技术参数实测值与出厂标准的对比',管理层要盯的是调试记录和试运行数据,而不是只看有没有合格证;服务验收重点是'成果量化标准',管理层要盯的是验收标准在合同里是否写成了可计量的交付物,否则后期容易变成'感觉做得还行'就通过。
判断依据是:先问这份验收如果日后打官司,哪一项证据最容易缺失,那一项就是管理层该重点管的。涉及政府采购等特定场景时,还需参照对应的地方性内控规定执行,不能一概套用企业通用模板。
核心关键词
文章包含AI辅助创作:验收记录管理方法大全:管理层任务验收风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/454712
读者评论
文章把验收记录从行政留痕升级为风险控制工具,这个视角很实用。尤其是四层体系中的授权层和闭环层,很多企业确实只做了留痕,出了事照样扯皮。
漏斗图数据很扎心,签字100%但可追责仅14%。我们公司就是记录只写‘验收合格’,审计时根本说不清,看来得按风险等级重新设计记录颗粒度。
可追溯性测试这个方法简单有效,五个问题就能判断验收记录是否合格。建议管理层每季度抽检,比搞复杂系统更容易落地。
误区四关于签字不等于责任转移,这点常被忽略。我们法务也提过,验收记录若范围含糊,签字后责任仍可能回到采购方,制度里必须写清楚。
