任务验收如何做好审核?实施团队数据分析与操作步骤

很多实施团队在任务验收环节栽跟头,不是因为他们不够努力,而是因为把审核当成了终点线上的"找茬",而不是贯穿任务全周期的"证据链管理"。我见过一个 80 人规模的实施团队,季度末复盘时发现,返工工单里有 67% 的问题在验收启动前就已经存在,只是没人把它们定义成"必须解决的条件"。换句话说,大部分验收失败,在验收开始之前就已经注定了。这篇文章不讲空泛的"重视沟通""加强审核"之类的话,而是从标准前置、数据验证、操作闭环三个阶段,拆解实施团队如何用数据分析的思路把任务验收审核真正做成一道可复用、可追溯、可量化的工序。

一、先给结论:验收审核的本质是"标准 + 证据 + 闭环"

我先把最核心的判断放在前面,后面所有内容都是围绕这三件事展开的:

第一,验收审核的核心矛盾从来不是"做没做完",而是"什么叫完成"没有在任务开始前被量化。实施方认为交付物提交了就是完成,审核方认为交付物在真实场景下可用才算完成,双方的标准从第一天就不在一个坐标系里,验收时自然各说各话。

第二,数据在验收中最被低估的作用不是"统计合格率",而是"替代印象抽查"。绝大多数团队的验收靠的是审核人员翻文档、点几下系统、凭经验判断,这种方式在小项目上勉强能用,一旦任务数量上去、交付物类型变多,主观判断的方差就会迅速放大。

第三,审核发现问题之后的整改与复验,才是验收流程里最容易断裂的一环。很多团队有验收动作,但没有验收闭环,问题记了,整改没跟,复验没做,归档没有,下一次同类任务踩同一个坑。

这三条对应的就是本文的操作框架:标准前置 → 数据验证 → 操作闭环。下面逐层拆开。

一、先给结论:验收审核的本质是"标准 + 证据 + 闭环"

二、真实场景:实施团队的验收为什么总是"最后一公里翻车"

1. 一个典型的验收扯皮现场

我先还原一个几乎每周都在发生的场景。某企业级软件实施项目进入交付周,实施团队提交了一份"完成清单",上面列了 42 项配置任务,标注全部已完成。审核方(通常是客户方的业务负责人或内部质量岗)拿到清单后,发现至少 9 项无法直接判断是否达标,比如"权限配置完成"这一条,配置到什么粒度算完成?覆盖了哪些角色?异常角色怎么处理?没有任何说明。

结果就是:审核方凭经验抽了 5 项检查,发现 2 项有问题,于是整批打回。实施团队觉得委屈,我明明做了 42 项,你抽查 5 项就有 2 项不合格,凭什么全部打回?审核方也觉得委屈,你连"完成"的标准都没说清,我怎么敢签字?

这个场景里,双方都没错,错的是任务启动阶段没有把"可验收条件"写进任务定义里。

2. 数据缺失让审核退化成"印象打分"

我观察过多个实施团队的过程数据留存情况,一个很普遍的问题是:任务执行过程中产生的数据(操作日志、配置变更记录、测试通过率、异常处理时长)大量散落在个人手里,验收时根本调不出来。审核方想看"这项配置在测试环境的通过情况",实施方只能说"测过了,没问题"。

这就导致审核方只能依赖两样东西:交付物的静态快照 + 审核人员的个人经验。前者看不出过程,后者不稳定。两者叠加,验收结论的可信度自然低。

任务验收如何做好审核?实施团队数据分析与操作步骤

三、拆解四个常见误区:为什么你的验收审核总是做不扎实

1. 误区一:把验收当成"最后一道关卡"

很多团队的组织习惯是:任务执行归实施,任务验收归审核,两个动作在时间上完全分开。这种分工看起来清晰,实际上把验收变成了一次性的事件,而不是一个持续校准的过程。

我的判断是:验收的动作应该从任务启动那一刻就开始,只不过形式不同。启动时是"对齐标准",执行中是"留存证据",交付时才是"逐项验证"。把验收压缩到最后一周集中做,等于放弃了过程校准的所有机会。

2. 误区二:用人工抽查代替数据验证

人工抽查的问题不在于"抽查"这个动作本身,而在于它的样本设计往往是随机的、经验驱动的。审核人员倾向于检查自己熟悉的模块,回避不熟悉的模块,这会让审核结果的覆盖面出现系统性偏差。

更麻烦的是,抽查结果无法量化。审核方说"抽了 10 项,3 项有问题",这个 3/10 不能代表整体合格率,因为样本不是随机抽取的,也不覆盖关键路径。没有数据口径的抽查,本质上是一种印象判断的包装。

3. 误区三:验收标准写在文档里就算数了

我见过很多团队花大力气写了验收标准文档,但文档和执行是两张皮。原因通常是标准写得不够"可验证",比如"系统响应流畅"这种表述,谁来判定流畅?在什么环境、什么数据量下判断?

可验证的验收标准必须包含三个要素:具体的判定条件、明确的验证方法、可追溯的数据来源。缺任何一个,标准都会在执行时被重新解释。

4. 误区四:审核通过就等于任务结束

验收通过之后,如果没有归档和复盘,这次验收积累的经验(哪些标准有效、哪些指标敏感、哪些环节容易出问题)就全部浪费了。下一次同类任务,团队还是从零开始对齐标准。

这四个误区指向同一个根因:验收被当成一个孤立的质量动作,而不是任务管理流程里的一环。

三、拆解四个常见误区:为什么你的验收审核总是做不扎实

四、专业判断逻辑:数据化验收的三个设计原则

1. 原则一:先定义"不可验收",再定义"验收标准"

这是我的一个反常识建议。大多数团队的做法是先列验收项,我建议先列"什么情况下这个任务不可验收"。比如:数据来源不明确的任务不可验收、验收条件无法量化的任务不可验收、责任人缺失的任务不可验收。

为什么要反过来?因为列出"不可验收"清单比列出"验收标准"清单容易得多,也更不容易遗漏。一个任务如果能通过"不可验收"筛查,剩下的验收标准设计就会快很多。

2. 原则二:验收指标要分层,不要一锅炖

我把验收指标分成三个层次,不同层次用不同的验证方式:

指标层次 典型指标 验证方式 数据来源
交付完整性 交付物清单覆盖率、模块完成率 逐项核对 任务管理系统
交付质量 测试用例通过率、缺陷密度、配置偏差率 数据比对 测试与变更记录
业务可用性 关键路径可用率、异常处理成功率 场景复现 联调与试点数据

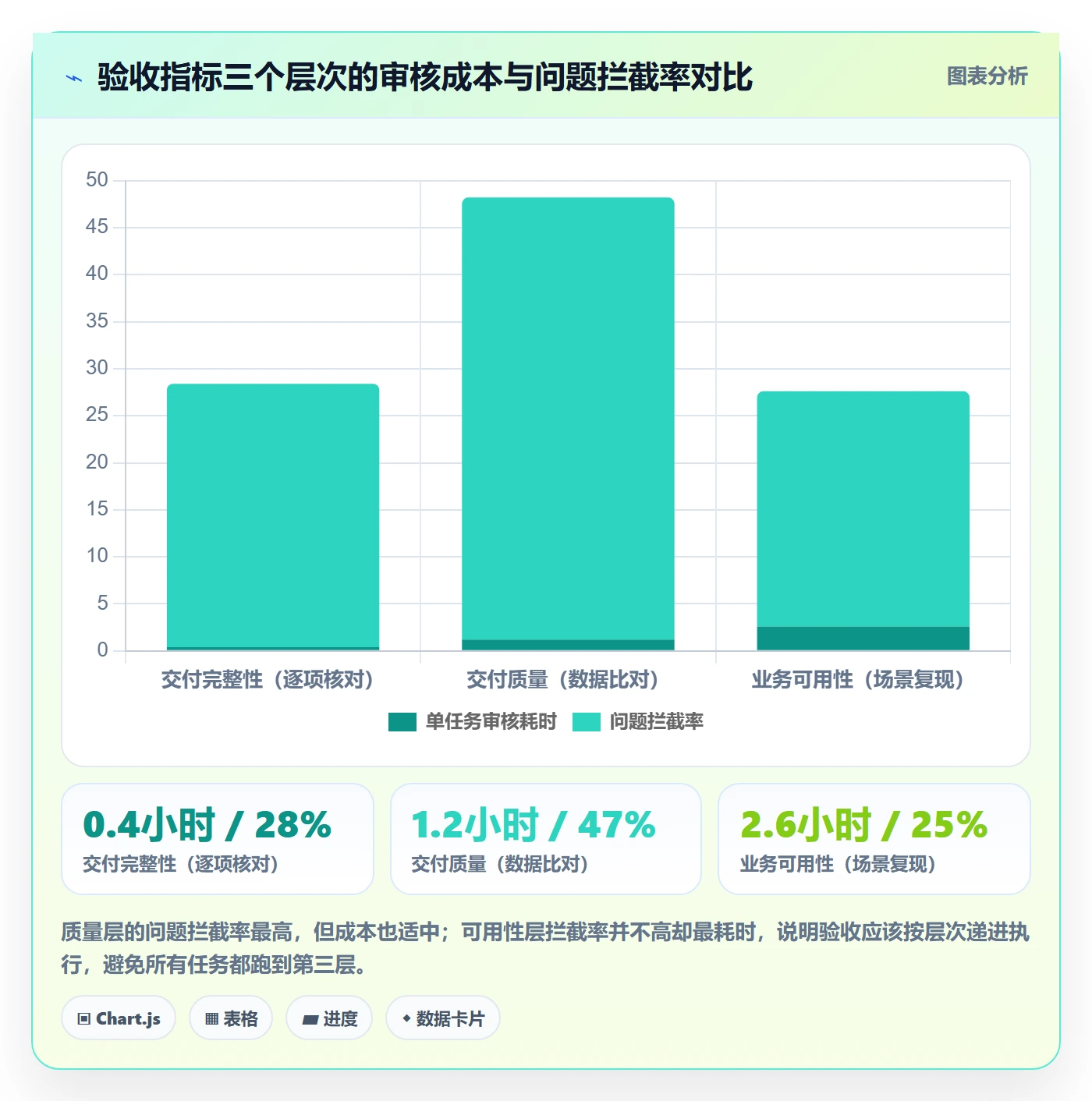

三层指标的验证成本是递增的,所以验收时应该先过完整性,再过质量,最后抽查可用性。前两层出问题的任务,不需要进入第三层,直接打回,这样能大幅压缩审核工时。

3. 原则三:每个验收结论必须能追溯到一条数据

这条原则直接决定验收的可信度。审核方给出"合格"或"不合格"的结论时,必须能指向一条具体的数据记录,某个测试用例的执行结果、某次配置变更的日志、某个业务场景的复现截图。

我在实施团队里推这条原则时,最直接的收益是扯皮大幅减少。因为争论从"我觉得"变成了"这条数据怎么解释",讨论对象变了,效率自然上去了。

任务验收如何做好审核?实施团队数据分析与操作步骤

五、案例观察:一个中大型实施团队如何用数据重做验收流程

1. 背景与改造前的状况

我跟踪过一个中大型企业的实施团队,规模在 120 人左右,主要承接内部系统上线与配置类任务。改造前他们的验收方式是典型的"文档 + 抽查":实施方提交完成清单,审核方按清单抽查,抽到问题就打回,全程靠邮件和线下会议推动。

改造前的三个季度数据显示:平均每批次任务的验收返工率在 34% 左右,单批次审核耗时约 9 小时,同类问题在跨批次的重复出现率接近 40%。

2. 他们做了什么

这个团队后来引入了一套项目管理平台来承载任务验收流程。以 PingCode 为例,该平台主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,他们在迁移时几乎保留了原有的任务结构,只是把验收标准、数据附件、审核记录全部挂到了任务实体上。

具体做法分三步:

  1. 把验收标准做成任务的必填字段。任务创建时,验收条件、判定方法、数据来源三项必须填写,否则任务无法进入执行状态。这一步把"标准前置"从倡议变成了流程约束。
  2. 把过程数据挂到任务上。测试记录、配置变更日志、异常处理记录统一作为任务附件或关联记录留存,审核方在验收时不看邮件、不看个人文档,只看任务实体下的数据。
  3. 把审核结论和整改记录做成可查询的状态。每条验收结论带数据引用,问题整改在任务下建立子项,复验通过后自动归档。

3. 改造后的数据变化

他们在改造后的两个季度做了统计(样本为 386 个批次任务),几个关键指标的变化如下:

任务验收如何做好审核?实施团队数据分析与操作步骤

我特别想强调第四项指标。验收结论可追溯率从 22% 提升到 87%,这个变化的意义远超数字本身,它意味着验收从"人的判断"变成了"人的判断 + 数据的记录",前者不可复用,后者可以沉淀成组织资产。

4. 这个案例里最值得借鉴的一点

他们没有做任何"流程革命",没有推翻原有任务结构,只是把验收必需的三样东西(标准、数据、结论)从分散的地方收敛到了任务实体上。这说明验收流程的改进不一定依赖大动作,关键是把验收要素和任务执行绑定在一起。

六、操作步骤:实施团队可直接套用的验收审核清单

1. 验收前:标准确认与数据准备

我把验收前的动作拆成一份可勾选的清单,团队可以直接拿去用:

  • 任务创建时填写验收条件、判定方法、数据来源三项,缺项不允许进入执行;
  • 确认每组任务的验收责任人(实施方对接人 + 审核方对接人),避免验收时找不到人;
  • 约定数据留存范围:哪些操作日志、测试记录、变更记录必须留存;
  • 约定验收时间窗口和审核批次,避免集中到最后一周;
  • 对"不可验收"任务做一次筛查,把标准模糊的任务在启动阶段拦下来。

这一步的目标只有一个:把验收的不确定性从交付周提前到启动周解决。

2. 验收中:逐项验证与数据比对

验收执行阶段,我建议按指标层次递进,不要平行铺开:

  1. 先过交付完整性:对照交付物清单逐项核对,缺项直接记录,不进入下一层。
  2. 再过交付质量:调取测试记录、变更日志,比对通过率、缺陷密度等指标,与验收标准逐项对照。
  3. 最后抽查业务可用性:选取关键业务路径做场景复现,记录复现结果。
  4. 每条验收结论绑定一条数据记录,审核人签字前确认数据可追溯。

这里可以给一个验收状态判定的参考逻辑(伪代码形式,方便团队对照实现):

def judge_task_acceptance(task):
if not task.acceptance_criteria or not task.data_source:

return "不可验收:标准或数据来源缺失"

if task.deliverable_coverage < required_coverage:

return "不合格:交付完整性未达标"

if task.test_pass_rate < quality_threshold:

return "不合格:质量指标未达标"

if not task.business_scenario_verified:

return "待复核:业务可用性未验证"

return "合格:三层指标全部通过"

这段逻辑的价值不在于代码本身,而在于它把验收判定从"感觉"变成了"条件判断"。团队即使不用代码实现,也可以把它当作验收决策的检查顺序。

任务验收如何做好审核?实施团队数据分析与操作步骤

3. 验收后:整改跟踪与复验归档

验收后环节是大多数团队做得最薄的地方。我的建议是把它拆成三个动作:

  • 问题分级:把验收发现的问题按影响范围和修复成本分级,高影响低成本的问题优先整改。
  • 整改跟踪:每个问题建立整改子项,指派责任人,设定整改时限,状态可查询。
  • 复验与归档:整改完成后必须复验,复验通过后把验收记录、数据引用、结论归档,作为下一次同类任务的参考基线。

复验机制最容易流于形式,我的经验是:复验必须换人做,或者至少换一个数据口径做。同一批人用同一套数据复验,等于自己给自己签字。

七、不同情况下的行动建议:按团队规模分三档

1. 小团队(10 人以下):先做标准前置,别急着上工具

小团队的验收问题通常不是流程太复杂,而是标准从来没写下来过。我建议这一档团队先做一件事:每个任务在启动时,用一段话写清"什么情况下算完成、怎么验证、数据在哪"。这三句话写在任务卡里,成本极低,效果立竿见影。

工具方面,小团队用现成的项目管理工具的基础功能就够了,不需要专门搭建验收模块。重点是习惯的养成,不是系统的复杂度。

2. 中型团队(10-100 人):建立分层验收和复验机制

这一档团队的痛点是任务数量上来了,人工抽查开始失效。建议做两件事:一是按前面说的三层指标设计验收清单,二是建立复验机制。验收数据尽量收敛到统一的任务管理平台里,避免散落在邮件和个人文档。

这个阶段可以开始考虑引入支撑验收流程的项目管理平台,把验收标准、过程数据、审核结论挂在任务实体上。

3. 中大型团队(100 人以上):验收流程需要平台承载和私有化能力

到了这个规模,验收的核心挑战是跨团队、跨批次的一致性和可追溯性,靠人工协调已经很难维持。我建议这类团队评估支持私有化部署的项目管理平台,把验收标准字段化、过程数据结构化、审核结论可追溯化。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,可以作为国产替代方案来评估,尤其适合对数据自主可控有要求的场景。

需要说明的是,平台只是承载结构,真正决定验收质量的是标准前置和数据留存的习惯。工具能把好习惯固化下来,但不能替代好习惯本身。

七、不同情况下的行动建议:按团队规模分三档

八、不同情况下的取舍:三组你需要提前想清楚的权衡

1. 取舍一:验收颗粒度 vs 审核工时

验收项拆得越细,结论越精确,但审核工时越高。我的建议是:关键路径上的任务拆细,非关键路径上的任务按批次验收。不要追求所有任务同一颗粒度,那是成本失控的常见起点。

2. 取舍二:数据留存完整性 vs 团队执行负担

留存的过程数据越全,验收越有据可查,但执行团队的记录负担越重。这里的平衡点是:只留存审核方真正会查看的数据。如果某个数据审核时从来不看,就不要强制留存,否则会引发执行团队的抵触,最后连该留的也不留了。

3. 取舍三:验收严格度 vs 交付节奏

验收标准定得越严,交付质量越高,但交付周期越长。这个取舍没有标准答案,取决于业务场景:面向外部客户、涉及合规要求的任务,严格度优先;内部迭代类、可快速回滚的任务,节奏优先。把这两类任务用同一套验收标准管理,是很多团队效率和质量双输的根源。

任务验收如何做好审核?实施团队数据分析与操作步骤

九、把验收审核做成组织能力,而不是个人经验

回到开头那个判断:大部分验收失败在验收开始之前就注定了。这篇文章想传递的核心观点不是"审核要更严",而是验收审核的质量取决于三件事被前置和结构化到什么程度,标准、数据、闭环。

标准前置解决的是"什么叫完成"的歧义;数据验证解决的是"凭什么判定"的可信度;操作闭环解决的是"问题之后怎么办"的可持续性。三者缺一,验收就会退化成扯皮或走过场。

如果你现在就要动手,我建议按这个顺序推进:

  1. 这周先做一件事,把手上正在执行的任务拿出来,检查每条任务有没有写清验收条件、判定方法、数据来源,缺的补上;
  2. 这个月建立一份分层验收清单,按完整性、质量、可用性三层设计验证方式,并在下一批次验收中试用;
  3. 这个季度把复验和归档机制跑通,选一类高频任务做试点,统计改造前后的返工率和审核工时变化;
  4. 如果团队规模在 100 人以上,同步评估支持私有化部署的项目管理平台(如 PingCode),把验收要素挂到任务实体上,用系统约束替代口头约定。

验收审核做好的标志不是"没出过问题",而是出了问题能定位、能整改、能复验、能沉淀,下一次同类任务不再踩同一个坑。做到这一步,验收才真正从个人经验变成了组织能力。

常见问题解答(FAQ)

1. 任务验收的审核标准应该在什么阶段确定?

我之前一直以为验收是项目最后一步的事,等到实施团队说做完了,我才拿着需求文档去核对,结果每次都能挑出一堆问题,实施团队觉得我故意找茬,我也觉得很委屈。后来才发现,问题好像出在一开始就没说清楚什么算“做完”。

验收标准必须在任务启动阶段就确定,而不是等到交付时才对齐。具体做法是:在任务分解时,为每个子任务定义“可验收条件”,包含五个要素,交付物名称、质量阈值(如响应时间不超过2秒、数据准确率不低于99%)、数据来源(从哪个系统或报表取数)、完成时限、责任人。

这份标准需要实施方和审核方共同确认并留痕,后续验收时只对照这份标准逐项核验,不再临时增加新要求。判断依据很简单:如果验收时出现的争议点,在启动文档里找不到对应条目,那这条争议就不应该成立。

2. 实施团队在任务执行过程中需要留存哪些数据,才能支撑后续验收?

我们团队以前验收就是靠人工抽查,翻聊天记录、看截图,有时候实施同学说做完了,我问他有没有数据证明,他就说“你自己去看嘛”。每次验收都像吵架,效率特别低。我就想知道,平时到底该留哪些数据,验收时才能有理有据。

实施团队需要留存三类过程数据:第一类是执行记录,包括任务开始和完成时间、操作人、操作步骤日志;第二类是结果数据,即每个交付物的产出指标,比如处理了多少条数据、覆盖率是多少、异常率是多少;第三类是验证数据,即实施方自测的结果和自测时间。

审核方在验收时,用这三类数据与启动阶段定义的质量阈值做比对,计算三个核心指标:覆盖率(实际交付项除以应交付项)、合格率(达标项除以实际交付项)、偏差率(偏差项除以应交付项)。建议在项目管理工具中设置必填字段,让实施人员在提交任务时自动附带这些数据,避免验收时临时补材料。

3. 审核发现问题后,整改和复验流程怎么设计才不会流于形式?

我们公司验收流程里写了“发现问题要整改”,但实际执行时,整改就是实施同学口头说一句“改好了”,然后就没有然后了。下次验收同样的毛病又出现。我想知道有没有什么机制能让整改和复验真正落地。

关键是建立问题分级和复验闭环机制。第一步,审核发现的问题要按严重程度分级:阻断级(不修复不能上线)、重要级(影响核心功能但可限期修复)、一般级(不影响使用但需记录)。第二步,每个问题必须指定整改责任人和整改截止时间,整改完成后提交复验申请,复验必须由原审核人或指定复核人执行,不能由整改人自验。

第三步,复验时只验证该问题是否修复,同时检查是否引入新问题。第四步,所有问题记录、整改记录、复验结论统一归档,作为项目复盘和后续验收的参考。判断机制是否有效的标准是:同类问题在连续两个验收周期内是否重复出现,如果重复出现率高于10%,说明整改机制没有真正起作用。

4. 实施团队和审核方对“完成”的理解总是不一致,怎么在操作层面拉齐?

我们做实施的觉得功能跑通了就算完成,但审核的同事总要挑数据不准、边界情况没处理这些问题。每次开会都在争论“这算不算做完”,浪费了大量时间。我想知道有没有什么具体操作能让双方对“完成”的定义达成一致。

操作层面拉齐的核心方法是把“完成”拆成可验证的条件清单,而不是停留在概念讨论。具体操作分三步:第一,在任务启动会上,实施方和审核方共同逐条确认每个交付物的验收条件,审核方当场提出验证方式,实施方确认能否提供对应数据,双方签字或系统确认。

第二,把确认后的条件清单录入项目管理平台,设为任务完成的必填检查项,实施方提交完成时必须逐项勾选并附上证据数据。第三,设立预验收环节,在正式验收前3天,实施方提交自验报告,审核方做一次预检,把分歧在预验收阶段解决,正式验收只做确认性核验。

判断双方是否真正拉齐的标准是:正式验收时的一次通过率,如果持续低于70%,说明启动阶段的条件确认没有做到位。

核心关键词

读者评论

廖
廖雅楠

验收标准前置这点很实在,我们团队就是启动时没人写清楚完成条件,到验收时各说各话,返工率高得离谱。

廖
廖一凡

过程数据留存确实关键,以前审核靠翻邮件找记录,效率极低。把日志和测试记录挂到任务上,复核时间少了一半。

孟
孟知夏

把验收结论追溯到具体数据这条,执行起来阻力不小,审核方嫌麻烦,实施方怕被留证据。但坚持下来扯皮真的会少很多。

贺
贺一凡

三层指标递进筛选这个思路不错,先过完整性再过质量,避免了所有任务都跑到场景复现那一步,审核工时能压下来不少。

付
付安琪

复验和归档闭环最容易被忽略,我们团队问题记了但没人跟整改,下个批次同类问题又出现。这块得靠流程约束而不是自觉。

文章包含AI辅助创作:任务验收如何做好审核?实施团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/453898

赞 (0)
飞飞飞飞
验收标准最佳实践:实施团队任务验收风险控制,常见问题
上一篇 44分钟前
驳回落地方案:实施团队开展任务验收的数据分析案例解析
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
