驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

很多管理者跟我说过同一句话:“我批了三个月,项目还是延期了。”追问下去,问题的根子往往不在执行,而在一个被严重低估的动作,任务验收里的驳回。

我自己带过研发团队,也帮几十家一百人以上的企业做过研发管理诊断。一个反复出现的规律是:团队不是没有驳回,而是驳回得很随意。该驳回的放过去了,风险顺着流程往下游流;不该驳回的反复打回,团队士气被磨掉,交付节奏被打乱。表面看是验收问题,本质是驳回管理缺位。

这篇《驳回管理指南:企业管理者如何做好任务验收,风险控制全流程》,我不打算写成“驳回流程说明书”,而是把它当作一套用驳回守住风险底线的决策框架。全文围绕一个核心判断展开:驳回不是打回重做,它是企业风险控制体系里最靠前、成本最低的一道闸门。

一、先给结论:驳回是风险控制的前哨,不是质检动作

如果你只记一件事,请记住这句:驳回的价值不在于“拦下了多少不合格交付”,而在于“让多少风险在被下游放大之前暴露出来”。这是一个管理者必须建立的第一认知。

1. 为什么说驳回是“前哨”而不是“质检”

质检的逻辑是“挑出次品”,发生在生产末端;前哨的逻辑是“发现敌情”,发生在防线最前沿。驳回恰恰处在这个前沿位置,一项任务从执行者手中交出、到进入下一个环节之前,管理者做判断的那一刻。

我在一次研发管理复盘里看到一个真实数据:某企业一个季度内,需求进入开发后才被发现理解偏差的占比高达 31%,而这些问题如果在验收驳回环节就被识别,返工成本大约只有开发阶段返工的五分之一。这就是前哨和质检的差别。

更关键的是,很多风险本身没有“次品”形态。需求覆盖不全、合规口径偏差、依赖项未对齐,这些交付物看起来是合格的,只有靠驳回时的判断才能拦下来。

2. 驳回收敛的是什么:四类风险

我通常把驳回要拦下来的风险拆成四类,管理者的判断也应该围绕这四类展开。

  • 标准不符:交付物与事先约定的验收标准不一致,这是最直接的一类。
  • 需求偏差:做出来的东西“没错”,但不是要的东西,属于理解断层。
  • 质量缺陷:功能、性能、稳定性等存在隐患,短期可用长期出问题。
  • 合规风险:涉及数据、权限、审计、行业监管等,一旦流到线上代价极高。

四类里,标准不符和需求偏差最容易被管理者放过,因为交付物“看着没问题”;而合规风险最容易被忽视,因为很多管理者不熟悉合规边界。驳回管理的重点,恰恰是这些“看起来没问题”的地方。

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

二、背景与真实场景:驳回为什么常常失效

认知建立之后,我们来看现实。绝大多数团队的驳回动作是存在的,但它失效了。失效的方式有几种典型形态,我按见到的频率排一下。

1. 场景一:验收标准在交付时才讨论

这是最普遍的一种。任务启动时,管理者说“先做出来看看”,交付时才发现“这不是我要的”,于是驳回。执行者委屈:你没说要这样啊。管理者也委屈:这还用说?

问题不在谁对谁错,而在验收标准是交付时才第一次被明确讨论的。这时候讨论的不是标准,是责任划分,必然扯皮。我诊断过的一家制造企业,研发中心一个季度驳回率高达 42%,逐条看记录,超过一半的驳回理由是“与预期不符”,一个模糊到无法整改的理由。

2. 场景二:驳回后没有闭环,风险原地打转

第二种失效更隐蔽。驳回动作做了,责任人、时限、复验标准都没定,任务就在“已驳回”状态里躺着。过两周管理者想起来问,发现还在原地。

这本质上不是驳回失败,而是驳回之后的管理动作缺失。驳回只是把风险拦下,如果没有整改闭环,被拦下的风险并没有被处置,只是被暂时关在门里。

3. 场景三:高频驳回掩盖了系统性问题

第三种最危险。团队驳回率长期偏高,管理者习惯了,把它当作“团队标准严”的表现。但如果拆开看驳回原因分布,很可能是同一个原因反复出现,需求澄清机制缺失、资源长期错配、上游输入质量差。

高频驳回是系统性风险的症状,不是执行者的个人问题。管理者如果只盯着个案催促,而不去识别驳回的分布规律,等于在给漏水的船不断擦地板。

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

三、拆解常见误区:五个让驳回失效的管理动作

背景讲完,我把最常见的五个误区逐一拆开。每一个误区背后,都是一个可以马上纠正的管理动作。

1. 误区一:驳回=否定人

很多管理者驳回时的表达是“这做得不行”“你重新想”。这句话在执行者耳朵里,是能力否定,不是交付物否定。结果是团队开始防御性交付,不敢早交、不敢上报、不敢暴露问题,风险反而被藏得更深。

正确的做法是把驳回对象从“人”切换到“标准”。表达结构应该是:交付物在哪个点上与哪条标准不一致,需要怎么改,复验看什么。人是执行主体,标准才是被驳回的对象。

2. 误区二:该驳回时和稀泥

比起过度驳回,管理者更常犯的错是该驳回时放行。原因很多:赶进度、怕冲突、觉得“后面再补”。但这些被放行的风险不会消失,只会后移,而且越往后代价越高。

我见过最典型的一次:一个合规相关的交付被“先过再补”,结果上线后触发审计问题,整个版本回滚。事后算账,当初如果驳回整改,成本大概 2 人天;实际代价是十几个人的回滚和一轮信任损失。

3. 误区三:驳回后不跟踪

这个前面场景里提过,单独列为误区是因为它太常见。驳回发出就当作处理完成,整改无人跟进,复验没有标准。驳回流程在系统里显示为“已驳回”,实际风险仍在。

驳回的完成标志不是“发出驳回”,而是“复验通过”。这两者之间的所有环节,都是管理责任。

4. 误区四:只看驳回率,不看驳回质量

有的管理者把驳回率当 KPI,团队为了指标好看,要么少驳回,要么乱驳回。指标一旦被当作目标,就会失真。驳回率本身不是好指标,驳回原因分布和整改闭环率才是。

5. 误区五:驳回标准因人而异

同一类交付,A 主管驳回、B 主管放过,团队无所适从。标准不统一,驳回就失去了权威性,最终变成主管个人偏好。这需要靠可驳回/不可驳回清单来固化。

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

四、专业判断逻辑:管理者如何决定该不该驳回

误区拆完,进入最核心的部分,判断逻辑。这也是本文与市面上流程说明书最大的差异:我不告诉你怎么走流程,我告诉你怎么做判断。

1. 第一层判断:这是任务问题还是人的问题

驳回前先问这一句。如果同一个执行者、同类任务反复出同类问题,那是人的问题或能力问题,驳回解决不了,需要辅导或调整;如果是个别任务的标准理解偏差,那才是驳回要处理的。

把人的问题当任务问题处理,会导致无效驳回;把任务问题当人的问题处理,会误伤团队。这一层判断决定了后面所有动作的方向。

2. 第二层判断:是标准问题还是执行问题

如果是标准不清导致的偏差,驳回执行者是不公平的,正确的动作是补标准、补澄清;如果是标准清楚而执行不到位,驳回才是合理的。

我在诊断中常用一个简单问法:“交付前,执行者是否明确知道验收标准?”如果答案是“不确定”,那这次驳回大概率是标准问题,责任在管理者一侧。

3. 第三层判断:驳回的收益是否大于成本

不是所有不合格都必须驳回。管理者要算一笔账:这次驳回带来的整改成本、时间成本、团队情绪成本,是否小于放行后的风险成本。

一般来说,越是靠近下游、越是涉及合规、越是返工成本高的环节,越应该驳回;越是低风险、可快速修补的小瑕疵,可以边交付边整改。判断依据是风险等级,不是标准是否完美。

4. 判断结果的四种处置

三层判断下来,处置结果无非四种,我做成一张对照表。

判断结论 处置动作 责任方 典型场景
标准不清,执行无过 补标准,不驳回 管理者 首次承接的复杂需求
标准清楚,执行偏差 正式驳回,明确整改 执行者 常规任务质量不达标
低风险小瑕疵 有条件放行,附带整改项 双方 文案措辞、非核心细节
高风险或合规问题 强制驳回,升级处理 管理者+上级 数据权限、审计相关

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

五、案例与数据观察:一家中大型企业如何把驳回变成风控抓手

抽象逻辑讲完,我用一个具体案例把全流程串起来。这家企业是一家三百人规模的软件公司,研发和交付团队分散在三个城市,此前驳回流程基本靠邮件和口头,风险控制全靠事后救火。

1. 改造前的状态

改造前,这家公司的问题很有代表性:验收标准在交付时才讨论,驳回靠主管一句话,驳回后整改无人跟踪,月度复盘只看项目是否延期。一个季度内,因验收环节问题导致的延期占比达到 27%,而且几乎每次都说不清是哪个环节出的问题。

更麻烦的是,团队对驳回的态度是抵触的。因为驳回往往伴随着“你怎么又做错了”的隐含指责,执行者倾向于晚交、藏问题、等主管没意见再说。

2. 他们做了什么

这家企业的改造不是买了一套制度模板,而是做了三件具体的事。

  1. 把验收标准前移到任务启动时,用可核查的条目固化下来,任务开始即确认,而不是交付时争论。
  2. 把驳回动作结构化,明确驳回对象是交付物而非人,驳回必须写清标准条款、整改要求、复验标准。
  3. 把驳回记录纳入风险台账,按月分析驳回原因分布和整改闭环率,从个案驳回里找系统性问题。

在工具层面,他们使用的是一套支持私有化部署、可从 Jira 平滑迁移的国产项目管理平台(如 PingCode 这类面向中大型企业和一百人以上组织的平台)。这类平台的价值不在于“有驳回按钮”,而在于把驳回记录、原因分类、整改状态和闭环率沉淀成可分析的数据,让驳回从一次动作变成一条可追溯的风险线索。

需要说明的是,工具只是承载。如果管理逻辑没建立,再好的系统里驳回也只是一堆无人跟进的记录。

3. 改造后的数据变化

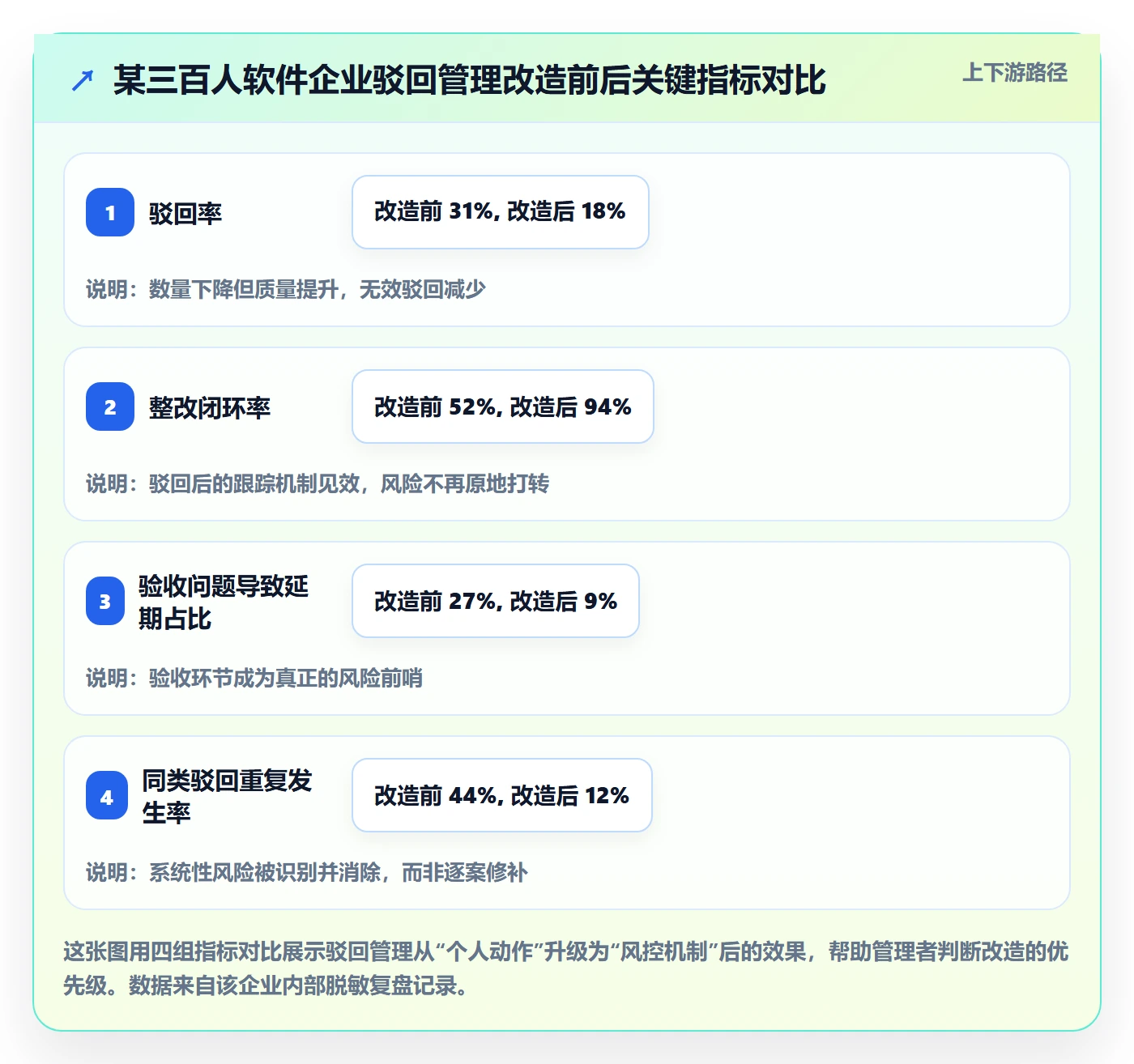

运行两个季度后,这家公司的几个关键指标出现了明显变化,我整理如下。这些数据来自该企业内部的验收复盘记录,已做脱敏处理。

指标 改造前 改造后 变化
驳回率 31% 18% 下降 13 个百分点
驳回后整改闭环率 52% 94% 提升 42 个百分点
因验收问题导致的延期占比 27% 9% 下降 18 个百分点
同类驳回重复发生率 44% 12% 下降 32 个百分点

数据里最值得注意的其实不是驳回率下降,而是同类驳回重复发生率从 44% 降到 12%。这说明驳回不再是个案修补,而是变成了系统性风险的识别和消除,这正是驳回管理作为风控抓手的核心价值。

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

六、不同情况下的行动建议:从明天就能做的三件事开始

案例讲完,我按团队所处的不同阶段给出行动建议。不管你现在处在哪个阶段,都有可以立刻着手的地方。

1. 如果你现在连基本驳回流程都没有

建议你先抓最基础的一件事:把验收标准前移到任务启动时。不用搞复杂模板,用可核查的条目写清楚“什么算验收通过”即可。这一件事能解决前面提到的最大一类驳回,交付时才讨论标准。

同时,给驳回定一个最低要求:驳回必须写清标准条款和整改要求,不能只说“不行”。这一条能立刻把驳回从情绪表达变成管理动作。

2. 如果你有流程但驳回没闭环

重点检查一件事:驳回的完成状态是否定义为“复验通过”。如果系统里“已驳回”就等于是处理完毕,那你的驳回全是空转。补上责任人、时限、复验标准三个要素,闭环率会明显改善。

建议每周做一次驳回未闭环清单的清理,把停留超过约定时限的驳回升级处理。这个动作不需要工具,一张清单就能起步。

3. 如果你已经在统计驳回数据

下一步是把驳回从“统计”升级为“分析”。不要只看驳回率,要拆开看驳回原因分布和同类驳回重复发生率。如果同一个原因反复出现,那说明你需要处理的是机制,不是个案。

建议每月做一次驳回原因复盘,把分布最高的两三类原因拿出来,问一句“这是流程问题、资源问题还是能力问题”,然后针对根因改机制。这才是驳回管理通向风险控制全流程的路径。

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

七、不同情况下的取舍:驳回管理里必须做的取舍

行动建议之后,必须讲取舍。管理之所以难,往往不是不知道做什么,而是要在冲突的目标里做选择。驳回管理里至少有四组取舍。

1. 进度与风险的取舍

赶进度时该不该驳回高风险交付?我的判断是:涉及合规、数据、审计、安全的高风险项,无论进度多紧都应驳回;低风险小瑕疵可以有条件放行。这条线不能因为进度压力而模糊,因为放行后的代价往往不可控。

2. 驳回率高低与团队士气的取舍

驳回率高不一定代表标准严,也可能是标准不清或沟通断层。真正健康的状态是驳回数量适度、原因集中、闭环高。如果你的驳回率高但原因分散、闭环低,那不是严,是乱。

3. 统一标准与个案灵活的取舍

标准要统一,但个案可以灵活。判断依据是风险等级:高风险项必须按统一标准执行,低风险项允许主管根据场景灵活处置。统一是为了公平,灵活是为了效率,两者不是对立的。

4. 工具投入与管理投入的取舍

很多管理者倾向于先上系统再谈管理,我的建议恰好相反。先把驳回的判断逻辑和闭环机制想清楚,再考虑用工具承载。对中大型企业、特别是有一百人以上规模、需要私有化部署和从既有平台(如 Jira)平滑迁移的团队,一套国产项目管理平台确实能显著提升驳回数据的可分析性,但它替代不了管理判断。

在选型时,我通常建议关注三点:能否结构化记录驳回原因、能否跟踪整改闭环状态、能否输出原因分布与闭环率分析。这三点做到了,工具才真正服务风控。

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

八、把驳回纳入风险控制全流程:从个案到制度

取舍明确了,最后回到文章标题里的“全流程”。驳回管理要真正成为风险控制的一部分,需要完成从个案动作到制度沉淀的三级跳。

1. 第一级:驳回记录变成风险台账

每一次驳回,都是一条风险信号。把驳回的标准条款、原因分类、责任环节、整改结果记录下来,按时间累积,就形成了风险台账。台账的意义在于让风险可追溯、可分析,而不是散落在邮件和口头里。

2. 第二级:两个关键预警指标

从台账里可以提取两个最有价值的预警指标。一是驳回原因分布,看有没有某个原因持续升高;二是同类驳回重复发生率,看同类问题是否反复出现。前者提示风险方向,后者提示机制是否有效。

我建议管理者每月看这两个指标各一次。原因分布突然集中在某一类,往往对应上游某个环节出了问题;重复发生率高,说明你的整改一直在治标。

3. 第三级:从个案驳回识别系统性风险

这是最高一级,也是最有价值的一级。当你在驳回台账里看到某个原因反复出现,要做的是追问根因:是需求澄清机制缺失?是资源长期错配?是上游输入质量差?还是团队能力需要补强?

驳回管理的终极目标,不是让驳回越来越熟练,而是通过驳回发现并消除系统性风险,让同类驳回越来越少。这才是它作为风险控制全流程一部分的真正意义。

驳回管理指南:企业管理者如何做好任务验收,风险控制全流程

九、结语:好的驳回管理,目标是让风险早暴露

回到开头那句话:很多管理者以为自己在做验收,其实只是走流程。真正把驳回用起来的管理者,是在用最低成本守住风险底线。

我的独特观点是:驳回管理的成熟标志,不是驳回流程有多规范,而是驳回原因越来越集中、同类驳回越来越少、风险暴露得越来越早。零驳回不是目标,早暴露才是。

如果你现在就想动起来,我给你三个明天可以做的动作。

  1. 把你手上下一个任务的验收标准,在启动时就写清楚,用可核查的条目,不要等交付时再说。
  2. 把现有驳回记录翻一遍,看“已驳回”之后有没有闭环,把停留未处理的挑出来,补责任人、时限、复验标准。
  3. 把最近一个月的驳回原因做个分布,找出出现最多的那一类,问一句“这是机制问题还是人的问题”。

做完这三件事,你会对“驳回”这个词产生完全不同的理解。它不是否定,是判断;不是流程,是风控;不是一个动作的终点,而是一条风险线索的起点。想清楚这一点,任务验收和风险控制这两件事,才真正在同一个流程里闭环起来。

常见问题解答(FAQ)

1. 任务验收的驳回标准应该定在哪一层,才不会既卡死团队又放走风险?

我们团队现在的验收标准基本靠验收人当天的手感,同一类交付物张三验收能过、李四验收就打回,下面的人怨气很大。我也想过写死标准,但又怕标准太刚性,遇到合理变通时没人敢拍板,最后责任还是堆到我这里。到底标准该定到多细才合适?

把验收标准拆成三层并分别定刚性:交付物标准(格式、字段、数量、精度)写死,可逐条判定、不容商量;过程标准(节点是否留痕、评审是否完成)写死动作、允许结果有弹性;风险标准(合规、安全、对客影响)设为红线,触碰即驳回且不接受整改后通过,必须升级。

判断依据是:能被客观测量的写死,依赖主观判断的只写判定维度和判定人,不写死结论。操作上,在任务启动会上把这三层标准当场确认并记入任务描述,验收时逐条勾选,不达标就按对应层级驳回理由走,避免临场争论。

2. 被驳回的任务多久没复验就算流程失控,管理者该用什么口径去盯?

我们公司驳回之后经常就沉下去了,驳回人觉得已经说清楚了,执行人觉得排期还没轮到,两边都不提,直到项目快上线才发现这个任务还挂着。我想设一个盯的办法,但不想天天催,催多了也显得我不信任团队。有没有一个能自动暴露问题的口径?

盯两个口径就够:一是驳回未复验时长,按任务优先级设上限,高优先级24小时内必须复验、普通任务不超过3个工作日,超时自动标红并推给驳回人和任务责任人双向确认;二是驳回整改闭环率,按周统计“已驳回任务中在时限内复验通过的比例”,低于85%说明复验环节没人负责,高于95%但要警惕是否为了达标而放松验收。

做法上,把驳回状态做成一个独立看板而不是埋在任务详情里,超时项直接进入周会议程,不需要人肉催办。

3. 驳回率高到底说明团队能力差,还是说明验收太严?管理者怎么判断?

我们上个季度驳回率接近三成,老板看到数据第一反应是团队执行力不行,但我感觉有一部分是我这边需求给得含糊导致的。我不想简单地把驳回率当成KPI压下去,那样大家只会开始糊弄验收。到底该怎么拆这个数字才不被误读?

不要看总驳回率,要看驳回原因分布。把驳回理由强制归类为四类:需求不清、标准不符、质量缺陷、合规风险。如果需求不清占比高,问题在任务下发方而不是执行方,要改的是需求确认环节;如果质量缺陷集中,才是能力或资源问题;如果合规风险单独出现,不看比例直接升级。

判断依据是:驳回率本身没有绝对好坏,20%的驳回率配上“需求不清占六成”说明流程上游有病,而5%的驳回率配上“整改后复验通过率极低”说明验收形同虚设。每季度做一次原因分布复盘,比盯总数字有用得多。

4. 驳回记录要不要留档、留多久,它和风控台账怎么打通?

我们现在的驳回基本在聊天记录和口头里消化掉了,出了事回溯时谁也说不清当时为什么打回、后来怎么过的。我想把驳回记录沉淀下来,但又担心变成形式主义,大家为了留痕而留痕,反而增加负担。这个记录到底该记什么、留多久、谁来用?

驳回记录必须留,但只记四样东西:驳回时间、驳回理由分类、责任人和整改时限、复验结论。不要写长篇说明,越短越有人填。保留周期建议与项目周期挂钩,项目结项后至少留2年,涉及合规或对客风险的不设上限。

和风控台账打通的方式是:把“同一类驳回理由在同一环节反复出现三次以上”的条目自动提入风险台账,触发一次流程复盘,而不是等到出事再查。判断依据是:单次驳回归个案管理,重复出现的驳回才是系统性风险信号,台账要抓的是重复,不是全部。录入动作放在验收环节内完成,不单独开表,避免额外负担。

核心关键词

读者评论

蔡
蔡雅楠

把驳回定位成风险前哨确实有新意,但落地时一线主管往往缺少判断标准,文中三层漏斗提供了可操作的抓手,值得团队对照梳理自己的验收流程。

吕
吕书瑶

验收标准在交付时才讨论,这个场景太真实了。我们团队也经常因为口头约定导致扯皮,后来把标准写成可勾选条目,驳回率明显下降,扯皮也少了。

孙
孙沐阳

驳回后不跟踪等于白驳回,我们公司用某项目管理工具记录驳回,但没人复验,结果任务一直挂着,风险还是流到线上了,闭环机制比工具更重要。

黄
黄书瑶

用驳回率当KPI确实会扭曲行为,我们以前就有人为了指标好看乱驳回,后来改看驳回原因分布和整改率,团队才不再防御性交付。

廖
廖浩然

案例里那家三百人公司的问题很典型,跨地域团队沟通成本高,标准不统一,改造后把验收前移,这个思路值得借鉴,但执行起来需要管理层持续投入。

文章包含AI辅助创作:驳回管理指南:企业管理者如何做好任务验收,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/455592
