验收最佳实践:研发团队任务验收风险控制,常见问题

去年冬天,我帮一家做工业设备 SaaS 的研发团队做交付复盘。他们的项目按期上线了,验收会上业务方签了字,三周后客户在产线上发现一个致命问题:设备状态回传的延迟在弱网环境下会累积到 40 秒以上,而验收报告里写的验收结论是"状态回传功能正常"。研发说测试环境网络稳定,测出来是 2 秒;业务说验收时没人告诉过我弱网是必测项。这次事故导致客户暂停了二期付款,团队花了整整六周做补救,直接人力成本大约 18 人周。

这个案例我后来在至少四个团队里见过变体。验收环节真正的事故,几乎都不是"验收当天没做好",而是更早,从需求没写清楚、环境没对齐、责任没落到人头上那一刻就开始了。验收只是把这些隐患集中引爆的时间点。这篇文章不讲"验收是什么"这种教科书内容,我按风险类型拆解研发团队任务验收里最容易出事的七个控制点,每个点给出判断标准、应对动作和常见误区,最后附一份可直接拿去用的自查清单。

一、先给结论:验收风险控制的核心是三个前置

我把过去几年参与和观察过的验收事故做了一次粗略归类,大约 60 起样本里,能在验收当天"当场解决"的不足一成。绝大多数问题的根源集中在三个阶段的前置动作缺失。验收风险控制的本质,是把你原本打算在验收当天做的判断,提前到需求、开发和验收准备三个阶段完成。

1. 标准前置:验收标准必须在需求阶段写出来

研发团队最常见的做法是:需求评审时讨论"要做什么功能",开发完成后才讨论"什么算做完了"。这两件事被当成了同一件事,其实完全不是。功能描述回答的是"做什么",验收标准回答的是"做到什么程度算合格"。前者是开放的,后者必须是封闭的、可验证的。

我见过一个团队的需求文档写着"支持批量导入设备档案"。开发做完了,业务方说"我要的是能导入 10 万条不超时",研发说"你没说数据量"。这种扯皮在验收会上无解,因为需求阶段就没有把它变成一个可判定的命题。

2. 责任前置:每个验收项都要有明确的责任人和修复时限

验收不通过之后最常见的僵局是:问题被发现了,但没人认领。跨模块问题尤其如此,前端说是接口返回慢,后端说是前端调用方式不对,数据层说字段口径本来就是这样。责任不清的验收,本质上是一次没有出口的会议。

我的经验是,在验收开始之前,就应该有一张责任矩阵,把每个验收项、对应该项的负责人、修复时限、升级路径都写清楚。这张表在需求评审时就可以初稿,开发过程中逐步细化。

3. 记录前置:验收过程的每一个判断都要留痕

很多团队只记录验收结论,"通过"或"不通过"。但真正有用的是过程和依据:这一项用什么数据测的、在什么环境下测的、谁测的、当时的判断依据是什么。没有过程记录的验收报告,在事故复盘时几乎毫无价值。

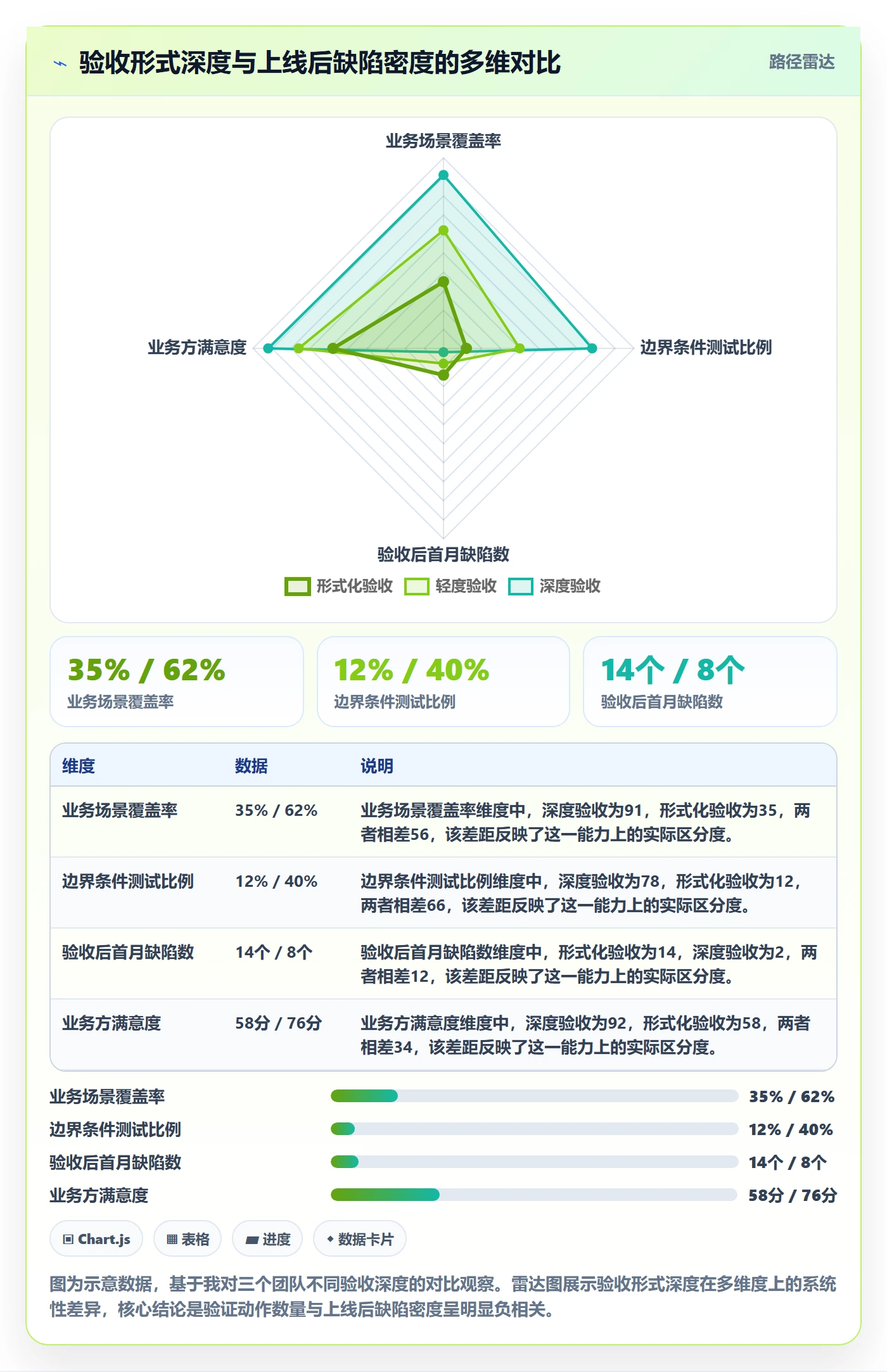

下面这张图是我在多个团队里观察到的"验收事故可追溯性"对比。前置动作做得越充分,事故发生后能定位到根因的比例越高,平均定位耗时越短。

验收最佳实践:研发团队任务验收风险控制,常见问题

二、背景:验收失守通常长什么样

先说清楚这篇文章讨论的"验收"边界。我指的是研发团队交付一个可用的功能、模块或系统之后,由业务方、产品方、技术方共同确认"是否满足交付目标"的过程。它不等同于测试,也不等同于上线发布,虽然三者经常被混在一起。

1. 三种容易被混淆的验收层次

在展开风险点之前,必须先把验收的层次分开。这三层的验收主体、标准和流程完全不同,混在一起讨论是很多扯皮的来源。

验收层次 验收主体 核心问题 典型风险
功能验收 研发 + 测试 功能是否按设计实现 测试用例覆盖不足
业务验收 业务方 + 产品 是否解决真实业务问题 标准模糊、认知偏差
合规验收 法务 + 安全 + 客户 是否满足外部约束 要求变更、地区差异

我见过最典型的事故,是研发把功能验收通过当成了业务验收通过。测试全部绿灯,代码合并发布,业务方第一次看到真实效果时发现完全不是想要的东西。功能验收是技术视角的封闭判断,业务验收是价值视角的开放判断,两者不能相互替代。

2. 敏捷模式下验收被压缩的真实场景

很多团队用敏捷,把验收塞进迭代末尾的一两天。这个做法本身没问题,但前提是验收准备在迭代过程中持续进行,而不是最后一天集中做。我观察过的一个 10 人团队,两周迭代里验收相关的工作分布是这样的:需求阶段 4 小时,开发过程中偶尔验证 3 小时,迭代末尾集中验收 12 小时。

这个分布看起来末尾投入最多,但恰恰是末尾那 12 小时里的判断最不可靠,时间紧、压力大、想尽快收尾,很多本该深究的问题被"先过了再说"放过去了。

验收最佳实践:研发团队任务验收风险控制,常见问题

三、七个验收风险控制点

下面这七个风险点,按我遇到的事故频次从高到低排列。每一个都按"风险描述,判断标准,应对动作,常见误区"展开,你可以对照自己团队的现状逐一自查。

1. 标准模糊风险:验收靠"感觉"而不是靠判定

这是所有验收事故的母风险。标准模糊的表现形式很多:有的写了但不可量化("界面友好"),有的写了但不可验证("性能良好"),有的压根没写。

判断标准:一条合格的验收标准,必须能让两个互不相干的人独立判断出同样的结论。如果你做不到,这条标准就是不合格的。可以做一个自检:把标准念给一个完全没参与这个项目的同事听,他能明确说"这个做到了"或"没做到"吗?

应对动作:在需求评审阶段输出一份《验收标准清单》,每条标准包含三要素,判定条件、判定方法、判定数据来源。这份清单需要业务方和研发方双方确认,确认动作可以是签字、邮件回复、或者在某项目管理工具里锁定版本。"双方确认"这个动作本身比清单内容更重要,它把模糊的共识变成了有据可查的契约。

常见误区:把"测试用例通过"等同于"验收标准满足"。测试用例验证的是功能是否正确实现,验收标准验证的是业务目标是否达成。这两者之间有一道鸿沟。一个功能可以 100% 通过测试,但完全不满足业务方的真实需求。

2. 责任不清风险:验收不通过之后没人认领

验收不通过的时刻,是团队政治性最强的时刻。研发、测试、产品、业务四方,每一方都能找到理由说明问题不在自己这里。跨模块、跨系统的集成问题尤其如此。

判断标准:看你的验收文档里,每一个验收项是否有唯一的责任人。注意是"唯一",不是"相关方"。如果一项有两个可能负责人,那实际就是零个。

应对动作:维护一张《验收责任矩阵》,按验收项列出负责人、协作方、修复时限、升级路径。这张表在项目启动时就该有初稿,开发过程中逐步细化。验收不通过时,直接按矩阵执行,不做现场讨论,现场只确认问题,不讨论责任。

验收责任矩阵示例(字段结构)
验收项ID | 验收项描述 | 负责人 | 协作方 | 修复时限 | 升级路径

A-001 | 设备状态回传A-002 | 批量导入10万条A-003 | 弱网(200ms+)可用 | 前端李工 | 后端张工 | 5工作日 | 产品经理

A-004 | 权限变更实时生效 | 后端张工 | 安全孙工 | 2工作日 | 技术负责人

常见误区:默认"谁开发谁修"。这在单一模块内基本成立,但一旦问题涉及接口契约、数据口径、环境配置,责任归属立刻模糊。更隐蔽的误区是把修复责任的判定权交给会议,谁的嗓门大、谁的技术话语权强,谁就能把责任推出去。

3. 环境不一致风险:验收环境和真实环境是两回事

这是技术团队最容易自我欺骗的风险点。验收在测试环境做,测试环境配置齐全、网络稳定、数据干净,然后业务上线到生产环境,一切都不一样了。

我前面提到的那个弱网案例就是典型。测试环境网络延迟稳定在 5ms 以内,生产环境工业现场的 4G 网络延迟波动在 80-400ms 之间,极端情况下还会丢包。同一个功能,在两种环境下的表现完全不同。

判断标准:验收环境与生产环境的关键配置项差异是否在可控范围内。所谓"关键配置项"至少包括:网络延迟与丢包率、数据库数据量与分布、并发压力、依赖服务的真实版本、系统时区与字符集。

应对动作:建立一份《环境一致性检查清单》,验收前逐项核对。无法完全对齐的项,必须明确标注为"已知差异",并在验收报告中说明这些差异可能带来的风险。更稳妥的做法是关键功能走一次准生产环境(staging 或影子环境)验收。

验收最佳实践:研发团队任务验收风险控制,常见问题

常见误区:为了赶进度,在测试环境完成验收。这个选择的短期收益是省了半天到一天环境准备时间,长期代价是上线后的问题修复成本,后者通常是前者的 5 到 20 倍。

4. 验收后反复风险:验收通过不等于问题结束

一个被低估的事实:验收通过之后,业务方仍然会持续发现问题。这些问题的处理,如果没有明确机制,会变成无穷无尽的追加需求,侵蚀项目收益。

判断标准:验收通过后是否有明确的观察期定义、观察期内的问题处理流程、以及观察期结束的判定条件。

应对动作:设置一个明确的验收后观察期,长度按业务影响面确定,一周到一个月不等。观察期内发现的问题,按"是否属于验收标准覆盖范围"分两类处理:在范围内的按缺陷流程修,不在范围内的走需求变更流程。

这里有个关键判断:观察期内的追加需求,不应该被当成验收失败的延续,而应该是一次新的需求输入。很多团队没做这个区分,导致项目范围无限扩大,验收变成了一场没有终点的马拉松。

常见误区:验收通过即关闭项目,没有任何后续跟踪机制。这会导致两个后果:一是业务方的问题无处安放,二是团队无法从验收后的反馈中学习。

5. 沟通断层风险:技术语言和业务语言对不上

验收结论如果用技术语言写,业务方看不懂或者理解偏差,验收就失去了意义。我见过一份验收报告写着"接口 P99 响应时间 320ms,满足 SLA 要求",业务方看完的结论是"系统挺快",然后一周后抱怨报表页面加载太慢,那是另一个接口。

判断标准:验收结论是否用业务方听得懂的语言表达。检验方法很简单:把验收报告给一个不参与项目的业务同事看,他能不能说出这个功能对他的日常业务有什么影响。

应对动作:验收报告用双层结构,业务视角写"这个功能能帮你做什么、在什么情况下表现如何",技术视角附上具体的性能数据、测试方法和环境说明。验收会议必须有业务方决策人参与,不能只有业务方执行人员。

如果你的团队用项目管理平台记录验收,建议在验收任务里同时记录业务描述和技术指标两个字段。像 PingCode 这类主要面向中大型研发团队的平台,支持自定义字段来承载这种双层信息,验收任务可以同时挂载业务价值描述和技术验收数据,事后追溯时不用再翻散落各处的邮件和文档。对于有私有化部署要求的团队,它也支持本地部署,方便处理涉及客户数据或内部架构信息的验收记录。

常见误区:研发内部验收通过就认为验收完成。研发内部的验收视角是"功能是否按设计实现",业务视角是"能否解决我的问题",这两个判断经常不一致。

6. 走过场风险:验收变成形式主义

验收走过场的典型表现是:验收会开得很顺利,所有人都说"没问题",签字了事,然后上线后问题一箩筐。走过场的根本原因通常不是主观懈怠,而是没有独立的验证动作,验收变成了"听取汇报",而不是"实际验证"。

判断标准:验收过程中是否有独立于开发者的验证动作。也就是说,验收者亲手操作过、亲手测过、亲手核对过,而不是听开发者演示。

应对动作:设计《验收检查清单》,逐项验证并记录。清单要包含两类动作:一是"操作类"动作(按业务场景实际操作一遍),二是"数据类"动作(抽查数据、核对报表、验证边界)。每个动作记录结果和验证人。

验收最佳实践:研发团队任务验收风险控制,常见问题

常见误区:把验收会议等同于验收本身。会议只是汇总和决策的场合,真正的验收动作要在会议之前分散完成。如果所有验证都在会议上现场做,要么做不深,要么做不完。

7. 文档缺失风险:出问题时无法追溯

最后一个风险点是文档。很多团队认为文档是"加分项",不是必需项。但当事故真正发生时,文档是唯一能还原当时判断的东西。

判断标准:验收文档是否完整包含四个部分,验收标准、验证过程、验收结论、遗留问题。

应对动作:建立验收文档模板,验收完成后归档到项目知识库。模板不需要复杂,但要保证四要素齐全。遗留问题部分尤其重要,它记录了"我们知道但决定暂不处理的问题",这在后续事故追责时是关键的免责依据。

常见误区:只记录验收结论,不记录过程和依据。一份只写"验收通过"的报告,事后无法回答任何关键问题,通过的标准是什么?谁验证的?验证方法是什么?

四、一个 80 人研发团队的真实改进过程

讲完七个风险点,我说一个我深度参与的案例,讲清楚改进是怎么发生的。

1. 改进前的状态

这家公司做企业级协同软件,研发团队 80 人出头,分 6 个小组。改进之前,他们每个季度的验收事故大约 7 到 9 起,典型表现是:验收通过后两周内发现的问题,被业务方当作"验收没做好"来追责。

真正让管理层下决心的,是一次影响客户的线上事故。一个核心功能的验收报告写的是"功能正常",但业务方在客户现场使用时发现,在权限变更的并发场景下会有数据不一致。这个问题在验收时没有被发现,因为验收只做了单用户的权限变更测试。

2. 关键动作:把验收标准变成结构化数据

改进的第一个动作,是把验收标准从散落的文档里搬到结构化的任务系统中。每个验收项成为一条独立记录,包含验收标准、判定方法、责任人、验证记录、验收结论。

这个团队选择的落地工具是 PingCode。选择的原因有三个:一是他们团队规模在 100 人上下,需要能支撑多项目并行和跨组协作的平台;二是有私有化部署需求,因为部分项目涉及客户侧数据;三是他们之前用 Jira 管理研发流程,迁移时希望保留原有的工作流逻辑。PingCode 在这些方面比较契合,它支持私有化部署,也提供了 Jira 数据的平滑迁移路径,团队没有因为换工具而中断迭代节奏。

改进的第二个动作,是引入验收责任矩阵和验收检查清单。矩阵明确到每个验收项的唯一责任人,清单明确到每个验证动作的验证人和记录方式。

改进的第三个动作,是设置验收后观察期。观察期内的问题按"范围内缺陷"和"范围外需求"分类处理,避免范围无限扩大。

3. 改进前后的数据对比

验收最佳实践:研发团队任务验收风险控制,常见问题

这个案例里我印象最深的一点是:验收耗时的增加不是失败,而是把原本浪费在后期扯皮和返工上的时间提前到了验收环节。从总周期看,改进后一个迭代的平均交付周期反而缩短了 1.3 天,因为返工和补丁少了。

4. 改进过程中的阻力

阻力主要来自两个方向。一是研发团队认为验收"太正式了",增加了行政负担。解决方式是让验收文档模板尽量轻量,只保留四要素,其余自由发挥。二是业务方认为"你们搞这么多流程是想推卸责任"。解决方式是把责任矩阵的业务方负责人也明确写进去,让业务方看到这是双向约束,不是单方面给研发加锁。

这两类阻力的本质是一样的:验收流程改进不是单方面的加强管控,而是把模糊的权责边界变成清晰的书面契约。只有双方都看到契约对自己的保护作用,改进才能真正落地。

五、验收风险自查清单

下面这份清单可以直接拿去用,按"验收前、验收中、验收后"三个节点组织,共 15 项。每一项都是可以明确回答"是"或"否"的判定。

1. 验收前(7 项)

  1. 每个验收项是否有可量化、可验证的标准?
  2. 验收标准清单是否经业务方和研发方双方确认?
  3. 每个验收项是否有唯一负责人?
  4. 验收责任矩阵是否已更新到最新版本?
  5. 验收环境是否已与生产环境做关键配置项对齐?无法对齐的差异是否已标注?
  6. 验收检查清单是否已准备,包含操作类和数据类两类动作?
  7. 验收会议是否有业务方决策人参与?

2. 验收中(4 项)

  1. 验证动作是否由独立于开发者的人员执行?
  2. 验收结论是否用业务语言表达,同时附上技术数据?
  3. 每一项验证是否记录了验证方法和验证数据来源?
  4. 验收不通过时,是否按责任矩阵执行,而非现场讨论责任归属?

3. 验收后(4 项)

  1. 是否设置了明确的验收后观察期?
  2. 观察期内的问题是否按"范围内缺陷"和"范围外需求"分类处理?
  3. 验收文档是否完整包含标准、过程、结论、遗留问题四部分?
  4. 遗留问题是否已归档并明确后续处理计划?

清单的使用建议:不要追求一次全项打勾,先挑出你团队当前缺失最严重的 3 项,集中改进。改进完成后稳定运行一个季度,再补下一批。验收流程的改进是渐进过程,一次性大改通常会因为阻力太大而反弹。

五、验收风险自查清单

六、不同规模团队的行动建议与取舍

验收风险控制的动作,在不同规模的团队里取舍完全不同。我按三种典型规模分别说明。

1. 3-10 人小团队:轻量动作优先

小团队的资源有限,不可能把七个风险点全部规范化。优先做两件事:标准前置和验收检查清单。标准前置解决 60% 以上的扯皮,检查清单解决"走过场"问题。

责任矩阵在小团队里可以口头明确,不一定非要文档化;环境一致性做关键几项对齐即可,不必做完整清单;验收文档可以先只记录结论和遗留问题。这些取舍的原因是:小团队沟通成本低,很多事可以靠人盯,不必先上流程。

工具选择上,小团队可以先用现有的任务管理工具,不一定要上专业的项目管理平台。等到团队规模到 30 人以上、跨组协作开始变多,再考虑引入更规范的工具。

2. 10-100 人团队:需要结构化承载

这个规模的团队,口头沟通的有效半径开始不够用了。验收标准和责任矩阵需要落到系统里,否则跨组协作时会反复出现"我以为是他们负责的"这类问题。

我的建议是:把验收项做成结构化记录,每条记录包含标准、责任人、验证记录、结论。同时引入验收后观察期机制。这个规模的关键取舍是:接受验收流程带来的"行政成本上升",用它换取跨组协作的确定性。

工具上,这个规模已经开始需要考虑私有化部署、跨组权限、验收数据的历史追溯能力。像 PingCode 这样面向中大型研发团队的平台,在验收任务管理、自定义字段、权限控制上的能力比较适配这个阶段,它同时支持私有化部署和 Jira 平滑迁移,对已经在用 Jira 的团队来说迁移成本可控。如果你所在的团队有国产替代的需求,这类平台也是一种稳妥选择。

验收最佳实践:研发团队任务验收风险控制,常见问题

3. 100 人以上团队:需要体系化和审计能力

这个规模的团队,验收不再是单个项目的事,而是需要跨项目的统一治理。除了前面提到的所有动作,还需要增加两项:一是验收数据的定期审计(每季度回顾事故率和返工率),二是验收流程本身的版本管理(避免各团队各自为政)。

这个规模里最常见的失败,是"局部最优、全局次优",某个团队验收做得很好,但验收标准无法和其他团队对齐,跨项目协作时依然出问题。解决方法是在公司层面制定统一的验收标准模板和责任矩阵框架,各团队在此基础上做适配。

4. 三种规模的核心取舍对比

取舍维度 3-10 人 10-100 人 100 人以上
流程 vs 灵活 偏灵活,轻量动作 平衡,结构化承载 偏流程,体系化治理
验收耗时 vs 质量 接受较短验收,质量靠测试兜底 主动增加验收投入,用时间换质量 验收投入规范化,靠审计保证下限
工具选择 现有工具即可 需要专业化项目管理平台 需要支持私有化、审计、多项目治理
主要风险 标准模糊、走过场 责任不清、跨组沟通断层 局部最优、标准不统一

总结一下我自己的判断:验收风险控制不是"加流程",而是把原本隐含在个人经验里的判断变成团队可复用的资产。小团队靠人,中团队靠流程,大团队靠体系,这是一条普遍规律。逆着规模硬套流程会僵化,顺着规模该用流程却靠人盯也会失控。

七、回答几个高频问题

1. 验收标准要不要量化到很细?

不需要全部量化,但关键项必须量化。判断"关键项"的方法是:这个项如果出了问题,会不会导致业务方拒绝验收?会的就量化,不会的可以保持定性描述。过度量化会带来巨大的文档负担,性价比反而下降。

2. 验收不通过后,谁定修复优先级?

我的建议是由业务方和产品方共同决定,研发方提供修复成本估算作为输入。研发不应单方面决定优先级,因为研发的成本视角不等于业务的收益视角。但研发有权拒绝不合理的修复时限,修复时限的合理性是技术判断。

3. 验收过程中出现需求变更怎么办?

区分两类变更:一类是对当前验收标准的澄清(原意是什么),一类是范围扩展(新增了什么要求)。前者在验收范围内处理,后者必须走正式的变更流程,重新评估工期和验收标准。把这两类混淆,是项目范围失控的常见起点。

4. 敏捷模式下每个迭代都要做完整验收吗?

不需要。敏捷里的验收应该分层:迭代内做功能验收和轻量业务验收,重要里程碑做完整业务验收,涉及外部约束的(合规、安全、客户)单独做合规验收。把三个层次的验收按节奏分布,而不是每个迭代都全做一遍。

5. 验收报告写给谁看?

同时写给三个人看:业务方决策人(关心能不能用、好不好用)、业务方执行人(关心怎么用、遇到问题怎么办)、研发方(关心技术数据和后续维护)。所以验收报告必须分层写作,用业务语言写主报告,用技术附件补充数据。

6. 怎么判断一个团队的验收是否在"走过场"?

看两个指标就够了:一是验收过程中验证动作的数量(低于 5 个就很可能走过场),二是验收结论是否包含数据和依据(只写"通过"两字的几乎都是走过场)。这两个指标不需要复杂统计,翻一下最近三次验收记录就能判断。

七、回答几个高频问题

写在最后

这篇文章我想传达的核心判断是:验收风险控制的杠杆点全部在验收之前。标准、责任、记录这三样东西,如果在需求阶段和开发过程中就做扎实,验收当天你几乎不会遇到真正的意外;如果这三样都没做,验收当天你怎么努力都很难补救。

下一步你可以做的事情很简单:翻出你团队过去三个月的验收记录,对照本文第五节的自查清单,看看 15 项里你们实际做到了几项。不用急着全补,挑出最缺失的 3 项,从下一个任务开始改。三个月后回头看,你会发现验收扯皮的场景明显变少了。

如果你在实践中有过印象深刻的验收踩坑经历,欢迎在评论区分享,尤其是那些"验收当天看着没问题、上线两周后炸掉"的案例,它们对后来者的价值最大。

写在最后

常见问题解答(FAQ)

1. 验收标准到底由谁来定,研发还是业务方?

我们团队每次到验收会才开始争论标准,研发说功能都实现了,业务方说这不是我要的。我作为项目经理夹在中间特别难受,想知道这个标准到底应该谁拍板,怎么定才不会再扯皮。

验收标准的最终拍板权在业务方,但起草和结构化必须由研发和产品共同完成。可执行的做法是:需求评审通过后的三个工作日内,由产品经理牵头输出一份验收标准清单,每个验收项写成可验证的句式,比如“当用户执行X操作时,系统在2秒内返回Y结果”,而不是“系统运行流畅”这类无法判定的描述。

清单里每一项都要标明业务方确认人,业务方在需求阶段签字确认,而不是等开发完再看。判断依据很简单:如果一条标准无法用通过或不通过来回答,或者双方对同一条标准的理解存在两种以上解释,这条标准就是不合格的,必须打回重写。

责任划分上,业务方负责确认标准是否符合业务目标,研发负责确认标准是否技术可实现,产品负责把两边的语言翻译成同一份文档。这样做的核心逻辑是,验收争议的本质不是验收当天才产生的分歧,而是需求阶段标准没有被量化留下的隐患,把定义动作前移是唯一能根治扯皮的办法。

2. 验收不通过的时候,流程应该怎么走才不会变成互相甩锅?

我们上次验收发现一个跨模块的bug,前端说是接口返回不对,后端说是前端传参有问题,最后拖了两周没人修。我就想知道验收不通过时有没有一套标准流程,能直接定位到责任人,不用每次靠开会吵。

验收不通过的处理流程要在验收前就定好,不能等出了问题再讨论。具体做法分三步:第一,验收前建立责任矩阵,把每个验收项映射到具体负责人,跨模块的验收项必须指定一个唯一责任人,通常是对该功能端到端负责的研发,而不是按前端后端切分。

第二,验收不通过时当场记录问题现象、复现步骤和影响范围,由唯一责任人牵头定位,定位时限建议设为半个工作日,超过时限升级到技术负责人。第三,修复完成后只针对不通过项重新验收,不做全量回归,避免拖节奏。

判断依据是:如果一个验收不通过项在半小时内无法定位到具体模块,说明责任矩阵本身没建好,需要回到第一步补课。常见误区是默认谁开发谁修,跨模块问题往往卡在这个默认假设上,最后变成前端和后端互相举证。

3. 验收环境和生产环境不一致,验收通过了上线还是出问题,怎么控制?

我们好几次在测试环境验收全都通过,结果上线当天就出故障,排查发现是配置参数和生产不一样。我想知道环境一致性到底要核对哪些东西,有没有可操作的检查清单,而不是每次都靠运气。

环境一致性检查要覆盖五个维度:操作系统和中间件版本、数据库版本和字符集、关键配置项、依赖服务地址、以及数据量级。可执行的做法是建立一份环境一致性核对清单,在验收开始前由测试和运维共同逐项确认并签字。

关键配置项包括连接池大小、超时时间、缓存策略、日志级别,这些最容易在测试环境被调松而在生产环境保持默认。数据量级这一项经常被忽略,测试环境用几百条数据跑通的查询,生产环境几百万条数据可能直接超时,所以验收时至少要用接近生产量级的数据做一次验证。

判断依据是:如果验收环境和生产环境存在任何一项已知差异,这个差异必须在验收报告里写明,并评估它是否会影响验收结论。常见误区是为了赶进度在测试环境完成验收然后直接上线,这时候验收结论的可信度是打折的,需要在上线后设置观察期来兜底。

4. 验收通过之后业务方又提新问题,这种情况该怎么处理才不伤关系?

我们项目验收签字后过了一周,业务方又跑来说有个场景没考虑到,要求我们免费改。开发同学觉得这是新需求应该走变更流程,业务方觉得这是验收遗漏应该我们负责。我作为负责人想知道怎么界定这个边界,有没有标准口径。

这个边界要在验收前就约定清楚,核心是区分验收遗漏和新需求。判定口径是:如果新问题指向的是验收标准清单里已经覆盖的场景,只是当时没验证到位,那属于验收遗漏,研发负责修复,不走变更流程。如果新问题指向的是验收标准清单里根本没提到的场景,那属于新增需求,必须走变更流程,重新评估工作量和排期。

可执行的做法是在验收通过时同步设定一个观察期,比如上线后两周,观察期内发现的验收遗漏优先修复,观察期后提出的问题一律按新需求处理。验收报告里要附带一份遗留问题和边界说明,把已知但不阻塞上线的点列清楚,双方确认。判断依据是验收标准清单本身就是边界文件,清单里有的算验收范围,清单里没有的算新需求。

常见误区是验收通过即关闭项目没有任何后续跟踪机制,导致业务方随时可以提,研发随时要接,关系就慢慢磨没了。

5. 怎么避免验收变成走过场,开个会签个字就算通过?

我们团队的验收会基本上就是研发演示一遍,业务方点点头,然后签字。结果上线后问题一大堆,回头一看验收记录只有一句“验收通过”。我想知道怎么让验收真正起到把关作用,而不是形式主义。

让验收不走过场的关键是把验收从会议变成独立的验证动作。可执行的做法是设计一份验收检查清单,每个验收项对应一个具体的验证操作,比如执行某个业务流程、检查某个数据结果、触发某个异常场景,验证人逐项操作并在清单上打勾记录,而不是听研发口头讲一遍。验收会议只用来汇总验证结果和处理争议,不承担验证本身的职能。

判断依据是:如果验收记录里只有结论没有过程,比如没有验证步骤、没有实际数据、没有异常场景的测试结果,这份验收就是无效的,出问题无法追溯也无法复盘。另一个实操要点是验收人不能是开发该功能的同一个人,至少要有业务方或独立测试人员参与逐项验证。

常见误区是把验收会议等同于验收本身,会议开完就认为验收完成,实际上会议只是验收结果的确认环节,验证动作必须在会前完成。验收文档至少要包含四部分:验收标准、验证过程记录、验收结论、遗留问题清单,缺一不可。

核心关键词

读者评论

毛
毛嘉宁

文中弱网案例太真实了,我们做物联网项目也吃过类似的亏:测试环境网络稳定,到了现场丢包延迟一塌糊涂,验收报告却写着功能正常。作者说的环境一致性清单很有必要,关键功能走准生产环境验收确实是底线。

沈
沈启航

三个前置里标准前置最难落地,业务方经常说不出可量化的验收标准,研发又不主动追问,最后验收全靠感觉。我打算把验收标准清单直接嵌进需求评审模板,让双方签字确认,把模糊共识变成契约。

吕
吕明远

验收后观察期这个点很少有人提,我们团队就是验收通过即关项目,结果业务方后续问题不断,范围无限扩大。看完决定给每个项目设一周观察期,并区分缺陷和需求变更,避免验收变成没有终点的马拉松。

王
王安宁

作者提到验收投入时间最多但判断可靠性最低,这个反直觉结论我深有体会。敏捷迭代末尾集中验收,时间压力下很多问题都被先过再说放行了。真正有效的做法还是把验证分散到开发过程中,而非压在最后一天。

文章包含AI辅助创作:验收最佳实践:研发团队任务验收风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452876

赞 (0)
飞飞飞飞
验收标准怎么做?研发团队风险控制:任务验收从0到1
上一篇 1小时前
返工流程与规范:研发团队任务验收风险控制关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
