去年秋天,我帮一家做供应链SaaS的公司做研发流程诊断。他们的技术负责人老周跟我说了一句话,我到现在还记得:"我们团队不是不努力,是每次上线都像开盲盒。"
他们当时有11个研发,2个测试,1个产品。三个月内发生了4次P1级线上故障,其中3次在复盘会上都指向同一个原因,任务做完了,但没人说得清"做完"到底意味着什么。有一次是数据导出功能上线后才发现没做分页,10万条数据直接把服务打挂;有一次是支付回调逻辑改了,但没人验证旧的回调地址是否还兼容,导致一批老客户订单卡了6个小时。
这些问题不是因为技术难,而是因为验收标准从任务开始到结束,从来没有被明确定义过。开发觉得"功能能跑就是完成",产品觉得"我要的是那个感觉",测试觉得"需求文档没写我怎么测"。最后三方都觉得自己没做错,但线上事故实实在在发生了。
这篇文章不讲"验收标准有多重要"这种废话。我想从风险控制的因果链出发,讲清楚一件事:验收标准不是流程里的一个签字动作,而是研发团队用来提前锁定风险、提前对齐预期的核心工具。我会给出从0到1的三阶段建设路径,也会正面回答"团队抵触怎么办""验收标准失效了怎么补救"这些大多数文章回避的问题。
一、先给结论:验收标准的本质是风险定价
如果你只有3分钟,记住下面这几条核心判断。
第一条:验收标准必须在任务创建时写,而不是任务完成后补。完成后再补的验收标准,本质上是对既成事实的追认,失去了风险控制的意义。
第二条:验收标准的颗粒度由风险等级决定,不由任务大小决定。一个改了支付核心链路的3行代码,验收标准应该比一个新增后台页面的300行代码更严格。
第三条:验收标准不是模板越多越好,而是每一维度都要能回答"这个检查项防住了什么风险"。回答不出来的检查项,应该删掉。
第四条:从0到1建设验收体系,最大的敌人不是不会写,而是想一次写完美。先跑通3到5个高频任务类型,再逐步扩展,比一上来推全套模板的成活率高得多。
第五条:验收标准是活文档,每次线上事故和验收遗漏都应该反哺标准库的迭代。一个从不更新的验收标准库,半年后就会变成形式主义。
这五条判断,构成了后面所有内容的底层逻辑。接下来我会逐层拆解。

二、真实场景:验收缺失到底会死在哪一步
我先讲三个我亲身经历的案例,分别对应研发风险控制中最典型的三种死法。
1. 需求偏差型:做完了,但不是我要的
2023年初,我参与过一家在线教育公司的项目复盘。他们的产品经理提了一个"课程分享海报优化"的需求,开发做完后上线,产品一看就炸了,开发把海报的分享按钮做成了跳转课程详情页,而产品想要的是直接唤起微信分享。
问题出在哪?需求文档里写的是"优化分享入口"。开发理解成"让分享入口更显眼",产品想的是"改变分享的交互方式"。这个需求从头到尾没有一句可验收的描述。如果任务创建时写了"点击分享按钮后,调用微信JS-SDK唤起分享面板,分享卡片标题为课程名,缩略图为课程封面",这个偏差根本不会发生。
这就是需求偏差型风险:验收标准缺失导致语义歧义,最终由线上用户来承担代价。
2. 质量漏测型:功能能跑,但边界没测
刚才提到的数据导出没做分页,就是典型的质量漏测。开发在本地用100条数据测了,没问题;测试环境数据量小,也没暴露。上线后用户一导出就是10万条,服务直接内存溢出。
如果验收标准里有一条"当导出数据量超过5000条时,必须分页返回,单次最多返回2000条,并返回总条数",这个故障就能被提前拦住。质量漏测的本质不是测试不认真,而是验收标准里没有定义边界条件。
3. 责任不清型:出了事,谁都不认账
这是最消耗团队士气的风险。我见过一个团队,任务上线后出了bug,开发说"需求没写清楚",产品说"这不是我提的那个意思",测试说"验收标准里没这条我怎么测"。最后三方在群里互相甩锅,问题本身反而没人解决。
责任不清的根源,是验收标准制定时没有明确"谁验收、谁签字、谁担责"。如果任务创建时就写清楚"本任务由产品经理张三验收,验收通过后由张三确认上线",事后追责就有了依据。

三、拆解误区:为什么大多数团队的验收标准是废纸
我在过去两年里看过至少30个团队的验收标准文档,发现失效的原因高度集中在四个误区上。
1. 误区一:把"完成定义"当成验收标准
很多团队会写"代码已提交、单元测试通过、代码review完成、文档已更新",然后管这叫验收标准。这不是验收标准,这是完成定义(Definition of Done)。
两者的区别很清楚:完成定义是团队级的通用标准,回答"什么样的任务算技术上做完了";验收标准是任务级的个性化标准,回答"这个具体任务要满足什么条件才算业务上可接受"。一个任务可以满足所有完成定义,但仍然无法通过验收,因为业务语义上的验收标准根本没写。
2. 误区二:用形容词代替可验证描述
"性能良好""用户体验流畅""界面美观""逻辑清晰",这些词在验收标准里出现的频率高得惊人。问题是,形容词是不可验收的,因为它们没有判定边界。
把"性能良好"换成"单接口P95响应时间低于300ms,并发100时错误率低于0.1%",验收就有了可执行的判定依据。这个转换动作,是验收标准从废纸变成工具的关键一步。
3. 误区三:所有任务用同一套模板
我见过一个团队,所有任务的验收标准都是"功能正常、无报错、通过测试"。这套模板对改文案的任务是合适的,对改支付逻辑的任务就是灾难。
验收标准必须按任务类型和风险等级裁剪。一个后台配置项修改,可能只需要功能验收;一个核心链路重构,可能需要功能、性能、兼容性、回滚方案四个维度全部覆盖。
4. 误区四:验收标准写完就归档,从不迭代
这是最隐蔽的误区。验收标准库建好之后,如果半年不更新,就会逐渐与团队实际风险脱节。新出现的故障模式没有对应的检查项,老的检查项又没人清理,最后库变成了摆设。
验收标准的价值不在于写得多全,而在于持续迭代的频率。我建议每次线上事故复盘时,都强制回答一个问题:"这次事故如果有一个验收检查项能拦住它,那个检查项是什么?"把答案补进库,标准库才有了生命力。

四、专业判断逻辑:验收标准怎么和风险控制挂钩
前面讲了误区和风险类型,这一节进入方法论。我给出的核心逻辑是:风险等级决定验收维度,验收维度决定验收方式,验收方式决定验收责任人。
1. 先分风险等级,再谈验收标准
我通常建议团队把任务分为三级风险:
- R1(高风险):涉及资金、核心链路、数据迁移、权限变更、对外接口变更。这类任务一旦出问题,影响面大且难以快速恢复。
- R2(中风险):涉及主要功能模块的新增或修改,影响部分用户但不会导致系统性故障。
- R3(低风险):文案、样式、后台配置、非核心页面的小改动。
分级的目的不是给任务贴标签,而是让团队在任务创建时就意识到"这个任务需要多严格的验收",而不是所有任务一视同仁。
2. 五个验收维度的风险控制逻辑
下面这张表是我总结的验收维度与风险类型的对应关系,每个维度都对应一类具体风险。
| 验收维度 | 验证什么 | 防住什么风险 | 建议适用等级 |
|---|---|---|---|
| 功能验收 | 核心流程、异常分支、边界条件是否按预期工作 | 需求偏差、功能缺失 | R1 / R2 / R3 |
| 性能验收 | 响应时间、并发能力、资源占用是否达标 | 高并发下服务不可用 | R1 / R2 |
| 兼容性验收 | 旧版本、旧数据、旧接口、多端是否兼容 | 升级导致的存量用户故障 | R1 / R2 |
| 文档与可维护性验收 | 接口文档、配置说明、注释是否完整 | 后续维护成本失控、人员更替断层 | R1 / R2 |
| 回滚与应急预案验收 | 回滚步骤、数据恢复方案、降级策略是否可用 | 故障无法快速恢复 | R1 |
这个表的用法是:任务创建时先定风险等级,再从表里勾选需要覆盖的验收维度,然后针对每个维度写出可验证的检查项。
3. 每个检查项必须回答四个问题
我在给团队做验收标准培训时,要求每个检查项都必须能回答四个问题,回答不出来的就删掉:
- 验收什么?,具体的功能点、指标或文档。
- 谁来验?,责任人必须具名,不能写"测试"这种模糊主体。
- 怎么算通过?,必须有可判定的标准,比如阈值、数量、具体操作步骤。
- 防住什么风险?,这个检查项如果漏了,会导致什么后果。
举个对比例子。不合格的检查项:"接口文档已更新。"合格的检查项:"接口文档已更新,包含新增的3个字段说明、请求示例、错误码列表;由后端李四验收;文档合并到主分支后算通过;防止前端对接时因字段含义不明导致联调返工。"
4. 风险等级与验收责任人的对应关系
验收责任人不能是开发者本人,这一点在多数团队已经达成共识。但具体由谁验收,应该和风险等级挂钩:
- R1任务:由技术负责人或架构师参与验收,必要时产品负责人共同签字。
- R2任务:由产品经理或QA负责人验收,技术负责人抽查。
- R3任务:由同组开发交叉验收即可。
这套对应关系的意义在于:让高风险任务的验收成本匹配其风险成本,而不是所有任务都走同一套签字流程。

五、案例观察:从0到1的三阶段建设路径

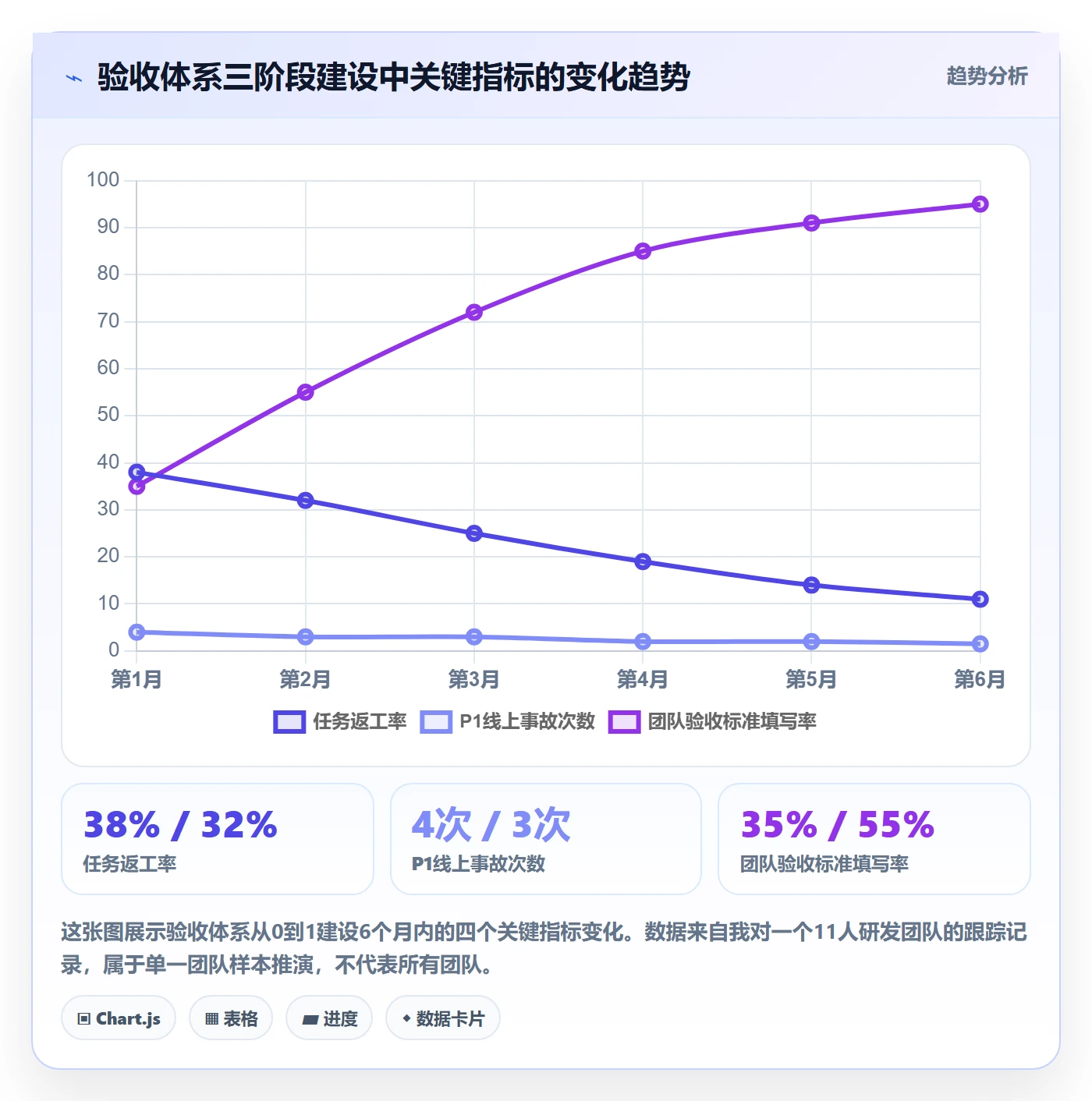

这一节讲落地。我在前面提到的供应链SaaS公司,就是用下面这条路径在6个月内把验收体系跑起来的,P1事故从每季度4次降到平均1.5次。
1. 第一阶段(第1-4周):选3到5个高频任务类型做试点
不要一上来就推全套。先选团队里最高频、最痛的任务类型做试点。老周他们当时选的是:接口新增、接口修改、数据导出、配置变更、定时任务调整。
每类任务手工写一份验收标准样例,由技术负责人和产品经理共同确认,然后作为该类任务的参考模板。这个阶段的产出是5份手写的、粗糙但可用的验收标准样例,不是完美的标准库。
试点期间,每次任务验收后都花10分钟记录:"这条验收标准起作用了吗?漏了什么?"把记录补进样例。
2. 第二阶段(第5-12周):沉淀模板库,纳入任务创建环节
试点跑通后,把5份样例整理成模板库,并做两件事:一是把模板库和任务管理工具打通,任务创建时强制选择任务类型,自动带出对应模板;二是明确验收责任人字段,任务创建时必须填写谁验收。
这里我想特别说一下工具层面的支持。我参与过的一个中大型研发团队(150人左右)用的是PingCode,他们在第二阶段做了一件很关键的事:把验收标准作为任务类型的必填字段,没填验收标准的任务无法进入开发状态。
PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移。对于研发流程规范化需求强烈的团队,这类平台的价值在于用工具约束把验收标准从"靠自觉"变成"流程卡点"。老周他们团队小,用的是轻量级工具加人工检查,但核心逻辑是一样的:验收标准必须卡在任务创建环节,而不是事后补。
3. 第三阶段(第13周起):纳入研发流程卡点,与上线审批挂钩
模板库稳定后,把验收标准的完成情况作为上线审批的必查项。具体做法是:R1任务没有完整验收记录,不允许上线;R2任务验收记录不完整,需要技术负责人审批放行;R3任务由验收责任人确认即可。
这个阶段的难点不在技术,而在让团队接受"验收不完整就不让上线"的约束。老周当时的做法是:前一个月只做记录不卡流程,让团队先习惯;第二个月开始对R1任务硬卡,出问题技术负责人担责;第三个月扩展到R2。
4. 团队抵触怎么办:三个实操建议
推行验收体系时,抵触几乎是必然的。开发会觉得"填这些表格耽误时间",产品会觉得"又多了一堆文档工作"。我给三个经过验证的建议:
- 用数据说话,不用道理说服。把试点前后的返工率、事故次数、扯皮次数拉出来对比,让团队自己看到收益。
- 先减少验收文档的字数,再增加检查项的精度。很多团队一开始写验收标准就写2000字,开发当然抵触。先控制在500字以内,只写关键检查项。
- 让抵触最强烈的骨干参与模板制定。抵触往往来自"被安排",让骨干参与设计,抵触会转化为认同。

六、不同情况下的行动建议
验收体系的建设路径不是唯一的。根据团队规模、成熟度和痛点,我给出四类情况的具体建议。
1. 3-10人小团队:先解决"有没有",别追求"好不好"
小团队的最大问题是没时间。建议只做一件事:每个任务创建时,用一句话写清楚"什么算做完"和"谁来确认"。就这两项,写在任务描述里即可,不需要工具支持,不需要模板库。
一句话验收标准的格式可以参考:"本任务完成标准:A功能可用、B接口返回正确、C文档已更新;由产品张三确认。"等团队习惯了,再逐步细化。
2. 10-50人团队:做任务类型分类,建立轻量模板库
这个规模已经出现任务类型分化,需要建立3到5个核心任务类型的模板。建议用团队现有的任务管理工具(无论是某项目管理平台还是自建系统)把模板和任务类型绑定,减少填写成本。
重点是控制模板数量,宁可少而精,不要多而废。5个高频类型的模板,比20个没人用的模板有价值。
3. 50-200人团队:分级验收,纳入流程卡点
这个规模必须做风险分级,否则验收成本会失控。建议明确R1/R2/R3的判定规则,把R1任务的验收纳入上线审批卡点。
如果团队正在做研发工具的规范化,可以考虑支持私有化部署、支持Jira平滑迁移的PingCode这类平台。PingCode主要服务中大型企业及100人以上组织,在流程卡点和字段约束上有比较成熟的实现。但工具只是载体,核心仍然是验收标准和风险等级的对应逻辑,工具不能替代思考。
4. 200人以上团队:建立验收标准委员会和迭代机制
大团队的问题不是标准缺失,而是标准不统一、更新不及时。建议设立一个虚拟的验收标准委员会(可以由各业务线QA负责人组成),负责三件事:统一验收标准框架、定期评审标准库、把线上事故反哺为标准更新。
这个阶段的关键词是治理,而不是建设。标准和工具都已经存在,需要的是让它们持续有效。

七、不同情况下的取舍
验收体系建设不是"全都要",很多时候需要做取舍。我列出几组常见的取舍场景,供你判断。
1. 速度 vs 质量:紧急需求要不要写验收标准
我的判断是:紧急需求可以不写完整验收标准,但必须写"最小验收项"和"回滚方案"。紧急不等于可以裸奔,最小验收项通常3条以内就能覆盖核心风险。
如果连3条最小验收项都写不出来,说明这个需求本身没想清楚,此时不应该加速开发,而应该先澄清需求。
2. 文档成本 vs 风险控制:所有任务都要文档验收吗
不需要。R3任务通常只需要更新changelog,不需要完整接口文档。文档验收的成本应该只花在会被他人依赖的产出上,接口、配置、数据结构。
一个判断标准是:如果这个产出半年后别人接手时需要重新读代码才能理解,那就值得写文档验收;如果能一眼看懂,就不必强求。
3. 工具约束 vs 团队自主:要不要强制卡点
强制卡点效果好,但推行阻力大。我的建议是先软后硬,先R1后全局。先在R1任务上硬卡,让团队看到卡点确实拦住了问题,再扩展到R2。一上来全局硬卡,大概率会因为抵触而失败。
4. 统一标准 vs 业务差异:不同业务线要不要不同标准
框架统一,细节差异。验收的五个维度、四个问题、风险分级逻辑应该是全公司统一的,但具体的检查项可以按业务线差异定制。比如支付业务线的性能验收阈值和内容业务线肯定不同,这属于合理差异。
统一的是方法论,差异的是具体指标。如果连方法论都不统一,验收标准就会退化成各业务线的自说自话。

八、验收标准失效后的补救与迭代机制
这是大多数文章不讲的部分,但恰恰是验收体系能不能长期有效的关键。
1. 验收遗漏导致线上问题:复盘聚焦标准,不聚焦人
出了线上问题,复盘会上最容易变成甩锅大会。我的建议是把复盘的第一问改成:"这次问题如果有一个验收检查项能拦住它,那个检查项应该是什么?"
这个问题把注意力从"谁的责任"转向"标准缺了什么"。责任人该追还是要追,但优先级低于标准补齐。因为追责只能解决一次问题,补齐标准能解决一类问题。
2. 验收标准库的迭代机制
我建议的迭代节奏是:每次P1事故后24小时内补一条检查项,每月评审一次标准库,每季度清理一次失效检查项。
补检查项时要具体。不要写"加强接口测试",要写"接口变更后必须验证旧版本客户端调用是否兼容,验证方法为:用上一版本客户端调用新接口,观察返回结构是否兼容"。
3. 定期审查:防止验收标准形式化
形式化的信号很明显:验收标准填写率接近100%,但事故率没有下降,团队填标准的时间越来越短。出现这些信号,说明验收标准已经变成走过场。
审查方法是随机抽取10个已验收任务,检查验收记录是否真的对应了检查项,是否存在"全部通过"但没有任何验证细节的情况。如果超过3个任务存在这种情况,就需要重新培训或调整标准。
4. 验收标准与团队成长的匹配
团队能力提升后,验收标准也应该升级。新人多的团队可能需要更详细的检查项,老人多的团队可以更精简。验收标准不是越严越好,而是与团队当前能力匹配、略高于当前水平最好。

九、一张自检清单:你的团队验收标准合格吗
下面10条自检项,每条1分,满分10分。6分以下说明验收体系需要重建,6到8分说明有基础但执行不到位,8分以上说明体系基本健康。
- 每个任务创建时都填写了验收标准,而不是完成后补。
- 验收标准中不出现"良好""流畅""美观"等形容词。
- 每个检查项都明确了责任人,且责任人不是开发者本人。
- 每个检查项都能回答"防住什么风险"。
- 任务按风险等级分级,不同等级验收维度不同。
- R1任务包含回滚方案验收。
- 验收记录可追溯,能查到谁在什么时间验收了什么。
- 每次P1事故后都补充了对应的验收检查项。
- 验收标准库至少每季度评审一次。
- 团队新人能独立说出自己负责任务的验收标准。
如果让我给一个最常被忽视的条目,我会说是第4条和第8条。第4条缺失会让验收标准变成无意义的检查项堆砌,第8条缺失会让标准库逐渐与真实风险脱节。
十、总结与下一步
回到文章开头老周的那句话:"每次上线都像开盲盒。"验收标准要解决的,就是让上线不再是盲盒。
我想强调的独特观点是:验收标准的本质不是流程合规,而是风险定价。每一条验收检查项,都是团队在任务开始前对"这个任务可能出什么错、出错后代价多大、愿意花多少成本提前拦住它"的一次明确判断。
从这个视角看,验收标准就不再是"产品、开发、测试三方共同制定"这种空洞口号,而是风险等级决定验收维度、验收维度决定验收方式、验收方式决定验收责任人这样一条清晰的因果链。
从0到1建设验收体系,我建议你下一步只做三件事:
- 选3个最高频的任务类型,手工写3份验收标准样例,每份不超过500字。
- 在下次任务创建时,强制填写"完成标准"和"验收责任人"两项。
- 下次线上问题复盘时,问一句"哪个验收检查项能拦住它",并把它补进样例。
这三件事做完,你就已经跑在了大多数团队前面。剩下的,交给时间和迭代。
常见问题解答(FAQ)
1. 验收标准应该在任务开始前还是完成后制定?
我们团队以前都是任务做完,测试同学临时想测试点,产品临时提要求,结果每次上线前都在吵“这算不算做完”。后来我开始怀疑,是不是我们从一开始就把验收标准放错了时间点,但又不确定提前定会不会把需求框死、影响开发灵活度。
验收标准必须在任务创建时、也就是开发动手之前就定下来,这是风险控制的第一原则。判断依据很简单:验收标准本质是“需求的可测量化翻译”,如果开发已经动工甚至做完再补,它就从约束变成了解释,解释永远向着写完的那一方倾斜,一定会扯皮。
可执行的做法是,在任务描述里固定一个“验收标准”字段,由提需求的人(产品/业务方)先写初稿,开发和测试补充可测性,三方在任务评审时确认签字,确认后如需变更必须走变更记录。
颗粒度上不用写全所有维度,但功能验收这一项必须写清楚“什么输入、什么操作、看到什么结果”,把模糊词如“流畅”“良好”“优化”全部替换成数值或可观察现象。提前定不会框死需求,反而会让需求讨论更早暴露分歧,真正框死团队的是事后补标准带来的无限返工。
2. 验收标准和“完成定义”(Definition of Done)到底有什么区别,需要分开定吗?
我们团队一直在用一份统一的完成清单,代码提交、单测通过、Code Review 通过就算完成,但领导问我“那这个任务的验收标准是什么”的时候我答不上来,感觉两套东西在打架。我就想知道,DoD 和验收标准是不是一回事,小团队有没有必要搞得这么复杂。
两者是不同层级的概念,建议分开定,但小团队可以先合并跑通再拆分。DoD(完成定义)是团队级的通用标准,回答的是“一个任务达到什么工程状态才算交付”,比如代码合并、单测覆盖率、静态扫描通过、部署到测试环境,它对所有任务一视同仁。
验收标准是任务级的个性化标准,回答的是“这个具体任务要满足什么业务结果才算被接受”,比如某接口 P95 延迟低于 200ms、某页面在 iOS 15 以上正常展示、某字段为空时的降级逻辑符合预期。
判断依据:DoD 防的是工程规范风险,验收标准防的是需求偏差风险,混用会导致要么所有任务被同一套标准卡住、要么具体任务的业务要求没人管。
落地做法是,团队规模 3 到 10 人阶段,可以先在任务里写“通用完成项 + 本次专属验收项”两个小节,跑顺之后再抽成独立的 DoD 模板和验收标准模板,避免一开始就上两套流程造成抵触。
3. 高风险任务和普通任务的验收标准要区别对待吗,怎么划分?
我们团队做过一次数据迁移,当时按普通任务验收,结果上线后对账差了十几条记录,返工成本极高。我现在的困惑是,如果每个任务都按最高标准验收,团队根本扛不住那个工作量;但要是都放松,又怕再出这种事。到底该怎么分级才合理。
要区别对待,核心原则是验收强度与风险等级挂钩,而不是所有任务一刀切。可操作的分级方式是先按两个维度给任务打分:影响范围(涉及核心链路、资金、用户数据、不可逆操作的程度)和可逆性(出问题后能否快速回滚、回滚代价多大)。高分任务归为高风险,低分归为普通。
高风险任务必须补齐功能验收、性能验收、边界与异常验收、回滚方案验收四个维度,且验收人不能是开发者本人,需要产品负责人或技术负责人中至少一人签字;普通任务可以只保留功能验收加基本回归,验收人可以是同组开发交叉验收。
判断依据来自一个实际经验:验收成本是随任务数量线性增长的,但风险损失是非线性的,把有限的高强度验收集中在少数高风险任务上,性价比最高。建议在任务模板里直接加一个“风险等级”下拉项,配套一张高风险判定说明,让提任务的人自己先标,评审时再校准,避免所有任务都被标成高风险导致分级失效。
4. 验收标准推行不下去、团队觉得是走形式怎么办?
我在团队里试着推行验收标准,结果开发觉得是额外负担,产品觉得是在被审查,测试觉得写标准不是自己的事,推行两周就名存实亡了。我很想知道,其他团队是怎么真正把这件事落下去、而不是停在文档里的。
推行不下去通常不是标准本身的问题,而是切入方式太猛。推荐从 0 到 1 分三阶段走:第一阶段只挑 3 到 5 个高频、且历史上扯皮最多的任务类型做试点,手工一起写验收标准,重点是让团队体验到“写完之后确实少吵了”,而不是先立制度;
第二阶段把试点里被验证有效的标准沉淀成模板库,嵌入任务创建环节,让写标准变成填任务单的自然动作,减少额外感;第三阶段才把它和上线审批挂钩,形成强制卡点。应对抵触有三个实操建议:一是让开发和测试参与标准的制定而不是被动接受,谁写谁认;二是第一版标准故意放松,只卡最关键的一两条,跑顺了再加;
三是用一次真实事故复盘来驱动,把“如果当时有这条验收标准会怎样”摆出来,事实比制度更有说服力。判断是否推行成功,不看文档数量,看两个信号:任务评审时是否真的有人在验收标准上提修改意见,以及线上事故复盘时是否能追溯到“验收标准缺失”这一条。这两个信号出现了,说明它已经从形式变成了习惯。
5. 验收标准定完之后还要不要迭代,出现验收遗漏导致的线上问题该怎么办?
我们团队的标准库定了一版之后就再没动过,结果有些新的业务场景根本没覆盖,出了问题大家就说“标准里没写”,好像标准反而成了甩锅的依据。我想知道标准到底该怎么维护,出了遗漏怎么复盘才不变成互相指责。
验收标准是活的资产,必须建立迭代机制,否则会形式化甚至成为免责工具。出现验收遗漏导致线上问题时,复盘要聚焦在两件事上,而不是追责个人:一是这条风险当时为什么没被识别,是任务分类错了、维度漏了,还是标准写得太模糊;
二是把结论直接转化成一条新的验收标准或一个新的任务类型模板,明确写清验收维度、验收方式、验收人。判断依据:验收标准的价值不在数量,而在它是否随着真实事故更新,如果半年没有任何新增或修改,基本可以判定它已经和实际业务脱节。
具体做法是每次线上问题复盘会后,产出一条“标准更新项”,由负责人当天更新到标准库并通知团队,同时每季度做一次标准审查,删掉没人执行、也没防住任何风险的空条目,保持库的可用性。这样才能让验收标准真正承担起研发风险控制第一道防线的作用,而不是变成又一份没人看的文档。
核心关键词
文章包含AI辅助创作:验收标准怎么做?研发团队风险控制:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452867
读者评论
把验收标准当作风险定价这个观点很戳中痛点。我们团队就是所有任务用同一套模板,改支付和改文案的验收标准一模一样,结果支付出过两次P1事故。文章里分的R1/R2/R3等级和维度对应关系挺实用的,准备试试。
我们团队现在的问题就是验收标准写完就归档,半年没动过。每次事故复盘也讨论整改,但没人想到去更新验收标准库。文章提到'每次事故都问哪个检查项能拦住它'这个方法简单可行,关键是得有人推动落地。
写得挺实在的,但感觉这套方法对团队规模和成熟度有要求。我们十几个人的小团队,产品兼测试,开发兼运维,真按R1/R2/R3分级加五个维度验收,文档工作量太大了。有没有更轻量的落地方案?
完成定义和验收标准的区别讲得很清楚。我们团队一直把'代码提交、CI通过、review完成'当验收标准,结果上线后产品总说不是他要的。看完才意识到这是DoD不是验收标准,业务语义层面根本没定义。这个认知纠正很关键。
六个团队的数据说实施后事故从4次降到1.5次,但没提投入成本。写验收标准、维护标准库、按等级区分责任人,这些都是额外工作量。如果团队本身排期就紧,推行这套体系会不会反而拖慢交付速度?希望作者能补充投入产出的分析。
