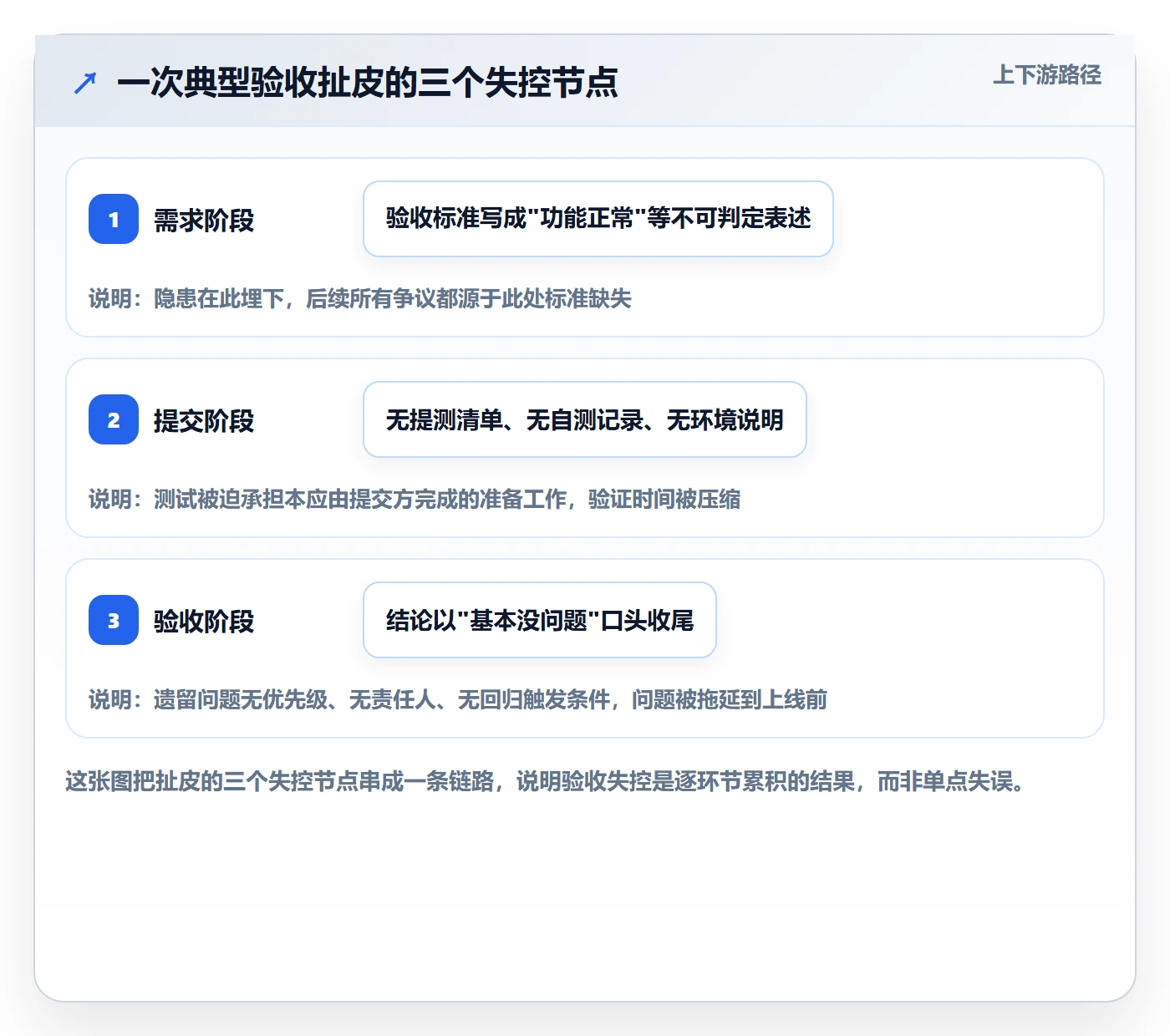

真实场景:一次典型的验收扯皮是怎么发生的
1. 需求阶段埋下的隐患
我见过一个很典型的案例。某B端产品要做一个"批量导入客户"的功能,需求文档里写的验收标准是"支持批量导入,导入成功后有提示"。开发做完了,测试测过了,产品验收时发现:导入1000条数据要等40秒,中途没有任何进度反馈,用户完全不知道系统是不是卡死了。
产品认为这不能算通过,因为体验不行;开发认为需求里只写了"有提示",没说要多快、要进度条;测试认为这不是bug,功能逻辑是对的。三方都没错,错的是验收标准从一开始就没有被写成可判定的形式。"导入成功后有提示"这句话,既没说多快算成功,也没说提示到什么程度算合格。
2. 提交环节没有门槛
更常见的情况是,开发把代码合并到测试环境后,在群里发一句"XX功能可以测了",提交环节就完成了。没有提交清单,没有自测记录,没有环境说明。测试拿到手先花半天搞清楚这个功能在哪、怎么触发、依赖哪些前置数据,真正的验证时间被压缩。
我在一个团队里推动过一件事:给提测环节加一张checklist,明确"什么算可提交验收"。仅仅这一项改变,就让验收阶段的返工率下降明显,因为大量低级问题在提交前就被拦住了。
3. 验收结论没有格式
验收结束时,产品往往在群里回一句"基本没问题,有几个小点改一下"。这句话既没有说清楚是哪几个点、什么优先级,也没有说明改完后要不要重新验收、由谁验收。于是"小点"被无限期搁置,直到上线前一天才被翻出来,变成紧急插单。

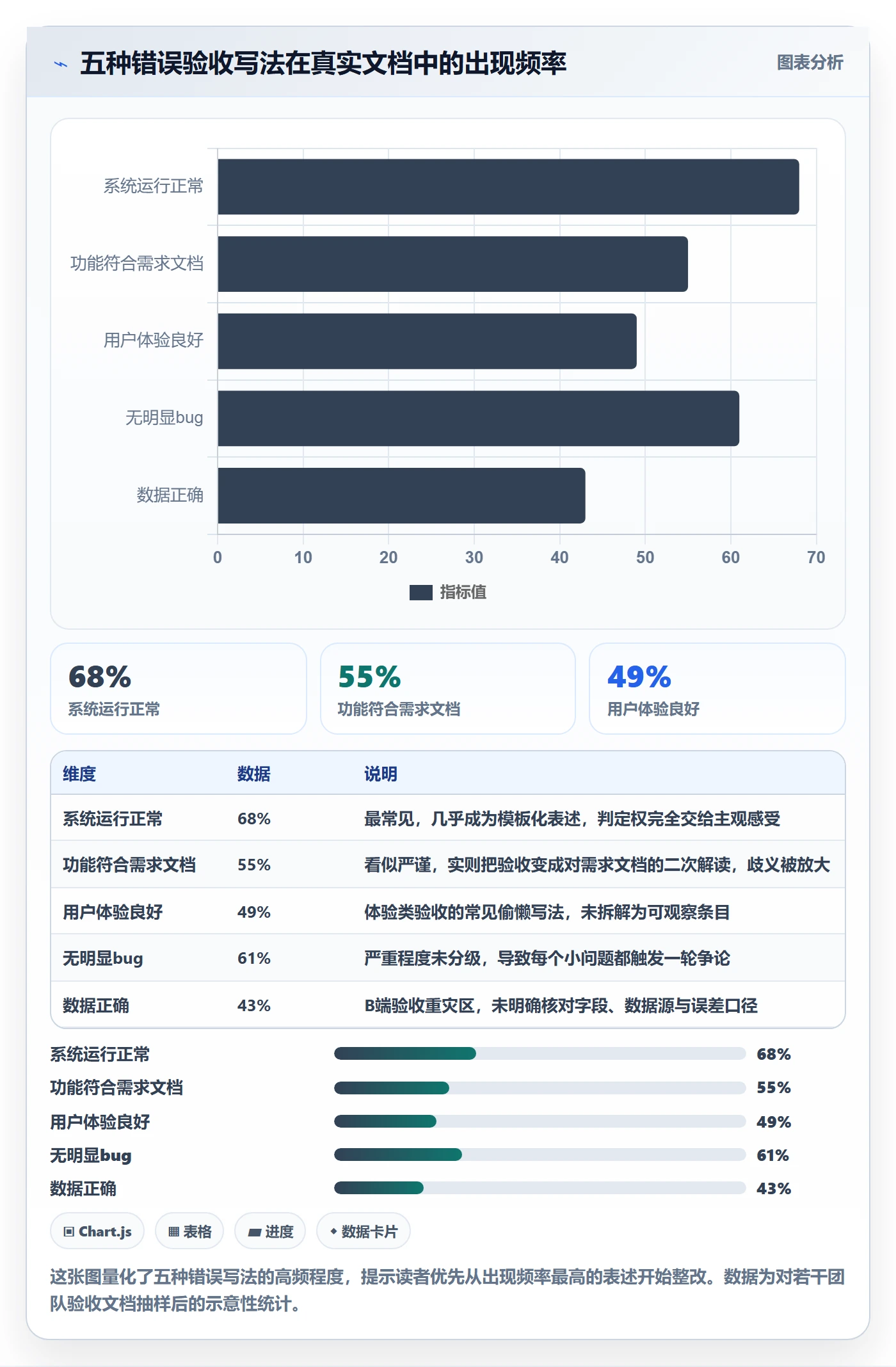

一、常见误区:这五种写法写了等于没写
在拆解正确做法之前,先把错误做法钉死。以下五种验收标准写法,我在真实文档里反复见到,它们的共同问题是"看着像标准,实则无法判定"。
1. "系统运行正常"
什么叫正常?没有报错算正常,还是响应在某个时间范围内算正常?这句话把判定权完全交给了验收人的主观感受。凡是不含具体阈值或可观察现象的表述,都不是标准,是愿望。
2. "功能符合需求文档"
这句话看似严谨,实则把验收变成了对需求文档的二次解读。需求文档本身可能有歧义,验收时双方各自解读,依然无法判定。正确做法是把需求文档里的关键描述,进一步翻译成可测的验收条件。
3. "用户体验良好"
体验是验收里最容易扯皮的部分,因为它是主观的。但主观不等于不可量化,可以拆成"关键操作路径不超过N步""首屏加载在某时间范围内""错误提示包含明确的原因和下一步动作"这类可观察的条目。
4. "无明显bug"
这句话的问题在于"明显"和"bug"都没有边界。一个错别字算不算?一个极端边界下的样式错位算不算?验收阶段必须预先定义什么叫严重缺陷、什么叫遗留可接受,否则每一个小问题都会触发一轮争论。
5. "数据正确"
数据是B端产品验收的重灾区。"正确"需要明确:哪个字段、和哪个数据源核对、核对的误差范围是多少、埋点上报是否验证、核心数据链路是否端到端跑通。只说"数据正确",等于没说。
| 错误写法 | 为什么无法判定 | 可判定的改法 |
|---|---|---|
| 系统运行正常 | 无阈值、无观察对象 | 核心接口响应时间在特定范围内,错误率低于指定比例 |
| 功能符合需求文档 | 需求本身有歧义 | 列出关键功能点清单,逐条给出通过条件 |
| 用户体验良好 | 体验定义主观 | 关键路径操作步数、首屏加载时间、错误提示要素齐全 |
| 无明显bug | 严重程度无分级 | 定义阻塞性/严重/一般/建议四级,明确各级清零要求 |
| 数据正确 | 无核对口径 | 指定核对字段、数据源、误差范围、埋点验证结论 |

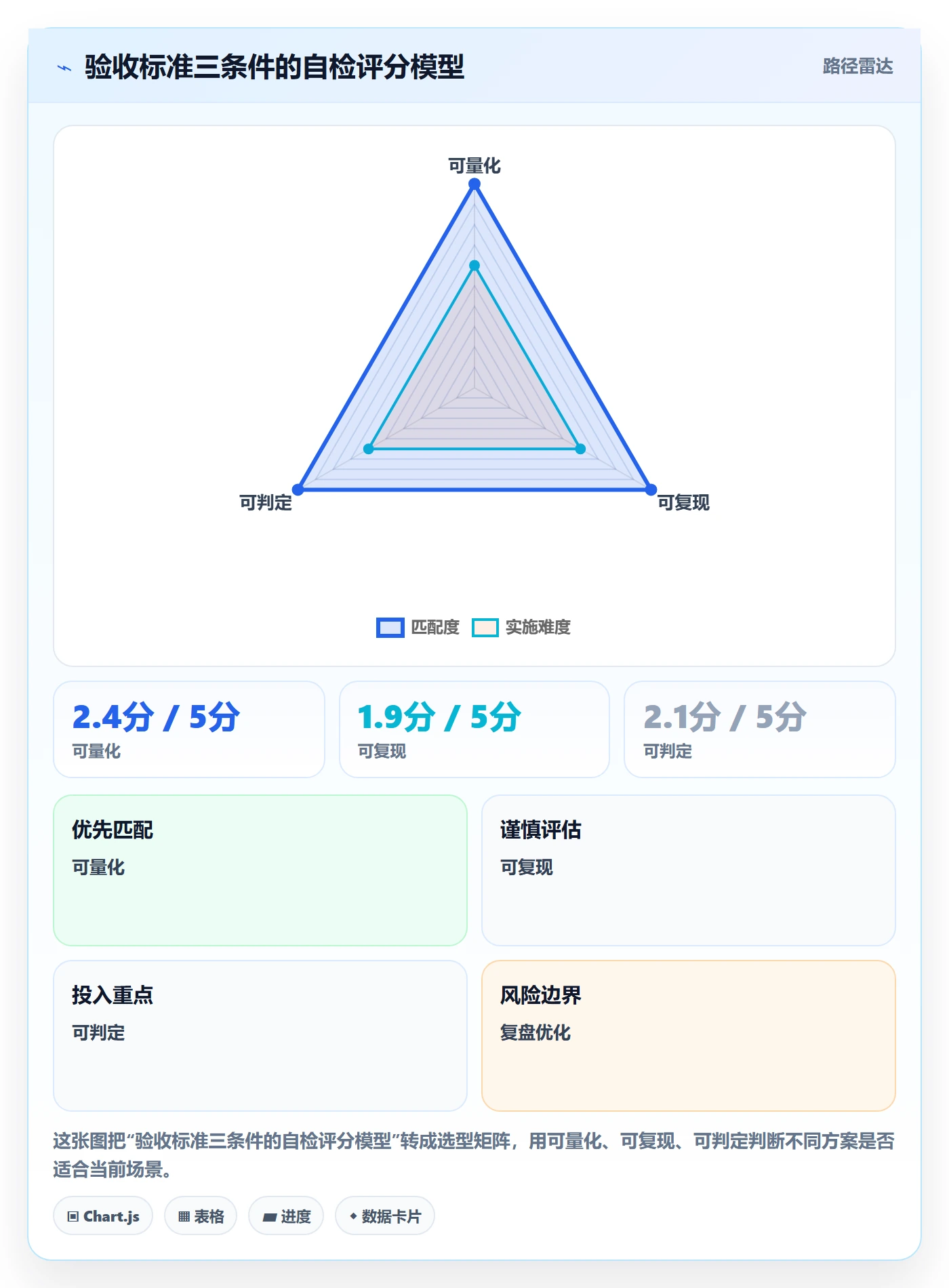

二、专业判断逻辑:验收标准必须满足三个条件
把错误写法钉死之后,正面的判断逻辑就清晰了。我判断一条验收标准能不能用,看它是否同时满足三个条件:可量化、可复现、可判定。缺任何一个,这条标准都会在验收时出问题。
1. 可量化:有阈值或可计数的对象
可量化不等于必须是一串数字。它可以是数量(步数、缺陷数)、可以是范围(响应时间区间)、可以是比例(通过率)、也可以是明确的观察现象(错误提示包含哪些要素)。关键在于,不同的人看到这条标准,能得出同一个客观结论。
2. 可复现:换个人、换个时间测,结论一致
这一条最容易被忽略。有些标准在特定环境下能过,换个账号、换批数据就过不了。可复现要求验收条件写清楚前置数据、账号权限、环境配置,避免"我这边是好的"这种各说各话。
3. 可判定:结论只有通过或不通过,没有"差不多"
可判定是验收标准存在的意义。如果一条标准读完,验收人还需要再判断一次"这算不算达标",那它就没有起到标准的作用。好的验收标准,是让判定动作变成核对,而不是重新评估。

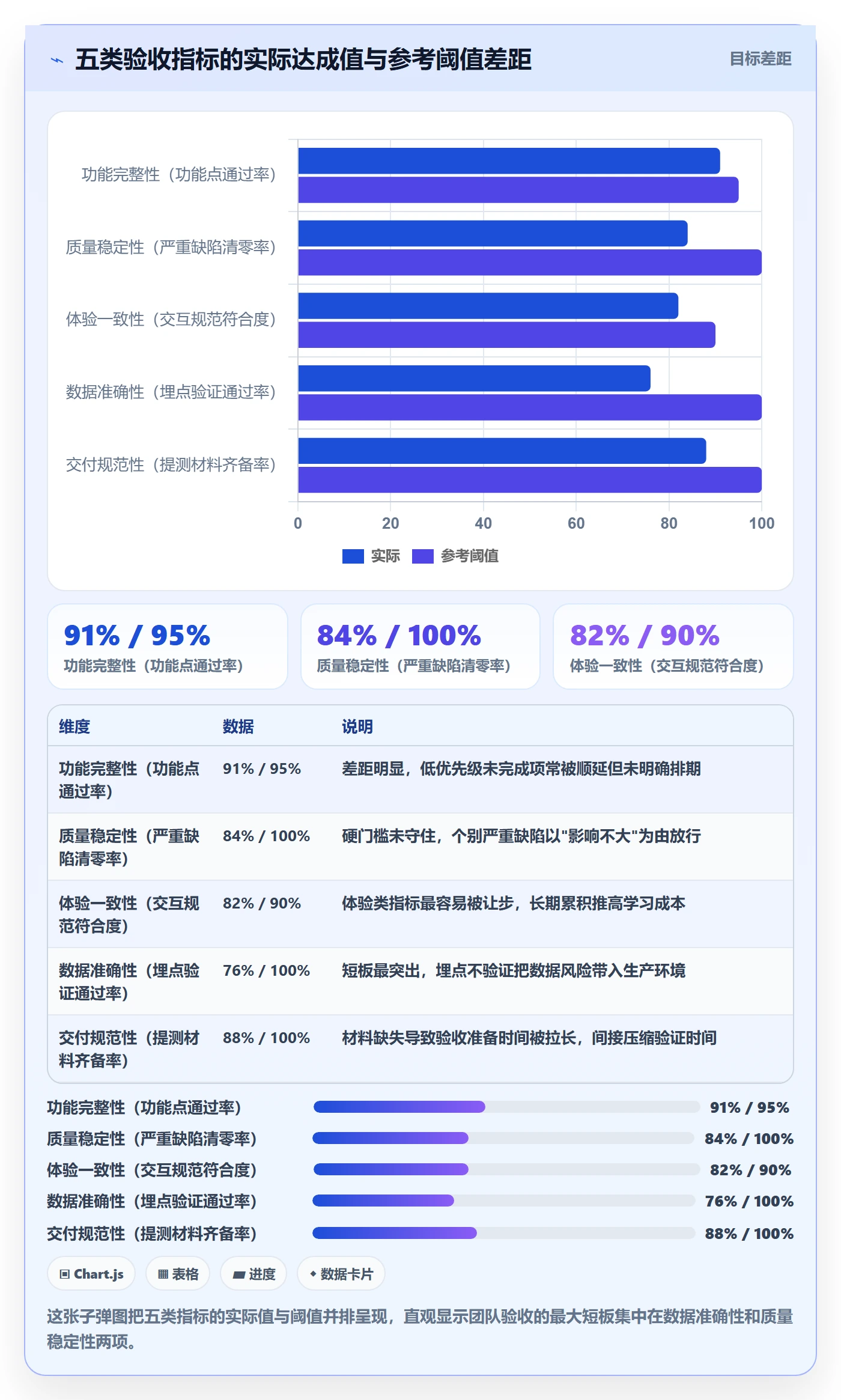

三、五类关键验收指标:把"感觉"换成"数据"
接下来是全文的核心。我把产品经理任务验收涉及的关键指标归为五类,每一类给出定义、计算方式和参考阈值。需要提前说明:阈值只是行业参考值,不同团队、不同产品类型差异很大,务必结合自身情况调整。
1. 功能完整性指标
功能完整性回答的是"该做的都做了吗"。两个核心指标:需求覆盖率,即本次迭代计划内的需求点,实际交付的比例;功能点通过率,即验收用例中通过的功能点占全部功能点的比例。
计算方式很直接:需求覆盖率 = 已交付需求点 / 计划需求点 × 100%;功能点通过率 = 通过的功能点 / 全部功能点 × 100%。参考阈值上,需求覆盖率建议在正式验收时达到 100%,功能点通过率建议不低于 95%,且未通过的必须是已明确排期的低优先级项。
2. 质量稳定性指标
质量稳定性回答的是"东西稳不稳"。两个核心指标:缺陷密度,即每千行代码或每个功能点的缺陷数;严重缺陷清零率,即验收时阻塞性和严重级别缺陷是否清零。
缺陷密度的计算口径争议较大,建议团队内部统一定义后长期比对趋势,而不是横向和别人比。严重缺陷清零率是验收通过的硬门槛,任何阻塞性或严重级缺陷未清零,原则上不应通过验收。
3. 体验一致性指标
体验一致性回答的是"好不好用"。可以拆成交互规范符合度(关键交互是否符合设计规范)和视觉还原度(实际界面与设计稿的偏差程度)。这两个指标容易被当成"锦上添花",但在B端产品里,交互不一致会直接推高用户的学习成本。
4. 数据准确性指标
数据准确性回答的是"数据对不对"。三个核心指标:埋点验证通过率(计划埋点中实际验证通过的比例)、核心数据链路校验(关键业务数据从产生到展示是否端到端正确)、数据一致性(同一指标在不同页面是否一致)。
数据类验收建议单独出一份校验清单,逐项打勾,避免遗漏。埋点不验证就上线,等于把一个隐形的数据质量风险带到了生产环境,后期排查成本极高。
5. 交付规范性指标
交付规范性回答的是"交付物齐不齐"。包括文档完整度(需求、设计、接口、变更记录是否齐全)和提测材料齐备率(提测清单、自测记录、环境说明是否齐全)。这一项看似和功能无关,但它决定了后续维护、追溯、交接的成本。
| 指标类别 | 核心指标 | 计算方式 | 参考阈值(需按团队调整) |
|---|---|---|---|
| 功能完整性 | 需求覆盖率 | 已交付需求点 / 计划需求点 | 正式验收时 100% |
| 功能完整性 | 功能点通过率 | 通过功能点 / 全部功能点 | 不低于 95% |
| 质量稳定性 | 缺陷密度 | 缺陷数 / 功能点(或千行代码) | 团队内纵向比对趋势 |
| 质量稳定性 | 严重缺陷清零率 | 已清零严重缺陷 / 全部严重缺陷 | 验收时 100% |
| 体验一致性 | 交互规范符合度 | 符合规范的交互点 / 全部交互点 | 建议不低于 90% |
| 体验一致性 | 视觉还原度 | 还原达标页面 / 全部页面 | 核心页面 100% |
| 数据准确性 | 埋点验证通过率 | 验证通过埋点 / 计划埋点 | 100% |
| 数据准确性 | 数据一致性 | 一致指标数 / 抽检指标数 | 100% |
| 交付规范性 | 文档完整度 | 齐全文档数 / 应有文档数 | 100% |
| 交付规范性 | 提测材料齐备率 | 齐备材料项 / 应备材料项 | 100% |

(补充)指标怎么落地到工具里
指标体系不能只停留在文档里,否则执行一段时间就会自然衰减。我见过执行较好的团队,会把上述指标固化到任务管理平台的状态流转中:需求阶段就挂上验收标准字段,提测时校验提测材料清单,验收时强制填写指标结论,未填不允许流转到"已验收"状态。
对于中大型企业、尤其是100人以上的团队,这种"流程即规范"的诉求往往需要借助专业平台来实现。以 PingCode 为例,它支持把验收标准和提测清单做成任务模板,配合自定义工作流和状态校验,让"没填指标就不能通过验收"从口头要求变成系统硬约束。同时它支持私有化部署,对数据敏感的团队可以把整套验收数据留在自己环境里;如果团队原本在用 Jira,也支持平滑迁移,减少切换成本,这也是不少团队选择它作为国产替代方案的原因。
工具不是目的,但它是让指标体系不衰减的手段。
四、提交流程与操作规范:从提交到结论的完整链路
指标有了,接下来要解决"怎么把它们跑起来"。这一章给出从提交到验收结论的完整操作链路,包含流程图、checklist和结论模板。

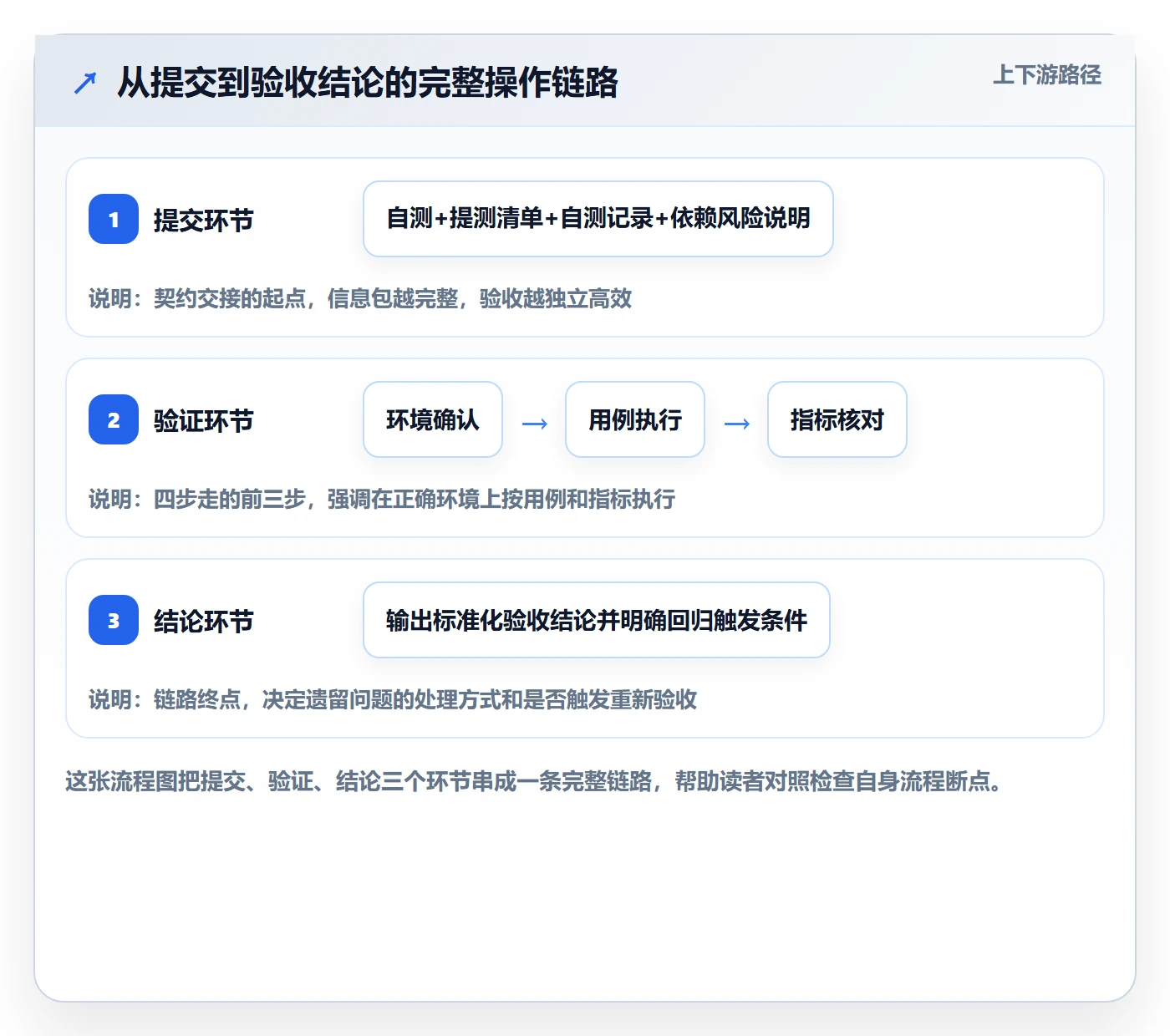

1. 标准提交流程
提交流程的本质,是提交方和验收方之间的一次契约交接。提交方交付的不只是"能跑的代码",还包括一套让验收方能够独立完成验证的信息包。我建议的提交流程包含以下步骤:
- 开发完成自测,确认核心路径可走通,无阻塞性报错
- 填写提测清单:功能点列表、涉及页面、前置数据、测试账号、环境地址
- 附上自测记录:自测了哪些场景、结果如何、是否发现遗留问题
- 标明依赖与风险:依赖哪些外部系统、哪些是已知未完成项
- 提交到指定环境,并确认环境可用
- 通知测试和产品,进入验证环节
这六步里,最容易省掉的是第3步和第4步。很多团队觉得自测记录是形式主义,但它恰恰是验收时判断"这个问题是本来就有的,还是新引入的"的关键依据。
2. 验收执行流程
验收执行建议按"环境确认,用例执行,指标核对,结论输出"四步走。环境确认是前提,避免在错误环境上白测;用例执行按预先定义的验收用例走;指标核对把上一章的五类指标逐项对齐;结论输出则进入下一小节的规范格式。

3. 验收结论的判定规则
我建议把验收结论统一为三档:通过、有条件通过、不通过。三档的判定规则要写死,避免每次临时商量。
通过:五类指标全部达标,无遗留阻塞性或严重缺陷。有条件通过:核心指标达标,但存在已明确责任人、明确排期、且不影响核心业务的中低优先级遗留项,允许带条件上线。不通过:存在任一阻塞性缺陷,或关键指标未达标,或存在未明确处理的严重缺陷。
4. 验收意见的标准化模板
用户高频搜索"验收意见怎么写",说明大量从业者缺一个能直接用的格式。下面这个模板可以直接套用:
【验收结论】通过 / 有条件通过 / 不通过
【验收范围】本次验收覆盖的功能点、页面、数据链路
【指标核对】
功能完整性:功能点通过率 __%,需求覆盖率 __%
质量稳定性:严重缺陷清零 __ 项,遗留一般缺陷 __ 项
体验一致性:交互规范符合度 __%,视觉还原度 __%
数据准确性:埋点验证通过率 __%,数据一致性抽检 __%
交付规范性:提测材料齐备率 __%,文档完整度 __%
【遗留问题】
问题描述 | 严重级别 | 责任人 | 计划完成时间
【回归要求】是否需要重新验收、触发条件、回归范围
【验收人 / 日期】
这个模板的价值在于,它把前面五类指标和结论格式绑定在一起,填模板的过程就是核对指标的过程。模板一旦固定下来,验收记录就具备了横向对比和纵向追溯的能力,这正是"最佳实践"的落脚点。

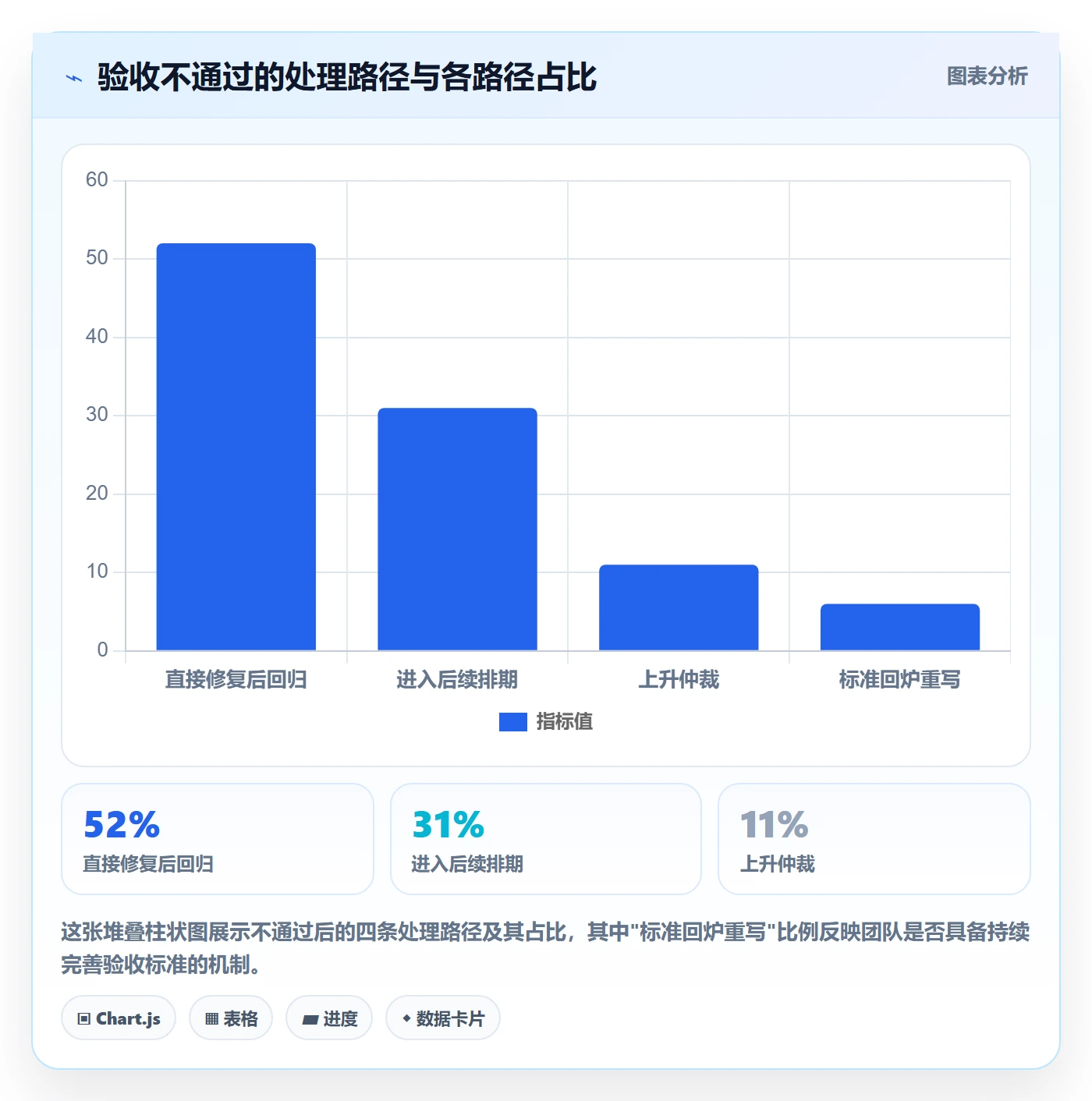

五、验收不通过怎么办:处理机制与仲裁
大部分讲验收的内容到"验收结论"就结束了,但真正影响团队协作的,是"不通过之后怎么办"。这一章是多数竞品不讲的部分。
1. 分级处理:阻塞性问题 vs 优化项
不通过时,第一件事是给遗留问题分级。阻塞性问题必须解决后才能重新验收;优化项可以进入后续排期。分级的依据不是"看起来严不严重",而是"是否影响核心业务目标达成"。判断一个缺陷是不是阻塞性,问一句:如果带着它上线,核心用户能不能完成核心任务?不能,就是阻塞性。
2. 回归验收的触发条件
不是每次修改都要全量回归。我建议明确三个触发条件:只要涉及阻塞性缺陷修复,必须回归;只要涉及核心数据链路改动,必须回归数据校验;纯样式或文案类修改,可做点状验证。把回归范围写清楚,既避免漏测,也避免过度回归浪费时间。
3. 验收争议的仲裁机制
当产品和开发或测试对结论有分歧时,最忌讳的是靠职级压人。我建议的仲裁顺序是:先回到验收标准原文,看标准是否本身有歧义;标准清晰仍争议,则回到需求目标,看功能是否服务了原始业务目标;前两步都无法解决,再上升到项目负责人做决策,并记录决策理由是标准缺失还是目标变更。每一次仲裁都应该反哺验收标准的完善,而不是单纯地"这次听谁的"。

六、不同情况下的行动建议与取舍
指标体系和流程讲完之后,必须承认一件事:不同团队、不同产品,能落地的程度不一样。这一章给出分场景的行动建议和取舍逻辑。
1. 团队规模不同,重点不同
小团队(10人以下)不建议一上来就上全套指标,容易把自己压死。优先做两件事:把验收标准写成可判定表述,给提测加一张清单。这两件事成本低、收益大。
中大型团队(尤其是100人以上组织)则相反,靠自觉很难维持一致性,需要把验收指标和流程固化到管理平台里,用系统约束替代口头要求。这也是前面提到的专业平台发挥价值的地方,规模越大,越依赖"流程即规范"而非"个人经验"。
2. 产品类型不同,指标权重不同
工具型产品、平台型产品、C端产品的验收重心不同。工具型产品重功能和数据准确;平台型产品重稳定性和依赖健壮性;C端产品重体验一致性和转化链路。不要照搬别家产品的指标阈值,要按自己产品类型的重心调整权重。
3. 成熟度不同,推进节奏不同
如果团队现在连验收结论都没有统一格式,不要一口气推五类指标。我建议的推进节奏是:先统一结论模板,再补功能完整性和质量稳定性两类硬指标,最后再补体验、数据、规范性三类。每一步稳定运行后再加下一步。
| 团队情况 | 优先做什么 | 可以暂时搁置什么 | 取舍逻辑 |
|---|---|---|---|
| 小团队(10人以下) | 可判定的验收表述 + 提测清单 | 完整指标体系、平台化固化 | 低成本优先,避免流程压垮效率 |
| 中大型团队(100人以上) | 指标体系 + 平台化流程约束 | 过度个性化的人为判断 | 规模大需一致性,靠系统而非自觉 |
| 工具型产品 | 功能完整性 + 数据准确性 | 体验细节的极致打磨 | 核心价值在功能与数据,体验次之 |
| C端产品 | 体验一致性 + 转化链路校验 | 内部规范性文档的完备度 | 用户侧体验优先,内部规范次之 |
| 验收成熟度低 | 统一结论模板 | 五类指标一次性全上 | 循序渐进,先能跑通再加精细度 |
这里要特别说明一个取舍:完整性和速度天然存在张力。全量指标核对一定比拍脑袋通过慢,但它省下的是上线后的返工、客诉和排查成本。我的建议是,在核心业务链路上绝不妥协指标,在边缘功能上允许有条件通过。把有限的验收精力,投到最影响用户和业务的地方。

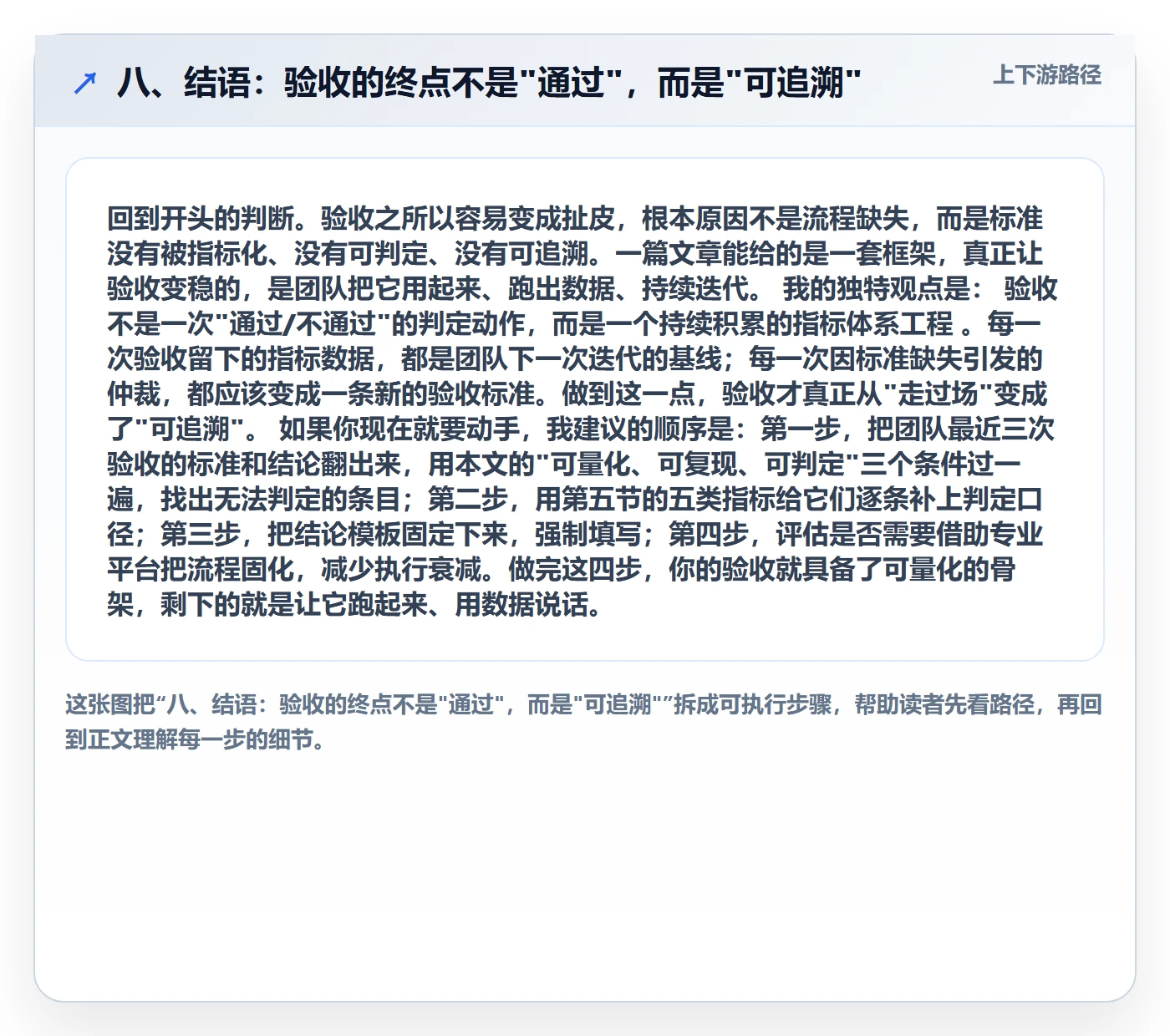

七、结语:验收的终点不是"通过",而是"可追溯"
回到开头的判断。验收之所以容易变成扯皮,根本原因不是流程缺失,而是标准没有被指标化、没有可判定、没有可追溯。一篇文章能给的是一套框架,真正让验收变稳的,是团队把它用起来、跑出数据、持续迭代。
我的独特观点是:验收不是一次"通过/不通过"的判定动作,而是一个持续积累的指标体系工程。每一次验收留下的指标数据,都是团队下一次迭代的基线;每一次因标准缺失引发的仲裁,都应该变成一条新的验收标准。做到这一点,验收才真正从"走过场"变成了"可追溯"。
如果你现在就要动手,我建议的顺序是:第一步,把团队最近三次验收的标准和结论翻出来,用本文的"可量化、可复现、可判定"三个条件过一遍,找出无法判定的条目;第二步,用第五节的五类指标给它们逐条补上判定口径;第三步,把结论模板固定下来,强制填写;第四步,评估是否需要借助专业平台把流程固化,减少执行衰减。做完这四步,你的验收就具备了可量化的骨架,剩下的就是让它跑起来、用数据说话。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:提交流程与规范:产品经理任务验收最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452377
读者评论
文章把验收返工归因于标准不可判定,这个判断很准。第三类返工占比最高,本质是前期验收条件没翻译成可测指标。提测checklist确实能拦住大量低级问题,但前提是团队愿意先花时间定义什么叫可提交。
五种错误写法那部分写得很真实,系统运行正常、功能符合需求文档、无明显bug几乎每份需求文档里都能找到。问题在于写的人觉得已经写清楚了,验收的人却发现根本没法判。改成阈值加观察现象后,扯皮至少少一半。
三条件可量化、可复现、可判定里,可复现最容易被忽略。我这边是好的这句话在验收群里太常见了,根因就是前置数据和环境说明缺失。雷达图评分虽然只是示意,但确实能帮团队定位短板。
