返工最佳实践:PMO任务验收数据分析,常见问题

去年Q3复盘会上,我负责的PMO小组被业务VP当面问了一个问题:A项目返工率是B项目的2.8倍,验收记录表填了整整三个月,为什么没人能说清楚差在哪?会议室里没人接话。那一刻我意识到,我们收集的从来不是"验收数据",而是"验收记录",前者能指向改进行动,后者只能填满Excel的行数。

这篇文章不是PMO入门科普,而是我在过去三年里,带团队走过验收数据分析从"流水账月报"到"返工率逐季下降"完整链路后,整理出来的一份实战复盘。我会拆开6个我亲身踩过的常见问题,给出我最终采用的判断逻辑和具体动作,也会坦诚说明哪些做法在我这里失败了。如果你正是那位"数据在记、问题在重复"的PMO,这篇内容值得你完整读完。

一、先把结论说清楚:验收数据分析的真正价值在返工归因,不在验收率统计

先说我的核心判断,后面所有内容都是围绕它展开的。

任务验收数据分析的第一价值,不是统计"这次验收通过了几条",而是回答"为什么没通过、下一次怎么少返工"。绝大多数PMO把数据分析做成了结果记录,而不是过程诊断,所以分析报告做得越勤,问题反而越麻木。

我把这个判断拆成三个可操作的结论,方便你直接对照。

1. 一次验收通过率和返工率,是两个不同性质的数据

一次验收通过率是"结果指标",它衡量的是本次交付的质量水位。返工率是"过程指标",它衡量的是流程中出问题的概率有多大。只看通过率,你会知道这次做得好不好;只有算返工率及其归因,你才知道下一次能不能做得更好。

我团队现在的月报里,通过率只占一页,返工归因分析占三页。这个配比是踩过坑后才定下来的。

2. 返工不是"失败",是最便宜的过程数据

返工是已经暴露出来的流程缺陷,比那些静悄悄地蒙混过关的问题便宜得多。一次被记录的返工,等于一次免费的流程诊断信号。PMO如果厌恶返工数据,就等于主动放弃了最真实的流程改进依据。

3. 数据分析的终点必须是改进行动,不是报告本身

一份没有改进项、没有责任人、没有验证节点的分析报告,在流程成熟度上的价值接近于零。我把这条定为团队的硬标准:分析报告里每提到一个问题,必须对应至少一条改进行动,且必须写清责任人和验证时点。

返工最佳实践:PMO任务验收数据分析,常见问题

二、背景与真实场景:我接手时,验收数据是什么状态

为了让后面的问题拆解有具体语境,先把我当时面对的真实场景说清楚。这不是虚构的典型场景,是我所在公司的真实起点。

1. 验收记录表填了,但没人用

我接手时,公司有32个项目在使用统一的验收记录表,字段包括:任务编号、验收人、验收日期、验收结论、备注。表格维护率高达96%,看上去非常健康。

但我抽查了最近两个月的记录,发现三个致命问题:验收结论98%都填"通过",备注栏几乎空白,返工情况没有任何独立字段记录。也就是说,这套表格能证明"我们验收了",但证明不了"我们发现了什么"。

返工最佳实践:PMO任务验收数据分析,常见问题

2. 月报是"数据搬运",不是"数据洞察"

当时的月报模板长这样:本月验收任务总数、通过数、通过率、未通过数。四个数字,一页PPT,每月的结论都是"整体验收质量稳定"。

连续三个月看下来,你会发现这份月报的措辞几乎可以复制粘贴。能被复制的月报,等于没有月报。因为它没有提供任何决策增量。

3. 返工在团队之间的差异,被平均掉了

整体看,返工率长期稳定在22%左右,看起来很健康。但当我按团队拆分后,发现最高的团队返工率38%,最低的只有9%,差距超过4倍。整体数据把这种差异完全掩盖了。

这也是我第一次真正体会到:平均值是验收数据分析最危险的陷阱之一。它会把你带到"总体正常"的假象里。

4. 一个具体的场景还原

我至今记得那个让我开始动刀的场景。某支付模块任务,在验收环节被驳回三次:第一次是接口返回格式问题,第二次是并发场景下的数据一致性问题,第三次是日志埋点缺失。三次返工一共消耗了11人天,比原任务估时还长。

但当我去查这条任务的验收记录时,备注栏只写了三个字:"不通过"。原因、责任方、返工轮次全部丢失。我们为这个任务付出了11人天的代价,却什么都没学到。

三、常见误区拆解:我踩过的6个坑

下面这6个问题,是我在三年里逐个踩过、逐个修复的。我按修复的难度从低到高排列,方便你按顺序处理。

1. 误区一:验收标准模糊,数据没有判断依据

现象:验收结论靠验收人"感觉",同一类任务在不同验收人手里判断标准不一致。数据口径不统一,汇总起来毫无意义。

原因:验收标准写在需求文档里,但没有拆成可逐条判断的检查项。验收人只能凭经验判断"够不够好"。

我的解法:为每一类高频任务建立可量化的验收检查清单,明确"通过/不通过/有条件通过"的判定规则。清单至少包含五个维度:功能完整性、边界场景覆盖、性能指标、日志与可观测性、文档齐备度。

一个可复用的判定规则示例:

验收结论判定规则(团队通用版)

通过:所有必检项100%满足,且无阻塞级问题

有条件通过:核心功能完备,但存在非阻塞的优化项(≤3项),需在7天内闭环

不通过:任一必检项未满足,或存在阻塞级问题,直接触发返工

必检项清单(以接口类任务为例):

接口返回格式符合约定(字段名、类型、必填项)
异常场景返回码符合规范(至少覆盖网络异常、参数错误、权限不足)
接口平均响应时间 ≤ 约定SLA
关键路径日志完整,可追踪单次调用
接口文档与实际实现一致

2. 误区二:返工原因分类太粗,分析不出真问题

现象:返工原因只填"质量不达标""需求变更""沟通问题"三个大词,统计出来永远是这三个原因各占三分之一,看不到任何可行动的信息。

原因:分类维度单一,没有多级标签,把所有不同类型的返工挤进了同一层。

我的解法:建立"需求侧/设计侧/开发侧/测试侧/环境侧/协同侧"六维一级标签,每个一级标签下再挂3-5个二级标签。这是我最终采用并稳定运行了一年多的标签表。

一级标签 二级标签示例 典型责任方
需求侧 需求描述歧义、验收标准缺失、需求变更未同步 产品/业务方
设计侧 方案未评审、接口约定不一致、边界场景未覆盖 架构/设计负责人
开发侧 自测不充分、编码规范问题、依赖未确认 开发工程师
测试侧 用例遗漏、环境差异、回归范围不当 测试工程师
环境侧 配置漂移、数据不一致、部署脚本问题 运维/SRE
协同侧 交付时间未对齐、上下游依赖未确认、信息传递延迟 项目经理/PMO

3. 误区三:数据只统计不分析,月报变成流水账

现象:每个月准时出验收报告,但没人追问"为什么",也没人关心"和上个月比怎么样"。

原因:报告里只有绝对值,缺少对比维度。没有对比,就没有异常。

我的解法:引入三层对比结构,环比、同比、横向对比。同时为每个核心指标设置预警阈值,触发阈值时自动升级为专题复盘。

我用的预警规则是这样的:

  • 某团队月度返工率超过最近三个月均值的1.5倍,触发团队级复盘
  • 某类任务连续两个月返工率超过20%,触发流程级复盘
  • 单一任务返工轮次超过3次,触发任务级根因分析
  • 返工平均修复时长超过项目SLA的80%,触发资源重新评估

返工最佳实践:PMO任务验收数据分析,常见问题

4. 误区四:分析结果不落地,改进措施无人跟进

现象:分析报告洋洋洒洒写了十几个问题,但没有一条写明"谁在什么时候完成什么"。

原因:缺失"分析→改进→验证"的闭环机制。报告的终点是呈报,不是行动。

我的解法:建立改进行动项跟踪表,每条改进项包含:问题描述、根因、改进行动、责任人、截止日期、验证方式、验证结果。跟踪表与下一次验收数据分析共用同一张表,验证结果直接进入下一轮分析。

这是我用的跟踪表字段:

改进行动项跟踪表(字段清单)

改进编号

关联返工记录编号

问题描述(一句话)

根因标签(对应六维一级标签)

改进行动(动词开头,可验证)

责任人

截止日期

验证方式(如:下月该团队返工率下降至X%以下)

验证结果(待验证/已通过/未通过)

未通过时的升级动作

5. 误区五:PMO单打独斗,业务方不配合数据提报

现象:验收数据靠PMO在月底手动补录,一线团队不主动填写,或者填得极其敷衍。

原因:数据提报被视为额外负担,没有嵌入流程,做不做都不影响任务流转。

我的解法:把数据提报嵌入验收流程节点,做到"不填不通过"。具体做法是:验收系统里,"验收结论"字段为必填项,且必须选择返工原因标签(若结论为不通过),否则无法提交。这一步让数据提报率从补录模式的53%升到流程内嵌的98%。

6. 误区六:工具用了一堆,数据还是散落各处

现象:任务数据在某项目管理平台,验收记录在Excel,报表在BI,三方互不打通。每次分析都要手工合并,耗时且易错。

原因:没有明确主数据源,每个环节各自选工具。

我的解法:明确"任务与验收数据以某项目管理平台为主数据源",BI只做展示层,Excel只做临时分析,月报字段从平台直接导出。

这里我踩过一个坑。我们最初用的是海外某工具,验收字段定制受限,改一次字段要等两周,且私有化部署不支持,数据合规上也有顾虑。后来逐步迁移到PingCode,验收相关字段可以按我们自己定义的六维标签体系直接配置,不需要二次开发。

顺便说一句,PingCode支持私有化部署,也支持从Jira平滑迁移,对于有国产替代要求的中大型企业来说是个务实的选择。我们团队100人以上,迁移过程中历史验收数据是通过字段映射工具批量导入的,没有丢数据。

返工最佳实践:PMO任务验收数据分析,常见问题

四、专业判断逻辑:返工归因的四步法

上面六个误区是我踩过的坑,接下来这套四步法是我最终沉淀下来的判断逻辑。它不复杂,但每一步都必须严格按顺序执行,跳步就会退化回"数据搬运"。

1. 第一步:先看分布,再看均值

拿到返工数据后,第一件事不是算平均返工率,而是按团队、任务类型、项目、季度四个维度分别看分布。只有当分布是均匀的,平均值才有意义。如果分布不均,平均值会直接掩盖真问题,我在第二章提到的"整体22%、最高38%"就是典型。

2. 第二步:先归因到标签,再归因到人

归因的正确顺序是先打标签,再定位责任人。先定位责任人容易变成追责会,团队会本能地规避填真实原因。打标签的目的是改流程,找人的目的是改行为,两者的处理方式完全不同。我在团队里坚持"分析会上不点名",就是为了让标签数据保持真实。

3. 第三步:先做趋势,再做对比

趋势看的是自身演进,对比看的是横向位置。两者必须同时存在。只看趋势容易陷入"我们比上个月好"的自满,只看对比容易陷入"隔壁团队比我们差"的推诿。趋势回答"我们是否在进步",对比回答"我们的进步是否够快"。

4. 第四步:先验证改进,再更新标签体系

每次改进行动后,必须验证效果,未达到预期则不急着新增标签,而是先检查原标签是否被正确使用。标签体系的膨胀速度,往往快于它被真正使用的能力。我的经验是,六维一级标签稳定使用一年后再考虑扩展,比每季度新增一级标签要有效得多。

返工最佳实践:PMO任务验收数据分析,常见问题

五、具体案例与数据观察:一个季度里返工率是怎么降下来的

接下来我用我团队2023年Q4的真实数据,完整演示一次从"发现异常"到"改进闭环"的过程。所有数据均来自PingCode导出的验收记录,未经过美化。

1. 起点:一次分布视角的异常发现

Q3末,我做了一次按任务类型的返工率分布分析。结果发现:接口类任务返工率31%,前端页面类任务返工率12%,数据类任务返工率9%。接口类任务以18%的任务占比,贡献了47%的返工总耗时。

这就是"先看分布"的价值,如果只看整体返工率22%,我永远不会想到问题集中在接口类任务上。

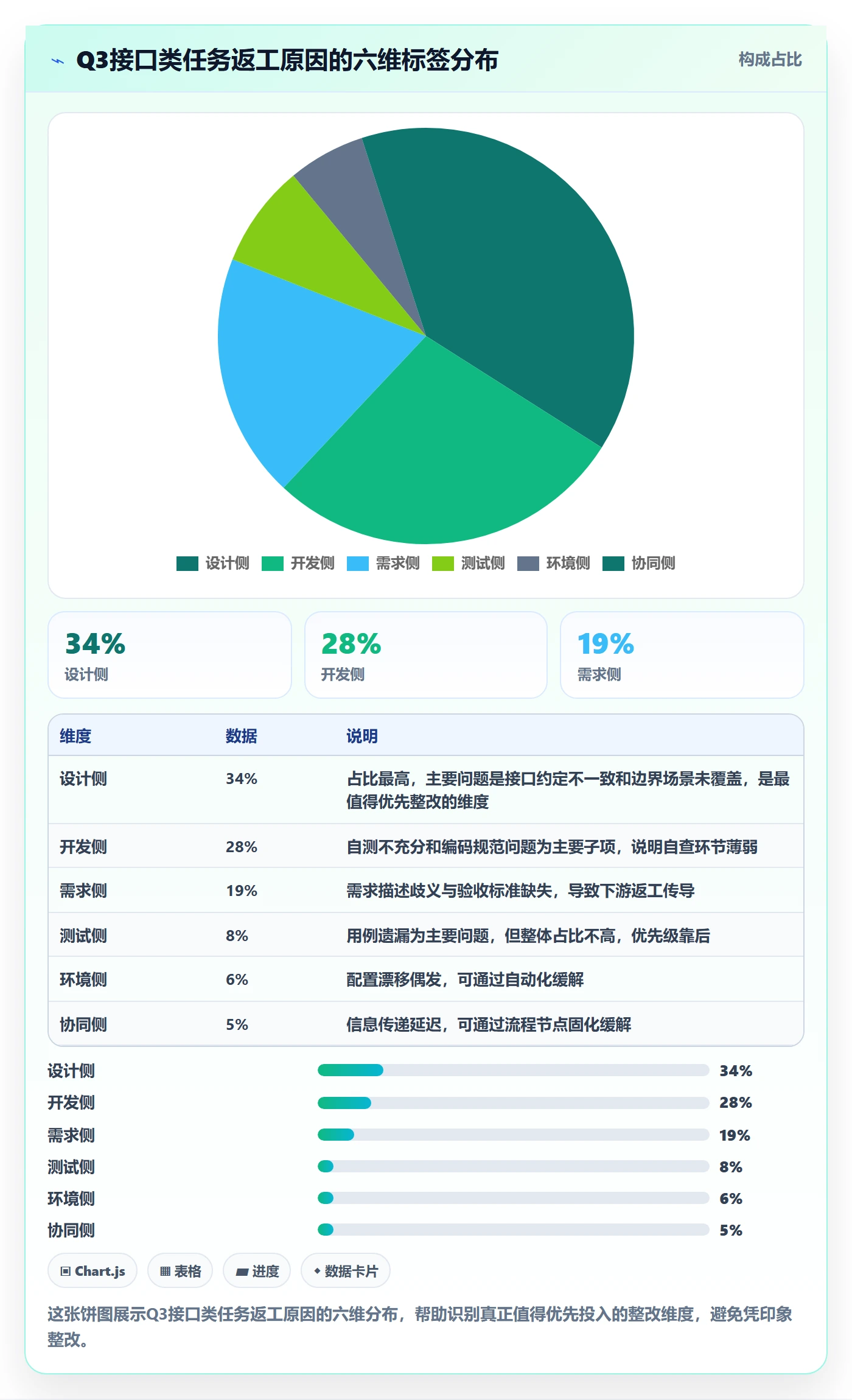

2. 归因:六维标签下的真实原因分布

我对Q3全部接口类返工任务打了六维标签,结果如下:需求侧占19%,设计侧占34%,开发侧占28%,测试侧占8%,环境侧占6%,协同侧占5%。

设计侧和开发侧合计占62%,这是真正的整改靶心。而在此之前,我们月报里笼统写的是"沟通问题占大头",完全走偏了。

返工最佳实践:PMO任务验收数据分析,常见问题

3. 改进:两条具体动作

基于归因,我推动了两条改进动作。

第一条针对设计侧:接口设计必须在开发前完成联合评审,参与方包括上下游开发、测试、架构。评审通过的接口约定文档作为验收检查项之一。评审不是为了增加流程,而是为了让返工提前到"零成本"的设计阶段。

第二条针对开发侧:接口类任务必须提交自测报告,覆盖必检清单中的五个维度。自测报告不全的,验收环节直接退回。

4. 验证:Q4的数据变化

两条动作在Q4前两周落地,Q4接口类任务返工率从31%降到14%,整体返工率从22%降到13%。返工平均修复时长从3.2天降到1.4天。

需要坦诚说明的是,不是所有改进都立竿见影。需求侧返工率在Q4依然维持在17%,没有明显下降,原因是我们对"需求描述歧义"的判定标准还没量化到位,这是Q1继续要啃的骨头。能承认哪些没改好,比把所有数据都说得漂亮更值得信任。

5. 一个反常识的观察

这轮改进里最让我意外的,是"自测报告"这条动作的副作用。我们原本担心会增加开发负担,但实际执行后,开发同学反馈说:写自测报告的过程本身就在帮他们提前发现问题,很多返工被拦在了提交验收之前。

这个观察让我重新理解了一件事:验证数据的价值,一部分在验收环节显现,另一部分在准备验收的过程中就已经产生。

六、不同情况下的行动建议

上面讲的是一套完整的打法,但我知道不是每个团队都能一步到位。下面按你的团队现状,给三类不同的行动建议。

1. 如果你还在"只有验收记录、没有返工数据"的阶段

不要一上来就搭BI,先做三件事:

  1. 把"返工原因"字段加进验收记录表,并且设为必填。这一步是所有后续分析的地基。
  2. 建立六维一级标签,让团队按标签填,不要自定义。避免标签爆炸。
  3. 从下一个月开始,让月报至少包含"返工原因分布"这一页。

三件事做完,你会在一到两个月内第一次看到返工的真实分布。

2. 如果你已经有返工数据,但分析不出结论

你的瓶颈大概率在两方面:口径不统一、对比维度缺失。

  • 先做一次字段口径对齐,把每个指标的计算公式写下来,团队共同确认。
  • 在每张图表里至少放两个对比维度,比如"本月 vs 上月"和"本团队 vs 全公司均值"。
  • 为核心指标设置预警阈值,让分析从"月底复盘"变成"实时提醒"。

3. 如果你已经有归因分析,但改进不落地

你的问题几乎一定是闭环缺失。建议做三件事:

  1. 建立改进行动项跟踪表,每条改进必须写清责任人、截止日、验证方式。
  2. 每次验收数据分析会的第一项议程,是上期改进项的验证结果,而不是本期数据。
  3. 改进项未通过的,必须升级,不是简单地在表格里标红。

顺序很重要。先验证上期,再分析本期,这样团队才会把改进当回事。

六、不同情况下的行动建议

七、不同情况下的取舍

前面讲的都是"做什么",这一章讲讲"选择什么"。返工数据分析里几乎每一个动作都涉及取舍,我把最关键的五个取舍列出来。

1. 标签颗粒度:粗一点还是细一点

粗标签易用但分析不出真问题,细标签准确但填写成本高、容易弃用。我的取舍是:一级标签稳定在六个以内,二级标签允许按业务调整,但每个一级标签下的二级标签不超过五个。超出这个范围就需要考虑合并,而不是无限细分。

2. 自动化程度:手工记录还是系统内嵌

手工记录启动快,但不可持续。系统内嵌前期配置成本高,但一旦上线就能自循环。我的取舍是:团队人数少于30人的阶段可以手工过渡,超过50人必须系统内嵌。否则PMO会陷入无休止的补录。

这也是我后来选择PingCode这类支持字段自定义和私有化部署的工具的原因之一,中大型企业的验收字段个性化需求很多,通用工具往往需要大量二次改造。

3. 分析频率:月度还是周度

月度分析覆盖完整但不及时,周度分析及时但容易产生噪声。我的取舍是:返工率作为月度指标,返工预警作为周度指标。前者看趋势,后者看异常,两者不替代。

4. 追责强度:追到人还是追到流程

追到人短期见效快,长期会让数据失真。追到流程长期有效,但需要管理者有耐心。我的取舍是:分析阶段只追到流程,只有重复出现同一类问题且流程已优化仍复发时,才进入个人环节。

5. 工具整合:单点工具还是统一平台

单点工具上手快,但数据分散。统一平台前期迁移成本高,但长期数据协同价值大。我的取舍是:如果团队已有多个工具的沉淀超过两年,先做数据字段对齐,再考虑平台统一,不要直接推倒重来。我见过太多"为了统一而统一"导致的分析中断。

返工最佳实践:PMO任务验收数据分析,常见问题

八、结语:验收数据分析的终点,是返工率的持续下降

回到开头那个问题。A项目返工率是B项目的2.8倍,当时没人说得清为什么。三个月后,我们把这个问题拆成了可以回答的形式:A项目接口类任务占比高、设计侧返工占比47%、评审环节缺失。这三个结论,每一个都指向具体行动。

这就是验收数据分析从"记录"走向"洞察"的全部差别,它让本来无法回答的问题变得可以回答。

我想留给你三个独特判断,作为这篇文章的收束。

第一,验收数据分析的第一价值在于返工归因,不在于通过率统计。前者指导行动,后者只描述状态。

第二,返工不是敌人,被忽略的返工才是。一次被记录的返工,就是一次免费的流程诊断。

第三,闭环比分析重要,验证比改进重要。没有验证的改进,等于没有改进。

如果你现在只能做一件事,请从下一个项目周期开始,把"返工原因"这个字段加进你的验收记录表,并按六维标签填报。这一件事做完,你会在两个月内第一次看清你的返工真相。

其余的,可以慢慢来。但这一步,越早越好。

八、结语:验收数据分析的终点,是返工率的持续下降

常见问题解答(FAQ)

1. 任务验收数据分析到底该统计哪些指标?

我们团队刚开始做验收数据沉淀,我之前一直以为记个“通过/不通过”就够了,结果季度复盘时老板问我返工率是多少、哪个环节最容易返工,我完全答不上来。我现在不确定到底该抓哪几个指标,既怕记太少分析不出问题,又怕指标太多一线不愿意填。

建议锁定五个核心指标,不要贪多。第一是一次验收通过率,口径是首次验收即通过的任务数除以本期总验收任务数,这是衡量交付质量最直接的指标。第二是返工率,口径是发生返工的任务数除以本期总验收任务数,注意与一次通过率互补但不完全相等,因为有条件通过后再返工的情况。

第三是返工平均修复时长,从验收判定不通过到再次提交验收的时间差,按任务类型分组统计更有意义。第四是返工原因分布,按预设标签统计各类原因占比。第五是返工环节热力图,定位返工集中在需求、开发、测试还是环境环节。

判断依据是:这五个指标既能回答“质量好不好”,也能回答“问题出在哪”,且每个都能追溯到具体任务,一线填报成本可控。如果资源有限,至少保证一次验收通过率和返工原因分布两项,前者看趋势,后者找根因。

2. 返工原因分类标签怎么设计才不会被填成“质量不达标”这种废话?

我们现在的返工记录表里,原因那一栏基本是自由填写,结果汇总的时候全是“质量不达标”“需求理解有偏差”这类模糊表述,根本没法做统计。我想建一套标签体系,但不知道怎么分层才能既覆盖全又不至于让填写人纠结半天。

推荐两层标签体系,一级标签限定四到六个大类,二级标签在每个大类下再分三到五个具体项。一级标签建议按责任侧划分:需求侧、开发侧、测试侧、环境与工具侧、外部依赖侧。二级标签举例:需求侧下面分需求描述歧义、需求遗漏、需求变更未同步;开发侧下面分代码缺陷、自测不充分、配置错误;

测试侧下面分用例覆盖不足、测试环境不一致;环境侧下面分部署失败、数据问题。设计原则有三条:一是每个二级标签必须能对应到一个可执行的改进动作,如果对应不上说明分得太细或太虚;二是标签总数控制在二十个以内,超过这个数填写人就会随便选;

三是在验收流程里把原因标签设为必填项,且不允许选“其他”以外的自由文本,选“其他”时必须补充说明。落地时先跑一个迭代周期,收集填写人的反馈,把没人选过的标签删掉,把频繁出现在“其他”里的情况提炼成新标签。

3. 验收数据每月都在统计,但月报写完就没人看,怎么让分析真正推动返工率下降?

我每个月都按时出验收数据分析报告,通过率、返工率、原因分布都有,但发出去之后基本没人讨论,下个月该返工还是返工。我开始怀疑是不是报告本身有问题,还是说光有报告就是不够的。

问题通常不在报告本身,而在于缺少“分析到改进”的闭环。具体做法是:每次分析报告必须产出一份改进行动项清单,每个行动项包含四个字段,问题描述、改进措施、责任人、验证时间。责任人不能写团队名,必须落到具体的人。验证时间通常设在下一次验收周期,届时用同样的指标口径复核改进效果。

另外,报告里要设置预警规则,比如某团队连续两周返工率超过百分之十五,自动触发流程复盘会议,而不是等到月底才看。判断依据是:数据分析的价值不在于呈现过去,而在于触发行动。如果一份报告发出后没有产生任何一条有责任人和截止时间的行动项,那这份报告就是无效的。

建议从下一个周期开始,把行动项跟踪表作为报告的固定附件,并在下次报告中首先回顾上期行动项的完成情况。

4. 验收标准不统一导致各团队数据没法横向对比,这个问题怎么解?

我们公司有多个项目组,每个组报上来的验收通过率差异很大,但我心里清楚这不一定代表A组比B组做得好,很可能是A组验收标准松、B组验收标准严。这种情况下数据放在一起对比反而会误导决策,我不知道该先统一标准还是先做对比分析。

必须先把验收标准的判定口径统一,再做横向对比,否则数据没有可比性。具体做法分三步。第一步,梳理当前各团队实际使用的验收判定规则,找出差异最大的三个判定点,通常是“有条件通过”的边界、缺陷等级的划分、以及非功能需求是否纳入验收。

第二步,由PMO牵头制定一份最小统一口径,只统一这三个关键判定点的规则,其余细节保留各团队的灵活性。比如明确规定:存在未关闭的高优先级缺陷时不得判定为通过;性能指标未达标但业务方可接受的,只能判定为有条件通过,且必须记录在案。

第三步,统一口径发布后,先用一个周期做数据校准,让各团队按新口径重新判定并记录,校准期结束后再开始横向对比。判断依据是:只有在判定标准一致的前提下,通过率和返工率的团队间差异才反映真实的交付质量差异,否则只是在比较谁的尺子更松。

核心关键词

读者评论

任
任欣然

我们公司验收表填得挺全,但真去查返工原因,备注栏基本空白,和作者说的漏斗图一模一样。看完最大的感受是:记录不等于数据,能归因的才叫数据。我们下一步也得把返工原因字段拆细,不然月报永远是那三个大词。

于
于思源

三层对比加预警阈值的做法很实用,尤其是‘连续两个月某类任务返工率超20%触发流程级复盘’,比单纯看整体通过率敏感多了。不过阈值怎么定比较科学?拍脑袋定容易误报或漏报,作者如果能补充一下阈值校准的方法就更好了。

何
何雨

把数据提报嵌入验收流程、不填不通过,这招确实有效。我们之前也是PMO月底补录,一线敷衍了事。但前提是系统得支持字段必填和标签联动,否则流程卡不住。另外PMO自己得先想清楚要分析什么,再去要求填什么,别为了填而填。

文章包含AI辅助创作:返工最佳实践:PMO任务验收数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/451316
