去年我帮一家做智能硬件的客户复盘他们的年度项目数据,发现一个很扎眼的事实:全年 47 个已交付项目中,有 31 个在验收阶段被退回至少一次,平均每个项目的返工处理周期是 11.5 天。而这个团队并不缺流程文档,他们的 PMO 手册有 68 页,其中验收部分占了 9 页。问题出在哪?出在返工环节。所有人都知道验收要按标准来,但没有人写清楚"验收不通过之后该怎么办"。
这不是个案。我在过去三年里接触过制造业、软件、工程、消费品等不同行业的 PMO 团队,一个反复出现的规律是:验收流程本身写得很详细,但返工处理环节往往只有一两句"退回整改"就带过了。而恰恰是这个被轻视的环节,消耗了最多的沟通成本和最隐蔽的项目时间。
这篇文章想做的事很明确:把"任务验收返工"当成一个完整的制度模块来拆解,而不是当作验收流程的一个脚注。我会先给出核心判断,再用真实场景说明问题出在哪,然后拆解误区、给出判断逻辑、用具体案例说明怎么落地,最后针对不同规模、不同成熟度的团队给出可选的行动方案和取舍建议。
一、核心结论:验收制度的水平,看返工条款就够了
先把我最核心的判断放在前面:一套验收制度是否真正可执行,不取决于它的验收标准写得多细,而取决于它的返工条款写得多清楚。
原因不复杂。验收标准再细,也总会遇到"算不算达标"的争议;而返工条款决定的是,出现争议时,谁来判定、按什么程序判定、判定后谁负责、多长时间内完成、完成后怎么复验、这次返工怎么记录和追溯。验收标准解决的是"合格线在哪",返工条款解决的是"没过线之后怎么办"。前者是静态的,后者是动态的,而项目管理的难度恰恰在动态环节。
我见过太多团队的验收制度是这样的结构:验收标准写 3 页,验收流程写 2 页,验收角色写 1 页,返工处理写 3 行。这种结构比例本身就是失衡的。因为在实际项目运行中,一次验收通过的场景其实不需要复杂制度,真正需要制度介入的是验收不通过之后的每一次决策。
所以,如果你现在正在设计或优化 PMO 的验收制度,我建议你调整一下投入比例:把原本花在细化验收标准上的精力,至少分出一半来设计返工处理机制。这不是说标准不重要,而是说标准的边际收益在递减,而返工机制的边际收益还远未被开发。

二、真实场景:返工为什么会变成一场没有规则的游戏
要理解返工制度为什么重要,先要看清楚没有制度时,返工会变成什么样。我挑三个我自己经历过的真实场景来讲,它们分别代表了三种典型的失控模式。
1. "算不算完成"的扯皮现场
第一个场景来自一家做企业软件交付的公司。项目经理认为某个模块已经完成,因为核心功能都能跑通;但业务方认为没完成,因为有三个边缘场景的报错提示还没有处理。双方各有各的道理,因为合同和需求文档里写的是"完成核心功能开发并通过测试",但"核心功能"和"通过测试"都没有可判定的口径。
这个争议拖了整整两周。最后是双方各让一步:项目经理安排人处理了其中两个报错,业务方接受第三个作为已知问题记录下来。表面上看问题解决了,但实际上这次争议没有产生任何制度沉淀,下一次还会以同样的方式重演。
2. 需求变更之后,验收依据失效了
第二个场景更隐蔽。一家做消费品数字化的团队,项目启动时确认了验收标准,但项目进行到中期,业务方口头提了三次需求调整,每次都通过即时通讯工具确认,没有走变更流程。等到验收时,业务方拿着最新的需求来验收,而项目经理拿的是最初确认的标准,两边对不上。
这种场景最麻烦的地方在于:不是谁故意耍赖,而是验收依据本身在过程中就已经漂移了,但没有人负责把它拉回来。验收依据的版本管理,在很多团队里是一个空白地带。
3. 返工之后,问题又回来了
第三个场景是我印象最深的。一家工程类企业的项目,某个交付物被退回返工,团队加班两周整改完成,重新提交验收通过。但三个月后,客户在运维阶段发现同类问题再次出现。复盘时才发现,当时的返工只是处理了表面症状,没有追溯到根因,也没有把这次返工的原因记录到知识库里。
换句话说,这次返工的所有成本都花掉了,但没有产生任何预防价值。这在返工处理中是非常普遍的浪费。

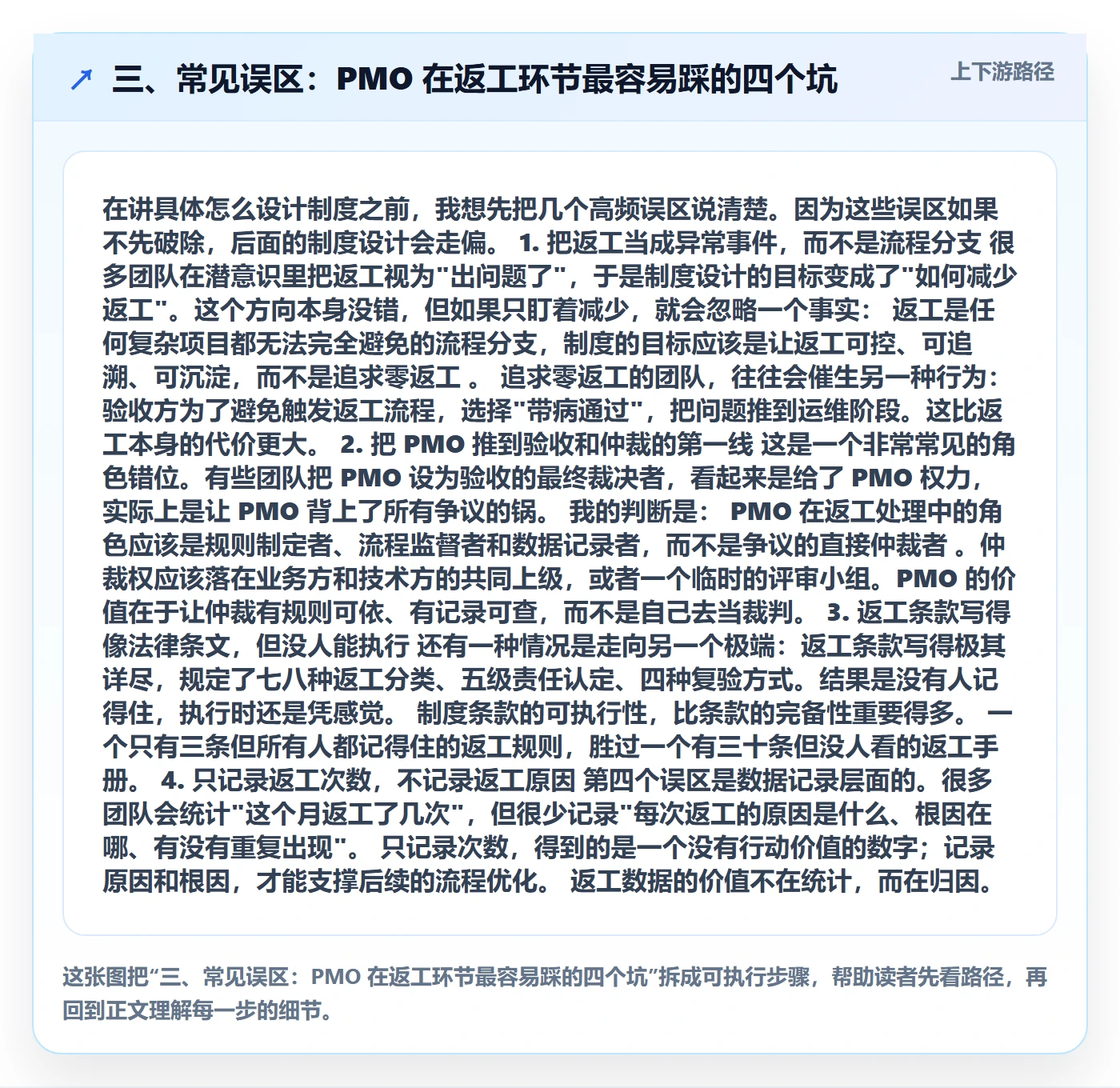

三、常见误区:PMO 在返工环节最容易踩的四个坑
在讲具体怎么设计制度之前,我想先把几个高频误区说清楚。因为这些误区如果不先破除,后面的制度设计会走偏。
1. 把返工当成异常事件,而不是流程分支
很多团队在潜意识里把返工视为"出问题了",于是制度设计的目标变成了"如何减少返工"。这个方向本身没错,但如果只盯着减少,就会忽略一个事实:返工是任何复杂项目都无法完全避免的流程分支,制度的目标应该是让返工可控、可追溯、可沉淀,而不是追求零返工。
追求零返工的团队,往往会催生另一种行为:验收方为了避免触发返工流程,选择"带病通过",把问题推到运维阶段。这比返工本身的代价更大。
2. 把 PMO 推到验收和仲裁的第一线
这是一个非常常见的角色错位。有些团队把 PMO 设为验收的最终裁决者,看起来是给了 PMO 权力,实际上是让 PMO 背上了所有争议的锅。
我的判断是:PMO 在返工处理中的角色应该是规则制定者、流程监督者和数据记录者,而不是争议的直接仲裁者。仲裁权应该落在业务方和技术方的共同上级,或者一个临时的评审小组。PMO 的价值在于让仲裁有规则可依、有记录可查,而不是自己去当裁判。
3. 返工条款写得像法律条文,但没人能执行
还有一种情况是走向另一个极端:返工条款写得极其详尽,规定了七八种返工分类、五级责任认定、四种复验方式。结果是没有人记得住,执行时还是凭感觉。
制度条款的可执行性,比条款的完备性重要得多。一个只有三条但所有人都记得住的返工规则,胜过一个有三十条但没人看的返工手册。
4. 只记录返工次数,不记录返工原因
第四个误区是数据记录层面的。很多团队会统计"这个月返工了几次",但很少记录"每次返工的原因是什么、根因在哪、有没有重复出现"。
只记录次数,得到的是一个没有行动价值的数字;记录原因和根因,才能支撑后续的流程优化。返工数据的价值不在统计,而在归因。

四、专业判断逻辑:返工制度的五个核心机制
讲完误区,接下来是我认为一套可执行的返工制度应该包含的五个核心机制。这五个机制不是并列关系,而是有先后逻辑的:标准前置决定了返工是否有依据,触发机制决定了返工是否及时,责任机制决定了返工是否有人负责,复验机制决定了返工是否真的闭环,记录机制决定了返工是否产生长期价值。
1. 验收标准前置机制

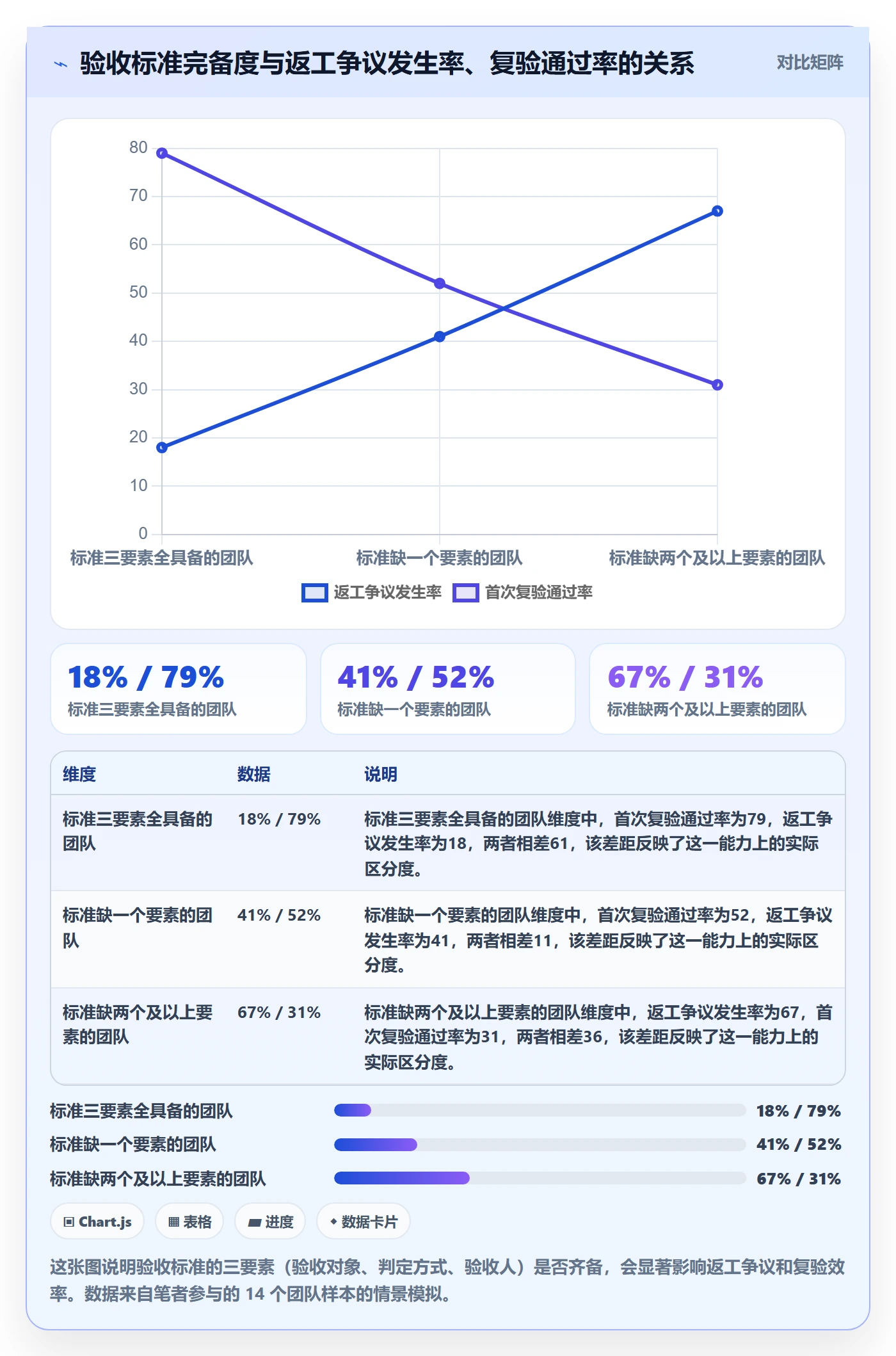

返工的争议,八成的根源在验收标准不够可判定。所以第一个机制不是在返工环节,而是在任务启动环节:任务启动时就要锁定验收口径,而不是等到验收时才讨论标准。
什么叫"可判定的验收标准"?我的经验是三个条件:第一,有明确的验收对象(哪个交付物、哪个版本);第二,有明确的判定方式(测试通过率、功能清单核对、性能指标达标等);第三,有明确的验收人(谁有权说通过或不通过)。三个条件缺一个,返工争议的概率就会明显上升。

2. 返工触发机制
验收不通过之后,返工是怎么"启动"的?很多团队在这里是模糊的:有人口头说一句"这个不行,改一下",然后就进入返工状态了。这种模糊启动会带来两个问题:一是返工没有正式的时间起点,二是返工的范围没有界定,容易无限扩大。
我的建议是:返工必须由一个正式的触发动作启动,这个动作至少包含四个要素,返工对象、返工原因、返工范围、返工时限。这四个要素写清楚了,返工就有了明确的边界。
具体形式可以轻量,一张表单或者系统里的一个状态流转都可以,关键是要有正式记录,而不是停留在口头。
3. 责任归属机制
返工由谁负责?这个问题看起来简单,实际很容易扯皮。常见的争议场景是:交付方说需求变更是业务方提的,业务方说变更已经确认过了,是交付方理解错了。
我的判断逻辑是:返工责任归属不看"谁的错",而看"谁在流程中漏掉了哪个动作"。如果业务方提了变更但没有走变更流程,责任在业务方;如果变更走了流程但交付方没有更新验收依据,责任在交付方。把责任绑定到具体的流程动作,比争论主观对错要有效得多。
4. 复验闭环机制
返工完成之后,必须重新走验收。但复验和首次验收应该有区别:复验的范围应该聚焦在返工涉及的部分,而不是全量重来;复验的时限应该有明确规定,避免返工完成后迟迟不安排复验。
我见过的比较有效的做法是:返工通知单上直接写明复验时限,比如"整改完成后 2 个工作日内安排复验"。这个时限不需要太长,关键是明确,让双方都有预期。
5. 记录与归因机制
最后一个机制,也是最容易被省略的:返工记录的价值不在统计次数,而在归因分析。我建议每次返工至少记录以下字段:
- 返工触发时间与完成时间(用于计算返工周期)

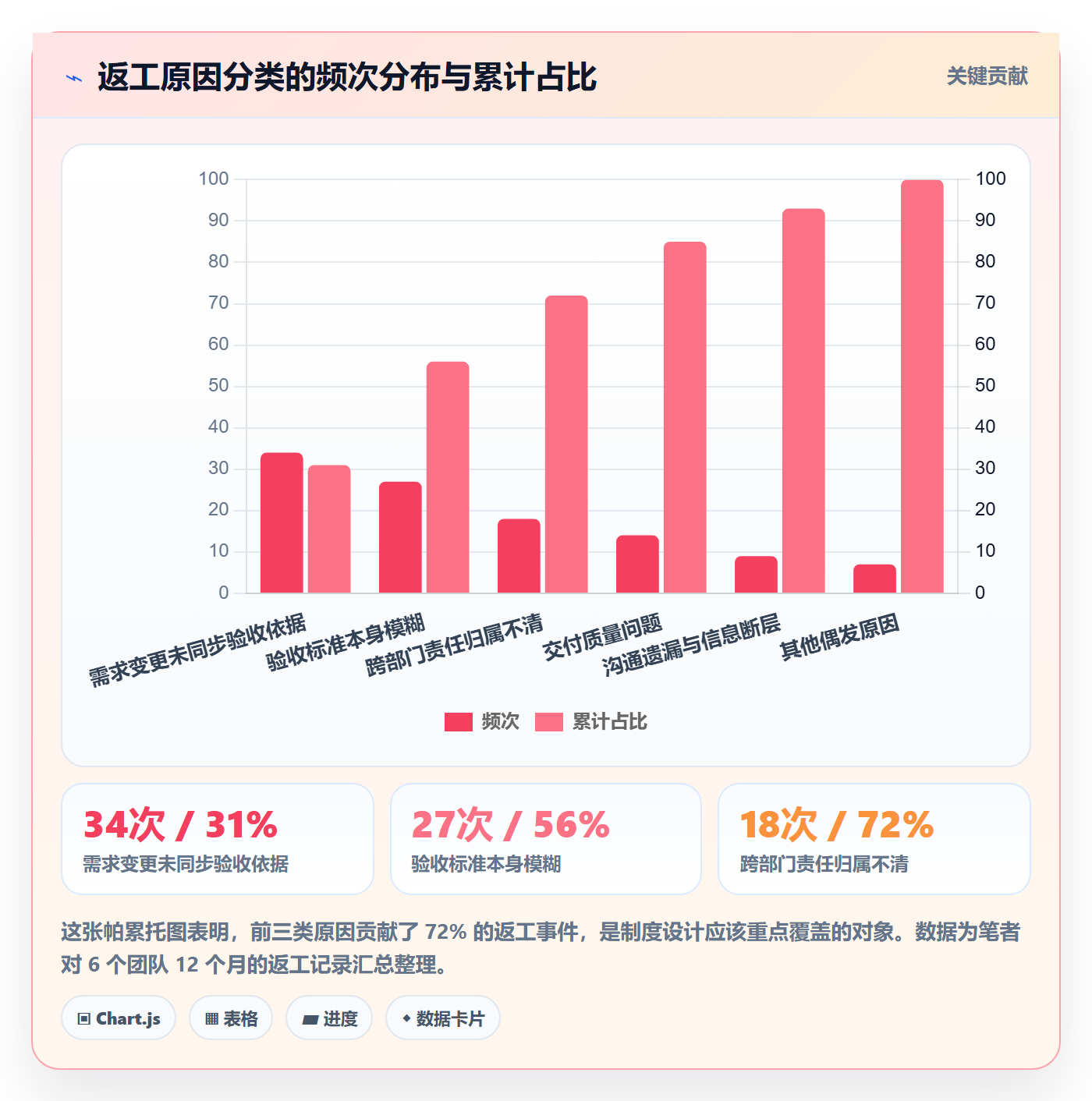

- 返工原因分类(需求变更、标准模糊、质量问题、沟通遗漏等)
- 责任归属(绑定到具体流程动作)
- 返工是否可预防(用于区分系统性问题和偶发问题)
- 是否重复出现(用于识别高频问题)
有了这五个字段,PMO 就可以定期做归因分析,找出高频返工原因,反哺到流程优化中。这才是返工数据真正的价值所在。

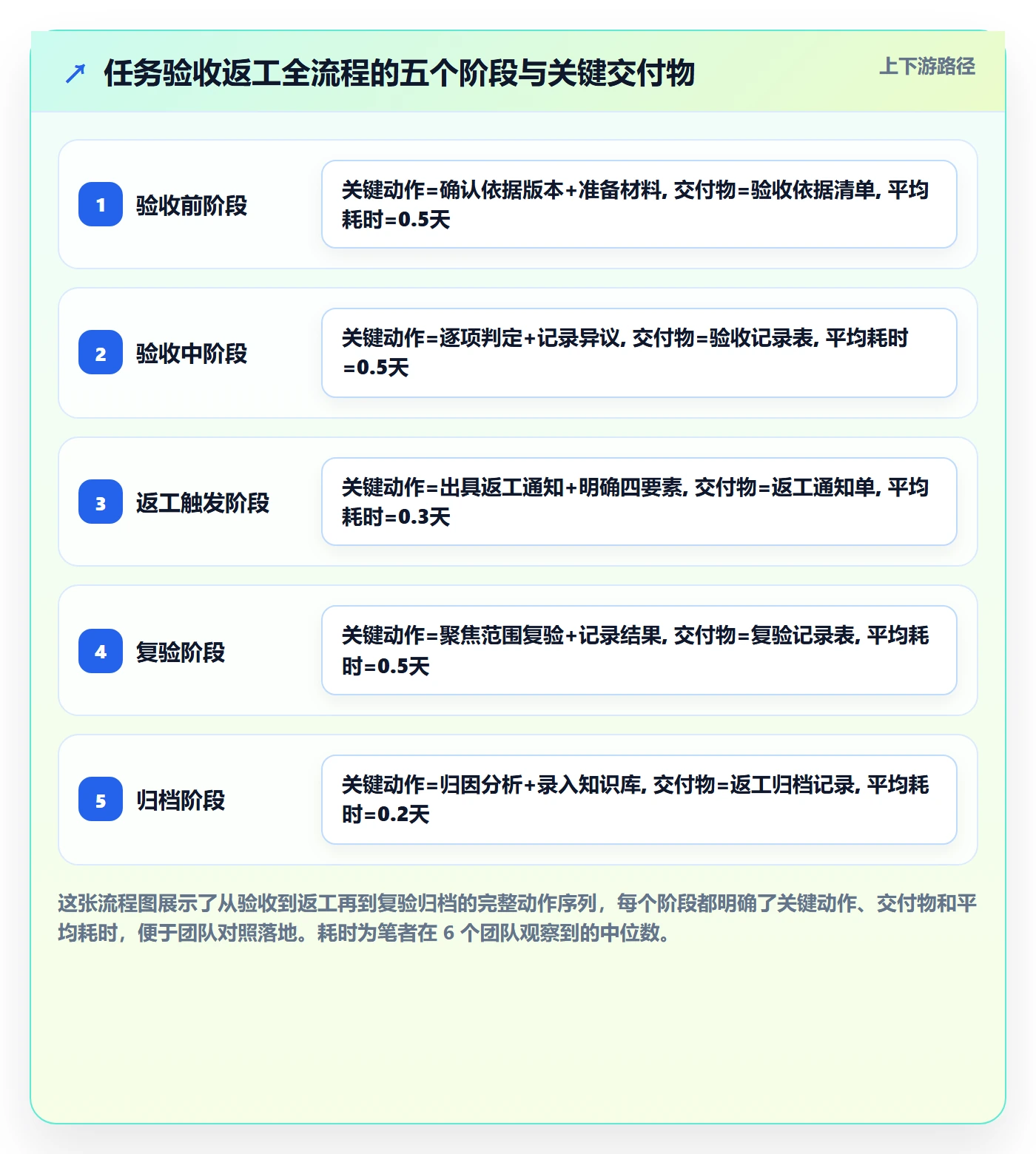

五、全流程拆解:从验收到返工再到复验的完整动作序列
前面讲的是机制层面的设计,这一章讲的是动作层面的执行顺序。我把整个流程拆成五个阶段,每个阶段给出关键动作和判断点。需要说明的是,这个流程是一个通用框架,不同团队可以根据自身情况裁剪。
1. 验收前:标准确认与材料准备
验收前的核心动作只有两个:确认验收依据的版本,以及准备验收所需的材料。
确认验收依据版本这件事看起来简单,但很多团队就是在这里出问题。我的建议是:验收前由交付方整理一份"验收依据清单",列明本次验收依据的需求文档版本、技术方案版本、变更记录,交由业务方确认。这个确认动作本身只需要几分钟,但可以避免后面几天的争议。
材料准备方面,我建议交付方在提交验收申请时,一并提供自检结果。自检结果不要求面面俱到,但应该覆盖验收标准中的关键判定项。这样可以让验收方在验收前就有心理预期,减少现场发现重大问题的概率。
2. 验收中:判定、记录、异议处理
验收现场的核心是判定和记录。判定要基于验收前确认的标准,逐项核对;记录要把每一项的判定结果写清楚,尤其是"不通过"的项目,必须写明不通过的具体理由。
异议处理是验收现场最容易失控的环节。我的建议是:现场不解决争议,只记录争议。如果验收方和交付方对某一项判定有分歧,当场记录双方观点,约定在验收后 1-2 个工作日内由指定的仲裁方裁定。这样可以避免验收会被争议拖住,也能让双方冷静下来准备证据。
3. 返工触发:通知、范围、时限、责任
验收结束后,如果不通过,就进入返工触发环节。这个环节要产出一份正式的返工通知,包含四个要素:
- 返工对象:哪个交付物、哪个版本的哪个部分需要返工
- 返工原因:对应验收标准中的哪一项,不通过的具体表现是什么
- 返工范围:只针对不通过的部分,还是需要连带处理相关部分
- 返工时限与复验时限:整改完成时间和计划复验时间
这四个要素写清楚,返工就有了明确的边界和预期。我见过一些团队用即时通讯工具发返工通知,虽然形式轻量,但至少要把这四个要素写进去。
4. 复验:聚焦返工范围的重新验收
复验的原则是聚焦,不是全量重来。复验只针对返工涉及的部分,检查是否达到验收标准,同时快速确认返工没有影响到其他已经通过的部分。
复验同样要记录结果。如果复验通过,返工闭环;如果复验不通过,需要考虑是否升级处理,因为同一问题反复不通过,往往说明问题不只是执行层面,可能涉及需求理解、资源投入或能力匹配等更深层的问题。
5. 归档:返工记录如何沉淀
返工闭环之后,需要把本次返工的关键信息归档。归档的内容不只是"这次返工完成了",而是把返工原因、责任归属、处理过程、根因分析一并记录。

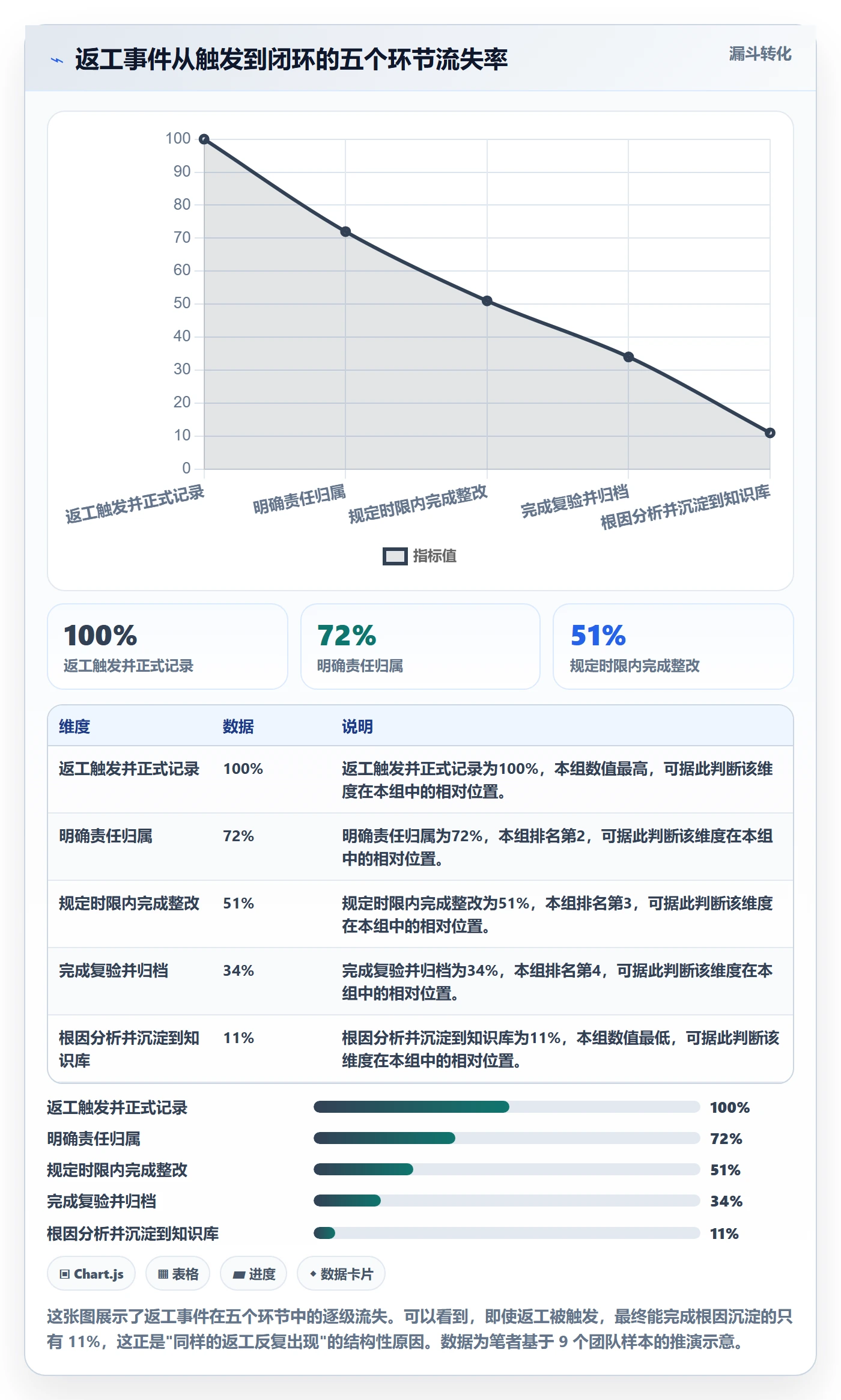

归档的价值在长期。当同一类返工在半年内出现三次以上时,PMO 就应该主动发起流程优化,而不是等到问题积累到爆发。返工记录是流程优化最真实的数据来源,没有之一。

六、具体案例:一个 300 人团队如何把返工周期从 11 天压到 4 天
讲完框架,我想用一个更具体的案例来说明这套机制是怎么落地的。这是我去年深度参与的一个项目,客户是一家 300 人规模的智能硬件企业,研发和交付团队约 180 人,同时在跑的项目常年维持在 40 个左右。
1. 改造前的状态:返工周期 11.5 天,复验通过率 52%
改造前,这家企业的返工处理是这样的:验收会上发现问题,项目经理口头通知相关同事整改,整改完成后口头通知验收方复验。整个过程中,返工没有正式记录,也没有明确的时限。
结果就是我开头提到的数据:47 个已交付项目中 31 个有返工,平均返工处理周期 11.5 天,首次复验通过率只有 52%。更麻烦的是,返工记录为零,PMO 完全不知道返工的原因分布,也就无从优化。
2. 改造动作:三步走
我们用了大概六周时间做了三步改造。
第一步是统一返工通知的格式。我们把返工通知做成了一张简单的表单,必须填写返工对象、原因、范围、时限四个字段。表单通过他们正在使用的某项目管理平台配置,返工触发时直接生成任务并分派。这一步花了不到一周,效果最直接,返工有了正式记录,周期开始可测量。
第二步是明确复验时限和归因字段。复验时限统一规定为整改完成后 2 个工作日内,归因字段包含原因分类和是否可预防。这一步让 PMO 第一次拿到了返工原因的数据分布,发现需求变更未同步和验收标准模糊加起来占了 60% 以上。
第三步是把返工数据接入月度复盘。PMO 每月整理返工数据,找出高频原因,推动对应的流程优化。比如针对"验收标准模糊",他们在任务启动模板里增加了"验收依据确认"必填项,任务没有确认验收依据就不能进入执行状态。
这里补充一句,他们最终选择把流程固化到 PingCode 上。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于这家有信息安全要求、又不想推倒重来的企业来说,是一个比较务实的选择。当然,工具只是载体,真正起作用的是前面那三步制度动作。

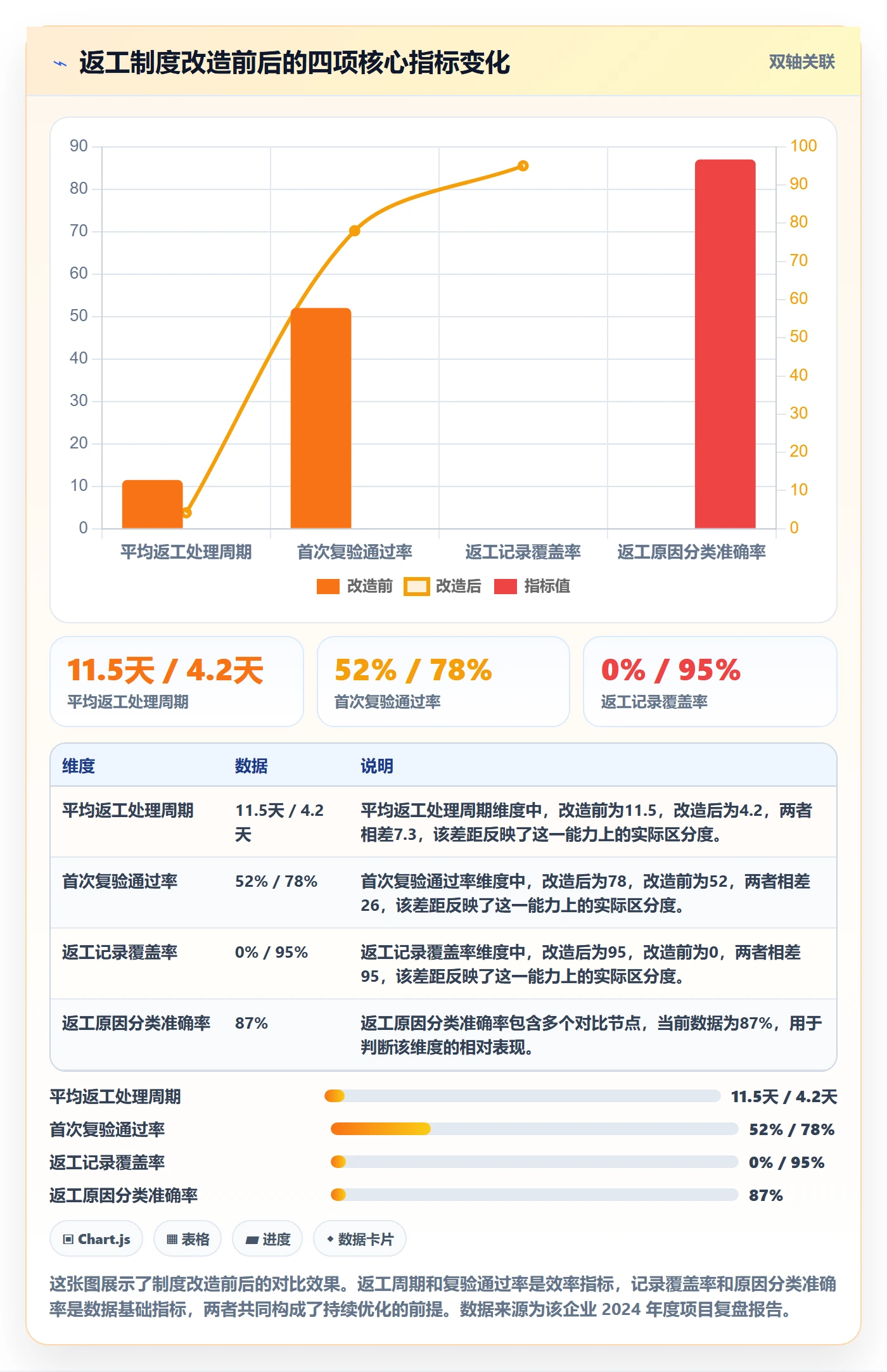

3. 改造后的数据:返工周期降到 4.2 天,复验通过率升到 78%
改造完成半年后,我们做了一次数据复盘。结果比预期好:平均返工处理周期从 11.5 天降到 4.2 天,首次复验通过率从 52% 提升到 78%,返工记录覆盖率从 0 升到 95% 以上。项目经理的反馈是:"以前返工全靠催,现在返工有单子、有时限、有记录,反而省心了。"

七、行动建议:不同成熟度团队的差异化路径

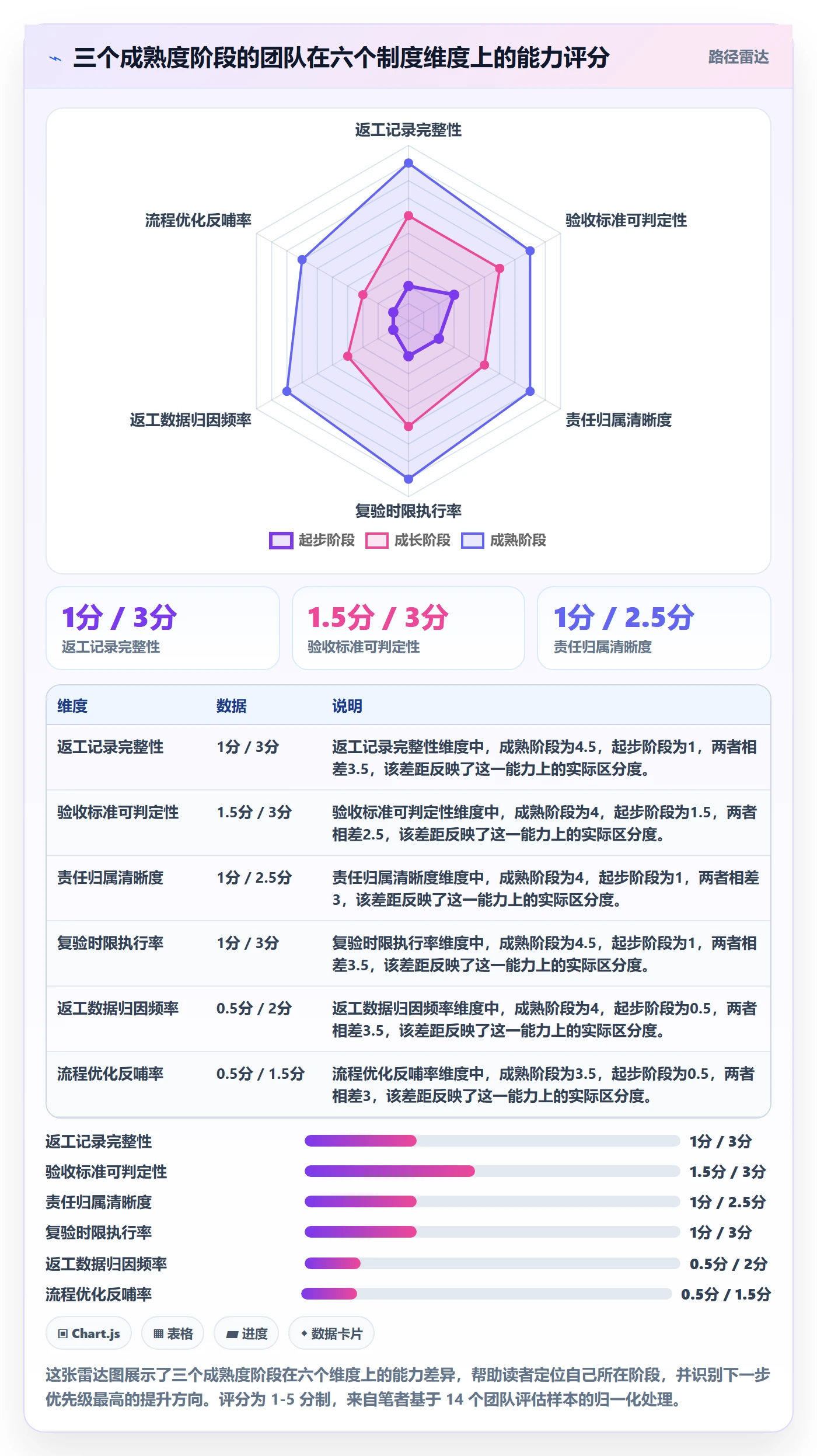

不是所有团队都适合一上来就搭完整的返工制度。我按照团队的项目管理成熟度分成三类,分别给出建议路径。
1. 起步阶段:先解决"有没有"的问题
如果你的团队目前完全没有返工制度,验收不通过基本靠口头沟通,那么优先动作是让返工有记录。不用追求格式完美,先做一件事:返工必须有一份书面记录,至少包含返工对象、原因、责任人和时限四项。
这个动作成本很低,可以用现有的工具,也可以用最简单的共享表格。关键不是形式,而是让返工从"隐形"变成"可见"。只要这一步坚持三个月,你就会发现返工的原因分布比想象中集中,很多问题其实是同一类问题反复出现。
2. 成长阶段:重点解决责任归属和复验闭环
如果你的团队已经有了基本的返工记录,但返工责任还经常扯皮、复验也经常拖延,那么重点应该放在两个地方:一是把责任归属绑定到具体流程动作,二是明确复验时限。
责任归属绑定到流程动作这件事,需要你在设计验收标准时就把动作定义清楚。比如"需求变更必须走变更流程"和"变更发生后交付方必须在 1 个工作日内更新验收依据",这两条动作定义清楚了,责任判定就有依据。责任归属不是判定谁对谁错,而是判定谁漏了哪个动作。
3. 成熟阶段:用返工数据驱动流程优化
如果你的团队返工记录已经比较完善,那么接下来的重点是让返工数据产生价值。建议每月做一次返工数据归因,识别高频原因,推动对应的流程优化。
这个阶段的一个常见误区是:归因做了,但优化动作没有跟进。我的建议是:每次归因分析必须产出至少一条具体的流程改进动作,并指定负责人和完成时间。没有行动的归因分析,只会消耗 PMO 的精力。

八、不同情况下的取舍:什么时候不该做重制度
最后聊聊取舍。制度设计不是越重越好,下面几种情况下,我建议反其道而行。
1. 项目周期短、返工成本低的场景
如果你们的项目普遍周期在两周以内,交付物简单,返工的成本主要是时间上的小规模调整,那么搭一套完整的返工流程可能不划算。制度本身有维护成本,它的收益必须大于成本才有意义。这种情况下,用一份简单的共享记录表就够。
2. 团队规模小于 30 人的场景
小团队的沟通效率本身很高,很多问题当面就能解决。如果强行套用大团队的返工制度,反而会增加沟通成本。30 人以下的团队,建议把重点放在验收标准的前置确认上,而不是返工流程。标准确认做好了,返工本身就会减少,返工流程的复杂度自然就下降了。
3. 项目类型差异极大的场景
如果你们团队同时在做硬件研发、软件交付、市场活动等多种类型的项目,强行用一套统一的返工制度可能会水土不服。我的建议是:制度框架统一,具体要求按项目类型分档。比如硬件项目的返工周期天然比软件项目长,时限要求就应该分别设定。
4. 与工具选型的取舍
工具是制度的载体,但不是制度的替代品。选工具时,我的判断逻辑是:先看工具能否支持你想要的流程,再看迁移成本和集成成本。对于中大型企业、有私有化部署要求或者有 Jira 迁移需求的团队,可以优先考虑 PingCode 这类国产替代方案;对于小团队,现有工具能满足记录和流转即可,不必为此专门采购。
5. 与 PMO 定位的取舍
最后一条取舍是 PMO 自身的定位。如果你的 PMO 目前人手紧张,那么返工仲裁这类角色不要让 PMO 直接承担。PMO 应该聚焦在规则制定、流程监督和数据归因上,把争议仲裁交给业务方和技术方的共同上级。这样既能保证 PMO 的中立性,也避免 PMO 被卷进具体争议。

九、总结:让返工有据可依、有路可走
回到文章开头的问题:为什么一个团队有 68 页的 PMO 手册,返工还是失控?因为制度的有效性不取决于它覆盖了多少场景,而取决于它是否覆盖了最难、最高频、最容易扯皮的场景。返工就是那个被大多数团队轻视、但实际消耗最大的场景。
这篇文章想传递的核心观点有三个:
第一,返工是流程分支而不是异常事件,制度设计的目标是让它可控、可追溯、可沉淀,而不是消灭它。
第二,返工制度的关键机制有五个:验收标准前置、返工触发、责任归属、复验闭环、记录归因。这五个机制的先后逻辑比各自的详细程度更重要。
第三,返工数据的价值在归因,而不是统计。没有归因分析的返工记录,只是消耗记录成本,不产生预防价值。
如果你读到这里,想要下一步行动,我建议做这么一件事:从下周开始,挑一个正在进行的项目,把下一次返工处理从口头沟通改成书面记录,至少包含返工对象、原因、责任人、时限四项。坚持做三次,你就会对你们团队的返工画像有一个全新的认识。
制度不是一天建成的,但可以让每一次返工都留下一点有用的信息。慢慢来,比较快。
常见问题解答(FAQ)
1. 任务验收标准怎么写才算可判定,而不是一句“符合需求”?
我们团队以前验收就写“功能正常、符合需求”,结果每次评审都变成吵架,开发说做完了,业务说不是这个意思。后来我被逼着重写验收模板,才发现标准写法本身是有讲究的。
可判定的验收标准要满足三个条件:可观察、可复现、有边界。写法上建议拆成“输入条件,操作步骤,预期结果,不通过情形”四段。比如不要写“导出功能正常”,而要写“选择2024年1月至6月的订单数据,点击导出,10秒内生成不超过5万行的xlsx文件,字段包含订单号、金额、状态三项,且金额合计与列表页一致”。
关键是每一条都要有一个人能独立执行并得出通过或不通过的结论,凡是需要“再解释一下”的表述都不合格。实际操作中,把验收项数量控制在15条以内,超过说明这个任务本身拆得不够细,应该先拆任务再定标准。验收标准必须在任务启动时随任务单一并确认,事后补写的标准一律不认。
2. 返工到底该不该算开发的责任,怎么判断责任归属?
我们公司一返工,开发和业务就开始互相甩锅,业务说没做好,开发说你后来改的需求。我作为PMO夹在中间特别难受,后来才慢慢摸出一套判断口径。
责任归属不看情绪,看三样东西:变更记录、验收基线、触发时点。判断顺序是这样的:先看返工原因是否源于验收基线确认之后的需求变更,如果是,责任在提出变更的一方,走变更流程而不是返工流程;再看返工内容是否属于原验收标准已覆盖但未达标的部分,如果是,责任在执行方;
最后看是否属于标准本身写不清导致的争议,如果是,责任在标准制定环节,通常是PMO和需求方共担。落地建议是每条返工都必须填“返工原因分类”这一个字段,选项固定为需求变更、标准缺陷、执行缺陷、外部依赖四类,不允许自由填写。
连续统计三个月,你就会发现返工的大头往往不是执行,而是标准缺陷和需求变更,这个时候该改的是流程而不是骂人。
3. 返工之后的重新验收,流程上要不要从头再走一遍?
我们之前返工完就直接让开发自己说改好了,结果同一个问题反复出现三四次。后来我强制要求复验必须走完整流程,但团队又抱怨太重,我一直在找平衡点。
不能从头全走一遍,但也不能跳过。建议把验收拆成“全量验收”和“差异复验”两级:首次验收走全量,逐条对照验收标准;返工后只走差异复验,即只复验本次返工涉及的那几条标准,以及与之有依赖关系的相邻条目。差异复验必须满足三个条件:一是由原验收人执行,保持判断口径一致;
二是返工方要提交变更说明,写清改了什么、影响范围是什么;三是复验通过后仍要归档,记录返工次数和原因。时限上建议约定返工通知发出后48小时内响应,3个工作日内完成复验,超期视为默认通过并同步升级到项目例会。这样既不会让流程变成负担,也不会出现“自己说自己改好了”的漏洞。
4. PMO在验收返工这件事上到底该管到什么程度,怎么避免变成背锅侠?
我们PMO一共三个人,什么验收都要拉我们签字,最后项目一出问题第一个被问责的就是我们。我一直在想,PMO到底该是裁判还是规则制定者,边界在哪。
PMO的正确定位是规则制定者加争议仲裁者,不是验收签字人。具体做法是:第一,PMO负责输出验收标准模板、返工判定口径、复验流程和表单,但不代替业务方做验收结论;第二,当验收双方出现争议且无法在项目组内解决时,PMO介入仲裁,仲裁依据是事先确认的验收基线,而不是临时判断;
第三,PMO要维护返工数据的统计口径,按季度输出返工原因分布,推动流程优化。避免背锅的关键是留痕:所有标准确认、变更记录、返工通知、复验结论都必须落在某项目管理平台或工具里,谁在什么时间确认了什么,一查就知道。一旦PMO开始替业务签字,就等于把责任扛到了自己身上,这个口子一开始就不能开。
核心关键词
文章包含AI辅助创作:任务验收返工全流程:PMO制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450983
读者评论
文章把返工单独作为制度模块来写,这个切入点确实少见。很多PMO手册里返工只有一句话,但实际项目里返工消耗的时间比验收本身还多。不过文中提到的数据来源都是访谈估算和情景模拟,缺少大样本的实证支撑,结论方向有参考价值,但具体数字不宜直接套用。
我比较认同'PMO不应做仲裁者'这个观点。实际工作中PMO一旦介入仲裁,就会变成矛盾焦点,反而削弱了流程监督的职能。但文章建议仲裁权交给共同上级或临时评审小组,这在矩阵式组织里可能很难落地,因为业务方和技术方未必有共同的直接上级。
五个机制里最有价值的是'记录与归因机制'。大部分团队确实只统计返工次数,不记录原因和根因。不过要落地这套字段记录,需要项目管理工具或系统支持,如果靠人工填表,一线人员大概率会敷衍。制度设计得再好,没有工具承载也很难持续。
验收标准前置这个建议很实在。我经历过一个项目,需求文档里写的是'完成核心功能',结果验收时双方对'核心'的理解完全不同,扯皮两周。后来在任务启动时就锁定验收清单和验收人,返工争议确实少了很多。但业务方频繁口头变更需求的情况,光靠前置标准还不够,变更流程也得同步管住。
