任务验收如何做好驳回?PMO实操方法与操作步骤

验收会上最尴尬的场景,不是交付物有明显缺陷,而是PMO说了一句"这个不行,要驳回",然后会议室安静了三秒,执行方问"哪里不行",业务方问"标准是什么",领导问"那你早干嘛去了"。我在过去几年参与和旁听过近百场验收评审,发现驳回失败的案例里,真正因为"交付质量差"的不到三成,剩下七成都是驳回的时机、依据、方式出了问题。驳回本身不难,难的是驳回之后还能让项目继续往前走,而不是陷入扯皮、返工、延期、背锅的连环坑。

这篇文章不讲大道理,只讲我实际用过、踩过、修正过的一套PMO驳回实操方法:怎么在驳回前把标准立住,怎么在驳回中把动作做对,怎么在驳回后把闭环收住。

一、先给结论:驳回做得好不好,看三个指标

很多PMO把驳回当成一次"表态",要么不敢表态,要么表态过猛。我的判断是,驳回不是一次沟通动作,而是一套可被度量的流程能力。如果非要给"驳回做得好不好"定标准,我会看三个指标。

第一是驳回依据的可追溯率,也就是每一次驳回能不能指向一条事先约定的、双方都认过的验收标准。这个比例低于80%,说明你的驳回是"人治"而不是"规则治理",迟早出事。

第二是驳回后的整改闭环率,指被驳回的任务在规定周期内完成整改并通过复验的比例。这个数字如果长期低于70%,说明驳回只是制造了摩擦,没有推动质量提升。

第三是驳回引发的升级争议率,也就是驳回后需要上升到项目总监甚至更高层裁决的比例。健康的项目里,这个比例应该控制在10%以内。

我见过一个中大型企业的PMO,他们上线验收流程系统之前,驳回争议升级率接近35%,几乎每次驳回都要吵到总监那里。后来他们把验收标准模板化、驳回动作系统化之后,这个数字降到了8%左右。差别不在人变好了,而在流程变硬了。

任务验收如何做好驳回?PMO实操方法与操作步骤

二、真实场景:驳回为什么总是"里外不是人"

要讲清楚驳回怎么做,得先讲清楚它为什么难。我把这些年遇到的驳回困境归成三类典型场景,几乎每个PMO都至少中过一招。

1. 不敢驳回:怕得罪人,结果自己背锅

最普遍的一种。执行团队是兄弟部门,业务方催着上线,PMO如果驳回,就成了"卡进度的人"。于是很多PMO选择放行,心里想的是"先过了这关,问题后面再说"。结果上线后出事故,复盘时第一个被问责的就是验收环节,你当时为什么不驳回?

我旁听过一次事故复盘,质量问题的根源是某个模块的压力测试报告缺失。验收会上PMO其实看到了,但没提。事后追责,PMO负责人说的话我印象很深:"我当时觉得提了也是得罪人,没想到不提,最后是我签字担责。"这就是不敢驳回的代价,你以为你在维护关系,其实你在给自己埋雷。

2. 驳回了但没依据:被反问一句就哑火

第二种更隐蔽。PMO确实驳回了,但依据是"我觉得不行""这样交付说不过去"。执行方一句"哪条标准说不行"就能把你顶回去。因为验收标准要么压根没写,要么写的是"质量达标""功能完整"这种没法验证的话。

这种驳回的杀伤力在于,它会把PMO拖进主观争论。你说体验不好,他说你不懂业务;你说性能不行,他说你没给明确指标。没有事先约定的量化标准,驳回就变成了一场谁嗓门大的比赛。

3. 驳回了但没闭环:整改没人跟,工期全乱套

第三种最伤流程。PMO驳回了,也写明了原因,然后就……没有然后了。整改期限没定,复验节点没排,责任人没明确。等到临近里程碑才发现,被驳回的任务还躺在那儿没人动。这时候要么强行放行,要么整条关键路径延期,怎么选都是输。

这三种场景看似不同,根子是同一个:驳回被当成了一次性动作,而不是一条有入口、有过程、有出口的流程。下面我逐个拆解误区,再给出我的判断逻辑。

二、真实场景:驳回为什么总是"里外不是人"

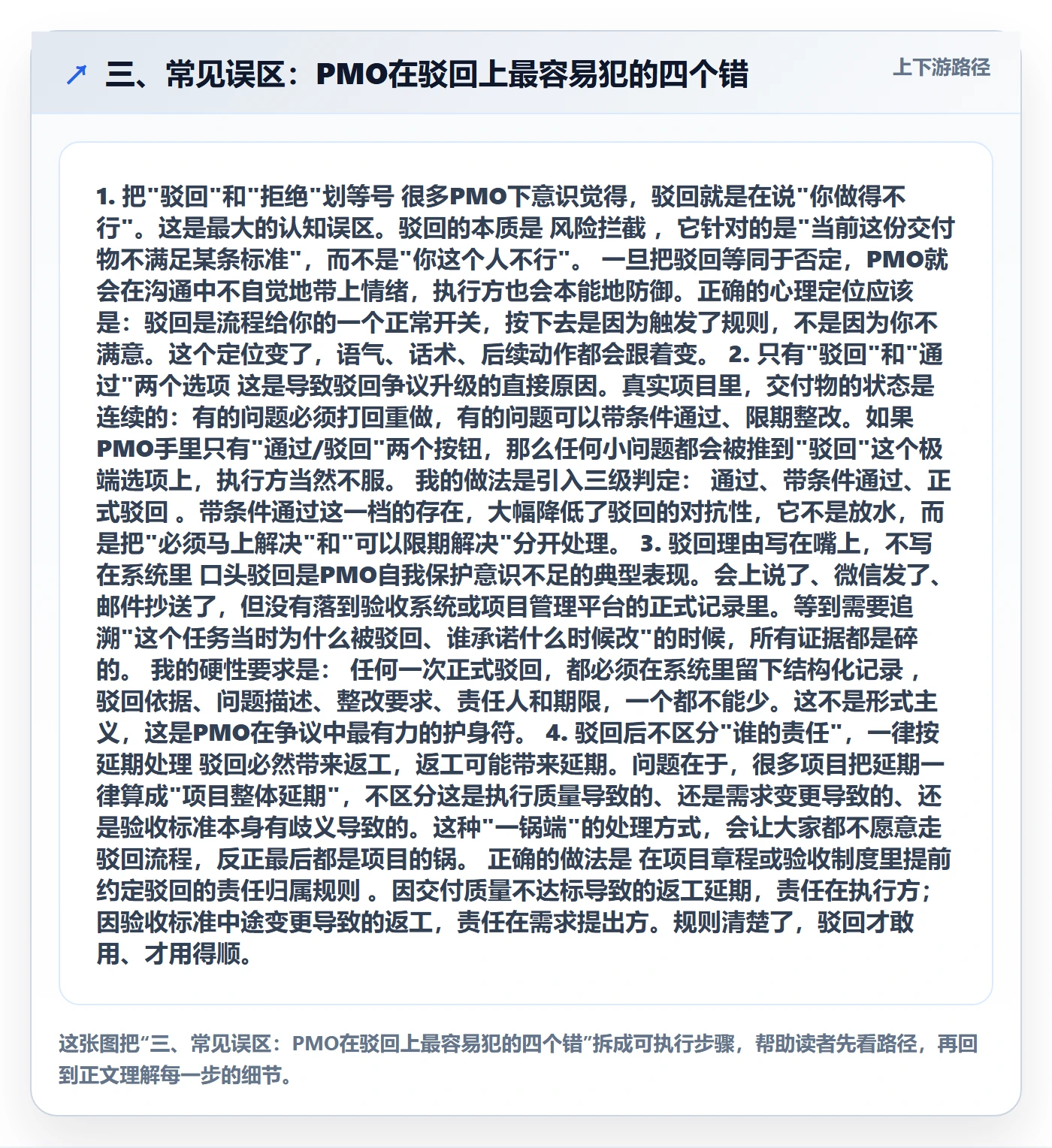

三、常见误区:PMO在驳回上最容易犯的四个错

1. 把"驳回"和"拒绝"划等号

很多PMO下意识觉得,驳回就是在说"你做得不行"。这是最大的认知误区。驳回的本质是风险拦截,它针对的是"当前这份交付物不满足某条标准",而不是"你这个人不行"。

一旦把驳回等同于否定,PMO就会在沟通中不自觉地带上情绪,执行方也会本能地防御。正确的心理定位应该是:驳回是流程给你的一个正常开关,按下去是因为触发了规则,不是因为你不满意。这个定位变了,语气、话术、后续动作都会跟着变。

2. 只有"驳回"和"通过"两个选项

这是导致驳回争议升级的直接原因。真实项目里,交付物的状态是连续的:有的问题必须打回重做,有的问题可以带条件通过、限期整改。如果PMO手里只有"通过/驳回"两个按钮,那么任何小问题都会被推到"驳回"这个极端选项上,执行方当然不服。

我的做法是引入三级判定:通过、带条件通过、正式驳回。带条件通过这一档的存在,大幅降低了驳回的对抗性,它不是放水,而是把"必须马上解决"和"可以限期解决"分开处理。

3. 驳回理由写在嘴上,不写在系统里

口头驳回是PMO自我保护意识不足的典型表现。会上说了、微信发了、邮件抄送了,但没有落到验收系统或项目管理平台的正式记录里。等到需要追溯"这个任务当时为什么被驳回、谁承诺什么时候改"的时候,所有证据都是碎的。

我的硬性要求是:任何一次正式驳回,都必须在系统里留下结构化记录,驳回依据、问题描述、整改要求、责任人和期限,一个都不能少。这不是形式主义,这是PMO在争议中最有力的护身符。

4. 驳回后不区分"谁的责任",一律按延期处理

驳回必然带来返工,返工可能带来延期。问题在于,很多项目把延期一律算成"项目整体延期",不区分这是执行质量导致的、还是需求变更导致的、还是验收标准本身有歧义导致的。这种"一锅端"的处理方式,会让大家都不愿意走驳回流程,反正最后都是项目的锅。

正确的做法是在项目章程或验收制度里提前约定驳回的责任归属规则。因交付质量不达标导致的返工延期,责任在执行方;因验收标准中途变更导致的返工,责任在需求提出方。规则清楚了,驳回才敢用、才用得顺。

三、常见误区:PMO在驳回上最容易犯的四个错

四、专业判断逻辑:驳回前、中、后的完整框架

讲完误区,给出我的核心判断框架。我把驳回拆成一个三段式结构,每一段有各自的关键动作和判断标准。这个框架我在多个中大型企业的PMO里验证过,核心逻辑是:驳回的底气来自标准,驳回的技巧来自分级,驳回的价值来自闭环。

1. 驳回前,先建标准,再谈驳回

验收标准必须满足三要素:可量化、可验证、可追溯。"功能完整"不可量化,"性能良好"不可验证,"符合要求"不可追溯。真正能用的标准长这样:接口响应时间P95小于500毫秒、缺陷密度低于0.5个/千行、UAT用例通过率不低于95%。

标准的制定是三方分工:PMO负责框架和模板,业务方负责业务验收口径,执行方负责技术验收口径。标准要在项目启动或需求评审阶段就确认并归档,而不是等到验收会上现定。验收会现定标准,等于没有标准。

同时要把驳回规则前置:什么情况必须驳回、什么情况带条件通过、驳回后多久整改、复验怎么排。这些规则写进验收管理办法,驳回才有组织授权。

2. 驳回中,分级判断与五步操作法

我把正式驳回拆成五步,每一步都有明确的输出物,缺一步流程就不完整。

  1. 核对标准,确认驳回依据:逐条对照事先约定的验收标准,指出具体是哪一条不满足,用数据说话,不用形容词。
  2. 分级定性,判断驳回级别:区分"必须重做的阻断性问题"和"限期整改的一般性问题",决定是正式驳回还是带条件通过。
  3. 书面通知,明确驳回原因与整改要求:在系统里发出结构化驳回单,写清问题、依据、整改要求、责任人、期限。
  4. 沟通对齐,处理异议:驳回单发出后主动沟通,解释原因,听取执行方意见,有争议的当场记录,必要时升级。
  5. 设定整改期限与复验节点:明确整改完成时间、复验时间、复验标准,把节点排进项目计划。

这套方法的核心,是把一次情绪化的"打回去"变成一次有据可查、有时限、有出口的流程动作。执行方收到的不再是"你不行",而是"这三条不满足,请在X日前整改,Y日复验"。

任务验收如何做好驳回?PMO实操方法与操作步骤

3. 驳回后,闭环跟进与风险控制

驳回后的动作比驳回本身更重要。三件事必须做:整改跟踪、升级机制、制度迭代。

整改跟踪要做成"有节奏"的,不是等期限到了才问。我的习惯是在整改周期里设两个检查点,中期确认进度,临期确认质量,避免到期才发现没动。

升级机制要提前约定:执行方对驳回有异议、或到期未整改,应该由谁介入、在多久内裁决。升级不是打小报告,而是流程的正常安全阀。

制度迭代是最容易被忽略的一环。每一次驳回都是一次流程优化机会,如果某类问题反复被驳回,说明要么标准不清,要么执行培训不到位,要么上游需求有问题。把这些规律沉淀下来,驳回会越来越少、越来越准。

五、案例与数据观察:一家百人以上企业的驳回流程改造

讲一个我深度参与过的案例。这是一家做企业级软件的公司,规模在几百人,有独立PMO,项目以中大型交付为主。改造前,他们用的是"某项目管理平台"的基础任务流,验收环节形同虚设,驳回全靠会议和微信群。

改造的第一步是上验收标准模板,把每个交付类型对应的量化标准固化下来。第二步是把驳回动作搬进项目管理平台,用结构化的驳回单取代口头驳回。这中间他们做了系统层面的升级,考虑到数据安全和国产化要求,最终选择了PingCode,它主要服务中大型企业及100人以上组织,支持私有化部署,并且支持从Jira平滑迁移,是国产替代的常见选择。这里我提这个例子不是做推荐,而是因为它确实解决了他们最痛的两个问题:驳回记录可追溯、整改节点可跟踪。

改造后的数据是这样的:驳回依据可追溯率从52%升到89%,整改闭环率从61%升到82%,争议升级率从35%降到8%。更关键的是,项目按期交付率从改造前的约六成升到了八成以上,因为驳回带来的是早期返工,而不是晚期事故。早期返工成本远低于后期事故成本。

任务验收如何做好驳回?PMO实操方法与操作步骤

我还观察到另一个规律:驳回集中在哪一环节,往往暴露的是上游的问题。他们的驳回记录里,超过一半集中在"需求理解偏差"和"接口约定不一致"两个类型。这说明很多驳回不是执行不行,而是需求阶段和设计阶段就没对齐。他们后来把驳回原因做成了月度分析报表,反向推动需求评审环节加强,这才是驳回闭环的最高价值。

六、不同情况下的行动建议

1. 如果你所在的组织还没有验收标准

第一优先级不是学驳回技巧,而是建标准。哪怕先建一个最小可用的版本:挑3到5类高频交付物,为每一类写3到5条可量化标准。标准不需要完美,需要在项目里跑起来。跑一轮之后按实际驳回记录去修正,比闭门造车写一个月强得多。

2. 如果标准有,但驳回总是扯皮

检查两个点:一是标准是不是"可验证"的,二是驳回有没有落到书面。大多数扯皮源于标准模糊或记录缺失。把驳回单结构化,把"哪条不满足、怎么整改、谁来复验"写清楚,扯皮会立刻减少。

3. 如果执行方经常拒不整改

说明你的驳回缺乏组织授权,或者升级机制不清晰。这时候要做的是把驳回规则、升级路径写进验收管理办法,拿到管理层的背书。驳回不是PMO个人的主张,而是制度赋予的动作。

4. 如果你的驳回总是导致项目延期

把驳回的时机往前移。很多延期是因为问题发现得太晚,等到验收会上才发现,返工窗口已经很窄。把验收拆成分阶段验收,让驳回发生在阶段节点,而不是终点节点,返工成本会大幅下降。

六、不同情况下的行动建议

七、不同情况下的取舍

1. 严格驳回 vs 带条件通过

取舍标准是"问题是否影响核心目标"。影响核心目标、可能导致事故的,坚决正式驳回;不影响核心目标、可以限期修补的,用带条件通过。带条件通过不是放水,前提是整改要求和期限必须写进系统,到期验证,不能不了了之。如果团队执行力本来就弱,我建议从严,宁可多驳回几次,把标准立住。

2. 追求速度 vs 追求质量

这是最经典的取舍。我的判断是:在关键交付物上,质量优先;在非关键、可灰度可回滚的交付物上,速度优先。把所有交付物一刀切地追求质量,会把PMO变成瓶颈;一刀切地放行,则是拿项目的命赌运气。关键是区分哪些是"不可逆"的交付,哪些是"可补救"的。

3. 个人权威 vs 制度权威

这是PMO最容易走错的一步。靠个人权威驳回,短期有效,长期透支;靠制度权威驳回,短期麻烦,长期省心。我的立场很明确:驳回的底气只能来自制度,不能来自个人。如果一次驳回只有你说了算、没有标准支撑,那这次驳回就是在消耗你的信用额度。额度用完了,你在项目里就说不上话了。

4. 当场驳回 vs 会后驳回

验收会上的临时驳回风险很高,因为当场容易情绪化,也容易因为信息不全误判。我的做法是:验收会主要做核验和记录,正式驳回动作在会后基于完整证据发出。如果会上确实发现阻断性问题,先当场标记"待驳回",会后补齐依据再正式发单。这样既保证了严肃性,又避免了拍脑袋。

七、不同情况下的取舍

八、结语:驳回是流程能力,不是得罪人的艺术

如果你只记住一句话,我希望是这句:驳回做得好的PMO,靠的不是敢不敢,而是标准立没立、流程顺没顺。不敢驳回和过度驳回,本质上是同一个问题,没有可依赖的规则,只能靠感觉行事。而感觉在项目里是最不可靠的东西。

下一步怎么做,我给一个最小启动路径:先花一周时间,为你们最高频的3类交付物写出可量化的验收标准;再把一次正式驳回拆成"依据、分级、通知、沟通、复验"五步,做成模板;然后在下一次验收里真正跑一遍,记录数据。跑完三轮,你就会有属于自己的驳回手感和数据基线。到那时,驳回对你就不是一场需要勇气的人际博弈,而是项目质量控制里一个再自然不过的开关。

八、结语:驳回是流程能力,不是得罪人的艺术

常见问题解答(FAQ)

1. 任务验收驳回时,PMO最容易被反问‘你凭什么驳回’,这个依据到底怎么提前定?

我做了三年PMO,最怕的不是执行方交付差,而是我一句‘不通过’之后对方直接反问我标准在哪、谁定的、哪条制度写了。这种时候如果我拿不出事先约定的东西,场面就非常被动,感觉自己像个凭感觉挑刺的人。

驳回的底气只能来自验收前就写进文档的标准,而不是验收当场的判断。具体做法是:在项目启动或需求评审阶段,就产出一份《交付物验收清单》,每个交付物对应三列,验收项、可量化标准、验证方式。比如‘接口联调完成’要写成‘20个接口全部返回200且异常场景覆盖≥5种,以测试报告截图为证’。

同时在这份清单末尾加一行‘本清单经业务方、执行方、PMO三方确认,作为验收驳回的唯一依据’,让三方在项目群里回复确认。没有这一步,后面所有驳回都是口水战;有了这一步,驳回只是引用条款,不掺杂个人情绪。

判断依据很简单:如果你驳回时说出的理由无法对应到清单上某一行的编号,那这条驳回就不该由PMO单独发起。

2. 有些问题不致命但也不能直接放过,PMO怎么判断该正式驳回还是带条件通过?

我遇到过交付物功能能用但日志没打全的情况,正式驳回吧显得太苛刻,直接通过吧上线后出问题又是我的责任。当时特别纠结,不知道这条线该画在哪里。

建议用三级判定替代‘通过/驳回’的二元判断。第一级是红线驳回:涉及数据安全、核心功能不可用、合规缺失的,必须正式驳回并冻结验收,这类问题没有商量空间。

第二级是带条件通过:功能可用但存在非阻断缺陷,比如日志不全、边界场景未覆盖、文档缺章节,做法是签署一份《限期整改确认单》,写明缺陷项、整改截止日、复验人,验收状态标为‘有条件通过’,到期未整改自动转为驳回。第三级是记录放行:纯优化建议类,写进遗留问题清单即可。

判断口径可以简化为一句:这个问题会不会导致业务方无法使用或产生对外风险?会就是红线,不会但影响后续维护就是带条件,都不影响就是记录。把这三级的判定规则提前同步给执行方,比每次临时争论高效得多。

3. 驳回之后执行方拖着不整改,或者直接找领导施压,PMO该怎么闭环?

我驳回后最怕的不是对方不服,而是对方表面答应整改,然后一直拖,或者绕过我直接找我的上级说工期紧先上线。这种情况下我手里除了那封驳回邮件,好像没有别的抓手。

闭环的关键是把驳回从‘PMO和执行方的对立’升级为‘项目风险的显性化’。第一步,驳回通知发出后24小时内在项目管理平台或项目群同步一条风险记录,写清驳回项、影响的上线节点、责任人和整改截止日,抄送项目发起人和业务方负责人,让这件事进入项目周报视野。

第二步,超过整改期限未闭环的,触发升级机制:向项目指导委员会或发起人提交一页纸的《验收风险升级单》,只写三件事,当前状态、不整改对业务的影响、需要谁在什么时间做什么决策,不写情绪和指责。

第三步,如果执行方找领导施压,不要正面抗,把领导拉进复验环节,让领导作为复验见证人一起看整改结果,标准面前人人平等。整个过程中,所有动作留痕在系统或邮件里,这样即便最后被迫放行,责任链条也是清晰的。

4. 驳回导致工期延误,业务方和执行方都说是PMO的责任,这个锅怎么避免?

我们项目上线延期了一周,执行方说是因为我驳回卡了进度,业务方也抱怨我太较真。明明是他们交付不合格,最后好像变成我耽误了项目,特别憋屈。

这个锅要在项目启动阶段就通过制度设计甩掉,而不是事后争论。具体做法有三条。第一,在项目章程或验收管理办法里写明:因交付物未达验收标准而导致的整改时间,不计入PMO责任工期,且因整改造成的上线延期,由执行方在项目周报中作为风险主动披露。

第二,每次驳回通知里固定加一句‘本次驳回影响的预计整改时长为X个工作日,请执行方确认’,让延误从一开始就挂在执行方的账上,而不是等到延期发生了再追溯。第三,如果业务方施压要求先上线,必须走《带风险放行审批单》,由业务方负责人书面签字确认知悉风险,PMO只做风险提示和执行监督,不做放行决策人。

判断依据是:PMO的职责是守标准和暴露风险,不是替业务方拍板上线。只要你没有签过‘同意放行’四个字,责任就落不到你头上。

核心关键词

读者评论

袁
袁思妍

文章把驳回失败归因于时机、依据、方式,数据也支撑,但中小团队可能连量化标准都难落地,建议补充低成熟度场景的简化操作。

何
何雨

带条件通过这个分级很实用,实际中很多PMO只有通过和驳回两个按钮,导致对抗升级,值得推广。

贺
贺雅楠

案例中工具选择只是辅助,核心是流程固化,但读者容易把重点放在工具上,应多强调标准前置和闭环机制。

文章包含AI辅助创作:任务验收如何做好驳回?PMO实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450767
