去年第四季度,我帮一家做企业级 SaaS 的客户复盘他们一个延期了三个月的项目。项目本身技术不难,交付物也早就做完了,但最后卡在验收环节整整拖了 47 天,直接导致尾款回收推迟、客户满意度评分从 A 掉到 C。复盘会上,项目经理说了一句让我印象很深的话:“我们不是没交东西,是没人说得清‘交到什么程度算交完’。”
这句话点出了任务验收最核心的痛点:验收从来不是交付之后的一道程序性动作,而是贯穿任务生命周期的一条管理主线。今天这篇文章,我想用 PMO 的视角,把任务验收提交的全流程拆开讲清楚,不是泛泛地罗列“提交、审核、批准、归档”四个词,而是把每个节点的角色、动作、输出物和卡点,用我实际踩过的坑和观察到的数据讲明白。
一、先给结论:任务验收的三个核心判断
在展开流程之前,我先把三个最关键的结论摆在前面。如果你只记住三件事,记住这三条。
第一,任务验收的成败在任务启动时就决定了,而不是在提交时。验收标准是否可验证、提交物清单是否明确、签字链条是否清晰,这三样东西如果不在任务启动阶段锁定,后面无论补多少流程都只是补救。
第二,验收提交的本质是“证据交付”,不是“结果通报”。提交的核心动作是让验收方能够逐条比对“约定的标准”和“实际的结果”,并留下可追溯的记录。任何无法被验证的交付物,在验收环节都等于没交。
第三,PMO 在任务验收中的角色是规则设计者和节点监督者,不是技术裁判。PMO 不判断代码写得好不好,但要确保验收标准写得出来、提交物收得齐、签字链条走得通、异常情况有闭环。这个定位如果搞错,PMO 要么越权、要么失职。
这三条判断背后,是我在多个中大型企业项目中反复验证的规律。下面我从真实场景开始讲起。

二、真实场景:验收为什么总在最后一步翻车
我接触过的项目里,验收环节出问题,绝大多数不是技术原因,而是管理动作的缺失。有两个场景特别典型。
1. 场景一:标准模糊导致的“无限返工”
某制造企业的数字化项目,任务描述写的是“完成数据看板开发”。任务负责人认为看板上线、能登录、能展示数据就算完成,于是提交验收。但业务方认为,看板必须覆盖全部 12 项核心指标、数据刷新延迟不超过 5 分钟、并且要经过业务部门三个人签字确认才算完成。
双方对“完成”的理解差了十万八千里。这个任务来回整改了五轮,光沟通成本就消耗了将近 20 人天。根本原因在于:“完成数据看板开发”这句话,是一句不可验证的标准。
2. 场景二:签字链条缺位导致的回款延期
另一个案例是某工程类项目,任务交付物都做完了,但验收单上少了质量部门的一个签字。因为质量负责人当时在出差,邮件审批没走完,验收流程卡住。结果这个任务在系统里挂了 12 天,连带影响了月度回款对账,财务那边把整个项目的回款延后了一个账期。
这两个场景看似一个是标准问题、一个是流程问题,但本质是同一件事:验收的所有约定,没有在任务开始前对齐并固化成可执行的规则。

三、拆解常见误区:关于任务验收的四个错误认知
在我做 PMO 咨询和培训的过程中,发现大家对任务验收的认知普遍存在四个误区。这些误区不纠正,流程设计得再漂亮也落不了地。
1. 误区一:把任务验收和项目验收混为一谈
这是最常见也最致命的误区。任务验收和项目验收,对象、层级、决策者完全不同。
任务验收的对象是单个可交付成果或工作包,通常由任务负责人提交、项目经理或 PMO 复核;项目验收的对象是整个项目成果,涉及客户、发起人或高层决策者。把两者混写,会导致标准错位,要么任务验收标准定得过高(按项目级要求),要么项目验收准备不足(只做了任务级检查)。
2. 误区二:认为验收标准可以事后补
有些团队的习惯是“先干活,验收的时候再对标准”。这在简单任务上偶尔能蒙混过关,但在中大型项目里几乎必然翻车。因为任务执行过程中,交付物的形态、范围、边界都会发生变化,事后补标准,实际上是在“照着结果编标准”,验收就失去了约束意义。
正确做法是:验收标准必须在任务启动时与任务描述同步产出,并经过提交方和验收方双方确认。
3. 误区三:把验收等同于签字
很多人以为验收就是“走个签字流程”。签字只是验收的一个动作节点,真正的验收包含四个部分:标准比对、证据核查、结论判定、记录归档。只签字不核查,验收就变成了形式主义,出了问题谁也说不清。
4. 误区四:PMO 应该替业务做技术判断
我见过一些 PMO 把验收做成了“技术评审会”,PMO 成员逐行看代码、逐条测功能。这不仅超出了 PMO 的职责边界,还会导致两个后果:一是 PMO 成为技术瓶颈,二是业务方和提交方的责任被稀释。PMO 要管的是验收流程是否规范、证据是否齐全、节点是否闭环,而不是替业务判断“这个功能做得好不好”。

四、专业判断逻辑:任务验收提交的底层框架
纠正了误区之后,我们需要一套可落地的判断逻辑。我把它总结为“四要素对齐模型”,任何一次任务验收提交,都必须对齐四个要素:标准、证据、角色、记录。
1. 要素一:标准,可验证是唯一要求
验收标准怎么写才算合格?我的判断标准只有一条:任何第三方拿着这条标准,都能独立判断任务是否通过。如果做不到这一点,标准就是模糊的。
举例说明。“完成用户模块开发”是不可验证的标准;“用户模块的注册、登录、找回密码三个功能通过测试用例,测试报告显示通过率 100%,且无 P0/P1 级缺陷”是可验证的标准。
2. 要素二:证据,提交物必须与标准逐条对应
验收提交时,最忌讳的是“一堆材料甩过去,让验收方自己找”。正确的做法是:提交物按验收标准逐条对应,形成“标准,证据”映射表。这样验收方可以逐条核对,提交方也能自证完整。
3. 要素三:角色,提交、审核、批准、归档四权分离
任务验收的角色链条通常包含四个:提交人、审核人、批准人、归档人。在小团队里,这四个角色可能由两三个人兼任,但在中大型组织里,四权分离是防止验收失控的基本设计。提交人负责证据完整,审核人负责标准比对,批准人负责最终结论,归档人负责记录留存。
4. 要素四:记录,可追溯但不冗余
验收记录的核心要求是“可追溯”:谁在什么时候、基于什么标准、做出了什么结论、留下了什么证据。但记录不等于把所有东西都存档。我的经验是:保留验收结论、关键证据、异常处理记录三类即可,过程性沟通记录按需留存。
| 要素 | 核心要求 | 常见失败表现 | PMO 检查动作 |
|---|---|---|---|
| 标准 | 可被第三方独立验证 | 标准模糊、无法量化 | 抽查标准是否含可验证描述 |
| 证据 | 与标准逐条对应 | 材料堆砌、无法比对 | 检查是否有标准-证据映射表 |
| 角色 | 提交/审核/批准/归档四权清晰 | 角色兼任、责任不清 | 核对审批链条完整性 |
| 记录 | 可追溯、不冗余 | 记录缺失或过度存档 | 检查归档清单是否合规 |

五、全流程拆解:从任务启动到归档的七个节点
下面进入实操部分。我把任务验收提交的全流程拆成七个节点,每个节点用“节点,动作,输出物,卡点”四栏结构讲清楚。这是我实际项目中用得最顺的一套结构。
1. 节点一:任务启动时锁定验收标准
动作:在任务创建阶段,由任务负责人和验收方共同确认验收标准,写入任务描述或验收标准字段。
输出物:可验证的验收标准清单、提交物清单、签字角色确认表。
卡点:最常见的问题是“标准写得差不多就行”。我的建议是,任务启动会必须花 10-15 分钟专门对齐标准,宁可启动慢一点,也不要验收时扯皮。
2. 节点二:任务执行中同步变更
动作:如果任务范围、交付物发生变更,验收标准必须同步更新,并重新确认。
输出物:变更记录、更新后的验收标准、变更确认签字。
卡点:变更未同步是验收延迟的第四大原因。很多团队改了需求但不改验收标准,导致验收时“标准对不上实际”。
3. 节点三:提交前的自检
动作:任务负责人在正式提交前,对照验收标准逐条自检,确认证据齐全。
输出物:自检清单、标准-证据映射表。
卡点:跳过自检直接提交,是把问题推给验收方的典型表现。自检做扎实,能减少至少一半的返工。
4. 节点四:正式提交验收
动作:提交人通过项目管理工具或指定渠道发起验收申请,附上全部提交物和映射表。
输出物:验收申请单、提交物包、映射表。
卡点:提交渠道不统一、提交物散落在邮件和聊天记录里,是留痕管理的重灾区。建议统一在项目管理系统内发起验收,确保流程可追溯。
5. 节点五:审核与评审
动作:审核人按标准逐条比对证据,给出通过或不通过的初步结论。
输出物:审核意见、问题清单(如有)。
卡点:审核人缺位或审核周期过长,是签字链条卡壳的主要表现。我的建议是给每个审核节点设置明确的响应时限,超时自动提醒。
6. 节点六:通过/不通过的分支处理
动作:通过则进入批准和归档;不通过则生成整改清单,退回任务负责人。
输出物:验收结论、整改清单(如不通过)。
卡点:不通过时没有明确整改要求和复验时限,导致任务在“半验收”状态长期挂起。
7. 节点七:整改复验与归档
动作:整改完成后重新提交复验,复验通过后完成批准和归档。
输出物:复验记录、最终验收结论、归档记录。
卡点:复验没有独立记录,直接沿用首次提交的材料,导致整改内容无法追溯。

六、PMO 实操要点:定规则、盯节点、留痕迹
前面讲的是流程本身,这一节讲 PMO 具体该怎么做。我把它归纳为三件事:定规则、盯节点、留痕迹。
1. 定规则:把验收要求前置到任务启动
PMO 最重要的动作,是把验收规则设计进任务启动模板。具体来说,任务创建时必须填写验收标准和提交物清单,否则任务无法进入执行状态。这个约束一旦建立,验收标准模糊的问题会大幅减少。
我在一个客户那里推动过这个机制,落地三个月后,因标准模糊导致的验收延期从每月 8-10 次降到 2-3 次,降幅超过 60%。
2. 盯节点:哪些节点 PMO 必须介入
PMO 不需要介入每个任务的全流程,但有几个节点必须盯:
- 任务启动阶段:抽查验收标准质量,尤其是重点项目和关键路径任务。
- 提交审核阶段:监控审核响应时长,超时任务主动提醒。
- 不通过分支:跟踪整改清单和复验时限,防止任务长期挂起。
- 归档阶段:定期检查归档完整性,确保可追溯。
3. 留痕迹:可追溯但不冗余
留痕管理的关键是“刚刚好”。太少了审计过不了,太多了维护成本高。我的建议是建立一份归档清单,明确每个任务必须留存的三类记录:验收结论、关键证据、异常处理记录。其他过程材料按需留存。
这里我想提一下工具的作用。我在中大型企业项目里观察到,使用支持验收流程自定义和留痕管理的项目管理平台,能够显著降低流程执行的摩擦。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持将验收标准、提交物清单、审批链条配置成标准流程模板,任务提交验收时自动校验必填项,审批节点超时自动提醒。PingCode 还支持私有化部署,对于数据合规要求高的企业,这一点很重要。
如果企业原本在用 Jira,PingCode 也支持平滑迁移,可以作为国产替代的选择之一。
但我要强调:工具解决的是流程执行效率和留痕问题,解决不了标准本身的质量问题。标准写得好不好,还是靠人。工具是放大器,不是替代品。

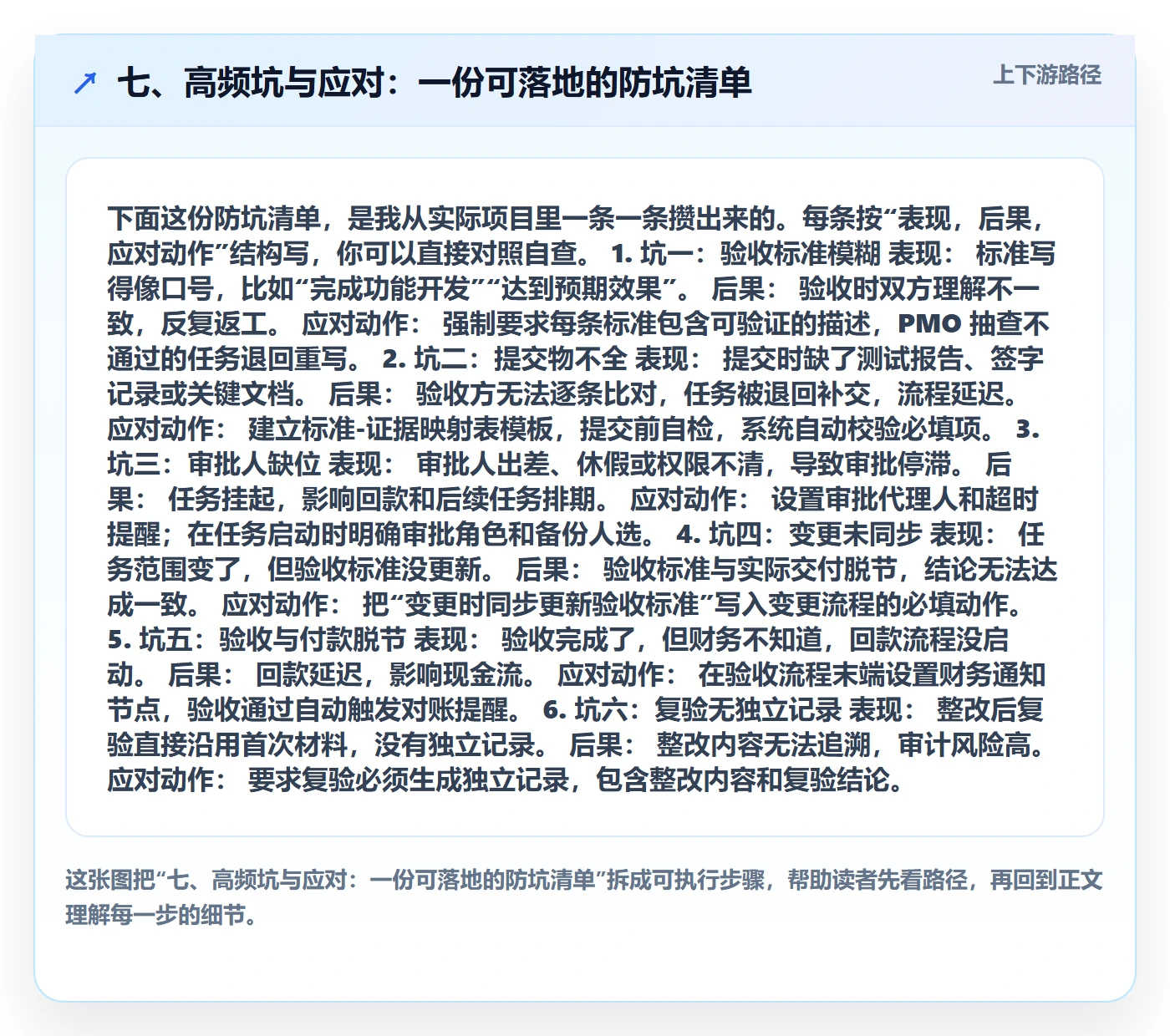

七、高频坑与应对:一份可落地的防坑清单
下面这份防坑清单,是我从实际项目里一条一条攒出来的。每条按“表现,后果,应对动作”结构写,你可以直接对照自查。
1. 坑一:验收标准模糊
表现:标准写得像口号,比如“完成功能开发”“达到预期效果”。
后果:验收时双方理解不一致,反复返工。
应对动作:强制要求每条标准包含可验证的描述,PMO 抽查不通过的任务退回重写。
2. 坑二:提交物不全
表现:提交时缺了测试报告、签字记录或关键文档。
后果:验收方无法逐条比对,任务被退回补交,流程延迟。
应对动作:建立标准-证据映射表模板,提交前自检,系统自动校验必填项。
3. 坑三:审批人缺位
表现:审批人出差、休假或权限不清,导致审批停滞。
后果:任务挂起,影响回款和后续任务排期。
应对动作:设置审批代理人和超时提醒;在任务启动时明确审批角色和备份人选。
4. 坑四:变更未同步
表现:任务范围变了,但验收标准没更新。
后果:验收标准与实际交付脱节,结论无法达成一致。
应对动作:把“变更时同步更新验收标准”写入变更流程的必填动作。
5. 坑五:验收与付款脱节
表现:验收完成了,但财务不知道,回款流程没启动。
后果:回款延迟,影响现金流。
应对动作:在验收流程末端设置财务通知节点,验收通过自动触发对账提醒。
6. 坑六:复验无独立记录
表现:整改后复验直接沿用首次材料,没有独立记录。
后果:整改内容无法追溯,审计风险高。
应对动作:要求复验必须生成独立记录,包含整改内容和复验结论。

八、不同情况下的行动建议
任务验收的落地方式,取决于组织规模、项目类型和管理成熟度。我按三种典型情况给出建议。
1. 情况一:小型团队(20 人以下)
小型团队不需要复杂的验收流程,但三个基本动作不能少:验收标准可验证、提交物有清单、验收结论有记录。建议用轻量工具或共享文档管理,不必上重型系统。核心是养成“启动时对齐标准”的习惯。
2. 情况二:中型团队(20-100 人)
这个阶段开始出现跨部门协作和多项目并行,验收流程需要标准化。建议在项目管理平台内建立验收流程模板,明确角色和审批链条,设置超时提醒。PMO 或项目助理需要定期检查验收状态,处理挂起任务。
3. 情况三:中大型企业(100 人以上)
中大型企业的验收管理需要系统支撑。流程要可配置,留痕要可追溯,数据要可分析。这个阶段建议评估支持私有化部署、流程自定义能力强的项目管理平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署和验收流程模板配置,同时支持 Jira 平滑迁移,可以作为国产替代的候选之一。但选型前建议先梳理清楚自己的验收流程,再评估工具匹配度,不要为了工具而改流程。

九、不同情况下的取舍
验收管理没有标准答案,关键是做好取舍。我列出三组常见的取舍,供你判断。
1. 取舍一:流程严格度 vs 执行效率
流程越严格,风险控制越好,但执行成本越高。我的判断原则是:关键路径任务和对外交付任务,流程从严;内部支撑类任务,流程从简。不要一刀切,否则要么关键任务失控,要么日常任务被流程拖死。
2. 取舍二:工具投入 vs 人工管理
小团队用工具反而增加学习成本,人工管理更灵活。但超过一定规模(我的观察是 50 人以上、并行项目超过 10 个),人工管理的边际成本会急剧上升。这个临界点上,工具投入是划算的。
3. 取舍三:留痕完整性 vs 管理成本
留痕越完整,审计风险越低,但维护成本越高。建议按合规要求分级:强合规场景(如金融、医疗、工程)完整留痕;一般场景保留验收结论、关键证据和异常记录即可。
| 取舍维度 | 偏严格/完整 | 偏灵活/精简 | 建议判断依据 |
|---|---|---|---|
| 流程严格度 | 关键路径、对外交付任务 | 内部支撑类任务 | 任务失败的业务影响面 |
| 工具投入 | 50 人以上、并行项目多 | 小团队、项目少 | 人工管理的边际成本 |
| 留痕完整性 | 强合规行业 | 一般业务场景 | 审计和合规要求等级 |
十、结语:把验收从“最后一道关”变成“全程可控”
回到开头那个延期 47 天的项目。后来我们做的第一件事,不是加流程,而是把验收标准前置到任务启动环节,同时给审批链条加了超时提醒和代理人机制。第二个季度,同类型任务的验收周期从平均 36 天缩短到 14 天,回款延迟率下降了 50% 以上。
这个过程让我更确信一个判断:任务验收的核心不在验收本身,而在于把验收的规则、证据和角色,提前设计进任务的每一个节点。验收不是终点动作,而是贯穿始终的管理主线。
如果你正准备优化自己组织的任务验收流程,我的建议是:先从“验收标准可验证”这一条做起,把它写进任务启动模板,坚持三个月,你会看到明显的改善。然后再逐步补齐角色链条、留痕规范和工具支撑。一步一步来,比一次性上大而全的流程更有效。
验收做得好不好,最终反映的是一个组织的管理成熟度。而成熟度的标志,就是不需要靠“最后把关”来救火,而是让每个任务从出生起就走在可控的轨道上。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务验收提交全流程:PMO实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450754
读者评论
文章把验收标准模糊排到延期原因第一位,这点我深有体会。我们团队就吃过‘完成数据看板开发’这种亏,来回整改五轮。但文中的四要素模型落地成本不低,小团队可能连专职PMO都没有,更现实的做法是把标准-证据映射表做成模板,降低执行门槛。
PMO不替业务做技术判断这个定位很关键。我见过PMO越权审代码,结果业务方反而甩锅,出了问题全怪PMO。不过文章对‘审核人缺位’的解法只说设响应时限,实际中审批人往往级别高、日程紧,超时提醒未必管用,可能需要升级机制或授权代理。
七节点漏斗图里‘变更不同步’流失22个任务,这个数据很扎心。我们项目也常改需求不改验收标准,最后验收时双方各执一词。但文章建议变更后重新确认签字,在快速迭代的敏捷项目里可能拖慢节奏,如何平衡流程刚性和迭代速度,还需要更具体的分级策略。
