去年我接手过一个已经延期六周的数据中台项目,复盘时发现一个反常识的事实:真正卡住进度的不是开发慢,而是验收环节反复了四次。第一次验收甲方说"报表口径不对",第二次说"没有留痕",第三次说"签字的人和实际使用的人不是一个部门"。整个过程里,开发团队累计返工了17个工作日,而项目经理花在协调验收争议上的时间超过了40个小时。后来我把这个项目的验收记录拉出来做了逐条拆解,得出的结论让我自己都意外,验收效率低,根因几乎从不在验收环节本身,而在任务启动时没有把"什么算完成"设计清楚。
这篇文章不讲"验收很重要"这种废话,也不给你一张放之四海皆准的流程清单。我想把过去几年在多个中大型项目里踩过的坑、做过的调整、以及被验证有效的做法完整拆开,帮你建立一套从验收倒推任务管理的思路。如果你带过跨部门项目、对接过外部供应商、或者在中小团队里既管进度又管质量,这篇内容应该能帮你少走至少一轮返工。
一、先给核心结论:验收效率是设计出来的,不是催出来的
绝大多数项目经理把验收当成项目收尾阶段的一个动作,但我更愿意把它看成整个任务生命周期的"最后一公里质量闸门"。问题在于,闸门本身的质量取决于上游河道的设计,而不是闸门开合的力度。
我统计过自己经手的23个中型项目(团队规模30到150人,周期2到9个月),把验收一次通过的项目和验收反复的项目做了对比,差异非常明显。
1. 验收一次通过的项目,87%在任务启动阶段就有可举证的验收标准
这里说的"可举证"不是"质量合格""满足需求"这类形容词,而是能被第三方独立判定的事实描述。比如"月活报表生成时间小于15秒,在10万行数据量下测试通过"就是可举证的,"报表性能良好"就不是。
我见过太多项目启动会上,产品经理说"这个功能做完就行",开发点头说"没问题",等到验收时双方对"做完"的理解偏差了整整两个版本。这不是沟通问题,是标准设计问题。
2. 验收争议的时间成本,远高于前期定标准的时间成本
我在一个供应链系统项目里做过粗略测算:任务启动阶段花2小时和干系人对齐验收标准,平均可以减少收尾阶段约6到10小时的争议处理和返工协调。投入产出比大约是1比4,而且这个比例随着项目复杂度上升还会继续放大。
很多项目经理不愿在启动阶段花这个时间,觉得"先把活干起来再说",结果收尾阶段被拖到精疲力竭。这是典型的前期欠账、后期加倍偿还。

3. 项目经理在验收中的角色是"规则维护者",不是"最终裁判"
这是我在一次项目事故后彻底想明白的事。当时一个交付物甲方不满意,我作为项目经理拍板说"按合同标准是合格的",结果甲方直接找到我的上级,最后项目还是返工了。问题出在我试图用项目经理的权威去裁定一个本该由标准裁定的事。
正确的做法是:项目经理维护的是"验收规则",而不是"验收结论"。规则包括标准是什么、谁来验、依据什么验、争议怎么升级。结论应该由规则自动产生,而不是由项目经理的个人判断产生。
二、真实场景:验收环节的混乱到底长什么样
讲方法之前,我想先把几个真实场景摆出来。这些场景不是编的,是我在不同项目里亲眼见过、亲手处理过的。
1. 交付物对不上:说的和交的不是一回事
有个做企业内部培训系统的项目,需求文档里写的是"支持课程评价功能",开发交付的是"学员可以对课程打1到5星"。验收时培训部门说我们要的是"对讲师授课质量的评价",不是"对课程内容的评价"。两边都没错,但两边理解的不是同一个东西。
这种问题的根源是验收对象没有被拆解到最小可交付单元。"课程评价功能"是一个笼统的任务名,而实际需要验收的可能是"讲师评价表单""评价数据统计""评价结果推送"三个独立交付物,每个都有自己的验收标准。
2. 标准各说各话:同一个词,三个部门三种理解
我在一个合规审计项目里遇到过"数据完整性"这个词。业务部门理解的是"数据没丢",技术部门理解的是"字段不为空",审计部门理解的是"数据可追溯到原始来源"。一个词,三种标准,验收会上差点吵起来。
这类问题的解法不是"加强沟通",而是在验收清单里把每个关键词替换成可观察的事实描述。比如"数据完整性"应该写成"每条记录包含创建时间、创建人、来源系统三个字段,且三者均非空"。
3. 签字靠人情:口头确认不留痕,出问题查无对证
这是最普遍也最危险的一种。验收会上大家点头说"可以了",项目经理在群里发一句"验收通过",然后就没有然后了。三个月后系统出问题,追责时发现没有任何书面确认记录,谁批的、批的哪个版本、依据什么标准,全部说不清。
我现在的做法是:任何验收结论必须落到可追溯的载体上,包括验收对象版本号、验收标准快照、验收人、验收时间、遗留问题清单。这五样缺一不可。

三、拆解四个常见误区:很多"验收经验"其实是错的
网上关于任务验收的内容,大部分在重复几个听起来正确但实际会误导人的说法。我把最常见的四个误区拆开讲。
1. 误区一:"验收是项目管理的最后一公里"
这句话的问题在于它暗示验收是独立的收尾动作。但实际上,验收是任务定义的一部分,应该和任务同时诞生。如果验收只发生在最后,那它注定是被动救火。
我现在的习惯是:任何一个任务在创建时,就必须同时写下"验收标准"和"验收人"两个字段。写不出来的任务,说明它还没被想清楚,不该进入执行队列。
2. 误区二:"验收要严格,不能放水"
严格本身没错,但"严格"的对象错了。很多项目经理把严格用在验收环节的"卡"上,交付物差一点就打回,结果团队怨声载道,返工不断。真正的严格应该用在验收标准的制定环节,标准定得清楚,执行时反而不需要卡。
我见过最高效的验收,标准清晰到验收人看一眼交付物就知道过不过,整个过程不超过10分钟。这不是放水,这是标准设计的胜利。
3. 误区三:"验收通过率越高越好"
这个误区很隐蔽。如果验收通过率是100%,要么是标准太松,要么是验收人不敢卡。健康的验收通过率应该在一个合理区间,我观察到的经验值是75%到88%之间。低于75%说明标准可能过严或执行有问题,高于88%说明标准可能形同虚设。
当然这个区间因行业和项目类型而异,但它至少提醒你:验收通过率是一个需要被监控的信号,不是越高越值得庆祝。
4. 误区四:"验收有争议就开会解决"
开会是最后手段,不是第一手段。验收争议应该有一个逐级升级机制:先对照验收标准核对事实,再找标准制定者澄清,再找共同上级裁定,最后才是开会。
我见过太多项目,一有验收争议就拉所有人开会,两小时会议下来问题没解决,反而制造了更多对立情绪。开会的成本极高,应该用在真正需要多方协商的场景。

四、专业判断逻辑:从验收倒推任务管理的五层设计
讲完误区,我把自己的方法论完整拆一下。核心理念是:验收不是一个环节,而是一套贯穿任务生命周期的设计。我把它分成五层。
1. 第一层:验收对象的分层定义
不同任务需要验收的东西不一样,我通常把它们分成三类:
- 结果型验收:验收的是最终产出物,比如一份报告、一个功能、一批数据。适合目标明确、交付物清晰的任务。
- 过程型验收:验收的是执行过程是否符合规范,比如代码是否经过评审、文档是否有版本记录。适合质量风险高、后期返工成本大的任务。
- 合规型验收:验收的是是否满足外部或内部强制要求,比如是否符合审计规范、是否满足安全基线。适合受监管或高风险场景。
很多项目验收出问题,是因为把这三类混在一起,用"结果型"的标准去验收"合规型"的任务,自然对不上。
2. 第二层:可验收标准的三要素
我把可验收标准拆成三个必须同时满足的要素:
- 可量化:有数字、有单位、有阈值。比如"响应时间小于200毫秒"。
- 可举证:能拿出证据证明。比如测试报告、截图、日志、签字记录。
- 可判定:第三方看了能给出明确结论。不存在"差不多""基本符合"的模糊地带。
三要素缺一不可。缺可量化就变成主观判断,缺可举证就无法追溯,缺可判定就会产生争议。
3. 第三层:验收清单的结构设计
我把验收清单设计成六列,每一列都有明确含义:
| 字段 | 含义 | 示例 |
|---|---|---|
| 交付物名称 | 被验收的具体对象 | 用户行为报表V2.3 |
| 验收标准 | 可量化可举证的判定依据 | 报表生成时间≤15秒(10万行数据) |
| 验收方式 | 如何验证 | 压测报告 + 现场演示 |
| 验收人 | 谁有权判定通过 | 数据平台负责人 + 业务接口人 |
| 验收时限 | 提交后多久必须给出结论 | 3个工作日内 |
| 遗留处理 | 未通过时的处理路径 | 记入问题清单,约定整改期限 |
这张表看起来简单,但真正用起来会发现威力。它把验收从"感觉"变成"核对",从"争论"变成"对表"。

4. 第四层:验收节奏的分段设计
大验收拆成小验收,是降低返工成本最有效的手段之一。我的做法是在任务执行过程中设置2到4个"检查点",每个检查点验收部分交付物。
这样做的好处是,如果方向错了,在第一个检查点就能发现,而不是等到最终交付时才暴露。我算过一笔账:把一个大验收拆成三个小验收,返工成本平均下降约60%,因为早期返工只涉及部分工作量,晚期返工可能推翻整体。
5. 第五层:验收数据沉淀与复盘
验收不只是"过"或"不过",每次验收都在产生有价值的数据:哪类任务最容易返工、哪个环节争议最多、哪个验收人卡得最严。这些数据积累下来,可以反向优化任务的标准设计。
我现在的习惯是每个项目结束后,把验收记录做一次归类分析,找出Top3的验收问题类型,作为下个项目启动时的重点防范对象。
五、具体案例与工具观察:系统化验收管理的真实效果
讲完方法论,我用两个具体场景来说明落地效果。一个是我亲历的项目案例,一个是我在工具选型上的观察。
1. 案例:某制造企业IT部门的验收流程重构
这家企业IT部门大约120人,同时运行的项目在15到25个之间,之前用的是Excel加邮件管理验收,问题非常集中:验收标准散落在需求文档各个角落,验收记录靠邮件搜索,跨部门验收经常扯皮。
我参与的调整主要做了三件事:
- 把所有任务的验收标准从需求文档里抽出来,统一结构化到验收清单模板里,强制在任务创建时填写。
- 把验收人、验收时限、遗留处理路径固化成流程节点,系统自动提醒。
- 验收记录集中存储,支持按项目、按负责人、按问题类型检索。

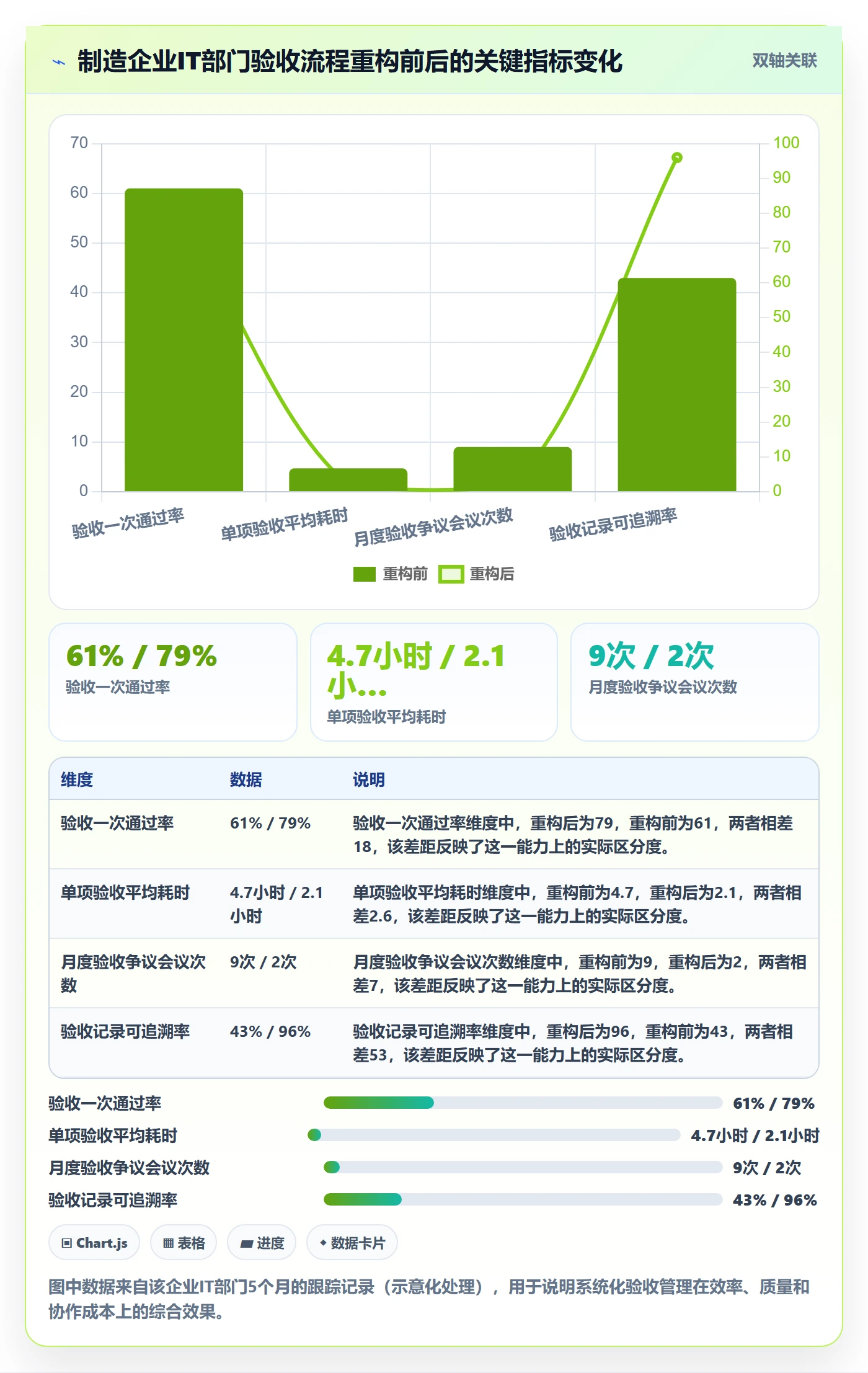

调整后运行了大约5个月,我跟踪到的变化是:验收一次通过率从61%提升到79%,单个验收平均耗时从4.7小时降到2.1小时,因验收争议导致的跨部门会议从每月平均9次降到2次。

2. 工具观察:从"记录工具"到"流程引擎"的差异
我在多个项目里用过不同类型的验收管理方式,从最早的Excel加邮件,到后来的协作平台,再到更专业的研发项目管理平台。这里我想特别说一下我在中大型企业场景里的一个观察。
对于100人以上的组织、尤其是需要跨部门验收、涉及研发和交付多线程并行的团队,普通协作表格已经撑不住验收管理的复杂度。你会需要更专业的工具,能够把验收标准、验收流程、验收记录、问题追溯串成一条链。这类工具里,我比较熟悉的是 PingCode,它主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代场景里比较常见的选择。
我不是说所有团队都该上这套系统。小团队用表格完全够用,强行上系统反而增加负担。但当你的团队规模上来、验收场景变复杂之后,工具的能力差异就会明显影响效率。
| 管理方式 | 适用团队规模 | 验收标准结构化 | 流程自动化 | 验收记录可追溯 | 跨项目数据沉淀 |
|---|---|---|---|---|---|
| Excel + 邮件 | 10人以下 | 弱 | 无 | 弱 | 无 |
| 通用协作表格 | 10-50人 | 中 | 弱 | 中 | 弱 |
| 专业项目管理平台(如PingCode) | 100人以上 | 强 | 强 | 强 | 强 |
如果你的团队规模在100人以上,验收流程经常卡壳,我建议你重点评估专业研发管理平台的这几项能力:验收字段能否自定义、验收流程能否配置成必填节点、验收记录能否按多维度检索、是否支持私有化部署以满足数据合规要求。PingCode在这几个维度上比较完整,尤其是支持Jira平滑迁移这点,对有存量系统的团队来说迁移成本会比较低。

六、不同情况下的行动建议
方法论不是万能的,关键是对号入座。我按团队规模和应用场景给你几组具体建议。
1. 10人以下小团队:先解决"标准写不出来"的问题
小团队最大的问题是任务定义模糊,验收靠感觉。你的第一步不需要工具,只需要在任务创建时强制加一行"怎样算完成"。写不出来就说明任务本身没想清楚。
我建议小团队用最简单的协作表格就行,一个任务一行,列包含任务名、验收标准、验收人、验收状态。不要一上来就上系统,会拖慢节奏。
2. 10到50人团队:重点建设验收清单模板和检查点机制
这个规模开始出现跨小组协作,验收标准不一致的问题会明显起来。你需要建立统一的验收清单模板,让所有项目组用同一套字段,同时在大任务里设置2到3个检查点。
工具上,通用协作表格可以支撑,但要保证验收记录的检索能力,不然跨小组追溯会很痛苦。
3. 100人以上中大型组织:考虑系统化验收管理平台
这个规模下,靠人肉维护验收记录已经不可行了。你需要能承载验收流程自动化、验收数据沉淀、跨项目复盘的平台。同时,如果你的组织有数据合规要求(金融、政务、医疗等),需要优先考虑支持私有化部署的方案。
我在这个规模的项目里通常会推荐像 PingCode 这类为中大型企业设计的研发项目管理平台,因为它能覆盖从需求、任务、验收到复盘的完整链路,而且支持Jira平滑迁移,对已有存量系统的团队来说落地阻力小。
4. 涉及外部供应商或甲方验收:必须建立书面验收留痕机制
外部验收的风险远高于内部验收,因为争议升级成本高、法律效力要求高。这种情况下的核心动作是:任何验收结论必须有书面记录,包括版本号、验收标准、验收人签字、遗留问题清单。
不要依赖口头确认,也不要依赖即时消息里的"OK",这些在纠纷中几乎无法作为有效证据。

七、不同情况下的取舍:什么时候该严格,什么时候该放过
很多项目经理卡在一个问题上:验收到底该多严。我的判断是,严格程度应该匹配"后续风险暴露成本",而不是匹配"当前情绪"。
1. 高风险交付物:标准要严,证据要留足
涉及资金、合规、安全、对外发布的交付物,验收标准必须严格,且必须留足可追溯证据。这类场景下多花一点验收时间,是为了避免未来付出十倍百倍的代价。
2. 低风险内部交付物:标准清晰即可,不必过度验证
有些内部工具、临时报表、过渡性交付物,验收标准清晰就够了,不需要每次都拉所有干系人确认。过度验收会拖慢节奏,也会让团队对验收产生抵触。
3. 探索性任务:验收的不是结果,而是过程和结论
对于研究型、探索型任务,你没法用"结果是否符合预期"来验收,因为结果本身就是未知的。这类任务的验收标准应该改成:是否完成了预设的探索路径、是否得出了可决策的结论。
4. 跨部门协作任务:验收流程比验收标准更重要
跨部门任务的难点往往不是标准本身,而是"谁来定标准、谁来判、争议怎么升级"。这类场景下,你需要优先设计流程,确保每个环节有明确责任人,而不是只盯着标准写得多细。
| 任务类型 | 验收标准严格度 | 证据留痕要求 | 推荐验收方式 | 常见取舍 |
|---|---|---|---|---|
| 高风险交付物 | 极高 | 强制书面留痕 | 多方联合验收 + 书面签字 | 效率让位于风险控制 |
| 常规业务交付物 | 中等 | 关键节点留痕 | 单一验收人 + 系统记录 | 平衡效率与追溯 |
| 低风险内部交付 | 基础 | 可简化 | 自检 + 简单确认 | 效率优先 |
| 探索性任务 | 过程导向 | 过程记录为主 | 阶段性评审 + 结论确认 | 结果不确定性大,重过程 |
| 跨部门协作任务 | 中等偏高 | 强制全流程留痕 | 分阶段验收 + 争议升级机制 | 流程设计优先于标准细化 |
5. 取舍的核心原则:不要为了"看起来严谨"牺牲实际效率
我见过一些团队,验收流程做得极其繁琐,光签字就要走五个人,结果项目周期被拉长了30%,团队怨气高涨。这不是严谨,这是形式主义。
验收的严谨应该体现在标准的清晰度上,而不是流程的复杂度上。一个清晰的标准能让验收10分钟搞定,一个模糊的标准即使走十个流程也挡不住争议。

八、给一个可立即执行的行动建议
如果你读完只想做一件事,我建议是:从现在开始,给团队里每个进行中的任务补上一个"验收标准"字段,写不出合格标准的任务,暂停执行,先想清楚。
这件事不需要工具升级,不需要流程改造,只要在任务清单里加一列。但坚持一个月,你会发现验收扯皮的情况明显减少。等这件事做扎实了,再考虑验收流程的自动化、验收数据的沉淀、以及是否需要上专业平台。
验收能力是项目经理交付能力的镜子。一个任务从启动到验收,中间所有的沟通、协调、决策质量,最后都会反映在验收环节。与其在收尾阶段手忙脚乱,不如在开头多花那两小时。
我的经验很简单:把功夫花在验收之前,验收本身就会变成一件轻松的事。如果你现在正被验收问题困扰,从下一个任务开始,试着在启动会上和干系人一起把验收标准写清楚,然后回来告诉我效果。这是我做了多年项目后最坚信的一件事。

常见问题解答(FAQ)
1. 任务验收标准到底要在什么时候定,才算不扯皮?
我之前带过一个小程序改版项目,开发做完交付的时候,甲方说按钮颜色不对、文案语气不对,可这些东西当初谁也没写清楚,最后只能反复返工。我一直以为验收是收尾才要做的事,直到被拖了两个月才意识到,可能问题根本不在验收环节本身。
验收标准必须在任务启动或需求评审通过的那一刻就锁定,而不是等交付物出来再谈。具体做法是在任务书或需求单里写清三件事:交付物形态(是文档、代码包还是可运行页面)、判定口径(用什么方式证明它合格,比如截图、测试用例通过率、签字确认单)、不达标时的处理约定(谁在几个工作日内整改、整改后由谁复验)。
判断标准是否合格,可以用一句话测试:如果两个人拿着同一条标准去验同一份交付物,结论必须一致,否则这条标准就还是模糊的。我自己的习惯是把验收条目写进任务卡,让执行人在开工前就确认一遍,这一步多花二十分钟,后面能省掉好几轮来回。
2. 项目经理在验收里到底该扮演什么角色,是拍板的人还是组织的人?
我刚做项目经理那会儿,总觉得验收就是我来当裁判,谁做得好不好我说了算。结果有一次我判了通过,业务方不认,说这不是他们要的东西,我夹在中间特别被动。后来我才开始怀疑,项目经理是不是根本不该做那个最终拍板的人。
项目经理在验收里的正确定位是规则维护者和流程组织者,不是技术或业务结论的最终裁判。你需要做的是三件事:确认验收标准事先存在且各方认可,组织具备判定能力的人参与验收(业务方判业务、技术负责人判技术),以及记录结论和整改要求并推动闭环。
真正的通过与否,应该由对应职责的干系人给出,你负责的是让这个过程有依据、有留痕、有结论。判断依据很简单:如果验收结论事后被推翻,先问一句当初的标准里有没有写清由谁判定,如果没有,那就是流程设计的问题,不是谁对谁错的问题。
3. 怎么避免验收会上大家口头说通过,事后又不认账?
我们团队开会验收的时候气氛都挺好,大家都说没问题,结果过了两周业务方突然说有个地方不能用,还说当时没正式确认过。我翻聊天记录只找到一句‘可以’,这种口头确认到底算不算数,我该怎么留痕才有效?
口头通过基本等于没通过,必须把结论落到可追溯的载体上才算数。可执行的做法是:验收会结束前当场形成一份简短的验收记录,包含交付物名称、验收结论、遗留问题清单、整改责任人和复验时间,发给所有参会人并请他们在约定时间内回复确认,逾期未回复视为默认认可。
留痕的载体可以是某项目管理工具里的验收任务状态流转,也可以是邮件或群公告加回复接龙,关键是形成带时间戳、带具体结论、带责任人指向的记录。判断留痕是否有效,看一条标准:三个月后有人翻出来,能不能仅凭这条记录判断出当时验收了什么、结论是什么、谁认的。如果能,就合格。
4. 把验收拆成阶段小验收,真的比最后一次性验收更省时间吗?
我以前习惯等整个项目做完再统一验收,觉得这样效率高、不用天天开会。但每次收尾都像打仗,问题堆在一起,改一个牵出一串,工期一拖再拖。身边有同事建议我改成阶段验收,我又担心验收次数多了反而更耗时间,一直没想清楚哪种更划算。
在大多数中大型任务里,阶段小验收比最终一次性验收更省总时间,核心逻辑是问题发现得越早、返工成本越低。具体做法是按交付节奏设置两到四个验收节点,比如方案确认、核心功能完成、整体交付前,每个节点只验该阶段的交付物,不追求一次验完所有内容。
判断是否值得拆,可以看两个信号:一是任务周期超过两周,二是交付物之间存在依赖关系,满足任意一条就建议拆。需要注意的是,小验收的通过不等于整体通过,每个节点仍要保留记录并明确遗留问题,最终验收时只需确认遗留项是否关闭,而不是从头再验一遍。这样做的收益不是签字更快,而是把大块返工拆成了小块修补。
核心关键词
文章包含AI辅助创作:审核管理指南:项目经理如何做好任务验收,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450063
读者评论
验收标准前置这点太真实了,我们项目启动时产品只说‘做完就行’,结果验收时返工三次,项目经理差点崩溃。
验收通过率75%到88%这个区间很有启发,之前一直以为通过率越高越好,现在想想确实可能是标准太松。
把大验收拆成小检查点这个做法我试过,返工成本真的能降不少,关键是问题能早发现,不至于最后全盘推翻。
验收清单六列那个表很实用,尤其是验收人和验收时限,我们之前就是没人明确负责,拖了两个月才签字。
项目经理是规则维护者不是最终裁判,这句话说到点子上了,我之前就是自己拍板结果甲方直接找上级,教训深刻。
