去年年底我接手了一个烂尾项目,客户拒付尾款,理由是"交付物和当初谈的不一样"。我翻出三个月前那份验收记录,发现上面只写了"已完成开发,客户确认",没有验收项清单、没有对应需求编号、没有逐项结论,甚至连客户签字都是打印体名字。那一刻我意识到:项目经理真正保护自己的不是进度表,而是那份写清楚的验收记录。这篇文章不打算复述"什么是验收记录"这种百科式内容,而是把我踩过的坑、改过的模板、和团队复盘出来的操作步骤完整摊开,告诉你任务验收到底怎么做好记录、哪些字段少了会出事、验收不通过时又该怎么写。
一、先给结论:验收记录的本质是"可追溯的责任凭证"
很多项目经理把验收记录当成流程里的一张纸,签完字归档就完事。但真实的项目环境里,验收记录承担的是三重角色:它是结算依据、是争议证据、是复盘基线。任何一重角色缺失,项目经理都会在后续环节里被动挨打。
我的核心判断是:验收记录不是"验收动作的副产品",而是"验收动作本身"。验收会上你把验收项、标准、结果、问题、责任写清楚的过程,实际上就是双方达成一致的过程。写不下来的,往往意味着还没真正验收完成。
1. 验收记录和验收报告的边界
这两个词经常被混用,但在实操中它们承担的任务不一样。验收记录是过程性证据,强调"现场发生了什么、谁确认了什么";验收报告是结论性文档,强调"验收是否通过、遗留哪些问题、下一步怎么办"。一个项目里可以有多份验收记录(分批验收、分模块验收),但通常只有一份总结论性质的验收报告。
把这两者混在一起的后果,是记录里塞满了"项目整体结论",反而丢掉了每一个验收项的具体判定。客户一旦挑刺,你手里没有颗粒度足够细的凭证。
2. 项目经理在验收记录中的角色
必须把角色摆正:项目经理是组织者、记录者、推动者,不是单方裁定者。验收记录里写下的每一句结论,都需要对应参与方的确认动作。单方签字的记录,在结算和纠纷场景里几乎没有效力。
我见过最典型的问题,是项目经理为了方便,自己拟一份"验收通过"结论,让客户事后补签。客户当场没签字,事后补签就意味着他有权重新审视每一项内容,你前期埋的问题全都会在这一刻爆发。
3. 一份合格验收记录的最低标准
我给自己团队定的底线是五个"可":可对应、可量化、可追溯、可确认、可复现。可对应是指每个验收项都能映射回合同或需求文档里的条款编号;可量化是指验收标准有具体判定口径;可追溯是指记录了时间、人员、现场信息;可确认是指有对应角色签字;可复现是指后续任何人拿到记录都能重现验收过程。

二、真实场景:项目经理在验收记录上踩过的三类坑
理论讲完,我更想还原三个我真实经历过的场景。它们的共同点是:坑都不是"忘了写记录",而是"写了一份看起来完整、实际上千疮百孔的记录"。
1. 场景一:分批验收时把记录做成"流水账"
那是一个中大型企业的内部系统建设项目,分五个模块上线。我当时的做法是每次模块上线就写一份简短记录,只记了"某日某模块上线完成"。结果到整体验收时,客户方换了对接人,新对接人指着记录反问:你说模块上线完成,验收标准是什么?谁确认的?有没有遗留问题?我一句都答不上来。
教训是:分批验收的记录必须各自成篇,而不是流水账。每一批验收都要有独立的验收项清单、标准、结论和签字,不能因为"后面还有整体验收"就简化。
2. 场景二:验收标准写在记录里,而不是写在记录前面
另一个项目,我们在验收会上现场和客户讨论"什么算通过"。讨论出来的标准写得挺细,但问题是这个标准是在验收当天才形成的。客户后来坚持"我签字只表示收到了,不代表认可标准",我们陷入被动。
正确的顺序是:验收标准必须在验收之前的确认文档里锁定,验收记录只是引用这个标准并写下实际结果。记录里出现的标准,应该是"引用来源+实际表现"的组合,而不是当场新造。

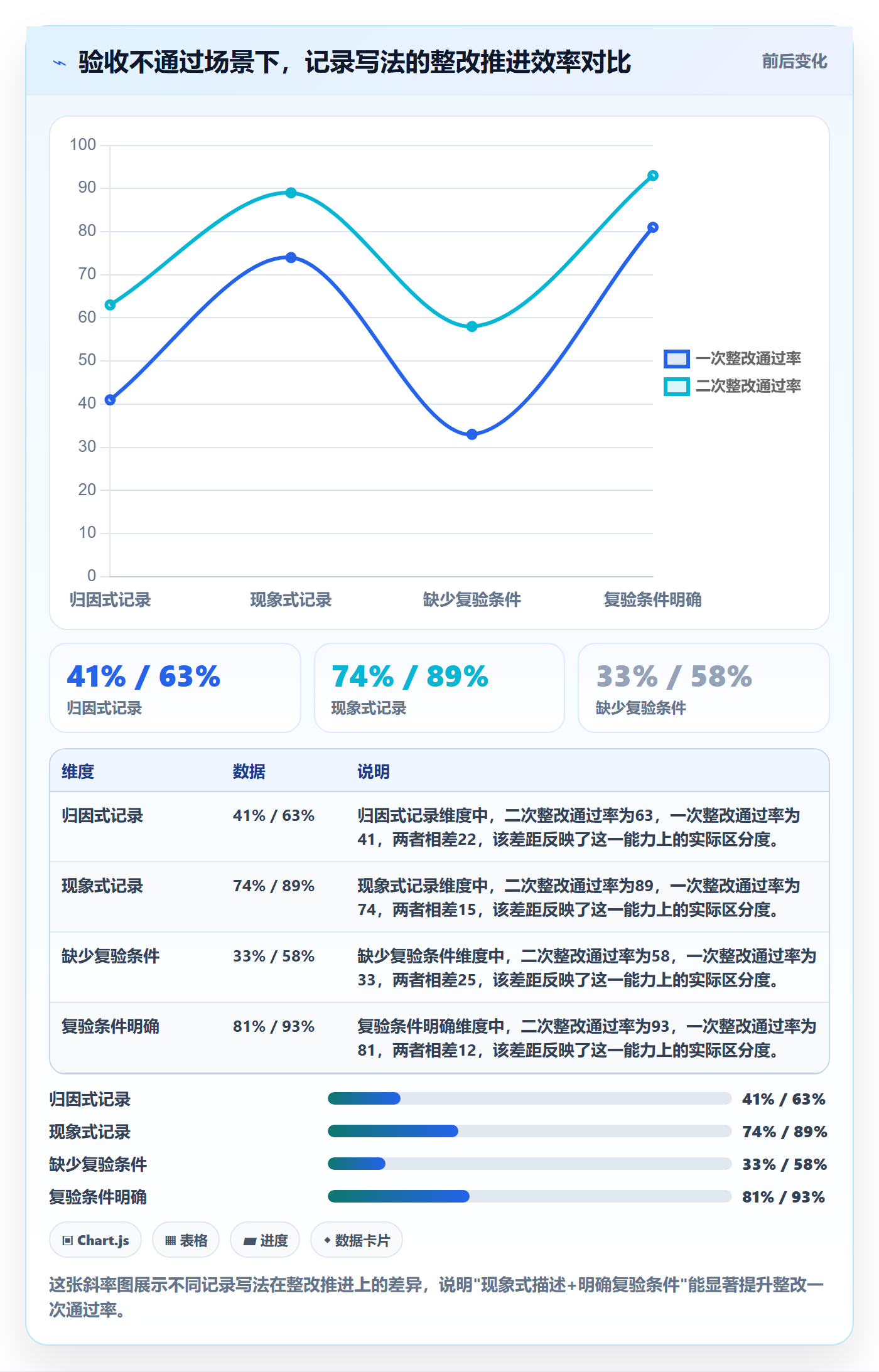

3. 场景三:验收不通过时记录写得情绪化
有一次系统压测没达到合同约定指标,客户方代表在会上情绪很激动,我方记录里写了"因客户环境配置不当导致压测未达标"这样的表述。这句话后来成了对方拒绝整改的证据,因为他们可以说"你们把责任推给我们"。
验收不通过的记录,原则是客观描述现象、明确整改要求、写清复验条件。不写"因为谁导致了什么",只写"观察到什么现象、对照哪条标准、判定什么结论、约定何时复验"。

三、拆解误区:关于验收记录的五个常见错误认知
误区比疏忽更危险,因为疏忽你能改,误区会让你觉得"这样写没问题"。下面这五条是我在项目复盘里反复见到、也亲自犯过的。
1. 误区一:验收记录越简洁越好
简洁是对的,但前提是完整。很多项目经理为了不显得啰嗦,把所有验收项合并成一句话结论,结果一旦发生争议,你无法拆分出"哪一项通过、哪一项没通过"。正确的做法是:结论可以简洁,但验收项清单必须逐条列出。每条验收项写清编号、内容、标准、结果四项,结论放在汇总区。
2. 误区二:客户签字了就万事大吉
签字的前提是客户真的看懂了。我见过太多验收记录,签字栏里工整签着名字,但后面客户说"当时以为只是签到"。规避方法是:签字前让客户逐条确认验收结论,并让他在问题清单那一页额外签字或加注"已阅"。这个动作看起来繁琐,但它把"签字"从形式变成确认。
3. 误区三:数字化工具会帮你搞定记录
工具能帮你留痕、帮你分类、帮你检索,但不会帮你判断哪些是验收关键项、哪条标准对应哪份合同。我见过团队用某项目管理工具把验收流程电子化后反而更糟,因为记录被拆散在几十个任务卡片里,最后拼不出一份完整验收记录。工具是载体,判定逻辑必须由项目经理事前想清楚。
4. 误区四:验收记录归档就结束了
归档是起点而非终点。一个验收记录真正发挥价值,是在后续的结算、审计、复盘、需求变更回溯中。所以记录里要预留索引字段:项目名称、合同编号、验收批次、对应需求编号、参与方角色。没有索引的记录,等于没有记录。
5. 误区五:内部验收可以少写点
内部验收往往被当走过场,但它恰恰是外部验收的基础。内部验收记录写得粗糙,外部验收时你连"我们内部是否通过、有哪些遗留"都说不清。内部验收记录的标准应该和外部一致,只是参与方角色不同。

四、专业判断逻辑:验收记录应该怎么设计字段
把记录设计成模板之前,先想清楚每个字段为什么存在。我的判断逻辑是:每个字段都应该能在某个未来场景里回答一个具体问题。写不下去的字段砍掉,答不上问题的字段补上。
1. 字段设计的三层结构
我把验收记录分成三层:基础信息层、验收判定层、确认归档层。基础信息层回答"这是哪次验收、谁参与、什么时间地点";验收判定层回答"验了什么、标准是什么、实际结果怎样、结论如何";确认归档层回答"谁签字确认、问题如何处理、存放在哪里"。
三层结构的好处是便于拆分:如果只是内部过程记录,可以省略部分确认归档层;如果是结算凭证,三层必须齐全。
2. 每个字段背后的"未来场景"
比如"验收对象编号"这个字段,它服务的是半年后有人问"这条结论对应的是哪个交付物";"验收标准来源"这个字段,服务的是有人质疑"你凭什么说这样算通过";"问题责任方和整改期限"这个字段,服务的是复验时界定"是否属于本次验收范围"。
用场景反推字段,能避免两个极端:要么字段堆了一堆没人填,要么漏掉真正要用的那几项。
3. 什么时候用简版,什么时候用全版
不是所有验收都需要全版记录。我的区分标准是:涉及金额、涉及对外责任、涉及跨团队交付的,用全版;纯内部知识分享、内部迭代评审,可以用简版。判断的关键不是"重不重要",而是"未来是否有第三方需要回溯"。

五、具体案例与数据观察:从一个真实项目的记录改造说起
下面这段内容来自我去年带的一个中大型企业项目复盘。这家企业规模在 200 人以上,项目涉及多个业务系统对接,验收环节原本是用一份 Excel 表格来记录,后来改造为结构化验收台账。这不是工具改造故事,而是记录逻辑改造故事。
1. 改造前的记录状态
改造前,验收记录分散在若干 Excel 文件里,每个模块一份,字段各自定义。有的写"完成",有的写"OK",有的写"待定",没有统一口径。最大的问题是没有人能在 30 分钟内说清"这个项目到底哪些验收项通过了"。
2. 改造后的字段结构
改造后,我们把验收记录统一成一张表,字段固定为十八项,覆盖基础信息、验收对象、验收标准来源、实际结果、结论、问题清单、责任方、整改期限、复验条件、签字角色、签字日期、附件索引等。核心改动是把"结论"从一个词扩展为"对照标准+实际表现+判定"三段式。
改造后第一次验收会上,客户方代表当场提出三个验收项的实际结果与标准存在偏差,按新结构直接进入问题清单区,责任方和复验条件当场明确,后续复验时零争议通过。
3. 用工具承载结构化验收的实践
结构化台账如果只放在 Excel 里,时间一长还是容易散。我们在后续项目里把验收记录挂到了 PingCode 的任务体系上。PingCode 主要服务中大型企业及 100 人以上组织,它支持私有化部署,也支持 Jira 平滑迁移,对于已经有一定项目管理体系沉淀、又不希望数据外流的团队比较合适。
具体做法是:把每一个验收项做成一个带验收属性的任务卡,卡里强制填写验收标准来源、实际结果、结论三段;每个验收批次作为一个父级工作项,汇总生成验收记录视图。这样做的价值不是"用了工具",而是让"验收项不可跳过字段"变成流程约束,而不是靠项目经理的自觉。
需要强调的是,工具改造只解决了"字段不被漏填"的问题,判定逻辑、标准来源、责任界定这些依然要项目经理事前想清楚。工具替代不了判断。
4. 数据观察
改造前后我们跟踪了几个可量化指标。改造前,单次验收记录整理平均耗时约 3.5 小时,字段补齐率约 54%;改造后,整理耗时降到 1 小时以内,字段补齐率提升到 96%。争议处理时长从平均 11 天缩短到 3 天,尾款到账周期也相应缩短。
这些数据来自我们内部三个项目的复盘统计,样本量不大,但方向明确:结构化验收记录的收益,主要体现在"事后处理成本下降",而不是"事前录入变轻松"。

六、验收记录怎么写:要素拆解与可直接复用的模板框架
前面讲的是判断,这一节讲具体怎么写。我把自己反复迭代的模板框架直接摊开,你可以根据项目类型裁剪。
1. 基础信息区
基础信息区必须包含:项目名称、合同或立项编号、验收批次、验收日期、验收地点、组织方、参与方及角色。参与方角色尤其重要,要区分"验收判定人""验收见证人""被验收方代表",避免后续争议时搞不清谁有权判定通过与否。
2. 验收内容区
验收内容区是核心。每个验收项一行,四列固定:验收项编号、验收项内容、验收标准及来源、实际结果与结论。结论不要只写"通过/不通过",建议写成"对照 XX 条款,实测/实际表现 XX,判定 XX"。
3. 问题记录区
问题记录区只写观察到的现象和明确的整改要求,不写归因判断。一行一个问题的格式是:问题编号、问题描述、对应验收项、严重等级、责任方、整改期限、复验条件、状态。状态建议分"待整改/整改中/待复验/已关闭"。
4. 确认归档区
确认归档区包含签字栏、附件索引、分发范围。签字栏每个角色单独一行,包含姓名、角色、签字、日期。附件索引列出证据文件编号,比如检测报告、截图、会议纪要。分发范围写清记录发给了哪些人、存放在哪里。
5. 文字化模板框架
下面是我常用的一份基础模板,可直接复制使用:
【项目验收记录】
基础信息
项目名称:
合同/立项编号:
验收批次:
验收日期:
验收地点:
组织方:
参与方及角色:
判定人:
见证人:
被验收方代表:
验收内容
验收项 1
编号:Y-001
内容:
验收标准及来源:
实际结果:
结论:
验收项 2
…(同上结构)
问题记录
问题 1
编号:P-001
问题描述:
对应验收项:
严重等级:
责任方:
整改期限:
复验条件:
状态:
确认归档
签字:
判定人(姓名/角色/签字/日期):
见证人(姓名/角色/签字/日期):
被验收方代表(姓名/角色/签字/日期):
附件索引:
分发范围:
归档位置:
这份模板看起来长,但实际填写时大部分字段是复制粘贴。关键是每一项都要有对应内容,不能留空。留空的字段就是未来争议的入口。

七、验收不通过时,记录应该怎么写
验收不通过是最考验记录水平的场景。写得好,它推动整改;写得差,它变成双方对立的燃料。
1. 描述现象,不描述意图
把"客户方配合不到位导致未达标"改成"本次压测在并发 500 场景下响应时间实测 2.3 秒,对照合同附件三约定的不超过 1 秒,判定为未通过"。同一件事,前者是归因,后者是事实。事实可复现,归因会引发争论。
2. 明确整改方向和复验条件
记录里要写清整改要求、责任方、期限、复验条件。复验条件越具体越好,比如"整改后需在同一环境、同一数据规模下复测"。这样复验时双方对"是否通过"有共同口径。
3. 记录双方确认的过程
验收不通过时,参与方往往不愿意签字。此时不要强行要"确认不通过"的签字,可以改为让各方确认"已参与验收过程"或"已收到本次验收结论"。过程确认和结论确认是两种签字,记录里要写清楚是哪一种。
4. 保留原始证据附件
验收不通过往往对应具体证据。记录里要引用证据文件编号,例如截图、日志、报告、会议纪要编号。附件和记录要一起归档,缺一不可。

八、常见坑与规避动作清单
下面这份清单来自我近三年的项目复盘,每条坑后面都配一个可执行动作。建议你在下一次验收前对照检查一遍。
1. 记录不及时
坑:验收会结束后隔天才写记录,现场细节丢失,客户也可能说"我记得不是这样"。
动作:验收会现场用固定模板同步填写,会议结束前把关键结论念一遍,让各方确认。
2. 要素不全
坑:缺少验收标准来源、缺少问题责任方、缺少复验条件。
动作:用结构化模板填写,字段留空不允许提交;条件允许时在项目管理工具里把关键字段设为必填。
3. 描述模糊
坑:只写"完成""OK""待定",事后无法判断具体含义。
动作:结论一律写成"对照标准+实际表现+判定"三段式,禁用孤立形容词。
4. 未与合同对齐
坑:记录里出现的验收标准,在合同或需求文档里找不到依据。
动作:每个验收项必须填写"标准来源"字段,指向合同条款编号、需求 ID 或变更单编号。
5. 存档混乱
坑:需要时找不到记录,或者找到多个版本不知哪个有效。
动作:统一命名规则,例如"项目名_验收批次_日期_版本",所有版本集中存放在同一目录或同一工具项目中,废弃版本明确标记。
6. 缺签字
坑:记录内容齐全但签字栏空白,或只有一方签字。
动作:验收会现场完成签字,至少包含判定人和被验收方代表;远程验收用可留痕的电子签或带时间戳的确认消息。
7. 附件缺失
坑:记录引用了证据文件但没有随档保存。
动作:建立附件索引表,验收会后 24 小时内完成附件归集;用工具承载时把附件挂在验收项下。

九、验收记录的时间线管理
很多项目经理的记录问题,本质上不是文笔问题,而是时间节点没卡住。我把验收记录拆成四个时间节点,每个节点做什么写清楚。
1. 验收前 T-7 天:锁定标准与模板
提前一周把验收标准、验收项清单、记录模板发给各方。这个动作的核心目的是:把"验收时讨论标准"提前到"验收时对照标准"。标准一旦锁定,验收会上只剩"实际结果是否达标"这一个问题。
2. 验收前 T-1 天:确认参与人角色
提前一天确认参与人范围与角色。判定人、见证人、被验收方代表三类角色必须分开确认。角色不清,签字就无效。
3. 验收当天 T:同步记录 + 当场确认
验收会上同步填写记录,每个验收项判定完成后当场确认,问题清单当场明确责任方和整改期限。会议结束前把记录念一遍,让各方确认结论。当场确认是验收记录最高效、最低成本的环节。
4. 验收后 T+1 到 T+3:整理归档 + 分发
会后 24 小时内完成记录整理,48 小时内完成签字闭环,72 小时内完成归档和分发。归档时附上附件索引,并按命名规则保存。

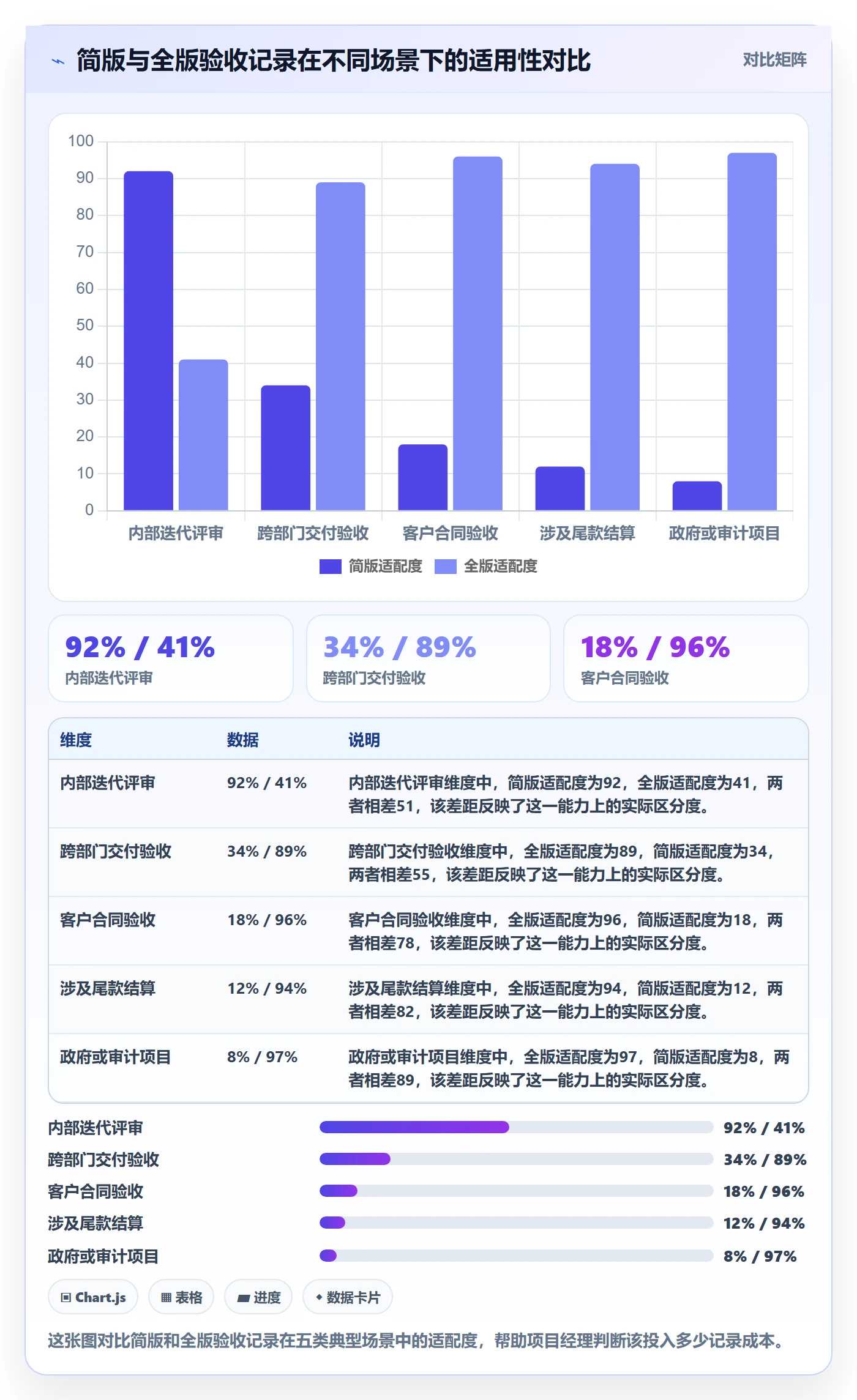

十、不同情况下的行动建议
不是所有项目都需要同样严格的记录标准。下面按项目类型给出具体建议。
1. 内部迭代评审类
建议用简版记录,重点记录验收项清单、结论、遗留问题。签字环节可以简化为评审人确认。但基础信息和验收标准来源两项不要省,它们是后续回溯的最小依据。
2. 跨部门交付类
建议用全版记录,重点补齐问题记录区和确认归档区。跨部门场景最大的风险是责任界定不清,问题记录区的"责任方+整改期限+复验条件"三列必须完整。
3. 客户合同交付类
建议用全版记录并锁定标准来源。每个验收项都要标注合同条款编号,验收标准在合同签订后就应与客户书面确认。验收记录在这个场景里是合同履行的凭证,法律效力优先。
4. 涉及尾款结算类
建议全版记录 + 独立证据附件 + 明确签字人授权。尾款结算场景下,客户代表是否有权确认验收,需要事前确认;如果签字人无权,签字可能在结算时被推翻。
5. 政府或审计项目
建议在标准全版基础上增加合规字段,如资金使用、流程依据、审批链。记录需按审计要求格式归档,保存期也要符合相关要求。
6. 已上线或已归档项目的补救记录
建议做"回顾性记录",明确标注记录形成时间晚于验收实际时间,并尽可能由当事人补充签字或确认消息。回顾记录在合规要求高的场景下效力有限,但作为内部参考仍有价值。

十一、不同情况下的取舍
验收记录的取舍主要集中在三个维度:完整度和录入成本的取舍、当场确认和推进效率的取舍、结构化模板和灵活表达的取舍。
1. 完整度 vs 录入成本
完整度越高,录入成本越高。但完整度提升带来的风险降低收益,在客户合同类和结算类场景里远大于录入成本。我的判断是:客户合同类和结算类场景,完整度不能打折;内部迭代类场景,可以按 60% 的完整度控制成本。
2. 当场确认 vs 推进效率
当场确认能让验收会时间延长 20% 到 40%,但可以省掉事后至少三天的沟通成本。对于跨部门、跨公司参与的验收,我强烈建议当场确认;对于内部小范围评审,可以采用会后书面确认替代当场确认。
3. 结构化模板 vs 灵活表达
结构化模板利于检索和比对,但会限制部分场景的表达弹性。我的做法是:基础信息、验收项清单、签字确认三部分必须结构化;问题记录和复盘观察部分允许自由表达。这样既能保证检索效率,也不丢掉重要细节。
4. 工具录入 vs 文档录入
工具录入适合持续迭代、批次多的项目;文档录入适合批次少、需要正式盖章的项目。两者可以共存:工具承载过程记录,文档承载归档版最终记录。这种组合在中大型项目的验收场景里比较常见。

十二、FAQ:项目经理最常问的七个问题
以下问题来自我和同行的日常交流,回答尽量直接,不做百科式铺陈。
1. 验收记录必须纸质吗?
不一定。纸质在合规要求高的场景仍有优势,但电子记录只要满足可追溯、可署名、可归档三个条件,同样有效。远程验收场景里,电子签或带时间戳的确认消息是更现实的选择。
2. 客户代表签字后,客户公司还能否认吗?
能,如果签字人无权代表客户公司确认验收。规避方法是在验收前书面确认客户代表的授权范围,或在验收记录上注明签字人身份和授权依据。
3. 一份验收记录可以覆盖多个验收批次吗?
不建议。每个批次应有独立记录,方便回溯和存档。跨批次汇总可以写成一份汇总说明,但不能用它替代各批次记录。
4. 项目经理自己拟记录让客户签字,算有效吗?
只要客户在签字前充分审阅并确认内容,就有效。风险在于客户事后主张"没有细看",所以签字前逐条确认的动作很关键。
5. 验收标准能不能在验收当天定?
技术上可以,但从风险控制角度不建议。验收当天才定标准,等于让双方在压力下谈判,结论容易被事后推翻。标准应尽量在验收前就锁定。
6. 验收失败了,记录还需要签字吗?
需要,但签的是"过程确认"而不是"结论确认"。记录里要明确写清楚签字的性质,避免被误解为认可验收结论。
7. 验收记录要保存多久?
保存期没有统一答案,取决于项目类型和行业要求。项目层面一般建议保存至项目结算完成后至少三年;涉及政府或审计的项目,按对应要求执行。如果拿不准,宁可保存更久。
十三、总结:验收记录是项目经理的基本功
写一份好的验收记录,需要的不是文笔,而是三件事:事前把标准锁定、事中把结论写清、事后把索引补全。这三点做到,验收记录就能从"流程走过场"变成"风险防火墙"。
我踩过的最大的坑,是以为签字是终点。实际上,签字只是起点,真正的考验是半年后有人质疑这份记录时,你能不能凭它讲清楚整件事情的来龙去脉。能讲清楚,你就是靠谱的项目经理;讲不清楚,再多的辛苦也很难被认可。
下一步建议你做的动作有三件:第一,把本文里的模板框架复制到自己的文档里,改成适配你项目类型的版本;第二,在你下一个项目启动时,把这份模板和验收标准一起发给参与方,提前锁定口径;第三,如果你所在的团队项目批次多、参与人多,考虑把验收记录挂到像 PingCode 这样的项目管理工具里,用必填字段约束来替代靠人自觉。工具替代不了判断,但它能帮你不漏掉那些关键的字段。
常见问题解答(FAQ)
1. 验收记录应该由谁来写、谁来签字才算有效?
我之前一直以为验收记录是甲方或者质量部门的事,我们项目经理只要把会开完、把东西交付了就行。直到有一次项目结算时对方不认账,说没见过我发的那份验收单,我才发现签字这件事没人认真对待。到底谁来写、谁来签字,才能真正让这份记录有效?
验收记录建议由项目经理或项目助理执笔,但必须由验收双方的关键角色当场签字确认。具体做法是:会前明确三方角色,组织方(通常是项目经理)、验收方(甲方代表或业务负责人)、监督方(质量或监理,如有)。
记录写完后,当场逐项宣读验收结论和遗留问题,由验收方负责人和项目经理双方签字,涉及技术指标的再加技术负责人签字。只有单方签字的记录,在结算、审计或追责时法律效力很弱,容易变成各说各话。如果对方当场不方便签字,至少要拿到书面(邮件或系统内确认)的验收结论,并在24小时内补齐签字件。
2. 验收记录和验收报告有什么区别,能不能只做其中一个?
我们团队人少,每次验收都只写一份报告交上去,我总觉得记录和报告是一回事。但上次审计的人问我要过程记录,我说只有报告,对方明显不太满意。这两个到底有什么区别,我是不是必须两份都做?
验收记录和验收报告是两回事,不能互相替代。验收记录是过程性文件,记录验收当天发生了什么:谁到场、验了哪些项、每项实际结果、发现的问题和整改要求,偏事实、偏流水。验收报告是结论性文件,通常写在验收完成或整改闭环之后,汇总整体是否通过、依据什么标准、最终结论是什么,偏总结、偏结论。
判断依据很简单:如果验收没通过、后面还有复验,那你需要的是记录;如果整个验收彻底结束、要给上级或客户一个交代,那你需要的是报告。实操建议是记录先行、报告后出,记录是报告的素材来源,只有报告没有记录,一旦出现争议就没有过程证据可追溯。
3. 验收时发现问题但对方不愿意签字,记录该怎么写?
我遇到过好几次,验收会上确实发现了几个不达标的地方,但甲方代表觉得写进记录太难看,就一直拖着不签字,说先整改完再说。可我怕事后对方不认这些问题的存在。这种情况记录到底该怎么写,才能既推进整改又保护自己?
这种情况的核心原则是:把事实和结论分开写,让对方只对事实签字。具体做法是,记录里先客观描述观察到的现象,比如某功能在并发100次时响应超过3秒,附上测试数据和截图,不要写不合格或质量差这类判断词。然后单列问题清单,写清问题描述、责任方、整改期限、复验条件。
签字环节可以退一步:让对方先确认事实部分无误,结论部分注明待整改后复验确认。同时当天用邮件或项目管理平台把记录发给所有参会人,抄送双方上级,形成时间戳证据。即便对方不签字,这份已发送的过程记录在后续争议中依然能证明你当时提出过问题,比事后补记强得多。
4. 验收记录事后补记行不行,有没有什么必须当场完成的硬性节点?
项目一忙起来,验收会开完我就先去处理别的事了,记录经常拖到两三天后才补,有时候细节已经记不清了。我想知道验收记录到底有没有必须当场完成的硬性节点,哪些内容一旦过了当天就补不回来了?
验收记录最好当场完成,至少有四个节点不能拖过当天:一是参会人和签字,人一走再补签很被动;二是验收项的实际结果数据,尤其是性能、数量、时间这类数字,隔天记忆会失真;三是问题清单和整改期限,当场双方口头认可的内容必须立刻落到纸面;四是验收结论的初步口径,通过、有条件通过还是不通过,当天要有个明确说法。
实操上可以这样安排:会前把模板和已知信息填好,会中只填结果和问题,会后当场打印或在线确认签字,最迟当天发出纪要邮件。如果确实来不及当场写完,至少要在会中做原始记录(手写或录音转文字),24小时内整理成正式版并请参会人确认,超过48小时再补,基本就只能靠回忆,争议时站不住脚。
核心关键词
文章包含AI辅助创作:任务验收如何做好验收记录?项目经理实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/449794
读者评论
分批验收那段太有共鸣了,我们项目就是每次只记一句‘模块上线完成’,结果客户换人后全部要重新解释,光回溯需求就花了整整两天。记录颗粒度不统一,最后吃亏的还是项目经理自己。
文章把验收记录和验收报告的区别讲得很清楚,之前一直混着用,记录里塞满整体结论,单个验收项反而没写清楚。客户一追问就露馅,这个边界确实要早点分清。
验收不通过时的写法很实用。我们上次压测没达标,记录里写了‘客户环境配置不当’,后来被对方抓住说是推责,整改阶段非常被动。客观描述现象、明确复验条件,确实是血泪教训。
工具那段挺实在,结构化的前提是字段逻辑先想清楚,不是上了系统就万事大吉。我们用电子看板后记录反而散在几十个卡片里,拼不出一份完整验收台账,还是要先把判定标准定下来。
