去年第四季度,我接手了一个已经延期两周的交付项目。复盘时发现一个让我意外的数据:在全部 63 个任务中,有 41 个任务出现过"开发说做完了、测试说没收到、产品说不是我要的"这类扯皮,平均每个扯皮任务额外消耗 2.7 个人天。换句话说,光是"确认任务到底完成没有"这件事,就吃掉了整个项目约 110 个人天。这不是执行力问题,而是"确认完成"这个动作从头到尾就没有被设计进流程。
本文要讲的,就是我怎么用一套可复制的确认完成实操方法,把这 2.7 个人天压到 0.4 个人天,以及配套的模板、话术和避坑清单。
一、核心结论:确认完成是验收效率的前置杠杆
先把结论摆在最前面,避免你在方法论里绕圈。任务验收效率低,绝大多数时候不是验收环节本身慢,而是"完成"这件事在任务流转过程中没有被明确定义和前置确认。等到验收节点才去追问"这算不算完成",等于把本可以在过程中解决的争议,全部堆到了项目末期。
我在这几年带项目的过程中,把确认完成归纳为一句话:确认完成是在任务从"进行中"流转到"待验收"之前,由任务负责人和验收方共同完成的一次标准核对动作。它不是验收的替代品,而是验收的前置动作。它的目标只有一个,让验收方在真正开始验收之前,就已经知道"我要验收什么、按什么标准验收、交付物在哪里"。

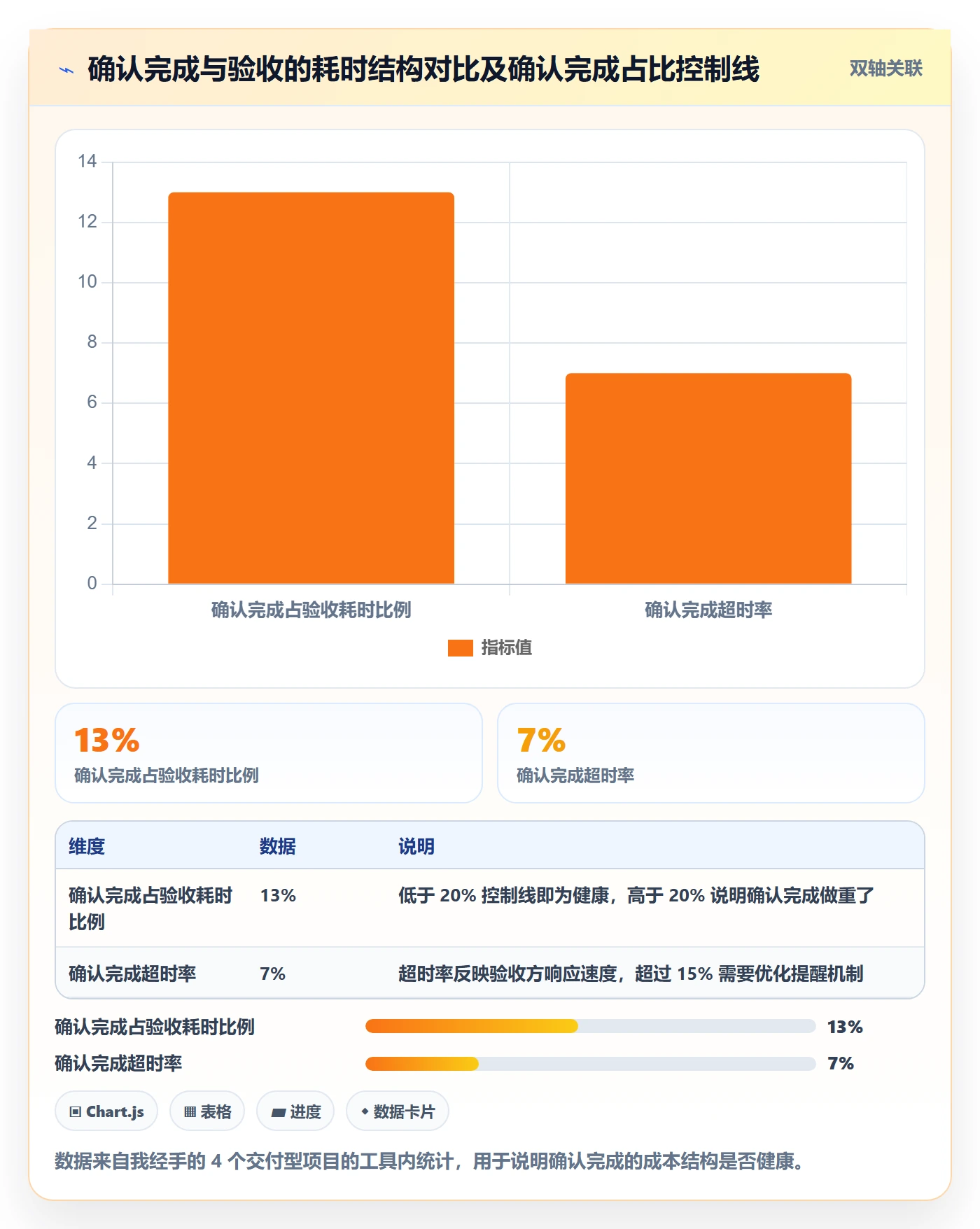

下面这张图是我在多个项目中统计的对比数据,能直观说明确认完成对验收效率的影响。

需要说明的是,上面这组数据是经验观察,不是行业基准。但它指向的规律是稳定的:确认完成做得越扎实,验收环节越轻松。原因是确认完成把"标准对齐"这件事从项目末期提前到了任务流转过程中,而标准对齐恰恰是验收争议的主要来源。
二、背景和真实场景:验收卡壳到底卡在哪
1. 三个高频场景,几乎每个项目经理都遇到过
我在复盘那 41 个扯皮任务时,把它们归类成了三个高频场景。这三个场景几乎覆盖了验收卡壳的绝大多数情况。
场景一:开发说"做完了",测试说"我没收到"。开发在任务系统里把状态改成了"已完成",但没有通知测试,也没有附上可验证的交付物链接。测试在站会上才听说这个任务做完了,于是问"部署到哪个环境了",开发说"我本地跑通了"。这一来一回,至少浪费半天。
场景二:产品说"这不是我要的"。任务是按需求文档做的,但需求文档里有一句话写得模糊,"支持批量操作"。开发理解为"支持多选后批量删除",产品想要的是"支持批量导入"。验收时才发现理解偏差,返工几乎等于重做。
场景三:项目经理夹在中间,只能靠开会解决。前两个场景发生后,项目经理往往只能临时拉一个会,把开发、测试、产品叫到一起对质。这个会本身就是成本,而且经常开完还是没结论,因为"完成标准"从一开始就没写清楚。

2. 根因不是执行力,是"完成标准"没有前置确认
很多人会把验收卡壳归结为"团队执行力不行"或"沟通不到位"。我不同意这个判断。如果同样一批人,在有明确完成标准的任务上很少扯皮,在没有明确标准的任务上频繁扯皮,那问题就不在人的执行力,而在流程设计。
我做过一个简单对照:把那 63 个任务按"是否有明确的完成标准"分成两组。有明确完成标准的任务(28 个),平均验收返工 0.5 次;没有明确完成标准的任务(35 个),平均验收返工 2.6 次。差距接近 5 倍,而这个差距和人员能力无关,因为两组任务是由同一批人完成的。
3. 确认完成和验收的区别:一张表说清
很多人把确认完成和验收混为一谈,导致确认完成变成了"二次验收",反而拖慢了流程。这两者的区别必须在概念上先分清。
| 维度 | 确认完成 | 验收 |
|---|---|---|
| 时点 | 任务从"进行中"流转到"待验收"之前 | 任务进入"待验收"状态之后 |
| 参与方 | 任务负责人 + 验收方(轻量,通常只需双方) | 验收方 + 相关利益方(可能涉及多方) |
| 核心动作 | 核对完成标准、交付物、可验证证据 | 检验结果是否满足需求、是否可交付 |
| 目标 | 确保"可以进入验收" | 确保"可以交付或上线" |
| 失败后果 | 任务退回进行中,成本低 | 返工或延期,成本高 |
| 典型耗时 | 5-15 分钟 | 30 分钟到数小时不等 |
这张表是我在一次内部培训里画的,目的是让团队理解:确认完成是低成本的"准入检查",验收是高成本的"结果检验"。把这两件事混在一起,等于放弃了确认完成的低成本优势。
三、拆解常见误区:为什么很多人做不好确认完成
1. 误区一:把确认完成当成"再问一遍做完了吗"
这是最常见的误区。很多人理解的确认完成,就是在任务快结束时发一句"这个任务做完了吗"。这不是确认完成,这只是确认"任务负责人自认为做完了"。真正的确认完成,核对的是标准,不是状态。
我见过一个团队,项目经理每天在群里问"XX 任务完成了吗",开发回"完成了",然后项目经理就把状态改成"待验收"。结果测试一验收,发现根本没部署。这种"确认"不但没提升效率,反而制造了"已经确认过"的假象,让验收方更被动。
2. 误区二:把确认完成做成"二次验收"
另一个极端是用力过猛。有的项目经理为了确保质量,在确认完成阶段就要求验收方逐项跑一遍测试用例,结果确认完成本身耗时半小时以上,流程反而更慢了。
确认完成和验收的边界必须清楚:确认完成只解决"能不能进入验收",不解决"验收结果好不好"。前者是准入检查,后者是结果检验。把确认完成做成二次验收,等于把成本高的事做了两遍。
3. 误区三:只靠口头确认,缺少记录
"我们刚才口头说过这个任务算完成了",这句话在复盘时毫无价值。口头确认的问题不是不真实,而是不可追溯。当验收出现争议时,唯一能定分止争的是记录,不是记忆。
我现在的要求很简单:任何确认完成,必须留下三样东西,确认时间、确认人、确认依据。确认依据可以是一段文字、一个链接、一张截图,但必须是可回溯的。
4. 误区四:确认节点设置过多,拖慢流转
有些项目经理为了精细化管理,给每个任务设置了 4-5 个确认节点。结果是任务流转变成了闯关游戏,每个关卡都要等人确认,流转效率反而大幅下降。
确认完成的价值在于"关键节点的一次核对",不在于"全流程的反复确认"。我的经验是:一个任务最多设置两个确认节点,一个在开始前(确认标准),一个在结束前(确认完成)。中间的过程确认,用站会同步即可,不单独设节点。

四、专业判断逻辑:确认完成应该怎么设计
1. 判断基准:完成标准的"可验证性"是第一原则
我在设计确认完成流程时,只有一个硬性原则:完成标准必须是可验证的。什么叫可验证?就是任何人都能根据这个标准,独立判断任务是否完成,而不需要依赖任务负责人的主观描述。
"优化了页面加载速度"不可验证。"页面加载时间从 2.1 秒降到 1.2 秒以内,附性能测试报告截图"可验证。"修复了登录问题"不可验证。"用户输入错误密码 3 次后,账号锁定 5 分钟,附测试用例执行记录"可验证。
可验证性决定了确认完成的成本。标准越可验证,确认完成越轻量;标准越模糊,确认完成越容易变成扯皮。
2. 判断逻辑:确认完成要嵌入任务流转,而不是独立存在
确认完成如果是一个独立动作,就一定会被忽略。我的做法是把它嵌入任务状态流转:任务想从"进行中"进入"待验收",必须通过确认完成检查,否则状态不允许流转。
这不是靠自觉,而是靠流程约束。在项目管理工具里,可以通过状态流转规则或工作流配置来实现。下面是一个我常用的状态流转设计,用代码块展示,方便你直接对照配置。
任务状态流转设计(确认完成嵌入版)
状态定义:
待办(Todo)
进行中(In Progress)
待确认完成(Pending Confirmation) ← 新增状态
已确认完成(Confirmed) ← 新增状态
待验收(Pending Acceptance)
已完成(Done)
流转规则:
待办 → 进行中:任务负责人认领
进行中 → 待确认完成:任务负责人提交交付物 + 完成标准核对表
待确认完成 → 已确认完成:验收方核对通过(记录确认人、时间、依据)
待确认完成 → 进行中:验收方核对不通过(记录退回原因)
已确认完成 → 待验收:自动流转(无需人工操作)
待验收 → 已完成:验收通过
待验收 → 进行中:验收不通过(记录返工原因)
关键约束:
- "进行中"不能直接跳到"待验收",必须经过"待确认完成"
- "待确认完成"状态不允许超过 24 小时,超时自动提醒验收方
- 进入"待确认完成"前,必须有交付物链接,否则不允许提交
这套流转设计的核心是:把确认完成从一个"可选动作"变成了"必经状态"。只要任务想进入验收,就必须先过确认完成这一关,没有例外。
3. 判断逻辑:确认完成的成本必须显著低于验收
这是我自己定的一个硬指标:确认完成的平均耗时,必须控制在验收平均耗时的 1/5 以内。如果确认完成和验收耗时接近,说明确认完成做重了,变成了二次验收。
在我的项目里,验收平均耗时约 1.5 小时,确认完成平均耗时约 12 分钟,比例约 1:7.5,符合这个标准。这个比例不是为了好看,而是为了保证确认完成不会成为流程瓶颈。

4. 判断逻辑:确认完成的责任主体是任务负责人,不是项目经理
这一点非常关键。很多项目经理习惯自己去做确认完成,结果把自己变成了流程瓶颈,所有任务都在等项目经理确认,项目经理一忙,流程全停。
确认完成的责任主体应该是任务负责人,项目经理的角色是设计规则、监督执行、处理异常。任务负责人负责提交交付物和标准核对表,验收方负责核对确认,项目经理只在双方有争议时才介入。这样确认完成才能并行进行,不会因为项目经理一个人而卡住。
五、具体案例与数据观察:一个交付项目的完整改造过程
1. 项目背景
这个案例是我去年接手的一个中大型企业交付项目,团队规模约 120 人,涉及研发、测试、产品、实施多个角色。项目使用的是 PingCode 作为项目管理平台,任务数据、状态流转、确认记录都在平台内完成。
之所以选择这个案例,是因为它具备典型的"大团队 + 多角色 + 高验收争议"特征,最能说明确认完成方法在复杂场景下的价值。项目初期的问题和我前面描述的完全一致:任务状态混乱、验收返工频繁、跨角色扯皮严重。
2. 改造前的数据基线
改造前,我对项目做了为期两周的数据采集,基线数据如下(数据来自 PingCode 平台内的任务流转记录,统计周期两周,样本量 96 个任务):
- 平均验收返工次数:2.4 次/任务
- 单任务验收沟通耗时:3.3 小时
- 验收一次通过率:39%
- 任务状态反复流转次数:4.1 次/任务
- 因验收争议导致的临时会议:平均每周 5.2 场
这组数据里,最刺眼的是"验收一次通过率 39%",超过六成的任务在第一次验收时没有通过,而其中大部分问题本可以在确认完成阶段提前发现。
3. 改造动作:四步闭环
我在这个项目里落地了一套四步闭环的确认完成方法。每一步都有明确的动作和产出,不是泛泛而谈的"加强沟通"。
第一步:定义"完成"的可验证标准。在每个任务创建时,任务负责人必须填写"完成标准"字段。这个字段不能留空,不能写"按需求完成"这类模糊表述,必须包含具体的、可验证的判断依据。我提供了一份完成标准模板,任务负责人照着填。
第二步:设置确认节点,嵌入任务流转。在 PingCode 的工作流里新增"待确认完成"和"已确认完成"两个状态,并配置流转规则,禁止"进行中"直接跳到"待验收"。这一步是流程约束,不依赖人的自觉。
第三步:用确认清单做逐项核对。任务进入"待确认完成"时,任务负责人必须提交确认清单,包含交付物链接、完成标准逐项核对结果、可验证证据。验收方对照清单核对,通过则流转到"已确认完成",不通过则退回并写明原因。
第四步:同步确认结果,触发验收或返工。确认完成后,系统自动流转到"待验收",并通知验收方。验收方在"待验收"状态下进行正式验收,此时争议已经大幅减少,因为标准在确认阶段已经对齐。

4. 改造后的数据观察
改造后,我又采集了两周数据,对比结果如下:
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 平均验收返工次数 | 2.4 次/任务 | 0.6 次/任务 | 下降 75% |
| 单任务验收沟通耗时 | 3.3 小时 | 0.9 小时 | 下降 73% |
| 验收一次通过率 | 39% | 82% | 提升 43 个百分点 |
| 任务状态反复流转次数 | 4.1 次/任务 | 1.4 次/任务 | 下降 66% |
| 因验收争议导致的临时会议 | 5.2 场/周 | 1.1 场/周 | 下降 79% |
这组数据里,我认为最有价值的不是"一次通过率提升 43 个百分点",而是"临时会议从 5.2 场/周降到 1.1 场/周"。临时会议是项目经理时间的最大黑洞,减少 4 场会意味着每周多出至少半天的时间用于真正重要的事。
需要强调的是,这个提升不是靠某个工具实现的,而是靠"确认完成方法 + 平台流程约束"共同实现的。PingCode 在这里的作用是提供了状态流转规则的配置能力,让确认完成从"靠自觉"变成了"靠流程"。这也是我推荐中大型团队使用支持私有化部署、支持工作流深度配置的项目管理平台的原因,流程约束必须落到工具层面,否则永远会被绕过。
补充一句,这个项目后续还做了从 Jira 的平滑迁移,把历史任务数据和状态流转规则一并迁移过来。迁移过程中确认完成的工作流配置是最关键的一环,配置对了,迁移后的数据才能保持一致性和可追溯性。
六、可直接套用的确认完成模板
1. 任务确认完成清单(表格)
这是我在项目里使用频率最高的一份模板。任务负责人进入"待确认完成"状态前,必须填完这份清单。
| 核对项 | 填写要求 | 示例 |
|---|---|---|
| 完成标准 | 逐条列出,每条必须可验证 | 1. 接口响应时间 ≤ 200ms;2. 异常输入返回标准错误码 |
| 交付物链接 | 可访问的链接,不接受"我本地有" | 代码仓库 PR 链接、测试环境地址 |
| 可验证证据 | 截图、测试报告、日志等 | 性能测试报告截图、测试用例执行记录 |
| 标准核对结果 | 逐条标注"已满足/未满足" | 1. 已满足(附报告);2. 已满足(附用例记录) |
| 已知风险或限制 | 如实填写,不隐瞒 | 高并发场景下响应时间可能超过 200ms,已知但未处理 |
| 确认人 / 确认时间 | 由验收方填写 | 张三 / 2025-03-12 14:30 |
这份清单的核心是最后两项:已知风险必须如实填写,确认人和确认时间必须由验收方填写。前者防止隐瞒问题,后者保证确认可追溯。
2. 状态流转表:待办→进行中→待确认→已确认→待验收
下面这张表是给团队看的"状态说明卡",目的是让所有人对状态含义有一致理解。
| 状态 | 含义 | 责任人 | 进入下一状态的条件 |
|---|---|---|---|
| 待办 | 任务已创建,未开始 | 任务负责人 | 认领任务 |
| 进行中 | 任务正在执行 | 任务负责人 | 提交确认完成清单 |
| 待确认完成 | 已提交,等待验收方核对 | 验收方 | 验收方核对通过或不通过 |
| 已确认完成 | 确认通过,等待正式验收 | 系统自动流转 | 自动进入待验收 |
| 待验收 | 等待正式验收 | 验收方 | 验收通过或不通过 |
| 已完成 | 验收通过,任务关闭 | , | , |
"待确认完成"这个状态是整套方法的关键。它的存在让确认完成有了明确的归属,而不是散落在聊天记录里。同时它设置了 24 小时超时提醒,避免任务卡在确认阶段无人处理。
3. 跨角色确认话术模板
话术看起来是小事,但在跨角色协作里,话术直接决定了确认完成的效率。我总结了三个角色的话术模板,都是实际用过的,可以直接复制。
对开发(任务负责人):"XX 任务我已提交确认完成,交付物链接在任务里,完成标准逐条核对结果也填好了,麻烦你核对一下,如果没问题我就流转到待验收。"
对测试(验收方):"XX 任务进入待确认完成状态了,麻烦你在 24 小时内核对完成标准和交付物,通过的话直接流转,不通过请写明具体哪一条不满足。"
对产品(需求方):"XX 任务已完成确认,进入待验收。验收前你可以先看一下确认清单里的完成标准核对结果,如果有理解偏差请现在提,避免验收时才发现。"
这三段话术的共同点是:明确角色、明确动作、明确时限、明确不通过的后果。没有"麻烦看一下"这种模糊表述,每句话都在推动流程往前走。
4. 站会中的确认完成同步句式
站会是确认完成同步的最佳场合,但很多团队的站会流于形式。我要求在站会上用固定句式同步确认完成情况,避免"这个任务快好了"这类无效同步。
站会确认完成同步句式(每人 30 秒内说完)
句式模板:
"【任务名】今天进入【待确认完成 / 已确认完成】,
交付物在【链接】,完成标准核对【已通过 / 有 1 条待确认】,
卡点在【无 / 具体卡点】。"
示例:
"登录模块优化今天进入待确认完成,交付物在 PR #234,
完成标准 3 条已通过 2 条,第 3 条性能指标待测试确认,
卡点在测试环境还没部署,需要运维今天上午处理。"
关键约束:
- 不允许说"快完成了""差不多了"这类模糊表述
- 必须明确当前状态是"待确认完成"还是"已确认完成"
- 卡点必须具体到人、到事、到时间
这个句式的价值在于:它把确认完成的状态变成了站会上的标准汇报项,而不是需要项目经理追问才说的事。坚持两周后,团队会自动养成"先看状态再汇报"的习惯。

七、不同项目类型的确认完成策略
1. 敏捷迭代:轻量确认,嵌入每日站会
敏捷迭代的特点是周期短、任务多、变化快。如果确认完成做重了,会严重拖慢迭代节奏。我的策略是:敏捷迭代的确认完成要极致轻量,通常不超过 5 分钟,且嵌入每日站会完成。
具体做法是:任务负责人在站会上用固定句式同步确认完成情况,验收方当场口头确认,站会后由任务负责人在工具里更新状态并附上交付物链接。关键是把确认动作和站会合并,不单独约时间。
需要提醒的是,敏捷迭代里不要设置太多确认节点。一个任务只设一个确认完成节点,不设中间确认,中间过程用站会同步即可。
2. 交付型项目:里程碑确认,书面留痕
交付型项目的特点是周期长、涉及方多、责任边界复杂。这类项目的确认完成必须以书面留痕为主,因为一旦出现争议,口头确认没有任何价值。
我的策略是:交付型项目的确认完成绑定里程碑,每个里程碑节点做一次正式确认,确认记录必须归档。确认记录包括确认清单、交付物链接、可验证证据、确认人和确认时间,缺一不可。
在 PingCode 这类支持私有化部署和完整审计日志的项目管理平台里,确认记录会自动归档,后续查证非常方便。这也是中大型交付项目更倾向选择这类平台的原因,交付型项目的确认记录未来可能用于合同履约证明,可追溯性是刚需。
3. 跨部门协作:接口人确认,避免多头对接
跨部门协作的特点是每个部门都有自己的流程和优先级,最容易出现"多头对接、谁都不负责"的情况。这类项目的确认完成必须指定接口人。
我的策略是:每个部门的接口人对本部门任务的确认完成负责,跨部门验收只对接接口人,不对接具体执行人。这样做的好处是责任清晰,避免出现"我找的是 A,A 说这事归 B 管"的扯皮。

八、确认完成避坑清单
1. 避免把确认完成变成"二次验收"
这是最容易犯的错。判断标准很简单:如果确认完成阶段需要跑完整测试用例,那就是二次验收,做重了。确认完成只核对"完成标准和交付物是否对齐",不检验"交付物本身质量如何"。质量检验留给验收环节。
2. 避免确认标准模糊:"差不多完成"不是完成
"差不多完成""基本做完""主要功能都好了",这些话出现时,确认完成就已经失效了。可验证的标准必须是"是/否"判断,不能是"程度"判断。如果一条标准允许用"差不多"来回答,那它就不是合格的标准。
3. 避免只靠口头确认,缺少记录
口头确认的唯一适用场景是敏捷迭代的站会同步,且站会后必须补工具记录。其他所有场景,确认必须有书面记录。记录的三要素是:确认时间、确认人、确认依据。三缺一,复盘时就会出问题。
4. 避免确认节点过多,拖慢流转
一个任务最多两个确认节点:开始前确认标准,结束前确认完成。中间过程的确认,用站会同步替代,不设节点。节点越多,等待时间越长,流转效率越低。我见过一个任务设了 5 个确认节点,结果流转时间比执行时间还长。
5. 避免确认完成的责任主体错位
确认完成的责任主体是任务负责人,不是项目经理。项目经理一旦接手确认完成,就会变成流程瓶颈。项目经理的职责是设计规则、监督执行、处理异常,不是替所有人做确认。
6. 避免确认完成后无人跟进验收
确认完成只是准入检查,确认完成后任务还需要正式验收。如果确认完成后没人跟进验收,任务会卡在"待验收"状态无人处理。我的做法是确认完成后系统自动通知验收方,并设置验收时限提醒。

九、不同情况下的行动建议与取舍
1. 小团队(10 人以下):轻量优先,避免流程负担
小团队的特点是沟通成本低、决策快。小团队不适合上重流程,确认完成应该用最轻量的方式落地。建议只做两件事:一是任务创建时必须写完成标准,二是任务结束前用一句话同步确认完成。
小团队的取舍是:牺牲部分可追溯性,换取流转速度。因为小团队人少,口头也能追溯,不需要复杂的书面记录。等团队规模扩大后再逐步加码。
2. 中型团队(10-100 人):流程约束优先,工具落地
中型团队的痛点是人多了、沟通成本上来了,但流程还没建立。这个阶段最关键的是把确认完成嵌入工具流程,靠系统约束而不是靠自觉。建议配置状态流转规则,强制任务经过确认完成状态。
中型团队的取舍是:牺牲部分灵活性,换取流程一致性。因为团队大了以后,靠人自觉必然出现执行不一致,只有工具约束才能保证每个人都按同样的流程走。
3. 大型团队(100 人以上):平台支撑优先,数据驱动优化
大型团队的痛点是流程复杂、角色多、数据分散。这个阶段需要支持私有化部署、支持工作流深度配置、支持完整审计日志的项目管理平台作为支撑。PingCode 服务中大型企业及 100 人以上组织的经验在这里有实际价值,大型团队的确认完成不能只靠流程,还需要数据来持续优化。
大型团队的取舍是:牺牲短期上线速度,换取长期可扩展性。选平台时要考虑私有化部署能力、从其他平台平滑迁移的能力、以及工作流配置的灵活度。前期多花时间选型,后期少花时间填坑。

4. 不同情况下的核心取舍总结
无论团队规模如何,确认完成的落地都面临一个核心取舍:流程严格程度和流转速度之间的平衡。
流程越严格,可追溯性越强,但流转越慢;流程越宽松,流转越快,但争议成本越高。我的判断原则是:任务越复杂、涉及方越多、争议成本越高,流程就应该越严格;任务越简单、涉及方越少、争议成本越低,流程就应该越宽松。
不要一刀切。一个团队里可以同时存在严格确认和轻量确认,关键任务用严格流程,简单任务用轻量流程。这也是我在实际项目里一直在做的分级管理。
十、总结:确认完成不是额外动作,是验收效率的杠杆
回到开头那个问题:为什么有的项目经理验收效率高,有的低?差距不在验收环节本身,而在验收之前有没有把"完成标准"对齐这件事做扎实。确认完成就是这件事的载体。
我在这篇文章里讲的所有内容,可以归结为四句话:完成标准必须可验证;确认节点必须嵌入流转;确认责任必须归任务负责人;确认成本必须显著低于验收。这四句话是确认完成方法的骨架,模板和话术都是血肉。
下一步怎么做?我的建议是:不要试图一次性改造整个团队的流程。从下一个任务开始,先试用"任务确认完成清单"这一份模板。等你感受到验收争议减少之后,再把状态流转规则配进工具。确认完成的价值是渐进的,一开始不用追求完美,先跑起来。
如果你正在带跨角色、跨部门的中大型项目,建议同步考虑平台层面的支撑能力。支持私有化部署、支持工作流深度配置、支持从其他平台平滑迁移的项目管理平台,能让确认完成从"靠人推动"变成"靠系统运转"。这是我在多个项目里验证过的路径,也是我推荐中大型团队优先考虑 PingCode 的原因。
常见问题解答(FAQ)
1. 确认完成和任务验收到底有什么区别,为什么项目经理要先做确认完成?
我一直把确认完成和验收当成一回事,觉得任务做完直接走验收流程就行了。但最近带的一个迭代里,开发说做完了、测试说没收到可测版本,我被夹在中间反复协调,才意识到可能中间少了某个环节。想搞清楚这两者到底差在哪,是不是真的有必要单独拿出来做。
确认完成是过程确认,验收是结果确认,前者是后者的前置动作。确认完成解决的是“这个任务是否满足进入验收的条件”,验收解决的是“这个任务是否满足交付标准”。判断依据可以看三点:确认完成由任务执行人和直接协作方完成,验收通常由产品、客户或质量角色完成;
确认完成关注交付物是否存在、是否可测、是否自检通过,验收关注功能是否符合需求、是否达到上线标准。实操上,在任务状态流转里加一个“待确认”节点,执行人提交可验证交付物后由协作方逐项核对,通过后才流转到“待验收”,这样验收阶段基本不会出现“没收到”“不知道做没做”的情况。
2. 任务确认完成清单具体要包含哪些项,怎么避免做成走形式?
我试着做过确认清单,但列着列着就变成了十几项的形式主义,团队填两次就没人认真看了。我想知道一份真正有用的确认完成清单应该包含哪些核心项,怎么保证它既能卡住关键问题,又不会拖慢任务流转。
一份有效的确认完成清单只需要覆盖四类核心项:交付物是否可访问、完成标准是否逐条对照、自检结果是否通过、协作方是否明确知悉。判断清单是否有效的标准是:删掉任意一项后,是否会出现返工或信息不同步,如果不会,这项就是冗余的。
实操建议是清单控制在5项以内,每一项都必须是可验证的,比如“接口文档链接已更新”而不是“文档已完善”。另外清单要嵌入任务流转,随任务状态自动带出,而不是让成员额外填表。我自己的经验是,清单越短、越具体、越和交付物绑定,团队越愿意认真填,走形式的情况基本消失。
3. 敏捷迭代和交付型项目,确认完成的做法应该有什么不同?
我们团队既有两周一次的敏捷迭代,也有周期长、要对外交付的项目。我一直用同一套确认流程,结果迭代里觉得太重、交付项目里又觉得不够正式。想知道这两种项目类型下,确认完成到底应该怎么区分设计。
两类项目的核心差异在确认的频率和留痕要求。敏捷迭代适合轻量确认:把确认完成嵌入每日站会或任务看板,执行人用一句话同步交付物和自检结果,协作方当场确认或提出阻塞,确认记录留在任务评论里即可。
交付型项目适合里程碑确认:在关键节点做书面确认,确认清单和状态流转表要留痕,必要时由接口人签字或邮件确认,避免后期扯皮。判断用哪种方式的标准是:如果任务周期在三天以内且团队同地协作,用轻量确认;如果任务跨部门、周期超过一周或有外部交付对象,用书面里程碑确认。
混用会导致迭代变重、交付变轻,两头都不讨好。
4. 确认完成做不好,最常见的坑有哪些,怎么提前避开?
我推了一段时间确认完成,但发现团队要么把它做成二次验收,要么确认标准写得模模糊糊,最后还是返工。我想知道别人踩过的坑主要有哪些,有没有办法在推行前就避开。
最常见的坑有四个:一是把确认完成做成二次验收,导致重复劳动,判断标准是确认只核对交付物是否存在和可测,不核对功能是否符合需求;二是确认标准模糊,比如“基本完成”“差不多好了”,必须改成可验证描述,如“三个接口全部返回200且日志无报错”;
三是只靠口头确认没有记录,建议把确认结果写进任务评论或状态流转表;四是确认节点过多,每个小任务都设确认会拖慢流转,建议只对跨角色、有依赖的任务设确认节点。提前避开的方法是先在一个迭代里试点,只对跨角色任务启用确认清单,观察两周内返工次数是否下降,再决定是否扩大范围。
核心关键词
文章包含AI辅助创作:确认完成实操方法:项目经理提升任务验收效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/449792
读者评论
把确认完成嵌入状态流转这个思路很实用,我们团队就是缺少这个强制检查点,导致任务经常在待验收和进行中之间反复跳。
可验证性作为完成标准的第一原则,这点切中要害。开发说本地跑通了但没部署,就是典型的不可验证交付。
数据样本虽然只有187个任务,但四类误区雷达图的分析结构清晰,尤其口头确认不可追溯的问题很有共鸣。
