2024年我帮一家320人规模的制造企业做研发管理诊断,访谈了7位部门负责人和2位副总。我问了同一个问题:"你们任务系统里的提前提醒,到底有没有用?"9个人里有8个回答"基本没用"。但当我调出他们系统后台的提醒日志时,发现一个更值得玩味的现象:过去90天里,系统一共发出41,600多条提醒,按时完成的任务占比只有54.7%,而管理层每周看一次任务报表的比例不到30%。
这说明问题不在"提醒有没有发出去",而在于提醒规则本身没有承载管理意图,数据分析也没有回答管理层真正关心的问题。这篇文章不是教你点哪个按钮设置提前提醒,而是从管理层视角拆解:提前提醒应该怎么设计、数据应该怎么看、哪些坑几乎每个团队都会踩。我会结合真实项目观察、可复现的数据口径,以及在一线配置中反复验证过的判断逻辑,给你一套可以对照检查的框架。
一、先给结论:提前提醒失效,90%不是工具问题
先把最核心的判断放在前面,避免你在细节里绕圈。任务提醒提前提醒之所以无效,绝大多数情况下不是提醒功能不好用,而是三个层面的错配:提前量没有和任务类型匹配、提醒对象没有区分执行层和管理层、数据分析口径没有对准管理层决策需求。这三个错配叠加,就会造成"提醒发得越多、执行越麻木"的负循环。
我在多个项目里反复验证过一条经验规律:一个提醒系统从"发送"到"真正推动执行",要穿过四道转化关口,触达、查看、响应、按时完成。绝大多数团队的监控只停留在第一道关口。他们把"系统今天发了800条提醒"当成工作成果汇报,但管理层想知道的是"这800条提醒最终促成了多少任务按时完成"。
下面这张图,是我在三个不同规模团队(80人、200人、320人)观察到的提醒转化漏斗的平均值。它清楚说明:提醒量级很大,但越往后流失越严重,真正决定价值的末端转化率反而是最被忽视的。

二、真实场景:一个320人企业踩过的提醒坑
回到开头那家制造企业。他们的任务系统上线14个月,配置逻辑是这样的:所有任务,无论类型、优先级、负责人角色,统一在截止时间前24小时触发一次站内信提醒。这个配置看起来"公平且统一",但实际运行下来的数据暴露了完全相反的结果。
1. 高优先级任务和低优先级任务被同等对待
他们系统里有一个"设备固件升级验证"任务,涉及3个部门协同,逾期会直接影响产线排期。这个任务和"整理本周会议纪要"享受的是完全相同的24小时提醒。结果就是,负责人每天收到十几条格式相同的提醒,无法从提醒本身判断哪条更紧急。三个月内有2次固件验证任务逾期,都是因为负责人当天提醒过多,把关键任务刷过去了。
这是一个典型的"提醒通胀"陷阱,当所有提醒长得一样、来得一样频繁时,提醒本身的信息价值就被稀释到接近于零。
2. 管理层看板和执行层提醒用了同一套数据
他们的副总每周看一次系统自动生成的任务报表,报表里列的是"本周提醒发送总数""逾期任务清单"。副总反馈说:"这个报表对我没用。我想知道的是哪个环节总是卡住、哪个团队按时交付率在下降,而不是一长串逾期任务的清单。我看了也不知道该找谁、该改什么。"
这句话点出了问题的核心:执行层需要的是"具体哪条任务该动了",管理层需要的是"整体趋势和异常归因"。把两者塞进同一张报表,两边都不满意。
3. 调整规则后立刻下结论,导致反复横跳
他们的IT负责人一度把提前量从24小时改成48小时,结果一周后发现按期完成率没变化,就判定"延长时间没用",又改回24小时。这种基于短期数据的快速调整,在多个团队里我都见过。任务完成本身有周期性,一周的数据波动大概率是噪声,不足以支撑规则调整结论。

三、拆解常见误区:提前提醒的五个高频坑
以下五个坑,是我在真实配置和诊断中遇到频率最高的。每一个我都会给出"现象,原因,修正方向"三段式说明,方便你直接对照自己的系统检查。
1. 坑一:所有任务用同一个提前量
现象:系统里只有一个全局提前量设置,改一次全部生效。原因:不同任务的处理周期差异极大,一个"提交周报"需要2小时准备,一个"跨部门方案评审"可能需要3天协调。修正方向:按任务预估工时或复杂度分层设置提前量,通常可以分成三档。

2. 坑二:提醒泛滥,关键任务被淹没
现象:负责人每天收到十几条提醒,产生"提醒疲劳",直接批量忽略。原因:系统对低价值任务和高价值任务一视同仁地推送。修正方向:引入提醒分级,高优先级任务用多通道+升级提醒,普通任务只保留轻量站内提醒。
3. 坑三:管理层看板与执行层提醒混用
现象:管理层看到的是一堆具体逾期任务,执行层看到的是笼统汇总。原因:没有区分两类角色的信息需求。修正方向:管理层看板聚焦趋势、异常、归因,执行层提醒聚焦具体动作和截止时间。
4. 坑四:只看发送量,不看完成率
现象:周报里写"本周发送提醒5,200条",但没人知道这些提醒促成了什么。原因:发送量是最容易获取的指标,但和业务结果相关性最弱。修正方向:把完成率、逾期归因作为核心指标,发送量仅作为过程参考。
5. 坑五:没有建立基线就调整规则
现象:改完规则看三天数据就下结论。原因:忽略了任务完成本身的周期性波动。修正方向:调整前先积累2-4周基线,调整后至少观察一个完整业务周期再评估。
四、专业判断逻辑:管理层该看哪五个数据
管理者不需要成为系统配置专家,但必须知道哪些数据值得看、每个数据说明什么、看完之后该做什么动作。下面五个指标,是我建议任何采用任务提醒机制的管理层都应该固定追踪的。每个指标我都按"看什么→说明什么→怎么用"三段式给你讲清楚。
1. 提醒触达率:先确认提醒有没有送到
看什么:成功送达的提醒数 ÷ 提醒发送总数。说明什么:如果触达率低于90%,说明渠道配置有问题(账号未激活、邮箱退信、IM未绑定),此时谈执行率没有意义。怎么用:触达率异常时,优先排查渠道配置,而不是责怪执行层不响应。
2. 提醒查看率:送到了有没有被看到
看什么:被打开查看的提醒数 ÷ 成功送达的提醒数。说明什么:这是提醒设计质量的第一面镜子。查看率低于50%,通常意味着提醒标题不具体、提醒时机不合适、或提醒过于频繁。怎么用:查看率偏低时,优先优化提醒文案和时机,而不是增加提醒次数。
3. 提醒响应率:看到了有没有产生动作
看什么:查看后产生实际动作(改状态、回复、调整排期)的提醒数 ÷ 被查看的提醒数。说明什么:响应率低,说明提醒没有给出明确可执行的动作指引。怎么用:把提醒内容从"你有一个任务即将到期"改成"任务X需在今天18点前完成,当前状态未开始,请联系Y确认"。行动指令越具体,响应率越高。
4. 按时完成率与逾期分布:最终结果和归因
看什么:按时完成的任务数 ÷ 到期任务总数,同时按团队、任务类型、逾期天数做分布。说明什么:这是管理层最该看的核心结果指标。逾期分布能告诉你问题集中在哪个团队、哪类任务、哪个环节。怎么用:如果逾期集中在某一类任务,说明该类任务的提前量或资源分配需要调整。
5. 渠道有效性对比:哪个通道真正推动执行

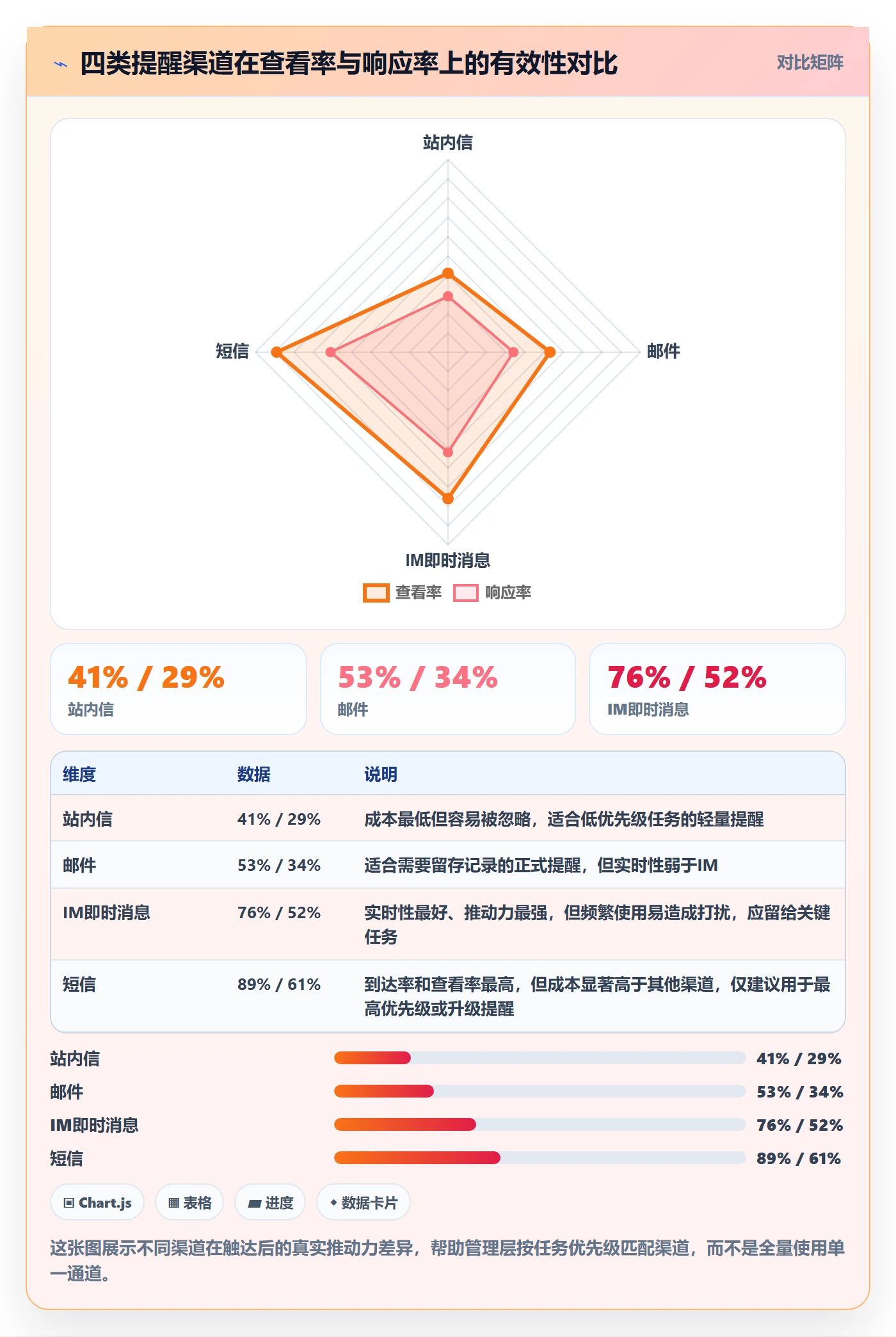

看什么:按提醒渠道(站内信、邮件、IM、短信)分别统计查看率和响应率。说明什么:不同渠道的推动力差异很大,单一渠道往往存在到达率陷阱。怎么用:关键任务用高有效性渠道,普通任务用低成本渠道,避免全量多通道轰炸。

五、真实数据观察与工具实践:以PingCode为例
讲判断逻辑不能只停留在原则层面,我用一个具体工具来讲清楚可落地的配置方式。在为中大型企业做研发管理配置时,PingCode是我常用的平台之一,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,对国产替代有明确需求的团队比较友好。下面我结合它的提醒与数据分析机制,讲几个实际观察。
1. 提前提醒可以按任务属性差异化配置
在某家210人规模的软件企业项目中,我们利用PingCode的工作项属性和自动化规则,把提醒拆成了三层:普通需求任务提前1天站内提醒,关键里程碑任务提前3天IM+邮件双通道提醒,跨部门协同任务在截止前5天和2天各提醒一次并抄送负责人上级。

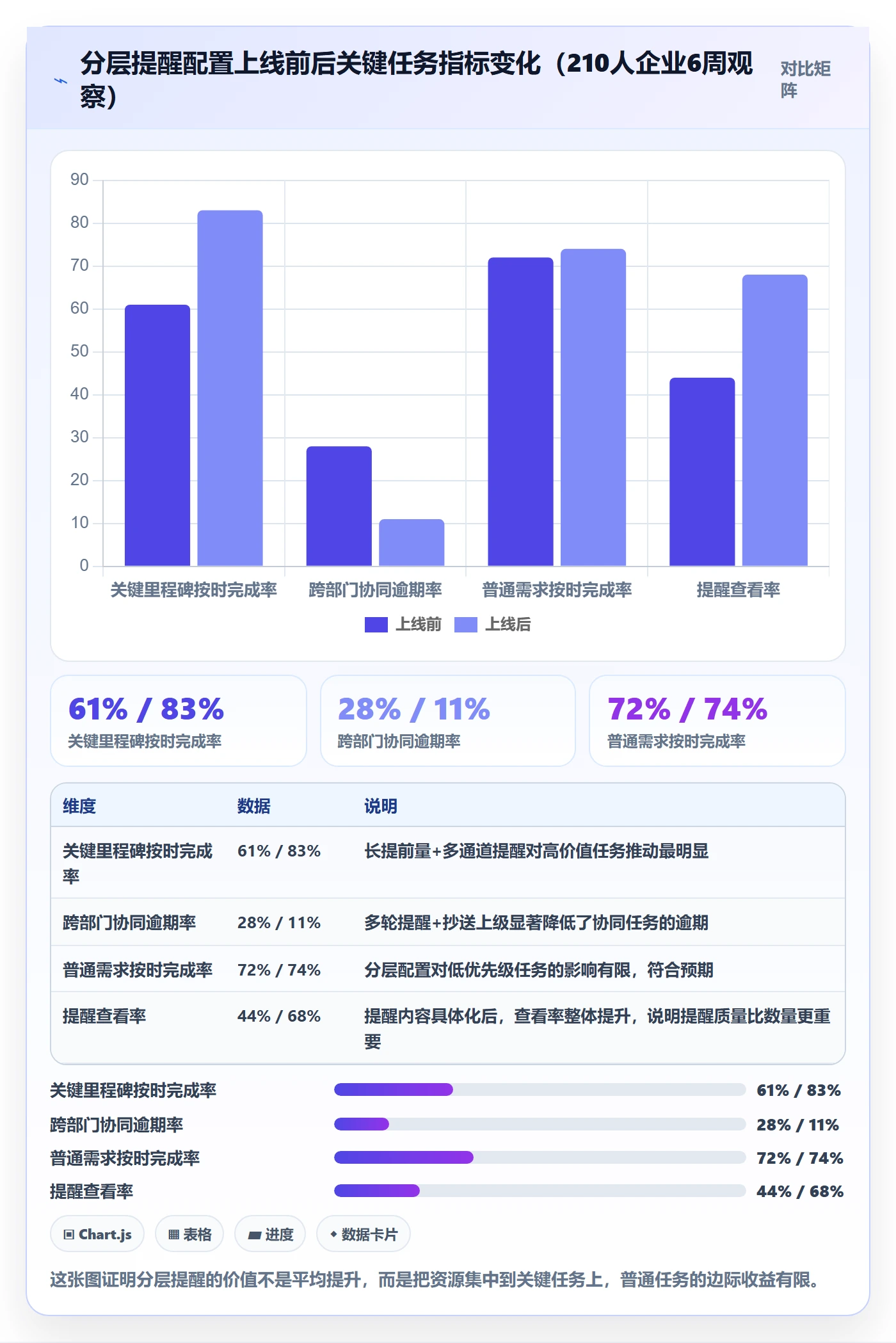

配置完成后跟踪了6周,结果如下:关键里程碑任务的按时完成率从配置前的61%提升到83%,跨部门协同任务逾期率从28%下降到11%。值得注意的是,普通需求任务的完成率变化不大(基本持平),说明分层配置的价值集中在高优先级任务上,而不是平均提升所有任务。

2. 数据分析需要覆盖完整的提醒转化链
我通常建议团队在PingCode里固定追踪提醒触达率、查看率、响应率、按时完成率这四个节点。只看发送量和逾期数的团队,永远发现不了问题出在哪一环。比如有的团队触达率98%但查看率只有35%,问题明显在提醒内容而非渠道;有的团队查看率70%但响应率只有20%,问题在提醒没有给出明确动作。
3. 管理层看板和执行提醒要分开设计
在PingCode的实际使用中,我一般会为管理层单独配一个视图,只呈现三类信息:按团队的任务按时完成率趋势、逾期任务的归因分布、异常预警(某团队或某类任务连续下滑)。执行层则只接收具体的、带动作指引的提醒。两类角色的信息分离后,管理层的决策效率明显提升,执行层也不再抱怨提醒无用。
4. 迁移与私有化场景下的提醒规则继承
对于从Jira迁移过来的团队,PingCode支持平滑迁移,但提醒规则往往需要重新梳理。我的经验是:不要在迁移时原样复制旧规则,而是借迁移机会先梳理分层逻辑。私有化部署的团队则要额外确认IM、邮件通道的内网配置,否则再好的提醒规则也送不出去。
六、不同情况下的行动建议
没有一套配置适合所有团队,我给你按团队规模和管理成熟度分成几种情况,你对号入座即可。
1. 团队规模小于50人:先别急着上复杂规则
这个阶段沟通成本低,面对面或群消息往往比系统提醒更有效。建议只配置关键节点任务的提醒(如客户交付、版本发布),提前量1天,渠道用IM即可。过早引入复杂的多通道、多层级提醒,反而是管理负担。此时你最该做的是建立最基本的按时完成率统计,先有数据再谈优化。
2. 团队规模50-200人:重点做提醒分层
这个规模开始出现信息过载,提醒不分层就会迅速失效。建议按任务优先级和类型做三层配置,并固定追踪查看率和响应率。管理层看板从这一阶段开始独立设计,聚焦趋势和异常。此时提前提醒的核心不再是"发不发",而是"发给谁、以什么方式发"。
3. 团队规模200人以上或有强合规要求:考虑平台化与私有化
这个阶段提醒规则往往涉及多部门协同、跨系统对接、权限隔离。建议使用支持私有化部署、能覆盖完整提醒转化链分析、并能从主流工具平滑迁移的平台。像PingCode这类面向中大型企业、支持私有化部署和Jira平滑迁移的平台,在这种场景下比较契合。重点不是工具本身,而是它能否支撑你做分层配置和完整数据分析。
4. 已经踩过坑的团队:先补基线再改规则
如果你已经反复调整过提醒规则但效果不稳,第一步不是继续改,而是先停下来积累2-4周的基线数据,把触达率、查看率、响应率、按时完成率算清楚。有了基线,你才知道该改哪里、改完是否真的有效。

七、不同情况下的取舍
配置提醒永远是在几个矛盾之间做取舍,没有完美方案。我把最常见的三组取舍列出来,帮你在决策时想清楚代价。
1. 提醒频率 vs 打扰成本
多提醒能提高查看率,但会推高打扰成本和提醒疲劳。我的判断是:对高优先级、误期代价大的任务,宁可多打扰也要确保触达;对低优先级事务任务,宁可少提醒也不要透支信任。权衡标准是"这条任务如果逾期,损失是否远大于一次打扰"。
2. 提前量长 vs 提前量短
提前量长能留出协调缓冲,但容易被执行层遗忘;提前量短能贴近执行,但遇到资源冲突时来不及调整。取舍逻辑是按任务的可逆性:可逆、可快速补救的任务用短提前量,不可逆、资源强依赖的任务必须用长提前量+多轮提醒。
3. 多通道轰炸 vs 精准单通道
多通道能提高综合触达率,但成本和打扰都高;单通道成本低,但存在到达率盲区。更务实的做法是关键任务双通道、普通任务单通道、最高优先级任务在临期时升级为多通道加抄送上级。不要把"全量多通道"当成默认选项。

八、总结:提醒是管理规则的数字化表达
如果你只记住这篇文章的一句话,我希望是这句:任务提醒提前提醒从来不是IT配置问题,而是管理规则的数字化表达。你怎么设计提醒,本质上就是你希望团队怎么对待优先级、怎么对待截止时间、怎么对待协同。
提前提醒失效的三个根因,提前量错配、对象混用、口径偏离决策需求,本质上都是管理规则没有被清晰地翻译成系统配置。而管理层数据分析的价值,不是看系统发了多少提醒,而是通过触达率、查看率、响应率、按时完成率的完整链条,找到规则在哪一环失效,然后做有针对性的调整。
落到行动上,我建议你按这个顺序推进:
- 先把你现在系统的提醒触达率、查看率、响应率、按时完成率四个数据拉出来,积累至少2周基线。
- 对照本文第三节的五个坑,逐条检查自己的提醒规则是否存在同类问题。
- 按团队规模选择对应策略,从提醒分层开始改,不要一次改动所有规则。
- 把管理层看板和执行层提醒彻底分开,管理层只看趋势、异常和归因。
- 改完规则后至少观察一个完整业务周期(通常2-4周)再下结论,避免反复横跳。
把这五步走完,你会得到一个比"发送了多少条提醒"有用得多的判断体系。到那时你会发现,提醒有没有提前、提前多久,其实都不如"提醒有没有推动任务按时完成"这件事重要。而这,恰恰是管理层最该盯住的数据。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务提醒提前提醒教程:管理层数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/445833
读者评论
文章把提醒失效归因于规则与管理意图错配,而不是工具本身,这个判断很中肯。尤其提醒触达率、查看率、响应率、完成率四层漏斗的拆法,给了管理者一个可落地的检查框架,比单纯谈功能设置更有参考价值。
作为一线执行者,我对“提醒通胀”深有共鸣。每天十几条格式一样的提醒,最后只会批量已读。文章提到按任务周期分层设置提前量、关键任务用IM或短信升级提醒,这些思路如果真能落地,比统一24小时提醒有效得多。
案例里副总说报表只列逾期清单、不知道找谁改什么,这点很真实。管理层要的是趋势、异常和归因,执行层要的是具体动作。文章建议分开两类看板和数据口径,方向正确,但落地时还需要业务负责人持续校准指标,否则容易变成另一套形式化报表。
