去年底我帮一家做工业软件的公司做项目管理流程诊断,CTO 给我看了一组数据:过去 6 个月,团队在用的项目管理平台里累计发出了 4782 条任务到期提醒,但其中有 1163 条任务在提醒发出后 48 小时内没有发生任何状态变更。换句话说,大约每 4 条提醒里就有 1 条被「已读但不处理」。更让这位 CTO 意外的是,逾期最严重的 5 个任务,全部都是「至少被提醒过 4 次」的任务。提醒次数越多,反而越没人动。
这不是个例。在项目管理的日常运转中,「到期提醒」几乎是最容易被搭建、也最容易被忽略的一环。大多数团队把提醒当成一个开关,建任务时勾一下「提前一天提醒」,然后就默认它生效了。但真正决定提醒有效性的,不是有没有提醒,而是提醒背后的流程设计、触达路径、升级机制和监控指标。这篇文章想回答的就是:到期提醒要设计成什么样的流程规范,又该用哪些关键指标来控住「成员任务提醒失效」带来的项目风险。
我会结合我自己参与过的流程搭建案例、踩过的坑,以及对多种项目管理工具的实操观察,给出一套可以直接对照落地的框架。
一、先给结论:提醒不是通知,是「触发状态变更」的动作
如果你只记一句话,那就是这句:提醒的价值不在于「发出」,而在于「发出之后任务状态发生了改变」。所有围绕到期提醒的流程规范和指标设计,都应该服务于这个目标,而不是服务于「我们提醒过了」这件事本身。
我在给团队做诊断时,最常见的自欺欺人就是看「提醒发送记录」,后台显示 100% 发送成功,负责人就认为提醒机制运转良好。但发送成功只代表通道没断,不代表任务会被推进。真正需要盯的,是提醒发出后「响应」的那一环。
基于这个判断,一套完整的到期提醒体系应该由三层构成,缺一层都会漏水:
- 流程层:从任务创建时的截止时间设定,到提醒触发、升级、闭环的完整链路,解决「什么时候提醒谁」的问题;
- 指标层:用触达率、响应率、逾期率、升级率、平均响应时长等指标,回答「提醒到底有没有用」的问题;
- 校准层:定期复盘指标并调整提醒时机、渠道和升级阈值,解决「提醒会不会越来越没人理」的问题。
很多团队只做了流程层,而且是残缺的流程层,建任务时随手设个提醒,之后就再也没人回头看。这就是为什么提醒发了那么多,逾期依然存在。

二、背景与真实场景:多数团队的提醒机制停在「发了就行」
我在过去三年里,以顾问或内部推动者的身份,参与过大约 15 个团队的项目管理流程改造,团队规模从 8 人到 200 人不等,用的工具覆盖了国内外主流的几款项目管理平台。一个高度一致的观察是:提醒机制的成熟度,和团队规模并不成正比,而是和「有没有人对最终结果负责」强相关。
1. 小团队的提醒靠「人肉」,大团队的提醒靠「系统」
8-15 人的小团队,提醒往往靠人肉完成。项目负责人会在微信群里 @一下相关成员,或者干脆走到工位旁边说一句。这种方式触达率高、响应快,但完全依赖负责人的记忆和精力,一旦负责人忙起来或者休假,提醒就断了。
而当团队扩张到 50 人以上,人肉提醒开始失效,团队会转向系统提醒。这时候问题就来了:系统的提醒规则是谁配的?配了几级?升级给谁?大多数团队答不上来,因为「配提醒」这件事根本没有明确的责任人。任务创建者随手勾一下,就算交差了。
2. 中大型组织的提醒复杂度是成倍上升的
在 100 人以上的组织,一个任务往往涉及多个角色:任务负责人、协作方、审批人、项目负责人。提醒谁、什么时候提醒、用什么渠道提醒,都需要明确规则。以我服务过的一家约 150 人的企业为例,他们一个季度内跨越 6 个部门的交付项目就有 20 多个,每个项目里平均有 30 个带截止时间的任务。如果提醒规则不统一,光是「提醒口径」就能让 PMO 崩溃。
这也是为什么越来越多中大型企业会直接采购像 PingCode 这样面向中大型组织的项目管理平台。PingCode 支持私有化部署,对数据敏感型企业和有合规要求的组织比较友好;它同时也支持从 Jira 平滑迁移,对于正在做国产替代的团队来说是一个务实的选择。它把提醒规则、自动化流转和指标看板做成了可配置的能力,减少了「靠人记」的成本。
3. 提醒失效的代价往往在项目末期才暴露
提醒失效不像系统宕机那样立刻可见。一个任务被提醒了但没动,可能拖三天才被发现,而这三天的延误在关键路径上会被放大。我见过一个 90 天的交付项目,因为 3 个中间任务各拖了 5 天,最终交付延期了 18 天,因为这 3 个任务串在同一条关键路径上。

三、拆解常见误区:提醒做不好的团队,通常踩了这五个坑
在复盘那些「提醒发了但没人动」的案例时,我发现问题高度集中在下面几个误区上。它们表面上看起来都是小毛病,但在项目关键路径上都可能变成风险点。
1. 误区一:把「发送成功」等同于「提醒有效」
这是最普遍的一个。项目管理后台显示提醒 100% 发送成功,团队就认为万事大吉。但发送成功只说明消息从系统出去了,不代表成员看到了,更不代表成员会行动。触达和响应是两个完全不同的环节,必须分开监控。
2. 误区二:提醒层级越多越好
有的团队为了保险,把提醒设置成提前 7 天、3 天、1 天、当天、逾期后 1 小时、逾期后 1 天,六级提醒。结果呢?成员从第二级开始就自动忽略了,因为「反正后面还会提醒」。提醒层级过多会直接导致提醒疲劳,反而削弱了最后一级的紧迫感。
3. 误区三:所有任务的提醒规则都一样
一个「整理会议纪要」的任务,和一个「完成核心模块联调」的任务,风险等级完全不同,但很多团队的提醒规则是一刀切的。结果是关键任务得不到足够的关注,琐碎任务却被反复提醒,注意力的分配完全错位。
4. 误区四:提醒数据只用于追责,不用于改进
我见过一些团队把「逾期次数」直接挂钩绩效扣分。短期内逾期数据确实好看了,但代价是成员开始钻空子,提前把任务标记成「已完成」,或者在截止日前一天偷偷改期。数据变漂亮了,实际问题被藏得更深了。
5. 误区五:提醒规则配置完就再也不动
提醒规则和团队的工作节奏是相关的。团队扩张、项目类型变化、协作工具更换,都会让原本有效的规则失效。但我见过的团队里,主动复盘提醒规则的比例不到两成。大多数规则一旦配好,就跟着工具一起躺在那里,直到出问题才被翻出来。

四、专业判断逻辑:一套可落地的到期提醒流程设计
讲完误区,回到正题:到期提醒的流程到底该怎么设计?我把它拆成四个必须闭环的核心环节,每个环节都要有明确的责任人和动作标准。这套结构我在多个团队里验证过,从 50 人到 200 人的组织都能适配。
1. 环节一:任务截止时间的明确与共识
提醒的起点不是提醒本身,而是截止时间是否清晰。如果截止时间模糊到「本周内」「月底前」,那提醒从设计上就是失效的,系统不知道该在什么时候触发。
我的判断标准是:所有进入提醒流程的任务,截止时间必须具体到「日期+时间」,例如「3 月 15 日 18:00」,而不是「3 月 15 日」。原因很简单,当天 18:00 和当天 23:59 之间差了近 6 小时,对跨时区或跨班次的协作团队来说,这个差异会直接影响提醒触发时机和升级判断。
更重要的是,截止时间必须在任务创建时就和任务负责人达成共识,而不是被单方面指定。我在实践中会让任务创建者在设定截止时间后勾选一句确认:「已与负责人确认可通过」。这个小小的动作,能显著降低后续「我不知道要今天交」的扯皮。
2. 环节二:提醒触发的时机与层级
确认了截止时间,接下来是提醒的时机。我建议采用三级提醒结构,这在我参与过的团队里是平衡有效性和疲劳度的最优解:
- 第一级:提前预警(例如提前 2 个工作日),目的是给缓冲。此时任务大概率还没进入冲刺状态,提醒的作用是让负责人心里有数,提前排期;
- 第二级:到期提醒(到期当天上午),目的是推动行动。这是最关键的一级,必须保证触达;
- 第三级:逾期升级(逾期后 2 小时内),目的是调动资源。此时提醒不再只是发给任务负责人,而是同步给项目负责人。
三级之间的目的差异非常关键:预警给缓冲,到期给行动,升级给压力。如果团队用的是「提前 7 天 + 提前 3 天 + 提前 1 天 + 当天」这种四级前置提醒,本质上是在重复「预警」这一动作,反而弱化了「到期」和「升级」这两个真正推动行动的节点。

3. 环节三:提醒渠道的选择与组合
提醒渠道不是越花哨越好,而是要和提醒级别的紧迫度匹配。我给团队的通用建议是:
- 日常预警:站点内消息或工作台通知即可,避免打扰;
- 到期提醒:用团队日常沟通工具(如企业 IM)+ 平台站内消息双通道,确保看到;
- 逾期升级:除 IM 外,追加邮件或短信,必要时直接电话,因为此时已经是资源协调问题。
这里有个细节值得强调:渠道的选择要和「谁需要知道」绑定,而不是和「提醒级别」简单绑定。第一级预警只需要任务负责人知道,第二级到期提醒需要任务负责人和协作方知道,第三级升级则必须让项目负责人甚至上级管理者知道。渠道是载体,真正要设计的是信息触达的对象。
4. 环节四:升级机制与责任闭环
升级机制是很多团队最缺的一环。任务逾期了,然后呢?没人知道。我建议明确一条升级路径:任务负责人 → 项目负责人 → 上级管理者,每一级都有明确的响应时限。
要特别说清楚的是,升级不是惩罚,而是调动资源解决问题的手段。我见过有的团队把「升级」做成了「投诉」,一升级就意味着一顿批,结果成员宁愿偷偷改期也不愿升级。正确的做法是把升级定位成「任务遇到阻碍,需要更高层级协调资源」的正常通道,让成员主动愿意升级,而不是被动被升级。

五、五个关键指标:怎么量化提醒到底有没有用
流程设计好了,怎么知道它有没有效?这就要靠指标。我在实践中会重点关注下面五个指标,它们从不同角度回答「提醒是否触发了行动」这个问题。需要说明的是,具体的行业基准值因团队规模和业务类型差异极大,下面给出的数值区间是我在多个团队里观察到的经验范围,仅作为参考锚点。
1. 提醒触达率:提醒有没有送到人
定义是:成功送达目标成员的提醒数 ÷ 应发送提醒总数。这个指标主要暴露通道问题,比如邮箱失效、IM 通知被关闭、账号异常。健康团队的这个指标通常在 95% 以上。如果低于 90%,说明渠道配置或成员账号管理有问题,要先修管道,再谈其他。
2. 提醒响应率:提醒发出后任务有没有动
定义是:提醒发出后规定时间内任务状态发生变更的数量 ÷ 成功触达的提醒数。这是衡量提醒有效性的核心指标,也是我判断一个团队提醒机制好坏的第一个指标。它直接对应本文开头的痛点:提醒发了但没人理。我观察到的健康区间是 75% 以上,低于 60% 就要认真查原因了,是提醒时机不对,还是任务本身优先级就低。
3. 逾期率:结果指标,但要区分首次和多次
定义是:超过截止时间仍未完成的任务数 ÷ 总任务数。逾期率是一个结果指标,但它有个陷阱:一定要把「首次逾期」和「多次逾期」分开看。首次逾期可能是排期不准或临时变化造成的偶发情况;而多次逾期(同一成员或同一类型任务反复逾期)反映的是系统性问题,比如任务颗粒度太粗、资源分配不合理,或者提醒机制对该类任务根本无效。
4. 升级触发率:升级通道有没有被用起来
定义是:进入升级流程的任务数 ÷ 总任务数。这个指标过高或过低都是问题。过高(比如超过 40%)说明前期提醒基本失效,任务都要走到升级才被处理;过低(比如低于 5%)则要怀疑升级机制形同虚设,成员遇到阻碍也不愿意升级。我观察到的健康区间大约在 10%-25% 之间。
5. 平均响应时长:提醒时机是否合理的晴雨表
定义是:从提醒发出到任务状态变更的平均时间。这个指标用来评估提醒时机和成员响应习惯。如果平均响应时长长达 30 小时以上,说明到期提醒发得太早,或者成员形成了「临近截止才处理」的习惯,需要重新校准提醒时机。我观察到的健康区间是 4-12 小时。
| 指标 | 计算口径 | 经验健康区间(参考) | 异常信号解读 |
|---|---|---|---|
| 提醒触达率 | 成功送达数 ÷ 应发送总数 | ≥ 95% | 低于 90% 优先排查渠道和账号 |
| 提醒响应率 | 状态变更数 ÷ 成功触达数 | ≥ 75% | 低于 60% 说明提醒时机或任务优先级有问题 |
| 逾期率 | 逾期任务数 ÷ 总任务数 | 因团队而异,需分首次/多次 | 多次逾期集中,反映系统性问题 |
| 升级触发率 | 升级任务数 ÷ 总任务数 | 10% – 25% | 过高说明前期失效,过低说明升级形同虚设 |
| 平均响应时长 | 状态变更时间 – 提醒发出时间 | 4 – 12 小时 | >30 小时说明提醒时机偏早或响应习惯差 |
需要再次强调,上面的区间是经验锚点,不是行业标准。50 人的产品和 200 人的交付团队,这些数字的合理值一定不同。判断指标健康与否,关键不是和某个外部基准比,而是和自己团队的历史数据比,看趋势是在改善还是在恶化。

六、一个真实的落地案例与数据观察
我想用一个具体案例来说明这套框架怎么落地。主角是一家约 120 人的金融软件公司,下面简称 A 团队。他们在一次季度交付中连续出现延误,CTO 找到我时,最先问的问题是:「我们提醒明明发得很多,为什么还逾期?」
1. 改造前的状态
A 团队当时在用某项目管理工具,提醒设置是每个任务「提前 1 天 + 当天」两级,渠道只有站内消息。他们的任务截止时间设置里,大约 40% 写的是「本周内」这种模糊表述。任务由项目负责人单方面指派,很少和负责人确认。升级机制在流程文档里写得很漂亮,但实际上半年里几乎没有走通过一次。

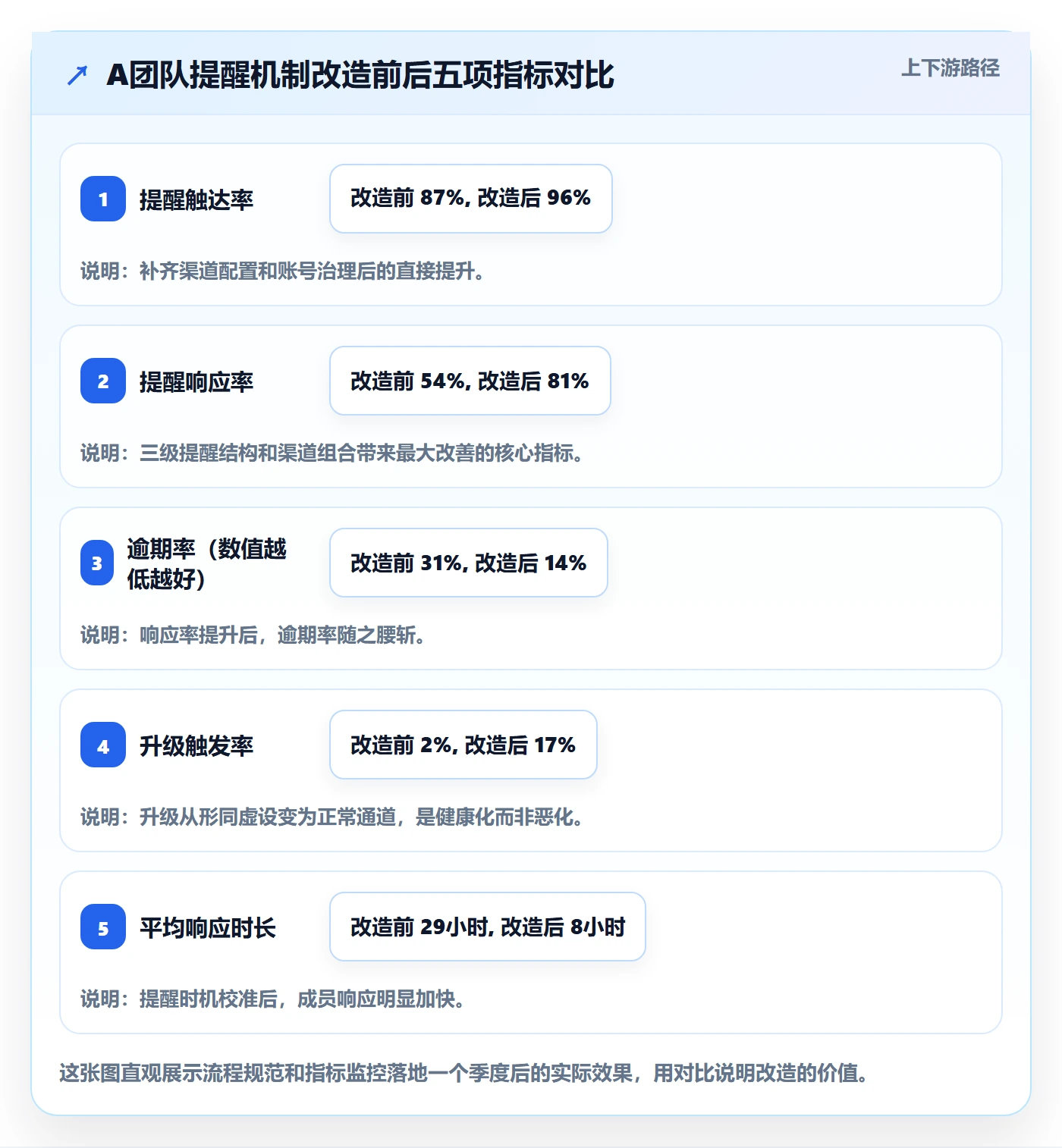

改造前三个月的核心数据是:提醒触达率 87%,提醒响应率 54%,逾期率 31%,升级触发率 2%,平均响应时长 29 小时。这组数字完美对应了上面讲的所有误区。
2. 改造动作
我们做了四件事:第一,强制所有带截止时间的任务必须填写「日期+时间」,并勾选「已与负责人确认」;第二,把提醒改成三级结构,提前 2 天预警、当天到期、逾期 2 小时升级;第三,渠道升级为预警用站内信、到期用 IM+站内信、升级用 IM+邮件;第四,把升级从「追责」重新定位为「资源协调通道」,并明确项目负责人 4 小时内必须响应。
在工具选型上,A 团队后来迁移到了 PingCode。其中一个原因是他们属于数据敏感型的金融行业,需要私有化部署;另一个原因是他们原本使用 Jira,PingCode 支持从 Jira 平滑迁移,历史任务和提醒配置的迁移成本比较低。对正在做国产替代的中大型组织来说,这个迁移路径是比较务实的。当然,工具只是载体,上面那四个动作换任何一个支持多级提醒和自动化流转的平台都能做。
3. 改造后的观察
运行一个季度后,A 团队的指标变化是明显的:提醒触达率从 87% 升到 96%,提醒响应率从 54% 升到 81%,逾期率从 31% 降到 14%,升级触发率从 2% 升到 17%,平均响应时长从 29 小时降到 8 小时。
但我想强调一个更让我在意的观察:改造后升级触发率的上升(2% 到 17%)其实是好事。它说明升级通道终于被用起来了,成员遇到阻碍愿意走升级,而不是硬扛到逾期。很多团队误以为升级率越低越好,恰恰相反,一个健康的体系里,升级是正常运转的一部分。

七、不同情况下的行动建议
不是所有团队都需要一上来就做全套改造。我按团队成熟度和痛感强弱,给出分场景的建议。
1. 如果你的团队提醒基本靠人肉、规模在 20 人以内
优先解决的是「提醒依赖个人」的问题。建议至少把所有带截止时间的任务搬到统一平台的提醒里,让系统承担基础提醒,人只负责关键节点的补充。这个阶段不用追求多级提醒,能保证到期当天必到即可。
2. 如果你的团队已经用系统提醒,但响应率一直上不去
重点查两件事:一是提醒时机是否太早(很多人响应率低是因为提醒发在任务还没进入状态的时候);二是提醒渠道是否单一(只靠站内信很容易被淹)。先做渠道和时机的调整,通常就能看到改善,不必先改流程。
3. 如果你的团队规模超过 100 人、跨部门协作频繁
这时候流程和指标的标准化就绕不开了。建议明确一个「提醒规则负责人」,统一配置三级提醒和升级路径,并建立每月复盘关键指标的习惯。工具上,优先选择支持多级提醒、自动化流转和指标看板的平台,PingCode 这类面向中大型组织、支持私有化部署的平台可以作为候选之一,特别是对于有国产替代和 Jira 迁移需求的团队。
4. 如果你所在的是强合规、数据敏感行业
提醒数据本身可能涉及项目信息,建议优先考虑支持私有化部署的平台,并明确提醒数据的访问权限。合规要求高的行业,提醒渠道中短信和电话的使用也要谨慎,避免敏感信息外泄。

八、不同情况下的取舍
最后聊聊取舍。提醒机制的每一个设计选择,背后都是在不同目标之间权衡,没有绝对正确的答案。
1. 提醒频率 vs 提醒疲劳
提醒越密,短期逾期率可能越低,但长期会培养出「选择性忽略」的习惯。我的取舍是:宁可少提醒,也要保证每一次提醒都值得被认真对待。三级提醒是我认为的平衡点,超过三级就要慎重评估。
2. 指标监控力度 vs 团队信任
指标监控得越细,短期数据越可控,但过度监控容易让团队产生被监视感,尤其是当指标和绩效强绑定时。我的取舍是:提醒数据主要用于改进流程,而非直接用于考核个人。如果一定要和绩效挂钩,建议挂钩到「团队整体响应率」而非个人逾期次数,减少数据造假的动机。
3. 自动化 vs 人工校准
自动化能大幅降低提醒的人力成本,但自动化规则配置得越复杂,越需要人工定期校准。我见过团队把提醒规则配得极其精细,结果没人维护,半年后满屏都是无效提醒。我的取舍是:规则从简,留出每月一次的复盘校准时间,比一开始就配一套完美规则更可持续。
4. 通用规则 vs 任务分级
统一规则好维护,但会错配注意力;任务分级更精准,但配置成本高。我的取舍是:先按「是否在关键路径上」把任务分成两类,只对关键路径任务做精细化提醒。这样既控制了配置成本,又保证了最重要的任务得到足够关注。

九、结语:提醒的终点,是成员不再需要被提醒
回到最开始那个数据:每 4 条提醒就有 1 条被已读但不处理。这个比例不会靠「多发几次提醒」降下来,只能靠流程规范、渠道设计、升级机制和指标监控一起改下来。
但我想留一个更值得玩味的判断:一套真正好的提醒流程,最终的表现是提醒被用得越来越少。因为当截止时间清晰、责任明确、升级通道顺畅之后,成员会逐渐养成「不需要被提醒也能按时交付」的习惯。指标是手段,不是目的;触达率、响应率、逾期率这些数字,最终是为了让协作的摩擦变小,而不是为了制造一张好看的成绩单。
所以,下一步你可以做一件很小但很关键的事:打开你们团队的项目管理平台,统计一下最近一个月的提醒响应率,也就是提醒发出后 24 小时内任务状态发生变更的比例。如果这个数字低于 60%,那不用怀疑,你们的提醒机制正在漏水,值得从这篇文章里的三级提醒结构和五个指标开始,重新梳理一遍。先从调整提醒时机和渠道这两个低成本动作入手,多数团队这一步就能看到明显改善。
常见问题解答(FAQ)
1. 到期提醒流程里,提前几天发提醒最合适?
我之前带一个七人小团队时,试过提前一周就开始提醒,结果大家全当耳旁风,真到截止那天还是有人没交。我也试过只发当天一次,结果那天正好有人请假,直接漏掉。所以到底提前多久发,才既不被忽略又不至于让人疲劳?
判断依据不是天数本身,而是任务的颗粒度和成员的响应习惯。我的做法是按任务所需工时反推:工时超过三天的任务提前两天预警,一天到三天提前一天,半天以内只在到期当天上午提醒。关键是每一级提醒的语气和用途必须不同,预警级只提供缓冲,不催办;到期级明确写明今天几点前要交付什么;逾期级才点明后果。
层级控制在三级以内,每一级的间隔不要小于二十四小时,否则成员会把它当成同一条消息重复推送。
2. 团队规模小,到底要不要做多级提醒?
我们组一共九个人,我觉得大家抬头不见低头见,发一次提醒就够了,搞多级提醒是不是太像大公司那套繁文缛节了?但最近连续两个月都出现任务逾期,我又怀疑是不是提醒太单一了。
小团队同样需要多级,但级数可以压缩到两级。判断标准是看逾期任务的分布:如果逾期集中在少数几个人身上,那是人的问题,加提醒层级没用;如果逾期分散在不同人、不同任务上,说明是机制问题,需要补一级预警。
具体做法是保留提前一天预警和到期当天提醒,取消逾期后的短信或电话升级,把升级改成项目负责人在群里直接问一句卡在哪里。小团队的优势是沟通链路短,升级成本低,不必照搬大团队的完整升级路径,但提前预警这一级不能省,它承担的是让成员自己安排工作顺序的功能。
3. 提醒触达率和提醒响应率,哪个更该优先盯?
我们老板要求把提醒相关的数据都统计出来,结果报表上列了七八个指标,每次复盘都不知道该先看哪个。触达率和响应率听起来都很重要,但真出了问题,我应该先查哪一个?
优先盯响应率,触达率作为排查工具而不是考核指标。响应率的定义是提醒发出后规定时间内任务状态发生变更的比例,它直接反映提醒有没有转化成行动;触达率只说明消息发出去了,消息送达但没人动,恰恰是最常见的失效场景。判断口径要提前约定:状态变更包括更新进度、提交成果、标记阻塞、申请延期这四类,只点开消息不算。
实操上先看整体响应率,如果低于团队自己的历史基线,再往下拆渠道触达率,看是不是某个渠道失效或者被折叠。触达率高而响应率低,说明问题出在提醒内容和时机,不在渠道。
4. 提醒数据能不能直接和绩效考核挂钩?
我们领导想拿逾期次数来做绩效扣分依据,我觉得这样搞大家肯定会想办法糊弄数据,比如提前把任务标成完成,到时候再改回来。但如果不挂钩,提醒又没人当回事,这个度到底怎么把握?
建议提醒数据用于改进流程,绩效考核另设口径,两者不要直接打通。理由是一旦提醒数据变成扣分依据,成员的最优策略就从按时完成变成让数据好看,你会看到大量任务在截止前被标记完成、随后又被重新打开,反而污染了逾期率这个指标。
可执行的做法是分两条线:一条是过程线,用响应率和平均响应时长做月度复盘,只讨论提醒时机和渠道是否需要调整;另一条是结果线,用最终交付质量和交付准时情况做考核,和提醒次数脱钩。如果确实需要把提醒纳入评价,只纳入升级触发这一项,并且只追问触发原因,不直接折算分数。
核心关键词
文章包含AI辅助创作:到期提醒流程与规范:项目成员任务提醒风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/447524
读者评论
文章把提醒失效拆解成漏斗和指标体系,比单纯讲配置提醒有价值。"发送成功不等于有效"确实是多数团队的盲区,响应率和闭环率才该是核心指标。
三级提醒结构(预警、到期、升级)的思路比较实用,尤其强调每级目的不同而非简单叠加。不过小团队人肉提醒的稳定性问题,文中给的建议偏少。
提醒数据用于追责会导致成员改期或提前标记完成,这个观察很真实。指标设计如果只考核逾期次数,反而会催生数据造假,需要更关注任务推进质量。
