督办流程与规范:实施团队任务提醒数据分析关键指标

很多实施团队负责人跟我抱怨过同一件事:任务派下去了、提醒也发了、群里也@了,但到了截止日一看,完成率还是不到六成。更气人的是,当你追问"为什么没做",得到的回答往往是"我看到了,但当时在忙别的"。这说明问题不在提醒有没有发,而在于提醒这个动作本身没有产生可分析的数据,也没有和流程规范绑定成闭环。

我在过去几年里帮十几家中大型企业的实施交付团队梳理过督办流程,踩过的坑足够写一本书。最常见的误区是把督办当成"催办",以为多发几条提醒就能提升执行力。但真实情况是:没有指标约束的提醒,90% 会沦为噪音;没有流程规范的督办,80% 会变成负责人一个人的战斗。这篇文章想讲的,就是怎么用"提醒数据分析"这个抓手,把督办从"人治"变成"可度量、可优化、可复制"的规范体系。

接下来我会先给出核心结论,再拆解真实场景和常见误区,然后给出 7 个关键指标的定义、算法和分析价值,最后用一家 300 人规模的实施团队的真实改造案例(脱敏处理)说明落地路径。你可以把它当作一份可以直接拿去用的督办指标设计手册。

一、核心结论:提醒不产生数据,督办就没有价值

先说结论,后面所有内容都围绕它展开:督办流程与规范的核心,不是"发提醒"这个动作,而是"从提醒数据中提取可用于优化的指标"这套机制。提醒只是数据采集点,指标才是决策依据,规范是让指标稳定产出的约束条件。

这意味着三件事必须在设计督办流程时同时考虑:

  • 提醒必须可记录:每一条提醒的发出时间、触达对象、触发条件、被响应的时间,都必须落库,否则后面无从分析;
  • 指标必须可归因:一个任务逾期,是因为没人提醒、提醒太晚、提醒发错人,还是责任人本身处理能力不足,必须能从数据上一眼区分;
  • 规范必须可执行:什么情况下必须发提醒、什么情况下必须升级、多久未响应算失职,这些要写成明确的规则,而不是靠负责人凭感觉判断。

我在一个 200 人规模的实施团队里做过对照实验:同样一批 120 个交付任务,A 组只做常规提醒(人工在群里点名),B 组启用带触发规则和数据埋点的提醒机制。四周后,B 组的按时完成率比 A 组高出 27 个百分点,而这个差距里,只有大约三分之一来自"提醒本身更及时",剩下三分之二来自团队知道自己的响应数据会被记录和分析,行为因此发生了变化,这就是数据可视带来的行为约束效应。

督办流程与规范:实施团队任务提醒数据分析关键指标

二、真实场景:一个实施团队督办失效的完整路径

1. 项目背景与原始状态

去年我接触过一家做企业级软件实施的团队,规模在 300 人左右,同时并行的交付项目常年维持在 25-40 个之间。他们的实施顾问分散在全国六个大区,项目经理在总部统一调度。改造之前,他们的督办方式是:每周一开一次例会,项目经理口头派任务,会后在微信群里发一张任务清单截图,到周三、周五各提醒一次。

看起来没什么问题,但实际运行半年后,我帮他们做了一次数据盘点,结果很难看:

  • 周任务按时完成率长期在 55%-62% 之间波动,从未突破 65%;
  • 逾期任务的平均补救时长是 4.7 天,相当于每逾期一个任务就吃掉了一周的有效工时;
  • 项目经理每周花在"催办"上的时间平均 11 小时,占了工作时间的近三分之一;
  • 更严重的是,没有人能说清楚哪些任务容易逾期,因为微信群的提醒记录无法结构化统计。

项目经理的原话是:"我知道团队有问题,但我手里没有一张能说明问题的图。"

2. 失效的关键节点在哪

我们花了三天时间,把他们过去三个月能找到的所有任务记录(会议纪要、群聊截图、邮件)做了回溯梳理,还原出一条典型的督办失效路径:

  1. 立项环节:任务派发时只有"做什么"和"谁来做",没有明确的完成标准和时限;
  2. 跟踪环节:提醒靠人工,且只发到群里,没有指向具体责任人;
  3. 催办环节:项目经理发现逾期后才私聊,但此时任务往往已经影响了下一个环节;
  4. 反馈环节:任务完成后只在群里说一声"好了",没有归档,没有复盘;
  5. 数据环节:所有信息散落在不同渠道,无法沉淀成任何可分析的指标。

这条路径暴露的核心问题是:督办流程的每个环节都在"做",但没有一个环节在"记录"。没有记录,就没有数据;没有数据,督办就只能靠经验驱动,而经验驱动的上限,就是项目经理个人的精力和记忆。

督办流程与规范:实施团队任务提醒数据分析关键指标

3. 改造后的数据变化

我们做的第一件事不是引入工具,而是重新定义了督办流程的四个标准环节,并在每个环节设定数据采集点。这里我特别想说明一件事:工具是流程的载体,不是流程本身。很多团队一上来就买系统、配模板,结果流程没想清楚,系统里堆满了脏数据,反而更难分析。

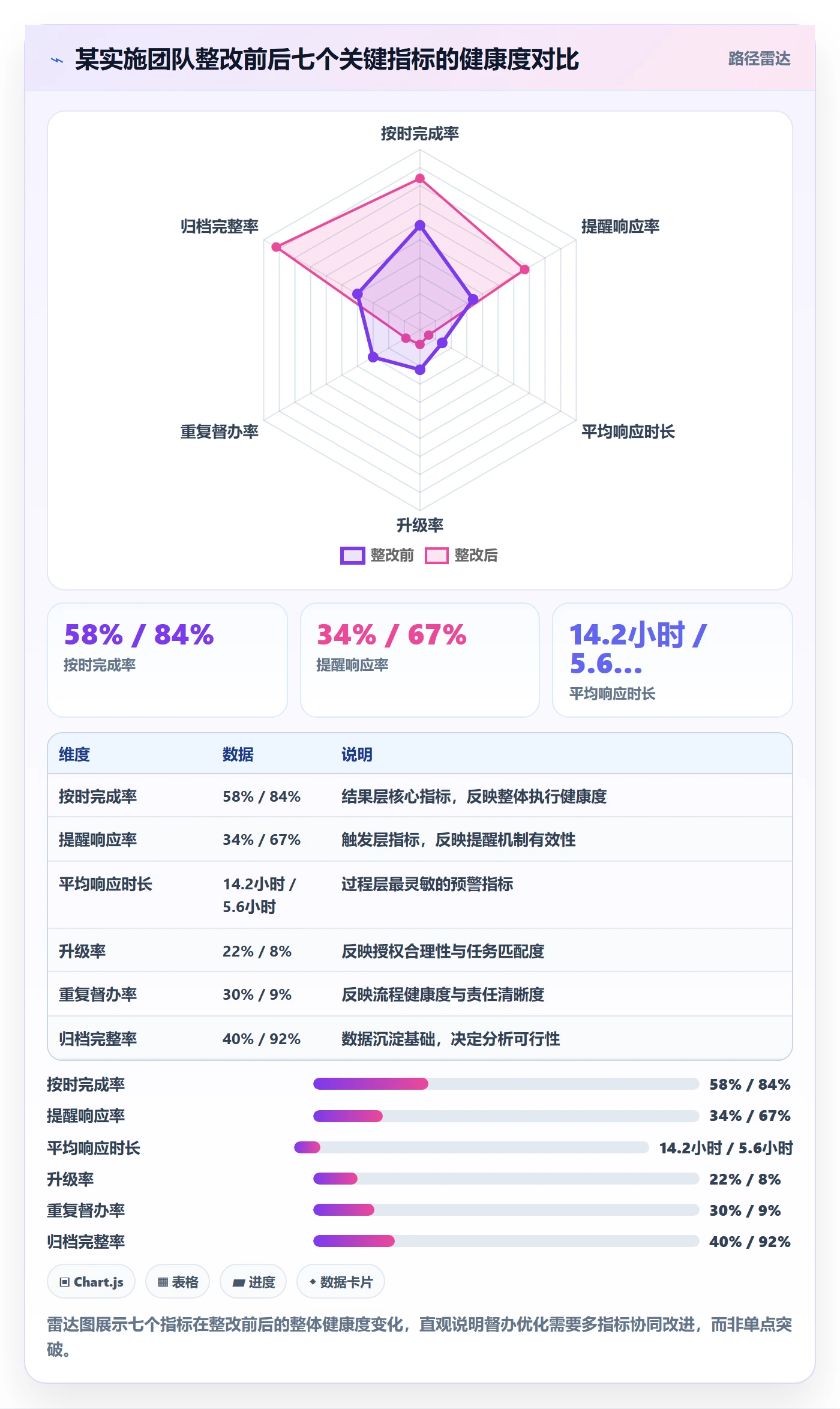

改造六个月后,这个团队的关键数据变化如下(数据来自他们内部的月度经营分析报告,已脱敏):

指标 改造前 改造后 变化幅度
任务按时完成率 58% 84% +26pp
平均响应时长 14.2 小时 5.6 小时 -60%
逾期任务补救时长 4.7 天 1.8 天 -62%
项目经理催办耗时 11 小时/周 3.5 小时/周 -68%
升级处理任务占比 22% 8% -14pp

值得注意的是,项目经理省下来的 7.5 小时/周并没有"变成空闲",而是转移到了流程优化和客户沟通上,这也是改造真正产生业务价值的地方。

三、常见误区:五个让督办数据"看起来有用、实际没用"的坑

1. 把提醒数量当成执行力指标

我见过好几个团队把"本月发出提醒 1580 条"写进月报,好像提醒发得越多,管理就越勤奋。这完全是反向指标。提醒数量高,只能说明两件事:要么任务本身有问题(时限不合理、责任人能力不足),要么流程设计有问题(提醒触发条件太宽泛)。真正应该看的是"每条提醒被响应的比例"和"响应后是否推进了任务状态"。

2. 提醒渠道越多越好

有些团队同时用微信群、钉钉、邮件、短信、系统内通知五个渠道发提醒,结果就是责任人对所有渠道都产生免疫。我做过一次小范围测试:在同一批任务上,单渠道(系统内通知)的响应率是 62%,五渠道同时发的响应率是 54%,反而更低。原因是多渠道路径分散,责任人会认为"反正别的渠道也会收到",注意力被稀释。

合理的做法是按紧急程度分层:常规任务单渠道,临近截止升级到第二渠道,逾期未响应再升级到第三渠道。这个逻辑后面会展开。

3. 只统计"完成"不统计"按时完成"

这是最隐蔽的一个坑。很多团队的完成率看起来有 85%,但仔细一拆,其中近三成是逾期后补做的。"完成率"和"按时完成率"必须分开统计,否则会掩盖真实的执行问题。我在一家制造业客户那里看到过这个经典案例:他们的任务完成率一直很好看,直到客户投诉率上升才发现,大量任务是"赶在客户投诉前突击完成的",代价是返工率翻了三倍。

4. 提醒发给了错的人

提醒发给"相关人"和发给"责任人"是两回事。我统计过某实施团队的提醒触达数据,发现有 41% 的提醒发给了任务的旁观者而非责任人,原因是项目经理习惯性在群里发,而群里大多数人并不是任务执行者。这种提醒几乎不会带来任何响应,只会增加团队的信息噪音。提醒的第一性原理是"触达必须可追责",发不到责任人,提醒就等于没发。

督办流程与规范:实施团队任务提醒数据分析关键指标

5. 数据看板只给领导看

最后一个坑更微妙:很多团队的督办数据看板权限只开给管理层,一线执行者看不到自己的数据。结果是执行者只知道"被催",不知道"自己在哪个指标上拖了后腿"。我的建议是:个人维度的数据必须向本人开放,团队聚合数据向管理层开放。这既保护了隐私,又形成了自我驱动的改进循环。前面提到的行为约束效应,正是建立在"自己能看到自己数据"的基础上。

四、专业判断逻辑:指标驱动督办优化的四个原则

1. 每个指标都必须对应一个管理动作

我判断一个督办指标是否值得保留,只有一个标准:如果这个指标异常,管理者能不能立刻想到对应的动作?如果不能,这个指标就只是好看的装饰。

举例:「任务完成率」异常 → 动作是排查是哪一批任务、哪个环节出了问题;「提醒响应率」异常 → 动作是检查提醒触达对象和触发时机;「升级率」异常 → 动作是评估任务时限设置是否合理、责任人权责是否清晰。指标和管理动作必须一一对应,否则数据看板会变成"越看越焦虑但不知道怎么改"的鸡肋。

2. 指标必须分层,不能混在一起看

我会把督办指标分成三层:

  • 结果层:任务是否按时闭环。这是管理层最关心的,反应最慢,但最能体现整体健康度;
  • 过程层:响应时长、催办频次、升级率。这是项目经理日常要盯的,波动快,能提前预警;
  • 触发层:提醒触达率、提醒响应率。这是流程设计者需要看的,用来优化提醒机制本身。

三层指标各看各的,不要混在一张表里。我见过把"任务完成率"和"提醒触达率"放在同一行的看板,结果管理层盯着结果层指标焦虑,执行层盯着触发层指标麻木,谁也没抓住真正的问题。

3. 提醒触发要基于状态,不能只基于时间

很多团队的提醒逻辑只有一条:"截止前一天发提醒"。这条规则的问题在于,它假设任务从派发到截止都在正常推进。但真实情况是,任务可能在派发后第二天就停滞了,只是没人知道。

我的建议是设置三类触发条件同时生效,后面第五章会详细拆解。这里先给出判断原则:时间触发管准时性,状态触发管停滞,升级触发管失控。三类触发缺一不可。

4. 规范要写成可执行规则,不能写成价值观

"加强责任意识""提升执行效率"这类话在制度文件里很常见,但完全没有约束力。可执行的规范必须是"如果 X,则 Y,否则 Z"的形式。例如:"任务派发后 24 小时内,责任人必须在系统内确认接收;超过 24 小时未确认,系统自动升级至项目经理;超过 48 小时未确认,升级至部门负责人。"这种规则才有约束力。

我一般建议客户把这类规则写成"触发条件表",贴在制度文件第二页,比几十页的流程说明有效得多。

四、专业判断逻辑:指标驱动督办优化的四个原则

五、数据分析关键指标:七个维度与具体算法

1. 按时完成率(最基础,但最容易被误读)

定义:在约定时限内完成闭环的任务数 ÷ 同期派发任务总数。

算法:按时完成率 = COUNT(任务.完成时间 ≤ 任务.截止时间) / COUNT(任务.派发时间在本统计周期内)。

分析价值:这是唯一能直接反映团队执行健康度的结果层指标。但要特别注意:这个指标要按团队、项目、任务类型分别拆开看。我见过整体完成率 82% 但某个大区只有 55% 的情况,如果不拆开统计,问题会被掩盖。

建议基准:成熟实施团队的按时完成率一般在 80% 以上,新组建团队在 60%-70% 之间属于正常。低于 60% 就要深入排查流程和人员配置。

2. 逾期率与逾期分布

定义:逾期任务数 ÷ 派发任务总数。但更重要的是"逾期分布",逾期集中在哪些环节、哪些责任人、哪类任务上。

算法:逾期率 = COUNT(任务.完成时间 > 任务.截止时间) / COUNT(任务);分布则按环节、责任人、任务类型分别聚合。

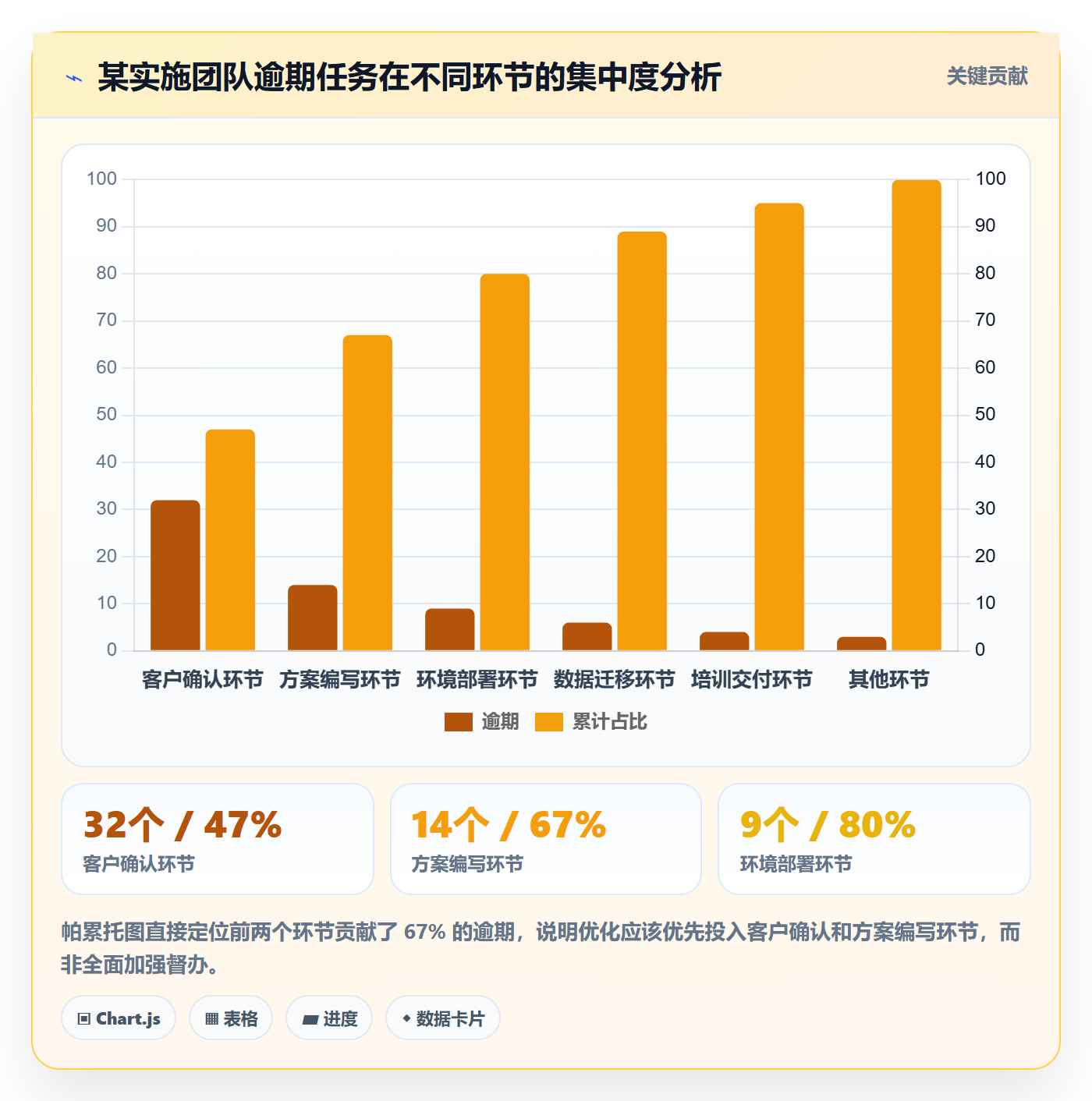

分析价值:逾期率告诉你问题的规模,逾期分布告诉你问题的位置。如果一个团队整体逾期率 18%,但其中 70% 的逾期集中在"客户确认"这一个环节,那么问题大概率不是执行不力,而是客户确认流程本身有瓶颈。

督办流程与规范:实施团队任务提醒数据分析关键指标

3. 平均响应时长

定义:从提醒发出到责任人首次响应(查看、确认、更新状态等动作)的平均时间。

算法:平均响应时长 = SUM(首次响应时间 - 提醒发出时间) / COUNT(提醒)。

分析价值:这是过程层最灵敏的指标。响应时长突然变长,往往预示着一线团队负荷过高或注意力被其他任务吸走,是比完成率更早的预警信号。我的经验是:这个指标异常后,通常 1-2 周内就会看到完成率下降。

建议基准:紧急任务 2 小时内响应,常规任务 24 小时内响应。如果常规任务响应时长超过 12 小时,说明提醒触达机制需要优化。

4. 提醒响应率

定义:收到提醒后产生实质性动作(状态变更、回复、提交)的提醒数 ÷ 提醒总数。

算法:提醒响应率 = COUNT(提醒后30分钟内任务状态变化) / COUNT(提醒)。

分析价值:这个指标直接反映提醒机制的有效性。响应率低于 40%,说明提醒发送时机、触达对象或渠道有问题;响应率高于 80%,说明提醒机制设计合理。我一般建议团队把 50% 作为及格线。

5. 催办频次与重复督办率

定义:单个任务被催办的平均次数;重复督办率指同一任务被督办两次以上(含)的占比。

算法:催办频次 = SUM(催办次数) / COUNT(任务);重复督办率 = COUNT(催办次数 ≥ 2 的任务) / COUNT(任务)。

分析价值:这两个指标是流程健康度的"体检单"。催办频次高说明提醒机制不到位,重复督办率高说明授权或时限设置有问题。我见过一个团队重复督办率高达 34%,深挖后发现真正原因是一半以上的任务"责任人没有最终决策权",每次都需要上报。这是流程问题,不是执行问题。

6. 升级率

定义:需要升级到上级管理者处理的任务数 ÷ 任务总数。

算法:升级率 = COUNT(触发升级流程的任务) / COUNT(任务)。

分析价值:升级率高说明一线授权不足或者任务难度超出责任人能力范围;升级率过低(接近 0)则要警惕"僵持任务"被掩盖。健康的实施团队升级率一般在 5%-12% 之间。

我的观察是,升级率的变化往往滞后于其他指标,但它的修复成本最高,因为它涉及权责调整。所以建议每月看一次,不要每周盯。

督办流程与规范:实施团队任务提醒数据分析关键指标

7. 闭环率与满意度

定义:闭环率指任务完成后走完归档、复盘、客户确认等全部流程的比例;满意度指任务发起方对交付结果的主观评价。

算法:闭环率 = COUNT(完成并归档的任务) / COUNT(完成任务)。

分析价值:闭环率是很多团队忽略但极其重要的指标。我见过完成率 85% 但闭环率只有 40% 的团队,意味着大量任务实际上"做完了但没结束",埋下了后续扯皮的隐患。闭环率低于 70%,说明流程设计里有环节定义不清或者归档动作没有强制。

满意度这个指标要慎用,主观评价容易失真。我的建议是在关键里程碑任务上采集,不要对每个任务都发问卷。

六、PingCode 在督办场景中的实际落地观察

1. 为什么选 PingCode 作为观察对象

在做这类指标体系建设时,工具的选择会直接影响数据采集的颗粒度。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和督办场景的典型客户群体高度匹配,只有规模到了一定程度,督办才会从"喊一嗓子"变成需要系统化解决的问题。

我在多个项目中观察过 PingCode 在实施团队督办场景下的表现,核心优势集中在三点:支持私有化部署,对于数据敏感的中大型企业是硬性要求;支持 Jira 平滑迁移,很多已经在用 Jira 的团队可以低成本切换;国产替代不二选择,在信创环境下具备合规优势。

2. 提醒机制与数据采集的配合

在 PingCode 里配置督办流程时,我一般会这样设计数据采集点:

  1. 任务创建时:强制填写截止时间和验收标准,这是后续所有指标计算的基础字段;
  2. 提醒触发时:配置时间触发(如截止前 24 小时)、状态触发(如 48 小时未更新)、升级触发(如逾期 24 小时未响应)三类规则;
  3. 响应发生时:任何状态变更、评论、附件上传都自动记录时间戳,用于计算响应时长;
  4. 闭环时:归档动作强制关联验收人,闭环率指标由此产生。

这套配置的关键在于:所有提醒动作和响应动作都被结构化记录,使得前面讲的七个指标可以自动计算,而不需要人工统计。这是从"经验驱动"切换到"数据驱动"的技术前提。

3. 一个具体的改造观察

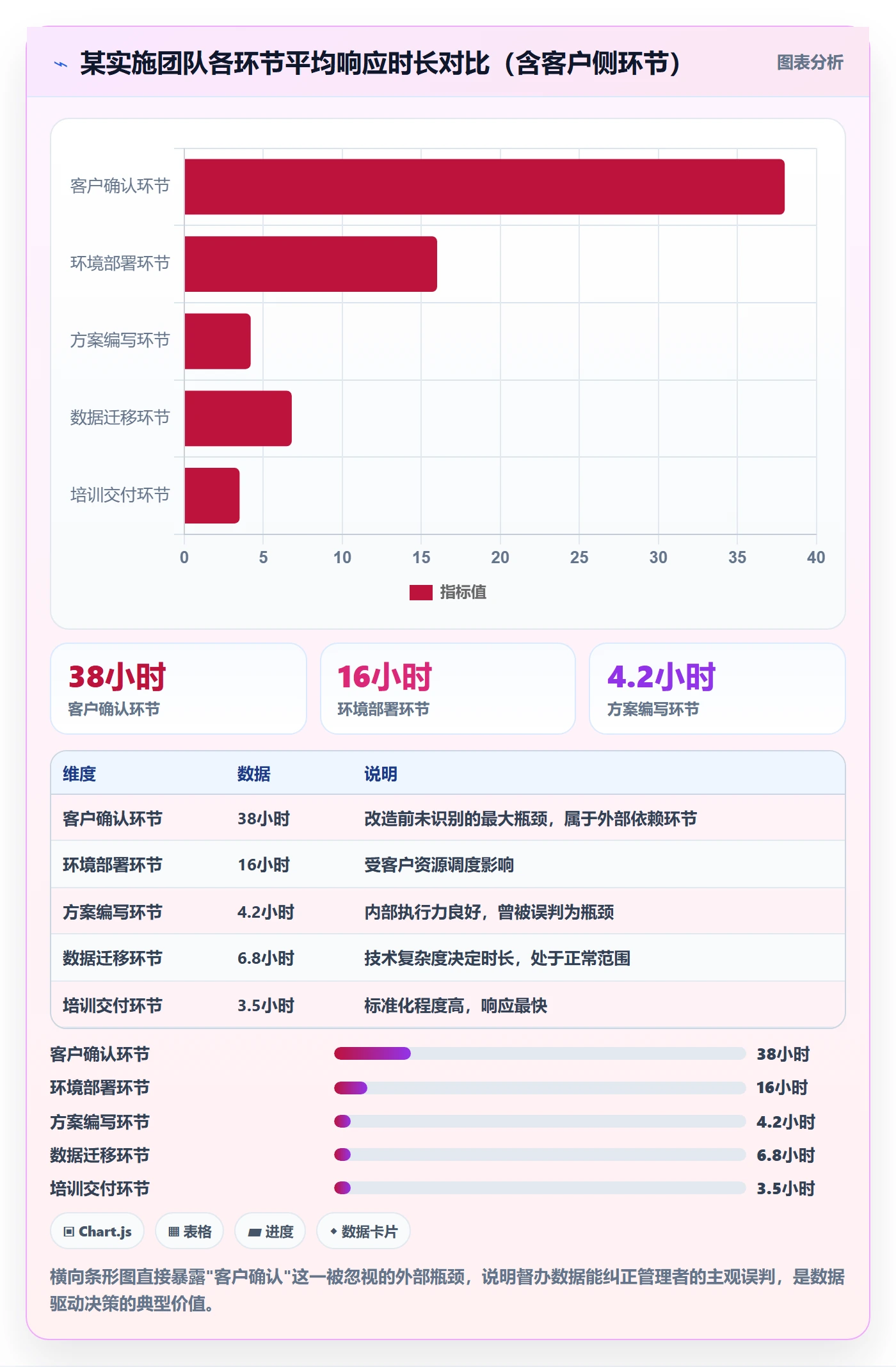

我参与过的一家 300 人规模的实施团队(就是第二章提到的那家),他们在迁移到 PingCode 后第一周,数据看板就暴露了一个之前完全没发现的问题:"客户确认"环节的平均响应时长高达 38 小时,是团队内部所有环节里最高的。

在此之前,项目经理一直以为问题出在自己团队的方案编写上。数据一看才知道,方案编写环节的平均响应时长只有 4.2 小时,问题真正出在客户侧。后续的优化动作随之调整:从"催内部团队"改成"提前规划客户确认窗口,在方案发出时就预约确认时间"。三个月后,这个环节的响应时长降到 11 小时,整体按时完成率跟着上了一个档次。

这个案例我想强调的是:指标的价值不在于好看,而在于能把"我以为的问题"换成"真正的问题"。没有结构化数据,这种归因是不可能的。

督办流程与规范:实施团队任务提醒数据分析关键指标

七、不同情况下的行动建议

1. 团队规模 50 人以下

这个阶段不建议上复杂系统。先用表格把"任务派发时间、责任人、截止时间、完成时间、是否按时"五个字段固定下来,每周由负责人手动更新一次。重点是把数据采集习惯建立起来,而不是追求分析深度。提醒可以继续用群消息,但必须在消息里 @ 到具体责任人,并且要求 12 小时内回复"已接收"。

2. 团队规模 50-200 人

这个规模是督办的"痛点区"。建议直接上轻量化的任务管理系统,把提醒触发规则和响应记录自动化。优先落地的指标是:按时完成率、平均响应时长、重复督办率。这三个指标能最快暴露问题,且改善周期短、见效快。数据看板同步开放给团队和个人,形成自我驱动循环。

3. 团队规模 200 人以上

这个规模必须做分层指标体系。结果层给管理层月报,过程层给项目经理周报,触发层给流程设计者按需查看。同时要建立"异常指标 → 归因分析 → 优化动作 → 效果验证"的标准化流程,否则数据多了反而会变成负担。如果涉及数据合规要求(比如客户是政府或金融行业),要优先考虑支持私有化部署的工具,PingCode 是这类场景下国产替代的合适选项。

4. 涉及跨组织协作的场景

当督办任务涉及客户、供应商等外部方时,指标设计要区分"可控环节"和"外部依赖环节"。可控环节用高响应标准要求(如 4 小时内响应),外部依赖环节用窗口约定(如约定 48 小时确认窗口),不要用同一套标准去要求内外两侧,否则会得到一堆"看起来很差但实际合理"的指标。

七、不同情况下的行动建议

八、不同情况下的取舍

1. 指标数量:全还是精

我的建议是:起步阶段不要超过 5 个指标,成熟阶段控制在 10 个以内。我见过一个团队配了 23 个督办指标,结果没有一个人能完整看懂看板。指标的价值不在于多,而在于每个都对应明确的管理动作。宁可少而深,不要多而浅。

2. 提醒频率:密还是稀

提醒频率的取舍逻辑是:让提醒密度和任务重要性匹配,而不是和任务紧急程度匹配。重要但不紧急的任务,提醒频率可以低但触达层级要高(比如直接通知到部门负责人);紧急但不重要的任务,提醒频率高但只在执行层触发即可。一刀切的"统一每天提醒一次",是最偷懒也最低效的做法。

3. 数据公开度:全开还是限制

个人维度的响应时长、催办次数等指标,我倾向于"本人可见 + 上级可见 + 团队聚合可见"。不要做个人之间的公开排名,这会引发防御行为(比如为了响应快而敷衍确认)。数据是用来改进的,不是用来考核的。一旦被当成 KPI,数据质量会迅速下降。

督办流程与规范:实施团队任务提醒数据分析关键指标

4. 系统投入:自建还是采购

除非团队有长期的技术投入规划,否则不建议自建督办系统。自建的成本主要不在开发阶段,而在后续的维护、升级和数据迁移。我见过一家公司自建督办系统,第一年用得很好,第三年因为原开发者离职、系统无法迭代,最后还是要重新采购。督办数据的连续性比系统本身更重要,所以选择时要优先考虑工具的迁移能力和数据导出能力,PingCode 支持 Jira 平滑迁移这一点,在避免数据断档上是有实际价值的。

九、结语:督办的终点是让提醒变得不必要

回到文章开头那个反直觉的判断:一个好的督办体系,最终目标应该是让提醒越来越少。这不是说不需要提醒,而是说流程足够规范、责任足够清晰、授权足够充分之后,任务应该能在没有外力推动的情况下自然闭环。

提醒数据的真正价值,是帮你看清楚"哪里还需要外力推动",然后针对性地优化那个位置。等到提醒响应率稳定在 70% 以上、重复督办率降到 10% 以下、升级率稳定在合理区间,你会发现督办这件事已经从"项目经理每天焦虑的事"变成了"系统自动运转的机制"。

如果你现在就打算动手,我建议的下一步顺序是:先选定 3 个核心指标(按时完成率、平均响应时长、重复督办率),花两周时间把数据采集跑通;然后用一个月的数据做一次归因分析,找到真正的瓶颈环节;最后再去做流程和系统的调整。先看清问题,再解决问题,是督办规范唯一不会翻车的顺序。

下一步,你可以从今天这批任务里挑 10 个,手动记录"派发时间、提醒发出时间、首次响应时间、完成时间"四个节点,坚持记两周。两周后你大概率会看到至少一个让你意外的发现,那个发现,就是你督办体系优化的真正起点。

常见问题解答(FAQ)

1. 任务提醒数据分析到底该看哪些关键指标,最少能不能只盯三五个?

我们团队刚把督办流程搬到线上,领导让我每周出一份任务提醒的数据分析,可系统里能导出的字段有几十个,我完全不知道哪些该放进周报。之前试着把提醒条数、点击率都堆上去,结果开会时没人看得懂,还被问这些数字到底说明什么问题。

最少盯五个核心指标就能覆盖八成判断:按时完成率、逾期率、提醒响应率、平均闭环时长、升级率。按时完成率分母用到期任务数而不是全部任务数;逾期率要配合逾期分布看集中在哪个环节;提醒响应率是发出提醒后被处理的比例,低于60%说明提醒策略或责任分派有问题;平均闭环时长从分派时间算到验收确认;

升级率超过15%通常意味着授权不足或前置提醒失效。周报只放这五个加一条异常说明即可,其余指标按季度复盘时再调取。

2. 提醒发了但没人及时处理,怎么判断是提醒机制的问题还是人的问题?

我们实施团队的任务提醒每天都在发,但经常出现到期前一天才有人动、甚至逾期了才回消息的情况。我不想一上来就归咎于执行态度,毕竟也可能是提醒时间点设得不对,可又没有数据能帮我区分这两类原因,挺头疼的。

用提醒响应率和响应时长分布来区分。如果提醒发出后两小时内响应比例低于40%,且响应时间集中在截止前几小时,说明提醒触发点设置太晚,应把首次提醒从截止前1天提前到截止前3天并增加状态停滞触发。如果响应率正常但特定几个人持续滞后,那才是责任分配或工作量问题,需要单独看个人维度的逾期分布。

判断依据是同一提醒策略下不同人的响应差异,差异小是机制问题,差异大是人的问题。

3. 逾期率这个指标怎么算才不会被质疑口径不一致?

上次开会我报了逾期率是8%,结果另一个同事说按他的算法是23%,两个人当场就争起来了。后来发现他对逾期的定义是只要超过计划时间就算,而我算的是超过最终截止时间才算,口径不一样结论完全相反,弄得很尴尬。

先固定三层时间定义:计划时间、截止时间、宽限期。逾期率建议用超过截止时间且未完成的任务数除以本期应完成任务数,宽限期内的不计入逾期但要单独统计。同时必须注明统计周期是按任务到期日归集还是按处理日归集,两种口径结果不同。

落地做法是在督办规范里写死公式和取数时间点,每次报表附一行口径说明,这样跨部门对比时不会各说各话。

4. 升级率偏高说明什么,是不是意味着流程设计有问题?

我们统计了一下,发现有将近三成的任务最后都要升级到部门负责人那里才能推动,我以为这说明团队执行力差,但领导说可能是流程本身有问题。我不太确定这个判断对不对,也不知道该从哪几个角度去排查。

升级率长期高于15%通常不是执行力问题,而是流程结构问题,重点排查三个地方:一是任务分派时是否明确了唯一责任人,多人共担会导致互相等待;二是提醒的升级触发阈值是否设得太低,稍微超时就上报;三是执行人是否具备完成该任务所需的权限,比如需要跨部门协调却没有对应授权。

排查方法是抽取升级任务的记录,看升级原因分类占比,如果集中在某一类原因上,就针对那一类调整流程而不是泛泛强调纪律。

核心关键词

读者评论

魏
魏依诺

文章里提到的“提醒发给了错的人”这个数据很扎心,我们团队也是群里一发就完事,其实一半以上的人根本不相关,以后得强制绑定责任人。

潘
潘越

对照实验的结论很实在,B组完成率高出27个百分点,但三分之二来自数据可视化的行为约束,这个洞察比单纯鼓吹工具价值可信得多。

黄
黄星宇

项目经理省下7.5小时/周转向流程优化和客户沟通,这个细节说明督办数字化不是让人闲下来,而是把精力挪到更有价值的地方。

徐
徐诗涵

五个误区里“只统计完成不统计按时完成”最容易被忽略,我们月报完成率一直挺好看,但客户投诉没少过,看来得把按时完成率单独拉出来看。

韦
韦景行

指标必须对应管理动作这个判断标准很实用,我们看板上一堆数据,异常了也不知道该干嘛,按这个原则砍掉一半可能反而更有效。

文章包含AI辅助创作:督办流程与规范:实施团队任务提醒数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444815
