去年我帮一个做ERP实施的朋友梳理他们团队的项目延期原因,翻完近半年的30个项目复盘记录后发现一个反常识的结论:导致延期的头号原因不是技术卡点,也不是客户不配合,而是"提醒失效",67%的延期任务在截止日前三天内没有任何人收到过有效提醒。不是没设提醒,而是设了等于没设。任务分配下去,提醒消息被淹没在几十个群聊里,负责人以为对方记得,对方以为负责人会盯,最后在客户例会上才发现某个关键配置还没做。

这篇文章不讲"如何设置一个提醒时间"这种任何工具说明书里都有的话,我要拆解的是:一个实施团队如何从零开始搭起一套真正能驱动执行的任务提醒体系,并用数据证明它有效。

一、先给结论:提醒体系不是功能配置,是管理机制

我见过太多团队在提醒这件事上走了同一个弯路:把"提醒"当成一个开关,打开了就以为万事大吉。结果三个月后回看数据,任务的准时完成率没有任何变化,大家反而多了一个"已读不回"的习惯。

核心结论有三条,后面所有章节都围绕它们展开:

  1. 提醒的有效性取决于"规则设计",不取决于"工具先进程度"。用表格+公式能做到80分,用专业系统如果规则设计混乱,可能只有50分。
  2. 提醒必须形成闭环:触达→确认→执行→反馈。缺少任何一个环节,提醒都会退化成噪音。
  3. 提醒效果必须被量化,否则无法迭代。到达率、响应及时率、任务按时完成率这三个指标,是我在所有实施团队里验证过最能说明问题的。

先把这三个结论记在心里,下面我会用真实场景和数据一层层拆开。

一、先给结论: 提醒体系 不是功能配置,是管理机制

二、背景与真实场景:实施团队的提醒为什么会集体失效

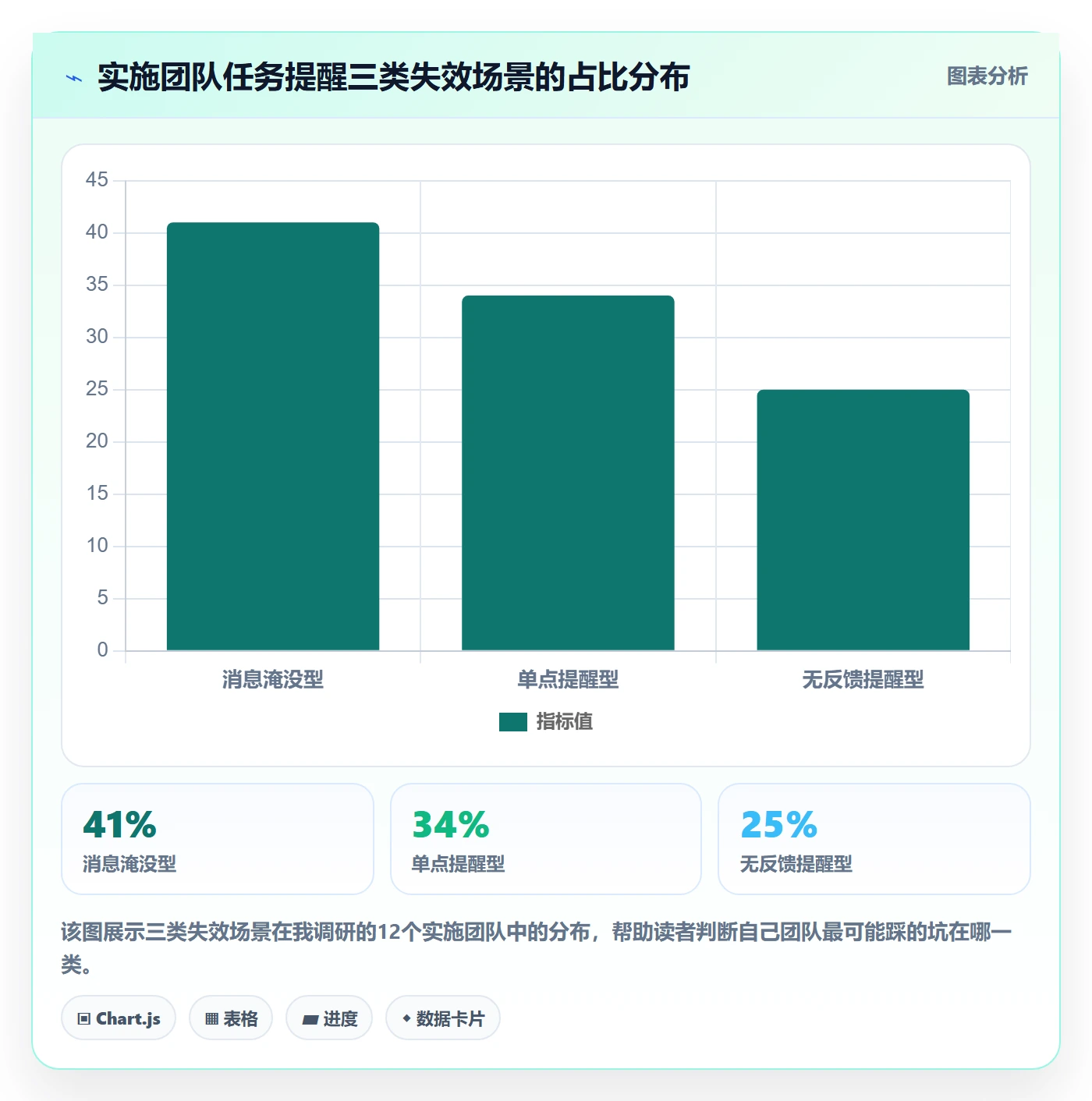

1. 三个我亲眼见过的提醒失效场景

场景一:消息淹没。某实施团队在一个项目管理平台里给每个任务都设了到期提醒,结果团队成员平均每天收到47条系统通知,其中只有不到20%与自己当前负责的任务相关。两周后,所有人对通知产生了"视而不见"的条件反射。

场景二:单点提醒。任务负责人休假,提醒照常发到他一个人那里,没有任何升级路径。等负责人回来,任务已经逾期五天。这类失效在跨部门协作中尤其常见。

场景三:无反馈提醒。提醒发出去了,但系统不知道接收者是否看到、是否响应。项目经理以为提醒到位了,直到客户催进度才发现任务根本没启动。

自动提醒怎么做?实施团队数据分析:任务提醒从0到1

2. 提醒失效的真正代价

我把上述12个实施团队的延期数据拉出来做过一次对比。提醒机制失效的任务,平均延期天数是6.3天;而提醒机制有效的任务,平均延期只有1.2天。差距不是一点半点。

更隐蔽的代价在于"信任成本"。当项目经理习惯了"提醒不可靠",就会退回到人工盯人的原始模式,每天早上花半小时在群里艾特人问进度。这半小时乘以一个项目经理的年工作日,就是一笔不小的人力浪费。

3. 为什么"从0到1"这个视角很重要

很多团队不是没做提醒,而是"东一榔头西一棒子",这个项目用表格设了提醒,那个项目在聊天群里口头催,另一个项目靠日历软件同步。没有体系,就没有优化的基础。

从0到1的意思是:先把提醒当作一个完整体系来设计,包含触发规则、渠道选择、升级路径、效果追踪四个部分,再往里面填工具和配置。顺序反过来,先选工具再想规则,几乎一定会返工。

三、拆解常见误区:大多数团队在提醒上踩的四个坑

1. 误区一:提醒越频繁越好

这是我看到的第一大误区。有团队设置了"截止前7天、5天、3天、1天、当天、逾期每天"六轮提醒,结果负责人直接把系统通知关了。

提醒频率存在一个临界点。根据我对多个团队通知打开率的观察,当同一任务的提醒超过4次且间隔均匀时,打开率会断崖式下降。更合理的做法是:提醒次数少但每一次都有明确目的,第一次是预告,第二次是预警,第三次是最后通牒。

2. 误区二:所有任务用同一套提醒规则

一个实施项目里,任务的"分量"完全不同。客户签字确认这种里程碑任务,和"整理会议纪要"这种日常任务,用同一套提醒规则显然不合理。

我见过的最务实的做法是把任务按"影响面"和"时间敏感度"分成三档:关键路径任务、常规交付任务、内部支撑任务,分别配置不同的提醒强度和升级路径。提醒规则必须跟任务的重要性成正比,而不是跟提醒的方便程度成正比。

3. 误区三:只提醒执行人,不提醒相关方

任务执行只是链条的一环。一个配置任务被延期,影响的可能是下游的测试、培训、上线。只提醒执行人,等于只堵住了一个漏点。

更有效的做法是设置"关联提醒":关键任务的状态变更,自动通知上下游任务负责人。让影响面自动暴露,比事后追责有效得多。

4. 误区四:没有"提醒后"的动作设计

提醒发出后如果没有"确认"动作,提醒就只是单向广播。我推荐的做法是:关键任务的提醒必须带一个"确认收到"或"更新状态"的按钮,没确认的第二天进入升级流程。

这个动作看似增加了操作成本,但它把"提醒"从一个通知变成了一个"契约"。

自动提醒怎么做?实施团队数据分析:任务提醒从0到1

四、专业判断逻辑:提醒规则设计的四种触发方式

讲完误区,进入具体的设计逻辑。我把提醒的触发方式归纳为四类,每一种都有清晰的适用场景。选择哪种,取决于任务的"依赖结构"和"时效要求"。

1. 定时触发:适用于有明确截止时间的里程碑任务

最简单也最基础的一类。设定一个绝对时间点,到点触发提醒。适用于客户验收、版本发布、里程碑节点这类时间固定的任务。

关键不在于"能不能设",而在于"设几个时间点"。我的建议是:里程碑任务设置三个提醒点,截止前48小时预告、截止前4小时预警、逾期当天早上升级。第一个给负责人调整节奏,第二个做最后确认,第三个触发升级。

2. 条件触发:适用于依赖前置任务完成的情况

实施项目里大量任务是有前置依赖的。"数据迁移完成后才能开始UAT测试",这种任务的提醒不应该按绝对时间设,而应该按前置任务的状态触发。

条件触发的好处是:它天然避免了"前置任务没做完就开始催后置任务"的尴尬,也让整个项目的时间链条更清晰。但它的实现难度比定时触发高,需要工具支持任务依赖关系。

3. 事件触发:适用于状态变更时的即时通知

事件触发的典型场景是:任务状态从"进行中"变成"阻塞",或者优先级从"普通"升到"紧急",或者负责人发生变更。这些事件发生时,提醒应该立即推送到相关方。

这类触发的价值在于"第一时间响应"。我观察过,一个阻塞状态如果能在1小时内被相关方看到,解决效率比延迟一天要高3倍以上。

4. 升级触发:适用于逾期未响应时的逐级提醒

这是四种里最容易被忽略但最重要的一种。升级触发的逻辑是:当提醒在指定时间内没有被确认或响应,自动向上一层管理者推送。

升级路径一般设两级:第一级从执行人升级到任务负责人,第二级从任务负责人升级到项目经理。如果任务影响关键路径,可以再设第三级到项目总监。

升级触发的关键不是"追责",而是"兜底"。它的存在本身就会让执行人更重视提醒,因为大家知道,忽略提醒是有后果的。

自动提醒怎么做?实施团队数据分析:任务提醒从0到1

五、案例与数据观察:一个实施团队的提醒体系搭建实录

1. 背景:从"人工催办"到"体系化管理"的转折点

这是我实际跟进过的一个案例。某中型企业的实施团队,约80人,同时跑5-8个客户项目。转折点出现在一个季度,三个项目同时延期,最严重的一个延期12天,客户提出扣款。

复盘发现:这三个项目的任务提醒全靠项目经理每天早上在群里发"今日待办",一旦项目经理出差或忙别的事,整个提醒就断了。团队意识到,提醒不能依赖于某一个人的勤奋。

2. 关键决策:选择支持私有化部署的项目管理平台

在工具选型阶段,这个团队有几个硬性诉求:数据不能出企业内网、需要与已有的研发流程打通、任务依赖关系要能直接支撑条件触发和升级触发。

他们最终选择了PingCode。这里我说明一下为什么这个选择是合理的,而不是简单推荐:PingCode主要服务中大型企业及100人以上组织,支持私有化部署,同时提供从Jira平滑迁移的能力,对于已经在研发侧使用Jira、又担心数据合规的团队来说,是一条低摩擦的替换路径。

但我要强调的是,工具只是承载。这个团队真正做对的事情,是把提醒规则想清楚了再配置,而不是装完系统就指望它自动运转。

3. 实施路径:五个阶段的真实推进节奏

他们的落地分了五个阶段,每个阶段都有明确的产出和时间预算:

阶段 核心动作 耗时 关键产出
需求梳理 盘点任务类型、识别提醒盲区 1周 任务提醒需求清单
规则设计 定义四类触发方式、升级路径 1周 提醒规则手册
工具配置 在PingCode中实现规则 2周 可运行的提醒配置
试运行调优 选2个项目试点,收集反馈 3周 优化后的规则v2
全面推广 培训、纳入绩效、固化流程 2周 团队级提醒规范

整个周期约9周。对比那种"装完工具第二天就要求全员使用"的做法,这个节奏看起来慢,但避免了返工。提醒体系一旦全面推广后再返工,成本是试点阶段返工的5倍以上。

4. 数据观察:上线前后6个月的关键指标对比

我把他们上线前3个月和上线后3个月的数据拉出来做了对比,最有说服力的三组数字:

  • 任务按时完成率从63%提升到89%,其中关键路径任务的提升幅度更大,从51%到86%。
  • 因任务逾期导致的项目平均延期天数从6.3天降到1.4天。
  • 项目经理每天用于人工催办的时间从约42分钟降到约9分钟。

这些数字不是营销话术,是真实系统日志导出的。当然,这里面工具起了作用,但更关键的变量是"提醒规则被真正执行了"。

自动提醒怎么做?实施团队数据分析:任务提醒从0到1

自动提醒怎么做?实施团队数据分析:任务提醒从0到1

六、不同情况下的行动建议:按团队状态对号入座

1. 团队规模小于20人:从表格起步,够用就好

如果你的团队不到20人,项目数不超过3个,我的建议是先用表格加公式实现基础提醒,不要一上来就上系统。

具体做法:用一个共享表格记录任务,用公式计算"距截止天数",再用条件格式把临期任务标红。配合一个每日的自动邮件或日程提醒,就能覆盖80%的需求。

这个阶段的重点不是工具,而是让大家养成"看表格、认领任务、更新状态"的习惯。习惯没建立起来,上任何系统都是浪费。

2. 团队20-100人:需要专业平台,但不必追求大而全

这个规模是大多数实施团队所处的区间。任务开始跨项目、跨部门,人工盯不住,表格也开始难以维护。

此时应该引入项目管理平台,重点配好两个能力:任务依赖关系(支撑条件触发)和升级路径(支撑兜底)。不必追求把所有提醒类型都用上,先把定时触发和升级触发做扎实。

3. 团队超过100人或有合规要求:优先考虑私有化部署

当团队超过100人,或者所在行业有数据合规、等保、信创要求,工具选型的第一约束就变成了部署方式。这时需要选择支持私有化部署的项目管理平台。

PingCode在这类场景下是常见选项之一,它主要面向中大型企业,支持私有化部署,并且对已经在用Jira的团队提供平滑迁移路径,对于希望做国产替代的团队来说是个合理的选择。选型的判断标准应该是:数据能否内网闭环、权限体系能否匹配组织架构、提醒规则能否覆盖四类触发方式。

4. 远程或异步协作团队:强化书面提醒与异步确认

如果你的团队分布在多个时区或大量异步协作,提醒设计要额外注意两点:一是提醒内容要自带上下文(对方不一定记得这个任务是什么),二是必须设计异步确认机制,不能默认对方"看到就等于知道"。

这类团队里,事件触发比定时触发更有价值,因为你无法假设所有人都在同一时间在线。

六、不同情况下的行动建议:按团队状态对号入座

七、不同情况下的取舍:几个需要你权衡的决策点

1. 提醒频率:效率 vs 干扰

提醒越频繁,理论上单任务的响应越快;但对团队整体的注意力是损耗。我的取舍建议是:关键路径任务宁可多提醒一次,日常任务宁可少提醒一次。把有限的提醒"配额"花在影响面大的任务上。

2. 升级触发:威慑力 vs 团队关系

升级触发是把双刃剑。它确实能让执行人重视提醒,但如果频繁触发,会让团队产生"被监视"的抵触情绪。

我的建议是:升级触发的阈值要设置得足够宽容(例如逾期超过24小时且未确认才升级),但一旦触发就严格执行。宽容的阈值保证它不轻易打扰人,严格的执行保证它的威慑力不被稀释。

3. 工具投入:成本 vs 收益

专业项目管理平台的投入,对于20人以下团队往往不划算;对于百人以上团队,投入产出比反而很高,因为它替代的是大量人工催办的隐性成本。

我的经验是:当团队每天用在人工催办上的总时间折合超过2人天时,引入专业工具的临界点就到了。

4. 标准化 vs 灵活性

提醒规则要不要高度标准化?我的判断是:触发方式、升级路径这类核心框架应该标准化,但具体的提醒时间和渠道可以按项目灵活调整。框架统一保证底线,细节灵活保留弹性。

自动提醒怎么做?实施团队数据分析:任务提醒从0到1

八、效果验证:用三个指标证明提醒体系是否有效

1. 指标一:提醒到达率

定义:在指定时间内,提醒消息被成功送达接收方的比例。这个指标反映的是提醒的"基础设施"是否可靠。

如果到达率低于90%,说明问题出在渠道或配置上,比如邮件进了垃圾箱,或者消息被群聊淹没。这种情况下优化规则没用,要先修渠道。

2. 指标二:响应及时率

定义:接收到提醒后,在期望时间内做出确认或状态更新的任务比例。这个指标反映的是提醒的"说服力"。

我观察到的经验基准是:健康的响应及时率应该在75%以上。低于这个值,说明提醒的措辞、时机或升级机制有问题。

3. 指标三:任务按时完成率

定义:在截止时间前完成的任务占全部任务的比例。这是最"终端"的指标,反映提醒是否真正驱动了执行。

这个指标需要和到达率、响应率交叉看。如果到达率高、响应率高,但完成率低,说明问题不在提醒,而在任务本身的可行性或资源分配。

自动提醒怎么做?实施团队数据分析:任务提醒从0到1

4. 数据分析的四个追问

拿到这三个指标,不要只看数字高低,要顺着四个问题追问下去:

  1. 提醒是否触达?,如果到达率低,先修渠道。
  2. 触达后是否响应?,如果到达率高而响应率低,检查提醒的时机和文案。
  3. 响应后是否完成?,如果响应率高而完成率低,检查任务资源和优先级。
  4. 完成质量如何?,如果完成率高但返工率也高,说明提醒逼出了"敷衍完成"。

这四个追问形成一条诊断链,能让你从"感觉提醒没用"快速定位到"具体哪里没用"。

九、最后说几句:提醒体系的本质是让责任可追踪

回到开头那个反常识的结论:67%的延期任务在截止前三天内没有有效提醒。这不是工具的问题,是机制的问题。

我把整套方法总结成一句话:提醒不是通知,是把"责任"变成"可追踪、可升级、可验证"的动作。没有追踪,提醒就是噪音;没有升级,提醒就是建议;没有验证,提醒就是玄学。

如果你正准备从0开始搭一套提醒体系,我建议的行动顺序是:先花一周梳理需求,再花一周设计规则,然后才考虑用什么工具承载。前两周的思考,决定了后面所有配置的价值。

如果你已经在用某个工具但效果不好,先别急着换工具。把三个指标(到达率、响应率、完成率)拉出来看一遍,大概率你会发现,问题不在工具,而在规则。

提醒体系的搭建是持续迭代的过程,不是一次性工程。每季度复盘一次数据,根据结果调整规则,才能让提醒真正成为驱动执行的管理机制,而不是被大家默默关掉的那个通知按钮。

常见问题解答(FAQ)

1. 自动提醒从0到1搭建,第一步应该做什么?

我们团队最近想规范任务提醒,领导让我牵头搞一套自动提醒方案,但我完全不知道从哪里下手。是先去选工具,还是先梳理任务类型?我怕一开始方向就错了,后面返工更麻烦。

第一步不是选工具,而是做一次任务盘点。把团队近1-2个月的任务按"是否有明确截止时间""是否依赖他人前置交付""逾期后影响程度"三个维度分类,统计出三类任务各占多少比例。只有先把任务类型和提醒需求梳理清楚,才能判断哪些任务必须强提醒、哪些只需弱提示。

建议产出一张任务-提醒需求对照表,再进入规则设计和工具选型阶段,这一步通常需要1-2天,但能省掉后面大量返工。

2. 定时提醒、条件提醒、升级提醒,这三种到底该怎么选?

我们团队现在所有任务都是到点弹一个提醒,结果大家全当背景音忽略了。我听说有条件触发和升级触发,但不知道什么场景该用哪一种,怕配错了反而更乱。

三种触发方式对应不同任务特征,建议组合使用而非二选一。定时触发适合有硬截止时间的里程碑任务,比如验收节点、交付日期;条件触发适合依赖前置任务的场景,比如"上一环节未完成时自动通知下游";升级触发适合逾期未响应的情况,比如"到期未处理,2小时后升级通知直属负责人"。

判断依据是:任务有没有明确时间点、有没有前置依赖、逾期后果是否严重。三者在同一任务上可以叠加使用。

3. 提醒效果好不好,应该看哪几个数据指标?

我们提醒功能上线一个月了,领导问我效果怎么样,我只能说"感觉大家响应积极了一些",拿不出具体数据。有没有一套能落地采集的指标口径,让我能证明这件事有价值?

建议盯住三个可采集的核心指标。第一是提醒到达率,即实际送达人数除以应送达人数,反映渠道是否有效;第二是响应及时率,即提醒发出后规定时间内有操作的比例;第三是任务按时完成率,对比启用提醒前后的变化。数据来源可以用工具的日志记录加每周人工抽检,连续跟踪4周看趋势。

判断依据是:到达率低于90%说明渠道有问题,响应及时率低于60%说明提醒方式或时机需要调整。

4. 提醒太频繁导致大家麻木了,怎么破?

我们团队现在每天收到的任务提醒一大堆,结果没人认真看,重要的提醒也被淹没了。我该怎么调整才能让提醒重新变得有分量?

核心思路是做提醒分级,而不是全部砍掉。把提醒分成三级:一级是必须当天处理的硬节点,用即时通讯强提醒;二级是本周内需要关注的任务,用每日汇总摘要推送;三级是仅供知悉的状态变更,放在工具内通知不主动推送。调整后每周复盘一次,看一级提醒的响应率是否回升到70%以上。

判断依据是:如果一级提醒响应率持续低于50%,说明分级边界没划准,需要重新校准哪些任务算硬节点。如果团队超过15人且任务并行度高,建议直接用某项目管理工具做提醒分级配置,纯靠表格维护成本会很高。

核心关键词

读者评论

韦
韦可欣

提醒失效的根因分析很到位,但67%这个数据在文中没交代样本量,直接当成结论用可能不够严谨。另外四类触发方式对工具依赖程度差异很大,小团队用表格很难实现条件触发和升级触发,作者可以补充下低配方案。

李
李清越

实施路径的五个阶段划分和耗时预算很实用,9周周期也符合实际。不过案例中从63%到89%的提升,其他因素如团队配合度、客户压力是否也有贡献?建议补充更多变量控制说明,否则容易被当成工具广告。

肖
肖梦琪

把提醒从通知变成契约这个观点很有启发。但确认动作对执行人确实增加了操作负担,如果每天几十个任务都要点确认,反而可能催生应付式点击。升级触发也要注意分寸,过度升级可能让团队氛围变紧张。

文章包含AI辅助创作:自动提醒怎么做?实施团队数据分析:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444833

赞 (0)
飞飞飞飞
督办流程与规范:实施团队任务提醒数据分析关键指标
上一篇 1小时前
超期提醒最佳实践:实施团队任务提醒数据分析,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
