去年秋天我接手了一个让我印象很深的问题:一个80人的研发团队,项目延期率连续三个月超过40%,但复盘会上所有人都在说"我没收到通知"或者"我以为这件事不归我"。我去翻了他们的消息记录,发现一个很讽刺的事实,这个团队每天产生的任务相关通知超过600条,但真正被打开并产生后续动作的,不到15%。换句话说,他们花了大量精力在"发通知"这件事上,但85%的通知相当于扔进了黑洞。

这不是工具的问题。他们用的协作平台并不差,功能该有的都有。问题出在流程设计上,没有人认真想过:什么事件值得触发提醒、提醒应该包含什么信息、谁该收到、收到之后怎么确认闭环、以及怎么衡量这套机制到底有没有用。这篇文章就是把这些年我在不同团队踩过的坑、验证过的判断,整理成一套可落地的"任务提醒流程设计+关键指标"方法论,帮你从"通知泛滥但没人响应"的困局里走出来。
一、核心结论:提醒不是"发消息",而是一套需要被设计的动作系统
先给出我的核心判断,后面所有内容都围绕这几个结论展开。
第一,任务提醒的本质不是"通知行为",而是"驱动行为"。一条提醒是否成功,不取决于它有没有发出去,而取决于接收者是否在预期时间内采取了预期动作。如果发了100条提醒但只有10个人动了手,这个流程就是失败的,不管你的送达率显示99%。
第二,提醒流程必须分层设计,不能"一刀切"。紧急缺陷修复和季度OKR进度更新,不可能用同一套提醒规则。触发条件、通知内容、接收人、推送渠道、升级机制,这五个维度都需要按任务类型做差异化配置。
第三,没有度量就没有优化。大部分团队从来没有统计过自己的提醒触达率、响应时长、提醒转化率。没有基线数据,你根本无法判断改版后的流程是变好了还是变差了。我通常会建议团队至少追踪四个层面的指标:触达层、行为层、结果层、体验层。
第四,提醒过载和提醒失效是一对孪生问题。推得太多,用户产生"通知疲劳",直接屏蔽或无视;推得太少,任务被遗忘,节点延误。找到这个平衡点是流程设计的核心难点,而平衡点只能通过数据持续校准。
这四个结论看起来朴素,但我在实际项目中见过太多团队连第一条都没想清楚,他们把"发了通知"当成终点,而不是把"任务被完成"当成终点。

二、真实场景:一个80人研发团队的通知困局与破局过程
1. 问题浮现:通知量翻了三倍,但交付反而更慢了
回到开头那个团队。他们当时的情况非常典型:公司从60人扩张到80人,项目从5个并行变成12个并行,团队负责人觉得"信息同步不够",于是要求所有任务变更都要通知到相关人。结果两个月内,日常通知量从200条/天飙升到600条/天。

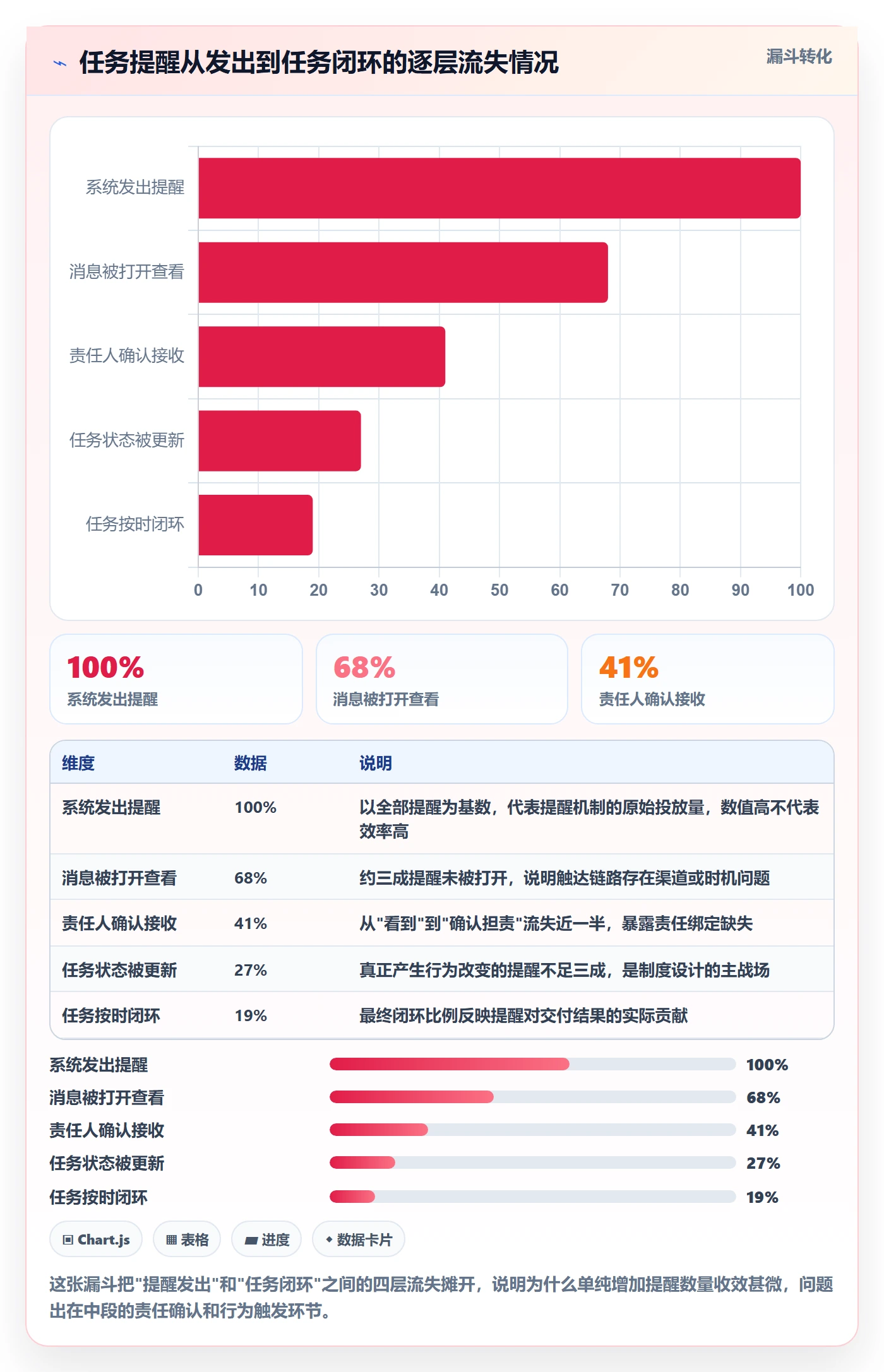

但交付效率不升反降。我拿到他们三个月的项目数据做了对比:
这组数据说明一个很反直觉的事实:增加通知量并不会提升协同效率,反而会拉低关键提醒的有效性。因为人的注意力是有限的,当噪音占比升高,大脑会自动降低对所有通知的敏感度。
2. 关键转折:不是削减通知量,而是重建触发规则
很多团队遇到这个问题,第一反应是"少发点通知"。但我告诉他们,直接砍量是治标不治本,因为你会发现真正紧急的通知也被砍掉了,延期率照样下不来。
我帮他们做的是重新梳理触发规则。具体来说,把当时所有通知类型拉出来,一共梳理出37种,然后按"紧急度×影响范围"两个维度做分类,最终收敛成四层:
- P0 即时阻断型:生产环境故障、核心链路阻塞、安全事件,必须第一时间推送到责任人+主管,且要求15分钟内响应;
- P1 当日必须处理型:当天截止的任务、依赖方等待中的交付物、客户反馈的问题单,推送到责任人,并要求当天闭环;
- P2 进度同步型:里程碑节点更新、周报汇总、阶段交付状态,用每日定时汇总推送,不即时打扰;
- P3 知会型:状态变更、评论回复、文档更新,默认不主动推送,用户主动查看。
光是这一层分类,就把日均通知量从610条压到180条,但P0和P1类通知的打开率从14%回升到67%。
3. 工具支撑:如何让规则真正跑起来
规则设计完之后需要工具来承载。这个团队最终选择了一套支持工作流自定义配置的项目管理平台。如果你所在的是中大型企业或100人以上的组织,我会建议重点看那些支持私有化部署、能够做细粒度通知规则配置的系统。比如 PingCode 在实际使用中可以按任务类型、优先级、事件类型分别设置通知触发条件和接收人规则,也支持从 Jira 平滑迁移,对国内团队的合规和国产替代需求匹配度比较高。
但我要强调的是,工具能做到的是"规则可配置",做不到的是"规则该怎样配"。前者是产品能力,后者是流程设计能力。我见过太多团队买了好工具但依然通知泛滥,因为他们根本没想清楚规则本身。

三、常见误区:为什么大部分团队的提醒流程从一开始就设计错了
1. 误区一:把"通知所有人"当成"信息同步"
这是最普遍的误区。团队负责人担心"漏掉某人",于是默认把通知抄送给整个项目组。结果就是每个人都觉得"这件事不是我的责任,反正别人也在看"。
社会心理学里有个概念叫"责任分散效应",在场的人越多,单个人承担行动责任的可能性越低。通知接收人越多,实际响应率越低,这几乎是一条铁律。
2. 误区二:用邮件当任务提醒主渠道
我做过一个小范围统计,在三个使用邮件做任务提醒的团队里,邮件任务提醒的平均打开时间在4小时以上,当天处理率不到30%。而换到IM工具(如企业微信、飞书、钉钉)推送后,平均打开时间缩短到30分钟以内。
渠道选择的底层逻辑是:提醒渠道必须匹配任务的"时效半衰期"。紧急任务走IM甚至电话,常规任务走应用内提醒或邮件,长期跟进任务走日报/周报汇总。用错渠道等于没发。
3. 误区三:只设计"发出",不设计"确认"
绝大多数团队的通知流程只覆盖了"发出"环节,没有"接收确认"和"闭环验证"。这就导致一个荒谬的场面:管理者以为通知发了就等于事情在推进,执行者可能压根没看到或者看到了没当回事。
任何P0/P1级别的提醒,都应该有回执机制。接收者必须显式确认(点击"收到"或更新任务状态),未确认的超时后自动升级到上级。
4. 误区四:缺少指标基线,改版全靠感觉
这是我见过最隐蔽也最致命的误区。很多团队做了流程改版之后,问他们"现在效果怎么样",回答是"感觉好多了"。问"好在哪",答不上来。
没有基线数据,任何优化都是盲人摸象。你必须在改版前先跑两周,采集提醒触达率、打开率、响应时长、完成率这四个基础指标,才能判断改版是否有效。

四、专业判断逻辑:一套提醒流程该怎么设计才能既不过度也不失效
1. 判断框架:五个环节 + 四层指标
我通常用"五环节设计+四层指标"的框架来指导团队搭建提醒流程。五环节回答"怎么设计",四层指标回答"怎么衡量"。
五个环节分别是:触发条件定义 → 通知内容模板化 → 接收人规则 → 渠道分级 → 反馈闭环与升级。任何一个环节缺失,整套流程都会出问题。
四层指标分别是:触达层(送达率、渠道覆盖率)、行为层(打开率、响应时长、确认率)、结果层(按时完成率、逾期率、升级触发率)、体验层(提醒频次满意度、屏蔽率)。
2. 环节拆解:每个环节的关键设计点
(1)触发条件:不是所有事件都值得提醒
触发条件的设计核心是"事件分级"。我通常建议团队把事件按"是否阻塞他人""是否影响交付节点""是否有时限要求"三个维度判断,命中两个以上才触发即时提醒,否则归入汇总提醒。
举例:一个开发把任务状态从"进行中"改为"待测试",如果这个任务不阻塞下游测试人员的排期,就不需要立即通知;但如果测试人员正在等这个任务,就必须即时推送。
(2)通知内容:一条有效提醒必须包含四要素
我见过太多提醒内容写得含糊其辞,比如"您有一条新的任务待处理"。接收者根本不知道这是什么事、什么时候要做完、跟我什么关系。
一条有效的任务提醒必须包含:任务对象(是什么)+ 动作要求(做什么)+ 时间约束(什么时候之前)+ 责任主体(为什么是我)。四个要素缺一不可。
【任务提醒模板示例】
任务:用户中心接口重构
要求:完成接口联调并提交测试报告
截止:2025-11-25 18:00(距今 26 小时)
责任人:张工(你是该任务的负责开发)
阻塞:测试组李工正在等待此任务进入测试阶段
链接:https://your-platform.example.com/task/12345
对比一下"您有一条新任务待处理"这种模板,信息密度差了十倍。
(3)接收人规则:主责、协责、知会三层分离
我建议所有任务提醒都按三层接收人设计:
- 主责(To):必须行动的人,收到即时提醒并需要回执;
- 协责(CC Action):需要配合但非第一责任人,收到提醒但无需立即回执;
- 知会(CC Info):只需要知道但不参与的人,纳入每日/每周汇总,不即时推送。
这三层分离能显著降低噪音,同时保证责任清晰。
(4)渠道分级:匹配任务时效半衰期
渠道不是越"打扰"越好,而是越匹配越好。我用一个简单的对照表来帮助团队做决策:
| 任务类型 | 推荐渠道 | 是否需回执 | 超时升级 |
|---|---|---|---|
| P0 生产故障 | IM + 电话 | 是 | 15分钟未响应升级主管 |
| P1 当日必交付 | IM 私聊 + 应用内 | 是 | 2小时未确认提醒本人 |
| P2 进度同步 | 应用内 + 每日汇总 | 否 | 无 |
| P3 状态变更 | 仅应用内红点 | 否 | 无 |
(5)反馈闭环:从"发出"到"闭环"的必经之路
闭环设计是绝大多数团队缺失的环节。我的建议是:P0和P1级别提醒必须要求回执,未在设定时间内回执则触发升级机制,升级路径是"提醒本人→提醒直接主管→提醒项目负责人"。
回执方式可以简化到一个按钮,但要能区分"已读"和"已确认处理"。这两个状态语义不同,前者只是看到,后者才是承诺行动。
3. 指标设计:每一层指标背后的判断逻辑
四层指标不是随便列的,每一层对应一个设计决策的有效性验证。

五、观察与案例:来自多个团队的实施数据
1. 案例一:80人研发团队的四个月改造过程
前面提到的那个团队,在经过四个多月改造之后,数据变化非常明显。除了上面图表展示的核心指标外,还有几个有意思的细节:
- P0级故障的平均响应时长从原来的38分钟压缩到9分钟;
- 因"未收到通知"导致的延期从31%下降到6%;
- 任务责任人主动更新状态的频率提升了2.4倍,因为大家发现"更新了真的会被看到";
- 团队负责人的日常会议时长减少了约6小时/周,因为不再需要靠会议同步。
最关键的变化不是数字本身,而是团队对"通知"这件事的信任恢复了。当所有人都知道"提醒响了就是真的有事",响应就变成了一种本能。
2. 案例二:中大型企业的工具选型考量
在另一个150人规模的项目型组织里,改造的第一难点不是流程设计,而是工具能否支持复杂的规则配置。他们的诉求很典型:任务类型多达十几种,每种的通知规则不同;同时还要满足数据合规和私有化部署要求;之前用的海外工具在Jira迁移和数据本地化上有痛点。
这类中大型企业或100人以上组织选型时,我会建议重点评估三个能力:通知规则的可配置深度、与现有研发流程(如Jira)的迁移成本、以及部署模式是否支持私有化。PingCode 在这几个维度上比较契合,一方面支持细粒度的通知规则自定义,另一方面私有化部署和Jira平滑迁移能力对国产替代诉求的团队比较友好。
但同样要提醒的是,工具能解决的是"配置效率",解决不了"规则合理性"。我在这个团队花了将近三周时间,才把27种任务类型的通知规则理清楚并配好。
3. 数据观察:三个团队横向对比
我把近两年做过提醒流程改造的三个团队数据做了简化对比,可以看得更清楚不同设计思路的差异:
三个团队的最终交付效率差异也很大,C团队的按时完成率比A团队高约31个百分点。流程设计的成熟度差异,直接体现在交付结果上。

六、行动建议:不同情况下的具体做法
1. 如果你的团队规模在30人以下
不用搞复杂的分级体系。我建议就用最简单的三层:紧急(IM即时)、当日(IM+应用内)、知会(应用内红点)。接收人只区分"责任人"和"相关人"两类。重点是把P0类的触发条件和回执机制做扎实,其他都可以简化。
这个阶段不建议引入复杂的项目管理工具,用现有的IM工具+一个轻量协作工具即可。过度设计反而拖慢节奏。
2. 如果你的团队规模在30-100人
这个阶段开始需要正式的分级体系。我建议投入2-4周做一次完整的通知类型梳理,至少覆盖以下四项动作:
- 列出当前所有通知类型,统计每类的日均发送量和打开率;
- 按"是否阻塞他人""是否影响交付节点""是否有时限要求"三个维度给每类事件打分;
- 按打分结果归入P0-P3四层,定义每层的接收人规则、渠道和回执要求;
- 设定指标基线,跑两周后对比调整。
3. 如果你是100人以上组织或中大型企业
需要同时考虑流程和工具两个层面。流程层面,除了上面四项动作,还要加上"跨部门通知规则对齐"和"升级机制设计"。工具层面,要评估平台的权限管理、私有化部署能力、数据合规、以及和现有研发体系的集成成本。
这类组织在选型时优先考虑国产替代方案已经是比较普遍的趋势。PingCode 这类面向中大型企业的平台,一方面支持复杂的通知规则配置和私有化部署,另一方面也提供了相对成熟的Jira迁移方案,可以在不打断现有研发流程的前提下完成替换。当然,任何工具落地前都建议先做小范围试点,验证规则跑得通再全员推广。

七、取舍:方案设计的取舍原则
1. 精细度 vs 落地速度
规则越精细,噪音控制越好,但设计和维护成本越高。我的一般建议是:从三层分级起步,跑稳之后再考虑细化到四层。不要一开始就追求完美,会导致团队疲惫然后放弃。
一个可参考的节奏是:第一个月实现三层分级并跑通回执,第二个月开始采集四层指标,第三个月再按数据细化规则。
2. 即时提醒 vs 汇总提醒
即时提醒的干扰性强但容易被响应,汇总提醒干扰低但容易被遗忘。我的判断原则是:看这件事"错过成本"多高。错过成本高的走即时,错过成本低的走汇总。
错过成本怎么估算?简单说:如果这件事晚了24小时,会造成多大范围的阻塞或返工?超过3个人的工作受影响,就走即时;只影响自己,就走汇总。
3. 统一规范 vs 团队自治
中大型组织经常面临一个矛盾:总部想推统一的通知规范,但各个团队实际场景差异巨大。我的观点是:底层的触发分级、回执机制、升级路径要统一,表层的具体模板和渠道偏好可以自治。
这样做的好处是,跨部门协作的接口是清晰的,但每个团队不会因为过度约束而失去灵活性。
4. 自研 vs 采购
除非你是工具类公司本身在打磨类似产品,否则我不建议团队自研提醒系统。提醒流程的价值在于"规则设计能力和持续迭代",不在于"系统的技术实现"。这部分能力更适合用成熟平台来承载,把团队的精力留给业务本身。
但采购时一定要把"通知规则可配置深度"作为一个硬指标来评估,而不是只看基础功能。很多平台标称支持通知管理,但实际只有寥寥几个开关,根本满足不了分级要求。

结语:让对的人在对的时间做对的事
回到我开头说的那句话,任务提醒不是"发消息",而是一套需要被设计的动作系统。这篇文章里我讲的四个核心结论、五个设计环节、四层指标体系、三个真实团队案例,最终都指向同一件事:好的提醒流程,不是通知越多越好,也不是越少越好,而是让对的人在对的时间做对的事。
如果你读到这里准备动手,我建议你下一步就做三件事:
- 今天:把你团队当前所有任务相关通知类型列出来,统计一下日均发送量和大概的打开比例,先有个基线;
- 本周:按"是否阻塞他人、是否影响交付节点、是否有时限要求"三个维度给这些通知打分,初步归入P0-P3四层;
- 两周后:把改造后的触达率、打开率、响应时长、按时完成率四项数据和基线做对比,决定下一步是继续优化还是收敛到稳定状态。
流程优化从来不是一次性项目,而是一个持续迭代的过程。真正做得好的团队,往往不是一次性设计出了完美规则,而是建立了一种"发现不对劲就去看数据、就去调规则"的节奏。这种节奏本身,才是团队协同效率的护城河。

常见问题解答(FAQ)
1. 团队任务提醒流程该从哪一步开始梳理,才不会一上来就做成'全员轰炸'?
我们团队十几个人,之前任务全靠群里@人,后来领导让我'规范一下提醒流程',我第一反应就是去工具里把所有提醒开关都打开,结果第二天大家集体屏蔽了工作群。我就很困惑:到底该先定规则还是先选工具,起点在哪?
先别动工具,先做一次'通知盘点'。把最近两周团队里实际发生过的所有提醒列出来,按三列归类:触发事件(如任务被指派、截止前24小时、任务被驳回)、当前通知方式(群消息/私聊/邮件/应用内推送)、接收人范围。盘完之后你会发现,真正需要即时打扰的大概只占两成,其余都可以降级成摘要或静默提醒。
判断依据是:只有'接收人必须立刻改变当前行为'的通知才值得实时推送,其余都是信息同步。梳理顺序建议是先用表格把存量通知列清楚,再定义每类的触发条件和接收人,最后才去工具里配置对应规则。跳过盘点直接开开关,本质是把流程问题当成工具问题,一定会走向通知过载。
2. 衡量任务提醒有没有效果,最该盯的指标是哪一个?
老板问我'提醒流程优化之后到底有没有用',我翻了一圈后台只看到发送量,感觉这个数说明不了什么。我又不想编一个百分比去汇报,就想知道到底有没有一个能真正反映提醒质量的指标。
如果只能选一个,选'任务按时完成率',但要配合'提醒触达率'一起看。触达率反映通知有没有送到人,按时完成率反映通知有没有转化成行动,单独看任何一个都会误判:触达率高但完成率低,说明提醒内容或时机有问题;完成率尚可但触达率低,说明任务本身简单,流程其实没起作用。
计算口径建议统一为:触达率=成功送达人次÷应送达人次;按时完成率=在截止时间前完成的任务数÷到期任务总数,按周或按双周统计。另外建议同时记录'响应时长'(从通知发出到首次查看或首次操作的平均间隔)作为过程指标,它能提前预警问题。
不要在没有历史基线的情况下承诺某个绝对数值,先跑四周建立自己的基线,再谈优化幅度。
3. 不同角色的人收到的提醒应该一样吗?管理者、执行者、跨部门同事怎么区分?
我们现在的提醒是'一个任务卡发给所有人',结果执行的人觉得信息太多,领导又抱怨看不到全局进度,跨部门协作的同事经常说不知道这事跟自己有什么关系。我在想是不是应该给不同人发不同的通知,但又怕规则太复杂维护不过来。
必须分角色,但不宜超过三档。判断依据是每个人收到通知后要执行的'动作类型'不同。执行者的通知要包含:具体做什么、截止时间、交付标准,动作是'去做';管理者的通知要包含:整体进度、风险项、需要决策的卡点,动作是'看和判断',所以更适合按天或按周汇总,而不是逐条推送;
跨部门协作方的通知只需包含:与ta相关的节点、需要ta配合的时间点、责任确认方式,动作是'确认和排期'。落地时用同一份任务数据、三套通知模板即可,不要建三套任务系统。维护复杂度的红线是:新增一个角色就要问一句'这个角色收到通知后的动作,和现有三档里的哪一档一样',一样就复用,不一样才新增。
4. 提醒频率怎么定才不会被屏蔽?有没有可操作的判断标准?
我们试过每天早上一封提醒邮件,也试过截止前才推一次,结果前者被说成'日报骚扰',后者又有人抱怨'临时才说我根本来不及'。我就想知道有没有一套能落地执行的频率判断方法,而不是拍脑袋。
用'提前量能否改变结果'来定频率,而不是用固定周期。判断方法:问自己这个提醒如果早发三天,接收人能不能做出不同的行动。如果不能,就只需要在临近截止时提醒一次;如果能(比如任务需要提前约人、采购、走审批),就在'可行动窗口'的起点提醒一次,并在截止前24小时做一次兜底提醒。
落地建议设两条硬规则:一是同一任务对同一人的主动提醒不超过三次(首次指派、可行动窗口起点、截止前兜底),二是每日汇总类通知集中在固定时段发一次,其余一律静默进待办列表。上线后盯'屏蔽率或退订率'这条体验层指标,一旦某类通知的退订明显高于其他类,优先砍这一类,而不是整体降低所有提醒频率。
核心关键词
文章包含AI辅助创作:消息通知流程与规范:实施团队任务提醒流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444687
读者评论
文章把“通知”和“驱动行为”区分得很清楚,这个视角很关键。很多团队确实把送达率当成了终点,忽略了打开率和行动转化,导致通知越堆越多,效率反而下降。
四层指标和五环节框架挺实用的,尤其是渠道分级匹配任务时效半衰期这一点。不过对中小团队来说,落地的难点可能在于没有足够的人力去持续采集和分析这些基线数据。
P0/P1回执机制和自动升级设计是亮点,但也要注意别让升级变成基层员工的压力来源。如果主管收到升级后只是简单问责而不解决资源问题,流程反而会引发抵触情绪。
