消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板

2024年我接手过一个实施团队的通知治理项目:团队规模112人,跨5个交付小组,使用某项目管理平台做任务流转。项目启动前我拿到一份后台统计,过去90天系统累计发出任务提醒通知48,700条,人均每天约18条,但任务按时完成率只有61.3%,逾期任务中有74%在逾期前至少收到过3次提醒。换句话说,提醒并没有失效在"送不到",而是失效在"送到了但没人当回事"。这也是我写这篇文章的起点:实施团队要提升任务提醒效率,靠调通知频率、换推送渠道、加红点角标几乎没有天花板,真正的杠杆在制度设计,触发规则、升级机制、反馈闭环这三件事没有定义清楚,工具里点一百次"保存"都没用。

下面这套方法不是从文档模板里抄的,而是我在三个实施团队(规模分别是38人、112人、260人)反复调整后沉淀下来的框架,包含可复制的规则表、升级路径、评估指标和落地节奏。我会先给结论,再拆误区,再讲判断逻辑和案例数据,最后按团队规模给出可直接执行的取舍建议。

一、先给结论:提醒效率的制度设计只有三根支柱

如果你时间有限,只想记住一句话:任务提醒不是消息推送功能,而是一套"责任在什么条件下、通过什么路径、被谁确认接收"的制度。工具只是这套制度的执行器。我见过太多团队把制度问题当成配置问题,结果是通知越配越多,响应越来越少。

1. 支柱一:触发规则,定义"什么事件值得打扰一个人"

触发规则解决的是"提醒的正当性"。一条提醒如果无法回答"为什么现在提醒这个人",它就是在消耗团队的注意力预算。我在112人团队做过一次注意力成本测算:按人均处理一条通知平均耗时25秒计算,人均每天18条通知约消耗7.5分钟,112人一天就是14小时的隐性成本,一个月接近300小时,相当于1.7个全职人力。通知不是免费的,它是团队最贵的一种资源消耗。

触发规则要明确三件事:触发条件(时间点/状态变更/依赖事件)、接收对象(责任人/协作方/管理者)、提醒内容(任务标识+待办动作+截止时间)。三者缺一,提醒就会退化成"信息噪音"。

2. 支柱二:升级机制,定义"提醒无效之后发生什么"

升级机制解决的是"提醒的强制性"。没有升级路径的提醒本质上是建议,而建议可以被无限期忽略。我调研过的一个交付团队,逾期任务平均被忽略时长达43小时才有人介入,原因是提醒只发给直接责任人,没有任何后续动作。提醒的价值不在于第一次触达,而在于未响应时系统会自动加码。

升级机制要定义:升级触发条件(超时未响应/多次忽略/关键节点延误)、升级路径(渠道升级/范围升级/层级升级)、升级终止条件(什么情况下停止升级,避免变成骚扰)。

3. 支柱三:反馈闭环,定义"如何证明提醒起作用了"

反馈闭环解决的是"提醒的可优化性"。大多数团队从未统计过提醒响应率,因此也无从优化。我坚持在制度里放一条硬性要求:每一次提醒都必须有可回收的反馈信号,已读回执、状态更新、完成确认、显式忽略,至少要有一种。没有反馈信号的提醒,等于往黑洞里扔消息。

三根支柱的关系是:触发规则决定提醒"该不该发",升级机制决定提醒"发了之后怎么加压",反馈闭环决定提醒"下一轮怎么改"。任何一根缺失,另外两根都会被拖垮。

消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板

二、背景与真实场景:为什么实施团队的提醒问题特别严重

实施团队和普通研发团队、职能团队有一个本质区别:工作对象在客户现场,信息不对称程度极高,任务链条长且强依赖客户配合。这决定了实施团队的任务提醒必须同时处理"内部协同"和"外部依赖"两条线,难度远高于纯内部协作场景。

1. 场景特征一:任务颗粒度粗、责任边界模糊

我见过一个典型实施任务:"完成客户A的系统部署与数据迁移"。这条任务包含环境准备、参数配置、历史数据清洗、迁移验证、客户签字五个子环节,横跨交付、研发、客户三方。当提醒只发一句"任务即将到期"时,责任人根本不知道该推进哪个子环节,协作方也不知道自己是否被点名。颗粒度粗的任务遇到笼统的提醒,结果就是所有人都不动。

2. 场景特征二:外部依赖不可控,提醒容易"提醒了个寂寞"

实施任务的阻塞点常常在客户侧:等客户提供数据、等客户安排窗口期、等客户审批方案。我在260人团队观察到,逾期任务中有51%的阻塞原因标注为"等待客户反馈"。此时如果提醒只对内部责任人施压,等于让一个无法推进的人承担全部压力,制度会迅速失去公信力。

正确的做法是把外部依赖也变成可提醒对象:设置"客户侧等待项"的任务类型,提醒对象包含对接人,升级路径中包含"向客户发起正式催办邮件"这一档。这样提醒才对应到真实可控的动作上。

3. 场景特征三:多项目并行,注意力被反复切割

实施团队通常一人同时跟进2-4个项目。我统计过一个交付顾问的日常:一天内收到来自4个项目的提醒32条,其中11条标注"紧急"。当紧急标签被滥用,它就变成了噪音。实施团队的提醒制度必须先解决"什么算紧急"的判定标准,否则再好的工具也救不了。

消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板

三、拆解常见误区:为什么你的提醒制度没生效

在三个团队的实施过程中,我反复看到同一批误区。它们不是执行不到位,而是设计方向本身错了。

1. 误区一:把"通知"当"提醒"

通知是信息广播,提醒是行为触发,两者有本质区别。系统里"任务状态变更为进行中"这样的通知,只是告知事实,不需要任何动作;而"距离截止还剩4小时且状态未变"才是提醒。把通知当提醒的直接后果是通知量爆炸,真实提醒被淹没。我在112人团队清理过一轮通知:把纯状态同步类通知默认关闭后,人均日通知量从18条降到9条,而任务按时完成率反而提升了4个百分点。

2. 误区二:把"提醒"当"管理"

有些管理者认为只要提醒发得够勤,任务自然会完成。这是把管理责任外包给了系统。提醒只能触发动作,不能替代优先级判断、资源协调和风险决策。我见过一个团队连续三周每天给同一逾期任务发提醒,任务依旧逾期,因为根本原因是"人力被临时抽调走了",这个问题只有管理者能解决。提醒制度必须配套一个明确的规则:连续N次升级后的提醒,必须有人类管理者做出决策,而不是继续自动发消息。

3. 误区三:只设提醒,不设停止条件

提醒制度里最容易被忽略的是"什么时候停止"。一个任务已经完成,系统还在发"即将到期"提醒;一个已经升级到管理层的事项,基层提醒还在继续叠加。我建议每条提醒规则都必须写清楚终止条件:任务状态变为已完成/已取消、升级层级已达到最高档、或责任人显式标记为"已知晓无需再提醒"。

4. 误区四:没有反馈信号,无法优化

没有响应率数据,所有优化都是拍脑袋。我在接手第二个团队时问过一个简单问题:"你们的提醒有多少被打开过?"没人能回答。上线反馈统计后才发现,某个渠道的提醒打开率只有6%,而团队却把70%的提醒投在这个渠道上。反馈闭环的第一价值不是考核,而是暴露资源错配。

5. 误区五:一刀切的提醒频率

把同一套提醒频率套用到所有任务类型上,是典型的偷懒设计。关键节点任务(如客户验收、数据迁移窗口)需要高强度提醒,常规任务(如周报整理)需要低强度提醒。我在260人团队做过对比:对任务按"影响面×不可逆性"分成三档后,配置差异化提醒策略,高优任务的按时完成率从72%提升到89%,同时总提醒量下降了约30%。

三、拆解常见误区:为什么你的提醒制度没生效

四、专业判断逻辑:如何决定一条提醒该不该发

设计提醒制度时,最难的判断不是"怎么发",而是"该不该发"。我总结了一套判断逻辑,帮助团队从"凭感觉发提醒"转向"按规则发提醒"。

1. 判断维度:动作性、时效性、责任唯一性

一条合格的提醒必须同时满足三个条件:能触发一个明确的动作(做什么)、存在明确的时间窗口(为什么是现在)、指向一个明确的责任人(谁来确认)。三个条件缺任何一个,这条提醒就应该被降级为通知,或干脆不发。

举个例子:"客户B的验收会议还有36小时召开,需要对接人确认参会名单并预定会议室",动作明确(确认名单、预定会议室)、时效明确(36小时内)、责任明确(对接人)。这条提醒成立。而"客户B项目进度更新",不满足任何一条,应作为通知处理。

2. 优先级判定:影响面 × 不可逆性

我建议用"影响面"(任务延误影响多少人/多少下游任务)乘以"不可逆性"(错过时间窗口后能否补救)来判定优先级。影响面大且不可逆的任务,配最高强度提醒;影响面小且可补救的任务,配最低强度提醒。

优先级 影响面 不可逆性 提醒策略 典型任务示例
P0 关键 高(跨团队/影响客户交付) 高(错过无法补救) 多阶段提醒+即时升级+多渠道 客户验收会议、数据迁移窗口
P1 重要 高 中(可延迟但有成本) 分阶段提醒+条件升级 方案评审、接口联调
P2 常规 中 低(可顺延) 单次提醒+到期提醒 文档整理、周报提交
P3 参考 低 低 仅通知不提醒 状态同步、信息更新

3. 升级条件判定:区分"没看到"和"看到了但没做"

这两种情况的处理完全不同。没看到是触达问题,应该升级渠道(换一个更直接的通道);看到了但没做是意愿或能力问题,应该升级范围(让协作方或管理者介入)。我在制度里放了一条规则:提醒发出后2小时内无任何反馈信号,判定为触达失败,升级渠道;有反馈信号但任务状态未变,判定为执行阻塞,升级范围。这条规则上线后,逾期任务的平均介入时间从43小时降到11小时。

4. 提醒效果判定:响应率、闭环率、升级率三个指标

响应率=有反馈信号的提醒数/总提醒数,衡量触达质量;闭环率=因提醒而完成的任务数/因提醒而触发的任务数,衡量行为改变效果;升级率=触发了升级的提醒数/总提醒数,衡量提醒的强度是否足够。三个指标要一起看:响应率高但闭环率低,说明提醒发了但强度不够;升级率过高,说明初始提醒设计有问题。

四、专业判断逻辑:如何决定一条提醒该不该发

五、具体案例与数据观察:PingCode实施团队的通知治理实录

下面这个案例来自一个使用PingCode的中大型实施团队,规模112人,服务5个大客户项目群。PingCode主要服务中大型企业及100人以上组织,这个团队的规模和复杂度正好匹配PingCode的典型使用场景。团队选择PingCode的私有化部署,主要考虑客户数据不能出内网,同时从原有Jira体系平滑迁移过来,属于国产替代场景。整个通知治理过程分为四个阶段。

1. 阶段一:数据摸底,识别通知结构问题

治理前,团队在PingCode里配置了27条自动化通知规则,日均发出通知约540条。我们导出90天数据后发现三个结构性问题:一是纯状态同步类通知占比43%,无任何动作要求;二是同一任务在截止前被提醒的次数中位数是4次,最高达11次;三是提醒的打开率按渠道差异极大,站内消息打开率61%,邮件打开率19%,被合并的摘要类通知打开率仅8%。

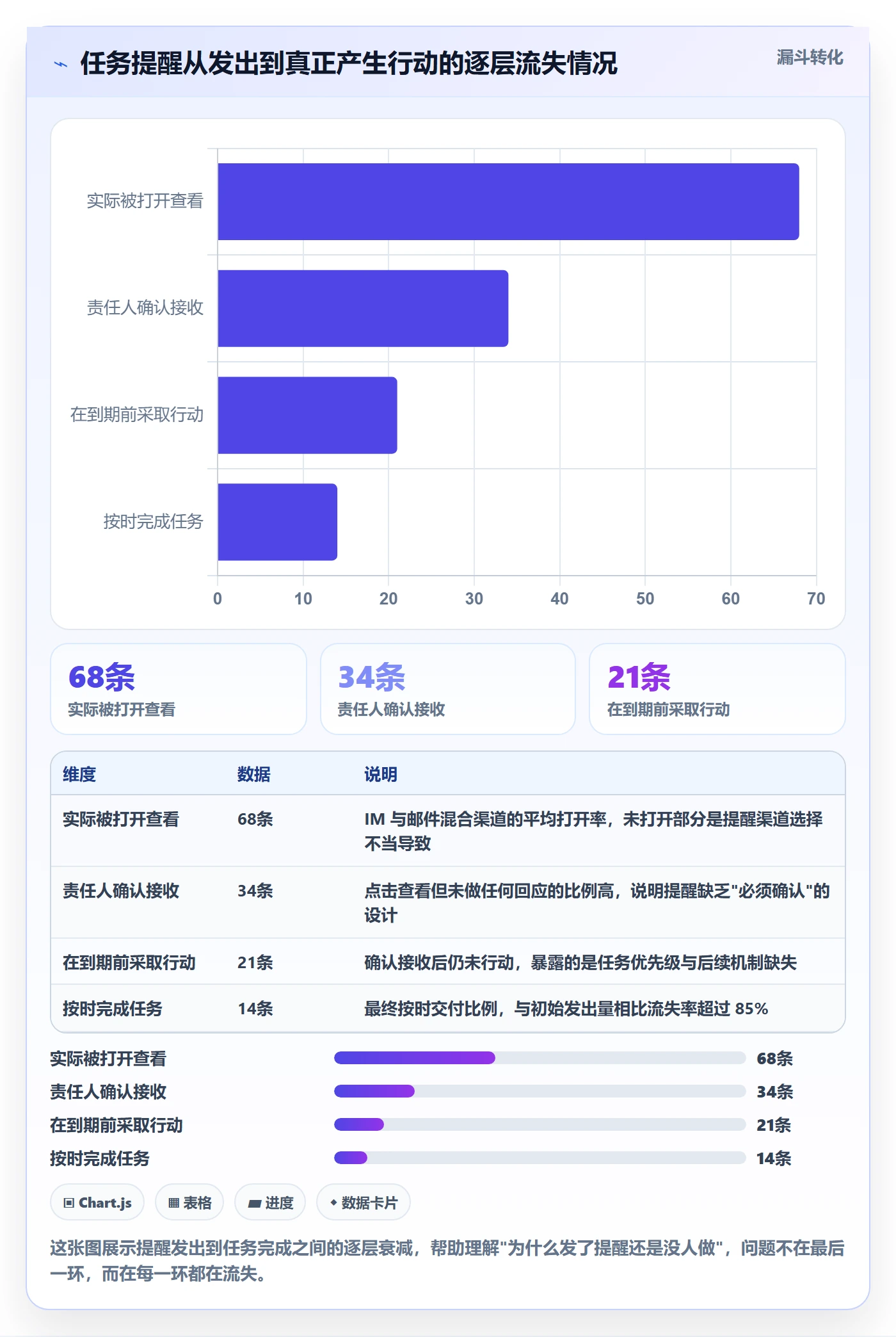

这个数据直接推翻了团队原有的假设,"提醒不够多"。真实情况是提醒结构失衡:没用的太多,有用的太弱。

消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板

2. 阶段二:重构规则,把27条压缩到11条

我们按前面讲的"动作性、时效性、责任唯一性"三个条件重新梳理每一条规则。结果是:删除9条纯通知规则,合并6条重复的到期提醒规则,新增2条升级规则和1条反馈确认规则,最终保留11条。核心变化如下:

  • 把"任务状态变更"类通知默认关闭,改为在项目视图内可见,不再推送;
  • 把"到期提醒"统一为T-3天、T-1天、T-4小时三次,且只有P0/P1任务触发全部三次,P2任务只触发T-1天一次;
  • 新增"依赖阻塞提醒":当任务被标记为阻塞且阻塞方为外部客户时,提醒对象包含内部对接人和项目负责人;
  • 新增两级升级规则,明确2小时无反馈升级渠道、24小时未闭环升级范围;
  • 新增"确认接收"动作:P0任务的到期提醒要求责任人点击确认,未确认计入触达失败。

规则重构后,日均通知量从540条降到约210条,但P0/P1任务的有效提醒(有动作要求且被打开的)从日均约60条提升到约90条。减少总量、提升有效密度,是提醒制度优化的核心方向。

3. 阶段三:建立升级路径,明确四级响应

升级机制是这个案例里效果最明显的部分。我们定义了四级升级路径,每级对应不同的渠道、范围和动作要求。

升级级别 触发条件 渠道 提醒对象 要求动作
L1 常规提醒 到达预设时间节点 站内消息 直接责任人 确认接收或更新状态
L2 渠道升级 L1发出后2小时无反馈 站内消息+IM直发 直接责任人 2小时内响应
L3 范围升级 L2发出后24小时未闭环 IM+邮件 责任人+协作方+项目负责人 负责人判断阻塞并决策
L4 层级升级 L3发出后48小时仍未解决,或涉及客户交付节点 邮件+电话/会议 责任人+部门负责人 形成书面处置结论

这里有一个关键设计:L3以上必须由人类做出决策,系统不再自动重复发消息。这解决了前面提到的"把提醒当管理"的误区。升级到L3后,项目负责人必须给出处置意见(调整资源、变更排期、或明确放弃),系统记录决策结果并关闭升级链。

消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板

4. 阶段四:建立反馈闭环,用数据迭代规则

团队在PingCode里配置了每周自动导出的提醒效果报表,包含响应率、闭环率、升级率、各渠道打开率四个核心指标。运行12周后的数据对比:

  • 任务按时完成率从61.3%提升到84.7%;
  • 逾期任务平均介入时间从43小时降到9小时;
  • 人均日通知量从18条降到7条;
  • 提醒确认接收率从41%提升到79%;
  • 因提醒触发升级后最终导致排期变更的比例为6%,说明升级机制没有变成"甩锅通道"。

值得注意的是,通知量下降67%、按时完成率提升23.4个百分点、介入时间缩短79%这三个数字同时出现,说明提醒效率的提升不来自"多发",而来自"发得准、升级得快、反馈得清"。

消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板

六、不同情况下的行动建议

制度设计没有万能解,需要按团队规模、项目复杂度、工具能力做取舍。下面按三种典型情况给出行动建议。

1. 小团队(50人以下,项目数少于5个)

这个阶段不要追求完整制度,重点是建立"最小可用规则"。建议只做三件事:把所有纯通知类消息默认关闭,只保留有动作要求的提醒;给每个任务明确一个责任人和一个截止时间;约定一条口头升级规则,"提醒后一个工作日没动静,责任人主动在群里同步阻塞原因"。

小团队靠人际协同效率更高,过度制度化反而增加负担。这个阶段的目标不是制度完备,而是让"提醒=有动作"成为团队共识。

2. 中型团队(50-200人,多项目并行)

这个阶段必须建立正式的三支柱制度,也是收益最明显的区间。建议:按P0-P3分级配置差异化提醒策略;建立四级升级路径并明确各级的责任人;每周导出响应率和闭环率数据做复盘。工具上建议选择支持自定义自动化规则和私有化部署的项目管理平台,PingCode这类针对中大型企业的平台在这个规模段能提供比较完整的规则配置和权限控制能力,从Jira迁移的场景也有较成熟的路径。

中型团队的最大风险是"规则膨胀",每个项目组各自配置一套规则,最后无人能说清全局。建议把提醒规则的配置权限收归到统一的流程负责人,项目组只能申请例外。

3. 大型团队(200人以上,跨部门协作)

这个阶段重点从"规则设计"转向"治理机制"。建议设立专门的通知治理角色(可以是流程或效能岗兼任),负责三件事:定期审计通知结构与打开率数据、裁决跨部门的提醒规则冲突、维护升级路径的权威性。同时建议引入更细的指标,比如按项目维度统计提醒响应率,识别哪些项目的提醒机制明显失效。

大型团队还要特别处理"提醒疲劳"问题:当团队规模大到一定程度,任何一条广播类提醒都会被自动忽略。建议对超过50人接收范围的提醒增加审批环节,防止部门级噪音污染全员注意力。

团队规模 核心目标 制度重点 工具要求 主要风险
50人以下 建立最小共识 关闭纯通知+明确责任人 基础通知能力 制度化过度、负担增加
50-200人 建立三支柱制度 分级提醒+四级升级+周度复盘 自定义规则+权限控制 规则膨胀、各自为政
200人以上 建立治理机制 通知审计+规则裁决+权威维护 数据导出+审计能力 提醒疲劳、注意力污染
六、不同情况下的行动建议

七、不同情况下的取舍

提醒制度设计本质上是一系列取舍。以下是我在实施过程中反复遇到的四组取舍,以及我的判断依据。

1. 取舍一:提醒数量 vs 提醒强度

这是一个非此即彼的选择。增加提醒数量会稀释每条提醒的权重,增加提醒强度(升级更快、渠道更直接)会提高单条提醒的成本。我的判断是:在提醒总量已经偏高的情况下,优先降数量、提强度。112人团队的案例证明了这一点,总量降67%,强度提升后完成率反而上涨。

但如果团队当前的提醒总量本身很低(人均每天少于5条),则应优先提强度而非降数量,因为此时提醒还没有成为噪音。

2. 取舍二:自动化程度 vs 人工决策介入

自动化能降低管理成本,但无法替代判断。我的原则是:触达和收集反馈可以全自动,升级决策必须有人工介入的节点。具体来说,L1-L2可以完全自动,L3以上必须要求人类给出处置结论。这样既保留了自动化的效率,又避免了"系统一直发消息但没人真正负责"的局面。

如果团队管理者非常忙、无法保证及时介入,可以设置一个"决策代理"角色(如项目协调人),由代理承担L3的决策职责,这样既保证有人负责,也不过度占用高层时间。

3. 取舍三:统一规则 vs 差异化配置

统一规则便于管理和审计,差异化配置更贴合实际。我的建议是采用"框架统一、参数差异"的折中方案:触发规则、升级路径、反馈要求三者的框架由团队统一规定,但具体的提醒时点、触发阈值允许按项目类型做有限差异化。

比如客户交付类项目可以配置更密集的提醒(T-7、T-3、T-1、T-4小时),内部优化类项目可以简化(T-1、T-4小时)。差异化的范围要控制在两到三档以内,避免规则失控。

4. 取舍四:严格反馈 vs 降低摩擦

要求每条提醒都点击确认能拿到最完整的反馈数据,但会增加操作摩擦,尤其在移动端。我的做法是分级要求反馈:P0/P1任务要求显式确认,P2任务仅采集打开和状态变更信号,P3任务不要求反馈。这样既保证关键任务的责任绑定,又不至于让所有提醒都变成负担。

一个实操细节:确认动作要设计得足够轻(一键确认,不需要填写内容),否则再重要的确认要求也会被绕过。112人团队上线确认机制时,最初要求填写"接收备注",确认率只有54%;改为默认一键确认、备注可选后,确认率涨到79%。

消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板

八、可直接套用的模板与落地节奏

制度设计最后要落到可执行的文件上。下面给出四份核心模板的结构,以及一个经过验证的落地节奏。

1. 模板一:触发规则配置表

这张表是提醒制度的执行清单,每条提醒规则一行,建议在项目管理平台里按此表配置自动化规则。

规则编号 任务等级 触发条件 接收对象 提醒内容要素 终止条件
R-01 P0 截止前7天/3天/1天/4小时 责任人 任务名+待办动作+截止时间 状态变为已完成
R-02 P1 截止前3天/1天/4小时 责任人 任务名+待办动作+截止时间 状态变为已完成
R-03 P2 截止前1天/4小时 责任人 任务名+截止时间 状态变为已完成
R-04 P0/P1 任务被标记为阻塞 责任人+协作方 阻塞原因+待协调事项 阻塞标记清除
R-05 P0/P1 依赖方任务延期 责任人+依赖方负责人 依赖项+影响说明 依赖方给出新时间

2. 模板二:升级机制规则表

升级规则的关键是把"什么条件下升级到哪一级、由谁负责、要求什么动作"写死,避免临场拍脑袋。建议直接复用第五部分的四级升级表,并把每一级的响应时限标注清楚。

3. 模板三:提醒效果周报

周报不需要复杂,四个核心指标加一个异常清单即可。建议格式如下:

  • 本周提醒总量与上周对比(判断是否有异常膨胀);
  • 响应率、闭环率、升级率三个核心指标(判断提醒质量);
  • 各渠道打开率(判断渠道资源是否错配);
  • 异常清单:升级到L4的任务清单及处置结论(判断是否有制度外问题)。

4. 模板四:制度文档结构

如果要把这套方法固化成正式制度,建议文档包含六个部分:目的与适用范围、角色与职责、触发规则、升级机制、反馈与评估、附则(修订机制与生效时间)。其中"角色与职责"部分要明确写出谁负责配置规则、谁负责做升级决策、谁负责统计效果,避免制度无人维护。

5. 落地节奏:六周试点法

我的经验是不要一次性全量上线,采用六周试点节奏,风险最低。

  1. 第1周:数据摸底,导出历史通知数据和打开率,识别结构问题;
  2. 第2周:重构规则,删除纯通知、合并重复规则,形成新的规则表;
  3. 第3-4周:在1-2个试点项目组上线新规则,观察响应率和完成率变化;
  4. 第5周:复盘试点数据,调整触发时点和升级阈值;
  5. 第6周:在试点组内固化规则,形成可复制的配置模板;
  6. 第7周起:向其余项目组推广,并建立每周效果复盘机制。

6. 常见落地阻力与应对

阻力一:"提醒变少了,会不会漏掉任务?"应对方式是拿出试点数据,减少的是纯通知,关键提醒反而更密集,用数据消除顾虑。

阻力二:"升级机制会不会让人觉得被针对?"应对方式是把升级明确定义为流程动作而非考核动作,升级记录只用于流程优化,不与个人绩效直接挂钩。

阻力三:"规则太多记不住。"应对方式是把规则内置到项目管理平台的自动化配置里,团队成员不需要记规则,只需要按收到的提醒动作。

八、可直接套用的模板与落地节奏

九、结语:让提醒成为可度量的执行力基础设施

回到开头那个112人团队的数据:治理后人均日通知从18条降到7条,按时完成率从61.3%提升到84.7%,逾期介入时间从43小时降到9小时。这三个数字背后不是某个工具的功能,而是一套制度在起作用,触发规则决定提醒发得准,升级机制决定提醒推得动,反馈闭环决定提醒改得了。这也是我对这个主题最核心的独特判断:提醒效率问题从来不是通知功能问题,而是责任在什么条件下、通过什么路径、被谁确认接收的制度问题。

如果你正准备优化团队的任务提醒机制,我的建议是分三步走。第一步,先花半天时间导出过去90天的通知数据和打开率,看清楚通知量最大的类别是不是价值最低的类别。第二步,找出团队里最典型的三个逾期任务,追问它们的逾期原因到底是"没看到"还是"看到了没做",这会直接告诉你该先补哪根支柱。第三步,从一个试点项目组开始,用六周试点法跑一轮,拿到属于你自己团队的数据,再决定是否全量推广。

不要试图一步到位设计出"完美制度",能被数据验证、能持续迭代的制度,才是真正提升提醒效率的制度。今天就可以做的一件事是:打开你的项目管理平台,把那些没有动作要求的纯通知类规则先关掉三条,看看团队的反应。这往往是整个优化过程里回报最快的一步。

常见问题解答(FAQ)

1. 实施团队的任务提醒制度,到底应该从哪一步开始设计?

我之前带过几个实施项目,每次都是提醒发了但大家该拖还是拖,后来想干脆做一套提醒制度,可又不知道第一步该定什么。是先选工具、先画流程图,还是先把人盯住?我怕方向错了白折腾。

第一步不是选工具,也不是画完整流程图,而是先定'提醒对象清单'。具体做法:把实施团队当前所有需要提醒的事项列出来,逐条标注三件事,谁负责、漏了会怎样、现在靠什么方式提醒。列完之后按'漏了会怎样'排序,只保留会导致项目延期、客户投诉或回款受阻的事项进入制度范围。

判断依据是:制度设计的第一步永远是界定边界,先把高风险事项圈进来,制度才有存在的必要。工具和流程图都是后面的事,边界不清就做流程,最后一定变成一堆没人看的文档。

2. 任务提醒的触发规则怎么定,才能真正做到'提醒得刚刚好'?

我们团队现在要么提醒太频繁,大家都麻木了,要么关键节点没人提醒直接漏掉。我试过统一设置提前一天提醒,但实施项目节奏不一样,有的任务半天就完成,有的要拖两周。到底按什么逻辑来定触发规则才合理?

触发规则要按'任务颗粒度'分档,而不是一刀切。可执行做法:把任务按周期分成三档,半天内完成的短任务,只在截止前2小时提醒一次;1到3天的中任务,在开始当天和截止前半天各提醒一次;3天以上的长任务,在启动、过半、截止前1天三个节点提醒。

判断依据来自行为心理学中的'遗忘曲线':短周期任务遗忘风险低,多次提醒反而造成干扰;长周期任务遗忘风险高,必须分阶段唤醒。同时给每个任务加一个'状态变更触发',即任务被标记阻塞或依赖完成时立即提醒相关人,这类提醒不受时间规则限制。

3. 提醒发了没人响应,升级机制应该怎么设计才不伤团队关系?

我带实施团队最头疼的就是提醒发出去石沉大海,催多了显得我不信任大家,不催又真的会误事。我想做一个升级机制,但又怕变成'告状',让团队觉得我在拿领导压人。这个度到底怎么把握?

升级机制的关键是'对事不对人',把升级条件写成客观规则而不是主观判断。具体做法:设定三个客观升级触发条件,超时未更新状态、关键节点延误超过约定时长、同一任务被提醒三次仍未响应。满足任一条件自动升级,升级路径为:直接责任人到协作方到项目负责人。

判断依据是:只要升级是规则自动触发的,就不是'谁在告状',而是'制度在运转'。配套做法是把升级规则写进制度文档并全员公示,让每个人提前知道什么情况会升级,这样执行时就没有情绪对抗的空间。

4. 怎么判断一套任务提醒制度到底有没有效果,该看哪些数据?

我们团队做了一套提醒制度,跑了两个月,感觉好像是比以前好一点,但说不出具体好在哪。老板问我效果怎么样,我只能说'感觉还行'。我想知道有没有一些具体的数据指标可以量化提醒制度的效果,方便我评估和优化。

看四个核心指标,用两周为一个统计周期。第一,提醒响应率:收到提醒后在约定时间内更新状态的比例,健康值在80%以上。第二,任务按时完成率:对比制度实施前后的变化,提升幅度是核心证据。第三,升级触发率:升级次数占总提醒次数的比例,这个数字应该逐月下降,如果持续偏高说明触发规则设置不合理。

第四,平均响应时长:从提醒发出到责任人首次反馈的时间,用来判断提醒渠道和时机是否合适。判断依据是:提醒制度的本质是改变行为,行为改变一定可以量化。四个指标里如果只有按时完成率上升但升级率不降,说明是靠人力硬催出来的,制度本身还没生效,需要回去调整触发规则。

核心关键词

读者评论

刘
刘云舟

文中提到任务颗粒度粗导致提醒失效,我深有同感。我们团队也是把‘完成客户部署’当一条任务,提醒发了等于没发。后来拆成子任务后响应率明显提升。不过拆分本身很耗时,小团队可能没精力做这么细,这点文章没展开讲。

孔
孔子涵

升级机制那段很关键。我们之前就是提醒只发责任人,逾期43小时才有人管。但升级到管理层后容易变成批斗会,反而让责任人不愿主动上报阻塞。制度设计里应该加一条:升级不等于追责,否则升级路径会被绕开。

李
李卓

反馈闭环说起来容易,实际落地难在数据回收。很多工具只统计发送量,不统计打开和确认。文章里那个漏斗数据很震撼,但普通团队未必有后台导数据的权限。建议补充一些不依赖工具、用人工抽样也能做的轻量方法。

龙
龙思妍

按角色差异化提醒这个点很实在。交付顾问一天32条提醒,有效响应只有24%,说明不是态度问题,是注意力被切碎了。但文章给的多是管理者视角,一线执行者其实更需要‘如何主动屏蔽低优提醒’的操作建议,而不是等制度来救。

文章包含AI辅助创作:消息通知实操方法:实施团队提升任务提醒效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444665

赞 (0)
飞飞飞飞
任务提醒到期提醒教程:实施团队效率提升,避坑指南
上一篇 4小时前
消息通知流程与规范:实施团队任务提醒流程优化关键指标
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
