超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

过去三年,我先后以研发负责人和外部敏捷顾问的身份,深度介入过七家研发团队的任务超期治理,其中既有 30 人左右的创业团队,也有 800 人以上、同时跑十几条产品线的中大型组织。一个反复出现的现象是:团队里几乎每个人都设了提醒,但延期依然照旧发生。有人把原因归结为"工具不行",于是换工具、加机器人、堆通知;有人归结为"人不自觉",于是加考核、扣绩效。两条路我都试过,前者带来的是提醒疲劳,后者带来的是数据造假,任务在截止日前被草草标记完成,实际交付物根本没达标。

这篇文章想回答的,不是"哪个工具提醒做得好",而是一个更根本的问题:研发团队的任务提醒,究竟应该提醒谁、在什么时机、以什么频率、升级到哪一层、如何才算闭环。我会先给出结论,再用我自己踩过的坑和几个团队的真实数据把逻辑拆开,最后给出一份可以直接抄走的分级提醒模板,以及不同团队规模下的取舍建议。全文没有工具软文,你可以放心把它当成一份机制设计手册来读。

一、先说核心结论:提醒是风险暴露机制,不是催促动作

如果这篇文章你只记住一句话,我希望是这句:超期提醒的目标不是"让任务不延期",而是"让风险在还能被处理的时候暴露出来"。这两者的差别极大。前者把提醒当成了对执行人的施压,后者把提醒当成了对组织的信息同步。方向错了,后面所有的频率设计、升级规则、闭环要求都会走形。

1. 三个被反复验证的结论

在我参与的这些团队里,有三条结论几乎每次复盘都会被重新确认,且与团队规模、行业、技术栈无关。

第一,研发任务的超期,主因很少是个人拖延。我让三个团队做过连续两个季度的超期归因统计,个人执行力问题导致的超期占比普遍在 15% 到 25% 之间;剩下的大头是跨团队依赖阻塞、需求中途变更、以及优先级被临时挤占。这意味着,如果你的提醒机制只盯着"任务负责人"一个人发通知,你其实覆盖了不到四分之一的真实病因。

第二,提醒频率和团队响应率呈倒 U 型,不是越多越好。我们做过一个略显粗暴的对照实验:同一批任务,第一周对每个临期任务在到期前发三次提醒,第二周改为只发一次。结果第二周的"提醒后 4 小时内更新任务状态"的比例反而更高。过度提醒的真正代价不是打扰,而是训练团队学会忽略提醒。

第三,没有升级路径的提醒等于没有提醒。这句话听起来绝对,但我在实践中确实没见过反例。一条提醒如果永远只发给同一个人,而这个人在被提醒十次之后依然没有动作,那这条提醒的边际价值已经归零。有效的提醒机制,一定内建了"如果 A 没响应,下一步找谁"的路径。

超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

2. 为什么这个认知如此难以建立

因为我们大多数人对"提醒"的直觉来自个人生活场景:日历响了,我就去做。但研发任务是一个多主体协作系统,任务的完成依赖的不是一个人的意志力,而是一条由多个角色、多个团队、多个优先级共同构成的链。把协作系统的风险,压缩成对单点的催促,是绝大多数提醒机制失效的结构性原因。

这也是为什么我在做诊断时,第一件事从来不是看工具配了什么提醒规则,而是问:"这条任务延期了,除了负责人,还有谁应该知道?"如果对方答不上来,问题就不在工具层面。

二、背景与真实场景:一条联调任务是怎么"安静地"超期的

抽象地说机制容易显得空,我讲一个具体的、几乎每个研发团队都遇到过的场景。这个案例来自我 2024 年参与诊断的一个 SaaS 团队,约 120 人,五个研发小组。

1. 一条任务的完整生命周期

某次大版本迭代进入联调阶段。A 组负责的"支付回调接口联调"任务,计划 4 月 18 日完成,负责人是小陈。任务在项目管理系统里挂的是 A 组的迭代,依赖项写着"依赖 B 组网关配置变更"。

4 月 16 日,A 组的站会上,小陈说"等 B 组配置好就能联调"。这句话被记录在了站会纪要里,但没有触发任何动作。4 月 18 日,任务在系统里标红超期,系统按规则给负责人小陈发了一条超期通知。小陈在群里 @ 了 B 组的对接人,对方说"这周排不进,下周吧"。4 月 22 日,版本发布窗口前三天,项目经理才发现这条任务还卡着,紧急拉群协调。

这条任务从"还来得及"到"来不及",中间有整整六天窗口,但系统只在最后一天、只对一个人、发了一条无效提醒。 这就是我说的"安静地超期",不是没人发现,而是发现了没人处理,提醒发给了错误的对象,也发在了错误的时机。

2. 这个场景暴露的三个机制缺陷

第一个缺陷是预警时机太晚。系统只认"截止日"这一个时间点,而联调类任务的真实风险信号出现在"站会里那句等对方配置"的时候,那才是应该触发提醒的时刻。

第二个缺陷是提醒对象错误。任务卡在跨组依赖上,真正能推动解决的要么是 B 组的负责人,要么是能够调配两个组资源的项目经理,而系统只通知了无权限的小陈。

第三个缺陷是没有升级路径。小陈 @ 了对接人,对方说下周,这个"协商失败"的信号没有任何机制把它向上传递。信息停在了执行层,决策层完全不知情。

超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

三、拆解四个最常见的误区

在给出机制设计之前,我必须先把几个流传甚广、但会把你带沟里的思路澄清掉。这几个误区我几乎在每个团队都遇到过。

1. 误区一:提醒越多越保险

很多团队的做法是"重要任务多发几次,总有一次会被看到"。这在逻辑上成立,在行为学上完全站不住。提醒的价值随着频率上升而递减,但管理成本是线性甚至指数上升的。当一个工程师每天收到二三十条系统通知,他的大脑会自动把它们归类为"背景噪音",连同那些真正重要的提醒一起过滤掉。

我见过一个更极端的例子:某团队为了"确保不漏",给所有任务都开了到期前三天、一天、当天三档提醒。结果是团队成员集体关掉了系统通知权限,改用自己的备忘录。你精心设计的三档提醒,最后变成了零档。

2. 误区二:超期是执行力问题,靠考核解决

这个误区最危险,因为它会引发数据造假。当提醒、通报、绩效和"是否超期"直接挂钩时,理性人的选择不是说真话,而是让任务在系统里"看起来没超期"。我自己就见过团队在截止日当晚批量把任务状态改成"已完成",第二天再新建一条"返工"任务。

结果是:超期率这个指标好看了,但真实交付质量下降,而且你彻底失去了数据的可信度。任何和考核直接绑定的提醒指标,都会在两个月内失去真实性。

3. 误区三:上了工具就万事大吉

工具能解决"到点触发通知"这个技术问题,但解决不了"该提醒谁、提醒之后谁负责推动、推动不了找谁"这三个管理问题。我经常打一个比方:自动化提醒工具就像闹钟,它能准时响,但闹钟不知道叫醒的这个人今天有没有权限、有没有资源去把事情做完。

工具的正确用法,是把你设计好的机制自动化执行,而不是替代机制设计本身。

4. 误区四:把"提醒发出"当成流程终点

这是最隐蔽的误区。很多团队衡量提醒机制好不好,看的是"提醒有没有发出去、发送成功率多少"。这是技术指标,不是业务指标。真正的终点是任务状态被更新、或被重新承诺了截止时间。 一条提醒发出去后,如果任务依然挂在原地、没有任何状态变化,那这条提醒的成败不是"成功发送",而是"完全失败"。

超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

四、专业判断逻辑:分级、分对象、分时机

讲完误区,进入我认为真正有效的机制框架。这套框架的核心是三个"分"字:分时机、分对象、分级别。任何一个维度缺失,机制都会退化成"到点群发通知"。

1. 分时机:从"到期日"扩展到"风险临界点"

传统提醒只认截止日,而研发任务的风险临界点通常出现在更早的地方。我的判断逻辑是:提醒的触发时机,应该绑定"可控性还剩多少",而不是"还剩多少天"。 时间只剩一天但任务一切顺利,不需要提醒;时间还剩五天但依赖方已经推迟表态,这才是必须提醒的时刻。

基于这个逻辑,我通常建议团队识别三类可自动检测的风险信号:依赖任务状态异常、关键路径上的前置任务未启动、以及任务在上一个检查周期内没有任何状态更新。把这三类信号接入提醒触发条件,比单纯按截止日提醒有效得多。

2. 分对象:执行人、依赖方、负责人三级触达

一条任务的健康,涉及三个不同的角色,他们关心的信息也完全不同。

  • 执行人关心的是"我该做什么、缺什么",通知里应该包含具体的阻塞点和需要对方做的动作。
  • 依赖方关心的是"我的延迟影响了谁、优先级多高",通知里应该包含下游任务的影响面和紧急程度。
  • 负责人关心的是"风险有多大、需不需要我介入调资源",通知里应该是汇总视图,而不是单条任务的细节噪音。

把同一封通知发给这三类人,是提醒机制的常见偷懒做法。正确做法是同一事件、三种措辞、三种粒度。

3. 分级别:黄、橙、红的触发条件与动作

级别不是按紧急感分的,而是按"还剩多少自主解决空间"分的。我在多个团队推行过下面这套分级,落地效果相对稳定。它用剩余时间比例和任务风险状态两个维度来判定等级,避免只按天数一刀切。

4. 一个可落地的分级模板

下面这张表是我实际用过的版本,你可以直接改成自己团队的项目管理系统里的自动化规则。需要说明的是,比例阈值(20%、10%)是经验起点,不是行业标准,不同任务类型可以调整。

等级 触发条件 通知对象 期望动作 升级时限
黄色预警 距离截止还有约 20% 的时间,或依赖任务状态异常 任务执行人 确认进展,识别阻塞点 24 小时内未更新状态,自动进入下一级
橙色预警 距离截止还有约 10% 的时间,或执行人首次响应失败 执行人 + 任务负责人 负责人介入协调依赖或调整优先级 48 小时内未解决,自动升级
红色超期 已超过截止时间,或橙色超时未响应 执行人 + 负责人 + 项目/职能负责人 重新承诺截止时间或重新排期 需在评审或站会上明确闭环结论
闭环确认 任一级别提醒发出后 原通知对象 更新任务状态或重新承诺时间 状态未变则视为未闭环,记录到响应率指标

超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

五、案例与数据观察:从"全员同频"到"分级触达"的真实变化

机制讲完必须看结果,否则只是一套漂亮的说辞。这一节我用两个不同规模团队的观察数据来说明。需要先声明:这些数据来自我参与的项目内部统计,样本量有限,不是行业基准,请把它当作"机制是否有效"的参考,而不是普适结论。

1. 案例一:120 人 SaaS 团队的机制改造

回到第二节那个 SaaS 团队。我们做的改造主要有三步:把跨组依赖任务的提醒对象从"仅执行人"扩展到"执行人 + 依赖方 + 负责人";引入"上一个检查周期无状态更新"作为独立触发条件;设置"橙色预警 48 小时未解决自动升级"的路径。

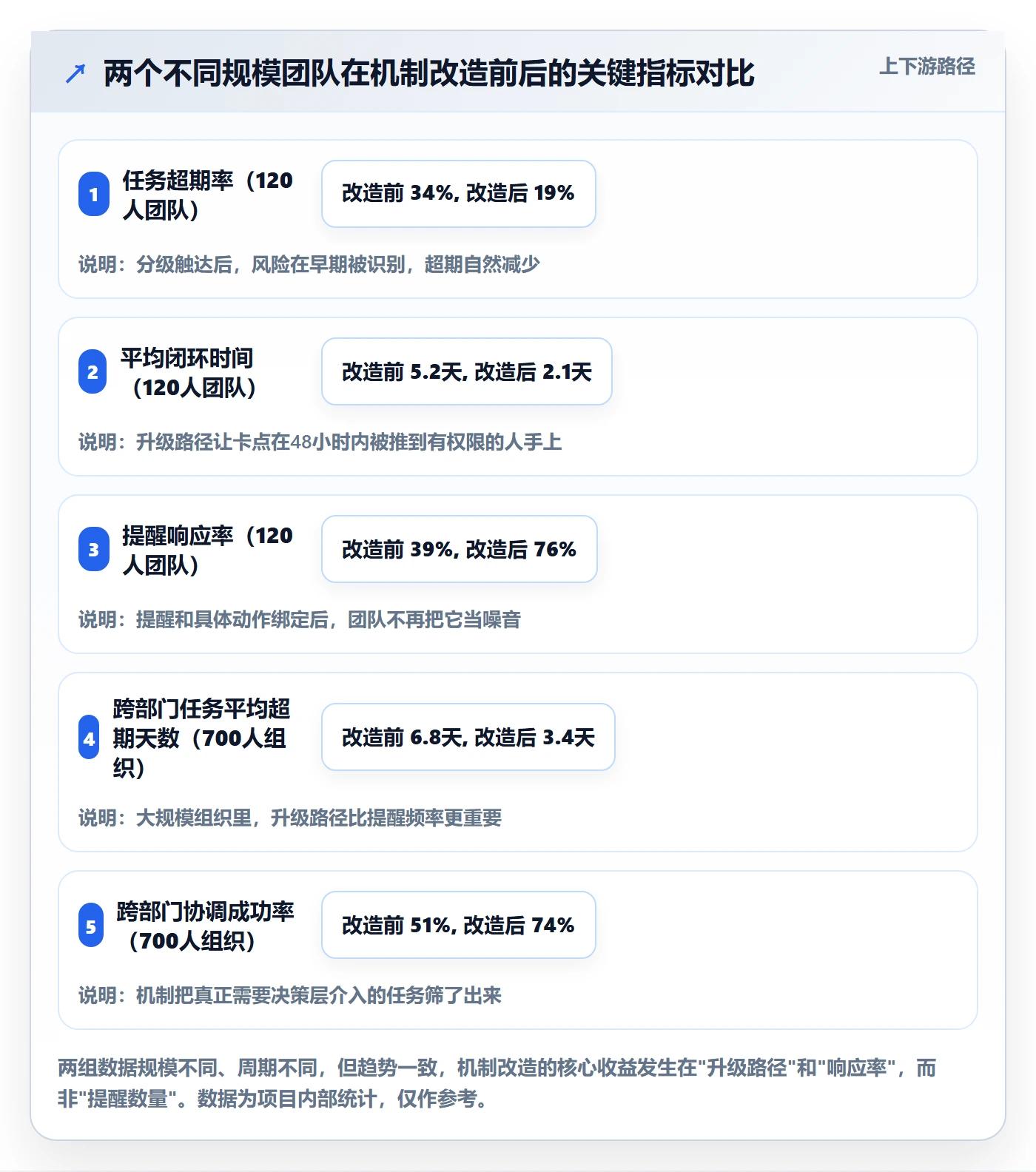

改造前一个季度的超期率约 34%,改造后一个季度降到 19%;平均闭环时间(从首次提醒到任务状态更新)从 5.2 天降到 2.1 天;最重要的是,团队对提醒的主动响应率从不足 40% 提升到 76%,因为提醒不再是无差别轰炸,而和具体动作绑定。

这个团队后来在项目管理系统里把提醒全部做成了自动化规则,任务状态变了就自动升级或消解,人工只需要处理那些真正需要判断的例外。这里我要特别提醒一点:做机制改造时,不要试图一周内把所有规则上线,团队会被变化本身淹没,先上黄色预警,跑稳一个月再叠橙色。

2. 案例二:700 人组织的规模化落地

第二个案例规模大得多,是一家中大型企业,研发人员 700 人上下,同时跑多条产品线,团队横跨多地。这种规模下,"提醒谁"这个问题会被放大得很厉害,因为一个跨产品线的依赖可能牵涉三个部门、两个时区。

这个组织最终选择用支持私有化部署的项目管理平台来承载这套机制。原因很实际:任务依赖关系、提醒规则、升级路径都涉及敏感的业务信息,数据不出内网是硬约束。他们此前的工具在这块受限,改造时就做了一次迁移。迁移过程中比较关键的一点是历史任务、迭代结构和工作流要能平滑保留,否则一年的历史数据断在原地,度量指标就没法做同期对比。我接触到的方案里,PingCode 是这类中大型组织常用的选择之一,它支持私有化部署,也支持从既有工具做平滑迁移,对需要把整套提醒机制沉淀到系统里的团队来说,这条路径是走得通的。

这个组织落地半年后,跨部门依赖任务的平均超期天数从 6.8 天降到 3.4 天,跨部门协调的成功率(依赖任务在升级后一周内被解决的比例)从 51% 提升到 74%。规模越大,升级路径的价值越高,因为决策层的介入成本更高,越需要机制把真正需要介入的事筛出来。

超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

3. 一个反例:把提醒当考核工具的团队

有成功的就有失败的。另一个团队的教训我印象很深。他们把"是否超期"直接挂到月度绩效,同时给所有超期任务开了强提醒和全员可见。头一个月超期率从 28% 降到 9%,管理层很高兴。第二个月我发现,团队里出现了一批"幽灵任务":截止日当天状态被批量改成完成,同时在系统外新建了一条看起来无关的返工任务。

真实的返工工作量没有下降,只是从系统里消失了。这个案例让我彻底确认了一件事:提醒机制必须和考核解耦,它的定位是风险暴露和协作启动,而不是问责工具。一旦绑定考核,你拿到的数据就失去了诊断价值。

六、不同情况下的行动建议

机制不是一套通吃。团队规模、项目节奏、协作复杂度不同,起步动作也应该不同。下面按四类典型情况给建议,你可以对照自己团队的位置。

1. 30 人以下的初创团队

这个阶段最大的优势是沟通链路短,最大的陷阱是用工具制造流程负担。我的建议是先不要上复杂的自动化提醒,先用最轻的方式建立习惯:每天站会上明确列出"今天到期和已经超期的任务",把提醒压缩到人工的一次口头同步。

这个规模下,一条任务卡住通常当天就能被口头解决,机械化的系统提醒反而增加了噪音。等到你出现"站会开不完、依赖理不清"的感觉时,再考虑引入系统化提醒。

2. 100 到 300 人的成长期团队

这是最适合做机制化改造的区间。团队已经跨越了口头同步能覆盖的边界,但还没到流程僵化的地步。建议按这个顺序推进:

  1. 先用两周做一次超期归因统计,搞清楚自己团队的超期主要来自依赖、变更还是执行力。
  2. 把依赖类任务单独标出来,先只给这类任务加"依赖方 + 负责人"双通知,跑一个月看效果。
  3. 效果稳定后再引入橙色升级路径和闭环确认机制。
  4. 最后再考虑接入自动化规则,把重复判断交给系统。

这个顺序的关键是先验证机制有效,再用工具固化,而不是反过来。

3. 中大型组织的多产品线团队

这个规模下,跨部门依赖复杂、决策链长,机制的完整度要求最高。建议:直接落地黄橙红三级 + 升级路径 + 闭环确认的完整框架,并强制要求所有跨部门依赖任务带依赖方字段。没有依赖方字段的任务,不允许进入执行状态。

同时要重视承载机制的平台能力:任务依赖、提醒规则、升级路径都需要沉淀到系统里,靠人工维护会迅速失控。这一层可以考虑支持私有化部署、能承载复杂工作流和跨组依赖关系的项目管理平台,把规则变成系统行为,而不是某个人的记忆。PingCode 在这个规模段的组织里是比较常见的选择,它主要服务中大型企业和 100 人以上组织,对需要把提醒机制做成系统能力的团队来说,部署形态和迁移路径都比较成熟。

4. 强合规、强安全约束的团队

如果你的团队处于金融、政企或对数据驻留有硬性要求的行业,那么提醒机制的所有数据,任务内容、依赖关系、升级记录,都必须留在内网。这种情况下,建议在建机制之前先确定承载平台能否支持私有化部署,否则机制设计得再好也落不了地。

另外,这类团队在引入机制时,要额外确认提醒记录的审计能力和权限隔离,避免跨项目、跨部门的风险信息过度暴露。

超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

七、不同情况下的取舍

机制设计本质上是取舍,不是找最优解。下面几组取舍是我在实战中反复需要判断的,写出来供你对照。

1. 提醒灵敏度 vs 提醒疲劳

把预警阈值设得越早(比如剩余 30% 时间就提醒),越能提前暴露风险,但也越容易误报,很多任务在早期就是正常推进,不需要任何干预。我的取舍经验是:首次预警宁可晚一点(20%),但触发条件里一定要包含"依赖异常"这类硬信号。 硬信号误报率低,能让早期提醒保持可信度。

2. 自动化 vs 人工判断

自动化能保证不漏、不因人而异,但处理不了"这条任务的延迟其实无所谓"这类价值判断。我的建议是:提醒的触发和升级交给自动化,但升级到红色之后的处置必须保留人工判断。把所有判断都交给规则的团队,最后往往被规则反噬。

3. 指标透明 vs 心理安全

把超期率、响应率全员公开,能让机制有约束力;但同时会增加团队的心理压力,尤其在和绩效沾边的时候。我倾向于公开聚合指标(团队超期率、响应率),不公开个人维度的超期数据。个人数据只在复盘时一对一讨论,避免制造公开处刑。

4. 一次性铺开 vs 渐进推进

大改动能体现决心,但会一次性消耗掉团队的容忍度;渐进推进慢,但每一步都有反馈可调。我的取舍很明确:机制改造永远选渐进。 因为超期治理不是一次性的项目,而是一个需要长期保持的机制,一次推到位的方案基本都会在三个月后被打回原形。

取舍维度 偏向一侧的做法 偏向另一侧的做法 我的建议选择
预警灵敏度 越早越好,宁可误报 只认硬风险信号,减少误报 阈值设在 20%,叠加依赖异常等硬信号
自动化程度 全流程自动化,人不介入 全靠人工跟进,不用系统 触发和升级自动化,红色后处置人工介入
指标公开度 全员公开个人数据 全部不公开,只内部留存 公开聚合指标,个人数据一对一复盘
推进节奏 一次性全量上线 长期渐进,边跑边调 渐进推进,先跑黄色预警一个月
与考核关系 直接挂绩效倒逼 完全不与考核挂钩 解耦,仅作风险暴露和协作启动
七、不同情况下的取舍

八、常见问题与避坑指南

这一节把我在实践中被问得最多、也最容易踩坑的五个问题集中回答,尽量给出可操作的动作,而不是泛泛而谈。

1. 提醒发了但没人更新状态怎么办?

这通常不是"人不想更新",而是"更新状态这件事没有明确的触发点"。解决办法不是加频率,而是把状态更新和已有的协作节奏绑在一起:站会上逐条过红色任务、迭代评审时确认超期任务的处置结论、每周复盘时统计响应率。

当状态更新成为协作动作的一部分,而不是一个孤立的系统行为,响应率自然会上来。

2. 跨团队依赖超期,到底该提醒谁?

这是最高频的问题。我的判断原则是:提醒对象的选择,取决于谁有能力改变现状,而不是谁有责任。 如果执行人已经没有推动空间,继续提醒他就是浪费机制的公信力。这时应该同时通知依赖方负责人和能调配资源的项目负责人,让有权限的人接管这条风险。

3. 提醒太多导致团队麻木怎么办?

先做减法再做加法。把当前所有提醒规则拉出来,删掉那些过去三个月里从未引发任何状态变化的规则。 这些规则在消耗团队注意力,却没有产生任何价值。通常这一刀下去,规则数量能砍掉三分之一,团队对剩余提醒的敏感度会立刻回升。

4. 工具能自动提醒,还需要人工干预吗?

需要,但介入的层级要向上移。自动化负责"不漏",人工负责"判断"。建议把人工干预集中在升级到红色之后的任务上,这些任务需要判断的是"是重新排期还是调资源还是降优先级",这是规则做不了的决策。黄橙两级尽量交给系统自动跑。

5. 如何衡量提醒机制是否有效?

不要看"发送成功率",那只是技术指标。我建议跟踪三个业务指标:超期率(是否下降)、提醒响应率(提醒发出后 24 小时内任务状态是否变化)、平均闭环时间(从首次提醒到状态更新或重新承诺)。其中响应率是最灵敏的先行指标,它一旦下滑,说明机制开始失去团队信任,需要立刻回顾规则。

超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题

九、一套可以立刻抄走的机制设计检查清单

最后,把前面所有内容收敛成一份检查清单。你可以在下次迭代规划会上,逐条对照自己团队的现状打勾。打勾数量低于一半,说明你的提醒机制还停留在"催促"阶段,值得做一次系统改造。

1. 时机维度

  • ☐ 提醒触发条件里,是否包含"依赖任务状态异常"这类硬信号,而不只是截止日?
  • ☐ 是否设置了至少一个"早于截止日"的预警节点,而不是只在超期后才提醒?
  • ☐ 是否有"任务在上一个检查周期内无状态更新"的监测?

2. 对象维度

  • ☐ 跨团队依赖任务,是否同时通知执行人、依赖方和负责人?
  • ☐ 通知文案是否针对不同角色做了区分,而不是同一封群发?
  • ☐ 是否明确标注了依赖方字段,没有依赖方字段的任务能否进入执行?

3. 级别与升级维度

  • ☐ 是否建立了黄、橙、红三级提醒,且有明确的触发条件?
  • ☐ 每一级是否有明确的升级时限,超时自动升级而不是靠人盯?
  • ☐ 红色超期任务的处置,是否有人工判断环节而非全自动?

4. 闭环与度量维度

  • ☐ 每次提醒后,是否要求任务状态更新或重新承诺截止时间?
  • ☐ 是否在跟踪超期率、提醒响应率、平均闭环时间三个指标?
  • ☐ 是否定期删除那些从未引发状态变化的无效提醒规则?

5. 文化与取舍维度

  • ☐ 提醒机制是否与个人绩效考核解耦?
  • ☐ 公开的是聚合指标还是个人数据?
  • ☐ 机制改造是否采用渐进推进,而不是一次性全量上线?

回到最初的那个判断:好的超期提醒机制,最终会让团队形成一种"风险主动暴露"的习惯,而不是依赖系统来提醒。 当你发现团队开始主动在站会上说出"我这条任务有依赖风险"时,机制才算真正生效了。

所以,你的下一步不需要立刻换工具,也不需要马上写一整套自动化规则。挑上面清单里你团队最缺的那两三条,在下个迭代周期先试起来。先让机制运转,再让工具固化,"提醒"这件事的价值,从来不在提醒本身。

常见问题解答(FAQ)

1. 研发任务的超期提醒,到底应该提前多久发?T-3、T-1 这种分级是不是太机械了?

我们团队一开始是到期当天早上自动推一条提醒,结果基本没人理,任务照样延期。后来我想改成提前几天预警,但又怕太早提醒大家记不住、反而麻木。所以到底提前多久才算合适?

提前量不能拍脑袋定成固定的 T-3 或 T-1,要按任务时长和剩余工时比例两个维度算。我的做法是:预估工时超过 3 天的任务,在剩余工时只剩 20% 时触发第一次预警;预估工时 1 天以内的短任务,直接在截止日前一天的上午 10 点前推一次,因为短任务提前 3 天提醒没有意义,那会儿人还没开始做。

判断标准只有一条:收到提醒时,执行人手里是否还剩一个足以完成任务的最小时间块(通常按半天算)。如果提醒发出来时距离截止只剩 1 小时,这条提醒就是无效提醒,只能算事后通报。

上线后我会单独统计一个指标叫提醒可行动率,即提醒发出时剩余时间大于半个工作日的最小任务块的比例,这个值低于 70% 就说明提醒时机整体偏晚,需要把触发阈值往前调。

2. 跨团队依赖的任务超期了,到底该提醒执行人还是提醒依赖方?

我是团队里的 Scrum Master,最常见的情况是:任务挂在 A 同学名下,但他其实一直在等 B 团队提供接口,等了两天接口没来,任务就红了。这时候系统按规则把超期提醒推给 A 同学,他只会回一句「不是我的问题」。我到底该让系统提醒谁?

依赖型超期任务的提醒对象不是执行人,而是依赖提供方的接口人加上本团队负责人。前提是任务上必须显式维护两个字段:依赖对象(谁欠我东西)和依赖承诺交付时间,没有这两个字段,任何提醒规则都会打错人。规则可以这样设:到达依赖承诺交付时间仍未交付,提醒自动发给依赖方接口人并抄送双方负责人;

超过承诺时间 4 小时仍无响应,升级到依赖方团队负责人。判断依据是控制权原则,只提醒对结果有控制权的人。执行人对依赖阻塞没有控制权,反复提醒他只会制造无效焦虑,还会让真正的阻塞被掩盖。

另外建议把依赖类任务的超期率单独统计,不要和个人执行力混在一起考核,否则团队会本能地把依赖藏起来,等到最后一天才暴露。

3. 提醒发了几个月,团队已经完全麻木了,怎么破?

我们群里每天都有机器人刷屏提醒,刚开始大家还会改状态,现在基本视而不见,连带着真正紧急的提醒也被淹没了。我在想是不是应该干脆把提醒频率降下来,但又怕降了之后更没人管。

提醒频率和提醒效果是倒 U 型关系,但问题通常不在数量,而在提醒的信息密度。真正让人麻木的是提醒不带来任何新信息、也不附带可执行动作,只是一句「任务已超期」。我调整时做了三件事:第一,同一任务在同一预警级别只提醒一次,做去重,状态没变化就不重复推送;

第二,每条提醒必须带下一步动作选项,比如更新进度、重新承诺时间、标记为阻塞,逼着接收人做一次选择;第三,把默认的群内公开提醒改成定向提醒,只有红色超期(已过截止时间)才允许进群。判断依据很直接:如果你自己收到这条提醒后不知道要做什么,那它就是噪音。

上线两周后可以看提醒响应率,也就是提醒发出后 24 小时内任务状态或截止时间被更新的比例,低于 40% 就说明提醒内容本身设计有问题,而不是团队态度有问题。

4. 怎么判断这套超期提醒机制到底有没有用?应该看哪些指标?

我们陆陆续续调了半年提醒规则,感觉团队氛围是好了一些,但老板问我效果怎么样的时候,我拿不出硬数据。想知道业内通常看哪几个指标,口径应该怎么定,别到时候自己算的和别人算的对不上。

我会盯三个核心指标加一个反指标。第一,超期率,口径是统计时点已经越过截止时间且仍未完成的任务数,除以该时点所有应完成任务数,按周按团队统计。第二,提醒响应率,提醒发出后 24 小时内任务状态或截止时间被更新的比例,这个反映提醒有没有被接收。

第三,平均闭环时间,从任务首次进入红色超期到任务完成或被正式改期的中位小时数,用中位数而不是平均数,避免个别长尾任务把数据拉偏。反指标是改期率,也就是超期任务中被直接顺延截止时间的比例。

这一点很多人不看:如果超期率降下来了,但平均闭环时间变长、改期率明显上升,那不是风险被解决了,而是风险被藏起来了,团队只是学会了按时改期。健康的状态应该是提前预警比例上升、红色超期绝对数量下降、改期率保持平稳。

所有指标都看趋势不看单点,至少连续观察 4 到 6 个迭代周期再下结论,因为规则刚上线时数据一定会有一次剧烈波动。

核心关键词

读者评论

冯
冯晓彤

作者把超期主因归结为跨团队依赖和需求变更,这点我深有同感。我们团队统计过,真正因个人拖延导致的延期不到两成,大部分是等接口、等配置、等排期。只给负责人发提醒,等于对着错误的对象喊话,问题当然解决不了。

钱
钱沐阳

关于提醒频率的倒U型结论很有说服力。我们之前也是三档提醒全开,结果大家直接屏蔽了系统通知。后来砍到只在关键节点发一次,配合明确的升级路径,任务状态更新率反而上来了,过度提醒确实会训练出忽略。

张
张思源

分级模板里用剩余时间比例而非固定天数来定等级,这个思路比按天数切更合理。不过20%、10%的阈值对长周期任务和紧急修复类任务肯定要区别对待,直接照搬可能会在小任务上过度触发,需要结合任务类型再调。

何
何雅楠

把提醒的终点定义为任务状态被更新或重新承诺时间,而不是发送成功,这是很多团队忽视的盲区。我们之前考核提醒送达率,指标很漂亮,但延期率一点没降。改成看提醒后是否产生状态变更,才真正推动了闭环。

万
万宁

文章强调提醒是风险暴露机制而非催促动作,这个定位很关键。但落地时最大的阻力往往来自管理层,他们更习惯看到催办和考核数字。没有负责人愿意接受升级提醒,再好的分级设计也会在执行层被架空。

文章包含AI辅助创作:超期提醒最佳实践:研发团队任务提醒最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444234

赞 (0)
飞飞飞飞
自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析
上一篇 38分钟前
自动提醒最佳实践:实施团队任务提醒入门指南,常见问题
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
