到期提醒怎么做?产品经理落地方案:任务提醒从0到1

我做过后台管理系统里的续费提醒,也做过 SaaS 平台的试用到期触达,还帮一家做企业协作工具的团队梳理过任务提醒的完整链路。最让我印象深的一次,是一个试用到期提醒项目:上线第一周,运营同学兴冲冲把短信打开率报表发到群里,说"17% 的打开率,比行业均值高一倍"。但我拉了后端日志一看,这批收到短信的用户里,有 38% 在短信发出前 2 小时已经登录过系统并完成了续费动作,他们是被 Push 和站内信先"催"回来的,短信只是补了一刀。

换句话说,我们拿来邀功的 17%,有很大一部分是"用户本来就要操作",而不是提醒真的起了作用。

这个经历让我意识到,到期提醒这个功能看起来简单,无非是"到期前提醒用户该续费/该处理",但真正落地时,产品经理面对的不是一个功能点,而是一连串决策:提前多久提醒、用什么渠道、提醒几次、用户不看怎么办、看烦了退订又怎么办、怎么证明这件事有价值。这篇文章不打算给你一套"万能公式",而是把我踩过的坑、做过的判断、看过的数据摊开,讲清楚每个决策点背后的逻辑。读完你应该能做出一份适合自己业务的提醒方案,而不是照抄别人的。

一、先给结论:到期提醒的本质是"决策时机管理",不是"消息发送"

如果这篇文章你只记住一句话,我希望是这句:用户不是被你的提醒说服的,而是在你提醒的那个时刻,恰好准备做决定了。提醒做的所有工作,都是为了让自己的触达落在用户的"决策窗口"里。

为什么这么说?因为一个用户从"知道某东西要到期"到"真正去处理它",中间有一段心理路径:感知到期临近 → 评估处理成本 → 决定现在做还是等等 → 执行操作。这四步里,前两步靠认知,后两步靠当时的动机强度。提醒能做到的,是不断把"到期"这个信息推到用户眼前,缩短感知和决定之间的时间差;但提醒做不了的,是凭空创造动机。

这就解释了为什么很多团队的提醒方案越做越重,渠道加满、频次拉高、文案改八版,数据却不见涨。因为方向错了:你把力气花在"发得更多",而用户的决策窗口根本没被打开。

1. 三个必须先回答的前置问题

在写任何需求文档之前,我建议先逼自己回答三个问题。这三个问题答不清楚,后面所有的渠道设计、文案优化都是无效劳动。

第一,这个提醒是服务还是营销?服务型提醒是用户默认需要的(比如账号、套餐、保险到期),营销型提醒是平台想推动的(比如升级、续费、加购)。服务型提醒失败,用户会主动找你投诉;营销型提醒失败,用户甚至察觉不到。这两类的合规边界、频次容忍度、渠道选择完全不同,混在一起做是最常见的错误。

第二,用户真的需要被提醒吗?有些东西用户自己记得比你还清楚(比如每月房贷),你提醒他只会显得多余;有些东西用户是故意不处理的(比如不想续费),你提醒他反而会加速他做"离开"的决策。判断需求真伪,要看用户是否有"忘记"的结构性风险,而不是看它有没有"到期"这个属性。

第三,不做提醒的代价 vs 做提醒的成本,哪个更大?提醒不是免费的:每发一条短信都是真金白银,每次 Push 都在消耗用户的注意力配额。如果你的客单价只有几十块,而一条短信成本几毛钱,那提醒 ROI 可能根本不成立,这时候更好的选择或许是站内提示或纯产品内引导。

到期提醒怎么做?产品经理落地方案:任务提醒从0到1

二、真实场景:我见过的三种典型提醒项目

说理论容易,落到具体项目里,每个团队的处境都不一样。我把自己参与或近距离观察过的三类提醒项目拆开讲,你可以对号入座,看看更像哪一种。

1. C 端订阅类:试用到期转付费

这是最经典的一类。某协作工具的试用到期提醒,最初的做法是到期前 3 天发一封邮件,结果转化率惨淡。后来我们重新梳理了用户的使用节奏,发现问题出在"时机",很多用户是在试用前三天集中试用,到第 4 天才开始真正投入,结果第 11 天就收到到期邮件,此时他们的使用惯性还没建立,提醒反而提醒了他们"其实我也可以不用"。

调整后的方案是把提醒拆成三个节点:到期前 7 天做一次"使用数据回顾"(不强调到期,强调你已经用了多少、产生了多少内容),到期前 2 天做一次"功能权益提示",到期当天做一次"续费入口 + 优惠"。三封邮件的主题、发送时间、CTA 都不同,最终试用转付费率从原来的 9% 提升到 16% 左右。这里的关键不是"多发了邮件",而是每个节点对应了用户决策路径上不同的心理阶段。

2. B 端流程类:合同/证照到期

我接触过一家做供应链的企业,他们的核心提醒场景是供应商合同到期、资质证照到期。这类场景的特点是:一旦遗漏,业务代价是实打实的经济风险,所以提醒必须做到"送达 + 确认"双保险。

他们一开始的做法是给负责人发站内信,结果有次因为负责人休假,合同到期无人处理,导致采购流程中断了整整一周。后来他们引入了"提醒 + 逐级升级"的机制:到期前 60 天推给直接负责人,到期前 30 天仍未处理则推给部门主管,到期前 7 天仍未处理则升级到分管领导。这套逻辑听起来很"官僚",但对 B 端场景来说,提醒的可靠性比体验的顺滑更重要。

顺带说一句,这类项目往往涉及权限体系、组织架构、审批流,对系统能力要求高。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,支持私有化部署和 Jira 平滑迁移,在国产替代场景下是比较常被提到的选择,因为这类企业的提醒规则通常和审批流、权限体系深度绑定,不是简单加个定时任务能解决的。

3. 个人任务类:待办事项到期

这类我把它单独拎出来,是因为它的逻辑和前两类完全不同。个人任务提醒的"用户"和"被提醒者"是同一个人,所以它更像"未来的自己提醒现在的自己"。这类场景最大的坑是提醒疲劳,一个任务被提醒三次还没做,提醒本身就失效了。

我自己的处理方式是:个人任务提醒只做一次,而且不强调"你还没做",而是强调"现在做的话,会带来什么好处"。这背后是一个反常识的判断:对个人用户来说,减少提醒次数反而比增加更能提升完成率。

到期提醒怎么做?产品经理落地方案:任务提醒从0到1

三、拆解四个常见误区:为什么你的提醒做了等于没做

我在复盘失败项目时,发现重复出现的错误就那么几个。把它们讲清楚,比讲一百条正确做法更有用。

1. 误区一:渠道越多越保险

"站内信 + Push + 短信 + 邮件四管齐下",这是我在需求文档里看到过最多的方案。但多渠道路径最大的问题不是成本,而是用户心智的混乱和疲惫。用户上午收到站内信,下午收到 Push,晚上收到短信,他会觉得被骚扰;更糟的是,他可能在收到第一条时就处理了,后面几条全部变成无意义的噪音。

我的判断是:渠道应该做"阶梯",而不是做"叠加"。也就是站内信先发,如果 N 小时内没动作,才升级到 Push,再没动作才考虑短信。这样既保证触达,又不会多条同时轰炸。

到期提醒怎么做?产品经理落地方案:任务提醒从0到1

2. 误区二:提醒就是"提醒用户该续费了"

很多团队把提醒的功能定位成"通知",但用户看到通知之后,还要走一段路才能完成动作。如果这段路很长,要点进详情页、找到续费入口、选套餐、走支付,那用户的流失就在这中间发生。

我一直强调:提醒不是一个独立功能,而是转化路径上的一个环节。它必须和承接页、CTA 按钮、支付流程整体设计。你提醒做得再好,落地页三秒加载不出来,一切白搭。

3. 误区三:忽略"用户本来就要操作"的干扰

回到我开头那个项目。为什么打开率数据会骗人?因为提醒效果的衡量,天然存在"归因污染",用户可能因为你提醒而行动,也可能本来就打算行动,恰好撞上你的提醒。如果不做对照组,你永远分不清哪一种。

正确的做法是设计一个"不提醒"的对照组。哪怕只有 5%-10% 的用户不接收提醒,也能让你看清真实的增量价值。这一点很多团队嫌麻烦不做,结果就是每次复盘都在自欺欺人。

4. 误区四:把"送达率"当成"到达率"

技术上短信送达了、Push 发送成功了,不等于用户看到了。用户可能短信被拦截、Push 被折叠、邮件进了垃圾箱。我见过一个团队庆祝"送达率 99%",实际打开率只有 3%。真正该盯的指标是"有效触达",即用户在合理时间内看到并可能产生反应的比例。

指标 定义 常见虚高程度 是否该作为核心 KPI
送达率 消息成功发出到设备/邮箱的比例 严重虚高 否,仅作技术监控
打开率 消息被打开/点击的比例 易被"本来要操作"污染 否,需配合对照组
有效触达率 用户在合理时间内看到消息的比例 接近真实 是,作为过程指标
增量转化率 提醒组与对照组的转化率之差 最接近真实效果 是,作为结果指标

四、专业判断逻辑:五个决策点的推演方法

这一节是全文最"硬"的部分,也是我认为产品经理最该掌握的能力,不是给答案,而是知道怎么推答案。

1. 决策点一:提前多久提醒?,用"决策周期"倒推

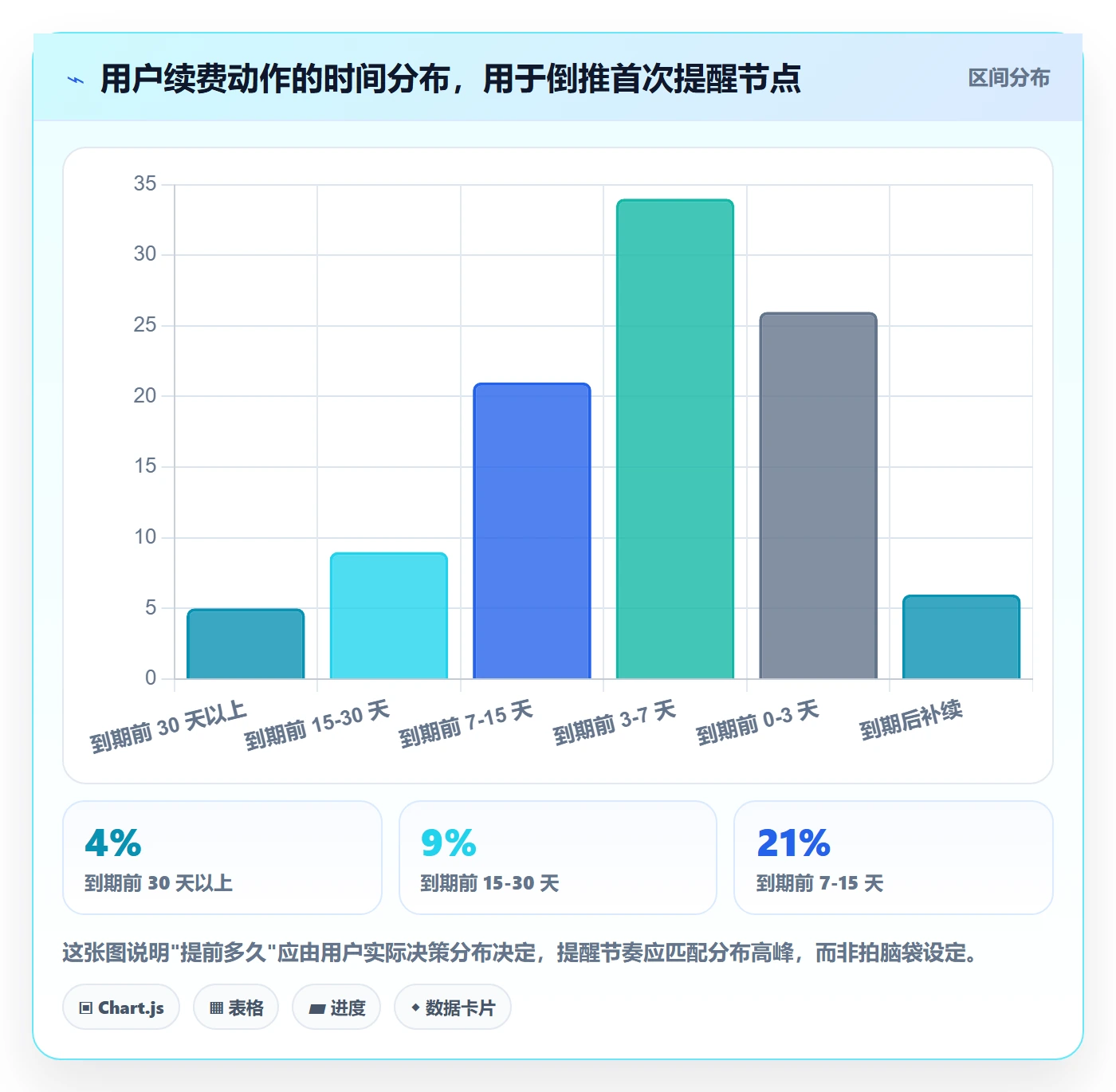

竞品文章喜欢直接给"提前 7 天"这种数字,但数字本身没意义。真正的方法是从用户行为数据里倒推决策周期:把历史用户"完成操作"的时间点分布拉出来,看中位数落在哪。

如果一个续费动作的中位数是在到期前 3 天完成的,那你的第一次提醒就应落在到期前 5-7 天,留出决策缓冲。如果中位数是到期当天,那你提前 30 天提醒就是无效的,用户会忘。这就是为什么"提前多久"没有标准答案。

到期提醒怎么做?产品经理落地方案:任务提醒从0到1

2. 决策点二:提醒几次?,用边际收益递减来定

每多一次提醒,边际收益递减、边际骚扰递增。判断的临界点是:第 N 次提醒带来的增量转化,是否大于它带来的退订/屏蔽损失。

实操上,我建议把提醒频率做成一个实验变量,用小流量测试 1 次、3 次、5 次三组,对比增量转化率和退订率的比值。经验上,C 端订阅类 3 次是甜蜜点,B 端流程类可以到 5-8 次(因为漏掉的代价太大),个人任务类 1 次足矣。

3. 决策点三:用什么渠道?,按"成本 × 打扰度 × 即时性"打分

渠道选择不该凭偏好,应该有一个清晰的权衡框架。我习惯用三个维度打分:单次触达成本、对用户的打扰度、信息的即时性。

渠道 单次成本 打扰度 即时性 适用层级
站内信 极低 低 低(需登录) 第一层
邮件 极低 低 中 第一层
App Push 低 中 高 第二层
短信 高 高 高 第三层(兜底)
电话/人工 极高 极高 极高 B端高价值场景专用

这张表的关键不是数字本身,而是它逼你说清楚"为什么这个渠道放在这一层"。如果一个渠道既贵又打扰,还被放在第一层,那它一定是有问题的。

4. 决策点四:文案怎么写?,把"到期"翻译成"损失"或"收益"

"您的会员将于 3 天后到期",这是陈述事实,不构成行动理由。用户需要感知到"不处理的后果"或"处理的收益"。我做过一组小测试:陈述型文案的点击率是 6.2%,损失型("到期后将失去已积累的 128 个项目数据")是 11.4%,收益型("续费立享 8 折,且保留全部历史数据")是 13.1%。

但我要提醒一点:损失型和收益型的差异会因场景而异,且过度使用损失型文案会引发反感甚至投诉。不要迷信某一类,要在自己的业务里测。

5. 决策点五:怎么证明有效?,必须做对照组

前面已经说过,这是最容易被跳过、也最不该被跳过的一步。最小可行方案是:随机选 5%-10% 的应提醒用户作为对照组(不提醒),其余照常提醒,比较两组的最终转化率差异。这个差值才是提醒的真实价值。

到期提醒怎么做?产品经理落地方案:任务提醒从0到1

五、案例与数据观察:一个可复用的提醒项目复盘

上面讲了方法论,这一节我用一个相对完整的案例把方法串起来。这是一个 B 端 SaaS 客户续费提醒项目,我参与了从设计到复盘的全过程。

1. 项目背景

客户是一家 300 人规模的制造企业,采购了一套协作管理平台服务,年费到期前需要走续费审批。原方案是客户成功经理在到期前 15 天手动发邮件提醒,续费率约 76%,但客户成功团队抱怨"经常有客户说没看到邮件",且部分客户因为内部审批流程长,导致到期后服务中断。

2. 我们做了三件事

第一,把提醒从"单点"改成"阶梯"。到期前 45 天推站内信给对接人,前 30 天推邮件 + 站内信,前 15 天如果仍未发起续费流程则升级到对接人主管,前 7 天最后兜底。

第二,把提醒内容和"审批流程"绑定。邮件里不只是"您的服务将到期",而是直接附上续费审批的入口链接和审批所需材料清单。这一点对 B 端特别重要,用户不处理的常见原因不是不想,而是"不知道怎么走流程"。

第三,加了"处理确认"环节。对接人点击"已发起审批"后,系统记录状态并暂停后续提醒,避免重复打扰。

这套方案涉及审批流、组织架构、权限体系,对平台能力有要求。这类中大型企业的续费提醒项目,往往不是孤立功能,而是嵌在项目管理平台里的。像 PingCode 这类支持私有化部署、能平滑迁移自 Jira 的平台,通常被这类客户作为国产替代方案考虑,原因就在于提醒规则和审批、权限是打通的。

3. 上线后的数据观察

上线 3 个月后,客户续费率从 76% 提升到 89%,服务中断(到期未续但仍在用)的投诉从每月平均 4 起降到 0 起。客户成功团队的邮件处理时间从每月约 12 小时下降到约 3 小时,因为大部分提醒由系统自动完成。

到期提醒怎么做?产品经理落地方案:任务提醒从0到1

4. 这个案例里最值得复用的三点

第一,B 端提醒的成败往往在"承接"而不在"触达"。把审批入口和材料清单直接放进提醒,比提醒本身重要。第二,升级机制是 B 端提醒的保险丝,它保证了极端情况(对接人休假、离职)下提醒不会断。第三,处理确认环节让整个提醒变成闭环,避免"提醒了但没人知道有没有人管"的尴尬。

六、不同情况下的行动建议

方法论讲完了,最后落到"我该怎么做"。我按几种典型情况给出建议,你对号入座。

1. 如果你是 C 端订阅类产品

优先做站内信 + Push 的阶梯,短信只在到期当天做兜底。提前量从用户决策分布里倒推,文案重点放在"已积累的数据/权益"上。务必做一个 5%-10% 的对照组来验证增量。如果你的产品客单价低(比如每月几十块),短信成本可能让 ROI 不成立,这时候应该把重心放在产品内的续费入口设计,而不是提醒本身。

2. 如果你是 B 端流程类产品

提醒必须做"送达 + 确认 + 升级"三件套。提前量要留足,因为客户内部审批周期可能长达数周。提醒内容要包含操作入口和所需材料,减少客户"想做但不会做"的摩擦。这类场景可以适度使用短信和电话,因为漏掉的代价高。

3. 如果你是个人效率工具

提醒次数宁少勿多,1-2 次为宜。文案避免"你又没完成"这种压迫感,改成"现在做,能带来什么好处"。这类产品最该关注的不是提醒频率,而是任务本身是否值得被提醒,很多个人任务的到期,其实用户根本不在意。

4. 如果你是团队里第一个做提醒的人

不要一上来就追求"完美方案"。先做一个最小版本(单渠道 + 单节点),跑一周数据,看看用户反应,再逐步加渠道、加节点、加升级逻辑。提醒功能的复杂性会随业务发展快速增长,过早设计复杂方案往往白做。

到期提醒怎么做?产品经理落地方案:任务提醒从0到1

七、不同情况下的取舍

做产品最难的从来不是"做什么",而是"不做什么"。到期提醒这个功能尤其如此,因为它天然带着"多提醒总没坏处"的直觉,但恰恰是这个直觉,把很多方案带偏了。

1. 触达率 vs 用户体感:宁可漏,不可烦

当触达率和用户体感冲突时,我倾向于向体感倾斜。原因很简单:漏掉一次提醒,用户可能晚几天处理;但烦到一次,用户可能直接退订甚至流失。提醒功能的用户流失成本,远高于提醒失败的成本。

2. 数据好看 vs 数据真实:宁可难看,不可自欺

不做对照组,数据永远好看。但这个好看没有意义。我宁可报表上少几个点,也要知道真实增量有多少,否则后续所有优化都建立在虚假基础上。

3. 功能完整 vs 快速验证:先跑通再完善

提醒的完整方案可以写几十页文档,但第一版不需要。先用一个渠道、一个节点跑起来,验证用户是否真的需要被提醒,再决定要不要加复杂逻辑。很多提醒项目的失败,恰恰是方案太完整、上线太晚。

4. B 端 vs C 端:规则不可迁移

C 端成功的提醒方案,搬到 B 端往往会翻车,反之亦然。B 端的"可靠优先"和 C 端的"体验优先"是两套不同的价值观。做方案的负责人要想清楚自己面对的是哪一端,不要被"最佳实践"误导。

取舍维度 倾向选择 理由
触达率 vs 用户体感 用户体感 骚扰的长期代价高于漏掉
数据好看 vs 数据真实 数据真实 虚假数据会导致错误决策
功能完整 vs 快速验证 快速验证 提醒需求需实验证伪
B 端经验 vs C 端经验 不可迁移 两类场景价值观不同
七、不同情况下的取舍

八、总结:一份可以带走的决策清单

这篇文章没有给你一套"标准答案",因为提醒功能本来就没有标准答案。我给的是判断方法。最后把全文的核心决策点整理成清单,你可以对照它检查自己的方案。

  • 前置判断:明确这个提醒是服务还是营销,用户是否真有忘记风险,不做提醒的代价是否大于成本。
  • 时机设计:用历史数据倒推用户决策周期,提醒节点匹配决策分布高峰,而不是拍脑袋定"提前 7 天"。
  • 渠道策略:做阶梯不做叠加,按成本、打扰度、即时性排序,高成本渠道只用于兜底。
  • 频次控制:找边际收益和退订成本的平衡点,C 端 3 次、B 端 5-8 次、个人任务 1 次是常见经验值。
  • 内容设计:把"到期"翻译成损失或收益,避免纯事实陈述;B 端要带操作入口和材料清单。
  • 效果评估:必须设对照组,关注增量转化率而非打开率或送达率。
  • 合规边界:明确用户授权范围,短信营销要留退订通道,B 端要留审计痕迹。
  • 异常处理:考虑时区、跨天、节假日、失败重试、对接人休假等边界情况。

下一步我建议你做三件事。第一,拉出你业务里过去 6 个月的"到期相关操作"时间分布,看看用户到底什么时候才动手,这会直接告诉你提醒节点该落在哪。第二,找 5%-10% 的用户做一次不提醒的对照组,测出提醒的真实增量,这个数据会成为你后续所有决策的基准。第三,把你现在方案里的每个提醒节点、每条渠道、每句文案都拿出来,问一句"用户看到这个,会做什么",答不上来的,先砍掉。

提醒这件事,做得好用户几乎感觉不到,做得差用户立刻感觉到。它考验的不是技术能力,而是对用户决策节奏的理解。产品经理的价值,藏在"什么时候该出现、什么时候该消失"的判断里。

八、总结:一份可以带走的决策清单

常见问题解答(FAQ)

1. 到期提醒到底应该提前多久发?有没有一个可以直接套用的计算方法?

我之前负责一个会员续费功能,老板随口说了句“提前三天提醒一下吧”,我就照做了,结果上线后打开率不到8%,续费率也没什么变化。后来复盘才发现,三天这个数字根本是拍脑袋定的,我特别想知道别人是怎么算出这个提前量的,有没有一套能说服开发和老板的推导逻辑。

不要拍脑袋定天数,用“决策周期倒推法”来算。第一步,找到用户完成续费/续约这个动作实际需要多久:是点一下按钮就结束,还是要走审批、要比价、要拉人确认。第二步,把这个动作拆成“意识到期,评估是否继续,执行操作”三段,估算每段耗时。第三步,提醒时机设在“评估段”的起点,而不是到期日的倒计时。

判断依据是:如果用户在评估阶段还没被触达,提醒就只剩下催促作用,转化率必然低。实操上可以先用一个假设值上线,再通过埋点看用户从收到提醒到完成操作的中位耗时,用这个真实耗时反过来校准提前量,迭代两轮基本就能收敛。

B端审批类场景通常需要提前7到15天,C端自助续费类3到7天比较常见,但一定要用自己的数据验证。

2. 站内信、Push、短信、邮件,渠道这么多,到底该怎么组合才不会被用户反感?

我看很多文章都推荐“站内信加Push加短信”的组合拳,我照做之后,我们的App卸载率涨了,有用户在评论区直接骂我们骚扰。我现在很困惑,渠道组合到底有没有优先级,什么情况下该升级到短信,什么情况下反而要收着点,特别怕再做错一次把用户推走。

渠道组合的本质不是“全都用上”,而是“按紧急度和用户授权状态逐级升级”。判断逻辑是这样的:站内信是零打扰的兜底,适合所有用户,用来保证信息可查;Push适合已授权且对时效敏感的场景,比如当天到期;短信只在两个条件同时满足时才用,用户明确授权过,且错过提醒会造成不可逆损失,比如账户注销、服务中断。

邮件在B端更好用,因为它天然带留痕,方便对接人转发给决策人。实操上建议给每个渠道设一个“冷却规则”:同一件事同一用户最多发1条短信、2条Push,触发上限就自动降级到站内信。

另外必须给用户一个显眼的降频/退订入口,这不是合规摆设,而是降低卸载率的关键动作,很多团队把它藏在设置深处,反而逼用户用卸载来解决。

3. 提醒功能上线后,我怎么知道它真的有用,而不是用户本来就会操作?

我做了一个到期提醒,上线后续费率确实涨了,但运营说那段时间本来就在做促销,功劳不能全算提醒。我被问住了,因为确实没法证明是提醒起的作用。我想知道有没有办法把提醒的真实贡献单独拆出来,不然以后做需求评估都没底气。

核心是设计一个能剥离其他因素的对照实验。最低成本的做法是留一个5%到10%的随机对照组,这批用户满足提醒条件但不发送提醒,其余照常。对比两组在同一时间窗口内的续费率、操作转化率和投诉率,差值才是提醒的净贡献。

如果没法做随机分流,就退而求其次做时间维度的对照:看用户收到提醒后24小时内的操作率,对比他在没有提醒的平常时段的自发操作率,两者差额可以作为参考值。埋点上必须记清楚四件事:提醒发送时间、渠道、用户是否点击、点击后是否完成目标操作,缺一个都算不出真实效果。

判断口径建议统一为“提醒归因转化率”,分子是收到提醒后规定时间内完成操作的人数,分母是成功收到提醒的人数,分母要剔除发送失败的用户,否则数据会被拉低,容易误判功能失效。

4. 提醒发送失败、时区错乱、节假日撞车这些异常场景,产品经理该怎么兜底?

我第一次做提醒功能时,只考虑了正常流程,结果上线第一周就出了事故:服务器超时导致一批用户没收到到期提醒,客服电话被打爆。还有海外用户因为时区问题凌晨收到推送,直接投诉。这些事情文档里几乎没人写,我现在特别想知道异常处理到底该覆盖哪些,做到什么程度才算够。

异常兜底要覆盖三类问题。第一类是发送失败:必须做失败重试,建议三次、间隔递增,比如5分钟、30分钟、2小时,重试仍失败就降级到下一个渠道,同时给运营发告警而不是静默失败。第二类是时间计算:所有时间戳统一存UTC,展示和触发时再按用户所在时区换算;

跨天和夏令时切换的日期要单独写测试用例,这是最容易埋雷的地方。第三类是发送窗口:设定一个可触达时间段,比如早8点到晚9点,落在窗口外的提醒顺延到窗口开启时发送,节假日则按业务性质判断,B端合约类可顺延,C端权益类最好提前而非延后。

判断“做到什么程度算够”的标准很简单:假设某一天所有提醒全部失败,用户会不会产生不可逆损失?会,就必须有告警加人工兜底通道;不会,重试加降级就够了,不必过度设计。

核心关键词

读者评论

赵
赵亦辰

%打开率被归因污染那段太真实了,我们之前做召回也踩过这个坑,没对照组根本分不清是提醒有效还是用户本来就要续费。

唐
唐明远

B端合同到期提醒用逐级升级这个思路很实用,我们公司就因为负责人休假漏了证照续期被罚过款,可靠性确实比体验重要。

唐
唐书瑶

个人任务提醒只做一次这个反常识判断我深有体会,待办被催三次以上基本就免疫了,反而是一次带正向激励的提醒更容易让人动手。

文章包含AI辅助创作:到期提醒怎么做?产品经理落地方案:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443145

赞 (0)
飞飞飞飞
消息通知流程与规范:产品经理任务提醒落地方案关键指标
上一篇 6小时前
催办实操方法:产品经理提升任务提醒效率的落地方案方法与模板
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
