去年第三季度,我接手了一个跨部门验收纠纷的复盘。项目本身不大,市场部提需求,产品部出方案,技术部开发,运营部落地,四个部门、六周工期、预算不到三十万。结果验收阶段拖了整整十九天,最后是分管副总拍桌子才勉强签收。事后我把四个部门的验收会议纪要拉出来逐条比对,发现问题根本不在于谁干活不卖力,而是四个部门手里各拿着一份不同的"完成标准"。市场部认为"页面能打开、活动能报名"就算完成;
技术部认为"接口无报错、日志有记录"才算完成;运营部认为"后台能导出名单、数据能对上"才算完成;产品部夹在中间,三边都点头了才敢说完成。四份标准,四个口径,验收会自然变成辩论会。
这件事之后,我开始系统性地梳理跨部门任务验收的审核管理方法,先后在四个不同规模的组织里做过落地试点,也踩过不少坑。这篇文章不打算给你罗列一堆"加强沟通""明确责任"的正确废话,而是把我实际用过的审核管理框架、验收清单结构、以及不同组织规模下的取舍逻辑完整拆开讲。如果你正被跨部门验收扯皮困扰,或者正在设计一套验收审核机制,这篇内容可以直接当作落地参考。
一、先说核心结论:验收失控的本质是"标准没有前置化"
我把过去几年经手的十一个跨部门验收纠纷做了归类,发现一个高度一致的规律:凡是验收阶段扯皮严重的项目,问题几乎都不是出在验收那一刻,而是出在启动那一刻。启动会上没有把"什么算完成"写下来,验收会上就必然要用嘴去补,而嘴是补不出标准的。
1. 验收争议的时间分布:八成冲突在验收前就已埋下
我对十一个纠纷案例的冲突首次出现时间做了记录。结果是:只有两个案例的争议是验收当天才第一次暴露,其余九个案例,矛盾在项目启动或执行中期就已经出现苗头,只是当时没有人把它当成"验收问题"来处理。

2. 审核管理真正要解决的三件事
很多团队把"审核管理"理解成"多设几道审批关卡",这是典型的用力用错方向。审核管理的目标不是增加审批次数,而是解决三件事:标准可见、责任可溯、偏差可拦。
- 标准可见:参与任务的每个人都能看到同一份可衡量的完成定义,而不是各自心里有一套。
- 责任可溯:每个交付物对应明确的提交人、审核人、确认人,出现问题时能定位到具体环节。
- 偏差可拦:执行过程中的偏离能在里程碑节点被发现并拦截,而不是等最终交付时一次性爆发。
这三件事对应的正是"前置共识、分阶段审核、清单驱动"三个原则。后文会逐一展开,但先把这个结论放在最前面:如果你只打算做一件事,那就把验收标准从验收会搬到启动会。这一件事的收益,大于后面所有方法的叠加。
二、背景与真实场景:四个部门的"完成"不是同一个完成
回到开头那个项目。我把四个部门对"完成"的定义整理出来,差异之大连我自己都意外。市场部要的是效果达成,技术部要的是功能稳定,运营部要的是数据可用,产品部要的是三边签字。四份标准没有一份是错的,但它们彼此不兼容。
1. 四个部门对"完成"的口径差异实录
下面这张表是我从四个部门的邮件和会议纪要里逐条摘出来的原话,做了脱敏处理。你可以对照看看自己的团队有没有类似情况。
| 部门 | 对"完成"的原始表述 | 实际隐含标准 | 遗漏的关键项 |
|---|---|---|---|
| 市场部 | "活动能上线、用户能报名" | 页面可用 | 未定义并发承载与数据回收 |
| 技术部 | "接口无报错、日志完整" | 功能稳定 | 未定义业务指标达标线 |
| 运营部 | "后台能导名单、数据对得上" | 数据可用 | 未定义数据口径与时效 |
| 产品部 | "三方都确认没问题" | 共识达成 | 未定义谁是最终确认人 |
这张表暴露的问题很典型:每个部门说的都是自己视角下的"完成",但没有一个视角覆盖了完整交付要求。市场部不关心数据回收,技术部不关心业务指标,运营部不关心并发承载,产品部用"三方确认"把责任摊薄,结果就是谁都没错,但谁都不认。
2. 验收扯皮的三个典型现场
我记录过三个高频出现的扯皮场景,几乎每个跨部门项目都会遇到其中至少一个。
场景一:交付物"差不多"了。技术部说功能做完了,市场部测试发现报名流程在特定机型上失败。技术部回复"主流机型没问题",市场部回复"我这就是主流机型"。双方对"支持范围"没有共识,只能在验收会上现场吵。
场景二:验收人不在场。运营部负责数据核对,但验收会当天运营负责人出差,派了个实习生参会。实习生看不懂数据口径,只能说"我回去问一下",验收被迫顺延。
场景三:验收不通过的后果没约定。产品部指出三个问题,技术部认为其中两个是"优化建议"不是"缺陷",拒不整改。因为启动时没约定"验收不通过怎么办",双方只能僵持,最后靠上级裁决。
这三个场景指向同一个根因:验收环节缺失了可执行的标准、可追溯的责任和可操作的后果机制。

三、拆解常见误区:为什么你设的审核流程没起作用
我见过不少团队已经意识到验收有问题,也尝试加了审核流程,但效果不明显。原因通常是踩进了下面五个误区。这些误区我在自己的试点里全部踩过一遍,代价不小。
1. 把"多审批"当成"强审核"
最常见的误区是:验收出问题,那就多加几道审批。于是一个交付物要经过部门内审、跨部门会审、上级终审三层。结果审批层数上去了,责任反而更模糊,每层都以为下一层会把关,最后没有人真正把关。更糟的是审批周期从两天变成一周,执行者怨声载道。
判断逻辑:审核的有效性取决于"审核人是否有能力也有责任做出判断",而不是取决于审核层数。一个有能力、有责任、有标准的审核人,抵得上三层走过场的审批。
2. 只审最终交付物,不审过程
很多团队的审核设计是"最后交东西的时候审一次"。问题在于,最终交付物的偏差往往是过程中累积的,到最后一次性审出来,整改成本已经很高。我在一个试点项目里做过对比:同样是发现需求理解偏差,在启动审核节点发现,整改耗时半天;在最终验收发现,整改耗时四天半,还影响了上线时间。

3. 验收人既当运动员又当裁判
跨部门项目里常见的情况是:某部门既是部分交付物的生产者,又是整体验收的审核人。这种安排下,验收很难客观,审核人天然倾向于对自己部门的产出宽松。我见过一个项目,验收组长同时是技术负责人,结果技术相关的三个缺陷被判定为"可后续优化",而市场相关的一个文案错误被判定为"必须整改"。执行方当场就炸了。
判断逻辑:审核角色的独立性比审核能力更重要。在资源有限的情况下,宁可让一个能力一般但立场中立的人审核,也不要让能力很强但立场偏向的人审核。
4. 验收清单写成了制度文件
我见过一份十七页的验收管理办法,条款写得很完整,但没有任何一个执行者真正看过。原因很简单:制度是用来"遵守"的,清单是用来"打勾"的。跨部门验收需要的是能逐项打勾的动作清单,不是束之高阁的制度文本。
判断逻辑:验收清单的合格标准是,执行者能在五分钟内判断"这一项过了没有"。如果一项清单需要讨论才能判断,说明它写得还不够具体。
5. 验收不通过没有约定处理机制
大多数团队只约定了"验收通过怎么办",没有约定"验收不通过怎么办"。结果验收不通过时,双方陷入僵持:执行方认为问题不严重,验收方认为必须整改,没人知道下一步该走什么流程。这是我在所有试点里踩得最深的坑,也是最容易补的坑。
四、专业判断逻辑:审核管理方法的分层框架
把上面这些误区理清楚之后,我逐渐总结出一套分层的审核管理框架。它不复杂,但每一层都有明确的判断依据。这套框架分为四层:原则层、节点层、清单层、工具层。
1. 原则层:四条不可妥协的底线
原则层是整个审核管理的地基,如果这四条不成立,后面的节点和清单都是空中楼阁。
- 前置共识原则:验收标准必须在任务启动时书面确认,且由验收方主动发起确认,而不是执行方单向承诺。
- 分阶段审核原则:审核节点嵌入任务流的关键里程碑,而不是集中在最终交付。
- 责任到人原则:每个交付物对应明确的提交人、审核人、确认人,三者在验收单上留痕。
- 后果前置原则:验收不通过的处理机制在启动时约定,包括整改时限、升级路径和争议裁决人。
这四条原则里,前置共识是最容易被忽视但收益最大的一条。我在四个组织做过对比,凡是把验收标准书面化的项目,验收阶段平均耗时下降幅度都在四成以上。
2. 节点层:五个关键审核节点
原则要落地,必须变成具体节点。我把跨部门任务拆成五个审核节点,每个节点解决一类特定风险。
| 审核节点 | 审什么 | 谁来审 | 解决的风险 |
|---|---|---|---|
| 启动审核 | 目标、范围、验收标准、责任分工 | 需求方 + 执行方 + 中立协调人 | 标准错位 |
| 里程碑审核 | 阶段性交付物与计划的偏差 | 执行方自审 + 需求方抽检 | 过程失控 |
| 交付审核 | 成果物是否完整、可用 | 交付方 + 验收方 | 交付缺失 |
| 验收审核 | 是否满足启动会确认的验收标准 | 验收方主导,中立人见证 | 责任模糊 |
| 复盘审核 | 问题归档、改进项跟踪 | 全体参与方 | 问题重复发生 |
五个节点里,启动审核和验收审核是必做项,里程碑审核是强烈建议项,交付审核和复盘审核视项目规模取舍。这个取舍逻辑后文会详细展开。

3. 清单层:验收清单的三段式结构
节点要执行,必须配套可打勾的清单。我用的验收清单统一采用三段式结构:条件项、证据项、确认项。每一段解决一个特定问题。
条件项回答"什么算满足",必须可衡量,例如"报名流程在iOS和Android主流机型上成功率不低于99%"。
证据项回答"拿什么证明满足",例如"提交测试报告截图和抽样测试记录"。
确认项回答"谁签字认账",例如"由运营负责人确认数据口径,由产品负责人确认业务范围"。
这个三段式结构看起来简单,但它把"标准、证据、责任"三件事绑在了一起。很多验收纠纷之所以难解决,就是因为只有条件项、没有证据项和确认项,双方都知道要满足什么,但对"是否满足"和"谁来认定"没有共识。
4. 工具层:审核留痕与进度可视
原则、节点、清单都设计好之后,还需要一个载体来承载。用邮件和表格也能做,但跨部门协作的痛点在于信息分散、责任难溯。这时候工具的价值就体现出来了。
我接触过的团队里,有不少使用某项目管理平台来做审核流程的承载。以PingCode为例,它主要服务中大型企业及一百人以上的组织,支持私有化部署,也支持从Jira平滑迁移,对需要国产替代方案的中大型团队比较友好。在这类平台上,审核节点可以配置成工作流的阶段,验收清单可以配置成检查项,每次审核的提交人、审核人、时间戳都自动留痕,验收进度在同一个视图里可见。这比在邮件里追审批高效得多。
但要说明一点:工具是放大器,不是解决方案。如果前置共识没做,再好的工具也只是把扯皮记录得更整齐而已。我见过团队上了工具之后验收纠纷反而更多的案例,原因就是他们把工具当成了答案,跳过了原则层和节点层的设计。
五、具体案例与数据观察:一次从十九天到六天的验收改造
下面这个案例来自我参与过的一个真实改造项目,涉及一家约三百人规模的公司,业务是B端软件交付。所有数据来自项目内部记录,做了脱敏处理。
1. 改造前的验收状况
这家公司此前的跨部门验收流程是这样的:项目上线前一周,由项目负责人召集四个部门开验收会,逐项过交付内容,有异议就当场讨论。这套流程平均验收耗时十九天,最长一次拖了三十四天。项目负责人反馈,验收会上六成时间花在"这算不算完成"的争论上。
2. 改造动作:三件事
我们做了三件事,没有增加任何审批层数。
- 把验收标准从验收会搬到启动会,要求需求方在启动会上逐条确认验收条件,写入项目文档并由四方签字。
- 在项目中期增加一次里程碑审核,由需求方抽检阶段性交付物,偏差当场记录并要求整改。
- 制定一份三段式验收清单,明确条件项、证据项、确认项,验收会只做打勾和签字,不做标准讨论。
三件事里,第一件阻力最大,需求方不愿意在启动阶段就把标准写死,担心后期需求变化。我们的应对方式是:标准可以变,但变更必须走书面变更流程,且由提出变更的一方承担相应的时间和成本。这个约定一旦成立,需求方反而开始认真对待标准制定。
3. 改造后的数据变化
改造在三个项目上试点,数据对比如下。

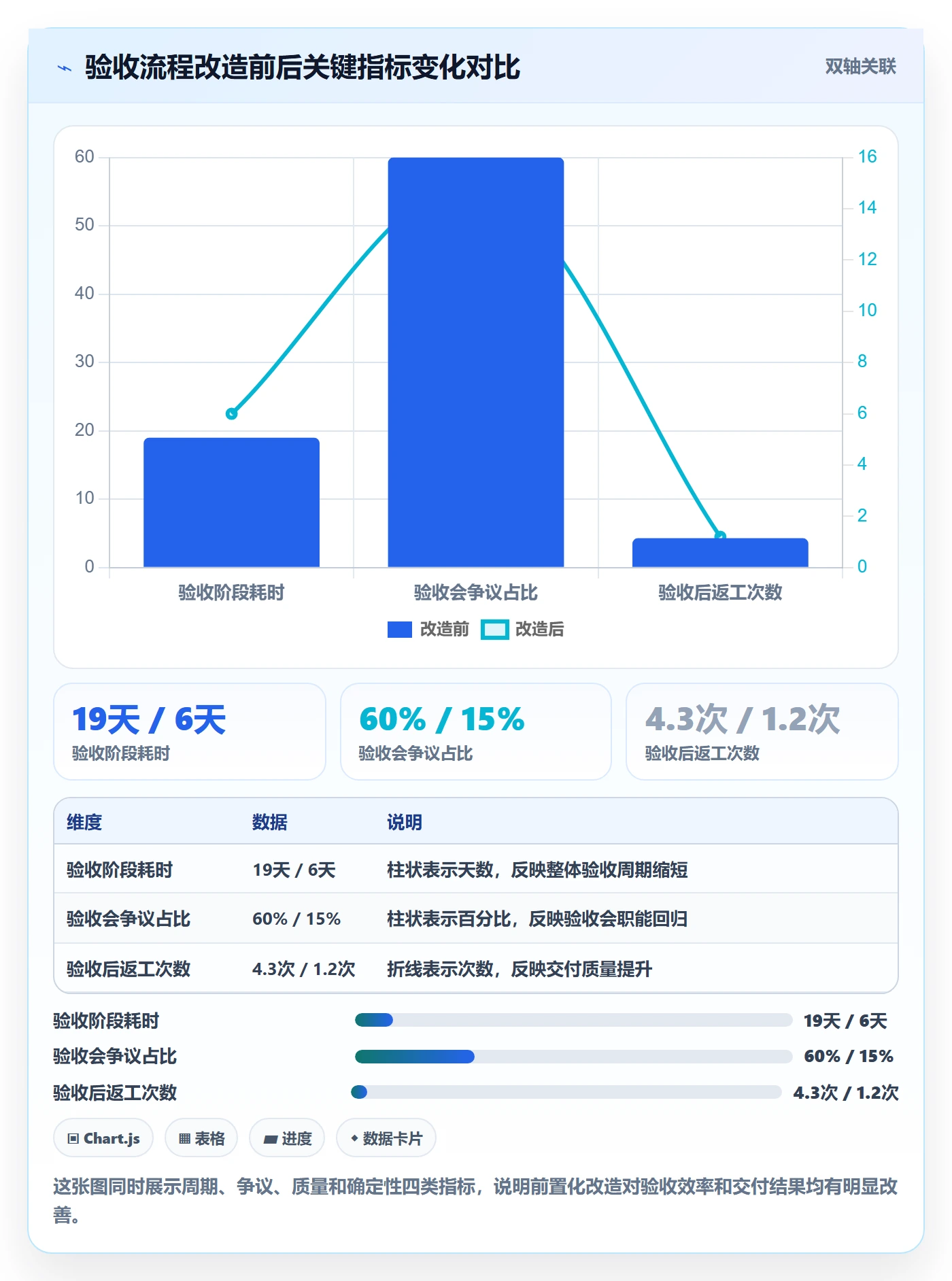

| 指标 | 改造前(三个项目均值) | 改造后(三个项目均值) | 变化幅度 |
|---|---|---|---|
| 验收阶段耗时 | 19天 | 6天 | 下降68% |
| 验收会争议时长占比 | 60% | 15% | 下降45个百分点 |
| 验收后返工次数 | 4.3次 | 1.2次 | 下降72% |
| 因验收延期导致的上线推迟 | 2次/3项目 | 0次/3项目 | 消除 |
数据变化里最值得注意的是验收会争议时长占比从60%降到15%。这说明验收会的主要矛盾确实来自标准讨论,而标准一旦前置,验收会就能回归到它本来的功能,核对与签字。

4. 一个反例:工具上得很早,但标准没前置
同一时期,我了解到另一家公司上了完整的项目管理平台,审核流程也配了工作流,但验收耗时依然在十五天以上。复盘发现,他们把验收标准写在了平台上,但没有在启动会上确认,执行方和验收方对标准的理解依然不一致。平台只是让流程更规范了,没有解决标准错位。
这个反例印证了一个判断:工具层的问题,永远排在原则层之后解决。顺序错了,工具只会让错误更高效地发生。
六、不同情况下的行动建议
审核管理没有万能方案,不同组织规模、不同项目类型,落地动作应该不一样。我按四种常见情况给出建议。
1. 十人以内小团队:只做启动审核
小团队的优势是沟通成本低,劣势是流程容易缺失。建议只做一件事:在任务启动时用一页纸写清楚验收标准和确认人,双方签字。不需要里程碑审核,不需要复杂清单,因为小团队的沟通频次足够高,过程偏差能靠日常沟通解决。
如果非要在小团队加工具,建议优先选轻量的任务看板,不要上重型审批流,那会拖慢小团队最宝贵的响应速度。
2. 十到五十人团队:启动审核 + 交付审核 + 简化清单
这个规模的团队开始出现部门墙,但还没到需要专职PMO的程度。建议做两件事:启动审核和交付审核,配一份不超过十五项的三段式清单。里程碑审核可以由项目负责人在周会上顺带完成,不必单独设节点。
这个阶段最容易出的问题是清单写太长,执行者抵触。建议清单控制在十五项以内,且每一项都能在五分钟内判断通过与否。
3. 五十到两百人团队:五个节点全开
这个规模的团队跨部门协作频繁,验收纠纷开始成为常态。建议五个审核节点全部启用,并明确每个节点的责任人和输出物。清单可以按项目类型分类,不同类型的项目用不同的清单模板。
这个阶段适合引入项目管理平台来承载审核流程和留痕。选型时重点看三件事:审核流程能否自定义、验收清单能否配置成检查项、审核记录能否按项目导出。对中大型组织、有私有化部署需求或需要从Jira迁移的团队,PingCode这类支持私有化部署和Jira平滑迁移的平台是国产替代方向上的常见选项。
4. 两百人以上组织:节点 + 分级 + 中立审核角色
这个规模的组织,跨部门项目往往涉及多个业务线和多层级审批。建议在五个节点基础上增加两件事:一是按项目风险分级,高风险项目全程审核,低风险项目简化审核;二是设立中立审核角色,由PMO或独立于交付双方的人员担任,专门处理验收争议。
中立审核角色的价值在这个规模上才真正显现。小团队里设中立人反而增加协调成本,大组织里没有中立人则争议无法裁决。

七、不同情况下的取舍:什么该做,什么可以放弃
落地审核管理最难的不是"知道该做什么",而是"知道什么可以不做"。资源和注意力都是有限的,全部铺开往往意味着全部做不好。下面是我在不同情况下做过的取舍判断。
1. 时间紧 vs 流程全:优先保启动审核和验收审核
如果项目工期紧张,没有时间做五个节点,那就砍掉里程碑审核、交付审核和复盘审核,但启动审核和验收审核不能砍。这两头一个是标准来源,一个是结果确认,砍掉任何一头,审核管理就失去意义。
取舍依据很简单:启动审核决定标准,验收审核决定责任,中间的节点是提高效率的手段,不是目的。
2. 清单长 vs 执行意愿:优先保可打勾
如果团队对清单有明显抵触,那就把清单从三十项砍到十项,但每一项必须保持可打勾。宁可十项都能执行,也不要三十项都形同虚设。一份被执行者真正使用的十项清单,价值远大于一份没人看的三十项清单。
3. 制度 vs 清单:优先保清单
如果只能二选一,选清单。制度解决的是"应该怎样",清单解决的是"这次怎样"。跨部门验收的痛点在于每次都要判断"这次到底过没过",清单直接对应这个问题。制度可以后续补充,清单必须当下就有。
4. 工具 vs 方法:优先保方法
预算只够做一件事的时候,先做标准前置,再考虑上工具。方法错了,工具只会放大错误;方法对了,工具放大的是效率。我在案例里已经展示过反例:工具上得早但标准没前置,验收耗时依然居高不下。
5. 严格 vs 灵活:按风险分级取舍
不是所有项目都值得用完整审核流程。建议按两个维度分级:影响范围(涉及几个部门、影响多少用户)和不可逆程度(出错后能否低成本回滚)。影响范围大、不可逆程度高的项目,用完整流程;影响小、易回滚的项目,简化到启动审核加交付确认即可。
| 项目类型 | 建议审核强度 | 理由 |
|---|---|---|
| 影响大 + 不可逆 | 五个节点全开 + 中立审核 | 出错成本高,需要全流程拦截 |
| 影响大 + 可逆 | 启动审核 + 里程碑审核 + 验收审核 | 影响面广但可回滚,重点控标准 |
| 影响小 + 不可逆 | 启动审核 + 交付审核 | 影响有限但出错难恢复,重点控质量 |
| 影响小 + 可逆 | 启动审核 + 简化确认 | 风险可控,避免流程负担 |

八、常见坑与避坑建议
最后这部分是我在不同团队落地时反复遇到的坑,每一个都附上症状、原因和对策。
1. 标准太模糊,验收变人情
症状:验收会上经常出现"这个差不多就行""先上线后面再优化"这类表述。原因:验收标准使用了不可衡量的形容词,比如"稳定""流畅""基本可用"。对策:把所有形容词替换成可量化条件,例如把"页面流畅"替换成"首屏加载时间不超过两秒"。
2. 审核人既当运动员又当裁判
症状:某部门提交的交付物,由本部门自己判定是否合格。原因:人手不足时图省事,让执行方兼任审核方。对策:至少做到交叉审核,A部门交付物由B部门审核,即便B部门能力稍弱,立场中立带来的价值也大于能力优势。
3. 清单太长,执行者抵触
症状:清单发下去没人填,或者填了也是走过场。原因:清单项数过多,且部分条目需要讨论才能判断。对策:砍到十五项以内,每项保证五分钟内可判断,把需要讨论的条目单独放在"待议项"里,不进正式清单。
4. 验收不通过没有后续机制
症状:验收不通过后双方僵持,没人知道下一步该做什么。原因:启动时只约定了通过流程,没约定不通过流程。对策:在启动审核节点明确三件事:整改时限、升级路径(几轮未整改升级到谁)、争议裁决人。
5. 标准变更没有约束,前置共识被架空
症状:启动会确认了标准,执行中需求方不断加要求,验收时标准已经面目全非。原因:变更没有成本和流程约束。对策:建立书面变更流程,明确变更由提出方承担相应工期和资源影响,且变更后的标准需重新确认。
6. 复盘审核流于形式
症状:项目结束后开个复盘会,问题记录完就结束了,下个项目同样的问题再犯。原因:复盘只记录了问题,没有跟踪改进项。对策:复盘的输出必须包含改进项清单和责任人,并在下一个项目的启动审核中检查上一轮改进项的落实情况。

结语:验收不是终点站,而是被前置到起点的一场共识
写到这里,我想把这篇内容最核心的一个判断再强调一次:跨部门任务验收的问题,几乎不可能在验收阶段解决,因为验收阶段只是把启动阶段没做的事补做了一遍,而补做的成本是原来的好几倍。我经手的案例里,凡是验收顺利的项目,都不是验收会开得好,而是启动会开得清楚。
如果你现在正准备启动一个跨部门项目,下一步动作很简单:在启动会上,让需求方逐条口头确认验收标准,并写进项目文档。不需要工具,不需要制度,一页纸就够。如果你已经在被验收纠纷困扰,下一步动作是:把最近一次纠纷的争议点逐条列出来,看看有哪几条其实是启动时就没说清楚的,然后在下个项目里补上。
至于工具,等你把标准前置和分阶段审核做扎实了再考虑。对中大型组织来说,支持私有化部署、支持从Jira平滑迁移的项目管理平台(如PingCode这类国产替代选项)确实能让审核留痕和进度可视更省力,但请记住,工具解决的永远是效率问题,不是共识问题。共识只能在启动会上用一页纸解决,没有别的捷径。
常见问题解答(FAQ)
1. 跨部门任务验收的标准到底该由谁来定?
我们团队最近做一个跨部门项目,市场部说按他们的标准交付就行,技术部说还得过一轮测试才算完成,两边各有道理,最后验收会上吵得不可开交。我自己是项目负责人,感觉这不是能力问题,而是从一开始就没说清楚验收标准该听谁的,想知道有没有通用的判断依据。
验收标准不应该由验收方或交付方任何一方单独定,而应该在任务启动会上由双方共同确认并书面记录。具体做法是:启动阶段明确三项内容,交付物清单、每项交付物的合格判定条件、验收人和验收时间点。
判定条件要写到可核对的程度,比如“用户注册流程在测试环境下完成100次连续操作无报错”,而不是“功能正常运行”这种模糊说法。如果双方对标准有分歧,由项目负责人或中立审核角色做最终裁定。判断依据很简单:凡是无法在验收现场当场核对的标准,都算没定清楚。
2. 跨部门验收一定要拉第三方或PMO来审吗?
我们公司规模不大,没有专门的PMO,每次跨部门项目都是两个部门互相验收。但每次验收不是扯皮就是走过场,人情因素太重。我在想要不要请个第三方角色介入,但又担心增加流程负担,不知道有没有更轻量的替代方案。
不一定要设专职PMO,但必须有一个“不直接参与交付”的审核角色。小团队可以用三种轻量替代方案:一是由项目发起方指定一名跨部门联络人兼任审核协调,二是两个部门各出一人组成双人验收小组交叉确认,三是对于低风险任务采用清单自检加抽查的方式。
核心判断依据是:审核人不能既是被验收方又是验收方,否则验收必然变成人情博弈。建议先从高风险或高金额的任务开始引入中立审核,跑顺后再决定是否推广到全部任务。
3. 验收清单到底该写多细才不会让执行者抵触?
我之前试着做过一份验收检查表,结果列了四五十项,团队直接说太繁琐没人愿意填。后来精简到十几项又觉得漏掉了关键环节,验收还是出问题。我想知道有没有一个合理的颗粒度标准,既能覆盖关键节点又不至于让执行者觉得是额外负担。
清单颗粒度按“一个动作对应一个勾选项”的原则来控制,单次验收的清单建议不超过15项。判断依据是:如果一个勾选项需要解释才能判断是否完成,说明它太粗;如果一个勾选项只是重复别人的工作,说明它太细。建议按阶段拆分而不是一次性全列,启动阶段5项以内、过程里程碑3到5项、交付验收5到8项、复盘归档3到5项。
另外,清单要能直接打勾而不是写小作文,凡是需要写大段说明的项,应该拆成独立附件而不是塞进清单。
4. 验收不通过之后该怎么处理,才能不变成无限返工?
我们有个跨部门项目验收没通过,对方说要改,但没说改到什么程度、改几次、什么时候再验。结果来回折腾了快一个月,项目等于卡在验收环节出不去。我觉得问题不在验收本身,而在于没有约定验收不通过之后的处理机制,想知道具体该怎么设这个规则。
验收不通过的后果必须在启动阶段就约定,而不是等到失败时才讨论。具体要约定四项:第一,每次验收不通过必须输出书面整改项,写明问题点、整改标准和责任人;第二,约定整改轮次上限,比如同一交付物最多两轮整改,超出后升级到双方上级或项目决策人裁定;第三,每轮整改设定明确的时间窗口,比如3个工作日内提交复验;
第四,如果整改超期或超轮次,按事先约定的降级验收或部分验收方式处理,避免项目整体卡死。判断依据是:验收机制的目的不是卡住项目,而是让问题有出口。凡是验收不通过后没有明确下一步动作的,都属于流程设计缺陷,应该在下一次启动会上补上。
核心关键词
文章包含AI辅助创作:审核管理方法大全:跨部门团队任务验收落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/457847
读者评论
我们团队刚经历了一次类似的跨部门验收扯皮,看到文章里那张‘四个部门口径差异’的表,简直一模一样。问题确实出在启动阶段没人把标准写死,验收会才变成了辩论赛。文章提出的前置共识原则很实在,准备回去把下个项目验收标准直接写进启动会纪要。
文章对五个审核节点的取舍逻辑讲得比较清楚,但我觉得里程碑审核对中小团队来说执行成本偏高。我们不到五十人的公司,项目周期短,如果每个里程碑都拉三方审核,反而会拖慢进度。可能先做好启动和验收两个必做项更现实。
把‘多审批’和‘强审核’区分开这点很戳中我。我们公司之前验收出问题就加审批层,结果流程从两天变一周,真正的问题还是没人拍板。文章说审核有效性取决于审核人能力和责任,不是层数,这个判断逻辑我觉得可以直接拿去说服领导精简流程。
验收清单三段式结构给了我启发。之前我们的验收清单就是一堆条件项,没有证据项和确认项,每次都要争论‘到底过没过’。把证据和签字人写清楚,至少能减少一半扯皮。不过工具层落地对习惯用表格的团队可能有点重,得看组织愿不愿意换平台。
