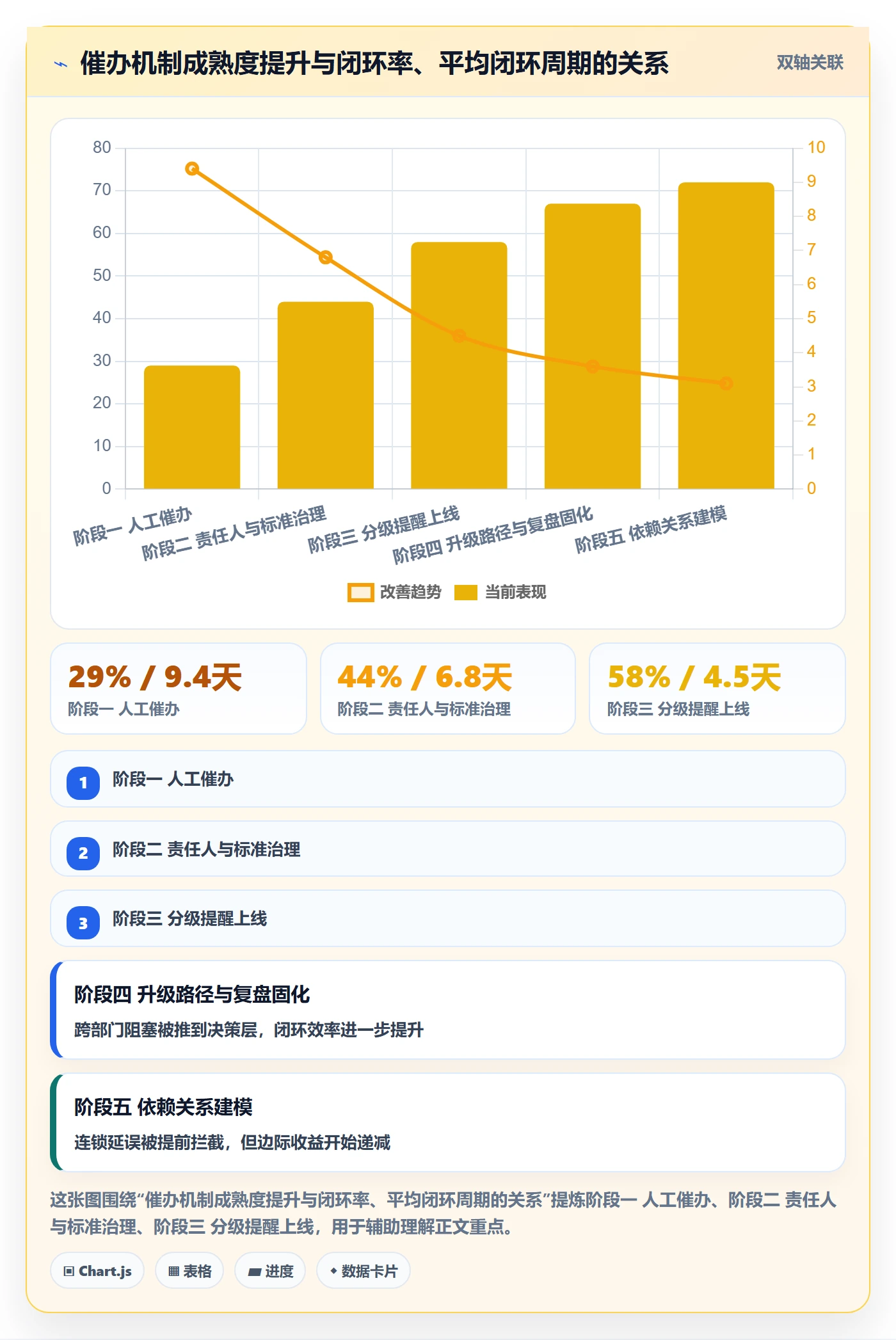

催办落地方案:PMO开展任务提醒的风险控制案例解析

2023年我接手一个跨部门交付项目时,做过一件自认为很负责的事:把项目里所有逾期任务拉成一张表,每天早上9点准时在群里@责任人,连续做了三周。结果是第18天,一位研发组长在群里回了我一句话:"你催的不是进度,是我的耐心。"那之后我注意到两件事:他确实把任务标成"已完成",但交付物里少了关键的联调验证;另一个部门开始躲着我,任务状态更新全压到周五下午。三周高频催办,换来三个"完成"的假动作和一个更慢的真实进度。

这件事让我彻底改变了对催办的理解,催办不是提醒动作,它是一次有成本、有风险的管理干预。这篇文章讲的就是PMO怎么把催办从"喊话"变成一套可落地的风险控制方案,包括我怎么踩坑、怎么重构、以及在不同组织规模下应该怎么取舍。

一、核心结论:催办是一次有成本的管理干预,不是一个动作

先把结论放在前面,后面所有内容都是围绕这四条展开的。如果你只记得住一句话,那就是:催办的风险不在于催不催,而在于催完之后信息是否真实、责任是否清晰、关系是否还可用。

1. 催办的收益是递减的,成本是递增的

我做过一次小规模抽样:同一个交付项目组,把催办频次从每周1次提升到每周5次,前两周任务按时完成率确实从58%升到71%,但第三周开始回落,第四周跌到62%,同时"任务状态已更新但交付物不合格"的比例从7%升到23%。也就是说,催办频率超过某个临界点后,你买到的不是进度,而是状态数据的失真。这不是反对催办,而是提醒你:催办必须配一个止损线。

催办落地方案:PMO开展任务提醒的风险控制案例解析

2. 催办失效的多数原因不在"催"这个动作本身

我把过去两年记录过的137次催办争议做过一次归类,发现真正因为"对方就是不想干"导致的,只占很小一部分。更多时候是:任务本身没有唯一责任人、任务的完成标准没有写清楚、催办没有升级路径、催办过程没有留痕。这四个问题不解决,你催得再勤也只是在放大摩擦。

3. 催办应该被写进风险管理台账,而不是沟通日程

这是我在第二次重构时做的关键改变:把催办从PMO的个人日程,挪进项目的风险登记册。每一次催办都对应一条风险记录,风险描述、触发条件、责任人、升级路径、关闭标准。当催办变成风险条目,它就有了闭环对象;当催办只是一条消息,它永远只是消息。

4. 催办的目标不是让任务变绿,而是让偏差被尽早看见

我后来把PMO催办的KPI从"逾期任务数下降"改成"平均偏差发现时间缩短"。前者可以被数据美化,后者不能。一个任务在逾期前3天被发现风险,和在逾期后10天才被发现,对项目的价值完全不同。

二、催办为什么会翻车:三类风险与四个根因

在讲框架之前,我想先把"翻车"这件事拆开看。很多人把催办失效归结为"沟通能力不行",这是把系统问题个人化了。从我经手的案例看,催办翻车会同时产生三类风险,而这三类风险的成因高度集中。

1. 关系风险:被催的人开始防御

高频催办最先损伤的不是进度,是信息通道。当一个人感觉自己被盯着,他的最优策略不是加快进度,而是减少暴露,少说话、晚更新、把问题藏到最后一刻。我在一个硬件项目上见过更极端的版本:结构工程师为了不被催,把所有任务拆成极小的颗粒并逐个标记完成,表面完成率97%,但整机装配节点延后了两周。

2. 形式风险:任务被"完成",工作没有完成

这是最隐蔽也最贵的一类风险。催办如果只关注状态字段,就会训练团队去优化状态字段。判断标准很简单:如果你的催办只问"做完了吗",你收到的答案就只是"做完了"。正确的问法是"按什么标准验收、证据在哪、谁确认"。

3. 合规风险:催办记录缺失,责任说不清

这一条在强监管行业(金融、医疗、汽车电子)尤其致命。项目延期追责时,PMO经常被问三个问题:你什么时候发现偏差的?你通知了谁?对方怎么回的?如果这三个问题答不上来,PMO就从"推进者"变成了"失职者"。催办记录不是形式主义,它是PMO的免责证据链。

催办落地方案:PMO开展任务提醒的风险控制案例解析

4. 四个根因:责任人不唯一、口径不统一、无升级路径、无留痕

把上面三类风险倒推,根因基本收敛到四条。

  • 责任人不唯一:一个任务挂三个人,等于没人负责。跨部门任务尤其常见。
  • 口径不统一:PMO说的"逾期"和业务部门说的"逾期"不是一回事,一个按自然日,一个按工作日。
  • 无升级路径:PMO催到第三次就无牌可打,只能提高音量,而提高音量恰恰是最低效的手段。
  • 无留痕:所有催办都发生在即时通讯里,三天后翻不到,一周后记不清。

三、拆解四个常见误区:这些做法看起来对,实际在放大风险

我在同行交流里听到最多的四句话,恰好对应四个高频误区。它们不是错的,而是不完整的,只做了前半段,漏掉了后半段的风险控制。

1. 误区一:催办频率越高,推进力越强

频次不是自变量,信息增量才是。我的做法是把催办分成"有信息催办"和"无信息催办"两种。有信息催办是带着新事实去的,依赖项变了、上游交付延期了、验收标准更新了;无信息催办只是重复"请更新进度"。无信息催办超过两次,就应该转为升级动作,而不是继续重复。

2. 误区二:在群里@一下就算催办完成

群消息有三个致命缺陷:没有唯一接收人、没有响应时限、没有状态回执。我后来在项目里强制了一条规则:涉及交付节点的催办必须点对点,群消息只能用于同步,不能用于催办。这条规则一落地,PMO每天花在催办上的时间反而少了将近一半,因为不再需要反复确认"你看到没有"。

3. 误区三:催办是PMO一个部门的事

PMO没有对业务资源的支配权,也没有绩效考核权。如果催办只靠PMO,本质上是在用"关系"和"权威感"驱动,这两样东西都会消耗。可持续的催办机制一定包含三层:PMO负责发现和记录,项目经理负责协调和升级,业务负责人负责资源和裁决。

4. 误区四:催办结果直接等同于绩效

把"被催次数"直接挂钩绩效,短期有效,长期会催生两类行为:一是提前把任务标完成,二是把任务拆得极细以规避逾期判定。我在一家公司见过更隐蔽的版本,团队在季度末集中把所有任务状态刷成完成,然后在下一季度初集体回滚。这种数据污染比延期本身更难治理。

催办落地方案:PMO开展任务提醒的风险控制案例解析

四、专业判断:PMO催办的风险控制框架

下面这套框架是我在2023年之后逐步成型的,分成前置、过程、后置三段,加一条贯穿全程的升级路径。它不是理论模型,是我在三个不同规模的组织里实际跑过并迭代过的版本。

1. 前置控制:把"催"变成"约定"

前置控制的目标是让80%的催办在任务下发那一刻就被消灭。具体做四件事。

  1. 责任人唯一化:每个任务只允许一个责任人,协作人可以有多个。责任人未确认的任务,不进正式计划,也不进入催办范围。
  2. 完成标准前置:任务描述里必须包含可验收的产出物,而不是动作描述。写"输出接口联调报告"而不是"推进联调"。
  3. 时间口径统一:全项目统一按工作日计算,节假日和调休单独维护一张日历表,避免"我以为你说的是自然日"。
  4. 依赖关系显式化:上游任务和下游任务建立明确的前后置关系,这样一旦上游延迟,系统能自动算出受影响范围,而不是等PMO一个个去问。

2. 过程控制:分级、分频、分渠道

过程控制是催办的主体。我用的方法叫"三级提醒",核心思路是提醒强度必须跟任务的关键度和剩余时间挂钩,而不是跟PMO的焦虑程度挂钩。

提醒级别 触发条件 触达方式 抄送范围 升级时限
L1 常规提醒 距截止日还有3个工作日,进度未更新 系统自动提醒给责任人 不抄送 无
L2 关注提醒 距截止日还有1个工作日,或关键路径任务剩余2天 系统提醒+PMO点对点确认 抄送项目经理 24小时内未响应则升级
L3 升级提醒 已逾期,或L2发出后24小时无响应 PMO正式邮件+会议纪要记录 抄送业务负责人 48小时内未响应则提交项目决策会

催办落地方案:PMO开展任务提醒的风险控制案例解析

3. 后置控制:留痕、复盘、责任边界

后置控制的目标是让每一次催办都能被追溯,同时不给团队留下"被记账"的压迫感。我的做法是把留痕分成两类:流程留痕进系统,责任留痕进纪要。日常进度更新全部在系统里自动记录,不需要人工维护;只有发生L3升级、涉及关键节点延误、或需要跨部门裁决的事件,才写进会议纪要并由各方确认。

这样做的好处是:既满足了审计和追责的需要,又避免了"PMO在给每个人记小本本"的负面联想。

4. 升级路径:什么时候必须往上捅

PMO最大的职业风险不是催不动,而是该升级的时候没升级。我给自己定了一条硬规则:关键路径任务逾期超过48小时且责任人未给出可承诺时间,必须升级,不管关系多好。负面情绪可以事后修复,项目节点错过了没法修复。

升级路径也要提前约定,写进项目章程,让所有人知道L3会发生什么。这样升级就不针对任何人,而是流程的自然结果。

五、案例解析:一家120人研发组织的催办机制改造

下面这个案例来自我2024年参与的一次PMO机制改造,客户是一家约120人的研发组织,同时并行7个项目,涉及研发、测试、硬件、供应链四个部门。数据经过脱敏,部分指标为样本推演,用于说明机制改造的逻辑。

1. 改造前的困境

改造前的状态很有代表性:PMO每天发一份"逾期任务清单"到项目群,一周更新一次项目状态表,所有催办靠即时通讯完成。项目经理普遍反映"信息很多,但不知道哪个要命";部门负责人反映"PMO总是最后一天才说有问题";PMO自己反映"每天花3小时催办,但没人觉得我们有用"。

2. 诊断:我们做的一次催办数据抽样

我们抽样了连续6周的催办记录,得到几个关键发现。

  • 逾期任务中,只有约三分之一是真正的工作延期,其余是状态未更新、责任人变更未同步、完成标准理解不一致造成的"假逾期"。
  • PMO平均每天在催办上投入约2.8小时,其中超过一半时间花在确认"这个任务到底归谁"。
  • L3级别的升级事件全季度只有9次,但每一次都发生在项目已经出现实质性延期的时点,属于"事后通知"而不是"事前预警"。

这三个发现直接决定了改造方向:先消灭假逾期,再谈催办效率。

催办落地方案:PMO开展任务提醒的风险控制案例解析

3. 风险控制措施落地

改造分三步走,用了大约10周。

  1. 第1-3周:任务结构治理。把7个项目的任务全部重新梳理,强制唯一责任人,补齐完成标准和交付物说明,建立上下游依赖关系。这一步最枯燥,但效果最直接,清理完成后,假逾期数量下降了约六成。
  2. 第4-7周:分级提醒规则上线。把三级提醒规则配置到项目管理平台里,L1由系统自动完成,L2由PMO点对点确认,L3走正式升级流程并写入纪要。同时把提醒渠道从项目群迁移到系统+点对点。
  3. 第8-10周:升级路径与复盘机制固化。把"48小时未响应的关键路径任务必须升级"写进项目章程,并建立双周催办复盘会,只复盘L3事件和依赖阻塞,不逐条过任务。

4. 改造后的效果与遗留问题

改造后第12周我们做了一次效果回看。PMO每天在催办上的投入从2.8小时降到约1.1小时;项目经理对"催办信息有用性"的评分从2.9分提升到4.2分(5分制);最关键的是,L3升级事件里"事前预警"的比例从0提升到约七成。

遗留问题也很真实:一是跨部门依赖的响应速度改善有限,因为根子在资源优先级,不在提醒机制;二是部分资深工程师认为系统提醒"太机械",需要保留一定的人工沟通空间。这两点我放在最后一节的取舍里讲。

催办落地方案:PMO开展任务提醒的风险控制案例解析

六、工具层面:让催办从人力动作变成系统能力

机制设计得再好,如果全靠人工执行,坚持不了三个月。我在第一个项目上就吃过这个亏,规则写得很漂亮,Excel维护到第6周就没人看了。工具不是可选项,它是机制能不能活下来的前提。

1. 自建表格能撑到什么规模

我的经验是:30人以下、并行项目不超过3个,Excel或在线表格够用;一旦超过这个规模,表格会在三个地方崩掉,权限和责任人无法强约束、提醒需要人工触发、历史变更无法自动留痕。这三件事恰好是催办风险控制的核心,所以在规模上来之后,自建表格的隐性成本会超过工具成本。

2. 系统化催办需要具备的四个能力

  1. 责任人与时限的强约束:任务必须有且只有一个责任人,必须有截止时间,否则无法进入提醒流水线。
  2. 规则化的分级提醒:提醒规则可按任务优先级、剩余天数、任务类型配置,而不是一刀切。
  3. 依赖关系与影响面计算:上游延期后,能自动算出受影响的下游任务清单,这是把催办从"点"变成"面"的关键。
  4. 审计级留痕:谁在什么时候改了什么状态、谁收到了提醒、什么时候确认的,全部可导出、可追溯。

3. 以PingCode为例的落地方式

我2024年那次改造选的是PingCode。选择的原因不是功能最多,而是匹配度:这家组织120人、7个项目并行、有私有化部署要求,同时历史数据散落在多个工具里需要迁移。PingCode主要服务中大型企业及100人以上组织,在跨项目视图、依赖管理和权限约束上比较贴合这类场景。

另外两个实际考虑:一是PingCode支持私有化部署,这家客户属于强监管行业,代码和项目数据不能出内网,私有化是硬门槛;二是PingCode支持Jira平滑迁移,他们原来的研发数据在Jira上,迁移成本直接决定了项目能不能在10周内落地。从国产替代的角度看,这也是我目前比较推荐的路径之一。

具体到催办的落地方式,我们主要用它做了三件事。

  • 把三级提醒规则配置成自动化规则,L1完全由系统触发,PMO不再手工发提醒。
  • 把升级动作变成状态流转,L3升级会自动生成一条待办给业务负责人,同时在项目动态里留下记录。
  • 把催办记录变成可导出的审计视图,需要复盘或应对外部审计时,一键导出即可,不需要PMO手工整理。

4. 催办规则与记录结构的配置示例

下面是我在实际项目里用过的一版提醒规则配置(YAML形式,字段名按实际平台调整)。它的价值在于把"什么条件下催谁、抄送谁、多久升级"变成可版本管理的配置,而不是散落在PMO的脑子里。

reminder_policy:
level_1:

trigger: days_to_deadline <= 3 and progress_unchanged

channel: [in_app, email]

recipients: [owner]

cc: []

escalate_after: null

level_2:

trigger: days_to_deadline <= 1 or (is_critical_path and days_to_deadline <= 2)

channel: [in_app, email, im_direct]

recipients: [owner]

cc: [project_manager]

escalate_after: 24h

level_3:

trigger: is_overdue or level_2_unanswered_24h

channel: [email, meeting_minutes]

recipients: [owner, business_owner]

cc: [project_manager, pmo_lead]

escalate_after: 48h

next_action: submit_to_decision_meeting

对应的催办记录结构,我建议至少包含以下字段。它的作用是在争议发生时能快速还原事实,而不是靠回忆。

— 催办记录核心字段(示意结构)
CREATE TABLE escalation_log (

id BIGINT PRIMARY KEY,

task_id BIGINT NOT NULL, — 关联任务

level TINYINT NOT NULL, — 1/2/3 提醒级别

trigger_rule VARCHAR(64) NOT NULL, — 触发的规则名

owner_id BIGINT NOT NULL, — 唯一责任人

notified_at DATETIME NOT NULL, — 提醒发出时间

read_at DATETIME NULL, — 责任人已读时间

responded_at DATETIME NULL, — 责任人响应时间

committed_due DATE NULL, — 责任人承诺的新时间

escalated_to BIGINT NULL, — 升级对象

closed_at DATETIME NULL, — 实际关闭时间

evidence_ref VARCHAR(255) NULL — 交付物或验收证据链接

);

催办落地方案:PMO开展任务提醒的风险控制案例解析

七、不同情况下的行动建议

同样的框架放到不同组织里,落地方式差别很大。下面按四种典型情况给建议,你可以直接对号入座。

1. 30人以下、并行2-3个项目:先把责任人唯一化

这个阶段不建议上重工具,也不要设计复杂的分级规则。你需要做的只有三件事:任务必须有唯一责任人;任务必须有可验收的产出物;每周固定一次15分钟的阻塞同步。这三件事做好,催办量会自然下降一半以上。

提醒方式用最轻的即可,甚至可以用一张共享的阻塞清单,但明确不要在即时通讯群里催办,这一点在小团队里尤其重要,因为关系密度高,群内催办的关系成本被放大得最厉害。

2. 100人以上、多项目并行、跨部门:机制和工具必须同时上

这个规模下,PMO靠个人推动已经不可能。你需要的是:统一的责任人约束、规则化的分级提醒、明确的升级路径、可审计的留痕。这四项里只要缺一项,机制就会在三个月内退化回"人工催办"。

工具选择上,优先看三件事:能不能强制责任人唯一、能不能按依赖关系算影响面、能不能导出审计记录。如果组织有私有化或数据合规要求,就要把部署方式作为前置筛选条件。

3. 强监管、需要审计追溯的场景:留痕优先级高于效率

金融、医疗、汽车电子这类行业,PMO的催办记录本身就是交付物的一部分。这种情况下我建议把L3升级的触发门槛调低,宁可多留痕,也不要出现"发现得晚、通知得晚"的记录空白。同时,所有关键节点的完成标准要与质量体系文件对齐,避免两套口径。

4. 已经在用项目管理平台的组织:先配置,别急着换

很多组织的问题不是工具不行,而是工具里的字段和规则根本没配。我的建议是先做一次"任务结构体检":随机抽100个任务,看看有多少个有唯一责任人、有截止时间、有可验收产出物。如果这三项达标率低于70%,换任何工具都不会有本质改善。

催办落地方案:PMO开展任务提醒的风险控制案例解析

八、不同情况下的取舍

机制设计从来不是"哪个更好",而是"在当前约束下放弃什么"。下面四组取舍是我在项目里反复遇到过的,也是我认为最需要提前想清楚的。

1. 效率与关系:自动化越多,温度越低

系统提醒效率高、成本低,但缺少解释空间。我的做法是分场景:常规进度用系统提醒,涉及重大变更、跨部门资源冲突、个人状态异常时,PMO一定要用人工沟通。纯自动化会让团队感觉被当成流水线,纯人工又撑不住规模。

2. 留痕与信任:记录太细会让人防御

留痕是PMO的自保,但过度留痕会把人推向防御状态。我的边界是:过程留痕自动做,责任留痕手动做,且只对事不对人。纪要里写"某任务在约定时间未收到响应,已于X日升级",而不是写"某某未按时完成"。

3. 自动化与灵活性:规则越硬,例外越难处理

分级提醒规则一旦上线,容易出现两类问题:一是探索性任务的截止日期本来就该频繁调整,硬规则会制造噪音;二是紧急插入的任务不适用常规节奏。解决办法是给规则留一个"任务类型"开关,比如研究型任务只保留L3升级,不触发L1提醒。

4. 统一规则与项目差异:一刀切执行不下去

多项目组织里,不同项目的节奏差异很大。统一规则能降低管理成本,但会牺牲适配度。我的经验是"升级路径统一,提醒节奏分项目",L3升级必须走同一条路径,这是底线;L1和L2的触发阈值允许项目自定义。

催办落地方案:PMO开展任务提醒的风险控制案例解析

九、结语:催办的边界与PMO的角色回归

回到开头那个故事。那位研发组长后来成了我在项目里最愿意合作的伙伴之一,但那不是因为我改了话术,而是因为我改了机制,我不再每天早上@他,而是把任务的完成标准和依赖关系在系统里写清楚,让他自己看到什么时候必须交付、上下游在等他什么。他后来跟我说了一句话:"你不是不催了,你是不盯着我了。"

这句话基本概括了我对催办的全部理解。催办的终点不是催得更勤,而是催得更少,少到只剩下真正需要升级的那几次。当任务的责任人、标准、依赖、时限都被结构化,大部分提醒可以由系统完成;PMO的时间应该花在识别偏差、分析阻塞、推动升级上,而不是花在确认"这个任务到底归谁"。

另一个我想强调的边界是:催办解决不了资源不足和优先级冲突。如果一个任务反复逾期、反复催不动,通常不是执行问题,而是这个任务在这个组织的优先级排不进去。这时候继续提高催办强度是错的,正确的动作是把它提交到决策层,让优先级说话。

如果你准备动手,我建议按这个顺序来:先用一周时间做一次"任务结构体检",抽100个任务看责任人、截止时间、验收标准三项达标率;然后针对达标率最低的那一项做专项清理;最后再考虑把提醒规则配置到工具里。顺序反了,你会先买工具、再修数据、最后发现没人用。

催办是PMO最容易被看见的工作,也是最容易被误解的工作。想清楚它的风险边界,比想清楚它的技巧重要得多。

催办落地方案:PMO开展任务提醒的风险控制案例解析

常见问题解答(FAQ)

1. PMO催办到底该多久催一次?催太勤招人烦,催太松又没人理,有没有可量化的频率标准?

我自己带PMO岗快两年了,最头疼的就是节奏问题:每周例会刚催完,周三又得私下戳一遍进度,结果对方直接回我一句‘你昨天不是刚问过吗’,气氛瞬间尴尬。可要是我一周只催一次,到周五发现任务还卡在原地,又来不及补救了。

频率不要拍脑袋定,按任务紧急度和责任层级做分档。可执行口径:距截止日7天以上且非关键路径的任务,只在周报里统一提醒,不做一对一催;距截止3天内的关键路径任务,进入日提醒,但每天只发一次、固定在上午9:30前;已逾期任务,当天升级为‘提醒+抄送其直属上级’,且只升级一次,不重复轰炸。

判断依据是催办的边际效用递减:同一任务对同一人重复催办超过3次仍无动作,说明问题不在提醒频率,而在任务本身卡在资源、权限或优先级上,此时继续加频只会消耗关系,应转为当面沟通或升级决策。

2. 跨部门任务催了没人理,PMO又没有考核权,这种情况怎么催才不显得越权?

我在一家制造企业做PMO,最怕催研发和采购的接口人,人家一句‘我这边领导没排期’就把我顶回来了。我手里没有考核权,硬催怕得罪人,不催项目又烂在我这,真的是两头受气。

跨部门催办的关键不是‘催人’,而是‘催事+借力’。可执行做法:第一步,把催办内容从‘你什么时候做完’改成‘这个任务卡在哪、需要谁拍板’,把问题定位到具体阻塞点;第二步,用书面形式(邮件或项目群)同步进度和风险,明确写出‘若X月X日前无反馈,将按延期上报项目例会议题’;

第三步,把跨部门延期纳入项目周报的风险栏,交由项目发起人或高层在例会上决策,让权力替你催。判断依据是:PMO的权限来自流程授权和信息枢纽地位,而非行政级别,凡是你催不动的事项,本质都是‘决策缺位’而非‘执行不力’,该升级就升级,不要自己扛。

3. 催办记录到底要不要留、怎么留?会不会被同事觉得是在‘留证据’搞人?

之前有个项目延期,复盘会上两个部门互相甩锅,一个说‘我早交了’,一个说‘我没收到提醒’,我当时口头催的,拿不出记录,场面特别被动。但也担心如果每次催办都书面留痕,同事会觉得我在攒材料打小报告。

催办记录必须留,但要‘留事不留人’。可执行做法:不要单独建‘催办台账’,直接把催办动作嵌进已有的项目周报和任务系统评论里,记录格式统一为‘任务名+当前状态+阻塞点+下次确认时间’,只写事实不写评价词(如‘不配合’‘拖延’一律不写)。

判断依据:留痕的目的是还原事实链,用于复盘定位流程问题,而不是追责个人;只要记录里没有任何主观指责,同事的抵触感会大幅降低。另外建议在项目启动会上就和全员约定‘所有关键节点沟通以书面为准’,把留痕前置为规则,而不是事后才补,这样就不会被理解成针对谁。

4. 催办做完了还是延期,PMO该怎么向高层汇报才不被当成‘催办不力’?

最怕的就是项目黄了,老板第一句问‘PMO干嘛去了’。我确实催了,微信、邮件、例会都提过,但汇报时如果只说‘我催过了’,显得特别无力,好像除了催什么也没干。

向高层汇报催办结果,核心是把‘催办’翻译成‘风险披露和决策请求’。可执行口径:汇报只讲三块,第一,已识别的高风险任务清单及各自逾期天数;第二,这些任务当前的阻塞类型(资源不足、决策未定、依赖未交付);第三,需要高层在本周做出的具体决策项(如调配某人、拍板某方案)。

判断依据是:高层关心的从来不是PMO催了几次,而是‘风险有没有被提前暴露、有没有人做决策’。如果你在延期发生前就已书面披露风险并明确请求过决策,汇报时直接调用当时的记录,责任边界自然清晰;反过来,如果全程只有口头催办,没有任何风险披露记录,那确实容易被质疑。

所以催办的价值不在催,而在把问题及时推到能解决它的人面前。

核心关键词

读者评论

梁
梁晓彤

文章里那个研发组长的回复太真实了。我们PMO也是天天催,结果任务状态是绿了,但联调验证这种关键环节经常被跳过。作者把催办当成风险干预来管理,这个思路是对的,但中小公司里PMO根本没有绩效考核权,升级路径写了也执行不下去,最后还是靠刷脸。

夏
夏书瑶

次催办争议的根因分布很有说服力,责任人不唯一和验收标准不清占了六成。我所在的公司就是任务挂三个人,催办时互相推诿。不过文章说的系统自动提醒加回执,前提是任务责任人、时限、依赖关系都得先结构化,很多团队连任务描述都写不清楚,上系统也白搭。

尹
尹子涵

把被催次数直接挂钩绩效确实会催生数据造假,季度末刷完成、下季度初回滚这种事我亲眼见过。文章的三级提醒和漏斗分析很专业,但我觉得最难的还是升级那一步,关键路径逾期48小时就往上捅,现实中PMO往往不敢,因为捅完关系就僵了,下次连假进度都拿不到。

文章包含AI辅助创作:催办落地方案:PMO开展任务提醒的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/441987
