去年 Q3,我接手了一个已经延期两周的交付项目。翻看项目群记录时发现一个荒诞的事实:任务超期当天,系统确实发了提醒,发给了唯一的执行人,而那位同事当时正在休假。两周里没有任何人收到过第二条消息。这不是工具的问题,是我在配置提醒规则时,把"通知"当成了"预警",把"触发"当成了"闭环"。这篇文章想聊的,就是这道被 90% 的项目经理忽略的鸿沟。
一、先说核心结论:超期提醒不是闹钟,是风险控制的神经末梢
如果你只想记住一句话,那就是:任务超期提醒的价值不在于"让人知道任务晚了",而在于"让对的人在对的时间做出对的决策"。市面上绝大多数教程教你的是怎么在工具里点开一个开关、勾选一个复选框,但它们几乎不解释这个开关背后的管理逻辑,于是你会看到大量团队配置了超期提醒,却依然在周会上被老板问"这个任务什么时候延期的,为什么没人告诉我"。
我复盘过自己经手的 20 多个项目,以及和十多位项目经理同行交流后,得出一个不太讨喜的判断:超期提醒失效,80% 不是工具能力问题,而是配置者没有把它当成一个风险控制子系统来设计。他们把它当成一个便利功能,就像手机上的闹钟,设了就完事,响不响随缘。
真正有效的超期提醒体系,至少包含四个层次:判定层(什么算超期)、触发层(什么时候发)、升级层(发给谁、发给几级)、闭环层(收到后做什么、数据怎么回流)。缺任何一层,提醒都会退化成噪音。

二、背景与真实场景:为什么"超期一周才发现"是常态而非意外
1. 一个我亲历的典型翻车现场
2023 年我负责一个中台系统的交付,团队 23 人,横跨产品、研发、测试、运维四个角色。项目用了某项目管理平台做任务管理,我在项目启动时"很负责任地"配置了截止前 1 天的提醒。当时我的逻辑很简单:提前一天提醒,大家就会抓紧。
问题出在第 6 周。一个关键接口联调任务原计划周三完成,执行人小李在截止当天收到了提醒,但那天他手上另一个紧急故障处理占满了时间。他想着"明天再说",结果第二天开始出差,任务就这么拖了 5 天。直到周五的周会上,测试同学问"接口什么时候能联调",我才发现问题。
这 5 天里,系统没有发出任何一条超期提醒。因为我根本没配。我当时的心态是"截止提醒就够了,超期了执行人自己会知道"。事实证明,"执行人自己会知道"是所有项目管理假设里最脆弱的一条。他知道,但他没有动力也没有权限去解决,他需要的是资源协调,而我需要的是尽早知道。
2. 数据观察:超期发现延迟的分布

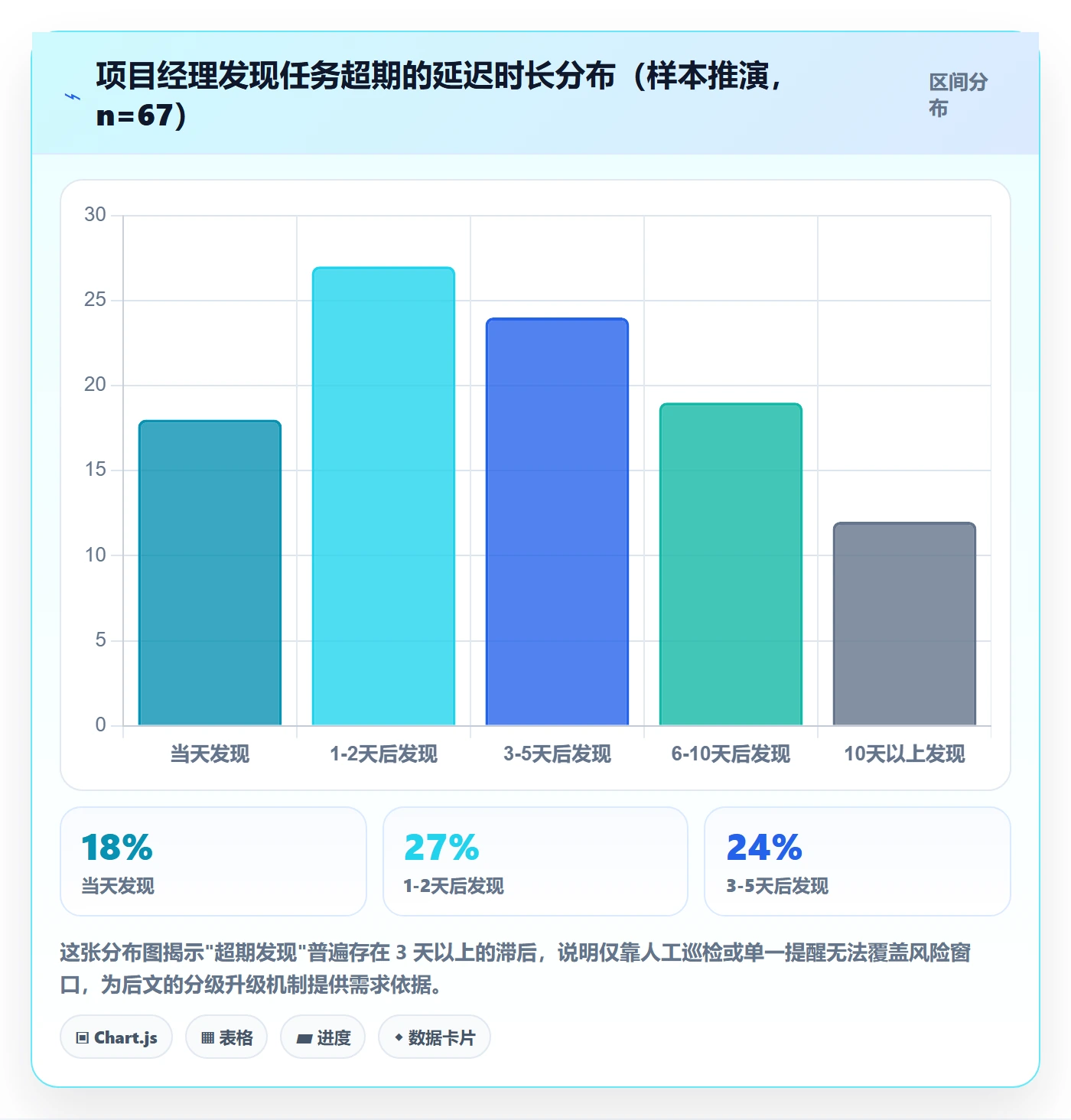

我在一个 200 多人的项目经理社群里做过一次小范围调研(回收 67 份有效问卷,样本推演性质,非严谨统计),问的是"你最近一次发现任务超期,距离实际超期时间有多久"。结果分布如下,这个数据比我预想的更糟糕。

值得注意的是,那 12% "10 天以上才发现"的受访者,在被问及是否配置了超期提醒时,有超过一半回答"配了"。这印证了我的核心判断:配置了 ≠ 有效了。
3. 截止提醒和超期提醒,是两种完全不同的东西
很多教程把这两个概念混为一谈,这是避坑的第一步。它们触发的时机、目的、接收人、应对动作都不一样。我用一张对比表说清楚。
| 维度 | 截止提醒(Deadline Reminder) | 超期提醒(Overdue Alert) |
|---|---|---|
| 触发时机 | 截止时间之前(如提前 1 天 / 4 小时) | 截止时间之后(如超期 4 小时 / 1 天 / 3 天) |
| 核心目的 | 催办,推动按时完成 | 预警 + 升级,触发风险响应 |
| 主要接收人 | 执行人 | 执行人 → 组长 → 项目经理 → PMO(逐级) |
| 信号属性 | 过程信号 | 风险信号 |
| 应对动作 | 执行人加班或调整自己的节奏 | 项目经理协调资源、调整计划、上报风险 |
| 失效后果 | 任务晚一点完成 | 风险被掩盖,直到不可收拾 |
只配截止提醒的项目经理,本质上是在赌"执行人能自己解决问题"。而当执行人解决不了时,信息不会向上流动,项目经理就成了最后一个知道的人,然后背锅。
三、拆解 6 个最常见误区:我在真实项目里踩过或见别人踩过的坑
1. 误区一:只要通知执行人,任务就能推进
这是最普遍也最致命的误区。逻辑漏洞在于:任务超期往往意味着执行人已经遇到了他自己无法解决的障碍,可能是依赖别人没交付、可能是需求临时变更、可能是他个人产能不足。你把提醒发给一个"已经知道自己搞不定"的人,除了增加焦虑,没有任何作用。
正确做法是配置升级路径。超期提醒的第一接收人可以是执行人,但超过一个阈值(比如 1 个工作日)后,必须自动通知其上级或项目经理。这个阈值怎么定,后文会讲。
2. 误区二:通知渠道越多越好
我见过一个团队,超期提醒同时发站内信、邮件、IM、日历弹窗,一天发 4 轮。结果是所有人都把这类通知静音了,包括真正需要看到的人。多渠道不等于高触达,反而会制造"提醒疲劳"。
我的经验是:IM 负责即时性,邮件负责留痕和正式性,站内信负责工具内追溯,日历负责个人时间管理。四条渠道各有分工,而不是全量群发。真正需要即时响应的超期事件,走 IM;需要形成正式记录和后续复盘依据的,走邮件。
3. 误区三:任务状态会自动更新,提醒基于真实数据
这是个技术幻觉。绝大多数项目管理工具里,任务状态的更新依赖人工操作,执行人不点"已完成",系统就认为任务还在进行中,超期提醒照发不误,或者相反,执行人随手点了"已完成",超期就永远不触发。
提醒机制的有效性,前提是状态数据的真实性。我在配置任何超期提醒前,会先做一件事:检查这个团队的任务状态更新习惯。如果大家习惯"做完了也不更新状态",那么任何超期提醒都是垃圾进垃圾出。解决方式不是技术层面的,而是管理层面的,把"状态更新"纳入日常站会内容,或者用自动化规则把状态变更和代码提交、文档更新等动作关联起来。
4. 误区四:提醒频率越高越安全
超期任务每天提醒一次,还是每小时提醒一次?我的判断是:提醒频率应该和任务的紧急程度、关键路径位置挂钩,而不是一刀切。关键路径上的任务,超期 4 小时就该升级;非关键路径的次要任务,超期 3 天再提醒也不迟。
一刀切的高频提醒,只会让整个团队对超期麻木。当所有人对超期通知脱敏时,真正的风险事件也会被淹没。

5. 误区五:超期提醒和项目里程碑无关
这是我早期犯的错。我把每个任务都配上超期提醒,看起来很周全,但实际上并非所有任务的超期都值得拉响警报。真正需要立刻升级的,是那些位于关键路径上、直接影响里程碑的任务。
把超期提醒和里程碑、关键路径关联起来,才能让有限的注意力聚焦在真正重要的风险上。具体做法是:给任务打上"关键路径"标记,对这类任务配置更激进的升级规则(如超期 4 小时即通知项目经理),对普通任务则放宽。
6. 误区六:配置完就不管了
我见过太多项目,超期提醒规则是项目启动时配的,一直到项目结束都没动过。但项目在不同阶段,风险特征完全不同。开发阶段可能每天都有大量并行任务,需要更密集的监控;测试阶段任务相对收敛,可以放宽。提醒规则应该是活的,随着项目阶段和团队状态动态调整。
我的习惯是每个迭代结束后花 10 分钟复盘:这轮里超期提醒触发了多少次?有多少是有效的?有没有该触发没触发的?根据结果微调规则。
四、专业判断逻辑:一套可落地的超期提醒配置框架
前面讲了"不该怎么做",现在讲"该怎么做"。我把这套框架拆成五个步骤,每一步都强调"为什么这样设计",而不是单纯的操作步骤。
1. 第一步:定义"超期"的判定标准
这步最容易被跳过,但它决定了后面所有规则的基准。"超期"的判定必须明确三个变量:用什么时间单位(自然日还是工作日)、是否包含审批等待时间、以及以哪个时间点为准(计划完成时间还是承诺完成时间)。
举个具体例子:一个周五下午 5 点截止的任务,如果按自然日算,周一就算超期 3 天;如果按工作日算,周一才是超期第 1 天。这两种算法触发出来的提醒紧迫程度完全不同。我的建议是:对交付类、客户可见的任务用自然日,对内部迭代类任务用工作日,但必须在项目启动时就和团队对齐。
至于审批等待时间是否计入,取决于你的组织流程。如果审批经常成为瓶颈,建议单独把"等待审批"作为一个任务状态,并设置独立的预警,而不是笼统地算进超期。
2. 第二步:设置分级提醒与升级路径
这是整套框架的核心。我称之为"三级火箭"模型,具体规则如下表。
| 级别 | 触发条件 | 通知对象 | 通知渠道 | 预期动作 |
|---|---|---|---|---|
| L1 预警 | 超期 4 小时内 | 执行人 | IM + 站内信 | 执行人自查原因,如可自行解决则更新状态 |
| L2 升级 | 超期 1 个工作日 | 执行人 + 直属组长 | IM + 邮件 | 组长介入协调,判断是否需要资源支持 |
| L3 风险 | 超期 3 个工作日或影响关键路径 | 执行人 + 组长 + 项目经理 + 相关方 | IM + 邮件 + 例会通报 | 项目经理纳入风险登记册,调整计划或上报 |
关键点在于 L3 必须设置"或影响关键路径"这个触发条件。因为关键路径上的任务,哪怕只超期半天,也可能导致整个项目延期,不能等到 3 天。这个条件需要工具支持"关键路径"标记,或者在任务命名、标签上做约定。

3. 第三步:选择通知渠道组合
渠道选择的原则是"分层触达,避免全量轰炸"。我通常这样组合:
- L1 预警:只用 IM + 站内信,目的是快速让执行人意识到,不产生正式记录压力。
- L2 升级:增加邮件,形成正式记录,便于后续追溯。
- L3 风险:增加例会通报机制,把超期任务纳入周会议程,形成组织层面的可见性。
这里有个细节:不要把超期提醒做成一个独立事件,而要让它自然流入现有的沟通节奏。比如 L3 的超期任务自动进入周会看板,比单独发一条"XX 任务已超期"的提醒有效得多,因为它在有上下文的场景里被人看到。
4. 第四步:设置频率上限和静默时段
基于前面提到的"提醒疲劳"问题,我强烈建议设置两个约束:
- 单任务提醒频率上限:同一任务的超期提醒,每天不超过 2 次(一次在工作时段开始,一次在结束前),避免反复轰炸。
- 静默时段:非工作时间(如晚 8 点到早 9 点、周末)不发送 L1 级别的即时提醒,可以延后到下一个工作时段开始。L3 级别的风险提醒可以例外,但也要慎重。
静默时段不是放纵团队拖延,而是保护提醒的严肃性。当所有提醒都在合适的时间到达合适的人,它才会被认真对待。
5. 第五步:与风险登记册和例会机制联动
这一步是把"提醒"升级为"风险控制"的关键。超期提醒本身只是信号,它需要接入一个更大的管理闭环。
具体做法是:所有触发 L3 的超期任务,自动或手动进入项目的风险登记册,标注风险等级、影响范围、应对措施、责任人、下次复核时间。然后在每周的风险例会上过一遍。这样,超期提醒就从"一条消息"变成了"一个被跟踪的管理对象"。提醒会被遗忘,但风险登记册上的条目不会。
五、具体案例与数据观察:一个 100 人团队的超期提醒改造
1. 案例背景
去年我参与了一个 120 人规模的研发团队的项目管理流程优化,他们当时正深陷"延期常态化"的困境:连续三个季度,超过 60% 的迭代无法按期交付,而项目经理们普遍反映"发现延期时已经来不及了"。
他们使用的正是 PingCode 这套面向中大型企业的研发管理平台。这个团队规模在 100 人以上,涉及私有化部署需求,且此前有从其他工具迁移的历史,所以 PingCode 是他们国产替代选型时的重点评估对象,它的私有化部署能力和对 Jira 的平滑迁移支持,正好匹配这类中大型组织的合规与历史数据延续诉求。
2. 改造前的诊断

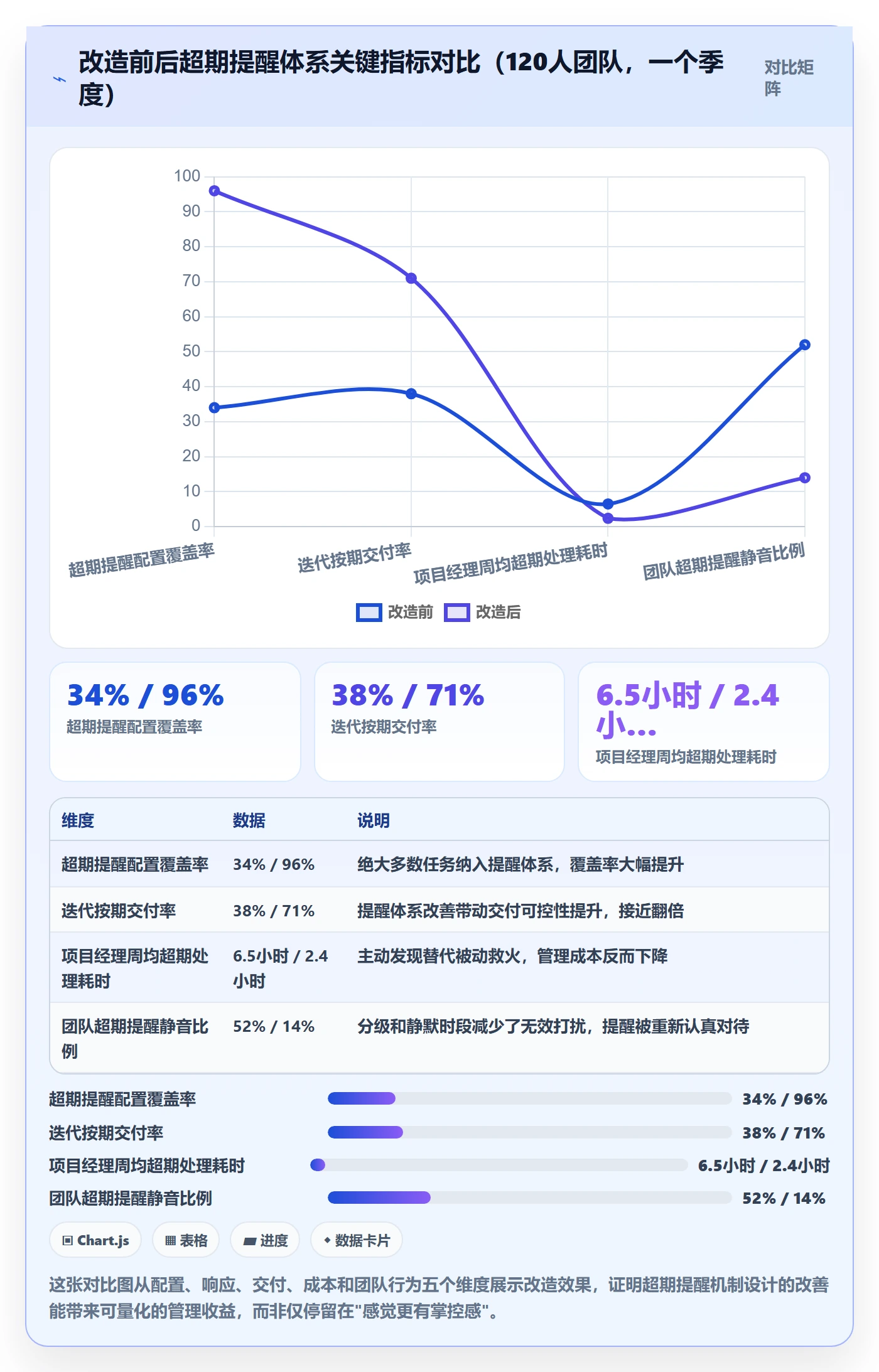

我做的第一件事是拉取他们过去一个季度的超期任务数据,并结合访谈还原真实的提醒链路。诊断结果如下:
- 配置了截止提醒的任务占比 100%,但配置了超期提醒的只有 34%。
- 在配置了超期提醒的任务中,没有一条设置了升级路径,提醒全部只发执行人。
- 提醒渠道只有站内信一种,而站内信的日均打开率经访谈估算不足 20%。
- 超期任务从发生到被项目经理知晓,平均延迟 4.7 个工作日。
核心问题不是工具能力不足,而是配置策略停留在"功能启用"层面。PingCode 本身支持多级通知、多条件触发、与自动化规则联动,但这些能力在默认配置下不会自动生效。

3. 我们做的三件关键事
第一,重设提醒规则。把超期提醒覆盖率从 34% 提升到 96%,并且对关键路径任务全部配置 L3 升级规则。这步落地时,我发现 PingCode 的自动化规则引擎可以很方便地按"任务标签 = 关键路径"来差异化触发,省去了大量人工配置。
第二,打通升级路径。规定超期 1 个工作日自动通知组长,超期 3 个工作日通知项目经理。这步需要组织层面的推动,不是技术配置问题,所以我们先和各部门负责人对齐了规则,再在系统里落地。
第三,建立闭环。所有 L3 超期任务当天纳入风险登记册,项目经理在第二天晨会前完成首次评估。这一步把"提醒"和"决策"连了起来。
4. 一个反直觉的发现
改造后最让我意外的数据不是交付率提升,而是项目经理的周均超期处理耗时从 6.5 小时降到了 2.4 小时。按理说,配置了更多提醒、处理了更多升级事件,耗时应该增加才对。
原因在于:改造前,项目经理是"被动救火",每次超期发现时任务已经烂尾,需要花大量时间协调返工、安抚客户、重排计划。改造后,绝大多数超期在 L1、L2 阶段就被消化了,真正需要项目经理出手的 L3 事件数量大幅减少,且每次处理时问题还在可控范围内。这是"早知道"带来的管理成本红利,预警的成本远低于救火。

六、不同情况下的行动建议

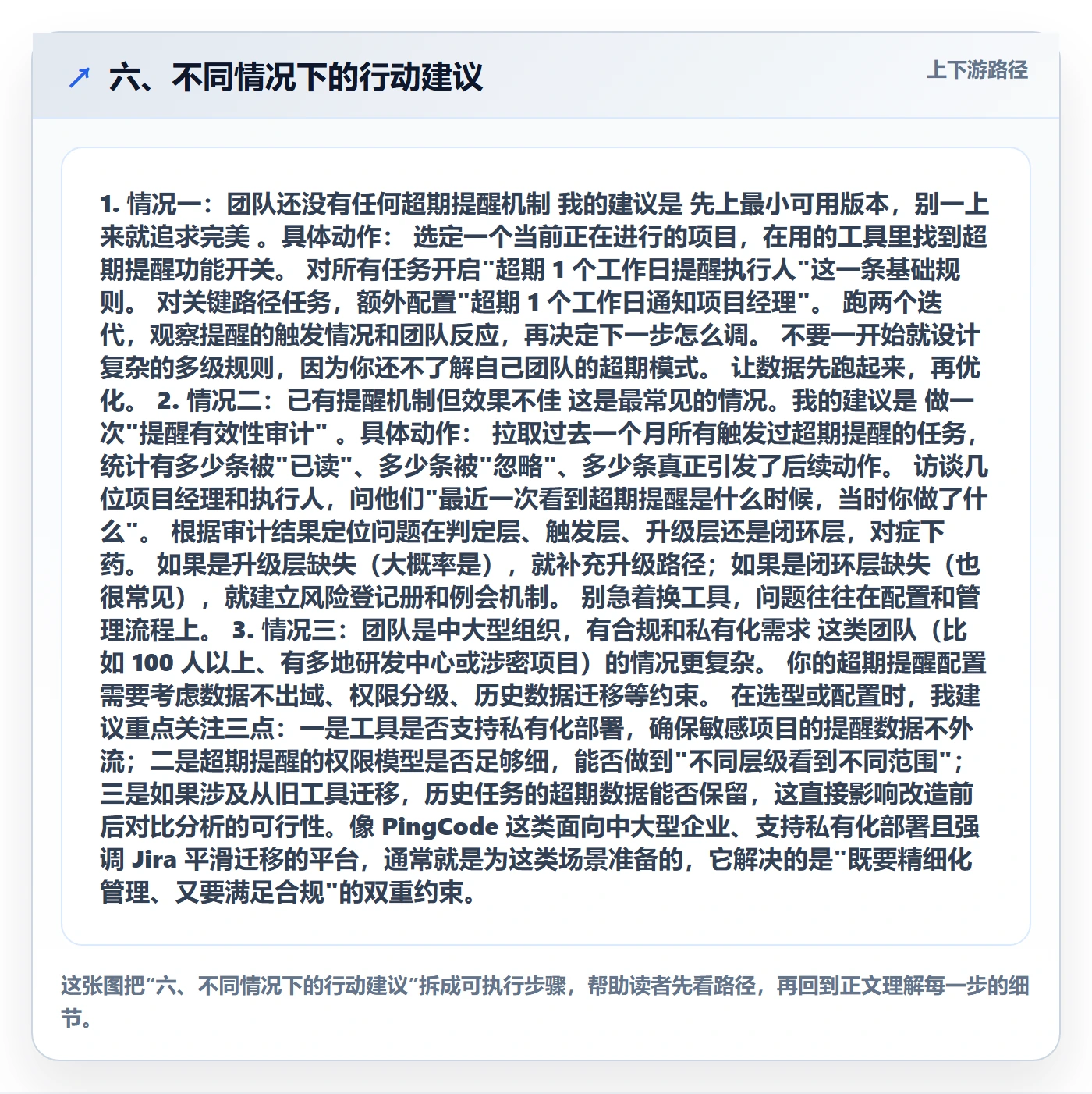

1. 情况一:团队还没有任何超期提醒机制
我的建议是先上最小可用版本,别一上来就追求完美。具体动作:
- 选定一个当前正在进行的项目,在用的工具里找到超期提醒功能开关。
- 对所有任务开启"超期 1 个工作日提醒执行人"这一条基础规则。
- 对关键路径任务,额外配置"超期 1 个工作日通知项目经理"。
- 跑两个迭代,观察提醒的触发情况和团队反应,再决定下一步怎么调。
不要一开始就设计复杂的多级规则,因为你还不了解自己团队的超期模式。让数据先跑起来,再优化。
2. 情况二:已有提醒机制但效果不佳
这是最常见的情况。我的建议是做一次"提醒有效性审计"。具体动作:
- 拉取过去一个月所有触发过超期提醒的任务,统计有多少条被"已读"、多少条被"忽略"、多少条真正引发了后续动作。
- 访谈几位项目经理和执行人,问他们"最近一次看到超期提醒是什么时候,当时你做了什么"。
- 根据审计结果定位问题在判定层、触发层、升级层还是闭环层,对症下药。
如果是升级层缺失(大概率是),就补充升级路径;如果是闭环层缺失(也很常见),就建立风险登记册和例会机制。别急着换工具,问题往往在配置和管理流程上。
3. 情况三:团队是中大型组织,有合规和私有化需求
这类团队(比如 100 人以上、有多地研发中心或涉密项目)的情况更复杂。你的超期提醒配置需要考虑数据不出域、权限分级、历史数据迁移等约束。
在选型或配置时,我建议重点关注三点:一是工具是否支持私有化部署,确保敏感项目的提醒数据不外流;二是超期提醒的权限模型是否足够细,能否做到"不同层级看到不同范围";三是如果涉及从旧工具迁移,历史任务的超期数据能否保留,这直接影响改造前后对比分析的可行性。像 PingCode 这类面向中大型企业、支持私有化部署且强调 Jira 平滑迁移的平台,通常就是为这类场景准备的,它解决的是"既要精细化管理、又要满足合规"的双重约束。

七、不同情况下的取舍
1. 提醒密度:全覆盖还是重点覆盖
取舍的核心在于你的团队注意力和任务量的匹配度。如果团队任务密度高、注意力稀缺,那就选择重点覆盖,只对关键路径和里程碑任务配置激进的升级提醒,其余任务保持基础提醒。如果团队任务量不大、注意力充裕,可以适度全覆盖,但依然要设置频率上限。
我的倾向是:宁可漏报,不可误报。因为漏报的风险可以通过人工巡检补上一部分,而误报一旦导致团队整体脱敏,就是系统性失效。
2. 升级速度:激进还是克制
激进升级(比如超期几小时就通知项目经理)能最大化预警价值,但会大幅增加项目经理的消息负担,且容易引发执行人的抵触,"你连一上午都不给我"。克制升级则更温和,但风险暴露慢。
我的判断方法是看任务的"可逆性"。如果这个任务超期后可以快速补救(比如写个文档、改个配置),那就克制升级,给执行人 1 天缓冲;如果超期后几乎无法补救(比如依赖外部合作方交付、有硬性合规截止),那就激进升级,不给缓冲。升级速度应该和任务的可逆性成反比。
3. 自动化程度:全自动还是半自动
全自动(超期自动升级、自动进风险册、自动通知相关方)能减少人工,但配置复杂、容易误伤。半自动(系统提醒 + 人工判断是否升级)更灵活,但依赖人的响应。
我的建议是分层对待:L1 和 L2 尽量全自动,因为判定标准清晰;L3 保持半自动,因为是否需要正式升级为风险、如何应对,需要项目经理的判断。让机器处理确定性强的事,让人处理需要权衡的事。

八、总结与下一步行动

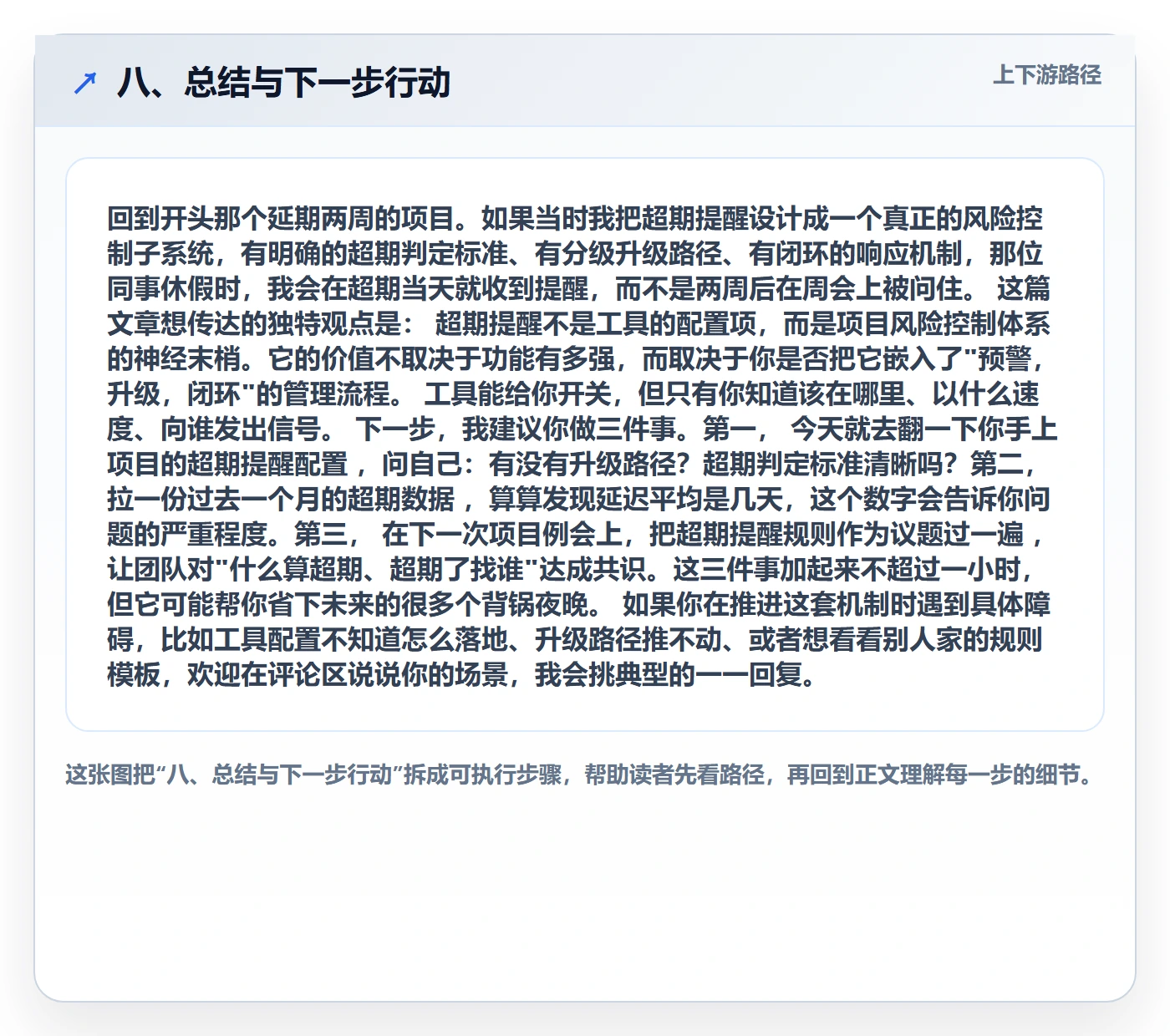

回到开头那个延期两周的项目。如果当时我把超期提醒设计成一个真正的风险控制子系统,有明确的超期判定标准、有分级升级路径、有闭环的响应机制,那位同事休假时,我会在超期当天就收到提醒,而不是两周后在周会上被问住。
这篇文章想传达的独特观点是:超期提醒不是工具的配置项,而是项目风险控制体系的神经末梢。它的价值不取决于功能有多强,而取决于你是否把它嵌入了"预警,升级,闭环"的管理流程。工具能给你开关,但只有你知道该在哪里、以什么速度、向谁发出信号。
下一步,我建议你做三件事。第一,今天就去翻一下你手上项目的超期提醒配置,问自己:有没有升级路径?超期判定标准清晰吗?第二,拉一份过去一个月的超期数据,算算发现延迟平均是几天,这个数字会告诉你问题的严重程度。第三,在下一次项目例会上,把超期提醒规则作为议题过一遍,让团队对"什么算超期、超期了找谁"达成共识。这三件事加起来不超过一小时,但它可能帮你省下未来的很多个背锅夜晚。
如果你在推进这套机制时遇到具体障碍,比如工具配置不知道怎么落地、升级路径推不动、或者想看看别人家的规则模板,欢迎在评论区说说你的场景,我会挑典型的一一回复。

常见问题解答(FAQ)
1. 任务超期提醒和截止提醒到底有什么区别,为什么项目经理两个都要设?
我之前一直以为任务提醒就是截止前催一下,结果有次关键任务超期了三天我才发现,被甲方追着问进度。我就很困惑,这两种提醒难道不是一回事吗,为什么老项目经理说要分开配?
这是两套触发逻辑完全不同的机制。截止提醒是在 Deadline 之前触发,目的是催办,解决的是执行人忘了做的问题;超期提醒是在 Deadline 之后触发,目的是预警和升级,解决的是管理者不知道已经出事了的问题。
只设截止提醒,等于把风险识别权交给了执行人,而执行人一旦因为主观或客观原因没有反馈,项目经理就处于信息盲区。正确做法是两条规则并行配置:截止提醒提前 1 到 3 天触发,只发给执行人;超期提醒在截止后第 1 天触发,同时抄送执行人的直属负责人。
判断标准很简单,问自己一句,如果这个任务今天已经超期了,我能不能在不问任何人的情况下收到通知。如果不能,说明超期提醒这条链路是断的。
2. 超期提醒设了但没人当回事,是不是提醒频率太低导致的?
我们团队的超期提醒邮件每天都在发,但好像大家都自动忽略了,我自己看到那一堆红字也麻木。我一度想是不是应该把频率调得更高一点,但又怕大家更烦,到底该怎么破?
频率越高不等于越有效,反而更容易触发提醒疲劳。真正的问题通常不在频率,而在于提醒没有分级、没有后果。你可以这样改:第一,把超期提醒按超期天数分级,超期 1 天只通知执行人,超期 2 天通知组长,超期 3 天以上才升级到项目经理和 PMO,让不同层级的人只在必要时被打扰;
第二,限制同一任务的提醒频次上限,比如每 24 小时最多一次,避免刷屏;第三,把提醒和固定的例会机制挂钩,比如每周一晨会必过一遍超期清单,让提醒有后续动作,而不是发完就没下文。
判断依据是看提醒的打开率和响应率,如果一条超期提醒发出去 24 小时内执行人没有任何状态更新或回复,才说明链路真的失效,这时候要改的是流程,不是数量。
3. 任务状态不更新导致超期提醒误报,这种情况怎么从源头避免?
我们工具里的超期提醒经常误报,明明任务已经做完了,执行人忘了改状态,系统第二天照样发超期通知。搞得我每次都要人工核实一遍,特别浪费时间。这种问题到底是工具的问题还是流程的问题?
绝大多数情况下是流程问题,不是工具问题。系统只能读状态字段,读不到执行人脑子里的进度。从源头避免有三个动作:第一,把状态更新定义成任务交付的一部分,任务做完不改状态,等于没做完,明确写进团队协作规范;第二,在工具里设置状态流转的强制约束,比如未填写完成说明就无法把任务标记为已完成,用机制代替自觉;
第三,给关键任务加一层中间状态,比如进行中、待验收、已完成,让状态更贴近真实进度,而不是只有未开始和已完成两个极端。另外可以配置一条兜底规则,任务标记完成后自动关闭后续的超期提醒,避免已经完成的任务继续产生噪音。
判断标准是看误报率,如果每周需要人工核实的误报超过 3 条,就说明状态更新的流程约束不够强。
4. 把超期提醒接到风险控制流程里,具体第一步该做什么?
我看过很多教程讲怎么在工具里点按钮配提醒,但配完之后总觉得还是散的,超期了就是超期了,跟项目整体的风险管理接不上。我想知道从零开始搭这套机制,第一步到底该落地什么?
第一步不是配提醒,而是先定义清楚你们团队对超期的判定口径。这个口径要回答三个问题:按自然日算还是按工作日算,遇到节假日怎么处理,需要走审批环节的任务是否把审批时间计入工期。口径不统一,后面所有的提醒都是扯皮。
口径定下来之后,再把它写进风险登记册,把每一条超期提醒对应到具体的风险条目上,明确这条超期触发后谁负责响应、响应时限是多久。第三步才是去工具里配置分级提醒规则。顺序不能反,先配提醒再补口径,最后一定是每次超期都要重新讨论一遍算不算超期。
判断这套机制有没有落地,看一个指标就够了,超期提醒触发后,是否有对应的风险应对记录产生,如果没有,说明提醒还停留在通知层面,没有进入风险闭环。参考行业公认的项目管理知识体系,风险应对通常分为规避、转移、减轻、接受四类,超期提醒触发的响应动作也应该归入其中一类,否则就是无效提醒。
核心关键词
文章包含AI辅助创作:任务提醒超期提醒教程:项目经理风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/441043
读者评论
文章提到的四层漏斗模型很直观,我在实际项目中也发现很多提醒配了等于没配,关键还是升级路径缺失。
三级火箭模型的分级思路很实用,但关键路径标记依赖工具支持,如果团队用的是普通表格,落地难度不小。
提醒频率与响应率负相关的数据很有说服力,我们团队之前就是每天发好几次,最后大家都直接忽略了。
关于审批等待时间是否计入超期的讨论很到位,我们公司审批流程慢,确实需要单独设置预警而不是算超期。
配置完就不管这个坑我踩过,项目后期任务少了但提醒规则没调,结果频繁误报,反而没人看了。
