去年Q3,我帮一个做SaaS的创业团队做项目管理流程诊断。他们的研发负责人给我看了一张飞书截图:一个"支付网关重构"的任务,设置了3个提醒,到期前3天、到期当天、超期后1天各一次。结果呢?任务超期了11天,直到测试环境挂了才发现。负责人很困惑:"提醒都设了啊,为什么没人动?"我点开那个任务的详情页,发现问题出在提醒内容上,三次提醒的正文都是同一句话:"任务即将到期,请及时处理。

"没有责任人姓名,没有交付标准,没有卡住时的升级路径。这条提醒发给了项目群里47个人,每个人都在想"这应该是别人的事"。

这不是个例。我跟踪过6个不同规模团队的任务提醒机制,发现一个反常识的规律:提醒数量与任务按时完成率之间没有正相关,甚至在某些团队里呈微弱负相关。真正决定超期能否被及时处理的,不是提醒设了几次、用了几个渠道,而是提醒发出后有没有嵌入一条清晰的决策链,谁来判断状态、谁来决策处置、谁来确认闭环。这条链断了,提醒就是噪音;这条链通了,一次提醒就够。

这篇文章不打算复述"到期前3天提醒、超期后每天催办"这类通用模板。我会从"提醒发出之后发生了什么"倒推整个流程设计,把任务提醒和超期管理拆成五段式闭环:责任绑定、分级触发、决策处置、工具边界、数据回流。每一段我都会给出我在实际项目中验证过的判断逻辑和踩坑记录,以及不同规模团队该怎么调整的取舍建议。

一、核心结论:提醒是信息流,超期是决策流

先把结论放在最前面,后面所有内容都是围绕这个判断展开的。

任务提醒的本质不是"通知某人做某事",而是"在特定时间点触发一次责任确认"。如果一条提醒发出后,接收者不需要做出任何判断或回应,这条提醒就是无效的。有效的提醒必须包含三个要素:明确的接收人(不是群组)、明确的截止时间(不是"尽快")、明确的交付标准(不是"处理好")。

超期提醒的本质更接近于"异常信号触发"。超期不是一个需要"催办"的状态,而是一个需要"决策"的节点。超期发生后,项目经理要做的第一个动作不是发消息问"怎么样了",而是判断:这个任务还能不能按原计划完成?如果不能,是延期、缩减范围、换人、还是升级为项目风险?这四个选项背后是四种完全不同的资源调配逻辑,而大多数入门指南只讲了"催"这一种。

把这两个判断合在一起,就是全文的框架:提醒负责把信息准确传递到责任人,超期负责触发一次有明确选项的决策,决策结果必须回流到排期和复盘里形成闭环。缺少任何一段,整个机制就会退化成"设了提醒但没人当回事"的无效循环。

任务提醒超期提醒全流程:项目经理入门指南与一文讲清

二、背景与真实场景:为什么你的提醒总在空转

1. 一个典型超期场景的完整回放

回到开头那个支付网关重构的案例。我把整个时间线拉出来复盘,发现超期不是某个瞬间的失误,而是四个环节依次失效的结果。

第一环,任务创建时,责任人写的是"后端组",没有具体到人。第二环,提醒发出时,接收者是项目群,没有@任何人。第三环,超期第一天,没有人判断这个任务是"卡住了"还是"被遗忘了",群里只有一条自动提醒飘过。第四环,超期第七天,测试环境挂了,才有人去翻任务列表,发现它已经红了一周。

这个案例的关键在于:四个环节里没有一个人做出过明确决策。提醒发了,但没有人被要求回应;超期了,但没有人被要求判断。整个机制在"自动运转",但运转的是信息,不是责任。

2. 三种常见但低效的提醒场景

我在不同团队里反复看到三种低效模式,它们的共同点是"提醒看起来很规范,但缺少决策锚点"。

场景一:群组广播式提醒。提醒发到10人以上的群,没有任何定向。结果是每个人都默认"会有人处理",责任被稀释到零。这种模式在20人以下的团队尤其常见,因为大家觉得"人少,看得见"。

场景二:工具默认式提醒。直接用项目管理工具的默认设置,到期前一天发一封邮件。邮件里只有任务标题和截止日期,没有上下文、没有交付标准、没有卡住时的联系对象。接收者看到邮件的第一反应是"我待会儿看",然后就没有然后了。

场景三:高频轰炸式提醒。有些团队为了"确保触达",把提醒设成到期前7天、3天、1天、超期后每天一次,渠道覆盖站内信、邮件、IM、短信。结果是接收者产生告警疲劳,所有提醒被折叠或静音。我见过一个团队,超期任务的短信打开率不到9%。

任务提醒超期提醒全流程:项目经理入门指南与一文讲清

3. 为什么"提醒越多越安全"是错的

很多项目经理的直觉是:提醒多设几道,总有一道能起作用。这个逻辑在物理世界成立(多重保险),但在信息世界不成立。因为人的注意力是有限资源,每一条被忽略的提醒都在训练接收者"这个来源的消息可以不用管"。

我做过一个小范围观察:在一个28人的研发团队里,把超期提醒从"每天一次发群"改成"超期首日定向发给责任人并抄送其主管,同时要求责任人在4小时内回复处置选项",两周后,超期任务的平均发现时间从3.8天降到0.9天。提醒的总数量减少了约70%,但有效响应率提升了4倍多。

这个观察样本很小,不能当作普适结论。但它印证了一个判断:提醒的有效性取决于决策密度,不取决于发送频次。一条要求你做出选择的提醒,胜过十条只要求你"知悉"的提醒。

三、拆解常见误区:入门指南里没说清的五个坑

1. 误区一:把提醒当成闹钟

闹钟只负责响,不负责你起不起床。很多入门指南在讲提醒设置时,重点全放在"什么时候响、响几次、用什么渠道响",这些都是闹钟思维。提醒应该是一张需要签字的回执,不是一声铃响。

判断标准很简单:如果你的提醒发出后,接收者什么都不做也不会有任何后果,那它就是闹钟。有效的提醒必须有一个"未响应"的后续动作,比如4小时未回复自动抄送主管,或者超期24小时未更新状态自动进入升级队列。

2. 误区二:用统一阈值覆盖所有任务

"到期前3天提醒"是很多模板里的标准答案。但这个数字放在一个周期30天的任务上合理,放在一个周期2天的紧急修复任务上就毫无意义,2天的任务提前3天提醒,等于任务还没开始就在提醒。

提醒阈值应该按任务周期和优先级动态计算,而不是全局统一。我通常建议按任务周期的百分比来设:比如周期超过10天的任务,在完成度达到70%时触发第一次预警;周期3天以内的任务,只在到期当天提醒一次。这样提醒的时点和任务的实际节奏对齐,而不是和日历对齐。

任务提醒超期提醒全流程:项目经理入门指南与一文讲清

3. 误区三:超期后只讲"催办技巧"

我翻过十几篇同类文章,超期处理部分几乎都是同一套话术:"先私聊了解情况""注意沟通语气""给对方留面子"。这些是软技能,不是流程。真正的问题是:超期后你需要的是一个决策,不是一个态度友好的催办。

催办解决的是"对方忘了",但超期更常见的原因是"对方卡住了""优先级被挤掉了""估算本身错了"。这三种原因对应的处置完全不同:卡住了要协调资源,优先级冲突要重新排序,估算错了要修正排期。如果你只催办不决策,超期会反复发生。

4. 误区四:认为工具能自动解决超期

项目管理工具确实能自动做很多事:定时触发提醒、多渠道分发、状态自动同步、超期自动标红。但工具不能做的是:判断这个超期是"需要升级的风险"还是"可以接受的波动",决定是延期还是缩范围,协调跨部门资源。

工具的自动化边界应该设在"信息分发"和"状态标记"上,决策环节必须留给人工。我见过团队试图用自动化规则处理所有超期,结果规则越来越复杂,最后没人看得懂,反而制造了新的黑箱。

5. 误区五:忽略超期数据的复盘价值

超期处理完之后,大多数团队就直接进入下一个任务了。但每一次超期都是一次管理系统的反馈信号。如果超期数据不回流到排期和估算环节,同类超期会以相似的形态重复出现。

我在一个团队里做过统计:连续三个季度,该团队"依赖阻塞"类超期占全部超期的比例从22%上升到41%,但排期时依然没有为跨团队依赖预留缓冲。这就是典型的"超期发生了,但系统没学到东西"。

四、专业判断逻辑:五段式闭环的完整设计

下面这套流程是我在多个团队落地后收敛出来的,核心思路是把提醒和超期都当作决策触发器来设计,而不是当作通知动作来执行。五段分别是:责任绑定、分级触发、决策处置、工具边界、数据回流。

1. 第一段:责任绑定,提醒到底在提醒谁

任务创建的那一刻,提醒的有效性就已经被决定了。如果责任人是一个组、一个角色、一个"大家",后面所有的提醒设计都是徒劳。

我要求团队在创建任务时必须填满三个字段:单一责任人姓名(不是组)、具体交付物描述(不是"完成开发"而是"提交可测试的支付回调接口")、卡住时的第一联系对象(通常是依赖方或技术负责人)。这三个字段填不出来的任务,不允许进入执行队列。

提醒的正文必须包含这三个字段,而不是只写"任务到期提醒"。接收者看到提醒时应该能立刻判断:这件事是不是我的、我要交什么、卡住了找谁。三者缺一,提醒就会退化成需要二次沟通的低效通知。

2. 第二段:分级触发,四个时间节点怎么设

分级触发的设计原则是:风险越高、离截止越近,触达强度越高,但触达强度必须和任务优先级匹配。不要给一个低优先级的内部文档任务配短信提醒。

我通常建议设四个节点,但具体天数和渠道因团队节奏而异。下面这张表是框架,不是标准答案。

节点 触发条件 接收对象 建议渠道 要求动作
到期前预警 按任务周期百分比,通常完成度70%或剩余时间30% 责任人 站内信/IM 确认进度,无需回复
到期日提醒 截止日当天上午 责任人 IM定向 更新状态或说明风险
超期首日 截止后24小时未完成 责任人+直属主管 IM定向+邮件 4小时内回复处置选项
超期升级点 超过团队容忍阈值(小团队24小时,中型团队48小时) 项目经理+主管+依赖方 IM+电话/会议 进入正式决策流程

注意最后两个节点的区别:超期首日要求的是"响应",超期升级点要求的是"决策"。响应可以是"我还在做,明天能交",但决策必须是"延期到周五,同时通知测试组调整排期"。这两个动作不能混为一谈。

任务提醒超期提醒全流程:项目经理入门指南与一文讲清

3. 第三段:决策处置,超期后到底该做什么

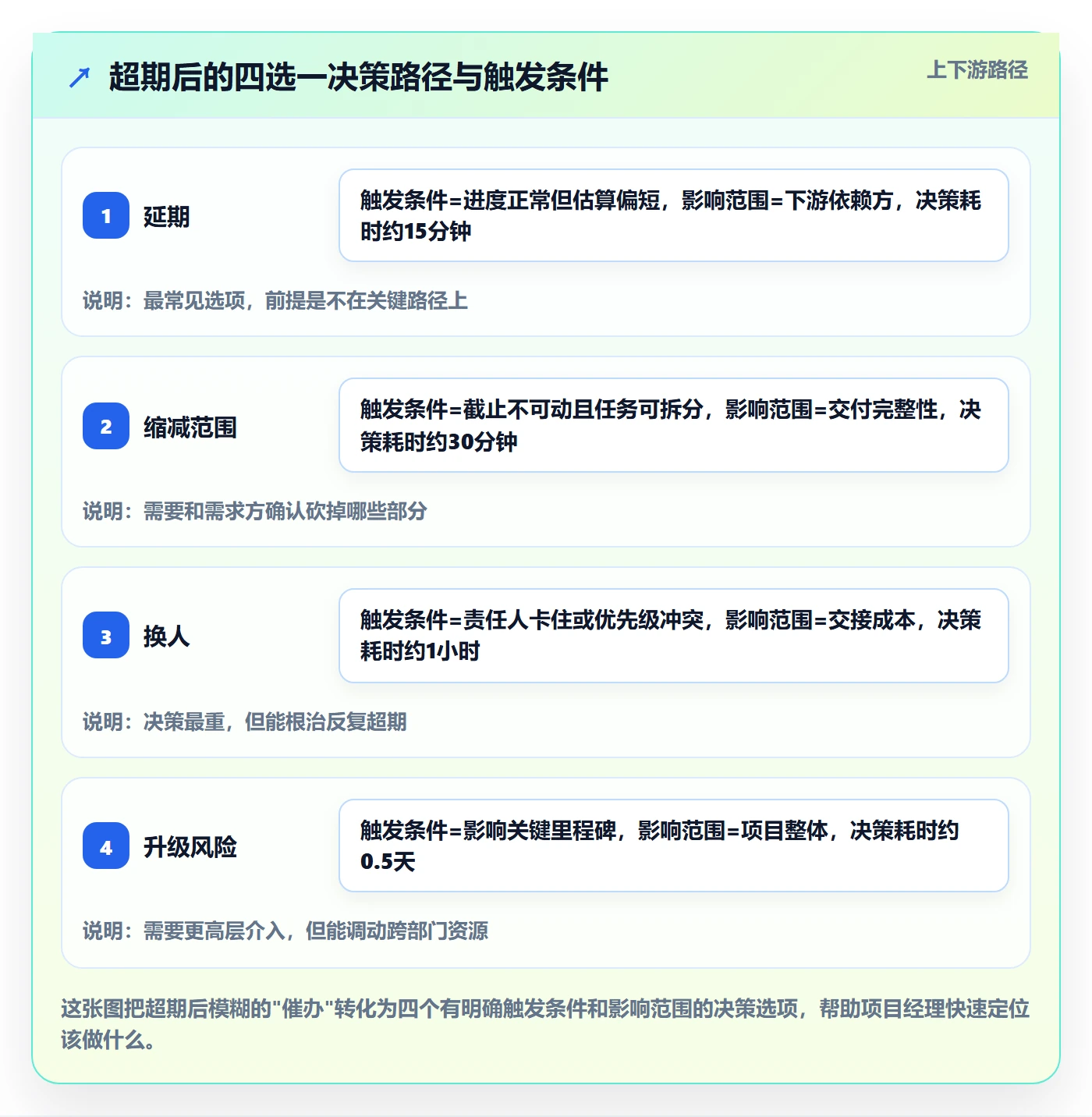

这是全文最核心的部分,也是大多数入门指南缺失的部分。超期首日确认状态后,项目经理面对的是一个四选一的决策。

选项一:延期。适用条件是任务本身进度正常,只是估算偏短,且延期不影响下游关键路径。动作是更新截止日期,通知所有依赖方,记录延期原因。

选项二:缩减范围。适用条件是截止日期不可动(比如有外部发布节点),但任务可以拆分。动作是砍掉非核心部分,把核心部分保住,剩余部分另建任务。

选项三:换人。适用条件是责任人确实卡住了且短期内无法解决(比如技能不匹配、被更高优先级占用)。动作是重新分配责任人,原责任人交接上下文。

选项四:升级风险。适用条件是超期会影响项目关键里程碑或外部承诺。动作是把任务标记为项目级风险,进入风险登记册,由项目经理或更高层协调资源。

四个选项没有优劣,只有适用条件不同。关键是每次超期都必须明确选一个,不能默认"再等等"。"再等等"不是决策,是决策的缺席,而且是最贵的那个选项,因为它消耗的是下游团队的时间。

任务提醒超期提醒全流程:项目经理入门指南与一文讲清

4. 第四段:工具边界,自动化能做什么、不能做什么

选工具之前先想清楚:你要工具替你做什么。我的判断是把工具能力分成三层,只有第一层适合完全自动化。

第一层:信息分发。定时触发、按规则选择接收人、多渠道推送、状态变更同步。这些完全可以交给工具,而且越自动越好。人工做这些既慢又容易漏。

第二层:状态标记。超期自动标红、逾期天数累计、风险等级初判(比如超期3天内标黄、超过容忍阈值标红)。这层可以半自动化,但阈值需要人工定期校准,不能设完不管。

第三层:决策判断。延期还是缩范围、换人还是升级、要不要调整下游排期。这层必须人工。任何声称能自动决策超期处置的工具,要么是在简化问题,要么是在制造黑箱。

关于工具选型,我不推荐具体品牌,但可以讲一个判断逻辑:中大型团队(100人以上)因为涉及跨部门依赖、权限隔离、私有化部署要求,通常需要支持复杂工作流和本地部署的项目管理平台;小团队用轻量的看板工具加IM机器人就够了,上重型工具反而增加维护成本。

以我比较熟悉的 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署和 Jira 平滑迁移,是国产替代场景里被较多团队选用的方案之一。它的提醒和自动化规则配置能力可以覆盖第一层和第二层的大部分需求,比如按任务类型设不同触发规则、超期自动流转状态、定向通知责任人。但第三层的决策,它和其他任何工具一样,交给人。

5. 第五段:数据回流,超期后如何改进系统

超期处理完不是终点。每次超期都应该记录一个原因分类,定期统计,用来优化排期和估算。我建议的原因分类至少包含四类。

  • 估算偏差:任务实际工作量远超预估。这类超期说明估算方法需要改进,比如引入历史数据校准或拆分更细。
  • 依赖阻塞:被上游任务或外部团队卡住。这类超期说明需要在排期时为依赖预留缓冲。
  • 优先级冲突:责任人被更高优先级任务占用。这类超期说明资源分配或优先级排序机制有问题。
  • 执行力问题:任务本身可完成但未被推进。这类超期需要一对一沟通,可能是动力、技能或工作量问题。

统计频次建议按项目节奏来:短周期项目(两周一个迭代)每个迭代复盘一次;长周期项目至少每月一次。复盘时看的不是"谁超期了",而是"哪类原因占比在上升"。如果"依赖阻塞"占比连续两个周期上升,就要回头检查跨团队协作机制,而不是继续催责任人。

五、具体案例与数据观察:PingCode 场景下的超期管理实践

1. 一个中大型团队的落地过程

去年我参与了一个约180人研发组织的项目管理流程优化。他们的痛点很典型:任务提醒设了,但超期任务的平均发现时间是4.6天,跨部门依赖导致的超期占了三成以上。团队此前用 Jira,但因为需要私有化部署和数据合规,正在评估国产替代方案,最终选用了 PingCode。

落地的第一步不是配工具,而是先改任务模板。我们强制要求责任人为单一姓名、交付物为可验证描述、卡住时联系对象必填。这一步让大约15%的"僵尸任务"在创建阶段就被拦下来了。

第二步是配置分级触发规则。因为团队规模大,我们设了四级:完成度70%预警、到期日提醒、超期24小时定向到责任人和主管、超期48小时升级到项目经理。渠道上,前两级走站内信和IM,后两级走IM加邮件。关键是超期首日的提醒正文里直接附带四个处置选项,要求责任人勾选一个并填写预计完成时间。

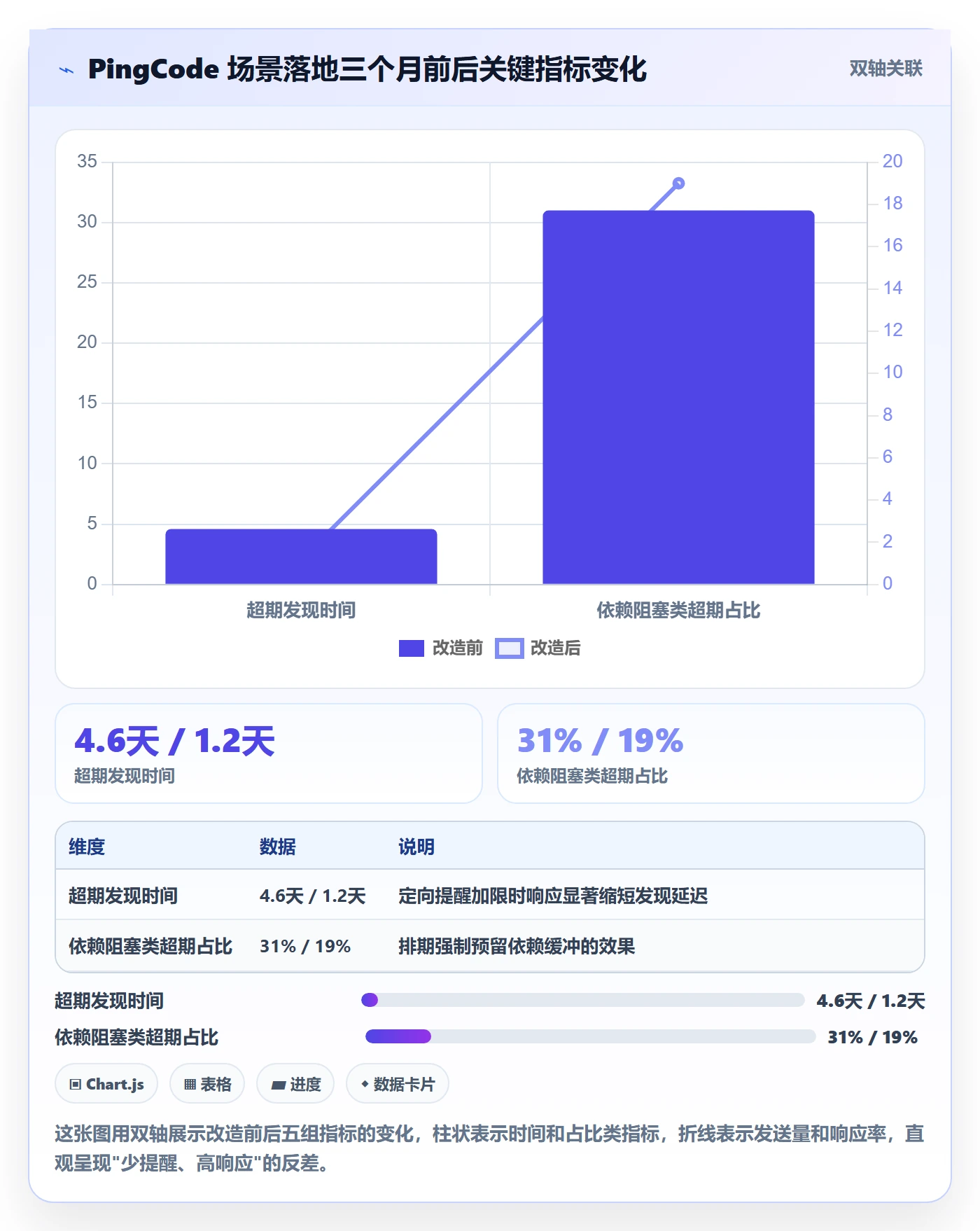

第三步是建立超期数据看板。每周统计各原因分类的占比,每月复盘一次。跑了三个月后,超期任务的平均发现时间从4.6天降到1.2天,"依赖阻塞"类超期的占比从31%降到19%,因为排期时开始强制预留依赖缓冲。

任务提醒超期提醒全流程:项目经理入门指南与一文讲清

2. 数据背后的三个判断

这组数据里最值得注意的不是发现时间缩短,而是提醒总发送量下降了近70%,有效响应率却提升了近3倍。这印证了前面的判断:提醒的价值不在数量,在决策密度。

第二个判断是,任务模板的前置拦截作用被大多数人低估了。约15%的僵尸任务在创建阶段被拦下,意味着后续的提醒、超期、决策流程都不用为它们消耗资源。这比事后优化提醒规则有效得多。

第三个判断是,依赖阻塞类超期的下降,靠的不是催办,而是排期机制的改变。当排期时强制为跨团队依赖预留缓冲,阻塞类超期的发生概率本身就会下降。这说明超期管理的终点不在超期处理,在排期设计。

3. 小团队的不同数据观察

作为对照,我也观察过一个8人创业团队。他们没有上重型工具,用的是一个轻量看板加IM机器人。提醒机制极简:只在到期日当天定向@责任人,超期后由团队负责人直接一对一沟通。

这个团队的日均超期任务数是1.3个,平均处理时长约4小时。他们的优势是沟通链路短,决策不需要走流程;劣势是缺乏数据沉淀,同类超期容易重复。所以小团队的重点不在流程复杂度,而在把每次超期的原因口头复盘后简单记下来,哪怕只是一个共享表格。

六、不同情况下的行动建议

1. 按团队规模给建议

3-10人团队:不要上复杂的提醒分级。只设一个节点:到期日定向@责任人。超期后由负责人直接一对一沟通,当场定处置方案。重点是把处置方案写回任务卡片,哪怕只有一句话。工具用轻量看板加IM机器人即可。

10-50人团队:开始需要分级触发,但可以简化为三级:到期前预警、超期首日定向提醒、超期升级点。这个规模的关键是明确"升级给谁",通常是项目经理或职能主管。工具需要支持自定义工作流和定向通知。

50-100人团队:四级触发加原因分类复盘。这个规模开始出现跨部门依赖,排期时需要强制预留缓冲。工具选型要开始考虑权限隔离和报表能力。

100人以上团队:完整的五段式闭环,加上私有化部署和数据合规要求。工具需要支持复杂工作流引擎、跨项目依赖管理、细粒度权限。像 PingCode 这类面向中大型组织的平台,在这类场景下的优势是能把提醒规则、状态流转、报表统计放在同一套系统里,减少多工具拼接带来的信息断层。

任务提醒超期提醒全流程:项目经理入门指南与一文讲清

2. 按任务类型给建议

研发类任务:提醒要绑定代码仓库或构建状态。如果任务关联的PR还没提交,超期提醒里应该直接显示这个事实,而不是笼统说"任务超期"。

设计类任务:提醒要绑定评审节点。设计任务的超期往往卡在评审反馈上,所以提醒对象应该包括评审人,不只设计师。

运营类任务:提醒要绑定时效窗口。运营活动有明确的时间窗,超期的代价随时间非线性放大,所以升级阈值应该比研发任务更短。

跨部门依赖任务:提醒要同时发给双方。依赖任务的超期往往不是单方问题,提醒里要明确标注依赖方和约定交付时间,制造双向可见性。

七、不同情况下的取舍

1. 提醒密度:多设还是少设

取舍的核心是团队的执行成熟度。成熟度高、责任人自驱强的团队,提醒宜少不宜多,一条定向提醒足够;成熟度低、需要外部压力的团队,提醒需要密一些,但密的方式不是增加频次,而是增加可见性,让主管能看到,比多发几条消息有效。

2. 决策权限:项目经理定还是主管定

取舍的核心是影响范围。只影响单个任务的处置(延期、缩范围),项目经理可以定;影响跨部门资源或关键里程碑的(换人、升级风险),应该由主管或更高层定。把决策权限和影响范围对齐,能避免项目经理承担超出权限的责任,也避免主管被琐碎决策淹没。

3. 工具投入:轻量还是重型

取舍的核心是团队规模和合规要求。50人以下、无强制数据合规要求的团队,轻量工具加规范流程就够了;100人以上、有私有化部署或 Jira 迁移需求的团队,重型平台的投入是值得的。不要在10人团队上重型流程,也不要在200人团队里指望共享表格管超期。

4. 复盘粒度:按人还是按原因

取舍的核心是复盘目的。如果目的是改进系统,就按原因分类统计,看哪类占比在变;如果目的是辅导个人,就按人统计,看谁需要支持。两者不要混在同一张表里,否则复盘会变成追责会,数据也会失真。我的建议是以原因分类为主,个人维度只在必要时单独看。

5. 自动化程度:全自动还是留人工

取舍的核心是错误成本。信息分发和状态标记可以全自动,错误成本低;决策判断和资源协调必须留人工,错误成本高。一个实用的判断标准是:如果自动化规则出错,是发错了一条消息,还是调错了资源?前者可以自动化,后者不行。

七、不同情况下的取舍

八、结语:从最小闭环开始,而不是从完美流程开始

回头看这篇内容,如果只记一句话,我希望是这句:提醒不是目的,让正确的人在正确的时间做出正确决策才是。任务提醒和超期管理看似是工具配置问题,本质是责任传递和决策触发问题。把提醒当成决策触发器来设计,整个流程就会从"设了没用"变成"少而有效"。

我见过太多团队一开始就想搭一套完美的提醒体系,结果规则越配越复杂,最后没人维护。更务实的做法是先在一个项目上跑通最小闭环:任务模板填满三个字段、到期日定向提醒一次、超期首日要求四选一、处置结果写回任务卡片。跑一个迭代,看超期发现时间有没有缩短。有效,再往团队推广;无效,先检查是哪个环节断了。

完整流程不是一次搭成的,是一次次复盘迭代出来的。超期不是失败,是管理系统的反馈信号。把信号接住,系统才会变好。下一步,你可以从今天手上的一个超期任务开始,试试用四选一决策替代一次催办,看看结果有什么不同。

八、结语:从最小闭环开始,而不是从完美流程开始

常见问题解答(FAQ)

1. 任务提醒设了但没人理,问题出在哪?

我给团队里的任务都设了到期提醒,结果到期那天还是没人动,超期了才被我发现。我一开始以为是大家不看消息,后来发现好像不是这么回事,但说不清楚到底哪里设计错了。

大概率不是提醒没发出去,而是提醒没有绑定"责任人+截止时间+交付标准"这三要素。你可以做个自检:翻出最近3条超期任务,看提醒里有没有写清"谁、什么时候、交什么"。如果提醒只写了任务名和日期,那它本质上是一条广播,收件人会觉得"这事跟我关系不大"。

可执行的做法是:每条任务的提醒文案统一改成"[责任人]请在[截止时间]前交付[具体产出物],当前状态[未开始/进行中]",并且提醒只发给责任人和他的直接上级,不要发给全组。判断依据很简单,如果一条提醒去掉任务名后仍然能让人知道该干什么,它才是有效提醒。

补充一个细节:很多团队把提醒设给"所有人",以为这样最保险,实际上是责任稀释。3人小组可以全员可见,但10人以上的团队,提醒必须定向,否则超期后追责都找不到人。

2. 超期提醒应该设几个时间节点,间隔多久合适?

我看有人说超期3天提醒一次就行,也有人说要提前3天、当天、超期1天、超期3天各提醒一次。我自己试过设很多个提醒,结果同事嫌烦,设少了又老是漏。到底设几个节点、每个节点隔多久,有没有一个靠谱的判断方法?

没有万能数字,但有可校准的框架:四个节点,到期前1天做预警、到期日当天做确认、超期首日做状态判断、超期第3天或第5天做升级。关键在于阈值要匹配你团队的交付节奏:如果任务是1天粒度的,超期首日就必须跟进;如果任务是2周粒度的,到期前1天预警就够了,提前3天提醒反而会让人麻木。

可执行的做法是:先按"到期前1天、到期日、超期首日、超期第3天"跑一个迭代周期,然后看数据,如果超期首日的"已解决"比例超过60%,说明前面预警够了;如果超期首日的任务大部分还是"未开始",说明到期日提醒太弱或责任人压根没收到。另外提醒读者:不要照搬任何声称"行业标准"的天数。

3人团队和30人团队的最优阈值完全不同,小团队可以直接口头+一次到期日提醒,中大型团队才需要分级触发。校准的依据是你自己的超期分布数据,不是别人的经验值。

3. 任务超期之后,项目经理第一步到底该做什么?

每次任务一超期我就本能地去催同事,结果要么对方说"快了快了"然后继续拖,要么直接甩锅说需求没讲清。我感觉催了也没用,但不催又不行,超期后的第一反应到底应该是什么?

超期后第一步不是催,是判断这次超期属于"卡住"还是"遗忘"。具体做法:先看任务状态更新记录,如果责任人最近有动作、有评论,说明是卡住了,这时候要问的是"卡在哪一步、需要什么支持";如果任务状态从创建起就没变过,说明是遗忘或优先级被挤掉了,这时候要问的是"这件事现在还做不做、排期要不要调"。

这两种情况的处理路径完全不同,用同一句"进度怎么样了"去问,得到的回答也都是无效的。判断依据可以量化:如果一条任务超期超过48小时且没有任何状态更新,基本可以判定为遗忘型,直接进入重新排期或换人决策;如果有更新但没完成,属于阻塞型,要拉出阻塞点而不是催进度。

记住,催办只解决"忘了"的问题,解决不了"做不动"和"不想做"的问题,后者需要的是决策,不是提醒。

4. 超期记录到底有什么用,怎么记才算没白记?

我们团队也记录超期,但记完就放在那了,复盘的时候大家看一眼就说"下次注意",然后下次照样超期。我怀疑是不是记录方式不对,或者这东西本来就没什么用?

超期记录有用,但前提是每条记录必须带一个原因分类,否则就是流水账。可执行的做法:超期关闭时强制填一个标签,四选一,估算偏差、依赖阻塞、优先级冲突、执行力问题。一个季度后统计分布,你的排期优化方向就出来了:如果估算偏差占比超过40%,说明排期要加缓冲或拆分任务粒度;

如果依赖阻塞占比高,说明跨部门接口需要提前对齐;如果执行力问题集中出现在某几个人身上,那是人员管理问题,不是流程问题。复盘频次建议是每两周一次、只复盘超期超过3天的任务,每次不超过20分钟,否则会变成批斗会。判断记录有没有白记的标准是:下次排期时你有没有真的改动过某个估算值或依赖顺序。

如果记录完什么都没变,那确实是白记了,问题不在记录本身,在于复盘没有产出任何一条可执行的调整动作。

核心关键词

读者评论

胡
胡安琪

文章把任务提醒从通知升级为决策触发器,这个视角确实解释了为什么很多团队设了一堆提醒却依然超期。提醒如果没有责任人、交付标准和升级路径,就只是群里的背景噪音。

叶
叶欣然

五种误区里"用统一阈值覆盖所有任务"这条最扎心。我们团队就是所有任务都设到期前3天提醒,结果紧急修复类任务几乎从创建起就在报警,大家慢慢都麻木了。

任
任远

超期后只讲催办技巧而不给处置选项,这个批评很到位。实际工作里超期原因往往是卡住、优先级冲突或估算错误,光靠态度友好的沟通根本解决不了问题。

薛
薛清越

五段式闭环框架比较清晰,责任绑定和决策处置是核心。不过对中小团队来说,落地时最难的可能是主管和依赖方的配合度,流程设计得再好,执行意愿不够也会空转。

文章包含AI辅助创作:任务提醒超期提醒全流程:项目经理入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/440505

赞 (0)
飞飞飞飞
关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析
上一篇 44分钟前
任务提醒自动提醒全流程:项目经理实操方法与一文讲清
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
