关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析

2024年Q2,我接手了一个企业级SaaS产品的上线项目:涉及5个部门、37个子任务、两个外部供应商,合同约定的交付窗口是42个工作日。接手第三天我就发现了一个让我后背发凉的事实,团队里每个人都能说清楚自己"要做什么",但没有一个人能说清楚"自己什么时候能开始做"。研发等产品确认需求,产品等设计出稿,设计等业务方确认原型,业务方又在等合规审核,而合规审核的输入恰恰是研发已经开发完的功能清单。

这是一个环,一个没人画出来的环。我第一次把这张依赖关系图画到白板上时,团队沉默了整整半分钟:原计划里"并行推进"的11个任务,实际有7个根本不具备并行条件。最后这个项目用了51天交付,超期9天,但比起我最初按"任务清单思维"排出的排期表,已经挽回了大约两周的潜在损失。这篇文章,就是我把那次踩坑、返工、重新排程的全过程拆开讲清楚,不讲解定义,只讲落地动作。

一、先给结论:关键路径落地的真正难点不在计算,而在依赖关系的"发现"

先把我的核心判断放在最前面:绝大多数项目负责人不是败在关键路径算不出来,而是败在根本没有把依赖关系梳理完整就开始算。关键路径法的数学部分(正推、逆推、浮动时间)在今天任何一款工具里都是自动完成的,你甚至不需要知道ES和LF的公式。真正吃功夫的是前一步,把任务之间真实存在的、口头从未确认过的、跨部门的、带条件分支的依赖关系,一条一条挖出来、写下来、让双方签字确认。

我复盘过自己过去五年经手的14个中大型项目,得到一个不算严谨但很有说服力的观察:排期表在第一次评审后被推翻的原因里,"任务依赖关系遗漏或搞错"占比约六成,而"工期估算不准"只占两成左右。工期估错了,你可以压缩、可以加人、可以调顺序;但一条被遗漏的依赖关系,会让你在项目中期突然发现"原来这一步根本没法开始",那时候再补救,代价往往是整条链路的重排。

所以这篇文章的结构,我会把重心放在三件事上:如何用"三问法"把依赖关系挖干净;如何在依赖网络建立之后识别并动态跟踪关键路径;以及当依赖方延期时,项目负责人到底能做什么。案例部分我全部用那个SaaS上线项目的真实数据,包括过程中的三次关键路径变更。

关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析

二、背景与真实场景:一个被"任务清单思维"拖垮的上线项目

1. 项目的基本盘

这个项目是企业级SaaS产品的一次重大版本上线,客户方是三家已经签约的中大型企业,合同里写明了功能清单和交付日期。项目团队结构是这样的:产品2人、研发9人(分前后端两个小组)、设计2人、测试3人、实施交付3人,再加两个外部供应商(一个做数据迁移工具,一个做安全合规审计)。总任务数37个,我接手时项目已经启动了两周。

前任负责人留下的排期表是一张标准的甘特图,条条框框画得很漂亮,乍看没有任何问题。但我把每一行的"前置任务"字段点开看了之后,发现37个任务里有24个的前置任务是空的。也就是说,这张甘特图本质上只是一张任务清单加日历,它没有表达任何依赖信息,自然也算不出关键路径。更麻烦的是,团队已经按这张表工作了两周,所有人都以为自己在正确地推进。

2. 我接手后的第一周做了什么

我没有急着重排计划,而是花了整整三天做一件事:跟每一个任务的负责人单独谈15到20分钟。谈话只问三个问题,你这个任务开始之前,必须拿到谁的什么东西?你做完之后,产出交给谁?这个东西对方什么时候必须拿到?

三天谈完,我拼出了一张让所有人惊讶的依赖网络图。最典型的发现是:测试组一直以为自己的测试用例设计可以在研发完成开发之前就启动,但研发给出的接口文档要到开发过半才能定稿,而测试用例的输入恰恰是接口文档。这意味着原计划中"测试与研发并行4天"的安排在物理上不成立,测试实际上只能等,而这一等就是6天。

关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析

3. 为什么"任务清单思维"如此普遍

我后来想明白了,这不是能力问题,是工具默认值和协作惯性共同造成的。大多数项目协作工具在创建任务时,"前置任务"是选填字段,而"负责人"和"截止日期"是必填字段。这种设计会无形中把人的注意力引向"谁在什么时候交什么",而不是"什么必须先于什么"。当团队人数超过15人、跨越两个以上部门时,这种默认值的代价会被放大好几倍。

另一个原因是责任分散。任务依赖本质上是两个任务负责人之间的一份微型契约,但很少有团队会把这份契约显性化。研发说"我等你接口文档",测试说"我没收到接口文档",两个人说的其实是同一件事的两面,但因为没人把它写成一条记录,它就永远停留在口头。口头的依赖等于不存在的依赖。

三、常见误区:这五个坑我几乎在每个项目里都见过

1. 误区一:把"资源依赖"当成"任务依赖"

这是最普遍也最隐蔽的一个坑。任务A需要张三来做,任务B也需要张三来做,于是团队就把B的前置任务填成A。但从逻辑上讲,B完全可以在A之前做,只要张三的时间允许。把资源竞争误写成任务依赖,会人为地把本可以并行的路径串起来,凭空拉长关键路径。

我在那个SaaS项目里就清理过至少5条这样的伪依赖。清理完之后,有两条原本在关键路径上的任务被移到了非关键路径,整体排期一下子松动了4天。

2. 误区二:只关注完成-开始(FS)依赖

大多数团队只会用一种依赖类型:前一个做完,后一个才能开始。但真实项目里,开始-开始(SS)和完成-完成(FF)这两种依赖能显著压缩工期。比如"研发开发"和"测试用例设计",其实可以用SS加滞后量的方式表达:研发开始3天后,测试就可以开始设计用例,而不必等研发全部做完。用对了依赖类型,往往能挤出比加班更可观的时间。

3. 误区三:认为关键路径一旦确定就不会变

这是最危险的一个认知。关键路径是动态的。任何一条非关键路径上的任务只要延迟超过了它的浮动时间,这条路径就可能变成新的关键路径。我那个项目在执行过程中关键路径变了三次,每次变化都意味着项目负责人的注意力焦点要整体转移。如果你还按第一次排出来的路径盯进度,就会盯错地方。

4. 误区四:把所有缓冲都加在单个任务上

很多项目负责人的做法是给每个任务都留一点缓冲,比如估算3天的任务写5天。这种做法有三个问题:一是帕金森定律会让任务真的用满5天;二是缓冲分散在各处,真正需要的时候调不动;三是掩盖了真实的进度偏差。更有效的做法是把缓冲集中放在关键路径的末端或几个关键汇合点,形成项目缓冲。

5. 误区五:用"每天站会"代替"依赖确认"

每日站会解决的是"我昨天做了什么、今天做什么、有什么阻碍",它不解决"我做的事情是否是对方真正需要的、对方什么时候能给我"。这两件事需要用不同的机制。站会是同步信息的,依赖确认是签合同的。把这两件事混为一谈,是很多团队看起来很忙、但项目依然延期的根本原因。

关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析

四、专业判断逻辑:依赖关系梳理的"三问法"与关键路径的动态监控

1. 三问法:把隐性依赖显性化

我给团队用的方法很简单,一共三个问题,每个任务负责人都要被问一遍:

  1. 问输入:你开始这个任务之前,必须从别人那里拿到什么具体的东西?注意,必须是"具体的东西",一份文档、一个接口、一次签字、一批数据,而不是"对方的支持"这种虚词。
  2. 问输出:你做完这个任务之后,产出的东西是什么?它的形态是什么?
  3. 问对象与时间:这个产出交给谁?对方最晚什么时候必须拿到,才不至于影响他自己的任务?

三个问题问完,一条依赖关系就被完整地记录下来了:输入方、输出物、接收方、最晚交付时间。这个记录就是一份微型契约。我的经验是,用三问法梳理过的项目,依赖关系遗漏率能从六成左右降到一成以下。

2. 正推与逆推:让工具去算,你负责校对

依赖网络建立之后,每个任务的最早开始(ES)、最早完成(EF)、最晚开始(LS)、最晚完成(LF)以及浮动时间(Float)都可以自动算出来。这部分我从不手工算,工具几秒钟就出结果。但有一件事必须人工做:校对每一条浮动时间为零的任务链,确认它真的是关键路径。

为什么?因为关键路径算出来的是"理论上"的最长链,而现实中可能存在约束条件(比如某个供应商只在特定时间可用)没有被建模进去。我在那个SaaS项目里就发现,工具算出来的关键路径漏掉了一条外部供应商的交付约束,实际情况比工具显示的更紧。

3. 关键路径的动态监控:三个必须盯住的信号

项目启动之后,项目负责人的核心工作就是盯三个信号:

  • 关键路径上的任务是否按里程碑兑现。不是看它"在不在做",而是看它"有没有按期交付产出物"。这两个判断的差距,往往决定你是提前一周发现问题还是提前一天发现。
  • 非关键路径任务的浮动时间是否被消耗超过50%。一旦某条非关键路径的浮动时间被吃掉一半以上,它就有资格进入你的重点观察名单,因为再延迟一点点,它就会变成新的关键路径。
  • 外部依赖方的交付节奏是否发生偏移。外部供应商不受你直接管理,他们的排期变化往往最后才通知你。必须主动、定期、提前确认。

关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析

4. 为什么我不建议一开始就追求完美排期

这是我个人的一个判断,可能和主流建议不太一样。我不建议项目负责人在启动前花两周时间打磨一张"完美"的排期表。原因很简单:你对依赖关系的认知,会随着项目推进不断加深,一开始的很多假设本来就是错的。更有效的做法是先建立一个80分准确的依赖网络,启动起来,然后在头两周高频校正,把错误的依赖关系逐条修正。那个SaaS项目我就是这么做的:启动时只梳理了主干依赖,之后每周迭代一次网络图,到第三周才达到比较可信的状态。

五、案例与数据观察:关键路径在真实执行中如何动态变化

1. 初始关键路径与一次意外发现

修正依赖网络之后,我算出的初始关键路径是:需求确认 → 原型设计 → 前端开发 → 后端开发 → 联调 → 安全审计 → 客户验收,共7个节点,总工期42个工作日。当时团队对这个结果还算满意,因为比原计划只多了2天。

但第9天出了一件事:设计组发现业务方对原型的一个关键交互有异议,需要重新确认。这个重新确认本身只花了1天,但它的下游影响是,原型定稿推迟1天,前端开发推迟1天,后端开发因为接口依赖前端定义而推迟1天,联调推迟1天。一个1天的延迟,沿着依赖链放大成了关键路径上4天的延迟。这就是为什么我在前面反复强调,关键路径上的任务延迟不是简单相加,而可能被依赖放大。

2. 三次关键路径变更的完整记录

第一次变更发生在第12天,测试用例设计因为接口文档定稿延迟,无法按原计划启动。测试本来在非关键路径上,有5天浮动时间,但这一延迟吃掉了6天浮动,它的浮动时间变成了负数,意味着它已经不具备可调整空间,正式升格为关键路径的一部分。总工期从42天变为46天。

第二次变更发生在第26天,外部数据迁移工具供应商通知我们,他们的联调窗口要往后推4天。这条路径原本完全不在我的监控范围内,因为它依赖一个不受我管理的外部角色。这次变更后总工期变为49天。

第三次变更发生在第38天,安全审计的输入被前面的延迟挤压,导致审计和客户验收几乎同时开始,两者都需要客户方同一个人参与,形成资源竞争。总工期最终定为51天。

关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析

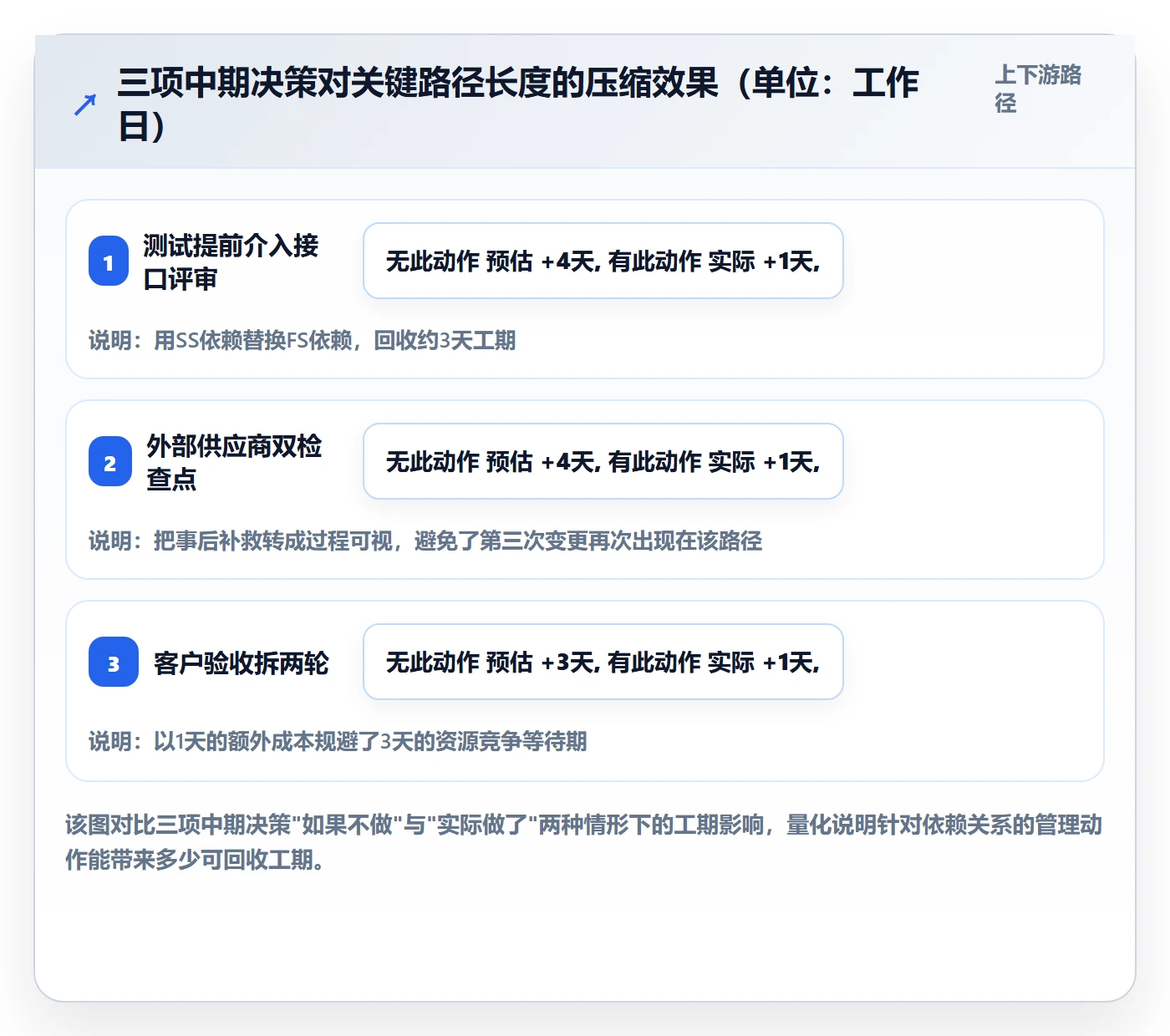

3. 我在项目中期做的三个关键决策

面对不断变化的关键路径,我做了三个决策,事后看效果还不错:

  1. 把测试组的两名成员提前两周介入接口文档评审。这看起来是增加成本,实际上让测试用例设计可以和接口文档同步推进,回收了3天工期。这个动作的本质是用SS依赖替换FS依赖。
  2. 主动给外部供应商设置了两个中间检查点,而不是等最终交付。数据迁移工具供应商在第二次变更后被我要求每周五提供进度快照,事实证明这个动作让第三次变更没有再出现在这条路径上。
  3. 把客户验收拆分成了两轮。原本是一轮集中验收,因为客户方关键人员时间冲突,我把它拆成了功能验收和合规验收两轮,分别由不同的人参与,避免了资源竞争,最终多花了1天但避免了3天的等待。

关于工具,这个项目我全程使用的是PingCode。选择它的理由很实在:PingCode支持任务之间的多种依赖类型配置,包括FS、SS、FF,而且能自动重算关键路径和浮动时间,不需要我手工推。PingCode主要服务中大型企业及100人以上组织,我们这个项目团队加上关联方超过60人,规模上也比较匹配。它支持私有化部署,对于涉及客户数据和安全合规的项目来说是个硬性优势。

此外它对Jira的平滑迁移支持做得比较完整,我们团队之前的历史数据是无痛迁过来的,这也是当时选型时的一个加分项。

需要说明的是,工具解决的是计算和可视化的问题,它不会替你发现依赖关系。那个项目里最关键的几条依赖,都是我跟人一对一谈出来的,不是工具提示的。

关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析

六、不同情况下的行动建议

1. 如果你刚接手一个已经在跑的项目

不要重排计划,先做诊断。具体动作是:抽一天时间,找10个左右的核心任务负责人,用三问法问一遍,回来把你听到的东西画成依赖网络图,然后跟现有的排期表对照。你会发现现有排期里的依赖字段大量缺失或错误。找到差异最大的3条依赖,优先修正它们,不需要全面重排。这个动作通常只需要2到3天,但能提前暴露主要风险。

2. 如果你正在启动一个全新项目

不要花两周打磨完美排期。花三天建立一个80分准确的依赖网络,启动起来,然后在头两周每周重算一次关键路径。重点做的是三件事:把所有前置任务字段填满、区分真依赖和资源竞争、给关键路径末端设置集中缓冲而不是分散缓冲。如果你的团队规模超过50人、跨两个以上部门,强烈建议使用能自动计算关键路径的工具,手工维护在人多的时候一定会崩溃。

3. 如果你的项目涉及大量外部依赖方

外部依赖方是最大的不确定性来源。我建议对每一个外部依赖方都设置至少两个中间检查点,而且检查的频次不要低于每周一次。不要指望对方主动通知你延迟,那几乎不会发生。同时,在你的排期里,给每一条涉及外部的路径都单独标出来,作为一条独立的监控线索。

4. 如果你的团队只有几个人、任务不复杂

坦白说,这种情况下不需要上专业的项目管理平台。一张共享表格、一份依赖清单,加上每周一次15分钟的依赖确认会,就够用了。关键路径法的真正价值不是那个算法,而是"依赖先于任务"这个思维方式。小团队用表格就能拿到八成的收益,剩下的两成要靠人和频率,而不是工具。

六、不同情况下的行动建议

七、不同情况下的取舍

1. 精度与敏捷的取舍

依赖网络画得越细,准确性越高,但维护成本也越大。我的经验值是:任务颗粒度控制在2到5个工作日之间最划算。低于2天的任务会让依赖图爆炸,维护成本远超收益;高于5天的任务又会让问题暴露得太晚,失去了提前预警的意义。这个平衡点不是理论推导出来的,是我在多个项目里试错试出来的。

2. 集中缓冲与分散缓冲的取舍

集中缓冲(把缓冲放在关键路径末端的项目缓冲池)理论效率更高,但它要求团队对进度有比较强的前瞻意识。分散缓冲(每个任务留一点余量)维护简单,但会被帕金森定律侵蚀。我的建议是:项目风险较高时用集中缓冲,项目比较成熟稳定时用分散缓冲,二者可以混合使用但要有明确的主次。

3. 工具投入与人力投入的取舍

引入专业项目管理工具的收益,在团队规模超过30人、任务数超过50个之后才明显显现。在此之前,投入在学习工具、配置流程上的时间,可能还不如直接多开两次依赖确认会来得有效。工具是放大器,不是替代品。先把依赖关系梳理清楚,再考虑用什么工具管理它。

4. 快速交付与风险可控的取舍

最后是一个更宏观的取舍。压缩关键路径能缩短工期,但压缩的每一点都会增加执行风险。我在那个SaaS项目里最后选择接受51天交付而不是强行压回42天,就是因为再压下去就要动安全审计这条路径,而那条路径没有任何压缩空间。这是一个明确的、有意识的取舍。项目负责人的核心能力之一,就是在工期和风险之间做出一个有依据的取舍,并且让所有相关方都理解这个取舍的理由。

回到最开始那个问题:关键路径落地的核心是什么?我的答案是这样的,它不是一个计算问题,而是一个依赖关系的发现、显性化、持续监控问题。算法工具能帮你算,但没人能替你问出那些藏在两个部门之间的隐性依赖。真正有效的动作只有三个:识别、监控、调整。识别靠三问法,监控靠盯住三个信号,调整靠有依据的取舍。如果你手上正好有一个项目在跑,我建议你今天下午就抽出两个小时,找三个核心任务的负责人,用三问法各问一遍。

你很可能在下班前就会发现自己漏了两条关键依赖,而早发现这两条,也许就是几周工期的差别。

七、不同情况下的取舍

常见问题解答(FAQ)

1. 关键路径到底怎么找?项目任务一多我就算不出来了,有没有不容易出错的做法?

我接手过一个跨5个部门、30多个子任务的项目,理论上知道关键路径是最长任务链,但真把任务清单摊开,FS、SS混在一起,我算到一半就乱了。更怕的是算错了还没人发现,等到延期才知道盯错了任务。

先用前导图法(PDM)把任务画成节点、依赖画成箭头,不要一上来就套公式。然后按三步走:第一步算出每个任务的最早开始和最早完成(从起点正向推),第二步算出最晚开始和最晚完成(从终点反向推),第三步用最晚开始减最早开始得到浮动时间,浮动时间为零的那条链就是关键路径。

实操上有个不容易出错的校验点:把所有浮动时间为零的任务串起来,如果中间断开了,说明依赖关系漏了或者工期估算填错了,先回去补依赖,别急着下结论。任务超过50个建议直接用工具自动算,人工算只适合用来理解逻辑,不适合用来交付。

2. 任务依赖梳理时,怎么区分真依赖和假依赖?我总把资源冲突误当成任务依赖。

我之前排计划时,看到两个任务都要用同一个后端开发,就本能地把它们排成串行,结果项目周期被拉长了一大截。后来复盘才发现,那不是任务依赖,是资源依赖,本质是人的问题不是逻辑的问题,但当时我分不清。

判断标准只有一个问法:如果给这个任务再配一组人、一台设备,它能不能立刻开始?能,就是资源依赖;不能,因为它必须等前一个任务的产出物,才是真任务依赖。真依赖(FS/SS/FF/SF四种)是客观逻辑,改不了,只能优化;资源依赖是主观安排,可以通过加人、调顺序、错峰来化解。

落地建议是:梳理依赖时先只写逻辑依赖,把所有任务按真依赖串成网络图,画完之后再叠加资源约束,这样才不会把可并行的任务误排成串行。如果一张网络图里资源依赖占比超过三成,说明你的排期已经被资源绑死了,优先要解决的是资源调配,不是继续优化路径。

3. 关键路径是不是定下来就不会变了?执行中我怎么知道它已经转移了?

我按初始关键路径盯着A、C、F这几个任务,结果项目还是延期了,复盘时才发现任务B那条链早就变成新的关键路径,只是我一直没重新算。关键路径会变这件事我知道,但不知道什么信号出现时该重算。

关键路径是动态的,触发重算的信号有三个:一是任何关键路径上的任务实际完成时间超出计划1天以上;二是任何非关键路径任务的浮动时间被消耗到只剩1天;三是有任务被临时加塞或砍掉。满足任意一条,当天就要重新跑一遍计算。

判断依据很直接:关键路径的本质是当前最长的那条链,只要有任务的实际工期变化大到足以让另一条链的总时长超过它,关键路径就转移了。建议固定节奏,比如每周一早上重算一次,同时在每日站会上盯浮动时间小于2天的任务,这些是准关键路径,是最容易发生转移的地方。别等延期了才回头看,那时候已经晚了。

4. 跨部门任务依赖总是靠催,有没有办法让依赖方主动按时交付?

我们项目的依赖任务分散在5个部门,每次都是我一个个去问进度,问早了人家说还没到时间,问晚了就已经延期了。催得太频繁伤关系,不催又控制不住,特别被动。

核心是把依赖从人情协调变成机制约束。可执行的做法有三条:第一,在项目启动时就产出依赖确认单,把每个依赖的交付物、交付标准、交付时间、责任人写清楚,让依赖方签字确认,而不是口头答应;第二,建立提前3天的依赖预警机制,在依赖到期前3天自动提醒双方确认能否按时交付,而不是当天才发现问题;

第三,把依赖交付准时率纳入各部门的可见指标,比如在周报里公开各部门的依赖按时交付情况。判断依据是:依赖延期的根本原因往往不是能力问题,而是优先级问题,依赖方不觉得你的事紧急。机制的作用就是让这件事在他的优先级列表里往前提。

如果某个依赖连续两次延期,就该升级到双方上级那里重新对齐优先级,而不是继续在下面催。

核心关键词

读者评论

蔡
蔡宇轩

作者把依赖关系遗漏归为排期返工首因,这个判断在跨部门项目里确实成立。但三问法要求每个任务负责人都谈15分钟,37个任务就是十多个小时,中型项目尚可,上百任务时落地成本偏高,可能需要抽样或按链路优先级分批推进。

白
白若宁

关键路径动态变更那部分最实用。实际项目里很多人排完计划就把关键路径当静态清单,非关键路径浮动时间被吃掉一半也不警觉。作者提到的三个监控信号如果能配合周度依赖确认会,比每天站会更有效。

韦
韦亦辰

外部供应商约束那段有共鸣。工具算出的关键路径往往只覆盖内部任务,供应商的实际排期变化通常最后才通知,项目负责人如果不主动提前确认,等暴露时缓冲已经没了。建议补充外部依赖的合同条款约束手段。

文章包含AI辅助创作:关键路径落地方案:项目负责人开展任务依赖的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/440496

赞 (0)
飞飞飞飞
任务依赖如何做好FF?项目负责人最佳实践与操作步骤
上一篇 1小时前
任务提醒超期提醒全流程:项目经理入门指南与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
