三年前我接手过一个 68 人、横跨 5 个交付团队的项目。第一次依赖盘点会上,团队交上来的依赖清单只有 11 条。三周后做真实阻塞复盘时,我发现实际制约进度的隐藏依赖有 90 多条,其中 34 条在此之前的任何一份文档、任何一次会议纪要里都没被写下来过。项目最终延期 6 周,而复盘数据指向一个不太舒服的结论:这 6 周里约 82% 的延误时间消耗在"等别人",只有不到 18% 消耗在"自己干活"。
从那以后,我对依赖管理形成了一个固定判断:依赖管理不是排期技巧,而是等待时间管理。你排的不是任务先后顺序,你排的是"谁在什么条件下可以开始动"。这两件事看起来像,做起来的差别是几周的工期。
市面上讲依赖管理的文章,绝大多数停在"FS、SS、FF、SF 有四种依赖类型""要提前识别依赖""建议用 RACI 矩阵明确责任"这一层。这些话没错,但它们是"知道",不是"判断"。项目负责人真正卡住的地方从来不是不知道 FS 是什么,而是:这个依赖到底该不该等?这个等待该不该做成缓冲?这条依赖变了要不要重新走审批?这篇文章要补的就是这一层,判断标准、处方、取舍,以及可以直接抄走的五张清单。
一、先说核心结论:三个反常识判断
在展开之前,我把最关键的三个判断放在前面。如果只读一节,读这一节。
1. 依赖管理的 KPI 不是"依赖数量",而是"等待时长"
我见过很多做得挺认真的项目负责人,他们的依赖管理动作是:开会、列出依赖、画一张网络图、宣布"依赖已经识别完了"。然后项目该卡还是卡。问题出在衡量口径上,依赖数量是一个存量指标,等待时长才是一个流量指标。
一个 200 条依赖的项目,如果每条依赖的平均等待是 0.5 天,总等待成本是 100 天;一个 40 条依赖的项目,如果其中 5 条关键依赖平均等待 12 天,总等待成本是 60 天,而且这 60 天全部落在关键路径上,直接变成工期。前者的数字更大,后者的伤害更大。所有依赖管理的动作,最终都应该能折算成"减少多少等待人天"。折算不出来的动作,大概率是仪式。
2. 识别依赖的最佳时机不是项目启动会,而是范围确认之前
启动会识别依赖有一个结构性缺陷:那时候大家对范围的理解还在"关键词"层面,讨论出来的依赖必然是粗粒度的、"前后端要对接""需要采购配合"这种级别的表述。这种表述没法管理,因为它没有触发条件和验收物。
真正的依赖识别窗口在范围确认之前。理由很简单:依赖是范围的函数,而定义范围的过程正是暴露依赖的过程。当团队在争论"这个功能到底包不包含在本次交付里"的时候,每争一次,就会自然浮出一条依赖。你把这个过程记录下来,依赖清单是顺手长出来的,而不是另开一个会硬想出来的。
3. 依赖不是越少越好,而是越"显性"越好
很多团队的目标设定是"减少依赖",这是个有点危险的目标。真实的依赖是业务结构决定的,你砍不掉它,只能砍掉"记录它"这个动作。依赖一旦不可见,它就变成一种隐性风险,平时不出声,出事就是大事。
所以更准确的目标是:把依赖显性化,然后对显性化的依赖做分类处置。该等的等,该并行的并行,该解耦的解耦,该加缓冲的加缓冲。四种处置方式,对应四类依赖,这就是后面的判断逻辑。

二、真实场景:依赖失控具体发生在哪五个环节
说"依赖管理很重要"是没有信息量的。有信息量的说法是:依赖管理做不好,会在下面五个具体环节出事。我把这五类按我在项目复盘中记录到的发生频次排序。
1. 等待型失控:上游没交,下游全员空转
最典型的场景是接口联调。后端接口没定稿,前端只能先做静态页面;静态页面做完了,接口还没定,前端工程师开始"优化代码"。等到接口终于好了,发现字段定义和前端假设的不一样,之前"优化"的时间全部作废。
等待型失控最阴险的地方在于,它在报表上看起来不像问题。前端的人每天都在提交代码,周报上写着"完成 XX 页面",只有到联调那天你才发现这些工作量有一半要重做。识别它的信号是什么?是"下游任务的开始时间早于上游交付物的冻结时间"。如果你的排期里存在这种重叠,且重叠部分没有明确的桩件或契约约定,那这条依赖就是定时炸弹。
2. 变更型失控:不是没交付,是交付了又变
我更怕变更型失控。等待型失控至少是可预测的,你知道自己在等;变更型失控是"你已经基于旧版本干了两周,然后被告知规则变了"。它的成本不是等待,是已经沉没的返工。
判断一条依赖是否属于高危变更型,我会看一个指标:这个交付物的冻结版本距离下游开始工作的时间差。如果下游在上游冻结后 1 天内就开始工作,那这条依赖的变更风险会被放大,因为冻结本身可能不稳。我的经验是,核心交付物的冻结和下游开工之间,至少留 2 到 3 个工作日的"降温期",用来接收冻结后的小幅修正。
3. 跨部门型失控:你的关键路径在别人的待办底部
这是项目负责人最无力的一类。项目的关键路径伸进了另一个部门,而那个部门的排期逻辑和你完全不同,他们有自己部门的 KPI、自己的季度目标、自己的资源池。你的"最高优先级"在他们那里可能排第五。
跨部门依赖的真正难点不是"沟通不畅",而是优先级不对齐。沟通再密集也解决不了优先级问题,只有两种东西能解决:一是把依赖变成对方 KPI 的一部分,二是给他们一个明确的、有约束力的时间承诺。前者靠组织设计,后者靠机制。这部分我在第四、第六节会具体展开。
4. 资源冲突型失控:不是顺序问题,是同一个人的问题
资源冲突型依赖经常被误诊成排期问题。实际场景是这样的:架构师既要评审前端方案,又要评审后端方案,还要参与数据模型设计。三条依赖链都指向同一个人,于是三条链互相等待。
这种情况下,你把甘特图排得再精细也没用,因为瓶颈不在顺序上,在容量上。资源冲突型依赖的正确处置方式是错峰或分解,而不是排队。错峰是把这位专家的参与时间切碎成固定时段(比如每周二、四下午专属评审),分解是把评审拆成"必须专家本人做的部分"和"可以由他人代做的部分"。
5. 信息不对称型失控:条件早就满足了,没人知道
这类失控最让人哭笑不得。上游其实三天前就完成了,下游还在等;或者某个审批其实已经通过了,但批件躺在某人的邮箱里。单次影响往往不大,但它是最容易彻底消灭的一类,因为它不需要改变任何工作方式,只需要改变信息同步机制。
判断你的项目有没有这个问题,看一个数据:下游任务的实际开始时间,晚于上游交付物完成时间的平均间隔。如果这个数字大于 1 天,说明你的项目存在明显的信息传导损耗,这部分等待是纯浪费。

6. 自测:你的依赖管理成熟度在第几级
在和多个团队合作之后,我把依赖管理的成熟度划成了五级。你可以对照下面这张表,看看自己现在在哪一级。判断依据不是"有没有做某件事",而是"这件事有没有形成稳定的可预期行为"。
| 成熟度级别 | 典型行为特征 | 等待时长占比(经验区间) | 升级到下一级的关键动作 |
|---|---|---|---|
| L1 无意识 | 依赖只存在于口头和小群聊天,没有清单 | 40% 以上 | 建立一份全项目可见的依赖台账 |
| L2 有清单 | 有依赖清单,但只在启动时更新一次 | 25%-40% | 把依赖更新并入固定例会节奏 |
| L3 有节奏 | 依赖每周更新,有责任人,有阻塞标记 | 15%-25% | 区分依赖类型,按类型用不同处置方式 |
| L4 有判断 | 能区分强制/自由/外部/内部依赖,有缓冲设计 | 8%-15% | 把依赖量化进排期,建立变更审批门槛 |
| L5 有闭环 | 依赖债务定期清理,复盘会产出机制改进 | 8% 以下 | 持续保持,并向组织内其他项目复制 |
我个人的观察是,绝大多数卡在 L2 到 L3 之间。它们不缺清单,缺的是依赖处理和会议节奏的绑定,依赖清单是活的还是死的,区别就在这一点上。
三、拆解五个常见误区
下面这五个误区,是我在看别人团队、以及复盘自己团队时反复撞到的。它们的共同特征是:看起来在做对的事,实际在制造新的等待。
1. 把所有依赖都当强制依赖
"强制依赖"在教科书里的定义是由工作性质决定的、不可更改的关系,比如地基没浇完不能砌墙。但在真实项目里,大量被当成强制依赖的东西其实是自由依赖,只是"我们习惯这么做"。
典型例子:后端接口必须全部完成前端才能开始。这真的强制吗?不一定。如果双方先约定一份接口契约(字段名、类型、错误码、分页约定),前端完全可以用桩数据先跑通逻辑,后端按契约实现,最后做一次替换。把自由依赖误判为强制依赖,代价是白白增加了串行等待。
2. 依赖矩阵填了就锁进抽屉
我见过不少做得很漂亮的依赖矩阵、RACI 表,做成 Excel 或在线表格,评审会上过一遍,之后再也没人打开。这张表在填完的那一刻就已经过期了,因为依赖本身每天都在变。
问题不在工具,在使用场景缺失。一张矩阵表只有在"某个人在某个固定场合必须打开它"的时候才有生命力。如果你的依赖矩阵没有绑定到任何例会、任何评审、任何交接动作上,它必然死掉。
3. 忽视外部依赖的提前量
外部依赖指不受项目组直接控制的部分:第三方供应商、集团审批、客户确认、运营商备案。这类依赖的特征是你能确定的只有"什么时候提交",不能确定"什么时候回来"。
新手常见的错误是,在计划里给外部依赖留出自己期望的时长,比如"客户确认,3 天"。而现实里客户确认的平均周期可能是 9 天。正确的做法不是去承诺一个理想时长,而是用历史数据估出这个外部环节的 P50 和 P90,然后把 P90 放进关键路径。如果 P90 不可接受,那就要提前启动,或者设计一个能绕开它的中间态。
4. 敏捷项目照搬瀑布的依赖管理
敏捷项目的依赖管理和瀑布的逻辑不同。瀑布关注的是"顺序",敏捷关注的是"解耦",把大依赖切成可以在一个迭代内闭环的小依赖,让每个迭代尽可能少地依赖外部。
照搬瀑布做法的典型症状是:在敏捷项目里画一张覆盖全生命周期的依赖网络图,然后在迭代计划会上试图维护它。结果就是这张图每隔两周作废一次。敏捷项目里更有用的粒度是"本迭代依赖"和"下迭代依赖",两层的可见度足够了。
5. 把"沟通"当成依赖问题的通用解
这是最普遍也最无害的误区。"依赖出问题了?多沟通。"这句话本身没错,但它没有给出任何可执行的动作。依赖协调的本质是信息同步机制,不是沟通态度。一个团队态度再好,如果没有明确的"谁在什么时候、通过什么方式、把什么状态同步给谁"的机制,依赖照样会烂在中间。
我会把"多沟通"这个模糊指令翻译成三个具体问题:这条依赖的状态由谁负责更新?更新的频率和载体是什么?下游在什么条件下会收到通知?三个问题都有明确答案,沟通问题就解决了一半。

四、专业判断逻辑:什么场景用什么方法
这一节是全文最核心的部分。我不打算列出"有哪些方法",而是给出"什么条件下用哪种方法"的判断标准。

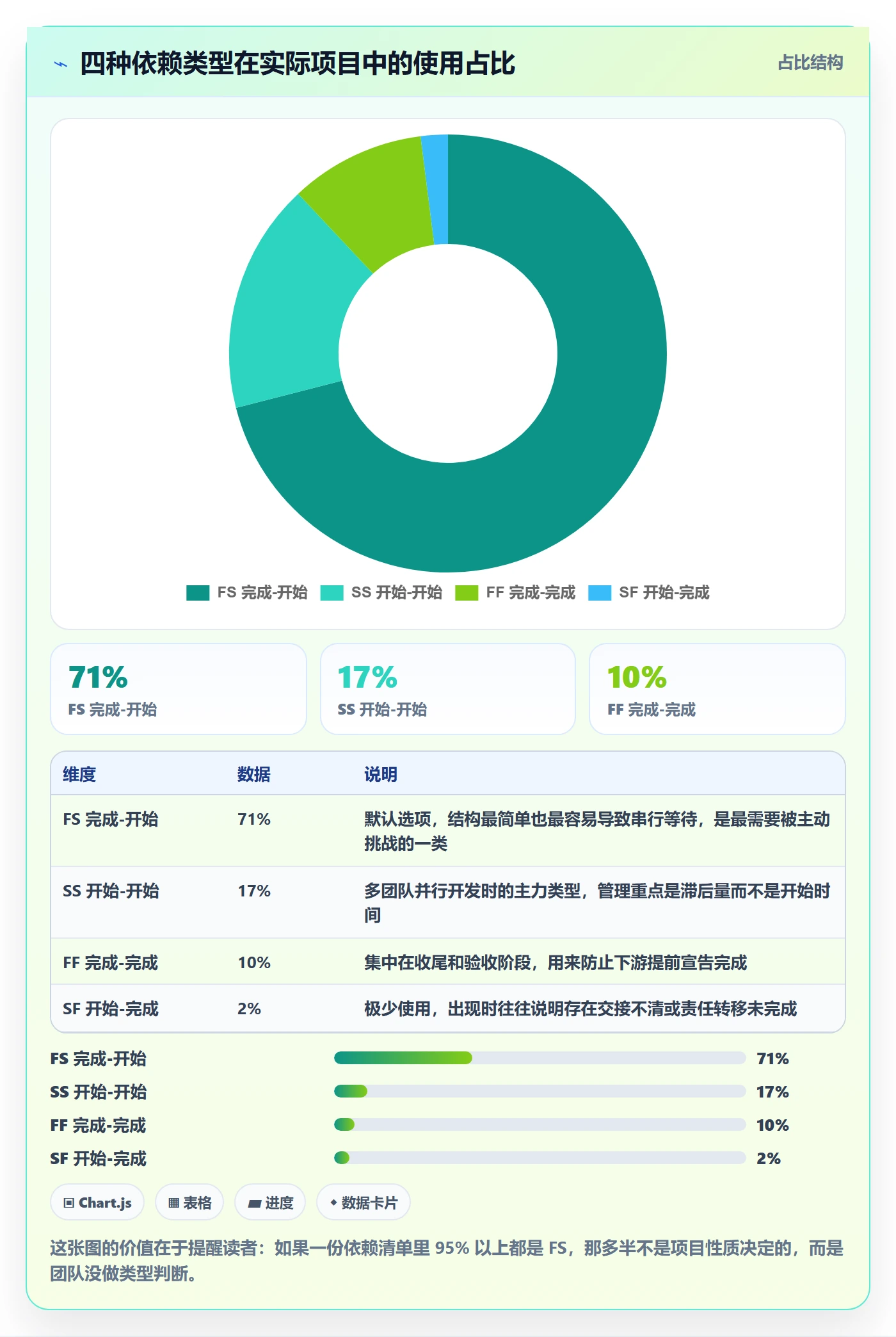

1. 四种依赖类型的真实使用分布
先把基础讲清楚,但只讲判断上用得着的部分。四种依赖关系是:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。
| 类型 | 语义 | 典型场景 | 判断要点 |
|---|---|---|---|
| FS 完成-开始 | 前置完成后,后置才能开始 | 接口定稿后才能联调;需求评审通过后才能开发 | 最安全也最慢,默认可,但需要主动质疑是否可以替代 |
| SS 开始-开始 | 前置开始后,后置才能开始,可带滞后 | 多模块并行开发,但需要同一份设计规范先行 | 适合并行任务,关键是管理"滞后量"而非"开始点" |
| FF 完成-完成 | 前置完成后,后置才能完成 | 测试结束必须晚于开发结束;文档定稿晚于功能定稿 | 常被忽略但对收尾阶段很关键,能防止提前"宣告完成" |
| SF 开始-完成 | 前置开始后,后置才能完成 | 交接班场景、旧系统下线依赖新系统上线 | 用得极少,出现时通常意味着有人在用旧任务掩护新任务 |

2. 强制、自由、外部、内部:决定"能不能改"
这一组分类解决的是另一个维度的问题:这条依赖是硬约束还是软约束,是可控的还是不可控的。
强制依赖由客观规律或法规决定,不可协商,比如生产线上的物理顺序、监管报备的先后。对强制依赖,唯一能优化的是提前量和并行度。
自由依赖由团队习惯或最佳实践决定,可以改。识别自由依赖的一个快速方法:问"如果反过来做,会出什么问题?"如果答不上来具体的失败场景,那它就是自由依赖。自由依赖是优化空间最大的部分。
外部依赖不受项目组控制,只能管理接口和提前量。对这类依赖,我的做法是把它单独列一张表,配上"提交时间、承诺时间、实际回来时间"三个字段,长期积累后就能估出可靠的 P50 和 P90。
内部依赖在项目组内部,理论上完全可控。内部依赖还出问题,通常只有两个原因:优先级冲突,或者责任人不清。

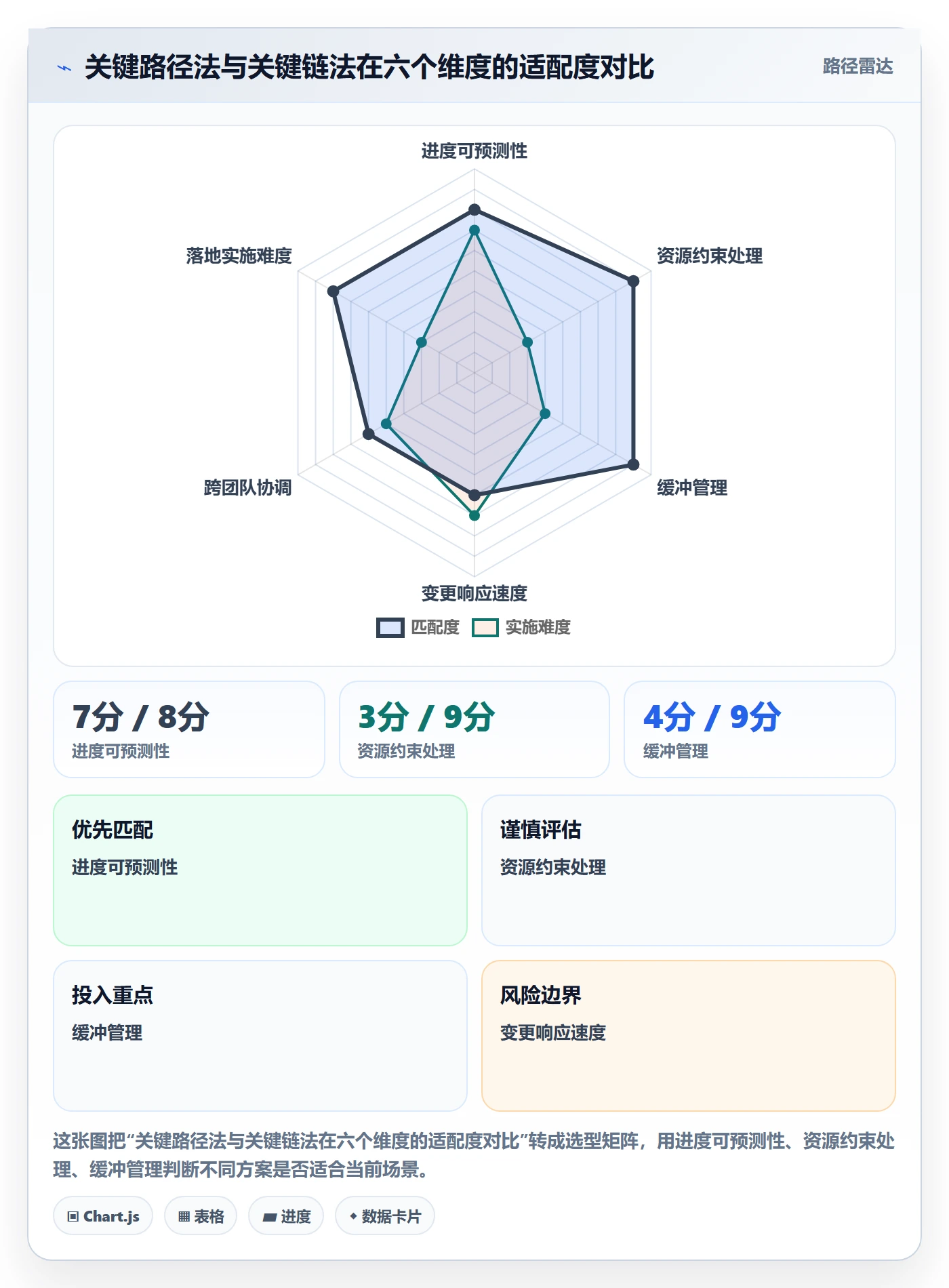

3. 关键路径法 vs 关键链法:不是二选一,是分场景
这两个方法在多数文章里被写成对立选项,我不这么看。它们的适用条件是互补的。
关键路径法(CPM)解决的是"顺序约束下的最短工期",它假设资源是无限的,只关心任务先后关系。当项目资源相对充裕、瓶颈在流程顺序上时,CPM 更合适。
关键链法(CCM)解决的是"资源约束下的最短工期",它承认资源是有限的,把缓冲从每条任务里抽出来,集中放在关键链末端。当项目有明确的稀缺资源(比如某个架构师、某台测试设备)时,CCM 更合适。
我自己的判断口诀是:瓶颈在顺序上用 CPM,瓶颈在人身上用 CCM。如果一个项目里既存在顺序瓶颈又存在资源瓶颈,那就是分层处理,用 CPM 排出理论顺序,再用 CCM 在资源冲突点上重新排列并加缓冲。

4. 一个判断公式:依赖缓冲 = 不确定性 × 影响面
这是我用了几年的一个经验公式,不精确但足够指导决策:
依赖缓冲(人天) ≈ 不确定性系数 × 影响面系数 × 基础时长
不确定性系数:
团队内、技术成熟、做过 ≥3 次 → 0.10
团队内、技术较新、做过 1-2 次 → 0.25
跨团队、流程标准、历史数据充足 → 0.35
跨部门/外部、历史数据缺失 → 0.60
影响面系数:
只影响本任务 → 1.0
影响同一条并行链 → 1.5
直接影响关键路径 → 2.5
影响多个团队同时阻塞 → 3.5
示例:
跨部门审批依赖,基础时长 5 人天,直接影响关键路径
缓冲 ≈ 0.60 × 2.5 × 5 = 7.5 人天
→ 总预留 12.5 人天,而不是原来的 5 人天
这个公式最重要的作用不是算出精确数字,而是把一个模糊的"留点余量"变成一个可以讨论的数字。团队可以说"我认为不确定性应该是 0.4 不是 0.6",这就变成了一个可对话的判断,而不是各凭感觉。
五、案例与数据观察:一个 68 人项目的四个月改造
前面讲了判断逻辑,这一节给具体观察。我筛选掉了一些细节,只保留能验证前面结论的数据。
1. 改造前后的五项指标对比

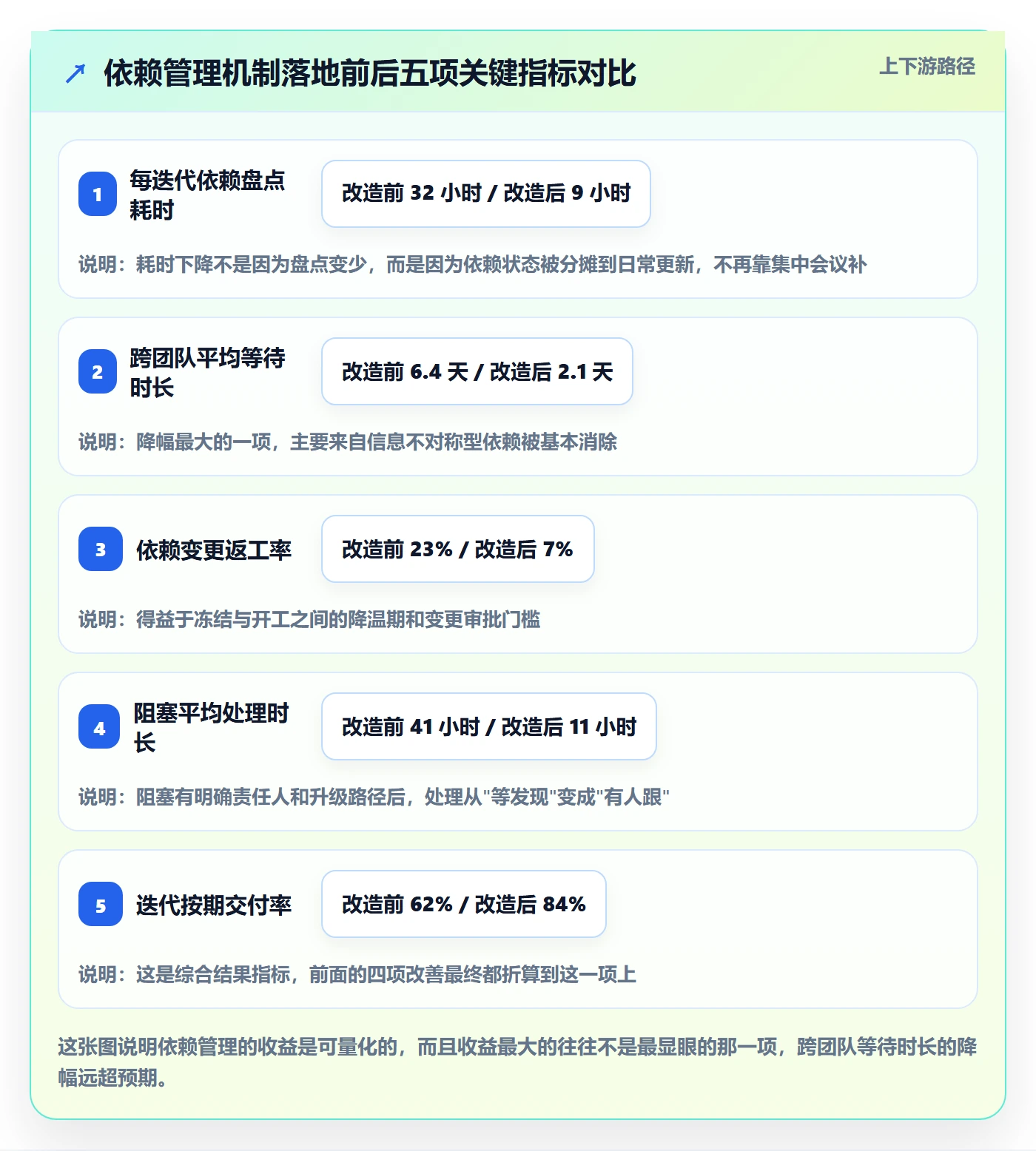

回到开头那个 68 人的项目。延期 6 周之后,我做的事不是"加强沟通",而是重新设计了依赖处理的节奏和口径,具体动作包括:把依赖更新并入每两周一次的固定依赖评审;引入依赖分类(强制/自由/外部/内部);给跨部门依赖单独建台账并记录 P50/P90;给关键路径上的外部依赖加集中缓冲。
四个月后,五项指标的变化如下。

2. 工具层的观察:依赖建模方式决定了维护成本
改造过程中我花了不少时间在工具选型上,这里讲一个具体的观察:依赖数据放在哪里,直接决定了它会不会被维护。
如果依赖只画在甘特图上,它就是一张静态图片,每次变化都要手工调整,维护成本高,几次之后就没人动了。如果依赖是工作项之间的真实连接,那它就是数据,可以查询、可以统计等待时长、可以做阻塞告警。
以 PingCode 为例,它把依赖关系建模在工作项之间的连接上,而不是靠甘特图上画一条线来"示意"。这个设计带来的实际差别是:你可以直接统计"哪些工作项长期处于阻塞态",而不需要人工去图表里数。对于 100 人以上的组织,这个差别会随时间放大,因为依赖条数一旦超过几百条,人工维护的边际成本会迅速超过收益。
另外两个在选型时值得实打实确认的点:一是私有化部署能力,中大型企业、尤其是涉及客户数据和研发资产的组织,对部署形态通常有硬性要求;二是迁移路径的完整性,从既有平台(比如 Jira)平滑迁移过来,不只是数据搬迁,还包括字段映射、工作流语义保留和历史依赖关系的重建。这两点如果没提前确认清楚,后面返工的成本远高于选型时多花的时间。这也是为什么在国产替代的讨论里,这两项能力经常被放在第一优先级的判断位置上。
3. 依赖债务:一个值得引入的类比
我用"依赖债务"这个词来描述一种状态:为了短期交付速度而积累的、未被清理的依赖关系。它和技术债务的结构很像,短期是省事的,长期要付利息,而且利息以"未来的等待时长"形式呈现。
依赖债务的典型来源有三个:临时加塞的口头约定("这个先帮我弄一下")、为了赶进度跳过的依赖登记、以及历史遗留的"大家都知道但没人写下来"的隐性依赖。它们不会立刻爆炸,但会稳定地推高每一次排期的沟通成本。

六、不同情况下的行动建议
方法论要落地,必须按项目形态分。下面按四种常见形态给出具体动作,你可以直接对照自己的项目取用。
1. 瀑布型/强合规项目
- 把依赖识别前置到范围确认阶段,不单独开依赖识别会,而是在需求评审的每个议题下加一问:"这项工作的输入来自哪里,何时冻结?"
- 对每条依赖标注强制/自由属性,自由依赖单列一张优化候选表,每两周挑两条尝试转成并行。
- 外部依赖单独建台账,记录提交时间、承诺时间、实际返回时间,积累 5 次以上后再用来估 P50/P90。
- 关键路径上的外部依赖加集中缓冲,用前面那个公式算,别用拍脑袋的"留 3 天"。
- 建立依赖变更的审批门槛:影响关键路径的变更必须走正式变更,只影响非关键路径的变更走轻量登记即可。
2. 敏捷型/多团队协同
- 把依赖可见度限制在两层:本迭代依赖和下迭代依赖。不要试图维护全生命周期的依赖图。
- 依赖更新并入固定节奏,比如迭代计划会确认一次、每日站会同步阻塞、迭代评审时结算。
- 用"解耦"而不是"排期"来消化依赖:一个跨团队的依赖如果无法在一个迭代内闭环,就要考虑把它切成两半,让每半都能独立交付。
- 设置明确的阻塞升级路径:阻塞超过 1 天升到团队负责人,超过 3 天升到项目负责人,超过 5 天进入跨部门协调。
- 每个迭代结算一次"等待时长",把它作为团队的过程指标,和交付速率一起看。
3. 跨部门/甲乙双方协作
- 不要指望靠沟通解决优先级问题。你的关键路径在别人那里排第几,取决于对方的考核,不取决于你的沟通频率。
- 把依赖变成对方可交付的承诺物:约定具体交付物、具体时间、具体接收人,而不是"尽快配合"。
- 设计可以绕开的中间态:如果对方确认最快要 9 天,你能不能先用一版临时口径开工,把返工限制在一个小范围内?这比干等 9 天划算得多。
- 把默认值和超时规则写进协议:如果 X 日内未反馈,视为认可当前版本。这一条能消掉大量的隐性等待。
- 定期做依赖满意度回顾,和对方一起看"我方提交是否清晰、对方反馈是否及时",双向问题要双向改。
4. 小团队(20 人以下)
- 不要上复杂工具。一张在线表格、一个共享看板足够了,重点是每天更新。
- 依赖识别和每日站会合并,站会上固定问一句:"你今天的工作在等谁?"
- 只维护"当前阻塞"这一张清单,已解除的即时移除,保持清单在 10 条以内。
- 外部依赖仍然要单独记录,因为它是小团队最不可控、也最容易低估的部分。
- 每两周花 20 分钟复盘一次等待时长,找出最长的三条等待,问一句"下次能不能不等"。

七、不同情况下的取舍:三组你不可能同时拿到的东西
这一节讲取舍。任何方法都有代价,把它们说清楚,比只讲好处更有用。
1. 依赖可视化颗粒度 vs 维护成本
颗粒度越细,你越能看清阻塞;但每细一级,维护成本上升一级。我的经验是,依赖颗粒度应该和你的例会周期匹配:如果你每周开一次依赖评审,那依赖的更新颗粒度到"周"就够了,精确到小时只会产生大量噪音和频繁过期。
什么时候值得加细?只有一种情况:这条依赖在关键路径上,且它的一次延误成本超过你维护精度的成本。也就是说,精细化管理只应该用在少数关键依赖上,而不是平均分配给每一条。
2. 解耦自由度 vs 交付确定性
解耦能让团队并行、减少等待,但代价是增加了集成风险和接口约定成本。一个高度解耦的架构,接口契约如果没设计好,最后会在联调阶段集中爆雷。
判断标准是:你的集成验证能力有多强。如果团队有成熟的契约测试、自动化回归、持续集成,解耦的收益会明显大于风险;如果每次集成都是人工联调、没有自动化保障,那强行解耦只是把风险推迟到更贵的阶段爆发。这种情况下,宁可保留一部分串行,也不要盲目并行。
3. 统一流程 vs 团队自治
统一依赖流程的好处是跨团队可比较、可汇总、可升级;坏处是每个团队都要适应一套不完全贴合自己的规则,执行成本上升,最终可能变成填表。
我的折中是统一"字段"和"节奏",放开"载体"和"粒度"。字段统一(依赖对象、责任人、期望时间、实际时间、状态),节奏统一(多久更新一次、阻塞多久升级),但用什么工具记录、记录到什么颗粒度,允许团队自己定。这样汇总层能拿到数据,执行层不至于被流程压垮。

八、五张可以直接抄走的落地清单
下面的五张清单,是我在多个项目里反复打磨出来的版本。每一张都配了判断标准,不是空白模板,只有判断标准才能让清单活起来。
1. 依赖识别清单
使用时机:范围确认阶段的每一次需求评审,逐条议题过。识别不是问"有没有依赖",而是问下面这五个问题。
- 这项工作的输入物是什么?(必须有具体交付物名称,不能是"相关文档")
- 这个输入物由谁、在什么时候冻结?(冻结时间是关键,不是完成时间)
- 如果这个输入物延迟 3 天,影响面是什么?(只影响本任务 / 影响并行链 / 影响关键路径 / 影响多个团队)
- 能不能不等它就开始?(如果可以先做一部分,契约或桩件的边界在哪里)
- 这条依赖是强制、自由、外部还是内部?(决定后续处置方式)
第五个问题最重要,也最容易被跳过。如果团队答不上来,就用那个反问法:"如果反过来做,会出什么问题?"答不出具体失败场景的,就是自由依赖。
2. 依赖优先级判断清单
使用时机:依赖清单超过 20 条之后,用来决定先看哪几条。
| 判断维度 | 高优先级信号 | 低优先级信号 |
|---|---|---|
| 是否在关键路径 | 延误直接推后交付日期 | 有浮动时间可消化 |
| 不确定性 | 首次合作、无历史数据、外部方 | 团队内、做过 3 次以上 |
| 影响面 | 多个团队同时阻塞 | 只影响单个任务 |
| 可替代性 | 无替代路径,只能等 | 有桩件方案可先开工 |
| 变更频率 | 上游交付物最近 2 周改过 | 已稳定 2 周以上未变 |
五个维度中命中 3 个以上高优先级的,进入周度重点跟踪;命中 1 到 2 个的,常规跟踪;一个都没命中的,登记即可,不要浪费管理精力。
3. 跨部门依赖协调清单
使用时机:依赖跨出项目组边界时,逐项确认。这份清单的核心是把"沟通"翻译成"承诺"。
- 对方的责任人和你的对接人是否明确到人?不是部门,不是角色,是具体的人名。
- 交付物的验收标准是否双方书面确认?避免"交付了但不算完成"。
- 期望时间和承诺时间是否都记录?两个字段都要,前者是你的期望,后者是对方的承诺。
- 是否约定了超时默认规则?比如"3 个工作日内未反馈视为认可"。
- 是否有可绕开的中间方案?如果对方延迟,你的 Plan B 是什么,能覆盖多少工作量。
- 是否进入了对方法定的工作流?口头答应和进入对方系统是两件事,只有后者才有排期保障。
4. 依赖变更审批清单
使用时机:上游交付物发生变化,需要评估是否重启下游工作时。这是全套清单里最能省时间的一张,因为它防止的是最贵的一类损失,返工。
- 变更影响的是交付物的接口层还是实现层?只影响实现层的变更,通常不需要下游返工。
- 下游已经完成了多少依赖此变更的工作?量化已完成工作量,才能算清返工成本。
- 是否有正在进行的下游任务需要立即暂停?暂停的决策要快,不能等评估完。
- 变更后的交付物冻结时间是什么?没有新冻结时间的变更,等于没有变更方案。
- 这条变更是否影响关键路径?影响关键路径的必须走正式变更流程,附带新的排期承诺。
- 变更原因是否会重复发生?如果会,不要只处理这次,要调整上游的冻结机制。
5. 依赖复盘清单
使用时机:每个迭代或每个里程碑结束后,用 20 到 30 分钟过一遍。
- 本期最长的三条等待分别是什么?要具体到依赖条目,不要用"跨团队沟通"这种笼统描述。
- 这三条等待分别属于哪一类失控(等待型/变更型/跨部门型/资源冲突型/信息不对称型)?
- 其中有多少是可以通过机制改进消除的?尤其是信息不对称型,通常可以清零。
- 本期新增了多少条依赖债务?清理了多少条?净增数持续为正就要警惕。
- 有哪条依赖本该识别但没被识别?它的识别时机应该提前到哪个环节?
- 需要改的是流程、工具还是人的习惯?三个方向的改进成本差很多,先改流程,再改工具,最后才谈习惯。
下面是一个依赖台账的最小字段集,用 YAML 表示。字段不用多,但每一个都必须有人维护。
dependency_id: DEP-0142
title: 客户侧接口联调环境开通
type: 外部依赖 # 强制 / 自由 / 外部 / 内部
relation: FS # FS / SS / FF / SF
upstream:
owner: 客户IT-王工
deliverable: 联调环境账号与白名单
committed_date: 2026-03-18
actual_date: null
downstream:
owner: 后端-李工
blocked_task: 订单服务联调
impact:
on_critical_path: true
affected_teams: 3
buffer:
uncertainty: 0.60
impact_factor: 2.5
base_duration_days: 5
buffer_days: 7.5
status: blocked # pending / in_progress / blocked / released
last_update: 2026-03-16
escalation: L2 # L1 团队 / L2 项目 / L3 跨部门
note: 客户内部审批预计 3 个工作日,已提交第 5 个工作日
这张台账里最值得关注的是 buffer_days 和 escalation 两个字段。前者让缓冲从"感觉"变成"数字",后者让阻塞从"等人发现"变成"自动升级"。缺了这两个字段,台账就退化成了通讯录。

九、依赖管理的本质是降低协作摩擦
回到最开始那个项目。那 6 周的延期,事后看没有一周是因为技术难度产生的。全部来自协作摩擦:不知道在等谁、不知道等到什么时候、不知道条件已经满足、不知道上游变了。
所以我对依赖管理的最终判断是:它不是一种排期技术,而是一套降低协作摩擦的机制。机制的特征是可重复、可预期、不依赖某个人的责任心。一个项目如果依赖管理做得好,表现不是"依赖清单很漂亮",而是"没人需要反复追问进展"。
如果你只带走三个动作,我建议是这三个:
- 把依赖识别从启动会挪到范围确认阶段,在需求评审里加一问:"这项工作的输入来自哪里,何时冻结?"这一步几乎零成本,但能消掉大量后期返工。
- 给每条关键依赖标注类型(强制/自由/外部/内部),自由依赖进优化候选表,外部依赖进独立台账并记录 P50/P90。这一步决定了你后面所有优化动作的有效性。
- 开始统计等待时长,每期结算一次。这是唯一能衡量依赖管理是否真的改善了的指标,也是把所有方法从"知道"变成"有效"的那把尺子。
下一个迭代来之前,你可以先做一件很小的事:把当前项目里所有"在等别人"的任务列出来,数一数有几条,再估一估每条等了多久。这个数字大概率会比你预期的难看,但它是所有改进的起点。
常见问题解答(FAQ)
1. 项目任务依赖关系到底该怎么梳理,有没有一套能直接落地的步骤?
我接手过一个跨三个部门的项目,启动会上大家都说没问题,结果执行到第二周就开始互相等,A等B的接口、B等C的审批。我之前也看过很多讲依赖管理的文章,但基本都是讲概念,什么FS、SS、FF,看完还是不知道明天上班该干什么。
梳理依赖不要从画图开始,要从交付物反推。具体做法是:先把项目拆到‘可交付物’粒度,比如不是‘完成后端开发’,而是‘订单接口联调通过’;然后对每个交付物问三个问题,它需要谁提供什么输入、它的输出要给谁用、如果它晚一天谁会受影响。
把这三个问题的答案写成一行一条的依赖清单,格式是‘前置交付物→后置交付物→依赖类型→责任方’。判断标准很简单:如果一条依赖写不出明确的责任方和交付物,它就不是真依赖,只是模糊的协作关系。梳理的最佳时机不是启动会,而是范围确认之前,因为那时候改成本最低。
梳理完之后不要急着排期,先拿这张清单去和每个责任方单独确认一遍,口头确认比群里发文档有效得多。
2. 跨部门依赖总是拖期,作为项目负责人没有直接管理权,该怎么推动?
我在一家公司做项目经理,最头疼的就是市场部等产品部的物料、产品部等技术的排期,但我既不是他们的领导,也不掌握他们的考核。每次催进度都像求人办事,对方一句‘我这边也很忙’就把我堵回来了。我想知道在没有职权的情况下,怎么把跨部门依赖真正推动起来。
跨部门依赖推动不动的根本原因,通常不是态度问题,而是信息不同步和优先级不对齐。可执行的做法分三步:第一,把依赖从‘你帮我个忙’翻译成‘你不做这个,你自己的哪个目标会受影响’,让对方看到这件事和他的KPI有关;
第二,建立固定的同步机制,比如每周一次15分钟的依赖对齐会,只过阻塞项,不过进度汇报,会议产出一张‘谁在等谁、等到什么时候’的清单;第三,把依赖风险提前暴露给双方共同的上级,注意是暴露风险而不是告状,话术是‘这个依赖如果周三前不能确认,会影响X月X日的上线,需要您帮忙判断优先级’。
判断依据是:如果一条跨部门依赖连续两次在同步会上没有被推进,就说明它不是执行层能解决的,必须升级。不要指望靠个人关系反复催,要靠机制让依赖可见。
3. 关键路径和关键链到底有什么区别,实际项目里应该用哪个?
我看资料的时候经常看到关键路径法和关键链法,有的说关键路径过时了,有的说关键链才是正解。我自己做项目排期的时候,两个方法算出来的结果还不一样,就很困惑到底该听谁的。我们是十几个人的研发团队,项目周期大概两三个月,这种情况应该用哪个?
关键路径法解决的是‘任务顺序’问题,它假设资源是无限的,关注的是哪条路径最长;关键链法解决的是‘资源冲突’问题,它承认人不能同时干两件事,会在关键路径上加入缓冲来吸收延迟。两者不是替代关系,而是分场景用。判断标准可以看两点:如果你的项目资源充足、任务可以并行推进,用关键路径法排顺序就够了;
如果你的团队里同一个人同时出现在多条任务上、资源明显打架,就必须用关键链思路,把资源冲突考虑进去并设置项目缓冲。对于十几人、两三个月的研发项目,实操建议是以关键路径确定主干顺序,然后在资源冲突最严重的环节后面加一块缓冲时间,缓冲不分配给具体任务,由项目负责人统一管控。
这样既不会把排期做得过于复杂,又能吸收大部分延迟。
4. 依赖关系管理做得好不好,有没有可量化的判断标准?
我们团队每次复盘都说依赖管理要加强,但加强到什么程度算好,没人说得清。领导问我这个月流程优化有没有效果,我只能说感觉顺畅了一些。我想知道有没有一些具体的指标,能让我判断依赖管理是不是真的改善了。
依赖管理是可以量化的,建议盯四个指标。第一是依赖等待时长,即一个任务因为前置未完成而实际等待的天数,可以用任务状态变更的时间戳算出来;第二是依赖变更次数,统计一个项目周期内依赖关系被修改的频率,频繁变更说明前期识别不足;第三是跨部门依赖的平均确认周期,从提出依赖到对方确认需要几天;
第四是因依赖问题导致的返工比例,在复盘时统计有多少任务是返工重做的。判断依据是趋势而不是绝对值,比如依赖等待时长连续两个迭代下降,就说明流程在改善。数据口径要统一,建议在项目开始时就和团队约定好,等待时长从任务被阻塞当天算起,到前置交付物验收通过为止,避免各人算法不一样导致数据没法比。
这四个指标不需要额外工具,用表格记录就够,重点是坚持记录而不是一次记全。
核心关键词
文章包含AI辅助创作:依赖关系管理方法大全:项目负责人任务依赖流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/439922
读者评论
把依赖管理等同于等待时间管理这个视角很戳痛点。以前总盯着依赖数量做台账,看完才意识到真正该统计的是每条关键依赖的平均等待天数,折算成人天才能判断优先级。
跨部门依赖那段写得太真实了,'你的最高优先级在别人那里排第五',沟通再密集也解决不了优先级错位,只有把依赖嵌进对方KPI或者拿到有约束力的时间承诺才行,这点深有同感。
成熟度五级模型挺实用,对照下来我们团队大概卡在L2到L3之间,有清单但更新频率跟不上,依赖表和例会节奏没绑定,结果就是填完即过期,得把更新动作固化到固定会议里。
外部依赖用P90而不是期望值放进关键路径这个建议很具体,之前做计划总习惯按理想时长估客户确认,结果一拖就全线崩,用历史数据分布来排期确实更靠谱。
