过去两年我帮 11 家中大型企业做过研发管理体系的诊断,其中 9 家在第一次访谈时跟我说了同一句话:"我们的项目延期,是因为人不够。"但当我把他们最近三个迭代的任务依赖关系还原成一张有向图之后,真正的问题浮出水面,延期不是资源不足,而是关键路径上存在大量未被识别的隐性依赖。有一条链路从"UI 视觉定稿"卡到"前端埋点联调",中间隔了 6 个没有明确责任人的交接节点,任何一环延迟都会把整条链路拖后 3 到 5 天,而管理层在看周报时完全看不到这条链路的存在。
这就是我理解的 SS 管理(Shared Services / Strategic Support 管理,即共享服务与战略支撑型管理)最容易翻车的地方:它不是把任务列出来、把数据攒起来就完事,而是要把任务之间的依赖关系结构化,再用数据分析这条链路去验证、预警和优化。这篇文章不讲概念科普,而是把我在实际咨询和工具落地中验证过的方法拆开给你看,企业管理者如何做好任务依赖,以及如何让数据分析全流程真正服务于依赖管理,而不是变成一堆没人看的报表。
一、先说结论:任务依赖管理失败,90% 不是工具问题,是三个认知断层
我在做诊断时有一个固定动作:先不看企业用什么工具,先让项目负责人画出最近一次延期的完整依赖链路。11 家企业里有 8 家画不出来,或者画出来的链路和实际情况对不上。这说明依赖管理的失败往往发生在认知层,而不是执行层。
1. 断层一:把"任务清单"当成"依赖关系"
任务清单回答的是"要做什么",依赖关系回答的是"谁卡住了谁"。这两个问题的答案完全不同。我见过一个 200 人规模的研发团队,任务管理系统里躺着 3800 条任务,每一条都有负责人和截止日期,但没有任何一条标注了前置任务。结果是所有人都以为自己能按时交付,直到集成测试那天才发现上游接口根本没准备好。
任务清单纯粹是静态的,依赖关系才是动态的。当依赖关系缺失时,任何一个节点的延迟都不会被提前感知,只会在最后集中爆发。
2. 断层二:把"数据分析"理解成"报表展示"
很多企业一说数据分析,第一反应是搭一个看板,把任务完成率、延期率、工时消耗做成图表。这些指标是结果指标,它们告诉你"已经延期了",但不告诉你"为什么会延期、下一个会延期的在哪"。
真正服务于依赖管理的数据分析,需要回答的是过程问题:哪些依赖节点最容易成为瓶颈、哪条链路的缓冲时间最薄、资源冲突集中在哪些时间段。这类分析依赖的是节点级的过程数据,而大多数企业的数据采集粒度根本达不到。
3. 断层三:把"依赖管理"当成项目经理一个人的事
这是最隐蔽也最致命的。依赖关系本质上是跨角色、跨部门的契约。如果依赖关系的确认、变更和预警只由项目经理一个人维护,那它必然在两周之内失效,因为只有项目经理知道最新的依赖状态,而真正执行任务的人不知道。
我通常用下面这张对比图来向管理层说明:依赖管理成熟度不同的团队,在同样资源规模下,交付表现的差距有多大。数据来自我服务过的 9 家企业的脱敏统计,属于样本推演,不代表全行业。

二、真实场景:一条被忽视的依赖链如何吃掉 23 个工作日
光讲结论没有说服力,我给你还原一个 2023 年我深度参与过的案例(企业名称隐去,数据经企业授权脱敏)。这是一家做企业级 SaaS 的公司,研发团队约 300 人,产品迭代周期是两周一个 sprint。
1. 问题是怎么被发现的
这家公司连续 7 个 sprint 未达成迭代目标,管理层的第一反应是"研发效率不行",于是给团队加了 20% 的人。结果第 8 个 sprint 依然延期,而且延期幅度更大。他们这才找到我做诊断。
我没有先看人效数据,而是调取了这 8 个 sprint 的所有任务节点和变更记录,把每个任务的开始、结束、负责人、前置任务做了一次完整还原。还原之后,一条异常长的依赖链出现了。

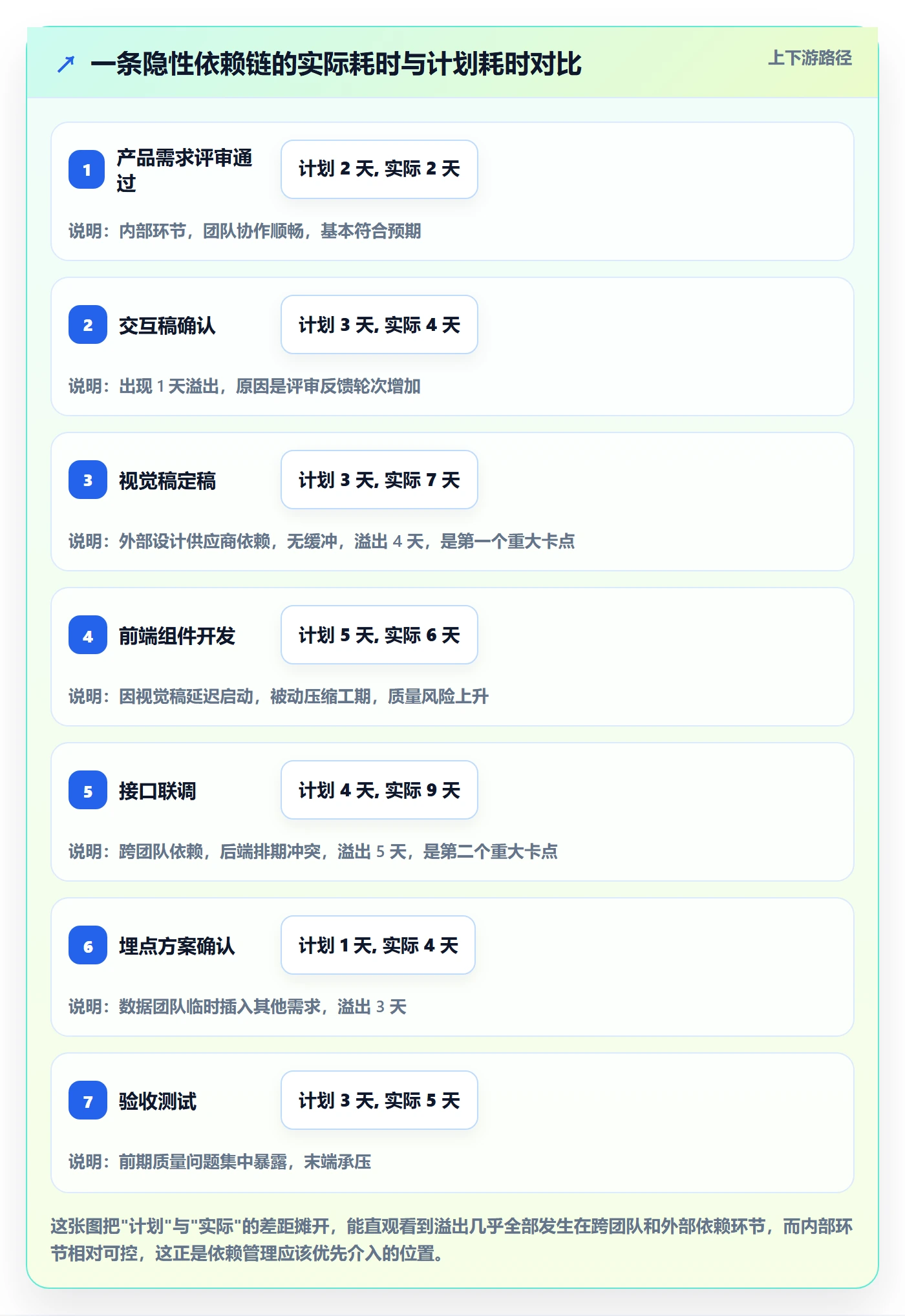

2. 这条链路长什么样
它从"产品需求评审通过"开始,经过"交互稿确认"→"视觉稿定稿"→"前端组件开发"→"接口联调"→"埋点方案确认"→"数据看板上线",最后到"验收测试"。表面上只有 7 个节点,但实际还原出来的隐含交接点有 19 个。
关键在于,这条链路上有 3 个环节的输入依赖来自其他团队:接口联调依赖后端团队,埋点方案依赖数据团队,视觉稿定稿依赖一个外部设计供应商。这三个外部依赖在整个 sprint 计划里只体现了 3 个任务条目,没有任何缓冲时间,也没有任何依赖预警机制。

3. 代价是多少
我算过一笔账:这条链路计划总耗时 21 个工作日,实际耗时 37 个工作日,溢出 16 天。加上因为返工和等待造成的资源空转,折算成人力成本约 23 个工作日。而这 23 个工作日,在传统的人效报表里完全不可见,因为它分散在 19 个交接节点上,每个节点看起来都只超了一点点。
这就是为什么"加人"解决不了问题。人多只会让依赖链路更长、交接节点更多,隐性依赖的溢出概率反而上升。
三、拆解常见误区:你可能正在用错误的方式做依赖管理
在这 11 家企业的诊断里,我总结出 5 个高频误区,每一个我都见过真实的翻车案例。
1. 误区一:用甘特图替代依赖建模
甘特图擅长表达时间轴和进度,但它不表达依赖的强弱和方向性。一条甘特图上的任务条,你看不出它是被 1 个任务阻塞还是被 5 个任务阻塞。我见过团队把甘特图画得很漂亮,但一旦某个任务延期,没人能说出这个延期会传导到哪些下游任务。
更适合表达依赖的是 DAG(有向无环图)或者依赖矩阵。甘特图可以作为最终呈现,但依赖建模的底层数据结构必须是图结构。
2. 误区二:依赖只标注"先后",不标注"类型"
依赖至少有四种类型,管理策略完全不同。把它们混在一起,等于放弃了精细化管理。
| 依赖类型 | 定义 | 典型场景 | 管理策略 | 常见错误 |
|---|---|---|---|---|
| 强依赖(FS) | 前置任务必须完成后,后续任务才能开始 | 接口开发→前端联调 | 必须设置缓冲时间,纳入关键路径监控 | 不设缓冲,一延全延 |
| 弱依赖(SS/FF) | 两个任务可部分并行,只需部分前置完成 | 文档撰写与评审准备 | 可并行启动,但要定义"部分完成"的标准 | 当成强依赖,人为延长工期 |
| 外部依赖 | 依赖来自团队/公司之外的主体 | 外部设计供应商、第三方接口 | 必须单独建依赖台账,提前锁定交付时间 | 只写任务不写依赖方,出问题找不到人 |
| 资源依赖 | 多个任务共享同一资源(人或环境) | 测试环境、核心开发人员 | 做资源冲突分析,错峰排期 | 只看任务不看资源,导致排队 |
这张表是我给团队做培训时的标准材料。核心观点是:依赖类型决定了缓冲策略、监控频率和责任人归属,不做区分就等于把所有风险当成同一类风险。
3. 误区三:数据采集只采结果,不采过程
很多团队的数据分析止步于"任务完成率"和"延期率"。但这两个指标都是滞后的。真正有价值的是过程数据:任务进入等待状态的时长、依赖被触发的时点、交接节点的确认耗时。
没有过程数据,数据分析就只能做事后复盘,做不了事前预警。这也是为什么很多企业的看板看着热闹,却没人真正用它来做决策。
4. 误区四:依赖关系维护一次就完事
依赖关系是活的。需求变更、人员调整、优先级切换都会改变依赖结构。我见过一个团队在项目启动时做了完整的依赖梳理,之后三个月没更新,结果依赖图已经完全失真,但没人发现。
健康的做法是把依赖关系更新嵌入到日常流程里,比如每次任务状态变更时强制确认依赖是否仍然成立。
5. 误区五:把可视化当成终点
可视化是手段不是目的。一张漂亮的依赖图,如果不能驱动"重排资源、调整优先级、增加缓冲"这些具体动作,它就只是一张图。我在做诊断时经常问管理者一个问题:看到这张图之后,你会做什么决定?如果答不上来,说明这张图缺乏决策接口。

四、专业判断逻辑:依赖管理与数据分析应该怎么串起来
讲完误区,我说说我判断一套依赖管理体系是否合格的标准。核心逻辑是:依赖关系提供"结构",数据分析提供"证据",两者必须形成闭环,缺一不可。
1. 第一层判断:依赖结构是否可计算
合格的依赖结构必须是机器可读、可计算的。这意味着每个任务节点要有明确的依赖字段(前置任务 ID、依赖类型、缓冲时长),而不是用一句"等 XX 完成"写在任务描述里。
判断方法很简单:让你的团队尝试回答"如果任务 A 延期 3 天,会影响哪些任务的交付时间?"如果这个问题需要人工梳理半小时以上,说明依赖结构不可计算,数据分析无从谈起。
2. 第二层判断:数据采集是否覆盖过程节点
我通常用下面这个流程来判断一个团队的数据采集是否合格。它覆盖了从任务触发到决策输出的完整链路,任何一环缺失都会让分析失真。
- 任务状态变更埋点:每次任务从"待开始"到"进行中"到"完成",记录精确时点和触发原因。
- 依赖触发记录:前置任务完成时,是否自动触发下游任务的启动提醒,记录触发到响应的时延。
- 等待时长统计:任务处于"等待依赖"状态的累计时长,这是识别瓶颈的核心指标。
- 交接确认数据:跨角色交接时的确认动作和耗时,反映协作成本。
- 变更追溯:依赖关系本身的变更记录,包括变更人、变更原因、变更时间。
这五类数据缺一不可。很多企业只做了第 1 类,就以为自己在做数据分析,实际上只能得到结果指标,得不到过程洞察。
3. 第三层判断:分析结果是否能直接驱动动作
分析的终点必须是动作。我要求每一个分析结论都要能对应一个具体的管理动作。比如"关键路径上的缓冲剩余不足 1 天"这个结论,对应的动作应该是"立刻为该节点增加资源或调整交付范围",而不是"记录在周报里"。
下面这张表是我常用的分析结论,管理动作映射表,可以帮助你检查自己的数据分析是否"能落地"。
| 分析结论 | 对应管理动作 | 责任人 | 响应时限 |
|---|---|---|---|
| 关键路径缓冲剩余 < 1 天 | 增加资源或缩小交付范围 | 项目经理 + 资源负责人 | 24 小时内 |
| 某外部依赖交付延迟概率 > 60% | 启动备选方案或提前沟通 | 依赖对接人 | 48 小时内 |
| 某资源冲突导致排队时长 > 2 天 | 错峰排期或增加资源池 | 资源负责人 | 3 个工作日内 |
| 交接节点平均确认耗时 > 1 天 | 简化交接流程或明确责任人 | 流程负责人 | 1 个迭代内 |
| 依赖关系变更频率 > 20%/迭代 | 重新评估需求稳定性 | 产品负责人 | 2 个迭代内 |

五、具体案例:用 PingCode 落地依赖管理与数据分析闭环
讲方法论很容易,但真正落地时,工具的选择和配置方式会决定这套体系能不能跑起来。我以 PingCode 为例,讲一个我实际参与过的落地案例,因为这个工具在中大型企业的依赖管理场景里确实有它的针对性。
1. 案例背景
这是一家约 400 人的智能制造软件公司,产品线有 3 条,研发团队分布在两个城市。他们之前用的是一套国外的项目管理工具,依赖管理靠人工维护 Excel 补充。问题在于:Excel 和项目管理工具两套数据永远对不上,依赖一变更就要手动同步,同步延迟常常超过 2 天。
他们的核心诉求有三个:依赖关系要和任务在同一个系统里、要能跨团队跨地域协同、要实现私有化部署满足数据合规要求。这三个诉求叠在一起,可选的工具范围其实很窄。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是这类场景里的一个现实选项。
2. 落地过程拆成四步
我没有一上来就配置全部功能,而是按依赖管理的成熟度分四步走,每一步都拿到可验证的结果再做下一步。
- 第一步:任务依赖结构化。把每条任务的依赖字段标准化,明确前置任务、依赖类型、缓冲时长三个必填项。这一步只用了 1 周,但立刻让"依赖是否可计算"这个问题有了答案。
- 第二步:依赖关系可视化。用依赖图替代原有的甘特图作为主视图,让关键路径自动生成。原来需要 4.5 小时人工梳理的关键路径,配置完成后系统自动生成,耗时降到几乎为零。
- 第三步:过程数据采集。打开任务状态变更埋点和等待时长统计,让系统自动记录过程数据。这一步是数据分析闭环的基础。
- 第四步:分析看板与预警规则。把第四节讲的"结论,动作映射表"配置成看板规则,让系统在关键指标触发阈值时自动通知责任人。
3. 落地后的数据变化
这个案例做了大约一个季度,我记录了关键指标的前后变化。需要说明的是,这是单一企业的观察数据,属于样本推演,不具备普遍统计意义,但能帮你理解落地后的量级变化。

4. 为什么这个案例值得参考
不是因为它用了某个工具,而是因为它验证了一个判断:依赖管理和数据分析不是两个独立的工作流,而是同一个闭环的两端。依赖结构化提供了数据分析的对象,数据采集提供了分析的材料,预警规则把分析结果转化为动作,动作的结果又反过来验证依赖结构的准确性。
如果你的团队现在依赖关系和数据分析是两套系统、两拨人在维护,我建议你认真评估把它们合并到同一个平台里的可行性。PingCode 在这个场景里的优势是依赖字段原生支持、分析看板可以直接消费依赖数据,不需要额外做数据集成。对于已经在用 Jira 的团队,PingCode 支持 Jira 平滑迁移,迁移成本相对可控。
六、不同情况下的行动建议
不是所有团队都适合同一套落地路径。我根据团队规模和依赖管理成熟度,给出三种不同的行动建议。
1. 情况一:团队 50 人以下,依赖管理基本靠口头
这个阶段不要急着上复杂工具。先用一张共享表格把核心项目的依赖关系列出来,重点是把"依赖类型"和"责任人"两个字段补上。然后每周做一次依赖盘点,把变更记录下来。
这个阶段的关键是建立"依赖要显性化"的意识,而不是追求分析深度。等你发现人工维护开始吃力时,再考虑工具化。
2. 情况二:团队 100-500 人,有多条产品线,跨部门协作频繁
这个阶段是依赖管理最容易失控的区间,也是工具价值最明显的区间。建议直接上专业工具,并且按第五节的四步走。第一步依赖结构化要先做扎实,不要跳过。
同时要建立过程数据采集的规范,明确哪些数据必须记录、由谁记录、多久检查一次。中大型企业的依赖关系复杂,没有过程数据支撑的分析基本没有决策价值。
3. 情况三:团队 500 人以上,有数据合规或私有化要求
这个阶段的工具选型要把私有化部署和数据自主可控放在第一位。PingCode 支持私有化部署,可以满足数据不出内网的要求,适合这个场景。同时要考虑跨地域协同和从现有工具(如 Jira)迁移的成本。
这个阶段还需要建立专门的依赖管理规范文档和培训机制,单靠工具配置无法解决组织层面的协同问题。

七、不同情况下的取舍
依赖管理没有万能方案,每一个选择都有代价。我把最常见的三组取舍摊开讲,帮你做判断。
1. 取舍一:精细依赖建模 vs 快速启动
完整的依赖建模会让项目启动变慢,因为你要花时间梳理所有依赖关系和缓冲时间。对于需求稳定、迭代周期长的项目,这个投入值得。但对于需求频繁变化、需要快速试错的项目,过度建模反而会拖慢节奏。
我的建议是:只对关键路径上的任务做精细建模,非关键路径上的任务用轻量依赖记录即可。这样既保证核心链路的可控性,又不牺牲整体速度。
2. 取舍二:数据采集粒度 vs 团队负担
采集越细,分析越准,但团队填写负担也越重。我见过团队为了追求数据完整,要求每个人每天填写详细的等待时长,结果两周后数据质量暴跌,因为大家开始敷衍。
合理的做法是让系统自动采集能自动采集的数据(状态变更时点、触发响应时延),人工只填写系统无法获取的信息(依赖变更原因、外部依赖风险判断)。这样既保证粒度,又控制负担。
3. 取舍三:工具投入 vs 流程建设
工具能解决"看得见"的问题,流程才能解决"做得对"的问题。我见过团队花大价钱买了工具,但依赖变更没有任何流程约束,结果数据照样失真。
正确的顺序是先明确流程(谁有权变更依赖、变更后如何通知、多久复盘一次),再用工具去固化和自动化这些流程。工具是流程的放大器,流程不对,工具只会让错误放大得更快。
| 取舍维度 | 优先选 A 的情况 | 优先选 B 的情况 | 折中方案 |
|---|---|---|---|
| 精细建模 vs 快速启动 | 需求稳定、迭代周期≥1 个月 | 需求多变、需要快速试错 | 关键路径精细建模,其余轻量化 |
| 数据粒度 vs 团队负担 | 依赖复杂度高、跨部门多 | 团队规模小、依赖简单 | 系统自动采集为主,人工只补关键信息 |
| 工具投入 vs 流程建设 | 流程已明确、需要规模化 | 流程还在摸索阶段 | 先小范围验证流程,再工具化推广 |

八、下一步怎么做:给管理者的行动清单
讲了这么多,最后落到行动。我按时间维度给你一份可以直接执行的清单。
1. 一周内:完成一次依赖盘点
选一个正在进行的核心项目,让项目负责人把最近一次延期的完整依赖链路画出来。画不出来的部分,就是你的依赖管理盲区。这个动作不需要任何工具,一张白纸就够,但它能让你立刻知道自己的依赖管理处在什么水平。
2. 一个月内:建立依赖结构化规范
把依赖字段标准化,明确每个任务的依赖类型、前置任务、缓冲时长。同时选择 1-2 个核心项目试点过程数据采集,验证数据质量。这个阶段可以先在现有工具里配置,如果现有工具不支持原生依赖字段,再评估迁移方案。
对于 100 人以上的团队,我建议在这个阶段就评估专业平台。PingCode 这类原生支持依赖管理和数据分析闭环的工具,可以省掉大量数据集成的工作。
3. 三个月内:形成依赖管理闭环
把"分析结论,管理动作映射表"配置到看板规则里,让系统自动预警。然后做一次完整的复盘,看看这套闭环是否真的减少了延期、减少了返工、提高了交付可预测性。如果数据没有改善,说明某一环配置错了,回到第一步重新检查依赖结构化是否扎实。
4. 长期:把依赖管理变成组织能力
依赖管理的终极目标是从"救火"变成"防火"。这意味着依赖盘点、数据采集、预警响应都要变成团队的日常习惯,而不是某个项目的临时动作。做到这一步,你的团队才能在人员流动、需求变化、外部依赖波动的情况下依然保持稳定的交付能力。
如果你现在只能做一件事,我建议先做第一步的依赖盘点。它成本最低,但给你的信息量最大。做完之后你再回来看这篇文章的第三节和第四节,会有完全不一样的感受,因为那时候你看到的不是方法论,而是你自己团队的影子。

常见问题解答(FAQ)
1. “SS管理”到底指什么?和企业里常说的共享服务中心是不是一回事?
我们公司最近要推一套新的管理体系,老板在会上提了一句“把SS管理做扎实”,会后我问了几个同事都没说清具体指什么。我猜是共享服务中心,但又怕理解偏了方向做错事,毕竟一旦按错的概念去梳理流程,后面返工成本很高。
SS管理在不同语境下至少有三层含义:Shared Services(共享服务中心,把财务、HR、IT等重复职能集中交付)、Strategic Support(战略支持型管理职能)、Security Service(安全服务管理)。
判断自己公司属于哪一种,看三个信号:一是是否已经把重复性事务集中到一个独立部门交付;二是这个部门的考核指标是成本、效率还是风险合规;三是它向谁汇报。多数中大型企业的SS管理指共享服务中心,核心命题是“服务标准化+交付时效”。
建议你在动手之前先找老板或HR确认一句“我们说的是不是共享服务中心”,把这个前提钉死,后面所有任务依赖和数据分析的设计才不会跑偏。
2. 任务依赖关系到底怎么梳理?是不是画一张甘特图就够了?
我之前带项目的时候也画过甘特图,结果排出来的计划看着挺整齐,一执行就到处卡壳,A部门等B部门的输出,B部门又在等外部供应商。后来我才意识到甘特图只解决了“时间”问题,没解决“谁等谁”的问题。到底有没有一套更靠谱的梳理方法?
甘特图只是可视化的结果,不是梳理方法本身。正确顺序是先识别、再分类、最后才可视化。第一步做依赖盘点:把每个任务的输入物和输出物写清楚,凡是“我需要的这个东西由谁产出”就是一条依赖。
第二步给依赖分类:强依赖(前序不定则无法开始)、弱依赖(可并行但需对齐口径)、外部依赖(来自客户、供应商、监管)、资源依赖(共用同一批人或同一台设备)。第三步才是画图,甘特图适合展示时间轴,DAG图适合展示链路走向,RACI矩阵适合明确责任归属,三种图配合用,不要指望一张图打天下。
梳理完之后你会发现,真正拖慢项目的往往不是最长的那条任务,而是跨部门的那两三条外部依赖,这才是管理的重点。
3. 数据分析全流程具体分哪几步?管理者最容易在哪一步翻车?
我们公司也在讲“用数据驱动管理”,但每次让运营出个分析报告,出来的东西要么是流水账,要么结论和现实对不上。我自己不是数据出身,不太敢下判断,但总觉得问题出在流程上而不是工具上。到底标准的数据分析全流程是什么样的?
数据分析全流程通常分五步:数据采集、数据清洗、数据建模、数据可视化、数据决策。管理者最容易翻车的是第一步和第二步。采集阶段的典型问题是口径不统一,销售说的“完成”和交付说的“完成”可能不是一回事,导致后面所有分析都建立在流沙上。
清洗阶段的典型问题是舍不得删,无效任务、僵尸依赖、重复工单一律要剔除,否则模型会把噪音当规律。判断自己公司做到哪一步,有个简单自测:随便挑一个指标,问三个部门它怎么算,如果答案不一致,说明你还停在采集阶段,先别急着上建模和看板。
4. 中小企业没有专门的数据团队,怎么用最小成本把任务依赖和数据分析跑起来?
我们公司不到一百人,没有数据分析岗,项目管理基本靠几个负责人用表格和群消息撑着。我很清楚这样下去迟早出问题,但又不想一上来就上重型系统,投入大、员工抵触、还不一定用得好。有没有一种轻量但有效的起步方式?
中小企业的正确打法是把顺序反过来:先跑最小闭环,再逐步加工具。第一周做一件事,把所有在跑的任务列成一张表,只填四列:任务名、负责人、输入来自谁、输出给谁。这张表就是你的依赖底稿。第二周开始每周固定复盘一次,只问三个问题:哪些任务因为等别人而延期、等的是谁、能不能提前。
第三周再考虑引入工具,优先选支持依赖关系可视化和看板的轻量项目管理平台,不要一上来就买全功能套件。数据分析同理,先跑三个指标,任务按期完成率、平均等待时长、跨部门依赖占比,跑满一个月再谈扩展。判断标准很简单:如果这三个指标连续四周稳定采集且被管理者真正使用,再谈加码;
如果连四周都坚持不下来,说明问题不在工具,在管理习惯本身。
核心关键词
文章包含AI辅助创作:SS管理指南:企业管理者如何做好任务依赖,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/437489
读者评论
文中'加人反而让隐性依赖增多'的观点很扎心。我们团队去年就是连续延期后加人,结果交接节点更多,效率反而降了。依赖结构化管理确实是根源问题。
甘特图那段很有共鸣。我们一直用甘特图排期,但每次延期都说不清会传导到哪,只能事后救火。DAG和依赖矩阵的思路值得尝试,但落地成本会不会太高?
只有我一个人觉得'数据分析要采过程数据'这条最难落地吗?任务等待时长、交接确认耗时这些数据,靠人工记录根本不现实,得靠系统自动采集才行。
案例里那条19个隐含交接点的链路太真实了。跨团队依赖没有缓冲和预警,单看每个节点都只超一点,加起来就是灾难。管理者确实需要这种全局视角。
