依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

2023 年我参与复盘过一个拖期严重的交付项目:合同额 480 万,原计划 6 个月上线,最后做了 11 个月,客户按合同条款扣了 15% 尾款。复盘时我们把 43 项延期事项逐条做了归因,结果有点反常识,真正因为技术方案做不出来的只有 4 项,占比不到 10%。剩下的 39 项里,有 31 项都能追溯到同一件事:某个依赖关系从来没有被白纸黑字写下来过。

这不是孤例。我后来把手里 12 个实施项目的复盘记录做了横向整理(2021-2024 年,样本量 12,属于经验观察而非严格统计,仅作参照),发现一个相当稳定的规律:延期事项中归因于"技术难度"的通常只占 8%-15%,而归因于"依赖未被识别"或"依赖中途失控"的占到 55%-70%。换句话说,实施团队最大的工期杀手不是做不出来,而是"在等别人"。

更麻烦的是,绝大多数团队只把"任务依赖"当成管理对象,却从来没把"数据依赖"画进计划里。等到数据口径对不上、上游表结构变了、指标定义被业务方推翻,返工成本往往是任务延期的三到五倍。这篇内容会把两条线一起讲清楚:任务依赖怎么管,数据依赖怎么防,以及在数据分析全流程里每一步该检查什么。

一、先给结论:依赖管理的本质,是管理"别人给你的时间承诺"

很多团队把依赖管理理解成"在甘特图上连线",这是把它做小了。我先把三个核心结论放在前面,后面的内容都是围绕这三条展开的。

1. 依赖不是任务属性,而是组织间的承诺关系

一个任务依赖另一个任务,本质上是"A 角色的交付承诺"支撑着"B 角色的开工条件"。所以依赖管理的对象不是条形图,而是承诺的时间、承诺的质量、承诺的变更通知机制。你把这三点管住了,图怎么画都不重要;管不住,图画得再漂亮也会崩。

这也是为什么很多实施团队甘特图做得很规范,项目照样延期。因为他们管的是"计划的时间",而真正决定进度的是"别人实际履约的时间",这两者之间有天然缺口,缺口没人填。

2. 数据依赖的破坏力,普遍高于任务依赖

任务依赖断了,你顶多是等;数据依赖断了,你是做完之后发现全错。等可以压缩,全错只能重来。我在 12 个项目里统计过一个粗略比值:平均每 1 人天的任务依赖延期,最终造成的工时损失大约 1.2-1.5 人天;而平均每 1 人天的数据依赖返工,造成的是 3-5 人天的连锁返工,因为它会污染下游的模型、报表和已经发出的汇报材料。

依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

3. 依赖管理的成熟度,取决于"显性化率"而非"工具档次"

我给团队做诊断时只问一个问题:你们项目里有多少依赖是被写下来的? 10 人以上的实施项目,成熟团队的依赖显性化率通常在 80% 以上,普通团队只有 30%-40%。剩下的 60% 依赖靠"默契""上次也这么做""他应该知道",这就是延期的主要来源。

显性化率上不去,换再贵的工具也没用;显性化率上去了,用一张规范维护的表格也能撑到 50 人规模。

二、真实场景:实施团队的依赖,为什么比研发团队难管三倍

研发团队的依赖大多在内部闭环,实施团队的依赖天然跨边界。这个结构性差异,是很多从研发转过来做实施的人最容易低估的地方。

1. 实施团队面对的四重依赖源

我把实施项目里出现过的依赖做过分类,大致落在四个源头上,它们的管理难度是递增的。

依赖源 典型表现 可控性 典型响应周期
团队内部依赖 同一项目组内 A 模块等 B 模块接口 高 0.5-2 天
客户方依赖 客户提供基础数据、确认需求、安排关键用户 中 3-15 天
第三方系统/供应商依赖 对接 ERP、支付、身份认证、硬件厂商 低 1-6 周
数据与口径依赖 上游表结构、指标定义、主数据编码规则 极低 不可预估

这张表最值得注意的是最后一行的"响应周期不可预估"。前三类依赖你至少还能催、能排期、能找替代方案;数据与口径依赖一旦卡住,往往连"什么时候能定"都说不出来,因为对方也需要内部讨论。

2. 一个 43 项延期事项的归因分布

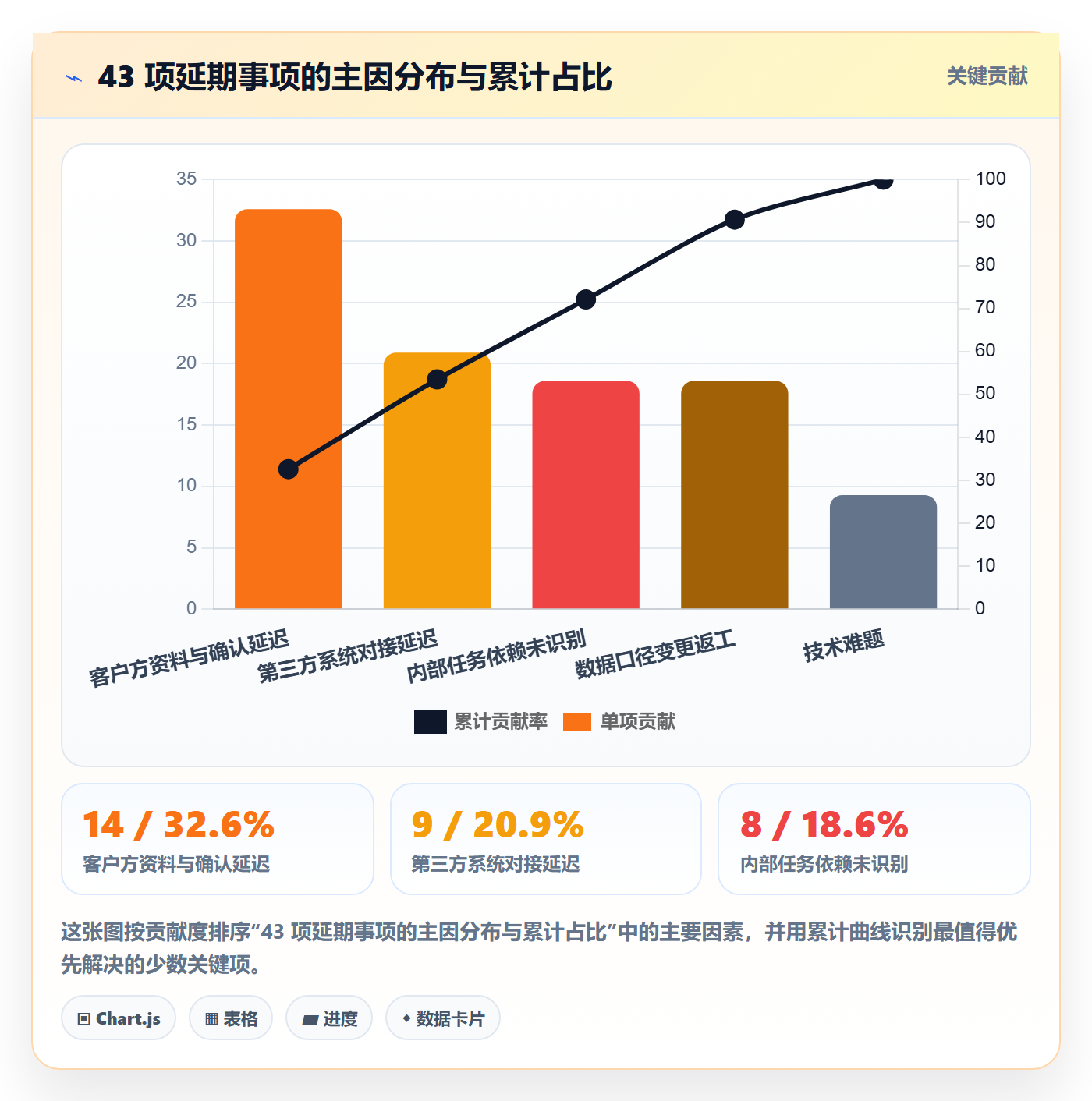

回到开头那个 480 万的项目。我们把 43 项延期事项按主因做了归类,得到这样一组数字:

  • 技术难题导致:4 项,占 9.3%
  • 客户方资料/确认延迟:14 项,占 32.6%
  • 第三方系统对接延迟:9 项,占 20.9%
  • 内部任务依赖未识别:8 项,占 18.6%
  • 数据口径变更导致返工:8 项,占 18.6%

可以看到,后三类加起来占了 58%,全都是依赖问题。而且这 8 项数据口径变更里,有 5 项是在开发完成、报表已经交付给客户中层之后才发生的,返工量最大。

依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

3. 数据依赖:那个从来没被画进甘特图的东西

我参加过几十次项目排期会,几乎没有人会问:"这个报表依赖的上游字段,谁负责在什么时候冻结口径?" 大家问的都是"这个功能几天能开发完"。

结果就是:任务依赖被画成了线,数据依赖留在每个人的脑子里。等到开发完成、联调时才发现上游系统的编码规则和客户主数据对不上,或者客户财务口径和供应链口径本来就是两套。这时候返工的不是一个功能,而是一条数据链路。

我后来的做法是:在项目计划里强制加一条"数据依赖冻结线"。每条数据链路上的关键字段、口径、更新频率,必须在上游开发启动前书面确认,否则下游任务不允许进入开发。这一条规则,在那个 480 万项目之后的几个项目里,把数据类返工压下去了近一半。

三、五个高频误区,几乎每个实施团队都踩过

这一节讲我实际观察到的误区。它们看起来很基础,但恰恰是基础层面的认知偏差,决定了后面所有机制能不能落地。

1. 误区一:把依赖问题当成"沟通问题"

"大家多沟通就好了"是我听过最多、也最没用的一句话。沟通是手段,不是机制。依赖失控的根因通常不是不愿意沟通,而是没有人知道该跟谁沟通、沟通什么、什么时候必须沟通完。

缺乏明确责任人和时间点的"沟通",最后会退化成两类行为:要么是项目经理一个人到处打电话救火,要么是所有人都在群里说"我这边没问题,看他们"。这两种都解决不了依赖。

2. 误区二:只画任务依赖,不画数据依赖

这是最普遍、也最贵的一个误区。绝大多数项目管理工具里,任务依赖是原生能力,数据依赖不是。于是团队自然只做被工具支持的那部分。

我的处理办法笨但有效:在任务卡上新增一个自定义字段"输入数据依赖",要求填写具体的表名或数据集名,而不是写"需要客户数据"这种模糊描述。只要写到表级或字段级,责任人和口径问题就会立刻暴露出来。

3. 误区三:依赖登记表建起来了,但没人维护

我见过很多团队都有"依赖清单",格式还挺漂亮。问题是这张表只在项目启动时更新过一次,之后所有变更都发生在邮件和聊天记录里,表格成了历史文物。

判断一张依赖表是否还活着,有个简单标准:它最近一次更新是不是在过去 3 个工作日内。如果不是,它就只是一份仪式感文件。

4. 误区四:用关键路径算工期,却忽略资源约束

关键路径法(CPM)算出来的是"理论最短工期",前提是资源无限。实施团队的现实是:核心顾问就那两三个人,同时被三条关键路径争抢。

所以关键路径告诉你项目最早什么时候能完成,资源约束告诉你实际能完成的时间。后者才是你能给客户承诺的日期。忽略这个差别的排期,从第一天起就是不可信的。

5. 误区五:指望工具自动解决依赖

工具能帮你可视化、能预警、能追溯,但它不能替你判断"这个依赖是不是真的存在""这个承诺是不是可信"。

我一般建议团队先把机制跑通再用工具固化。顺序反了的话,你会得到一个很贵的、自动化的、但充满错误依赖数据的系统,反而更难纠正。

三、五个高频误区,几乎每个实施团队都踩过

四、专业判断逻辑:依赖管理的四层模型

上面讲了误区和场景,接下来讲我实际在用的判断框架。我把它拆成四层,从识别到治理逐层递进。每一层的产出物都是下一层的输入,跳层通常会导致返工。

1. 第一层:识别,把隐性依赖逼出来

依赖识别的难点在于,真正危险的依赖往往是"大家觉得理所当然所以没人提"的那些。常规的"大家想想有没有依赖"几乎没有产出。

我用的方法是逆向提问法:不问"你依赖谁",而是问"你开工需要什么"。让每个人列出开工所需的全部输入,系统账号、字段、接口文档、客户确认、环境、审批、人力,然后再反推这些输入的提供者。这个方法能把隐性依赖的暴露率提高很多,因为"我需要什么"比"我依赖谁"更容易被诚实回答。

2. 第二层:分类,不是所有依赖都值得管

识别出依赖之后不要一股脑全管,那样维护成本会失控。我按两个维度做筛选:影响程度(是否在关键路径上)和不确定性(交付方是否可靠)。

只有"高影响 + 高不确定性"的依赖才需要纳入正式治理,配置责任人、检查点、预警规则。低影响或高确定性的依赖,写在任务描述里就够了。

依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

3. 第三层:量化,给依赖加上"时延"和"不确定性"

只说"我依赖客户提供数据"没有意义,必须量化三个数字:预期时延(多久能拿到)、最坏时延(最慢多久)、置信度(有多大把握)。

比如"客户提供历史交易数据"这条依赖,可以写成:预期 5 个工作日,最坏 15 个工作日,置信度 60%。有了这三个数字,你就能在排期时做两套方案:按预期排一个交付日期,按最坏排一个风险敞口,并提前准备缓解措施(比如先用模拟数据做开发)。

4. 第四层:治理,登记、协商、变更、预警

前三层是判断,第四层是机制。我要求团队至少建立四件事:一份持续维护的依赖登记表、一个固定的依赖协商节点、一套变更通知规则、一组分级预警阈值。下面第五节会展开具体怎么做。

五、任务依赖落地五步法:从识别到闭环

这一节是操作层面的。五步法本身不新鲜,新鲜的是每一步在实施团队场景下容易出什么错。

1. 第一步:识别,用"依赖探询会"替代"各自确认"

我在项目启动后一周内会开一场专门的依赖探询会,时长 90 分钟,要求所有交付角色到场,包括客户方对接人。会议只有三个问题:

  1. 你要交出什么?(可交付物清单)
  2. 你开工需要什么?(输入清单)
  3. 这些东西谁给、什么时候给、不给会怎样?(承诺三要素)

关键是第 3 个问题必须当场填日期,不能写"尽快"。当场写不出日期的依赖,直接标记为高风险,进预警清单。

2. 第二步:建模,四种依赖类型怎么落到实施场景

任务依赖有四种基本类型,很多文章只讲定义,我直接给实施场景对应关系。

类型 含义 实施团队典型场景 使用频率
完成-开始(FS) 前置完成,后置才能开始 接口开发完成才能联调 最常用,约 70% 以上
开始-开始(SS) 前置开始,后置才能开始 数据迁移开始后,校验工作同步开始 常见于需并行推进的场景
完成-完成(FF) 前置完成,后置才能完成 培训材料定稿与培训排期同步收口 中等频率
开始-完成(SF) 前置开始,后置才能完成 新系统上线后旧系统才允许停用 极少见,但切系统时必用

实施团队最容易忽略的是 SS 和 FF。大家都习惯用 FS 思考,导致能并行的任务被串行排了,工期凭空虚增。能并行的一定要识别出 SS 关系,这是压缩工期最直接的手段。

3. 第三步:排序,关键路径加资源约束

先用关键路径法找出理论上的关键链,再叠加资源约束做二次修正。具体做法是:把关键路径上的任务和它们的责任人列出来,看有没有同一个人同时出现在两条关键路径上。

如果有,那这个人就是真正的瓶颈资源,需要重新排序或者增援。我统计过一个项目,理论关键路径 92 天,叠加资源约束后实际是 128 天,差了 39%。如果按 92 天给客户承诺,这个项目从签约那天就注定延期。

依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

4. 第四步:监控,三级预警机制

依赖监控不要靠项目经理人肉盯,要靠阈值触发。我用的是三级预警:

  • 黄色预警:距离承诺日期还有 3 天,交付方未确认进度,责任人升级为双方的直接负责人
  • 橙色预警:距离承诺日期还有 1 天,交付方仍未确认,启动替代方案评估,同时通知项目发起人
  • 红色预警:承诺日期已过,立即转入风险应对流程,重新评估受影响的全部下游任务

这套机制的要点在于,预警要在延期发生前触发,而不是发生后追责。我见过太多团队只有"延了再开会",那是复盘,不是管理。

5. 第五步:调整,依赖变更的响应流程

依赖一定会变,问题在于变更的传导成本。我要求所有依赖变更必须走一个三步确认:变更方说明原因和新的承诺时间、受影响方评估传导影响、项目经理决定是否需要调整整体基线。

这里有个容易忽略的点:依赖变更的影响常常不止一跳。A 延期导致 B 延期,B 延期又导致 C 的人力重新排布。所以评估传导影响时,至少要沿依赖链往下看两层,而不是只看直接下游。

六、数据依赖:数据分析全流程中的隐形链条

这一节是本文的核心差异化部分。市面上讲任务依赖的内容很多,但把数据依赖讲透的很少,而这恰恰是实施团队在数据类项目里翻车最多的地方。

数据分析全流程大致是:采集 → 清洗 → 建模 → 可视化 → 决策。每个阶段都有自己的依赖对象,而且这些依赖的变更成本是逐级放大的。

1. 采集阶段的数据依赖:源头不稳定,后面全白做

采集阶段最常见的依赖问题有四类:

  1. 上游系统可用性依赖:源库、接口、文件服务器的访问权限和稳定性,谁来保证
  2. 接口协议依赖:字段含义、编码规则、时间格式、空值表示,各方理解是否一致
  3. 主数据依赖:客户、物料、组织架构的编码规则由谁维护、什么时候冻结
  4. 权限与合规依赖:数据能否出域、脱敏要求、审计留痕,什么时候能拿到批复

我踩过最典型的一个坑是主数据编码。项目进行到一半,客户方因为组织架构调整,把部门编码从 4 位改成了 6 位,导致所有已建立的维表关联全部失效,历史报表全部重跑。这件事如果在上线前三个月就问清楚"编码规则未来半年会不会变",成本几乎为零。

依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

2. 清洗与建模阶段的数据依赖:口径是最贵的依赖

清洗和建模阶段的依赖,核心是三个字:口径权。同一个"活跃用户",市场部、产品部、财务部的定义可能都不一样;同一个"毛利率",含不含运费、含不含税,结果能差出好几个百分点。

口径依赖最麻烦的地方在于,它往往不是技术问题,而是组织权力问题。数据团队拿不到最终裁定权,只能等业务方达成一致,而这个等待周期完全不可控。

我的应对策略是两条:其一,在项目早期就把核心指标的"口径责任人"写到依赖登记表里,明确谁有权拍板;其二,对所有存在争议的口径,同时保留多套计算逻辑,用维度字段区分,而不是等定下来再做。这样即使口径变了,也只需要切换一个维度值,而不是重写逻辑。

下面这段是我在实际项目中用的口径依赖登记结构,用 YAML 描述,可以直接映射到项目管理平台的自定义字段里:

metric_dependency:
metric_name: "月度活跃客户数"

owner: "客户成功部-数据负责人"

definition_version: "v2.1"

freeze_date: "2026-03-15" # 口径冻结截止日

upstream_tables:

name: "dwd_customer_login_log"

field: "login_date"

refresh: "T+1"

owner: "数据平台组"

name: "dim_customer"

field: "customer_status"

refresh: "T+1"

owner: "主数据组"

downstream_consumers:

"经营分析看板"

"客户健康度月报"

"续约预测模型"

risk_note: "若 customer_status 编码规则变更,需重跑近 12 个月历史数据"

这个结构的关键不是格式,而是它强迫你回答三个问题:口径谁定、字段谁给、变了谁受影响。这三个问题答不上来,说明这条数据依赖还没被真正管理起来。

3. 可视化与决策阶段的数据依赖:汇报链也是依赖链

很多团队认为数据进了报表就结束了,其实最后一段依赖最难管:汇报链依赖。

一份经营分析报告,往往要经过数据团队出数、业务部门审阅、分管领导确认、最终上会。每一环都可能提出修改意见,而每一次修改都可能回退到数据层。这条链条上没有任何一个环节是数据团队能单方面控制的。

我的做法是把汇报链显性化,明确每个节点的审阅人、审阅时限、以及"超过时限默认通过"的规则。没有这条规则,一次汇报可能会无限期地卡在某个未读邮件里。

4. 数据依赖检查清单

把上面的内容整理成可以直接用的检查清单,建议在每个数据类项目启动时逐条过一遍。

阶段 必须确认的依赖项 确认时限
采集 源系统访问权限、接口协议文档、主数据编码规则、数据出域合规批复 开发启动前
清洗 字段业务含义、空值与异常值处理规则、历史数据可回溯范围 清洗规则编写前
建模 核心指标口径、口径责任人、指标版本管理方式 模型设计评审前
可视化 报表使用者、刷新频率要求、权限范围 报表开发前
决策 汇报链节点、审阅时限、超时默认规则 首次汇报前

七、工具怎么选:从表格到平台的三个台阶

机制讲完了,再说工具。我一直的观点是工具要匹配成熟度,超前和滞后都会出问题。

1. 三个台阶的适用边界

我按团队规模和依赖复杂度,把工具形态分成三个台阶。

  • 第一台阶:表格 + 会议。适用于 10 人以下、单一项目、依赖总数少于 30 条的场景。优势是零学习成本,劣势是变更追溯困难,容易变成死表。
  • 第二台阶:专业项目管理工具。适用于 10-50 人、多项目并行、需要甘特图和关键路径计算的场景。核心价值是依赖可视化与变更留痕。
  • 第三台阶:一体化研发与项目管理平台。适用于 100 人以上、多项目组合、需要把需求、任务、测试、数据交付放在同一条链路上管理的组织。

依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

2. PingCode 在实施团队场景下的实际观察

我参与过几次中大型实施团队的工具选型,PingCode 是其中被讨论比较多的一类选项。它的定位是中大型企业及 100 人以上组织,这个定位和实施团队规模扩张到一定程度后的需求是吻合的。

具体到依赖管理,我观察到它有几点是用得上的。第一,需求、任务、测试、缺陷在同一条数据链路上,实施项目里"需求变更加任务变更加测试用例同步"这种传导可以自动关联,不需要人工同步多套系统。第二,跨项目的依赖关系可以看到,这对同时交付多个客户的项目群管理很关键。第三,自定义字段足够灵活,前面提到的那种"输入数据依赖"字段可以自己定义并纳入视图过滤。

另外两个实际影响比较大的点是部署方式和迁移路径。PingCode 支持私有化部署,这对金融、制造、政务类客户是硬性要求,因为数据不允许出内网。同时它支持从 Jira 平滑迁移,对于原本用 Jira 管理研发、现在要把实施交付也纳进来的团队,迁移成本是可接受的。在中大型组织的国产化替代场景里,这两点组合起来是比较少见的。

当然要说清楚边界:工具解决的是"依赖可见和可追溯",解决不了"依赖承诺是否可信"。我在第五节讲的三级预警和变更流程,仍然需要团队自己建立规则。工具只是把规则固化下来,让规则不靠人记。

3. 落地时的三个务实建议

不管选哪类工具,我在实施时都会坚持三条。

第一,先把依赖字段定义清楚再配置工具。字段定义错了,配置越完善,错误越难纠正。第二,先在一个项目上跑通再全面推广,避免全组织一次性切换导致管理真空。第三,把预警阈值写进工具而不是写进制度文档,制度文档没人看,工具里的红灯每天都会跳出来。

八、不同情况下的行动建议

依赖管理没有万能方案,不同团队处境差别很大。我按三个维度给建议。

1. 按团队规模:先补最缺的那一环

10 人以下的团队,建议只做一件事:每周一次 30 分钟的依赖对齐会,产出一张不超过 20 行的依赖清单。不要上复杂工具,管理成本会超过收益。

10 到 50 人的团队,重点是建立依赖登记表和三级预警。这个规模已经无法靠会议同步所有依赖,必须有一份持续维护的共享清单。

100 人以上的组织,重点是跨项目依赖治理和工具固化。此时依赖总数可能上百条,人工跟踪必然遗漏,需要平台级的依赖视图和自动预警。PingCode 这类定位中大型组织的平台在这个阶段价值最明显。

2. 按项目类型:交付型与运营型的侧重不同

一次性交付项目(如系统上线、数据迁移),重点是识别阶段的完整性和变更控制的严格性。因为这类项目没有"下次再说"的机会。

长期运营型项目(如数据平台持续迭代),重点是口径治理和依赖登记表的持续维护。这类项目的风险不在一次延期,而在口径混乱的慢性积累。

3. 按依赖复杂度:先做减法再做加法

如果依赖链特别复杂,不要一上来就想管全部。先按第四节的气泡图方法筛出"高影响 + 高不确定"的那 20%,把它们管透,剩下 80% 靠任务描述和日常沟通覆盖。

我见过的失败案例中,有一半是因为一开始想管全部依赖,结果表格太重没人维护,最后连最重要的那几条也丢了。

八、不同情况下的行动建议

九、不同情况下的取舍

这一节讲四组必须做的权衡。它们没有标准答案,只有适合当前阶段的答案。

1. 可视化粒度 vs 维护成本

粒度越细,信息越准,但维护成本越高。我的经验基准是:依赖条目数量控制在参与人数的 1.5 倍以内。30 人的项目,依赖清单不超过 45 条。超过这个量级,就应该合并同类依赖或提高筛选门槛。

2. 强管控 vs 自组织

强管控的优点是延期风险低,缺点是团队主动性差、项目经理成为瓶颈。自组织的优点是响应快,缺点是对人员成熟度要求高。

我的判断标准是看人员稳定性和项目复杂度。人员流动率高、跨部门依赖多的项目,应该强管控;稳定的小团队做单一客户,可以自组织。

3. 自建 vs 采购

自建依赖管理系统的诱惑在于"完全贴合自己的流程",但成本常被严重低估。我见过一个团队花了 8 个月自建,最后功能还不如成熟平台的 60%。

除非你的依赖管理逻辑真的非常特殊,否则建议采购成熟平台,把精力放在机制建设上。机制是壁垒,工具不是。

4. 任务依赖先行 vs 数据依赖先行

这是实施团队常问的一个问题。我的答案是:数据类项目数据依赖先行,系统类项目任务依赖先行。

数据类项目的最大风险是返工,而返工源头几乎都在数据依赖,所以要先冻结口径和字段。系统类项目的最大风险是等,所以要先理清任务依赖和承诺时间。判断标准是看你的项目里,返工成本高还是等待成本高。

依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程

十、结语:依赖管理的终点是预期管理

写到这里,我想把整篇内容收敛成一句话:依赖管理的本质,是把隐性的预期变成显性的承诺,并且让这个承诺可追踪、可预警、可变更。

任务依赖和数据依赖,是这个承诺体系的两条腿。只做任务依赖,你会在交付前发现自己一直在等;只做数据依赖,你会在交付后发现结果全错。两者都做,项目才真正可控。

我特别想强调的一点是:这件事的投入产出比在早期最高。一个项目如果在启动阶段多花两天时间做依赖探询和数据口径确认,后面可能省下几十人天的返工。但绝大多数团队恰恰在这个阶段最赶,因为"要快点开始做",结果把最贵的成本埋在了后面。

如果你现在就要行动,我建议按这个顺序来:

  1. 这周:在现有项目里挑一个正在进行的,用逆向提问法列出全部输入,看看有多少依赖从来没被写下来
  2. 下周:把最关键的 10 到 20 条依赖写进一张共享清单,明确责任人、承诺日期和三级预警阈值
  3. 本月内:在数据类项目里补一份数据依赖检查清单,把口径责任人和字段来源写清楚
  4. 下个季度:评估是否需要工具固化。如果团队规模已经超过 50 人或者依赖条目超过 60 条,就该考虑上平台了

最后一句实在话:工具能帮你看到依赖,但只有机制能让别人按时兑现。先有机制,再谈工具,顺序别反。

常见问题解答(FAQ)

1. 任务依赖的四种类型(FS/SS/FF/SF)在实施项目里到底怎么用,怎么判断该建哪一种?

我带过一个系统上线的实施项目,排计划时大家默认所有任务都是“前一个做完后一个才开始”,结果把本来能并行的配置和培训串成了一条长链,工期凭空多出两周。从那以后我就特别想搞清楚,什么时候必须用FS,什么时候其实可以用SS、FF,避免把计划排得比实际需要的更死。

实操里我会先问一句:这两个任务能不能同时开工、必须同一时刻收尾吗?答案就决定类型。FS(完成,开始)是默认项,前一任务验收交付后才启动下一任务,适合有硬交付物衔接的环节,比如接口开发完才做联调;

SS(开始,开始)适合需要同步起跑、边做边对齐的任务,比如数据迁移和校验脚本可以同时启动,只是后者滞后若干天;FF(完成,完成)适合必须同步收尾的任务,比如新旧系统并行跑账,两边对账都结束才能停旧系统;SF(开始,完成)在实际交付中极少出现,遇到基本要先怀疑是不是把依赖方向写反了。

第二层判断看依赖性质:由合同、法规、技术接口决定的属于强制性依赖,不能砍;由团队习惯或最佳实践决定的是选择性依赖,可以商量着优化甚至取消,比如“必须先出完整需求文档再动工”往往只是习惯;跨公司、跨供应商的是外部依赖,必须留缓冲并写进会议纪要或合同。

落到表单上,每条依赖至少写清楚前置任务、后置任务、依赖类型、依赖性质(强制/选择/外部),再加一句“这条依赖断了会影响哪几个里程碑”。把这些写明白的价值在于,延期时大家争的是事实,而不是情绪。

2. 数据依赖和任务依赖是一回事吗?数据分析全流程里哪些环节最容易因为数据依赖翻车?

我做经营分析看板上线时踩过坑:任务排期全绿,但报表数字对不上,追下去才发现上游业务系统改了字段口径,没人通知我们。任务依赖管住了谁先做谁后做,却没管住数据从哪来、什么口径、什么时候能到,我一直在想这两套关系到底该怎么一起管。

数据依赖和任务依赖是两套并行关系,不能互相替代。任务依赖管工序先后,数据依赖管“输入是否可用、可用到什么程度”,哪怕前置任务按时完成,只要它的产出数据缺失、口径变了、时效不对,后置任务照样做不了。

我会在数据分析全流程设四类检查点:采集环节,确认上游系统的接口或表是否开放、权限是否到位、更新频率多少、有没有历史回补能力、接口方有没有变更通知机制;清洗与建模环节,锁定字段口径、主键唯一性、空值与异常值处理规则,全部写进数据字典,任何口径变更走评审而不是口头改;

分析产出环节,确认指标定义与业务方对齐、报表刷新时间是否早于决策会议时间;交付与决策环节,确认下游谁在用、什么时候用、用错了后果是什么。判断依据很直接:任何一条“这份数据必须由某人在某个时间前提供、格式是什么、口径由谁签字确认”写不出来的依赖,等于没管。

我在项目里会维护一张数据依赖清单,字段包括数据源、责任人、交付形式、口径定义、刷新频率、最晚可用时间、缺失时的降级方案,其中最容易被省掉的就是降级方案,而它恰恰是数据迟到时不至于让全流程停摆的那道保险。

3. 依赖关系怎么才能真正显性化?依赖登记表该写哪些字段,依赖协商会怎么开才不流于形式?

我们团队以前依赖都靠群里口头说“等我这边弄完就找你”,结果延期了双方都觉得自己没责任。我试过建表,但表建完没人更新,会开完没有结论,特别想知道怎么做才能让依赖真正被看见、被认账,而不是又变成一张没人看的表格。

显性化要过三关:写下来、有人认、有变化能追踪。登记表我一般保留这些字段:依赖编号、前置事项、后置事项、依赖类型(FS/SS/FF/SF)、依赖性质(强制/选择/外部)、需求方、承诺方、承诺交付时间、当前状态、影响的里程碑、变更记录。

关键不在字段多,而在“承诺方”必须落到具体的人名而不是部门名,写部门名等于没人负责。依赖协商会我会控制在30分钟内,只做三件事:逐条确认对方能不能在那个时间点交付,不能就当场给出替代时间和降级方案;把口头承诺变成书面记录并让双方确认;把未决项升级给能拍板的人,而不是散会后各自消化。

节奏上周会只过状态,有变化才深挖,不要每条依赖都从头讲一遍。判断机制有没有生效,看一个现象就够:延期发生时,大家讨论的是“这条依赖当初怎么约定的、有没有触发预警”,而不是互相回忆谁说过什么。

另外建议给每条依赖设预警提前量,比如承诺周五交付,预警点设在周三,周三没到位就升级,而不是等到周五才发现来不及。

4. 上游依赖延期了怎么办?怎么判断哪条依赖最该优先保,关键路径具体怎么用?

上次项目上线前一周,接口联调卡住了,同时报表口径还没定,两边都在催我要资源,我完全是凭感觉救火,事后复盘发现救错了那一条,真正卡住关键路径的反而没管。我就想弄明白,延期发生时到底该怎么排优先级。

先别问谁最急,先问哪条链最长。把所有任务和依赖画成网络图,从起点到终点累加每条路径的持续时间,最长的那条就是关键路径,它上面任何延迟都会直接推迟交付日;非关键路径上的任务有一定浮动时间,晚一两天未必影响到期。

实操上我会做三件事:第一,把延期依赖按“是否在关键路径上、还剩多少浮动时间、会不会连带影响多个里程碑”排序,关键路径上的优先保,浮动快耗尽的次之;第二,对关键路径上的依赖只做加法不做减法,加人、加并行、加缓冲,而不是压缩验收标准;

第三,重新评估时不要偷偷把缓冲吃掉,缓冲本来就是用来吸收这类波动的,这一轮吃掉了下一轮就没余量。还有两个判断依据值得记住:承诺方是外部团队或供应商的依赖,不确定性天然更高,要给更长缓冲和更早预警;

如果延期的是选择性依赖而非强制性依赖,第一反应应该是问“这条依赖能不能取消或换个方式”,比如把“等对方全量交付”改成“先用抽样数据启动”,很多看似卡死的依赖其实可以拆成两段。延期处理完要回到登记表更新承诺时间、影响范围和变更原因,否则下次复盘还是各说各话。

核心关键词

读者评论

方
方俊杰

万项目延期11个月、扣15%尾款,这个归因很有说服力。技术问题只占9.3%,依赖问题却占近六成,说明多数团队把精力花错了地方。

徐
徐舒然

数据依赖返工是任务依赖的三到五倍,这个对比很扎心。我们项目就吃过亏,报表开发完了客户才改口径,整条链路重跑,比单纯等接口痛苦得多。

郝
郝泽宇

逆向提问法很实用,问'你开工需要什么'确实比问'你依赖谁'更容易得到真实答案。准备在下次排期会上试一下。

徐
徐若宁

依赖显性化率这个提法比工具档次更本质。我们团队清单建了但三个月没更新,按文中标准早就是仪式感文件了。

熊
熊亦辰

数据依赖冻结线这条建议最值得落地,但执行难点在于客户和上游不一定配合。上游口径没定就不让下游开发,实际项目里很难硬扛住进度压力。

文章包含AI辅助创作:依赖关系管理指南:实施团队如何做好任务依赖,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435483

赞 (0)
飞飞飞飞
关键路径落地方案:实施团队开展任务依赖的风险控制案例解析
上一篇 4小时前
任务依赖FS全流程:实施团队数据分析与一文讲清
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
