去年第四季度,我接手了一个已经延期六周的ERP实施项目。客户方的项目经理在复盘会上说了一句话,我记到现在:"我们每个人都按时完成了自己的任务,但项目还是延期了。"这句话听起来矛盾,但做过实施交付的人都知道,这是最典型的任务依赖冲突,每个节点单独看都没问题,串在一起全是等待和返工。
这篇文章不讲空洞的项目管理理论,我想把过去几年在实施团队中踩过的坑、试过的方法、以及最终沉淀下来的一套从0到1的任务依赖管理路径,完整地拆给你看。如果你正在带实施团队,或者你的项目总是卡在"等别人"这件事上,这篇文章应该能帮你省下不少试错时间。
一、核心结论:依赖冲突的本质不是技术问题,是信息问题和责任问题
先把最重要的判断放在前面:实施团队中90%以上的依赖冲突,根因不在工具、不在技术,而在于两件事,信息没有同步到位,责任边界没有划定清楚。
很多人一听到"依赖冲突",第一反应是Maven版本冲突、软件包不兼容这类技术问题。但在实施交付的场景里,依赖冲突的含义完全不同:它是任务A的产出没有按时交付给任务B,是资源C被两个任务同时争抢,是外部D方的审批卡住了整条链路。
我见过太多团队在依赖冲突发生后,第一反应是"上个工具就好了"。结果工具上了,冲突照旧。为什么?因为工具只能让依赖关系可见,但不能解决"谁该对依赖交付负责"这个根本问题。
另一个反直觉的判断:实施团队效率提升的最大杠杆,不是让每个人做得更快,而是减少任务之间的等待时间。一个实施顾问如果50%的时间在等上游交付,你让他再高效也没用。依赖管理要解决的是这50%的等待。

二、真实场景:一个典型实施项目的依赖冲突全景
1. 项目背景
这是一个中大型制造企业的供应链系统实施项目,涉及采购、仓储、生产、财务四个模块,实施团队12人,客户方对接人8人,第三方系统供应商2家。项目计划周期16周,实际交付用了23周。
2. 延期是怎么发生的
表面上看,延期是因为"客户需求变更频繁"。但复盘后发现,真正的链条是这样的:
- 财务模块的对接人换了人,新对接人不清楚之前确认过的数据接口规范,信息断层
- 仓储模块的顾问完成了配置,但不知道财务模块还没有准备好接收数据,依赖关系不透明
- 第三方WMS系统的接口文档延迟交付了两周,但没有人主动同步给下游任务负责人,外部依赖无跟踪
- 采购模块的测试任务被安排在了仓储模块数据迁移完成之前,依赖方向搞反了
- 两个模块同时需要客户IT部门的服务器资源做联调,但从未协调过时间窗口,资源依赖冲突
这五条原因里,没有一条是技术难题,全部是依赖管理缺失导致的。
3. 复盘时的发现
我们做了一次依赖关系回溯,把项目中的所有任务重新梳理了一遍,发现:

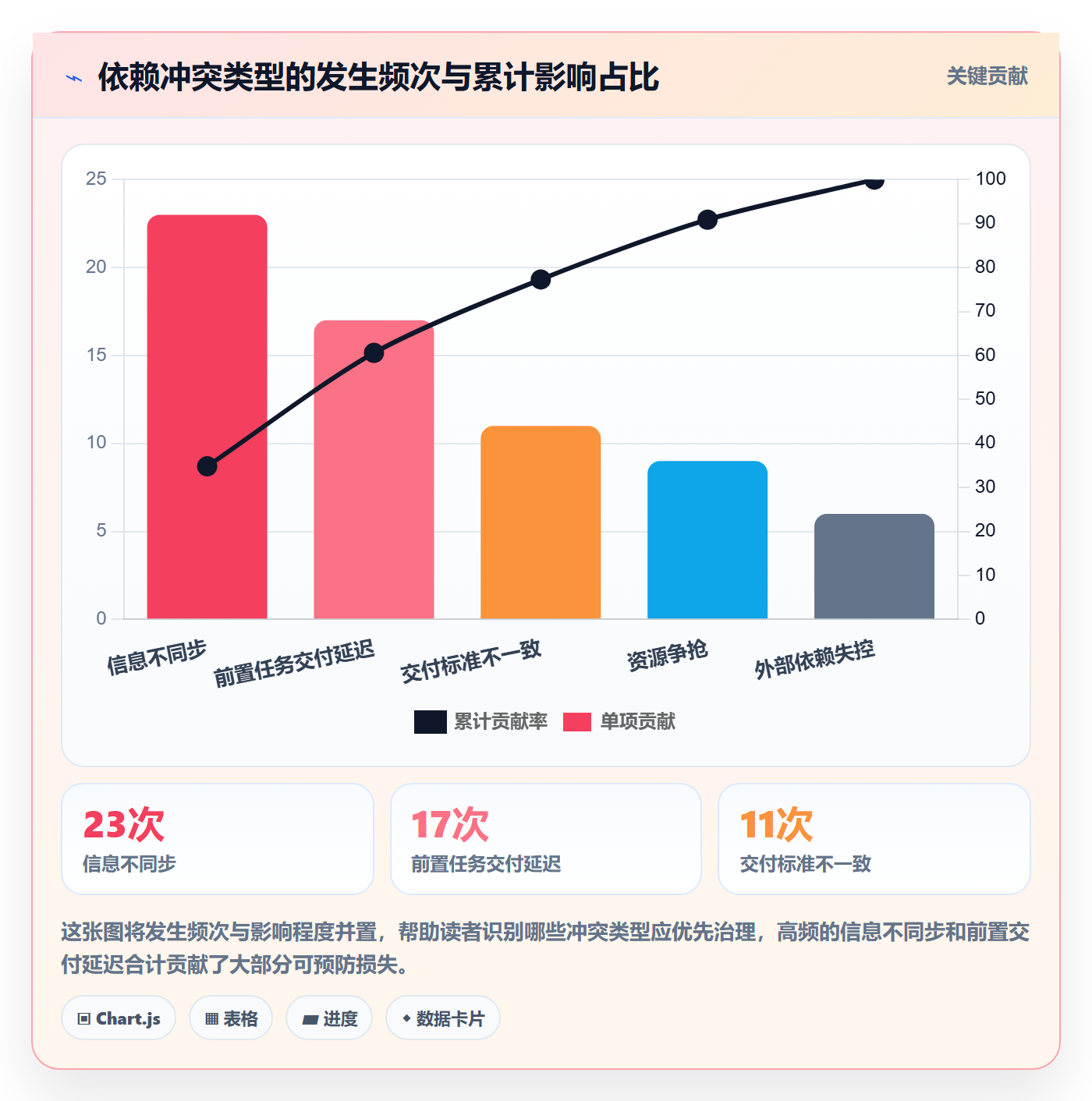

| 冲突类型 | 发生次数 | 平均影响时长 | 可预防比例 |
|---|---|---|---|
| 前置任务交付延迟 | 17次 | 2.5天 | 82% |
| 资源争抢 | 9次 | 1.8天 | 90% |
| 信息不同步 | 23次 | 0.5天 | 95% |
| 外部依赖失控 | 6次 | 4.2天 | 60% |
| 交付标准不一致 | 11次 | 1.5天 | 85% |
合计损失约65个任务天,相当于一个实施顾问三个月的有效工作时间被浪费掉了。

三、常见误区拆解:为什么你的依赖管理总是失效
1. 误区一:把依赖关系等同于甘特图上的箭头
甘特图上的箭头只表示"A完成后B开始"这种时序关系,但实施项目中的依赖远比这复杂。B开始之前,不仅需要A完成,还需要A的产出达到特定标准、A的负责人确认交付、A的产出已经传递到B的负责人手中。
箭头告诉你什么时候可以开始,但不告诉你"可以开始"的判定标准是什么。大多数依赖冲突就发生在这个模糊地带。
2. 误区二:认为依赖管理是项目经理一个人的事
我见过很多团队,依赖关系只在项目经理的脑子里,或者只存在于一份没人看的Excel里。任务负责人不知道自己依赖谁、谁依赖自己,更不知道依赖的当前状态。
正确的做法是:依赖关系必须是双向可见的。A要知道B在等自己,B要知道自己在等A,双方都能看到依赖的当前状态。
3. 误区三:把依赖冲突当成异常事件来处理
在实施项目中,依赖冲突是常态,不是异常。如果每次冲突都靠临时开会、临时协调来解决,团队会陷入"救火"循环。
你需要的是把依赖冲突的处理流程化、例行化,每日站会同步阻塞点、每周做一次依赖评审、变更时自动触发依赖影响分析。
4. 误区四:用"催"来管理依赖
"催"是依赖管理中最无效的手段。催的人累,被催的人也烦,而且催不出真正的交付质量。
有效的依赖管理不是催进度,而是让依赖状态透明化,让阻塞点自动暴露,让责任人主动跟进。依赖的交付方应该比依赖的接收方更早知道自己的交付时间节点。

四、专业判断逻辑:依赖管理的五层模型
1. 第一层:识别,先把所有依赖找出来
依赖管理的第一步不是画图,是识别。你需要把项目中所有任务列出来,然后逐一问三个问题:
- 这个任务开始之前,必须先完成什么?
- 这个任务进行中,需要谁提供什么资源或信息?
- 这个任务的产出,会影响哪些后续任务?
这三个问题分别对应前置依赖、资源依赖和输出依赖。很多团队只关注第一个,忽略了后两个,导致项目执行中才发现"怎么还需要等IT部门开通权限"。
2. 第二层:分类,区分依赖的刚性程度
不是所有依赖都是"硬依赖"。我通常把依赖分为三类:
| 依赖类型 | 定义 | 处理策略 |
|---|---|---|
| 硬依赖 | 前序任务不完成,后续任务绝对无法开始 | 必须纳入关键路径,设置缓冲 |
| 软依赖 | 前序任务不完成,后续任务可以部分开始或降级执行 | 可以并行推进,但需定义降级标准 |
| 外部依赖 | 依赖对象不在团队控制范围内(客户、供应商、审批) | 设置升级机制和替代方案 |
把软依赖误判为硬依赖,会让项目周期不必要地拉长;把硬依赖误判为软依赖,会导致返工。
3. 第三层:定义,明确"完成"的交付标准
这是最容易被跳过、也最容易出问题的一层。什么叫"A任务完成了"?是代码提交了?是文档写了?是客户签字了?还是下游确认可以用了?
我的做法是:每个依赖交付都必须有一个明确的"交付定义"(Definition of Done),并且这个定义必须由依赖的接收方来确认,而不是交付方自己说了算。
4. 第四层:同步,建立依赖状态的例行同步机制
依赖关系确定之后,需要有一个机制让所有人随时知道每个依赖的当前状态:是未开始、进行中、有风险、还是已完成?
我推荐三层同步机制:
- 每日站会:每人用一句话说明"我今天需要谁的什么"和"我今天给谁交付什么"
- 每周依赖评审:专门检查所有跨模块依赖的状态,识别风险
- 变更触发通知:任何依赖的时间、范围、标准发生变化,自动通知所有受影响方
5. 第五层:缓冲,为依赖链条设置安全边际
依赖链条越长,不确定性越大。你需要在关键依赖节点设置缓冲,而不是把所有任务排得满满当当。
我的经验值是:关键路径上的每个硬依赖节点,预留15%-25%的时间缓冲。外部依赖节点,预留30%-50%。

五、具体案例与数据观察:从0到1的落地过程
1. 案例背景
2023年,我参与了一个中大型企业的数字化实施项目,团队规模约120人,涉及六个业务域。项目初期同样面临严重的依赖冲突问题,前三周的关键路径任务平均延迟率达到38%。
这个体量的团队,靠Excel和口头同步已经完全无法管理依赖关系。我们需要一个能够承载复杂依赖关系、支持私有化部署、并且团队能快速上手的平台。
2. 选型过程中的关键判断
在选择工具时,我重点看了几个维度:
- 依赖关系可视化能力:能不能直观看到任务之间的依赖方向和状态
- 阻塞点自动识别:当上游任务延期时,系统能不能自动标记下游受影响任务
- 私有化部署支持:客户是金融行业,数据不能出内网
- 迁移成本:团队之前用惯了Jira,能不能平滑迁移
- 中大型团队适配:100人以上的组织权限、跨项目依赖、多层级视图是否支持
最终我们选择了PingCode作为依赖管理的核心平台。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,满足金融客户的数据安全要求。同时它支持Jira平滑迁移,团队的历史数据和操作习惯可以低成本过渡。对于需要国产替代的团队来说,这是一个不需要在功能和合规之间做妥协的选择。
3. 落地过程与数据变化
我们用六周时间完成了从0到1的依赖管理体系建设,具体节奏如下:
- 第1周:全量任务盘点,识别出327条跨模块依赖关系
- 第2周:定义每条依赖的交付标准和责任人,建立依赖关系矩阵
- 第3周:在PingCode中配置依赖关系和自动阻塞通知规则
- 第4周:启动每日阻塞点同步和每周依赖评审
- 第5周:设置关键依赖缓冲,建立外部依赖升级机制
- 第6周:复盘调整,形成团队依赖管理规范
六周后的数据变化:
| 指标 | 建设前 | 建设后 | 变化幅度 |
|---|---|---|---|
| 关键路径任务延迟率 | 38% | 12% | 下降26个百分点 |
| 阻塞点平均响应时长 | 48小时 | 3小时 | 缩短94% |
| 因依赖不清导致的返工率 | 22% | 7% | 下降15个百分点 |
| 跨模块协调会议时长(周) | 12小时 | 3.5小时 | 减少71% |
| 实施顾问有效工作时间占比 | 41% | 67% | 提升26个百分点 |
这组数据来自该项目的实际跟踪统计,统计口径为项目第1-3周(建设前)与第7-12周(建设后)的对比。需要说明的是,这是一个项目样本,不同项目的基础条件和团队成熟度不同,但趋势方向具有参考价值。

4. 落地过程中的三个关键教训
教训一:不要一次性追求完美。我们一开始想把所有依赖都梳理清楚再上线,结果拖了两周还没完成。后来调整为"先梳理关键路径依赖,再逐步补充",效率大幅提升。
教训二:工具配置要和流程同步推进。我们有一周时间只做了工具配置但没调整流程,结果工具里的依赖关系没人更新,形同虚设。后来强制要求每日站会必须在工具中更新依赖状态,才真正跑起来。
教训三:外部依赖必须单独管理。客户方、供应商、审批流程这些外部依赖,不能和内部任务用同一套管理方式。我们后来为外部依赖单独设置了跟踪表和升级机制,才解决了"等客户"这个最难控的变量。
六、不同情况下的行动建议
1. 如果你刚接手一个已经延期的项目
不要急着赶进度,先花两天时间做依赖关系回溯。把所有延期任务拿出来,逐一分析延迟原因,标注是前置依赖、资源依赖还是外部依赖。你会发现,大部分延期不是执行不力,而是依赖关系从一开始就没有理清。
具体行动:
- 列出所有已延期任务
- 对每个任务追问"在它开始之前,缺了什么"
- 把缺失项标注为依赖,并找到责任人
- 重新排列任务顺序,优先解除关键路径上的阻塞
2. 如果你正在启动一个新项目
在项目启动阶段就建立依赖管理机制,远比后期补救成本低。建议在项目计划阶段就完成以下动作:
- 绘制任务依赖关系图,标注硬依赖、软依赖和外部依赖
- 为每条依赖定义交付标准和验收人
- 在项目管理平台中建立依赖关系和自动通知规则
- 为关键依赖节点设置时间缓冲
3. 如果你的团队规模在50人以下
不需要复杂的工具和流程。一张依赖关系矩阵表 + 每日15分钟站会同步阻塞点,就能解决80%的问题。关键是坚持执行,而不是追求工具的先进性。
4. 如果你的团队规模超过100人
跨项目、跨部门的依赖关系会呈指数级增长,靠人工同步已经不可能。你需要一个能够承载复杂依赖关系、支持多层级视图、并且能自动化阻塞通知的管理平台。
这个阶段选型要重点关注:私有化部署能力(数据安全)、迁移成本(团队过渡)、中大型组织适配(权限、视图、跨项目依赖)。对于有国产替代需求的团队,PingCode在这几个维度上的匹配度较高,尤其是支持Jira平滑迁移这一点,能大幅降低团队的切换成本。

七、不同情况下的取舍
1. 工具与流程的取舍
流程优先于工具。如果团队还没有建立起依赖识别、交付定义、状态同步的基本习惯,上再好的工具也是白搭。正确的顺序是:先用最简单的方式(表格+站会)跑通流程,再根据规模增长引入工具。
但反过来,当团队超过一定规模(通常100人以上),没有工具支撑的流程会迅速崩溃。这时候不是"要不要上工具"的问题,而是"上什么工具"的问题。
2. 严格与灵活的取舍
依赖管理需要一定的严格性,每条依赖必须有人负责、有交付标准、有状态更新。但过度严格会导致团队把大量时间花在流程遵从性上,反而降低效率。
我的建议是:关键路径上的依赖严格管理,非关键路径上的依赖适度管理。不要对所有依赖一视同仁。
3. 自研与采购的取舍
有些团队考虑自研依赖管理工具。我的判断是:除非你的团队有强大的研发能力且依赖管理是你的核心业务,否则不值得自研。
成熟的平台已经解决了依赖可视化、自动通知、多层级视图、权限管理这些通用问题。自研的成本不在于开发,而在于后续的维护和迭代。一个依赖管理工具需要持续适配团队流程变化,这个隐性成本往往被低估。
4. 局部优化与全局优化的取舍
依赖冲突往往在局部爆发,但根因通常在全局。比如某个模块频繁延期,表面看是这个模块执行力不行,深入看可能是上游三个模块的交付节奏没有对齐。
解决局部冲突时,一定要追问"这个冲突的上游是什么"。只解决局部,冲突会换个地方再次出现。

八、一套可复用的落地模板
1. 依赖关系矩阵表
这是依赖管理最基础的模板。横轴是任务,纵轴也是任务,交叉点标注依赖类型和交付标准。
| 任务编号 | 任务名称 | 依赖对象 | 依赖类型 | 交付标准 | 责任人 | 计划交付日 | 当前状态 |
|---|---|---|---|---|---|---|---|
| T-001 | 采购模块配置 | T-005 数据接口规范 | 硬依赖 | 接口文档双方签字确认 | 张三 | 第4周周五 | 进行中 |
| T-002 | 仓储数据迁移 | T-001 采购配置完成 | 硬依赖 | 配置测试通过并出具报告 | 李四 | 第6周周三 | 未开始 |
| T-003 | 财务模块联调 | 客户IT服务器资源 | 外部依赖 | 资源到位并开通权限 | 王五 | 第7周周一 | 有风险 |
| T-004 | 生产模块测试 | T-002 仓储迁移完成 | 硬依赖 | 迁移数据校验通过 | 赵六 | 第8周周五 | 未开始 |
2. 依赖变更通知模板
当依赖的时间、范围或标准发生变化时,用这个模板通知所有受影响方:
- 变更编号:CHG-2024-XXX
- 变更依赖:哪条依赖发生了变化
- 变更内容:具体变了什么(时间/范围/标准)
- 变更原因:为什么变
- 影响评估:影响哪些下游任务,影响程度如何
- 应对措施:需要下游做什么调整
- 通知对象:所有受影响的任务负责人
- 确认要求:接收方需在24小时内确认已知悉
3. 每日阻塞点同步清单
每日站会上,每个任务负责人回答三个问题:
- 我今天需要谁的什么交付才能推进?(我依赖谁)
- 我今天要给谁交付什么?(谁依赖我)
- 我当前有没有被阻塞?阻塞点是什么?(阻塞暴露)
这三个问题看起来简单,但坚持执行能解决大部分信息不同步的问题。关键是:阻塞点被提出后,必须有责任人和解决时限,不能只是"知道了"。
4. 依赖健康度检查表
每周做一次依赖健康度检查,用以下清单逐项打分:
| 检查项 | 检查标准 | 评分(1-5) |
|---|---|---|
| 依赖识别完整性 | 所有关键任务依赖是否已识别并录入 | |
| 交付标准明确性 | 每条依赖是否有明确的完成定义 | |
| 责任人清晰度 | 每条依赖是否指定了唯一责任人 | |
| 状态更新及时性 | 依赖状态是否在变更后24小时内更新 | |
| 阻塞响应速度 | 阻塞点从暴露到有应对方案的平均时长 | |
| 缓冲设置合理性 | 关键依赖是否设置了合理的时间缓冲 |

九、结语:从管任务到管依赖,是实施团队效率提升的关键跃迁
回到开头那个项目。后来我们重新梳理了所有依赖关系,建立了每日阻塞点同步机制,在关键节点设置了缓冲。项目的最后六周,关键路径任务延迟率从38%降到了12%。
这个变化不是因为我们让每个人工作得更快,而是因为我们减少了任务之间的等待和返工。实施团队的效率瓶颈,从来不在个体速度,而在协作界面上。
如果你今天只能做一件事,我建议你:把当前项目中所有"等待中"的任务列出来,追问每个等待的上游依赖是什么、责任人是谁、交付标准是什么。这一个动作,就能让你看到大部分效率损失的真正来源。
如果你今天能做三件事:
- 列出所有任务的依赖关系,画出第一版依赖关系矩阵
- 为每条关键依赖定义交付标准,并由接收方确认
- 在明天的站会上,让每个人回答"我依赖谁、谁依赖我、我被什么阻塞了"
依赖管理不需要一步到位,但需要从今天开始。从0到1的关键不是完美,而是开始。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:依赖冲突怎么做?实施团队效率提升:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435314
读者评论
文章把实施团队的依赖冲突归结为信息问题和责任问题,这个判断很准。我经历过类似项目,确实不是技术难,而是没人知道上游到底交付了没有,等发现时已经晚了。
五层模型里最认同第三层‘定义完成标准’。很多冲突就是交付方觉得完成了,接收方觉得不能用。让接收方确认DoD这一条,能省掉大量返工。
案例里用六周建设依赖管理体系,数据变化很实在。但我们团队规模小,可能不需要上工具,先把每日站会同步阻塞点做扎实,效果应该也不差。
外部依赖那部分值得警惕。第三方接口延迟两周没人同步,这种问题在跨公司协作里太常见了。预留30%-50%缓冲虽然保守,但总比最后救火强。
文章对‘催’的批判很到位。催进度确实是最低效的方式,依赖状态透明化才是根本。不过要让团队养成主动同步的习惯,前几周的执行力很关键。
