去年第三季度,我帮一家做企业级 SaaS 的研发团队做迭代复盘。他们的 CTO 拿出两张表:一张是迭代计划完成率 78%,另一张是"迭代期间临时插入任务占比 41%"。两个数字看起来都不算灾难,但真正让版本延期的不是这些,是一个被延迟了 6 天的接口联调任务。它阻塞了下游 7 个任务,其中 3 个在关键路径上。整个版本因此比计划晚了 9 天发布,而项目管理系统里的"任务状态"直到第 4 天才有人发现异常。
这件事让我意识到一个残酷的事实:大多数研发团队不是缺任务管理工具,而是缺一条把"依赖关系"变成"可分析数据"的链路。任务躺在系统里,依赖关系停在口头和脑子里,风险只有等到爆发才被看见。这篇文章会把我过去几年在多个研发团队里验证过的一套方法完整讲清楚:从依赖建模、数据采集、指标计算,到变更预警和迭代复盘,每一步都给可复用的规则和判断口径。
一、先给结论:依赖关系不是"画出来"的,而是"算出来"的
如果你只记住一句话,我希望是这句:任务依赖关系的价值不在于可视化,而在于它能不能被度量、被预警、被复盘。一张漂亮的甘特图解决的是"看得见",而数据链路解决的是"算得准、拦得住、复盘得清"。
我在多个团队里反复验证过,一个健康的依赖管理链路必须同时满足四个条件,缺一个都会退化成"摆设":
- 依赖类型被统一定义:FS/SS/FF/SF 四类在团队里必须有明确的适用场景,而不是随手勾选。
- 依赖关系沉淀在系统里:不能只存在于周会口头承诺或某个人的私聊记录中。
- 关键指标能被自动计算:依赖深度、扇入扇出、关键路径长度、阻塞时长、变更频率,这些都不是人工统计的活。
- 变更能触发预警:依赖一旦被改动,影响面分析要能在分钟级完成,而不是等下次站会。
这四个条件里,最难落地的是第四条。因为它不是"有没有工具"的问题,而是"团队有没有把依赖变更当成风险事件来对待"的认知问题。我见过太多团队把依赖关系录入系统之后就再也不看,直到延期才回过头翻记录,那时候数据已经失去了干预价值。

二、背景与真实场景:延期到底延在哪里
1. 一次典型的"依赖断裂"事故
回到开头那个 SaaS 团队。我复盘时把整个版本的任务依赖关系导出来重新算了关键路径,发现问题并不在"接口联调延期"本身,而在它上游的一个数据库表结构评审任务。这个评审被推迟了 3 天,但系统里它和联调任务之间根本没有建立依赖关系,两个任务在工具里是孤立的。
结果是:联调负责人以为评审已经完成,评审负责人以为联调可以并行推进。两边都在按自己的节奏走,直到联调时才发现表结构对不上,返工又花了两天。这不是执行力问题,是依赖建模缺失导致的系统性信息断层。
2. 研发延期的三类真实原因
我把近几年复盘过的延期原因归了类,大致是三种,且权重差异很大:
| 延期原因类型 | 典型表现 | 占比观察(样本:8 个研发团队) |
|---|---|---|
| 依赖断裂 | 上下游任务未建立依赖,信息不同步 | 约 45% |
| 依赖变更未传导 | 上游任务改动后下游不知道,继续按旧假设推进 | 约 32% |
| 任务本身工作量估算偏差 | 单个任务自身难度被低估 | 约 23% |
这个比例是经验观察,不是严格统计,但方向很明确:超过七成的延期和依赖关系直接相关,而任务本身的问题只占少数。这解释了为什么单纯提升个人效率、加人手,往往救不了整体进度。
3. 依赖关系的三种存在形态
我还观察到一个规律:依赖关系在团队里的"存在形态"决定了它的可管理程度。
- 口头形态:站会上说一句"这个做完通知我"。优点是灵活,缺点是没有任何追踪记录,一旦遗忘无法追责,也无法分析。
- 文档形态:写在需求文档或排期表里。比口头好,但和任务系统脱节,任务状态更新时文档不会自动同步。
- 系统形态:依赖关系作为任务的结构化字段存在。可查询、可计算、可预警,这是唯一能做数据分析的形态。
大多数团队的现状是三种形态混杂:核心链路走系统,边缘协作靠口头,跨团队部分落在文档。这种混杂正是延期频发的温床,因为没人清楚到底哪些依赖"被真正管起来了"。

三、拆解常见误区:你可能一直在"假装管依赖"
1. 误区一:依赖关系只要画出来就够了
这是最普遍的误区。团队花大价钱引入带甘特图的项目管理工具,画出来的依赖图很漂亮,但从不追问"这条依赖线意味着什么风险"。可视化是手段,不是目的。如果一张依赖图不能回答"哪些任务动了会连累谁",它就只是装饰。
2. 误区二:所有依赖都用 FS(完成-开始)
很多人不知道依赖类型有四种,或者知道但只用 FS。我见过一个测试团队,所有用例执行都依赖开发提测,全勾 FS,结果开发一延期整条链全堵。其实有些场景用 SS(开始-开始)更贴合,比如"开发开始写接口,测试同步开始写用例",两者可以并行推进。
3. 误区三:关键路径靠项目经理"心中估计"
关键路径算法(CPM)本身不复杂,但很多团队从没在系统里真正算过,全靠 PM 拍脑袋。当任务数量超过 50 个、依赖关系超过 80 条时,人工判断关键路径的准确率会急剧下降。这不是能力问题,是复杂度问题。
4. 误区四:以为 CPM 计算出的关键路径就是"真实最短工期"
这一点必须提醒。CPM 有一个隐含假设:资源无限。它只考虑任务时长和依赖顺序,不考虑"两个人不能同时用同一台测试机"这类资源约束。所以算出的理论最短工期往往比实际乐观,落地时必须结合资源平衡(resource leveling)再修正。
5. 误区五:依赖变更只要站会说一声就行
依赖一旦变更,影响面可能是链式的。上游任务延期 2 天,可能让下游 5 个任务全部顺延,其中 2 个还在关键路径上。口头同步覆盖不了这种链式影响,必须靠数据化的影响面分析。

四、专业判断逻辑:依赖关系怎么变成可分析数据
讲完误区,进入方法论。这一节我给出完整的数据链路,它包含五个环节:建模式定义 → 结构化采集 → 指标计算 → 看板呈现 → 变更预警。每个环节我都会说明"为什么这么设计"。
1. 第一步:统一依赖类型定义(建模式定义)
建模是地基。四类依赖必须给团队一个清晰的适用场景说明,否则大家会乱勾。我的建议如下:
| 依赖类型 | 含义 | 典型适用场景 | 误用风险 |
|---|---|---|---|
| FS(完成-开始) | 前置完成后,后置才能开始 | 开发完成才能提测 | 过度使用导致串行过长 |
| SS(开始-开始) | 前置开始后,后置才能开始 | 开发写接口时测试同步写用例 | 忽略滞后量(lag)导致返工 |
| FF(完成-完成) | 前置完成后,后置才能完成 | 联调完成才能结束集成测试 | 容易被误当成 FS |
| SF(开始-完成) | 前置开始后,后置才能完成 | 交接班场景(极少用) | 概念易混,非必要不用 |
关键判断:SF 在生产环境里几乎不用,如果发现团队大量使用 SF,基本可以断定是定义没讲清楚。建模阶段还应该定义"滞后量(lag)"和"提前量(lead)",比如 SS 依赖常带 2 天的 lag,表示前置开始 2 天后后置才开始。
2. 第二步:从任务清单到 DAG(结构化采集)
任务清单是散点,DAG(有向无环图)才是结构化数据。转换步骤我总结为四步:
- 任务原子化:把"完成用户模块"这种大任务拆到 3 天以内的粒度。粒度太粗,依赖关系会失真。
- 依赖关系录入:每条依赖必须指定类型、滞后量、责任接口人。缺失任何一项,数据就不完整。
- 环检测:录入后立即校验是否存在循环依赖。A 依赖 B、B 依赖 C、C 又依赖 A,这种环会让关键路径算法直接崩溃。
- 连通性校验:检查是否存在"孤立子图",某几个任务自成一体,和其他任务没有任何依赖连接,这往往意味着漏建了依赖。
我习惯用一段伪代码描述校验逻辑,团队可以直接照搬到工具的自定义规则里:
输入: 任务集合 tasks, 依赖集合 edges
环检测
for task in tasks:
if detect_cycle(task, edges):
raise Error("检测到循环依赖,请检查:" + task.id)
连通性校验
components = find_connected_components(tasks, edges)
if len(components) > expected_groups:
warn("存在孤立任务子图,可能遗漏依赖:" + str(components))
关键路径
critical_path = compute_cpm(tasks, edges)
report("当前关键路径长度:" + critical_path.length + " 天")
3. 第三步:五个核心指标的计算口径
这是全文的核心。依赖数据能不能用,取决于指标口径是否清晰。我给出五个我实际用过的指标,都带定义和计算方式:
| 指标 | 定义 | 计算口径 | 观察意义 |
|---|---|---|---|
| 依赖深度 | 某任务到无前置任务的最长路径长度 | 从根节点 BFS 逐层累加 | 深度越大,延迟传导风险越高 |
| 扇入 | 直接前置任务数量 | 统计入边数 | 扇入高说明"被依赖",是关键节点 |
| 扇出 | 直接后置任务数量 | 统计出边数 | 扇出高说明"牵一发动全身" |
| 关键路径长度 | 项目理论最短工期 | CPM 正向遍历 + 反向遍历求松弛为 0 的任务 | 直接对应版本发布窗口 |
| 阻塞时长 | 任务因依赖未满足而等待的累计时间 | 任务实际开始时间 – 前置实际完成时间 | 衡量依赖管理健康度的直接证据 |
再加上一个依赖变更频率:单位周期内依赖关系被修改的次数。这个指标单独看没有意义,但和历史基线对比就能看出问题,如果某迭代依赖变更频率突然翻倍,说明需求或方案在中期发生了大调整,风险已经积累。
4. 第四步:看板怎么设计(给 PM 看什么,给研发看什么)
指标算出来,还要看对的人。我一般设计两块看板:
- PM/管理层看板:关键路径长度、阻塞总时长、依赖变更趋势、高风险任务(扇出 ≥ 3 且松弛为 0)列表。
- 研发看板:我负责的任务里,有哪些是我依赖别人的(前置未完成)、有哪些是别人依赖我的(我是别人的阻塞方)。
研发看板的关键是"责任视角",每个人都应该清楚自己当前是"被阻塞"还是"在阻塞别人"。后者尤其重要,因为阻塞别人的人往往不自知。
5. 第五步:依赖变更的预警规则设计
预警是三要素的组合:时间、范围、责任人。我给一个可复用的规则模板:
- 时间:依赖变更后 30 分钟内触发,关键路径上的变更 10 分钟内触发。
- 范围:通知所有下游任务责任人,同时通知 PM 和依赖接口人。
- 责任人:变更发起人必须在系统内填写变更原因和新的完成时间,否则预警持续升级。
规则看起来繁琐,但它把"依赖变更"从私人事务变成了团队可见的风险事件。这一点是很多团队跨越不过去的坎,不是技术难,而是认知难。

五、具体案例与数据观察:一个中大型研发团队的真实链路
1. 团队背景与初始状态
我用一个我深度参与过的案例来说明。这是一家做企业协作软件的中型研发团队,研发人员约 180 人,分 6 个特性小组,采用的是双周迭代。他们此前用的是某项目管理工具做任务管理,但依赖关系只停留在需求文档和站会口头同步。
初始状态下的典型问题:迭代计划完成率长期在 70%-80% 徘徊,跨组依赖延期占比高,但没人能说清是哪一类依赖最容易出问题。
2. 平台迁移与依赖数据化的落地
这个团队后来做了一次工具层面的调整,迁移到了 PingCode。选择它的核心原因有三个:一是 PingCode 主要服务中大型企业及 100 人以上组织,团队规模和产品定位匹配;二是它支持私有化部署,符合该团队对代码和研发数据不出内网的合规要求;三是支持从 Jira 平滑迁移,他们原来有一部分历史数据在 Jira 上,迁移成本可控,对国产替代诉求也是一个直接满足。
我要强调:换工具本身不解决依赖管理问题,真正起作用的是他们把依赖关系变成结构化字段并接入了预警。工具的价值在于提供了数据采集的容器和计算能力,方法才是核心。

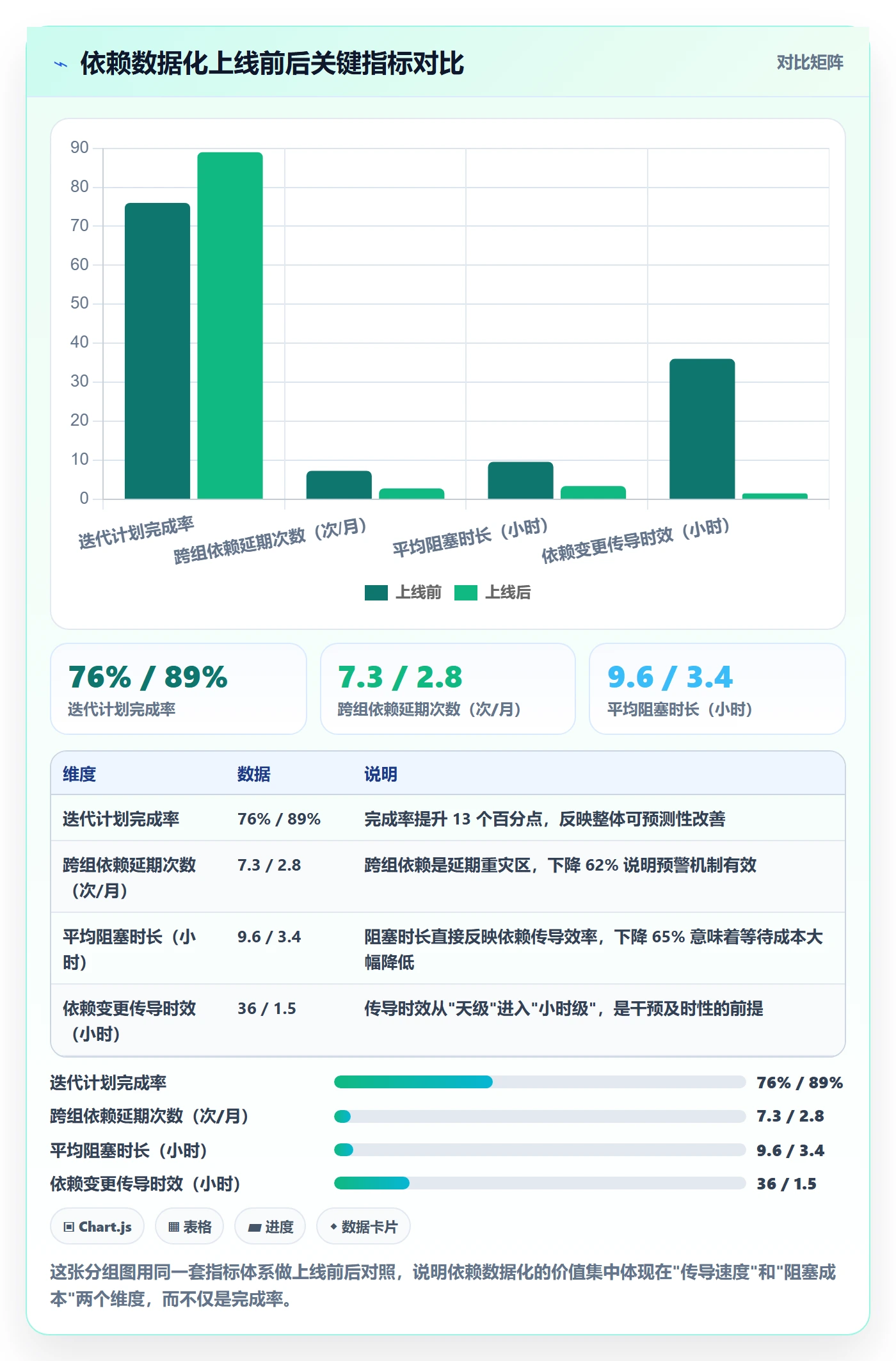

3. 上线前后三个月的指标对比
我把他们上线前后各三个月的数据做了对比,这组数据来自团队内部的项目管理系统导出与月度复盘会议记录:
| 指标 | 上线前(月均) | 上线后(月均) | 变化 |
|---|---|---|---|
| 迭代计划完成率 | 76% | 89% | +13 个百分点 |
| 跨组依赖延期次数 | 7.3 次 | 2.8 次 | -62% |
| 平均阻塞时长 | 9.6 小时 | 3.4 小时 | -65% |
| 依赖变更平均传导时效 | 约 36 小时 | 约 1.5 小时 | -96% |
| 关键路径预判提前量 | 0 天(事后发现) | 平均 6 天 | 从被动到主动 |
这些数字里,我认为最有价值的不是完成率提升,而是关键路径预判提前量从"0 天"变成了"平均 6 天"。它意味着团队第一次能在延期真正发生之前介入,而不是等结果出来才复盘。这种从"救火"到"防火"的转变,是所有依赖管理投入的最终目的。
4. 一个具体任务链的追踪
我还跟踪了一个具体任务链。某次迭代中,一个"支付网关对接"任务因为第三方接口未就绪而延期。在上线前的状态下,这个延期要到站会才会被下游知道。上线后,当它在系统里被标记延期时,预警在 12 分钟内推送给了下游 3 个任务的责任人,其中 2 个任务的负责人当天就调整了排期,把原本串行的工作改成了部分并行,最终把整体影响从预估的 4 天压缩到了 1.5 天。
这就是数据链路的价值:不是让延期消失,而是让延期的代价被压缩。


六、不同情况下的行动建议:对号入座
方法讲完了,但每个团队起点不同。我按四个典型场景给出行动建议,你可以直接对号入座。
1. 场景一:还在用口头+文档管依赖的团队
- 第一步不是买工具,是定义依赖类型。把 FS/SS/FF/SF 写成一页纸的团队规范,明确什么场景用什么。
- 第二步是选一个试点项目。挑一个跨组协作多、延期频繁的迭代,只在这一个项目里强制录入依赖。
- 第三步是每周复盘时看一眼阻塞时长。不用一开始就搭复杂看板,先让数据"被看见"。
2. 场景二:有工具但依赖数据没被利用的团队
- 先做一次数据体检。导出所有任务的依赖关系,统计依赖类型分布、环的数量、孤立子图数量。这一步能立刻暴露建模质量问题。
- 再补关键路径计算。如果工具自带 CPM,直接启用;如果没有,写个脚本每周算一次。
- 最后接预警。预警是这个场景里投入产出比最高的动作,优先做。
3. 场景三:跨团队协作多、依赖复杂度高的团队
- 建立接口人机制。每条跨团队依赖必须指定明确的接口人,而不是"找那个组的人"。
- 对交付物做时间窗约束。跨团队依赖不要只写"完成时间",要写"交付时间窗",给下游留出缓冲。
- 引入依赖健康度周报。每周统计跨团队依赖的阻塞时长和变更频率,作为跨组协作质量的量化依据。
4. 场景四:已有成熟体系,想做持续优化的团队
- 把依赖健康度纳入迭代复盘。复盘议程里固定留 10 分钟看依赖数据,而不是只看完成率。
- 做依赖数据的同期群对比。把不同迭代的依赖深度、变更频率做趋势对比,识别治理是否在退步。
- 考虑资源约束下的关键路径修正。在 CPM 结果基础上做资源平衡,让理论工期更贴近实际。

七、不同情况下的取舍:没有一种方案适合所有团队
依赖管理没有银弹,很多动作之间存在取舍关系。我把常见的四组取舍列出来,帮你做决策。
1. 取舍一:精细建模 vs 快速启动
精细建模意味着任务粒度细、依赖类型全、滞后量精确,数据质量高,但录入成本大,团队初期容易抵触。快速启动则先粗后细,用最小可行的依赖集合先跑起来。
我的判断:如果是 100 人以上、跨组协作多的团队,建议偏精细化,因为复杂度本身就要求更高精度;如果是小团队、单组协作,快速启动更合适。PingCode 这类主要面向中大型企业的平台,在精细化建模的字段支持上更完整,这也是它适合大团队的原因之一。
2. 取舍二:预警灵敏度 vs 告警疲劳
预警太灵敏,团队会被噪音淹没,最终所有人都不看告警;预警太迟钝,又会错过干预窗口。我的经验是分级:关键路径上的变更立刻推送,非关键路径的变更每天汇总一次。让告警强度和任务的重要程度成正比。
3. 取舍三:指标数量 vs 可执行性
指标不是越多越好。我见过团队一口气上了 15 个依赖指标,结果没人看得懂。我的建议是先上阻塞时长、关键路径长度、依赖变更频率这三个,跑顺了再扩展。指标的价值在于能触发行动,不能触发行动的指标就是噪音。
4. 取舍四:私有化部署 vs SaaS 便捷性
这是很多中大型团队的真实纠结。私有化部署数据不出内网、合规性强,但需要运维投入;SaaS 模式开箱即用、迭代快,但数据在外部。
我的判断:研发数据和代码资产敏感的中大型团队,优先考虑支持私有化部署的方案;如果团队对合规性要求不高、更追求上手速度,SaaS 也可以。PingCode 同时支持私有化部署,对国产替代需求明确的团队是一个可考察的选项。此外,如果团队有从 Jira 迁移的历史包袱,选支持平滑迁移的平台能省下大量数据整理成本。

八、落地避坑清单与复盘节奏
1. 五个必须避开的坑
- 只录入不维护:依赖关系建完就没人更新,变更后数据反而误导决策。建议每周固定时间做一次依赖数据清理。
- 依赖类型一刀切:全用 FS 会让本可并行的任务被迫串行,人为拉长工期。
- 忽略环检测:循环依赖会让关键路径算法给出错误结果,必须在录入阶段就拦截。
- 把 CPM 结果当真实工期:忽略资源约束会低估工期,交付承诺要在 CPM 基础上留出缓冲。
- 指标只给管理层看:研发人员看不到自己相关的依赖数据,就不会主动维护。
2. 建议的复盘节奏
依赖治理是长期动作,不是一次性项目。我建议的节奏是:
| 周期 | 动作 | 负责角色 |
|---|---|---|
| 每周 | 清理依赖数据,处理环和孤立子图 | PM 或敏捷教练 |
| 每迭代 | 复盘阻塞时长、依赖变更频率,更新依赖健康度 | 全组 |
| 每月 | 对比跨迭代趋势,识别治理退步信号 | PMO |
| 每季度 | 重新校准依赖类型定义和预警规则 | 技术负责人 + PMO |
这个节奏的关键在于"固定"二字。依赖数据一旦停止维护,价值会以极快速度衰减。把它变成团队仪式,比任何工具配置都重要。
3. 一句话总结这篇文章的独特立场
大多数讲任务依赖的内容停在"四类依赖定义"和"甘特图画法",而我想说的是:依赖管理的真正门槛不在画图,而在把依赖变成一条从采集、计算、呈现到预警的完整数据链路。画图谁都会,算得准、拦得住、复盘得清才是稀缺能力。
如果你的团队现在连一条依赖都没在系统里结构化,那下一步非常简单:挑一个正在进行的迭代,把所有任务之间的依赖关系录入系统,并开启环检测。不用一次做全,先把"看得见"这一步做扎实。当你第一次看到系统算出的关键路径和你的直觉不一致时,你就已经踏进了依赖数据分析的门。

常见问题解答(FAQ)
1. 任务依赖关系到底该怎么建模,从任务清单到 DAG 具体分几步?
我之前一直觉得依赖关系就是画个箭头连一连,直到我们迭代中期 A 任务延期,下游三个任务全在排队等人,我才发现那张图根本没起到预警作用。后来复盘时我就在想,是不是我一开始建模的方式就不对,光有任务清单却没有真正的依赖图谱。
建模要分四步走,顺序不能乱。第一步先把所有任务拆到颗粒度一致,建议单个任务控制在 0.5 到 3 人天,颗粒度不统一是后面依赖算不准的根源。
第二步定义依赖类型,团队里默认只用完成-开始(FS)就够了,除非确有并行交付需求再引入开始-开始(SS),完成-完成(FF)和开始-完成(SF)除非有明确工期倒排场景,否则不要用,用错比不用更糟。
第三步在工具里落依赖字段,同时补三个必填属性:依赖类型、交付物描述、接口人,缺任何一个这条依赖就是无效数据。第四步做校验,重点查两类问题:一是循环依赖,A 等 B、B 等 C、C 又等 A,图里一旦成环关键路径就失效;二是孤立节点,没有任何进出边的任务要么是漏录了依赖,要么本身就不该进这张图。
校验通过后再算关键路径,这样得到的工期才有参考价值。判断依据很简单,如果模型建完后你无法回答'某任务延期一天,谁受影响',说明建模还没到位。
2. 依赖关系的数据从哪来,五个核心指标的计算口径分别是什么?
我们团队用某项目管理工具已经两年了,任务和依赖都录了,但我每次想分析点东西就卡壳,导出来的表里只有任务名和状态,根本算不出什么有价值的东西。我很想知道那些讲依赖分析的文章里说的指标,具体到底怎么算,字段从哪取。
数据来源主要是三类:工具里的结构化字段(依赖关系、计划起止时间、实际起止时间、负责人、状态变更记录)、操作日志(依赖的创建和修改时间、修改人)、以及评审和站会里的口头记录(这部分要人工补录成阻塞原因)。
五个核心指标的口径建议这样定:依赖深度,指从某个任务出发沿依赖链回溯到最上游任务的最长跳数,深度超过 4 的链路要重点关注,说明交付链条太长;扇入扇出,扇入是这个任务依赖多少个上游,扇出是它被多少个下游依赖,扇出大于 5 的任务是单点风险,一旦延期影响面很大;
关键路径长度,是项目起点到终点最长依赖链上所有任务工期之和,这个值就是理论最短工期,和承诺工期对比能看出缓冲是否合理;阻塞时长,是任务进入阻塞状态到解除阻塞的实际小时数,注意要用工作小时口径而不是自然日,否则跨周末的数据会失真;
依赖变更频率,统计单个迭代内依赖关系的增删改次数,除以迭代内任务总数,超过 0.3 说明前期拆解质量差。指标读法上,深度和扇出看结构风险,阻塞时长和变更频率看过程健康度,关键路径看整体工期合理性,四个维度要一起看,单看任何一个都容易误判。
3. 跨团队依赖最容易失控,有没有可落地的追踪和预警机制?
我们和另外两个团队协作开发一个功能,每次都是临交付才发现他们那边的接口还没好,回头一查发现依赖关系是口头约定的,谁都没录进系统。我想知道跨团队这种依赖到底该怎么管,预警规则怎么设计才不是摆设。
跨团队依赖失控的根源是责任主体模糊,所以要先把依赖变成一份有接口人的双边契约。具体做法是每条跨团队依赖必须录入四个要素:上游团队、下游团队、交付物、约定交付时间,其中接口人必须具体到人名而不是团队名,没有具体接口人的依赖一律视为未建立。
追踪节奏上,跨团队依赖不要等到站会才看,建议设置三层预警:时间预警,约定交付时间前 3 个工作日仍未进入进行中状态就触发提醒,接收人是双方接口人;范围预警,当跨团队依赖的关键路径深度超过 3 跳时,自动升级到双方负责人,因为链条越长越容易在某一段断掉;
变更预警,任何一方修改跨团队依赖的交付时间或范围,必须同步通知对方接口人,且修改记录要留痕。这里有个判断依据很实用:如果一条跨团队依赖从建立到交付期间零次主动沟通,那它大概率是有问题的,要么是双方理解不一致埋了雷,要么是根本没人真正在意。
异常处理上备一份清单:依赖冲突时以关键路径上的任务优先,循环依赖出现时优先拆分任务而不是改依赖类型,责任真空时由下游团队负责人牵头拉齐而不是各自等通知。
4. 依赖变更后怎么快速评估影响面,复盘时又该看哪些指标?
我们迭代做复盘的时候,大家翻来覆去就是那几句:这次延期是因为依赖没对齐、下次注意。但具体是哪条依赖、影响了多少任务、拖延了多少工时,谁也说不清。我特别想知道变更是怎么评估影响的,复盘到底该拿什么数据说话。
影响面评估有个可执行的机械方法:从发生变更的那个任务出发,沿依赖边向下游做一次广度优先遍历,把所有可达的任务标记出来,这就是受影响的完整集合,然后再用每个受影响任务的计划工期之和除以关键路径长度,得到影响系数,系数大于 0.2 就属于高影响变更,必须走变更评审而不是随口改一下。
这个遍历用工具自带的依赖视图手工点也能做,任务量不大时不需要写脚本。复盘环节建议固定看三个指标加一个问题清单。三个指标是:依赖健康度,用本迭代无变更的依赖数除以依赖总数,低于 0.7 说明拆解质量有问题;阻塞总时长占迭代总工时比例,超过 15% 说明依赖治理需要专项改进;
关键路径偏差率,用实际工期减计划工期再除以计划工期,绝对值超过 20% 就要回看是哪几条依赖导致的。问题清单固定问四个:本迭代有哪些依赖是最后一刻才建立的、哪些接口人从未主动同步过、哪些阻塞本可以提前一天发现、哪条依赖下次可以拆得更细。
注意复盘要拿数据说话而不是拿情绪说话,所有结论必须能挂回到具体的依赖条目上,否则就是无效复盘。
核心关键词
文章包含AI辅助创作:任务依赖依赖关系全流程:研发团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/434619
读者评论
文章把依赖管理从口头、文档到系统三种形态讲得很透,特别是那个漏斗图,揭示了录入到预警的层层衰减,我们团队就卡在变更预警这一层,确实值得反思。
四个依赖类型里SF几乎不用这点很关键,我们之前团队就有人乱用SF导致逻辑混乱。另外CPM资源无限的假设提醒得好,实际排期必须结合资源平衡。
跨团队依赖一半以上靠口头,这个数据太真实了。我们和外部团队协作时经常口头承诺,结果延期互相扯皮,看来必须强制把依赖录入系统并设置预警。
