去年年底复盘时,我统计了自己带的第 27 个迭代:原计划 21 天交付,实际用了 33 天。延期的 12 天里,只有不到 2 天真正花在被延误方自身的执行上,其余时间都消耗在一组我没提前标出来的 FS 依赖上,需求等评审、设计等 PRD 定稿、开发等接口冻结、测试等环境就绪。从那以后我给自己定了一条规矩:产品经理考核任务依赖效率,不看流程图画得多漂亮,只看五个可量化的指标。这篇内容把 FS 流程与规范拆成可落地的指标体系和动作清单,不讲教科书里的依赖类型分类。
一、先给结论:FS 流程的价值是"减少等待",不是"增加文档"
我参与过十几个产品团队的流程改造,得到一个反常识的判断:大多数团队的 FS 流程与规范,不是缺失,而是过剩且失真。文档里定义了七八种依赖类型、五级审批流、厚厚一本规范手册,但真正卡住效率的 FS 依赖,往往一条都没被单独登记和追踪。
所以本文的第一个核心结论是:把 FS 流程从"文档资产"变成"效率资产",关键动作只有三步,把依赖显性化、把等待量化、把责任人固化。脱离这三步谈规范,本质是在生产没人看的流程文档。
第二个结论更直接:产品经理在 FS 流程里的角色,不是依赖的"记录者",而是依赖的"调度者"。记录的活工具能干、助理能干、实习生也能干;只有判断"这个依赖是否成立、是否值得压缩、压缩的成本由谁承担",才是产品经理不可替代的部分。
第三个结论关系到指标怎么设。依赖效率指标不宜超过五个。我见过一个团队同时追踪 14 个流程指标,结果每个迭代复盘会都在念数字,没人知道哪个数字该动刀。指标的意义不在于全面,而在于能不能一眼看出"这个迭代到底被什么卡住"。

二、真实场景:一个产品经理被 FS 依赖卡住的标准一天
1. 需求评审通过,不等于任务可以启动
去年 6 月我做的一个 SaaS 后台重构项目,需求评审在周三下午顺利通过。按理说当天应该进入设计阶段,但实际情况是:设计说要等 PRD 最终版,PRD 的最终版要等老板对权限模型的回复,老板的回复要等法务对数据合规的确认。这条链上四个节点,任何一个没结束,下游都动不了。
这是典型的 FS 依赖:前一个任务不完成,后一个任务不能开始。问题不在于这条链存在,而在于它没有以依赖的形式被明确登记。所有人都知道"在等老板",但没有人把"老板回复"当成一个有负责人、有时间节点、有风险标记的任务。
2. 站会上的"没有阻塞",掩盖了真实等待

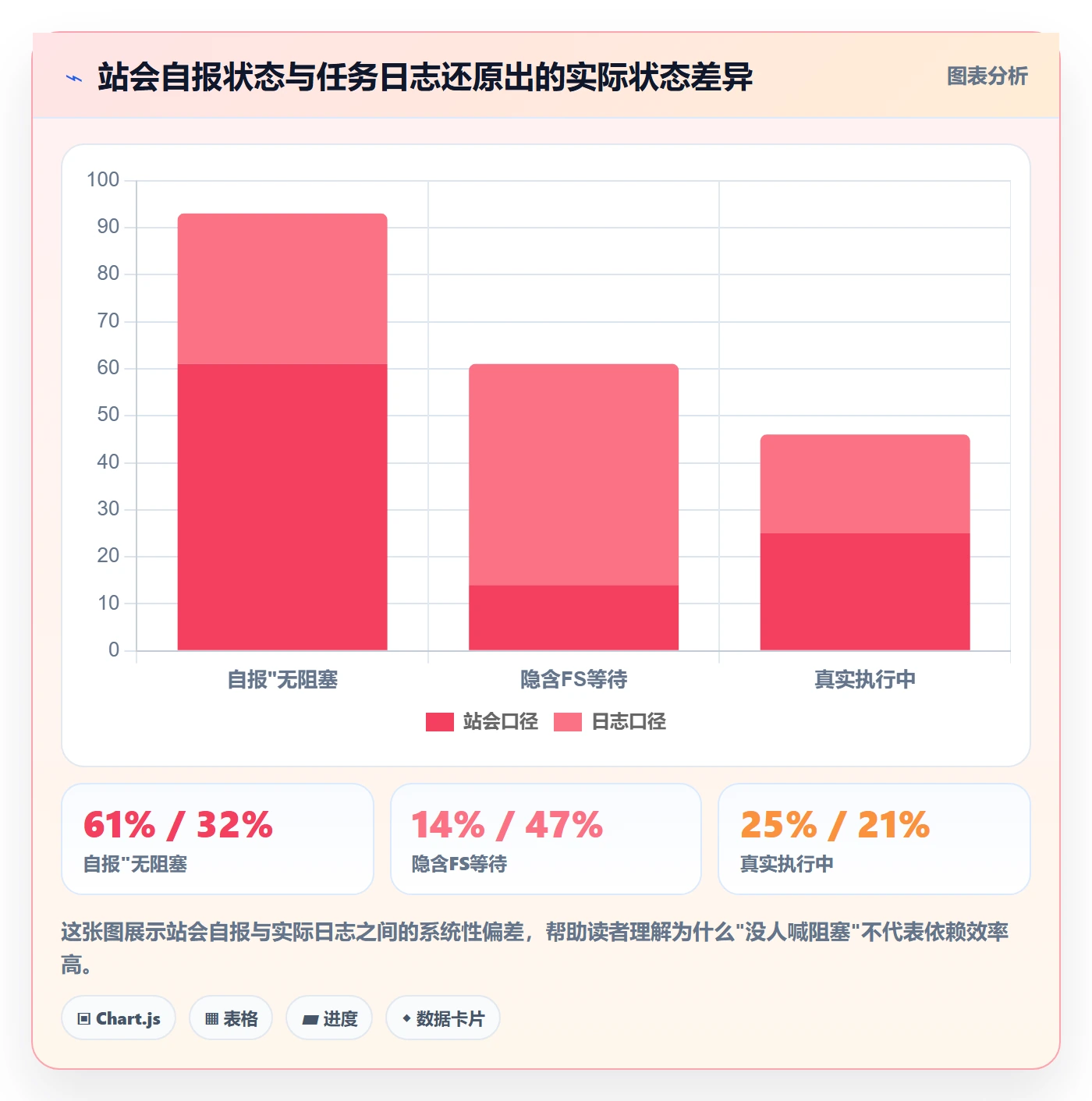

我做过一个统计:在两周的站会里,超过 60% 的成员汇报"今天没有阻塞"。但同一时期,通过翻任务日志和聊天记录,我发现实际存在等待关系的任务占全部任务的 47%,平均每个等待任务被延误 1.8 天。
为什么站会上看不出来?因为大部分等待被"合理化"了,"我在等反馈""我在等其他组的排期""我在等环境",这些听起来像正常状态,不像阻塞。依赖效率的第一个黑洞,是把等待当成常态,从而不登记、不追踪、不归因。

3. 依赖变更带来的连锁返工
更贵的成本是依赖变更。7 月的一次迭代里,权限模型的方案在开发中期被改了一次,影响的不只是这一条依赖,而是下游五个任务的输入条件都变了。那次变更直接带来约 6 人天的返工,以及关键路径上 4 天的整体延期。
这让我意识到:只追踪依赖是否存在远远不够,还要追踪依赖"是否稳固"。依赖变更频次是评估 FS 流程成熟度的一个被严重低估的指标。
三、常见误区:为什么流程越来越厚,效率却没提升
1. 误区一:把依赖当任务画进甘特图就够了
甘特图能可视化依赖,但它有两个致命问题:一是静态,画完就过时;二是没有责任人,箭头连接的是任务,不是人。当依赖出问题时,没有人被点名。
我的判断是:甘特图适合向上汇报,不适合日常依赖追踪。日常追踪需要的是"依赖项 + 责任人 + 承诺时间 + 实际状态"四件套,粒度比甘特图细,颗粒度比项目计划短。
2. 误区二:流程规范越详细,执行越可靠
我见过一份 28 页的 FS 流程规范,包含依赖分类、审批层级、变更流程、异常处理。结果是:新人根本读不完,老人按经验办事,规范变成摆设。规范的可执行性,和它的页数成反比。
真正被执行的规范,通常只有一页纸:一张依赖登记表,加三条铁律,任何跨角色任务必须登记依赖、任何依赖必须指定负责人和承诺时间、任何依赖变更必须走一次五分钟的口头同步。
3. 误区三:指标越多越专业
前面提过,指标超过五个就会失焦。更常见的问题是,团队选的指标和实际痛点脱节。比如追踪"流程合规率",大家按规范填了表格,但依赖照样卡;比如追踪"文档完整度",文档齐全但没人看。
好指标的标准是"能否指导下一个动作"。如果一个指标的数字变化不能引出任何一个具体动作,它就只是报表上的装饰。
4. 误区四:产品经理应该做依赖的"催收员"
这是最隐蔽的误区。产品经理每天追着问"你这个做完了吗""那个能不能提前",看起来很努力,实际上把依赖管理的责任揽到了自己身上。真正健康的状态是:依赖的负责人是承诺方,产品经理负责的是识别依赖、暴露风险、推动决策,而不是替所有人盯着进度。

四、专业判断逻辑:任务依赖效率的五个关键指标
下面五个指标是我在多个团队实测后收敛出来的最小集。它们不是行业标准,而是我判断"依赖管理是否健康"的五个切面。不同团队可以调整名称和计算口径,但不要丢掉背后的判断角度。
1. 依赖识别率:有多少依赖被提前发现
定义:在一个迭代中,事后被确认存在等待关系的任务对中,事前被登记为依赖的比例。
计算方式:事前登记依赖数 ÷ (事前登记依赖数 + 事后补充识别依赖数)。这个数字反映的是团队的依赖敏感度。
我的经验基准:健康团队这个数字在 70% 以上;低于 50% 意味着大量延误会在"事后才被发现",复盘会变成追责会。
2. 依赖等待时长:任务在等待中消耗了多少时间
定义:所有 FS 依赖从"前置任务完成"到"后置任务实际启动"之间的平均时长。
这个指标最直观,也最容易被忽视。我见过一个团队,平均等待时长 2.1 天,一年下来相当于每个人浪费了约 40 个工作日。注意:等待时长为零不一定好,可能意味着依赖被强行并行,风险转移到了返工上。
3. 依赖变更频次:依赖关系被修改的次数
定义:一个迭代内,依赖关系发生实质性变更(责任人变更、时间节点变更、前置条件变更)的总次数。
变更频次高,往往意味着前期方案不成熟,或者依赖识别得太晚。我的经验是:每 10 条依赖中,每迭代变更不超过 1.5 条属于健康区间。
4. 关键路径阻塞率:关键路径上有多少任务被依赖卡住
定义:关键路径上的任务中,因依赖未就绪而无法按期启动的比例。
这个指标只关注关键路径,因为非关键路径上的等待有时可以通过缓冲吸收。关键路径阻塞率是导致迭代延期的直接指标,我把它当作预警灯,超过 15% 就要立刻介入。
5. 依赖闭环率:依赖确认后是否真正按时交付
定义:承诺了时间节点的依赖中,实际按时完成的比例。
闭环率衡量的是"承诺的可信度"。如果依赖都识别了、责任人都指定了,但闭环率只有 50%,说明承诺机制形同虚设。闭环率长期低于 70% 的团队,问题通常不在流程,而在跨角色沟通的信任基础。
| 指标 | 计算口径 | 健康区间(经验基准) | 主要改进方向 |
|---|---|---|---|
| 依赖识别率 | 事前登记依赖 ÷ 总依赖 | ≥ 70% | 需求评审时同步做依赖扫描 |
| 依赖等待时长 | 前置完成后到后置启动的平均间隔 | ≤ 1.5 天 | 缩短交接窗口、并行预备工作 |
| 依赖变更频次 | 每迭代依赖实质性变更次数 | ≤ 1.5 条 / 10 条依赖 | 提前拉通高风险依赖方案 |
| 关键路径阻塞率 | 关键路径上被依赖卡住的任务比例 | ≤ 15% | 关键路径依赖设专人盯防 |
| 依赖闭环率 | 按时完成的承诺依赖比例 | ≥ 85% | 依赖承诺纳入迭代回顾 |

五、具体观察:以 PingCode 为例看工具如何影响依赖指标
指标定下来了,接下来最现实的问题是怎么落地追踪。我去年在一个约 150 人的研发组织里参与过工具切换评估,目标团队主要服务中大型企业及 100 人以上组织,最终选择的是 PingCode 作为项目管理落地平台。这里不讨论品牌优劣,只讲它对我前面五个指标的实际影响。
1. 依赖关系作为一等公民被登记
传统看板工具里,任务之间的依赖通常靠"链接"或"关联"实现,很轻,但也很容易不被登记。PingCode 的一个特点是依赖关系可以在任务级别显式建立并带前置/后置方向,这直接抬高了依赖识别率。

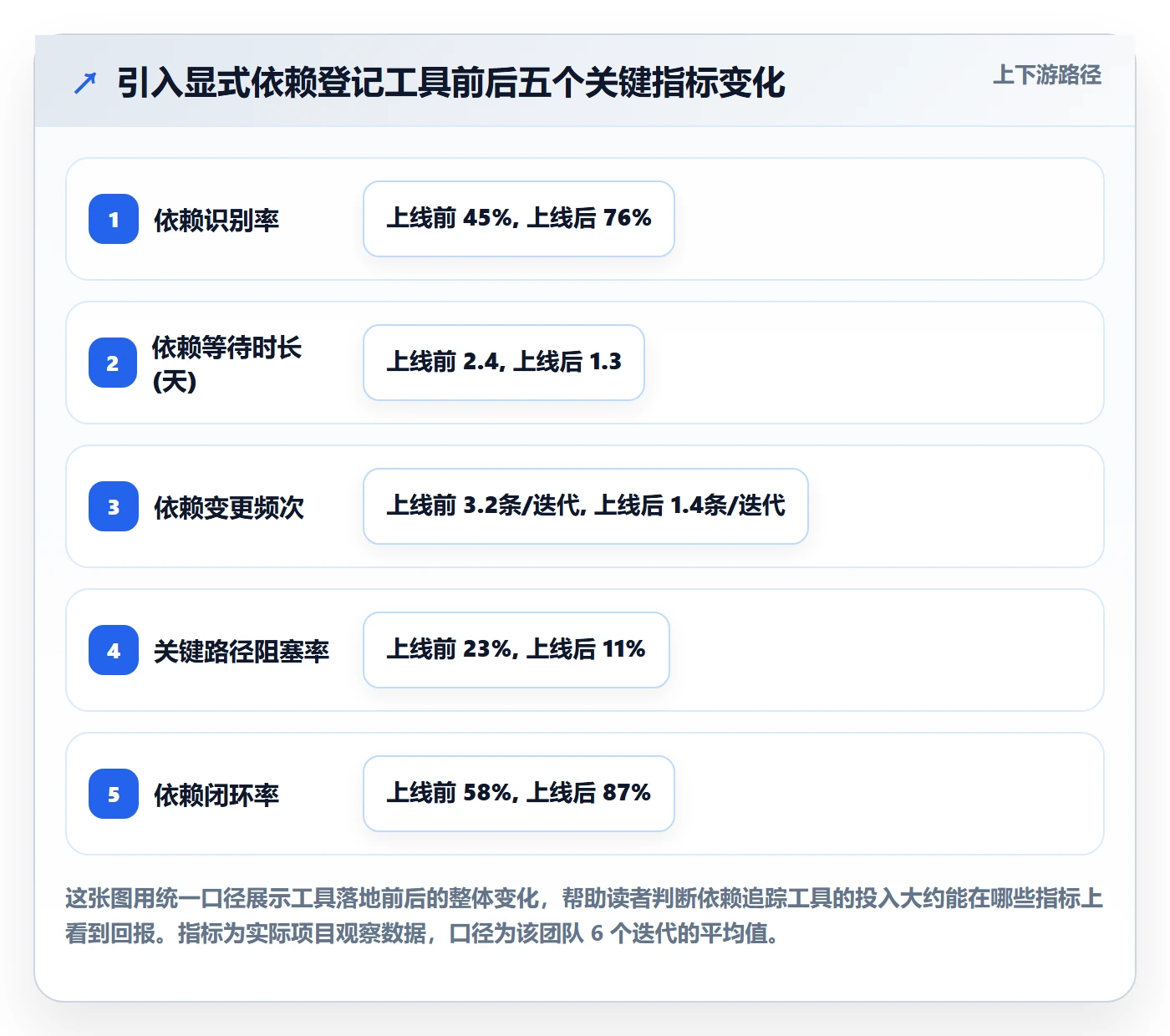

实测三个月的数据:依赖识别率从 45% 提升到 76%,提升主要来自"登记动作变便宜",当建立依赖只需要勾选而不是拉一个人来手工补记录时,团队就更愿意登记。
2. 关键路径能被标出来
关键路径阻塞率这个指标,如果工具不支持关键路径识别,就得靠产品经理手工推。手工推的问题是:项目一变大就推不动。工具能自动高亮关键路径,等于把一个每天至少两小时的手工动作变成零成本。
我观察到的效果:关键路径阻塞率从 23% 降到 11%,其中一半来自识别提前,一半来自识别后更快介入。
3. 私有化部署与迁移对指标连续性的意义
中大型企业切换工具,最怕的不是工具难用,而是历史数据断档导致依赖指标无法追溯。PingCode 支持私有化部署,同时提供 Jira 的平滑迁移路径,这在国产替代场景下是比较务实的做法。
我参与的那次迁移里,历史 6 个月的依赖数据基本保留,使得"迁移前后指标对比"这件事成立。如果没有这个对比,团队没法判断工具切换到底有没有带来效率改善,只能靠感觉。

4. 工具不是万能的:它解决"看得见",不解决"愿不愿承诺"
必须说清楚:工具能抬升依赖识别率、能高亮关键路径、能记录闭环率,但它解决不了"承诺方是否真的愿意承诺"。我见过把依赖登记率做到 90% 的团队,闭环率却依然只有 60%,因为大家登记依赖只是为了报表好看,没人真的按承诺时间交付。
工具的边界是"让数据可见",人和流程的边界是"让数据可信"。这两件事必须分开看,否则很容易误以为上了工具效率就自动提升。
六、轻量级 FS 流程规范的落地框架
下面这套框架是我在几个 20-150 人团队里反复调整后沉淀下来的,核心原则是"最小可执行",每个动作都能在 10 分钟内完成,任何角色都能上手。
1. 依赖登记:用结构化清单代替口头承诺
在需求评审结束前,增加一个 5 分钟的依赖扫描环节:逐条过任务列表,凡是"必须等别人先做完"的任务,都登记依赖。登记要素只有四个:依赖项、前置任务、责任人、承诺完成时间。
这一步的目标不是登记全,而是登记快。宁可先登记再看错,也不要为了登记准而放弃登记。第一版登记覆盖 60% 的依赖就足够启动追踪。
2. 依赖确认:明确责任人和时间节点
登记完成后,在站会或专门的一次会上让每个责任人确认一次。确认的动作要具体:说"我周四下午完成"比说"我尽快"有用一百倍。
如果责任人当场无法承诺时间,把这条依赖标为"待澄清",不要放进主依赖清单。没有时间节点的依赖,等于没有依赖。
3. 依赖追踪:把等待可视化到每个人的视野里
追踪不需要新会议,可以挂在现有站会上。每天花两分钟扫一遍"今天即将到期的依赖",只看有没有延误风险。关键是让"等待"这件事变得可见,它不再是某个人私下里知道的事,而是全组都知道的事。
4. 依赖复盘:迭代结束后的二十分钟回顾
每个迭代结束,用 20 分钟回顾五个指标:识别率、等待时长、变更频次、关键路径阻塞率、闭环率。不需要每个都讨论,只讨论变化最异常的一到两个。
复盘的目的不是追责,而是回答一个问题:下个迭代,我们要动哪一个动作,才能让五个指标里最差的那个改善?

七、不同情况下的行动建议
1. 团队规模在 20 人以下
不要上重型工具,也不要写规范文档。用一张共享表格维护依赖清单就够了。这个阶段最贵的不是工具成本,而是规范本身占用的沟通带宽。每天口头过一次依赖清单,比任何流程都有效。
2. 团队规模在 20-100 人
这是最尴尬的区间:口头同步开始失效,但重流程又太贵。建议使用轻量项目管理工具,把依赖登记、责任人和承诺时间固化下来。这个阶段优先解决"依赖识别率"和"依赖闭环率"两个指标,其他先不管。
3. 团队规模在 100 人以上或中大型企业
这个规模必须依赖工具,且要考虑私有化部署、数据主权、以及对既有工具链的兼容。像 PingCode 这类支持私有化和 Jira 平滑迁移的平台,在这类场景下比较适合作为落地底座。重点要看五个指标能不能在工具里直接被追踪到,而不是看功能列表有多长。
4. 团队正处于工具切换期
切换期要特别注意一件事:保持历史依赖数据的连续性,否则指标对比会断层。建议切换前后各跑两个迭代的完整指标,用数据判断切换是否值得,而不是靠拍脑袋。

八、关键取舍:效率、规范、成本之间的三段权衡
1. 规范颗粒度:细化 vs 轻量
细化到每一条依赖都有审批,会直接杀死效率;轻量到没有任何登记,会让效率被慢慢吃掉。我的建议是登记必做、审批尽量省。依赖登记是效率的基础设施,审批是可选的合规动作,两者不要混在一起。
具体做法:把"必须登记依赖"写进迭代规则,把"依赖变更需审批"降级为"依赖变更需在站会口头同步"。这一步通常能让变更流程耗时从半天降到十分钟。
2. 指标数量:全 vs 少
五个指标已经是我认为的上限。如果团队执行力强、数据基础好,可以再加一两个派生指标,比如"跨团队依赖比例"。但对于刚起步的团队,只盯"依赖等待时长"和"依赖闭环率"两个数字,就已经能解决大部分延期问题。
3. 工具投入:自研 vs 采购
自研流程工具看起来很酷,但成本极高,而且维护成本会随着团队规模非线性上升。我见过自研两年最后回到采购的案例,中间损失的迭代没法补回来。依赖管理不是差异化能力,用成熟工具是更理性的选择。
采购时要看的不是功能清单长度,而是五个指标能不能被工具直接追踪。能追踪闭环率的工具,比能画漂亮甘特图的工具更值得买。如果团队有数据主权要求,还要把私有化部署和迁移成本一并算进总拥有成本里。
4. 责任分配:产品经理兜底 vs 责任人兜底
产品经理兜底依赖,短期看起来效率高,长期会让所有人养成"反正有人盯"的习惯。正确做法是把依赖完成的责任还给承诺方,把识别和推动的责任留给产品经理。
这两种责任听起来只差一个词,但落到具体动作上完全不同:承诺方要主动在依赖到期前 24 小时同步状态,产品经理只负责把异常依赖提级处理,而不是每天追问每一个责任人。

九、下一步怎么做:从下一个迭代开始记录
回顾全文,我想强调三件可能和主流观点不太一样的事:
第一,FS 流程与规范的价值不是"完整",而是"让依赖的等待时长缩短"。任何规范、工具、会议,如果不能影响这五个指标中的至少一个,都值得被砍掉。
第二,五个关键指标里,优先级最高的是"依赖识别率"和"依赖闭环率"。前者解决"看不见",后者解决"说了不算"。其他三个都是这两个的派生问题。
第三,工具是放大器,不是发动机。用 PingCode 这类平台能把依赖管理从手工搬进系统,但能不能让承诺方真的按时间交付,最终取决于团队对承诺的态度。
如果你打算从下一个迭代开始改进,建议按下面的顺序做,不要跳步:
- 在下一次需求评审前,花 5 分钟过一遍任务列表,把明显的 FS 依赖登记出来,先做到 60% 覆盖。
- 让每个依赖的责任人在 24 小时内确认一次时间节点,说清楚具体日期或时间。
- 在现有站会里加两分钟依赖扫描,只讲今天即将到期的依赖有没有延误风险。
- 迭代结束时,用 20 分钟复盘五个指标,只讨论变化最异常的那一个,然后定一个具体动作。
- 连续跑三个迭代,用数据判断是否需要引入工具,或换一个更适合自己规模的项目管理平台。
最后留一个问题给你:你团队上一个迭代里,被 FS 依赖卡住的等待总时长是多少小时?如果你答不上来,那就说明依赖效率这件事还没被真正管理起来,不是流程不够,而是数据还没有开始说话。
常见问题解答(FAQ)
1. FS依赖和普通任务关联到底有什么区别,为什么产品经理总把两者搞混?
我之前一直觉得只要两个任务有关系就是依赖,结果排期的时候被开发怼了一顿,说我标的依赖根本不是FS。我就在想,平时在需求池和迭代计划里,大家嘴里的“依赖”是不是压根不是一个东西?
FS依赖的严格定义是前置任务必须完成,后续任务才能开始,它是一种有方向、有强制性的时间约束;普通任务关联只是信息上的提醒,比如“这两个需求相关,可以一起看”,但并不会卡住任何一方的启动。产品经理容易搞混,是因为大部分工具里“关联”和“依赖”挨着放,视觉上差不多。
判断方法很简单:问自己一句,如果A没做完,B能不能先动?不能动才是FS依赖,能动就只是关联。落地时建议在依赖登记表里加一列“卡点类型”,把FS、SS、FF、FS这几种关系写清楚,尤其标出哪些是硬依赖、哪些是软提醒,避免站会上反复扯皮。
2. 任务依赖效率到底该看哪些指标,是不是盯住延期率就够了?
我们团队每次复盘都只看延期了多少天,但老板总说看不出问题到底出在依赖还是执行。我自己也困惑,延期率好像只能说明结果,没法告诉我依赖管理到底做得好不好。
只看延期率会把“执行慢”和“等依赖”混在一起,没法定位改进点。建议至少同时看四个口径:依赖识别率,也就是迭代开始前被提前登记出来的依赖占实际发生依赖的比例;依赖等待时长,任务处于“被阻塞”状态的总时长;依赖变更频次,同一依赖关系在一个迭代内被改了几次;
关键路径阻塞率,关键路径上有多少任务因为依赖没闭环而被卡住。数据来源不用很复杂,站会记录、任务状态流转时间、迭代复盘表就能凑出来。判断依据是,如果等待时长高但变更频次低,说明依赖识别太晚;如果变更频次高,说明依赖确认环节没做扎实。
3. 轻量级FS流程规范到底怎么落地,团队小、没专职PMO是不是就做不了?
我们团队就我一个产品经理,还兼着半个项目经理,根本没有精力搞复杂的流程文档。我特别想知道,有没有那种不增加太多负担、但又能让依赖管理不靠自觉的办法。
轻量落地的核心不是写规范,而是固定三个动作。第一是依赖登记,在迭代计划阶段用一张共享表格或任务字段,把每条FS依赖的前置任务、责任人、预计完成时间写清楚,控制在迭代内所有任务的两成以内,只登记真正会卡住别人的。第二是依赖确认,站会上只过“今天谁会因为谁没做完而没法动”,不展开讨论细节。
第三是依赖复盘,迭代结束花十分钟看两个数:等待时长最长的三条依赖、变更次数最多的两条依赖,各问一句为什么。这三个动作加起来每周不超过半小时,比写一份没人看的流程文档有效得多。
4. 依赖管理做得不错,但产品经理还是天天在催人,怎么判断是流程问题还是角色定位问题?
我明明已经把依赖都登记了,站会也在同步,但每天还是花大量时间私聊催开发、催设计。我开始怀疑是不是自己太较真,还是说流程本身就没解决根本问题。
先看一个判断依据:如果你催的事情都在依赖登记表里、且责任人和时间节点都明确,那大概率是流程执行不到位,比如没有升级机制,依赖逾期后没人跟;如果你催的事情很多压根没进登记表,那是识别环节出了问题。另一个信号是,如果催收占你每天工作时间的三成以上,说明你正在用个人精力填补流程缺口。
可执行的做法是设一条升级线,比如依赖逾期半天自动在群里同步、逾期一天由你或负责人拉短会,把“催”变成“规则触发”。角色定位上,产品经理该负责的是依赖识别和风险暴露,不是替所有人盯进度,否则流程越规范,你越累。
核心关键词
文章包含AI辅助创作:FS流程与规范:产品经理任务依赖效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433554
读者评论
把依赖显性化、等待量化、责任人固化这三步总结得很到位,我们团队就是流程文档一堆但依赖没人登记,结果每个迭代都在还债。
站会自报无阻塞和日志还原的47%等待差距太真实了,我们也是嘴上说没卡点,实际都在等上游,这个数据一摆出来管理层才认。
五个指标里最认同依赖闭环率,承诺了时间但按时完成率不到70%说明跨角色信任有问题,光加流程文档根本解决不了。
产品经理当催收员这个误区说中了,我以前每天追着问进度累得要死,后来改成只暴露风险推动决策,反而效率上来了。
工具部分比较务实,依赖登记动作变便宜团队才愿意做,私有化迁移保留历史数据这点对中大型企业做指标对比确实关键。
