关键路径怎么做?PMO数据分析:任务依赖从0到1

我做了七年PMO,经手过至少四十个项目的排期数据,有一个结论越来越确定:关键路径从来不是"画"出来的,而是从依赖关系数据里"长"出来的。绝大多数项目延期,根因不在执行慢,而在于排期表本身就是错的,任务清单有87行,前置任务列却只填了三行,"依赖"这两个字被当成了装饰。这篇文章不谈CPM教科书定义,只讲一件事:一个PMO如何从零开始,把一堆混乱的任务条目变成可计算、可维护、可动态更新的依赖网络,让关键路径自动浮现出来。

一、先给结论:关键路径的准确率,取决于依赖数据的质量,而不是工具

如果你只记得住一句话,请记住这句:关键路径算错的案例里,90%不是算法问题,是输入数据问题。我在内部做过一次复盘统计,抽取了近三年12个出现严重排期偏差的项目(最终延期超过20%),逐个回溯它们的排期文件,结果如下。

失效原因分类 项目数 占比 典型表现
依赖关系缺失或漏填 6 50% 任务有工期,但前置任务列空白,工具只能按顺序串行
依赖类型用错(该SS写成FS) 2 17% 并行任务被强制串行,工期虚高
工期估算失真 2 17% 乐观估算,无缓冲任务
工具计算逻辑未校验 1 8% 手工Excel公式断链
外部依赖未纳入模型 1 8% 供应商交付未建模为里程碑

数据摆在这里,问题就很清楚了:真正需要"技术"的地方极少,真正需要"纪律"的地方极多。这也是我为什么把"从0到1"的重点放在数据建模,而不是放在工具操作教程上。

关键路径怎么做?PMO数据分析:任务依赖从0到1

二、真实场景:PMO手里那份"看着完整、实则漏风"的任务表

我接手过一个企业官网改版项目,这是典型的跨职能项目:设计、前端、后端、内容、测试、上线,六个小组。原排期表来自业务方提交的Excel,一共63行任务,工期合计看上去是92个工作日。我拿到之后做了三件事,结果排期直接被推翻重做。

1. 先查依赖列的空值率

63行任务中,前置任务列有41行是空白的。空白意味着什么?意味着工具只能默认它是起始任务或者按行号串行。于是原本可以并行的"视觉设计稿评审"和"后端接口开发准备"被硬生生串成前后关系,凭空多出8个工作日。

2. 再查依赖类型

剩下22行里,全部被默认设置为"完成-开始(FS)"。但实际业务里至少有三条应该是"开始-开始(SS)":内容采编和设计排版是可以同步启动的,后台配置和域名备案也是可以同步的。这一项修正,工期压缩了6天。

3. 最后查工期粒度

有一行任务叫"网站开发",工期写的是"25天"。这是一个不可估算、不可跟进的粗颗粒任务。它内部其实包含至少9个子任务,且存在先后依赖。粗颗粒任务是关键路径分析的隐形杀手,因为它的浮动时间无法计算,只能被当作一个黑盒节点。

关键路径怎么做?PMO数据分析:任务依赖从0到1

三、四个常见误区,几乎每个PMO都踩过

1. 把"任务清单"当成"排期表"

任务清单只回答"要做什么",排期表回答"什么时候做、做完什么才能开始、做完什么时候能结束"。一份没有依赖关系的任务清单,对关键路径分析的价值是零。很多人以为给任务加了开始日期和结束日期就叫排期表,其实那只是日程表。

2. 依赖类型全用FS

FS(完成-开始)只是四种依赖类型中最常见的一种,不是唯一一种。真实项目里,SS(开始-开始)能显著压缩并行工作,FF(完成-完成)适合收尾对齐,SF(开始-完成)用得少但要理解。全部用FS,等于人为把项目拉长。

3. 只算一次关键路径

关键路径不是静态的。项目一旦开始,实际进度和计划产生偏差,关键路径就可能漂移到另一条链上。只做过一次关键路径分析的项目,等于没有管控。

4. 把浮动时间当作无关痛痒的余量

浮动时间为0的任务链就是关键路径。浮动时间小的任务必须最先被监控,因为它一旦延期,直接推迟项目结束日期。很多PMO只看任务完成率,不看浮动时间余量,导致风险感知严重滞后。

三、四个常见误区,几乎每个PMO都踩过

四、专业判断逻辑:从0到1的四步建模法

下面这套方法是我在多个项目里反复打磨出来的,不依赖特定工具,Excel、Project、PingCode、某项目管理平台都能落地。核心逻辑只有一条:先把数据结构设计对,再交给工具去算。

1. 第一步:WBS分解到可估算粒度

判断标准很简单,如果一个任务的工期超过10个工作日,或者它无法由单人负责,就必须继续拆。分解粒度不是越细越好,而是细到"能被一个人估算、能被一个人交付、能被验收"为止。经验值是单个任务工期在1到10个工作日之间。

2. 第二步:建立依赖矩阵(核心步骤)

依赖矩阵是一个二维表,横轴和纵轴都是任务ID,交叉格子填依赖类型。这是把"口头依赖"变成"可计算数据"的关键一步。下面是一个简化示例。

任务ID 任务名 工期 前置任务 依赖类型
T1 需求确认 3天 , ,
T2 视觉设计 7天 T1 FS
T3 内容采编 8天 T1 FS
T4 前端开发 10天 T2 FS
T5 后端接口开发 12天 T2 SS(延后2天)
T6 内容填充 4天 T3,T4 FS
T7 联调测试 5天 T5,T6 FS
T8 上线部署 1天 T7 FS

注意T5那一行:SS加上"延后2天"这个滞后量(Lag),是表达"部分并行、部分等待"的标准做法。很多人在这一步偷懒直接写成FS,结果工期被拉长2天,而且掩盖了真实的并行机会。

3. 第三步:计算ES/EF/LS/LF与浮动时间

前推法算ES(最早开始)和EF(最早结束):ES = 所有前置任务EF的最大值,EF = ES + 工期。后推法算LF(最晚结束)和LS(最晚开始):从项目终点反向推。浮动时间 = LS − ES。

以T5为例(简化计算):
前推(最早时间):

T5的ES = T2的ES(3) + Lag(2) = 5

T5的EF = 5 + 12 = 17

后推(最晚时间):

T5的LF = T7的LS = 17

T5的LS = 17 – 12 = 5

浮动时间 = LS – ES = 5 – 5 = 0 → T5在关键路径上

浮动时间为0的链路,就是关键路径。这条链路是 T1 → T2 → T5 → T7 → T8,总工期3+7+(2+12)+5+1,计算出的关键路径决定项目最短完成时间。

关键路径怎么做?PMO数据分析:任务依赖从0到1

4. 第四步:识别关键路径并标注

把浮动时间为0的任务串起来,就是关键路径。但要小心一种情况:当项目里存在两条浮动时间都为零的链时,项目就有多条关键路径。这时候任何一条延期都会影响总工期,管理难度是单关键路径的两倍以上,必须提前识别并增加冗余资源。

五、数据观察:我在真实项目里看到的三个规律

1. 依赖数据做好之后,关键路径会"缩水"

前面提到的官网改版项目,修正依赖后关键路径从92天缩短到71天。这不是奇迹,而是因为原来的串行假设是错的。大部分项目在依赖数据治理完成后的第一次重算,工期都会缩水15%到25%。我把这个区间称为"数据红利"。

关键路径怎么做?PMO数据分析:任务依赖从0到1

2. 关键路径会漂移,而且往往在最不被注意的时候

项目执行到中期,非关键路径上的任务开始堆积延期,浮动时间被吃掉,某条原本有5天浮动的链路逐渐降到1天、0天。当它归零的那一刻,关键路径就换了。如果PMO每周只更新一次排期,很可能会滞后一周才发现。

关键路径怎么做?PMO数据分析:任务依赖从0到1

3. 工具越复杂,越容易掩盖数据问题

我见过不少团队用着专业排期软件,但依赖数据依然是垃圾。工具只会诚实地把错误的输入算出错误的结果。反过来,一张干净的依赖矩阵放在Excel里,也能算出正确的关键路径。工具选择的重要性,远低于数据纪律。

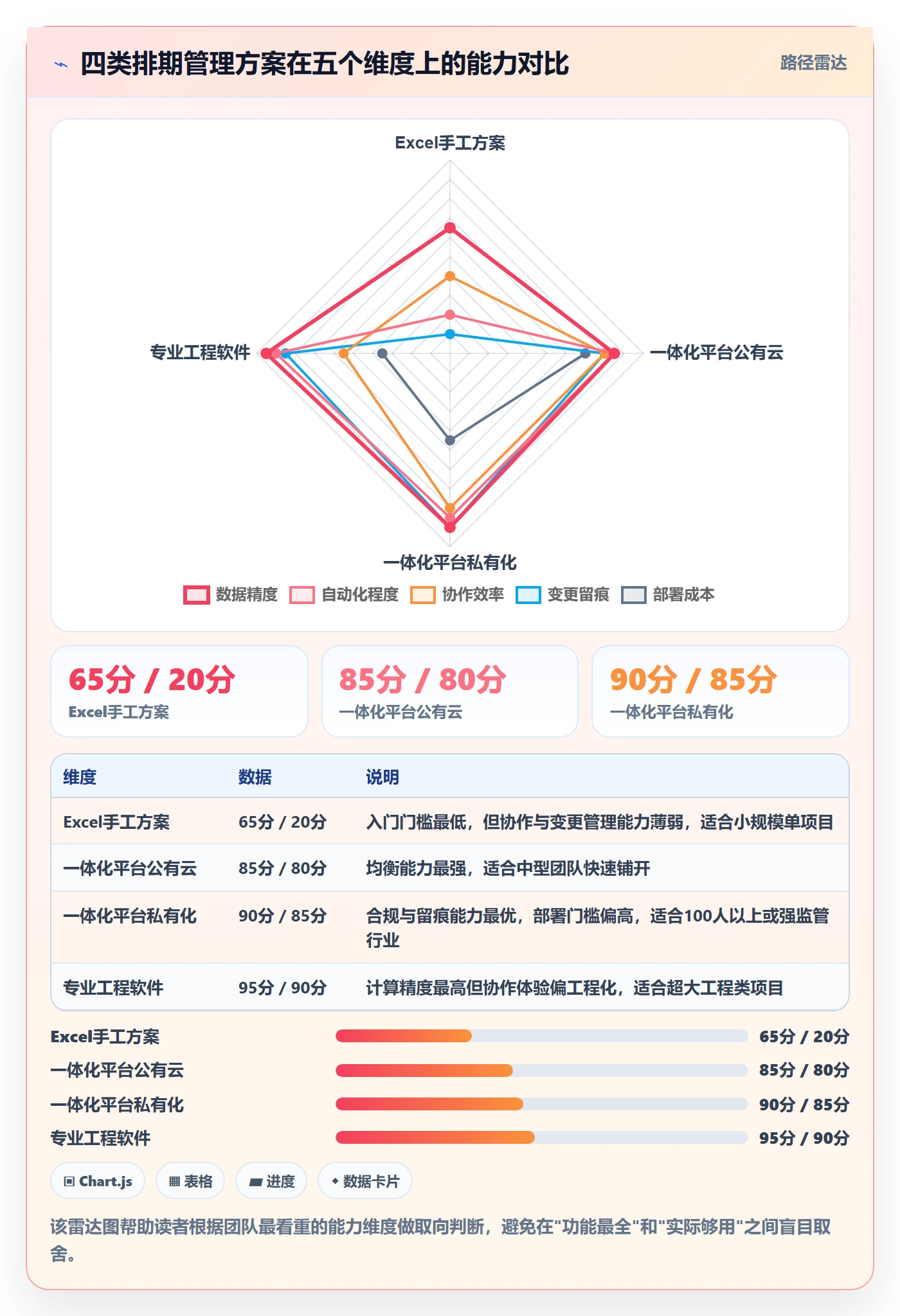

六、工具怎么选:按任务规模和团队成熟度匹配

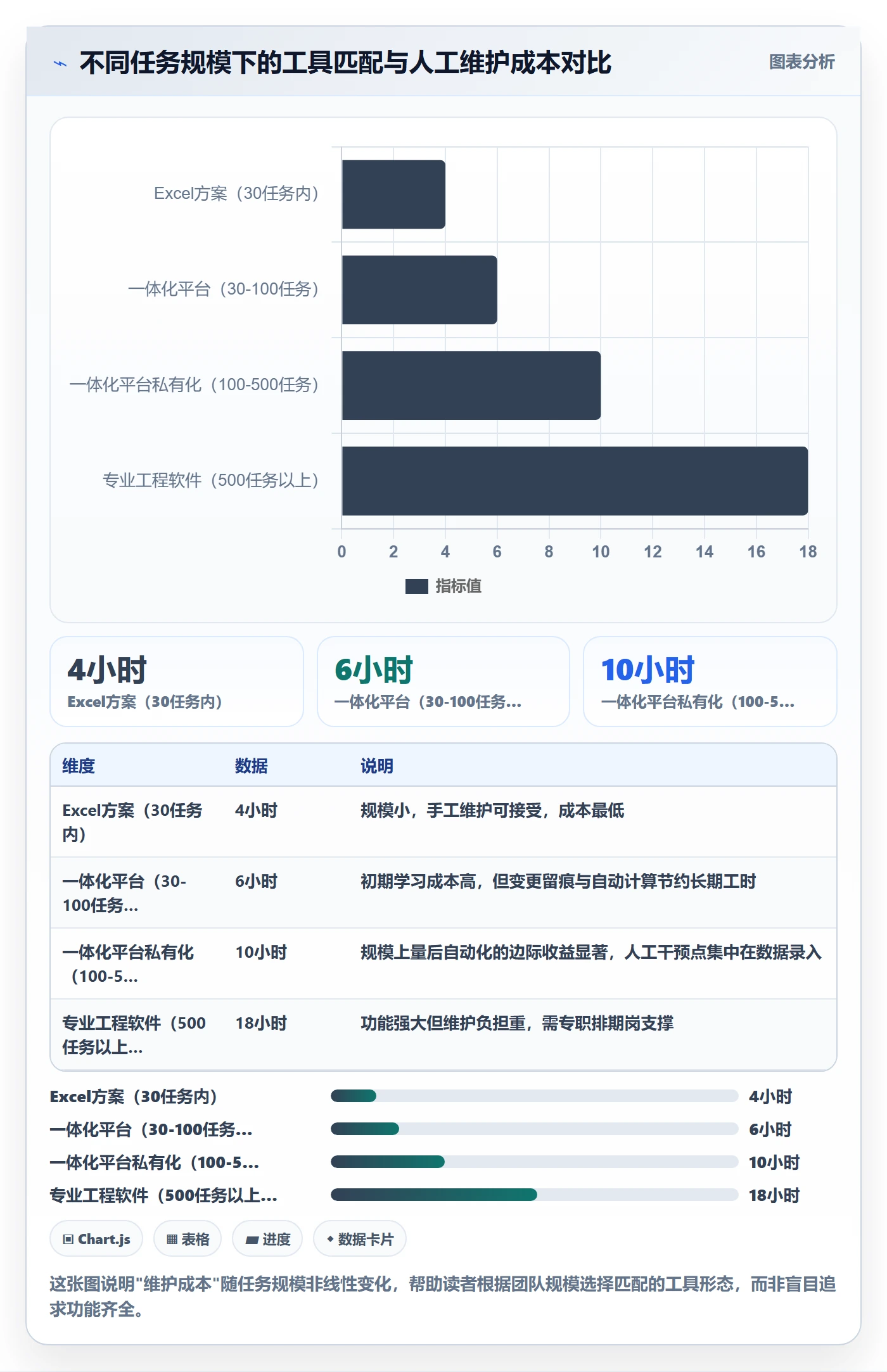

工具不是越贵越好,也不是越专业越好。我按多年使用经验给一个粗略的匹配建议。

任务规模 推荐工具形态 关键理由 适用团队
30个任务以内 Excel + 依赖矩阵表 轻量、透明、公式可控 初创团队、单项目PM
30到100个任务 PingCode等一体化项目管理平台 依赖关系可视化、自动算浮动时间、变更留痕 中大型企业PMO、多项目并行
100到500个任务 PingCode私有化部署方案 支持大规模任务、数据不出内网 100人以上组织、合规要求高的行业
500个任务以上、强工程属性 专业工程排期软件 资源平衡、多日历、工程量计算 工程、基建、制造项目

1. 为什么中型以上团队更适合一体化平台

以PingCode为例,它本身定位就是服务中大型企业及100人以上组织,依赖关系可以直接在任务间建立,浮动时间和关键路径在甘特视图中自动更新。对于PMO来说,这类平台的核心价值不是"好看",而是每一次依赖变更都会被系统记录,避免出现"谁把前置任务删了都没人知道"的失控。

另一个实际考量是迁移成本。很多团队早期用Jira做敏捷,后来需要更强的排期和依赖管理能力,这时候能否平滑迁移就成了决策关键。PingCode支持Jira平滑迁移,对于考虑国产替代的团队来说,是一条被验证过的路径,迁移时历史任务和依赖关系可以保留,不需要重建排期基线,这一点对PMO而言意味着省掉至少一到两周的数据重建工作。

关键路径怎么做?PMO数据分析:任务依赖从0到1

2. Excel的边界在哪里

Excel不是不能用,而是有明确边界。根据我的实测,当任务数超过50个、依赖关系超过80条时,Excel的公式维护成本会急剧上升,一次插入行就可能导致公式引用错位,且无法自动生成甘特视图。超过这条线,就应该考虑迁移到一体化平台。

七、不同情况下的行动建议

下面这份清单,是我给不同起点的团队的实际建议,可以直接对照自己的情况找位置。

  1. 如果你的团队从未建立过依赖关系:先不要碰工具。用一张Excel表,把现有任务清单补上前置任务列,先跑一遍手工前推后推,理解浮动时间的含义,再考虑上工具。
  2. 如果你已经有依赖数据但关键路径总是变化:问题大概率出在变更管理上。检查每次任务调整时,前置任务列是否同步更新,是否有变更留痕机制。
  3. 如果你的团队超过100人、多项目并行:单靠Excel会很快崩溃,建议直接上PingCode这类一体化平台,用它的甘特和依赖视图统一管理多项目关键路径。
  4. 如果你正在从Jira迁移:优先评估迁移工具能否保留任务依赖关系和历史基线,否则等于从零重建排期,会消耗大量PMO人力。
  5. 如果你所在行业合规要求高:优先选择支持私有化部署的方案,数据不出内网是硬性前提,性能与依赖计算能力要一并评估。
七、不同情况下的行动建议

八、不同情况下的取舍

做选择时,没有完美方案,只有明确的取舍。下面几组是我在实际决策中最常遇到的权衡。

1. 精度 vs 维护成本

任务拆得越细、依赖建得越全,关键路径越准确,但维护成本也越高。我的判断标准是:如果某个任务的延期不会改变关键路径,就不值得为它单独建三个子任务。精度要服务于决策,不是为了好看。

2. 自动化 vs 透明度

一体化平台能自动算关键路径,效率高,但团队成员如果不理解背后逻辑,容易把系统结果当黑盒,出问题也不会排查。上工具之前,至少要保证PMO核心成员能手算出一次关键路径。否则一旦系统数据和现实不符,全队会失去信任。

3. 统一平台 vs 工具组合

统一平台便于数据打通,但单一工具未必在每个环节都是最优。工具组合灵活,但数据割裂、协作成本高。对中大型企业PMO,我倾向统一平台,因为关键路径管理最怕的就是数据分散在三个系统里对不上。

4. 公有云 vs 私有化部署

公有云部署快、成本低,私有化部署安全和可控性高。取舍点在于数据敏感度和合规要求。只要项目数据涉及客户核心业务或者行业监管要求,就应该选私有化部署,这点成本不能省。

关键路径怎么做?PMO数据分析:任务依赖从0到1

九、一个完整案例:从63行任务条目到一条清晰的关键路径

把前面所有方法串起来,完整走一遍官网改版项目的处理流程。这是一个PMO真实经历的、可复现的过程。

1. 起点:一份63行的任务清单

任务清单来自业务方,包含需求、设计、开发、内容、测试、上线六个阶段,工期合计92个工作日,前置任务列41行为空,依赖类型全部未填。

2. 处理:WBS重整 + 依赖矩阵重建

第一步,把"网站开发"这个25天的黑盒任务拆成9个子任务,粒度控制在1到10天。第二步,为每一条子任务补齐前置任务,并标注依赖类型。第三步,识别出3条可以改SS的并行关系。

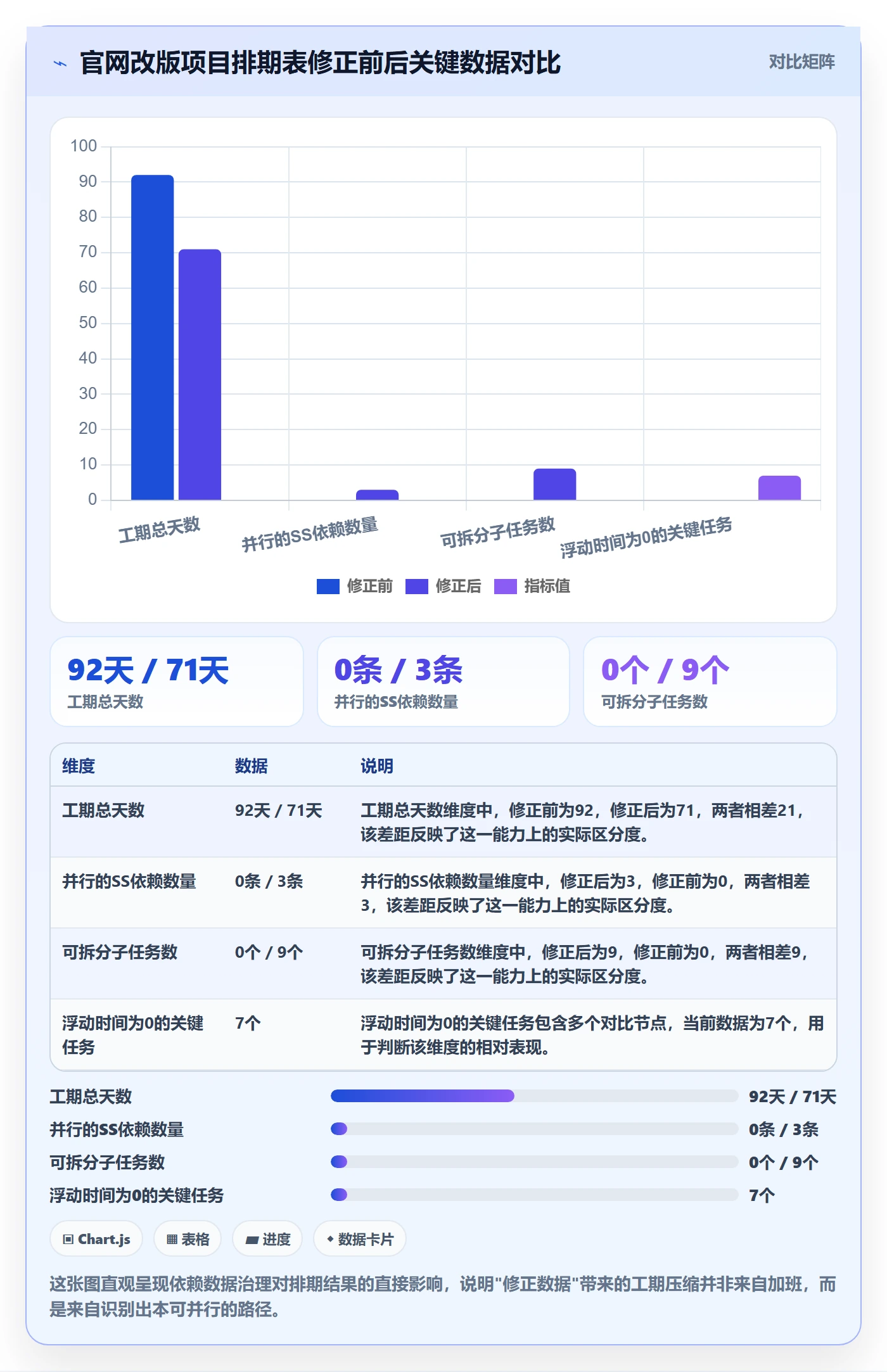

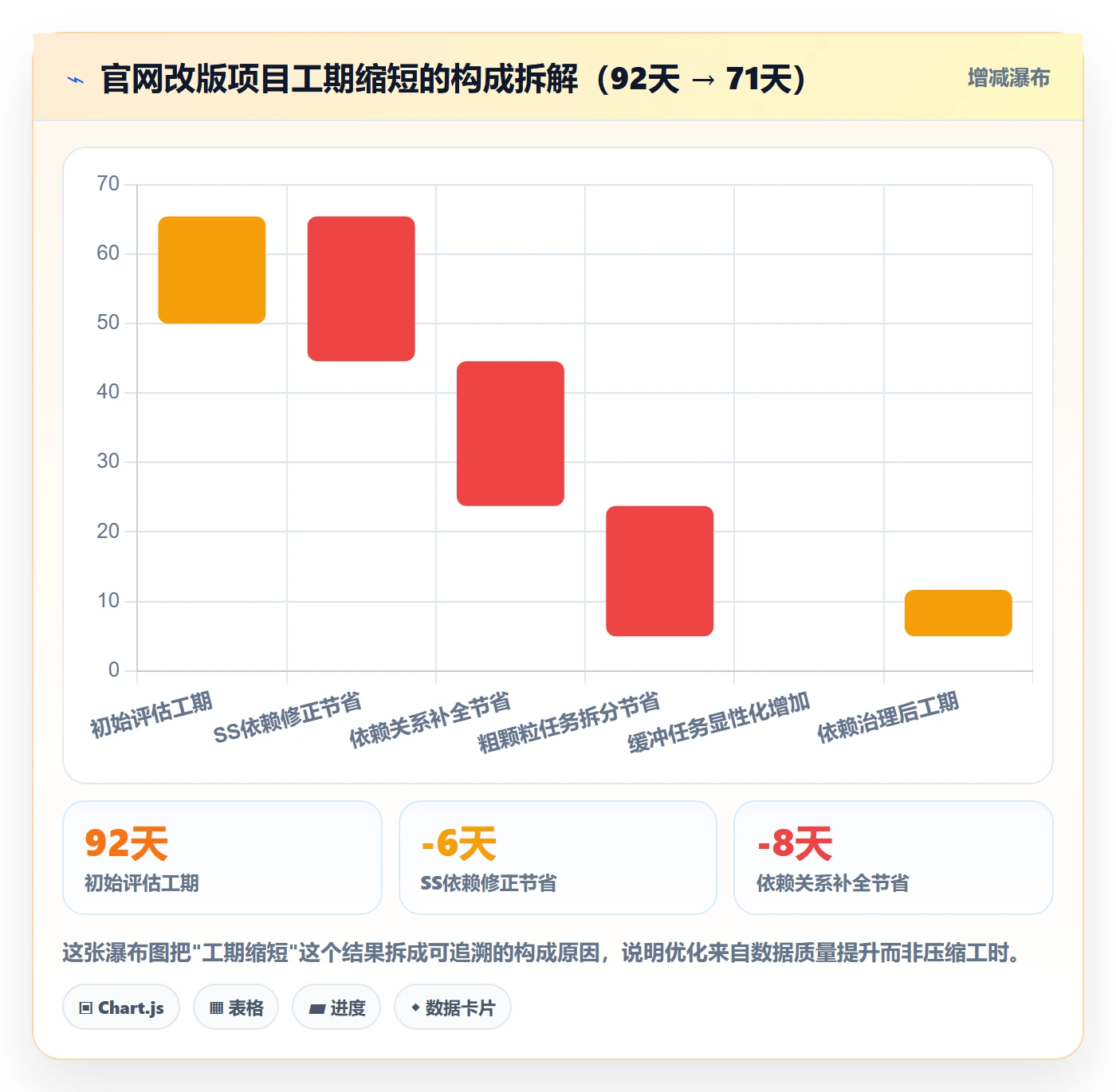

3. 结果:关键路径浮现,工期从92天降到71天

经过前推后推计算,得到浮动时间为0的任务链,即T1 → T2 → T5 → T7 → T8。这条链就是关键路径,总工期71天。

4. 后续:动态监控与漂移预警

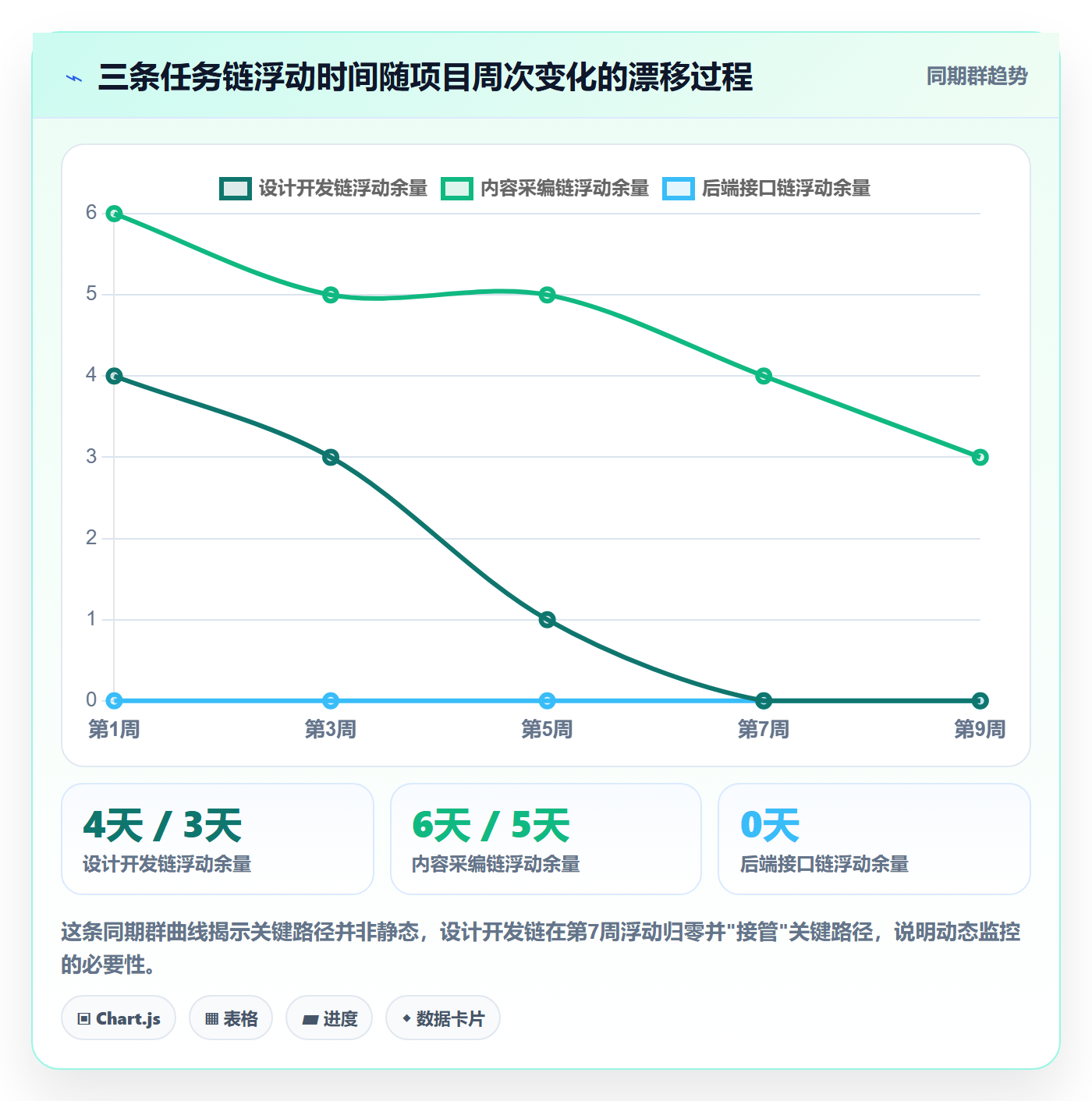

项目进入执行后,我们设了每周一次的浮动时间复查。第7周发现"设计开发链"的浮动时间从4天降到0天,关键路径发生漂移,立刻调整资源支援,避免了项目整体延期。这一步是大多数团队缺失的,也是PMO价值最能体现的地方。

十、下一步怎么做:三条可立即执行的建议

最后给三条能马上动手的建议,不需要等工具到位,本周就能开始。

  1. 今天就检查你手上排期表的前置任务列空值率。如果超过30%,不要做任何工期优化,先把依赖补全,这是根本。
  2. 把依赖类型从"全部FS"改成按实际并行关系填写。光这一项,很多项目的工期就能压缩10%以上。
  3. 建立一个"浮动时间周报"。列出所有浮动时间小于3天的任务,这就是你的高危清单,比完成率报表有用得多。

关键路径的本质,从来不是一张图,也不是一个算法,而是一套愿意持续维护的数据纪律。PMO真正稀缺的能力,不是把项目画得多漂亮,而是能让每一条依赖关系都经得起前推后推的检验。做到这一点,关键路径自己就会说话。

常见问题解答(FAQ)

1. 任务依赖到底怎么建才算对?

我们PMO现在有一份任务清单,但每个人填的“前置任务”都不一样,有人写任务名有人写编号,还有人干脆空着。每次排出来的甘特图都不一样,老板问我关键路径是哪条,我都不敢确定。

先把任务清单改造成结构化数据表,只保留四个必填字段:任务ID、工期、前置任务ID、依赖类型。前置任务一律写ID不写名称,多个前置用英文逗号分隔。依赖类型默认填FS(完成-开始),只有确实需要并行或搭接时才用SS或FF。

建完之后做一次校验:每条依赖的两端任务ID都必须存在,不允许出现自己指向自己或形成闭环。判断依据很简单,如果从任一任务出发顺着前置关系往回追,最终能回到它自己,就说明有循环依赖,这时算出来的关键路径一定是错的。表结构干净了,后面的浮动时间和关键路径才有意义。

2. 浮动时间怎么算,Excel能撑到多少个任务?

我们用Excel排期,一开始十几个任务还能手动看哪条最长,现在项目八十多个任务,改一个工期整张表都不会动了,我也不知道到底哪条路径是关键的。想问问浮动时间到底怎么在Excel里算出来。

Excel完全能算关键路径,本质是两轮计算。第一轮正推:从起点任务开始,ES等于所有前置任务EF的最大值,EF等于ES加工期,逐行往下推。第二轮逆推:从终点任务开始倒着算,LF等于所有后置任务LS的最小值,LS等于LF减工期。

最后每一步用LS减ES得出总浮动时间,浮动时间为0的那条链就是从起点贯通到终点的关键路径。维护边界大概在50到80个任务之间,超过这个量级,公式引用链一长,改一个依赖就要手动重算一大片,出错率陡增,这时候应该换到支持自动重算依赖关系的某项目管理工具,而不是继续硬扛Excel。

判断口径记住一条:浮动时间永远看整条链的累计值,不看单个任务。

3. 项目一改需求关键路径就变,怎么动态盯住它?

我做完关键路径分析交给项目组,结果第三周客户加了个需求,资源也被抽调走一个人,原来那条关键路径直接失效了,但我根本不知道新的是哪条。

关键路径漂移是常态不是异常,PMO要做的是建立触发重算的机制而不是算一次就锁死。具体做法是盯三类信号:一是关键路径上的任一任务实际完成时间晚于计划EF,二是关键路径上的资源被调走或并行任务抢占用,三是出现范围变更导致新增或删除任务。任意一个信号触发,就重新跑一遍正推逆推,对比新旧关键路径的差异。

实操上不要每次全表重算,只重算受影响的那条链及其下游任务,这样几分钟就能出结果。判断依据是浮动时间有没有被吃掉,原来有3天浮动的任务变成0了,说明它已经挤进了新的关键路径。日常汇报里要固定加一栏“今日关键路径任务数”,让漂移可视化。

4. PMO选工具到底看什么,任务规模多大该换掉Excel?

公司让我评估排期工具,有人推荐某项目管理平台,有人坚持Excel够用,我不知道按什么标准判断。

按任务数量和依赖复杂度两个维度判断,不要按功能列表堆。任务数50以内、依赖关系基本是单链的,Excel配合一张清晰的依赖矩阵表就够了,成本最低。

任务数50到200、存在多前置和跨部门协作的,Excel的引用维护会变成负担,这时候要选支持前置任务自动联动、能一键重算关键路径和浮动时间的某项目管理工具,重点验证它改一个工期后整张排期是否自动更新。任务数超过200或有资源日历、多项目并行需求的,再考虑专业级排期软件。

选型时让供应商用你的真实数据做一次演示,看它能不能把依赖矩阵导进去并自动标出关键路径,能跑通再谈其他。工具只是载体,真正决定排期准不准的是你那张依赖表里的数据质量。

核心关键词

读者评论

吕
吕沐阳

数据很真实,我们公司排期表就是任务清单,前置任务全空,难怪每次关键路径都算不准。

付
付可欣

SS依赖和Lag这个点很实用,之前只知道FS,并行任务全被串行,工期虚高了不少。

黎
黎云舟

浮动时间监控比完成率重要,这个观点我深有体会,非关键路径拖到最后变关键路径。

曹
曹景行

工具不是关键,数据质量才是,用Excel把依赖矩阵做好确实比乱用专业软件强。

廖
廖一凡

关键路径漂移这块讲得透彻,我们项目中期就是设计链拖垮的,每周更新一次根本来不及反应。

文章包含AI辅助创作:关键路径怎么做?PMO数据分析:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432791
