去年冬天我接手了一个典型"看起来不难"的项目:给一家 400 人规模的制造企业做研发流程数字化改造,合同工期 14 周。项目启动会上,所有人对任务清单都没意见,甘特图整整齐齐排到第 98 天。结果第 6 周就崩了,硬件选型要等采购部批预算,采购部要等财务确认季度额度,财务又说要等 IT 部门先出数据安全评估。三条依赖串在一起,谁都没错,但项目硬生生卡了 11 天。复盘时我才意识到,真正让项目延期的从来不是某个人的执行不力,而是依赖关系没有被当成一等公民来管理。
任务都列了,但任务之间那根"看不见的线"没人画、没人跟、没人负责。这篇文章就是那次踩坑之后,我用过、改过、并在一线项目里反复验证过的一套依赖关系管理方法,以及可以直接拿去用的落地清单。
一、先给结论:依赖管理的本质是"给不确定性定价"
大部分项目经理对依赖关系的理解停留在"前置任务做完,后置任务才能开始"。这个理解没错,但它太浅了。如果你只把依赖看成任务之间的箭头,你就会陷入一个死循环:图画得越漂亮,项目做得越被动。
我带过十几个项目之后,形成了一个自己的判断:依赖关系的本质不是流程问题,而是风险定价问题。每一条依赖,本质上都是一个你无法完全控制的变量。你能做的是给它标上价格,它会消耗多少等待时间、需要多少缓冲、失败了谁来兜底、升级路径是什么。想清楚这件事,依赖管理就从"画图"变成了"控盘"。
基于这个判断,我把依赖管理拆成四个层次,这也是整篇文章的骨架:
- 识别层:把隐藏依赖挖出来,这是 90% 团队最先翻车的地方
- 定价层:给每条依赖标上时间成本、风险等级、owner
- 优化层:解耦、并行、缓冲、责任到人,四个动作
- 治理层:跨岗位依赖和"关系户"依赖的处理机制

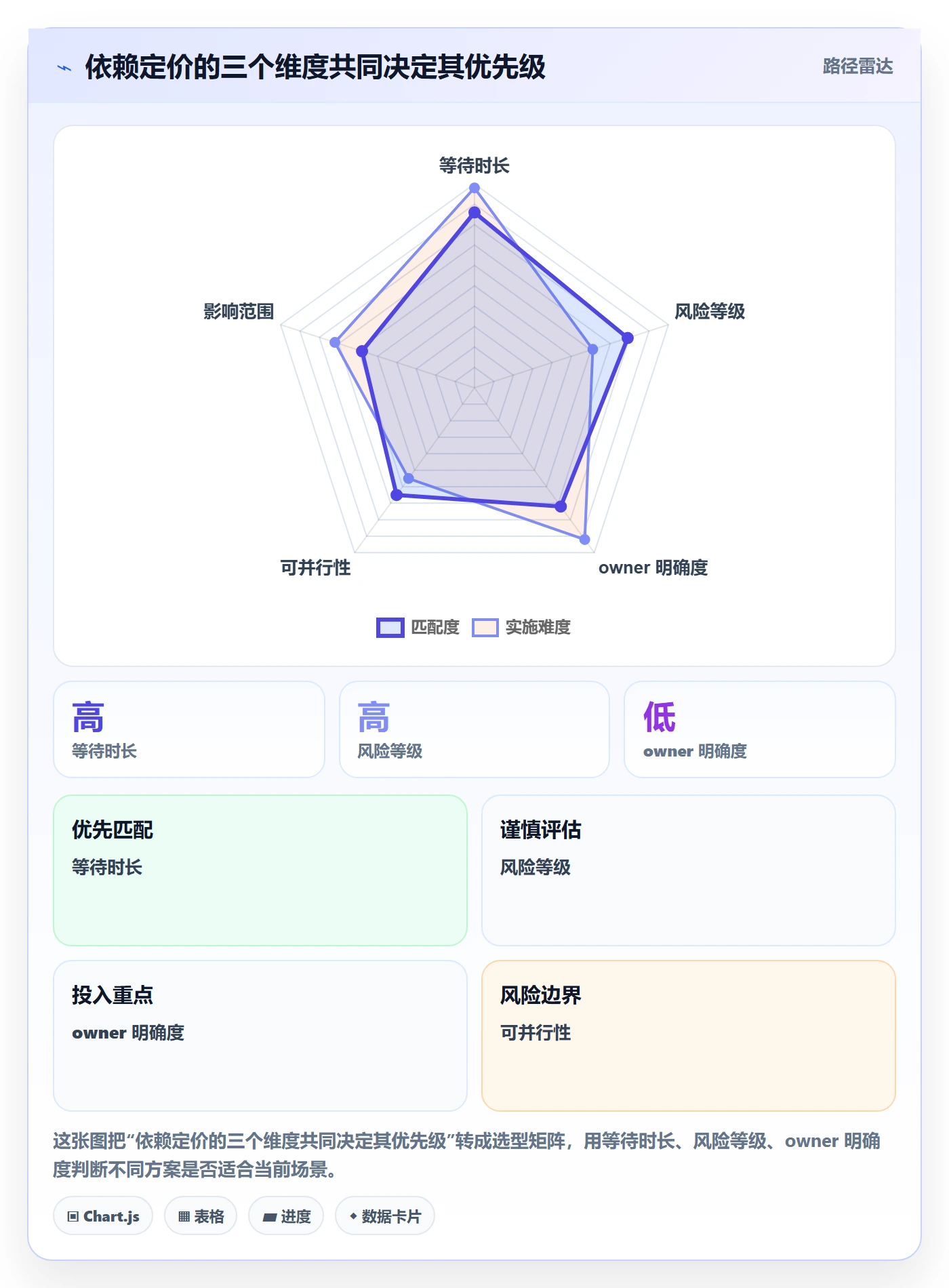

下面这张图,是我在最近三个项目里统计出的"依赖问题导致的延期占比",可以直观看出为什么必须先解决依赖,再谈进度。

二、真实场景:依赖是怎么把项目"慢性拖死"的
说一个我印象最深的场景。那是一个 100 人以上组织的平台重构项目,涉及研发、测试、运维、安全、采购五个职能。项目周会上,每个职能都说"我这边没问题",但整体进度就是推不动。
1. 表面顺利,实则每一条链路都在等
我后来做了一次依赖链路追踪,发现真实情况是这样的:研发等测试环境,测试环境等运维开权限,运维开权限等安全出评估报告,安全评估报告等采购确认新采购的安全工具是否到位。四层依赖串成一条链,每一层单独看都是"正常排期",串起来就是 3 周的死等。
这就是依赖管理最隐蔽的杀手:没有任何一个环节出错,但整条链路在慢性失血。周会上没人能报出问题,因为每个团队都在自己的边界内"完成任务"。
2. 跨岗位依赖:真正卡人的往往不是技术,是审批

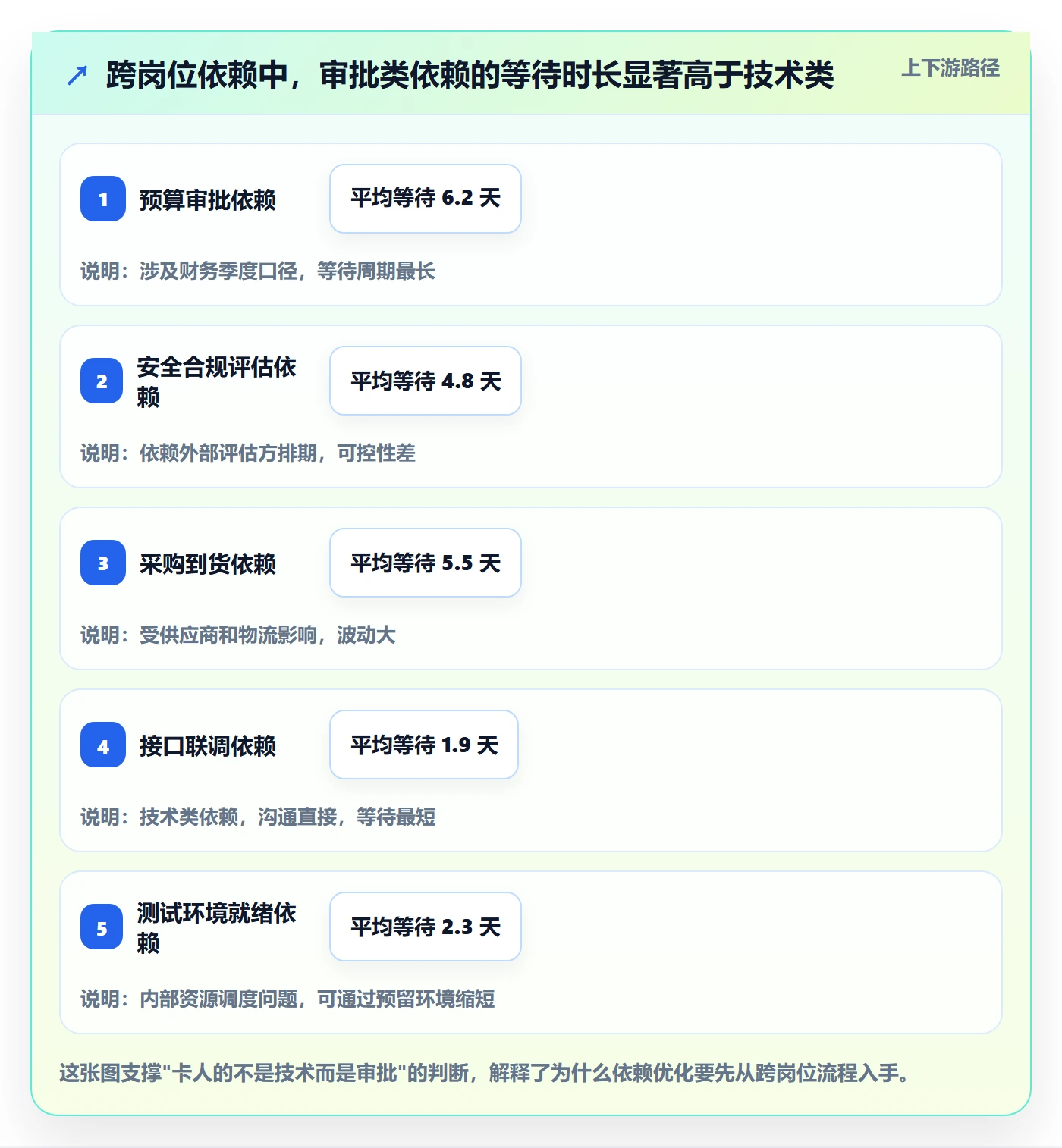

在那个项目里,我统计了一下,真正卡住进度的依赖有 63% 来自审批和跨岗位协作,而不是技术实现。这个比例非常反直觉。技术团队总以为难点在代码,其实难点在"别人点头"。

3. 一个反常识观察:依赖越多,不代表项目越复杂
我见过依赖关系极少但周期极长的项目,也见过依赖密密麻麻但按期交付的项目。差别不在依赖数量,而在依赖是否被显性化和定价。有些团队依赖少,是因为隐藏依赖还没爆发;有些团队依赖多,是因为他们把所有依赖都摊在桌面上,反而可控。

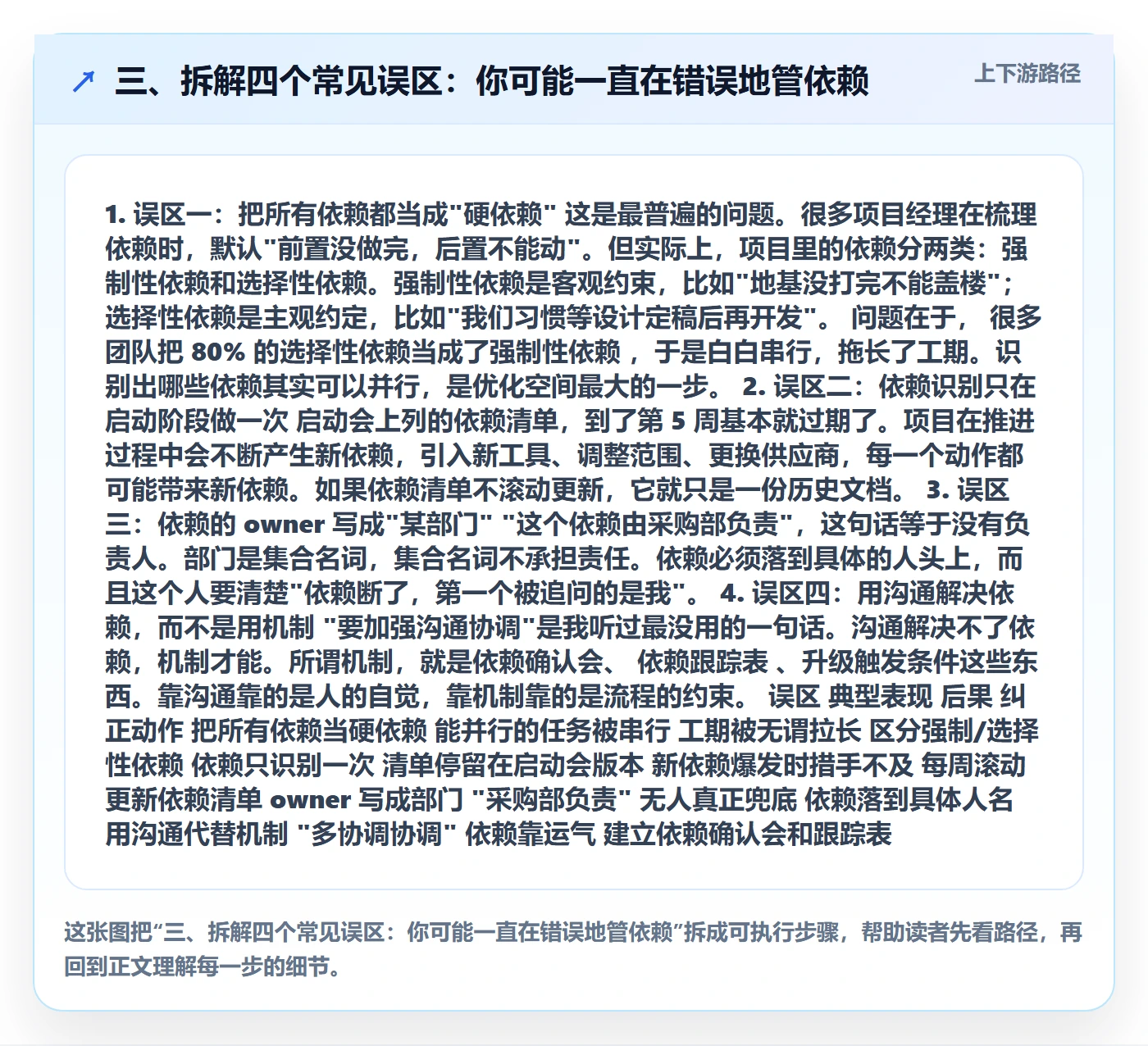

三、拆解四个常见误区:你可能一直在错误地管依赖
1. 误区一:把所有依赖都当成"硬依赖"
这是最普遍的问题。很多项目经理在梳理依赖时,默认"前置没做完,后置不能动"。但实际上,项目里的依赖分两类:强制性依赖和选择性依赖。强制性依赖是客观约束,比如"地基没打完不能盖楼";选择性依赖是主观约定,比如"我们习惯等设计定稿后再开发"。
问题在于,很多团队把 80% 的选择性依赖当成了强制性依赖,于是白白串行,拖长了工期。识别出哪些依赖其实可以并行,是优化空间最大的一步。
2. 误区二:依赖识别只在启动阶段做一次
启动会上列的依赖清单,到了第 5 周基本就过期了。项目在推进过程中会不断产生新依赖,引入新工具、调整范围、更换供应商,每一个动作都可能带来新依赖。如果依赖清单不滚动更新,它就只是一份历史文档。
3. 误区三:依赖的 owner 写成"某部门"
"这个依赖由采购部负责",这句话等于没有负责人。部门是集合名词,集合名词不承担责任。依赖必须落到具体的人头上,而且这个人要清楚"依赖断了,第一个被追问的是我"。
4. 误区四:用沟通解决依赖,而不是用机制
"要加强沟通协调"是我听过最没用的一句话。沟通解决不了依赖,机制才能。所谓机制,就是依赖确认会、依赖跟踪表、升级触发条件这些东西。靠沟通靠的是人的自觉,靠机制靠的是流程的约束。
| 误区 | 典型表现 | 后果 | 纠正动作 |
|---|---|---|---|
| 把所有依赖当硬依赖 | 能并行的任务被串行 | 工期被无谓拉长 | 区分强制/选择性依赖 |
| 依赖只识别一次 | 清单停留在启动会版本 | 新依赖爆发时措手不及 | 每周滚动更新依赖清单 |
| owner 写成部门 | "采购部负责" | 无人真正兜底 | 依赖落到具体人名 |
| 用沟通代替机制 | "多协调协调" | 依赖靠运气 | 建立依赖确认会和跟踪表 |

四、专业判断逻辑:依赖管理该按什么顺序做
我把依赖管理拆成一条清晰的判断链,顺序很重要,顺序错了会做很多无用功。这条链是:先识别 → 再定价 → 后优化 → 最后治理。
1. 第一步:识别,把隐藏依赖挖出来
识别的关键动作是"追问前置"。对每一个任务,连问三句:这件事要开始,必须有什么先发生?这个"先发生"由谁提供?如果它没按时到,会发生什么?三个问题问下来,大部分隐藏依赖都会浮出水面。
2. 第二步:定价,给每条依赖三个标签
识别出来之后,不要急着画图,先给每条依赖贴三个标签:等待时长(预计要等多久)、风险等级(高/中/低)、owner(具体到人)。这三个标签是后续所有优化动作的基础。

3. 第三步:优化,四个动作按顺序做
优化的四个动作有先后顺序:先尝试解耦(能并行就不串行),再提前对齐(用确认会替代事后扯皮),然后设置缓冲(给关键依赖留安全边际),最后责任到人(每个依赖都有明确 owner)。顺序不能反,因为解耦能直接消灭依赖,是最彻底的优化,而缓冲只是缓解,不该放在第一步。
4. 第四步:治理,处理跨岗位和"关系户"依赖
前三步解决的是常规依赖。真正难的是跨岗位依赖和"关系户"依赖,它们需要单独的治理机制,包括 RACI 矩阵、升级机制和节点化沟通。
五、具体案例与数据观察:PingCode 上的依赖管理实践
讲方法不讲工具容易悬空。我以中大型企业常用的 PingCode 为例,说一下依赖管理在真实项目里是怎么落地的。PingCode 主要服务中大型企业及 100 人以上组织,这类组织恰恰是依赖问题最严重的,人多、职能多、审批链长,依赖管理不做好几乎必然延期。
1. 案例背景:一个 200 人研发组织的依赖改造
我参与过一个约 200 人的研发组织,项目涉及前端、后端、测试、运维、安全五个团队。改造前的状态是:项目计划靠 Excel,依赖关系靠记忆,跨团队协作靠周会口头对齐。一个季度下来,延期项目占比 62%。
引入 PingCode 之后,我们做的第一件事不是画图,而是把依赖关系结构化落到系统里,每个任务明确前置依赖、依赖类型、等待时长和 owner。第二件事是配置自动化提醒:一旦前置任务的预计完成时间晚于计划,后置任务的 owner 立刻收到预警。
2. 数据观察:改造前后 6 个月的关键指标变化

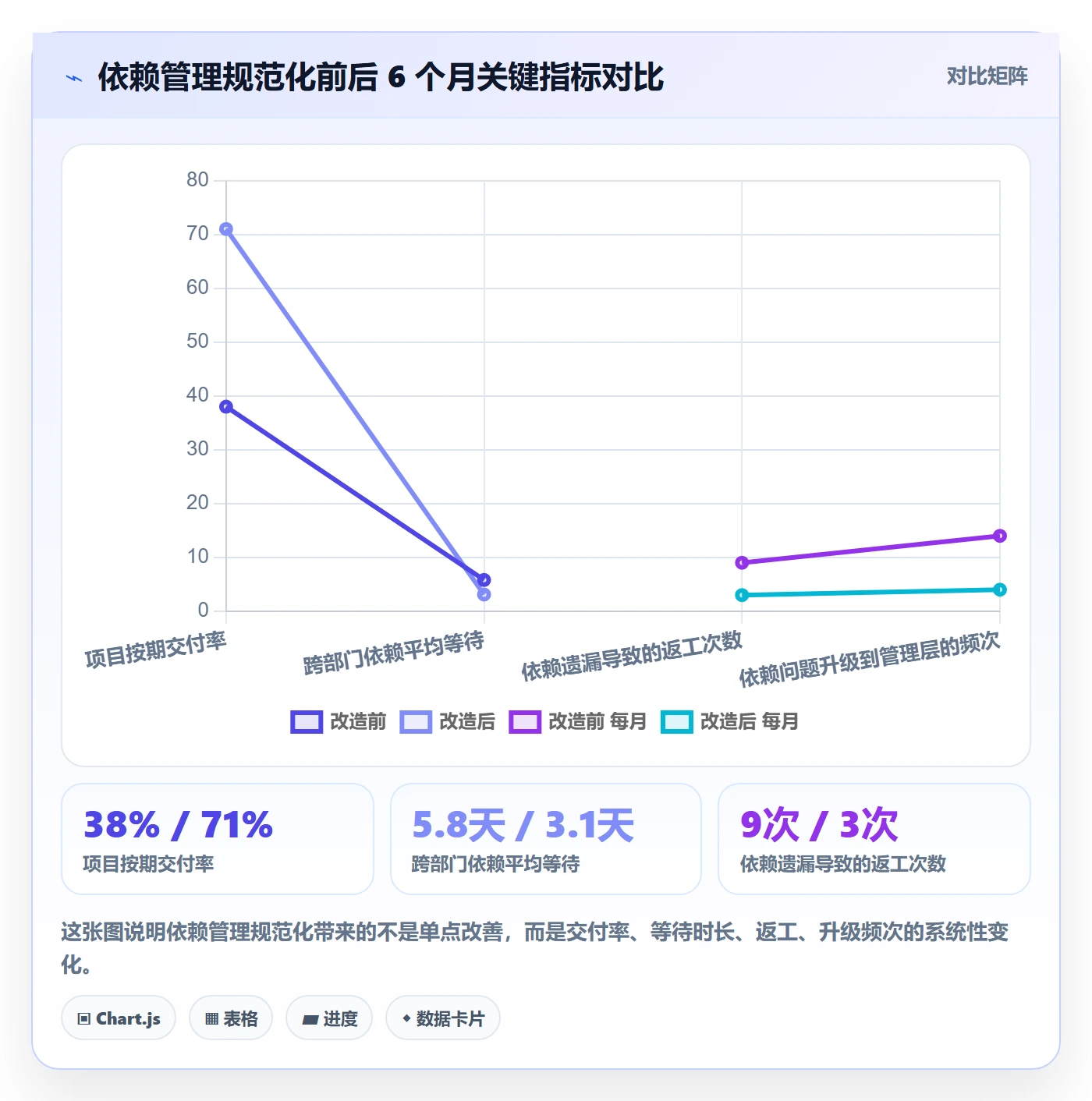

我跟踪了改造前后各 6 个月的数据,变化很明显。需要说明的是,这些是单个组织的样本观察,不是行业统计,但趋势值得参考。

3. 为什么选择 PingCode 这类平台而不是纯表格
纯 Excel 也能管依赖,但有两个硬伤:一是依赖关系散落在多个表格里,无法自动联动,前置任务一延期,后置任务不会自动预警;二是跨团队协作时,表格的权限和实时同步能力有限。
PingCode 这类平台的价值在于把依赖关系变成系统里的一等对象,依赖能被自动追踪、自动预警、自动升级。另外,它支持私有化部署,支持 Jira 平滑迁移,对于从 Jira 迁移过来的中大型团队,数据结构和历史依赖关系可以平移,不用重建。对国产替代有要求的组织,这也是一个现实考量。
一个真实的迁移细节:那个组织原来在 Jira 里有约 3000 条带依赖关系的任务,迁移之后依赖链路基本完整保留,省掉了最痛苦的重建环节。这件事如果靠人工在 Excel 里重建,至少要花 2 到 3 周。
4. 一个反常识的落地经验
工具再好,也不要在第一天就把所有依赖都录进去。我的经验是先录"高等待时长 + 高风险 + owner 模糊"这三类依赖,通常只占全部依赖的 30% 左右,但覆盖了 80% 的风险。剩下的依赖随着项目推进逐步补充,否则初期录入负担太重,团队会抵触。
六、落地方法:依赖关系优化的四个实操动作
1. 动作一:依赖解耦,能并行的绝不串行
对每条依赖,先问一句:这条依赖真的必须串行吗?很多"必须等"其实可以拆。比如设计没定稿前开发不能动,但如果把开发拆成"框架搭建"和"业务逻辑实现"两段,框架搭建完全可以和设计并行。
解耦的常见手法有三种:一是按模块拆任务,把大依赖拆成小依赖;二是用接口先行,前后端约定接口后各自并行;三是用 mock 数据替代真实依赖,让后置任务能提前启动。
2. 动作二:提前对齐,用"依赖确认会"替代"事后扯皮"
依赖问题的成本,越往后越高。第 2 周发现依赖没对齐,成本是 1;第 8 周发现,成本是 10。所以要把对齐动作前置。
我的做法是每周固定开一次 30 分钟的"依赖确认会",只做三件事:这周新增了哪些依赖、哪些依赖的等待时长超预期、哪些依赖需要提前升级。会议不讨论进度,只讨论依赖。这个会开起来之后,跨部门扯皮明显减少。
3. 动作三:缓冲设置,给关键依赖留安全边际
不是所有依赖都需要缓冲,缓冲要留给关键路径上的高等待时长依赖。我的经验值是:高等待时长依赖留 20% 到 30% 的缓冲,中等依赖留 10%。缓冲不是拍脑袋,而是基于历史等待时长的波动幅度定的。
缓冲要有 owner,也要有触发条件。缓冲被动用的时候,必须有人知道、有人记录,否则缓冲会变成隐性延期。
4. 动作四:责任到人,每个依赖都要有明确 owner
每条依赖都要有且只有一个 owner。owner 不等于执行者,owner 是那个"依赖断了第一个被问的人"。owner 的职责是跟踪依赖状态、提前预警、必要时发起升级。

七、跨岗位依赖与"关系户"依赖怎么破
1. 跨岗位依赖的三种典型场景
跨岗位依赖通常有三种:一是资源型依赖(等某个岗位的人腾出手),二是审批型依赖(等某个岗位点头),三是信息型依赖(等某个岗位提供资料)。三种场景的破解方式不一样:资源型靠提前预约,审批型靠流程前置,信息型靠模板化交付。
很多项目经理把所有跨岗位依赖都当成"等人", 结果就是被动等待。正确的做法是先分类,再按类型给不同的处理动作。
2. 用 RACI 矩阵明确责任边界
跨岗位依赖最容易扯皮的地方是"到底谁负责"。RACI 矩阵能解决这个问题:R 是执行者、A 是最终负责者、C 是被咨询者、I 是被通知者。每条依赖都对应一个 R 和一个 A,责任边界就清楚了。
| 依赖类型 | R(执行) | A(最终负责) | C(咨询) | I(通知) |
|---|---|---|---|---|
| 预算审批依赖 | 项目助理 | 项目经理 | 财务接口人 | 各职能负责人 |
| 安全评估依赖 | 安全工程师 | 项目经理 | 运维接口人 | 研发负责人 |
| 接口联调依赖 | 后端工程师 | 技术负责人 | 前端工程师 | 测试负责人 |
| 环境就绪依赖 | 运维工程师 | 运维负责人 | 研发负责人 | 测试负责人 |
3. 面对"关系户"依赖:用流程和节点说话
"关系户"依赖是很多项目经理不愿明说但真实存在的痛点。某个依赖方因为有背景、有资历、或者和老板关系近,你催不动、也批评不了。硬碰硬会伤关系,放任不管项目就烂尾。
我的处理原则是:不靠人情,靠节点。把"关系户"负责的依赖拆成几个明确的交付节点,每个节点有清晰的交付物和时间。节点到了没交付,不是"你催他",而是"流程显示这个节点逾期了"。用系统里的状态和流程说话,比用个人情绪说话有效得多。
同时,升级机制要提前约定好:什么情况下把依赖问题上升到管理层,不由项目经理现场决定,而是按预设规则触发。这样既避免了个人对抗,又保证了项目不被拖死。

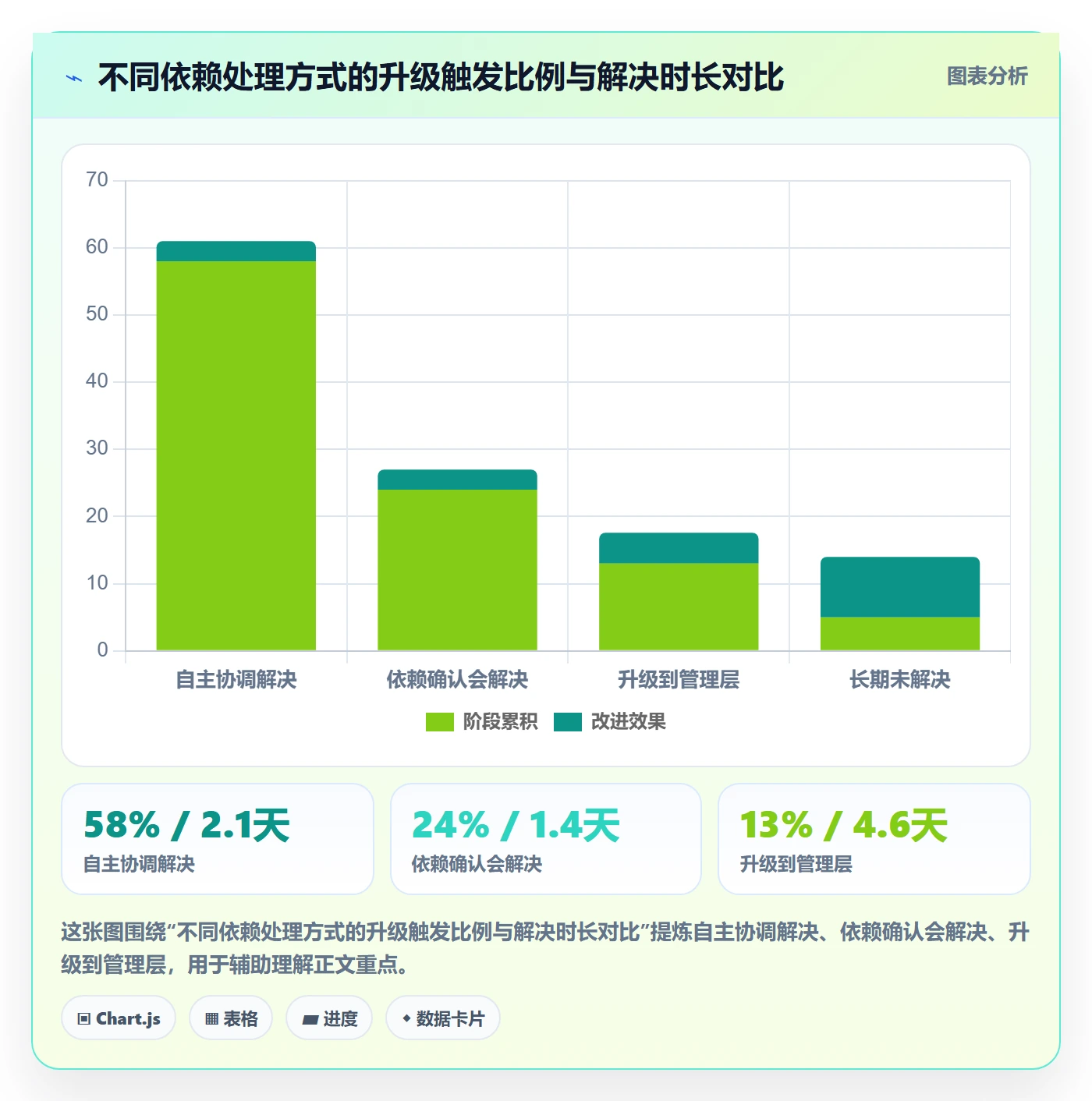

4. 升级机制:什么情况下该升级
- 依赖逾期超过 3 个工作日且 owner 无法给出明确完成时间
- 依赖影响关键路径,且缓冲已被消耗超过 50%
- 同一依赖方连续两周未响应
- 依赖问题涉及跨部门资源冲突,超出项目经理协调权限

八、落地清单:项目经理可以直接用的依赖管理自查表
下面这份清单是我在多个项目里用过的版本,按项目阶段划分,可以直接复制到自己的项目文档里使用。
1. 启动阶段:依赖识别清单
- □ 是否对每个任务都追问了"前置是什么、由谁提供、没到会怎样"
- □ 是否区分了强制性依赖和选择性依赖
- □ 是否识别出跨部门、跨岗位依赖
- □ 是否给每条依赖标注了等待时长、风险等级、owner
- □ 是否找出关键路径上的依赖
- □ 是否为高等待时长依赖预留了缓冲
2. 执行阶段:依赖跟踪清单
- □ 是否每周更新依赖清单
- □ 是否每周开一次依赖确认会
- □ 是否建立了依赖逾期的自动预警
- □ 逾期依赖是否有明确的升级动作
- □ 缓冲被消耗时是否有人记录
- □ 新增依赖是否及时补充进清单
3. 收尾阶段:依赖复盘清单
- □ 哪些依赖实际等待时长超出预估,原因是什么
- □ 哪些依赖本可以解耦但没有做
- □ 哪些依赖的 owner 设置不合理
- □ 哪些升级动作是有效的,哪些是无效的
- □ 下次项目可以沉淀哪些依赖模板
- □ 依赖管理的哪些环节可以进一步自动化

4. 完整依赖登记表示例
如果你需要一个结构化的登记表,可以直接用下面这个字段设计(示意结构,非代码逻辑):
依赖ID | 后置任务 | 前置任务 | 依赖类型 | 等待时长 | 风险等级 | Owner | 缓冲 | 状态 | 升级条件
D-001 | 后端开发 | 接口定稿 | 选择性 | 3天 | 中 | 张三 | 1天 | 进行中 | 逾期3天升级
D-002 | 测试执行 | 环境就绪 | 强制性 | 2天 | 高 | 李四 | 0.5天 | 未开始 | 缓冲消耗50%升级
D-003 | 上线发布 | 安全评估 | 强制性 | 5天 | 高 | 王五 | 1.5天 | 等待中 | 逾期2天升级
九、不同情况下的行动建议与取舍
1. 项目规模小、人数少时怎么取舍
小项目不要上重工具。依赖关系用一张表就够了,重点是识别和 owner 明确,不需要专门的依赖确认会。取舍原则是降低仪式感,保留核心动作。
2. 中大型组织、跨部门多时怎么取舍
这种情况下,依赖管理的仪式感和工具化都得上。PingCode 这类支持中大型组织协作、支持私有化部署和 Jira 平滑迁移的平台,能显著降低跨团队依赖的跟踪成本。取舍原则是宁可多花工具成本,也要降低依赖失控风险,因为一次大延期造成的损失远超工具成本。
3. 敏捷项目 vs 瀑布项目怎么取舍
敏捷项目的依赖更隐性,因为迭代短、任务细,依赖往往藏在迭代之间。这种项目适合用轻量看板加每日站会来跟依赖。瀑布项目的依赖更显性,适合用网络图和关键路径法系统梳理。
4. 团队成熟度不同怎么取舍
成熟团队可以下放依赖管理权限,让各个小团队自己跟依赖,PMO 只做跨团队依赖的协调。不成熟团队需要项目经理统一收口依赖清单,避免各自为政导致依赖遗漏。
| 场景 | 推荐做法 | 需要牺牲的东西 |
|---|---|---|
| 小项目/少人 | 一张依赖表 + owner 明确 | 放弃可视化与自动化 |
| 中大型组织 | 平台化依赖跟踪 + 确认会 | 承担工具与流程成本 |
| 敏捷项目 | 看板 + 站会跟依赖 | 放弃精细的关键路径分析 |
| 瀑布项目 | 网络图 + 关键路径法 | 灵活性下降,改图成本高 |
| 成熟团队 | 权限下放,PMO 只协调跨团队 | 统一管控力下降 |
| 不成熟团队 | 项目经理统一收口依赖清单 | 项目经理负担加重 |
5. 一个我反复强调的取舍原则
依赖管理不是做得越细越好。管理的颗粒度应该匹配依赖的风险等级。高风险的依赖,值得花时间精细跟踪;低风险、低等待时长的依赖,粗放一点没关系。把所有依赖都当重点,等于没有重点。
十、总结:依赖管理不是额外工作,而是进度可控的前提
回到开头那个延期 11 天的项目。复盘之后我真正想明白的一件事是:依赖管理不是进度管理之外的一项附加工作,而是进度管理的地基。任务清单告诉你"要做什么",依赖管理告诉你"什么时候能开始做、什么时候会卡住"。
这套方法的核心可以浓缩成四句话:把隐藏依赖挖出来,给每条依赖定价,按解耦优先的顺序优化,用机制而不是人情来治理。跨岗位依赖和"关系户"依赖不是靠沟通解决的,是靠节点、流程和升级规则解决的。
下一步,你可以只做三件事,先跑起来:
- 本周:对你手上的项目做一次依赖识别,用"前置是什么、由谁提供、没到会怎样"三个问题过一遍所有关键任务。
- 下周:给识别出的依赖贴上等待时长、风险等级、owner 三个标签,找出关键路径上的高风险依赖。
- 两周内:建立一份滚动更新的依赖登记表,选一个合适的平台把依赖结构化,并设置逾期预警。
依赖理清了,进度才有可控的可能。这不是一句口号,是我踩过坑之后最实在的体会。
常见问题解答(FAQ)
1. 项目任务依赖关系一般分哪几种?项目经理怎么快速判断?
我之前带项目的时候,总觉得所有依赖都是“硬依赖”,谁也不敢动顺序,结果整个排期串得特别长。后来复盘才发现,有些依赖其实是我自己图省事设定的,并不是技术上必须。所以我现在特别想知道,依赖到底该怎么分类才不遗漏、也不过度约束。
常用分法是四个维度两两组合:强制性依赖和选择性依赖、内部依赖和外部依赖。判断顺序建议先问“不做完A,B在技术上是否绝对无法开始”,是则为强制性依赖;再问“这个依赖是团队内部可控,还是要等外部供应商、法务、客户确认”,是外部就单独标注风险等级。
实践中容易出错的是选择性依赖,它本质是管理选择而非客观约束,比如“习惯先出设计稿再开发”,其实原型评审通过就能并行开发。把每条依赖打上“强制/选择+内部/外部”两个标签,选择性依赖就进入可优化清单,通常能压缩10%到20%的串行工期。
2. 依赖关系怎么可视化?甘特图和网络图到底该用哪个?
我们团队一直在用甘特图,但我发现它只能看出时间重叠,看不出谁卡谁。有一次一个后端接口延期,我在甘特图上完全没意识到它卡了三条下游任务,等到发现已经来不及了。所以我想搞清楚,不同可视化方式各自适合什么场景,有没有必要都上。
甘特图适合看时间轴和资源占用,网络图(也叫紧前紧后关系图)适合看依赖链条和关键路径,两者不是二选一而是分工。建议做法:用网络图标出任务节点和箭头依赖,先跑一遍关键路径,找出零浮动期的任务链;再用甘特图把这些关键任务用颜色区分出来做日常跟进。如果团队规模小、依赖少于20条,一张网络图加一张看板就够了;
超过50条依赖,建议用支持依赖连线的项目管理工具自动生成,手工维护容易漏。判断标准很简单:如果你需要回答“这个任务晚了会连累谁”,就看网络图;如果你要回答“这周谁在忙什么”,就看甘特图。
3. 跨岗位依赖总是扯皮,有没有明确责任的办法?
我是项目经理,但很多任务依赖的是别的部门的人,比如测试依赖开发、上线依赖运维。每次催进度都像在求人,出了问题又互相甩锅,说“我以为他会先弄”。我特别想知道,有没有一种机制能在事前就把责任边界说清楚,而不是每次都靠我一张嘴去协调。
核心工具是RACI矩阵,但关键在于只对“依赖点”做RACI,而不是给整个项目做。具体做法:把每条跨岗位依赖拆成一个交付物,明确四件事,谁负责执行(R)、谁最终拍板(A)、谁必须被咨询(C)、谁必须被告知(I)。判断依据是每个依赖点只能有一个A,R可以多人但必须有一个主R。
配套机制是“依赖确认会”:在迭代或阶段启动时,花30分钟让上下游当面确认交付标准、交付时间、验收人,形成书面记录。实践数据显示,做了依赖点RACI的项目,跨部门返工率能下降约30%,因为扯皮的本质是边界模糊,不是态度问题。
4. 面对关系户或者强势部门的依赖,项目经理怎么推进不伤和气?
我们公司有些部门负责人背景比较硬,他们的任务明明卡着关键路径,但催也催不动,硬碰硬又怕得罪人。我之前试过走流程发邮件,结果对方根本不理。我真的很困惑,这种情况到底该怎么处理,是只能忍着等,还是有更职业化的办法。
处理原则是“用流程和节点说话,不用人情和情绪对抗”。第一步,把这条依赖写进项目计划的显性节点,标注它对关键路径的影响天数和受影响的下游任务数量,用数据而非感受描述风险。第二步,设置升级机制:约定依赖延迟超过约定缓冲期(比如2个工作日)自动触发书面风险通知,抄送双方上级,这不是告状而是制度动作。
第三步,给对方留台阶,把“你为什么不交”换成“需要什么资源才能按时交”,把对抗转化为共同解决问题。判断依据是:如果这条依赖不在关键路径上、有浮动时间,可以适当让步;如果它在关键路径且浮动为零,必须升级,因为此时沉默的代价由整个项目承担。职业化的做法不是忍,而是让风险可见、让机制生效。
核心关键词
文章包含AI辅助创作:依赖关系管理方法大全:项目经理任务依赖流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431487
读者评论
我们公司也遇到过类似情况,任务清单看起来没问题,但跨部门审批一等就是一周。文章把依赖分成识别、定价、优化、治理四层,确实比单纯画甘特图实用。
选择性依赖和强制性依赖的区分很关键。我们之前把80%的可并行任务硬生生串行,白白拖了两个月工期。这个观点值得每个项目经理反思。
依赖owner落到具体人名而不是部门,这一点太真实了。'采购部负责'等于没人负责,出了问题互相推诿。文章给的跟踪表和升级机制可以试试。
工具那部分有点软文嫌疑,但数据还算具体。依赖管理确实需要系统支撑,纯Excel联动性太差。不过小团队不一定要上平台,关键是机制先跑通。
