去年年底,一家做工业设备的中型企业找到我做复盘。他们在年初决定砍掉一条年营收约 4000 万的老产品线,计划用两个月完成收尾:停投物料、清退库存、通知客户切换替代型号、解散临时产研小组。结果到了第三个月,采购部门还在下和这条产品线相关的辅料订单,销售部门还在按老报价单给客户报价,仓库里积压了大约 370 万的专用备件。老板在会上拍了桌子:"三个月前就发通知了,你们到底有没有执行?"
我把整个链条拆开看了一遍,发现问题不在"执行力",而在"制度"。那份取消通知只写清了要取消什么,却没有指定谁对取消结果负责、谁在取消后不能做什么、配合取消的人的考核怎么算。于是每个部门都完成了"自己理解范围内的事",但没有人对"这条产品线是否真的消失"这个最终结果负责。这就是我今天想聊的核心:取消落地方案,本质上不是一次任务执行,而是一次跨部门的责任再分配,它必须用制度设计来锁定行为边界,而不是靠开会协调和口头传达。
一、核心结论:取消执行失败,几乎都是制度缺位而非态度问题
我参与和复盘过的取消类项目大概有二三十个,涉及产品线下线、区域市场退出、供应商切换、内部系统停用、项目终止等场景。一个反复出现的规律是:越是"配合取消"的部门,越容易在执行中掉链子,因为取消对所有参与方都是纯成本、零新增业绩。
启动一个新项目,大家有动力,因为做成了有功劳、有预算、有编制。取消一个东西,做得好没有鲜花,做得差要担责任,而且取消过程中往往还要面对内部质疑、客户投诉、遗留问题清算。在这种激励结构下,指望用"提高认识、加强沟通、领导重视"来推动执行,基本没有胜算。
所以我的第一个结论:取消落地方案必须在启动阶段就完成三层制度锁定,锁定责任人、锁定行为边界、锁定考核归属。没有这三层锁,任何取消方案都会退化成"通知发了、会开了、事情没完"的状态。
第二个结论:取消执行的牵头方,不应该是发起取消的部门,而应该是一个被明确授权、且考核与取消结果强绑定的协调主体。很多企业让战略部或产品部牵头,结果他们既没有预算调整权,也没有跨部门的人事影响力,最后只能当"传声筒"。
第三个结论:取消执行的周期长度和遗留成本,通常被严重低估。多数企业按"业务动作"估算周期,忽略了资产清算、合同处理、客户迁移、人员安置这些"制度性收尾"环节。

二、背景与真实场景:取消类任务为什么天然是跨部门难题
先讲清楚取消类任务和普通项目的本质差别。普通项目是"从无到有",利益是增量,大家参与有正向预期。取消类是"从有到无",利益是减量,参与方要面对已经投入的资源被否定、已经建立的协作关系被拆散、已经承诺的客户被影响。
这种差异决定了取消类任务的三个天然难题:
- 责任模糊,取消是"消除动作",很难归功到某个人头上,但一旦出事所有人都可以撇清。
- 信息衰减,取消意味着某些人的利益收缩,中层有动机延迟传达、选择性传达,甚至变相保留。
- 考核错位,配合取消的部门,工作量大增但 KPI 里没有任何对应项,配合动力随时间快速归零。
我观察到一个很典型的现象:取消方案发出后的第一周,执行进度最快,因为大家还在"响应通知";第二到第四周速度开始下降,因为各部门回到自己的主业务节奏里;一个月后,取消执行基本靠"谁想起来谁催一下"。
这不是态度问题,是典型的制度供给不足。如果取消任务没有进入部门的正式工作计划和考核体系,它永远会被主业务挤到最后。
1. 我见过的最典型失败场景:通知替代了制度
回到开头那家工业设备企业。他们的取消方案是一份三页的 PDF,包含取消范围、时间节点和一张职责表。表面看该有的都有,但拆开看漏洞百出。
职责表里写的是"采购部负责停止采购""销售部负责客户通知""仓储部负责库存清理",但没有任何具体指标。什么叫"停止采购"?是停止新增订单,还是也包括在途订单处理?什么叫"客户通知"?是发一封邮件,还是要拿到客户书面确认?这些定义不清,执行就各按各的理解来。
更关键的是,这份方案没有指定一个对"最终结果"负责的人。采购部说我已经停了新订单,在途订单是合同约定的没法停;销售部说我已经通知了客户,客户没回应不是我的问题;仓储部说库存清理需要销售给出处理方案,我等销售。每个人都在做"自己那部分",但整条产品线还在流血。
2. 对比:一个执行相对干净的取消项目
同样是制造业,另一家企业取消一条区域市场业务时,做法明显不同。他们在启动会上直接做了三件事:指定区域运营总监为取消执行 Owner,把"该区域业务完全退出"写入他的季度考核;给协调小组明确授权,包括预算调整权和跨部门资源调配建议权;把各配合部门的收尾任务直接写进当期工作计划和 OKR 协同项。

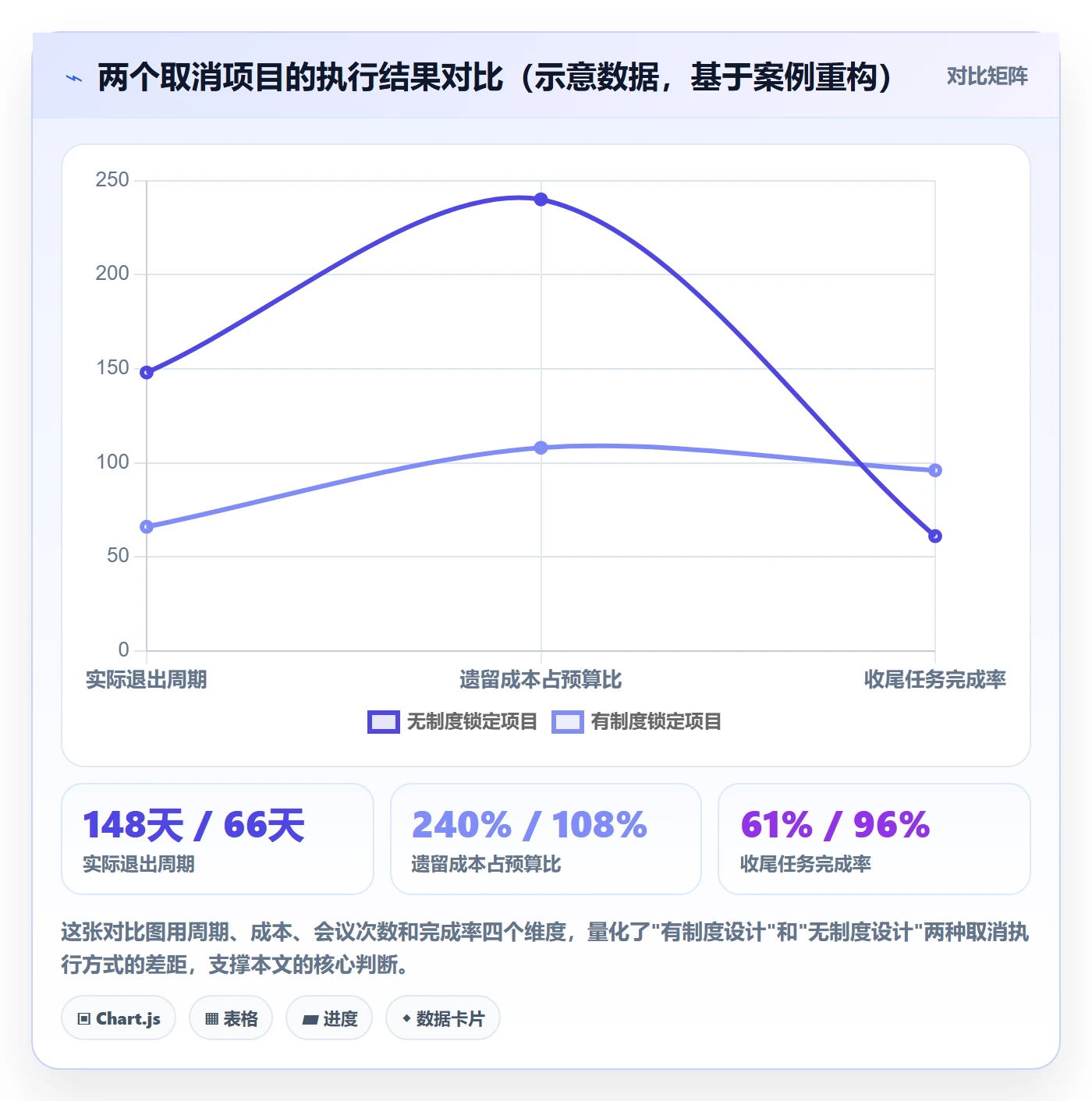

结果这条业务从启动取消到完全退出,用了 66 天,比计划周期只延长了 6 天,遗留成本控制在预算的 108% 以内。对比之下,前面那家企业的实际退出周期接近 5 个月,遗留成本约为预算的 2.4 倍。

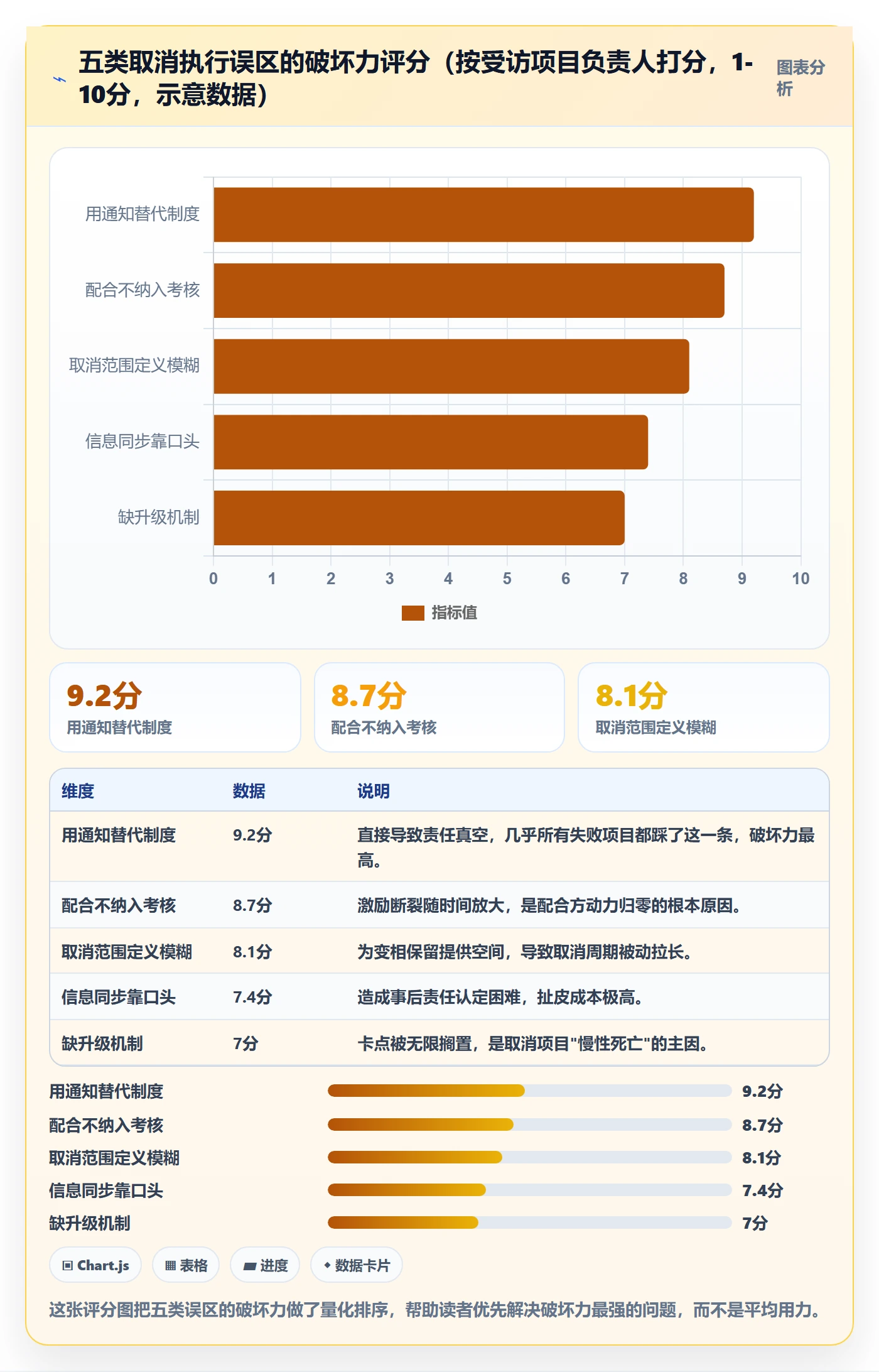

三、常见误区拆解:取消落地方案里最容易踩的五个坑
我把这些年在取消类项目里见到的错误归纳成五类。它们有个共同特征:看起来都是"小疏忽",但每一个都能单独摧毁整个取消执行。
1. 误区一:用通知替代方案,用会议替代制度
最普遍的问题。很多企业认为"取消"是一个简单的行政决定,发个通知、开个启动会就够了。但取消涉及的部门越多,越需要制度化的安排:谁牵头、谁配合、信息怎么传、卡点怎么升级、考核怎么算。
通知解决的是"知会"问题,制度解决的是"行为约束"问题。两者不能互相替代。
2. 误区二:把配合取消当成额外工作,不纳入考核
这是最隐蔽也最致命的误区。A 部门配合 B 部门完成取消收尾,付出了大量人力和时间,但 A 部门的 KPI 里没有任何一项与此相关。年底考核时,A 部门因为主业务达标拿了奖金,配合取消的付出完全被忽略。
一次可以,两次之后就没人愿意配合了。取消执行中真正的激励断裂,往往发生在配合方这一侧。
3. 误区三:取消范围定义模糊,给"变相保留"留了空间
"取消 A 产品线"这句话本身就有巨大歧义。是取消 A 的全部业务,还是只取消 A 的某几个型号?是取消 A 的销售,但保留 A 的售后?是取消 A 在国内的业务,但保留出口?如果方案里不把这些边界说清楚,执行时每个部门都会往对自己有利的方向解释。
4. 误区四:信息同步靠口头,不留书面记录
跨部门取消执行中,信息衰减特别严重。中层有动机延迟传达,或者传达时弱化取消力度。如果信息同步只靠口头,几周之后就会出现"我以为你们说的是暂停""我们理解的是分批退出"这类扯皮。
5. 误区五:没有升级机制,卡点无限期搁置
取消执行中的卡点,绝大多数不是不能解决,而是没人拍板。库存怎么处理、客户怎么补偿、人员怎么安置,这些都需要跨部门决策。如果没有明确的升级触发规则,卡点就会一直悬着,直到整个取消项目被拖死。

四、专业判断逻辑:取消执行的制度设计应该怎么想

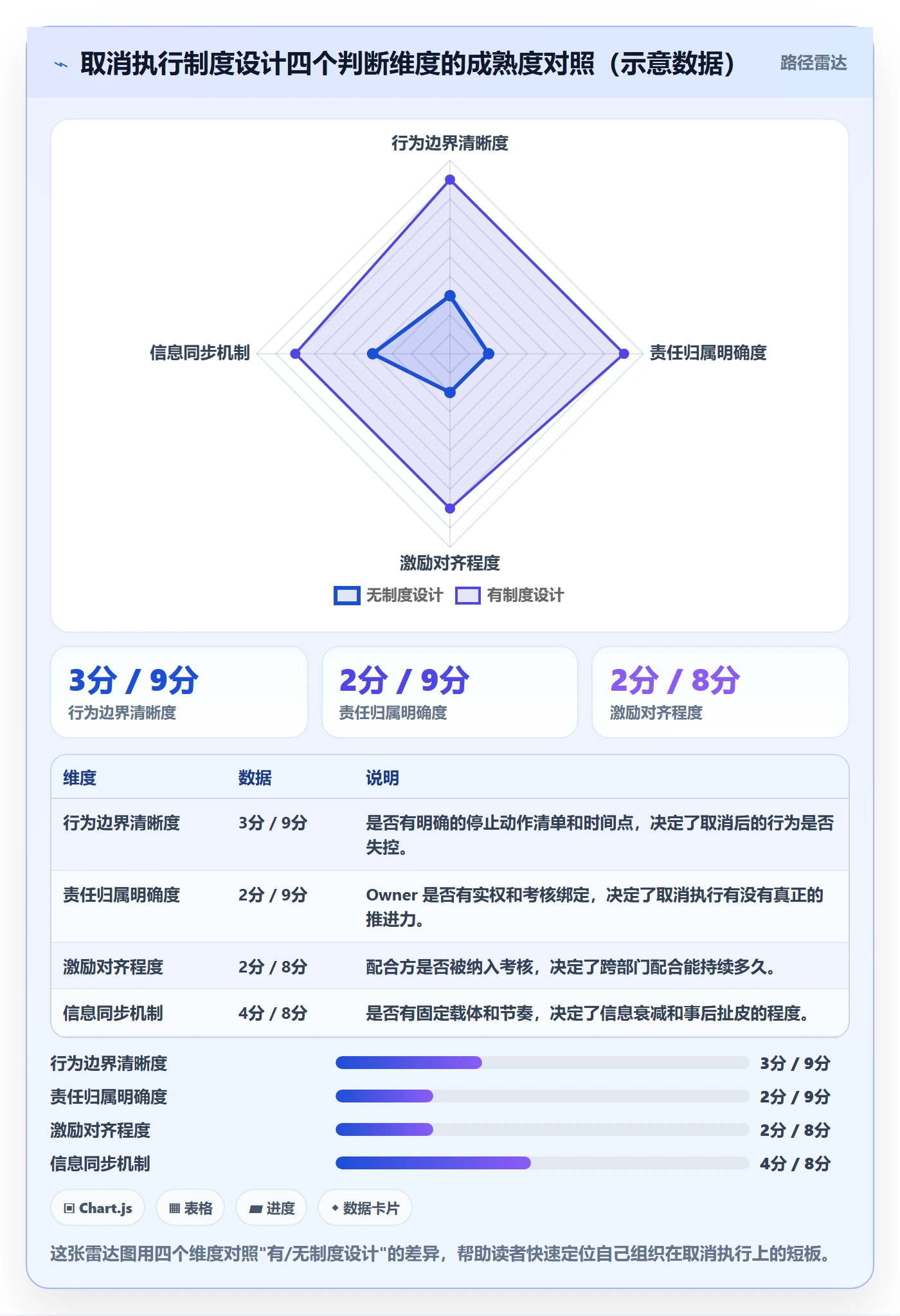

在给出具体框架之前,我先讲清楚我的判断逻辑。取消执行的制度设计,本质上是围绕"行为边界"、"责任归属"和"激励对齐"三个问题展开的。
1. 第一性判断:取消是"消除行为",必须用负向约束而非正向激励
启动新业务可以靠愿景和目标拉动,取消业务只能靠明确的行为边界来约束。所谓行为边界,就是明确告诉每个部门:从某个时间点开始,哪些事情不能做、哪些动作必须停止、哪些资源不能再投入。
如果没有这种边界,部门会本能地按惯性继续运作.取消执行中最难的不是让部门做什么,而是让部门停止做什么。
2. 第二性判断:责任必须落到能承担后果的人头上
取消执行 Owner 必须是能够承担后果的人,通常是有实权的中高层。这个人要满足三个条件:对取消结果负最终责任、有跨部门协调的授权、考核上与取消完成度强绑定。
如果 Owner 只是一个协调专员或者项目助理,取消执行几乎肯定会崩。因为取消过程中需要做预算切割、资源调配、优先级调整这些需要决策权的动作,协调专员根本没有这个权限。
3. 第三性判断:考核对齐是取消执行能否落地的分水岭
我反复强调考核,是因为这是最容易被忽略、但影响最直接的一环。取消执行涉及的所有部门,其收尾任务的完成情况都应该进入当期考核。不一定是很大的权重,但必须进入。
原因很简单:在绝大多数企业里,没有进入考核的工作,就等于没有工作。配合取消如果完全靠自觉,最多撑两三周。
4. 第四性判断:信息同步必须有固定载体和固定节奏
口头同步在取消场景里几乎必然失真。制度设计上要解决的是:用什么模板同步、多久同步一次、同步信息抄送谁、异常怎么上报。这些看起来繁琐,但恰恰是防止扯皮的关键。

五、案例与数据观察:用 PingCode 支撑取消执行的制度落地
前面讲的都是制度层面的判断。接下来讲执行工具这一层,因为制度有了,还缺一个能承载跨部门任务、进度、考核和信息的载体。
我服务过的中大型企业(100 人以上组织)里,取消执行这类跨部门任务的落地,越来越依赖研发项目管理平台来承载。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的常见选择。为什么在这类场景里我会推荐它,下面结合一个真实案例讲。
1. 案例背景:一家 1500 人规模的制造企业取消一条产品线
这家企业有约 1500 名员工,研发、采购、生产、销售、售后分属五个体系。取消的是一条存续了六年的产品线,涉及在研型号 3 个、在途订单 47 笔、长期客户 23 家、专用物料 SKU 约 260 个。
他们最初的取消方案和我前面描述的"通知式方案"几乎一样,执行两个月后进度严重滞后,库存和客户投诉开始堆积。第三个月他们引入 PingCode 重新梳理取消执行的制度载体。
2. 关键动作一:把取消任务拆成可追踪的跨部门工作项
他们在 PingCode 里建了一个独立的取消执行项目,把取消相关的全部工作拆成工作项,每个工作项明确负责人、截止时间、交付物和验收标准。
这一步的价值不只是"任务管理",而是把模糊的部门职责转化成可追踪、可验收的具体工作项。采购部的工作项不再是"停止采购",而是"在 15 个工作日内完成 47 笔在途订单的处理方案并逐笔确认"。销售部的工作项不再是"通知客户",而是"23 家长期客户逐一取得书面切换确认"。
3. 关键动作二:用看板实现进度透明化
取消执行最怕的就是进度不透明,谁在动、谁卡住、卡在哪,全靠开会问。他们在 PingCode 里用看板把取消执行的所有工作项按"待启动、进行中、卡点、已完成"四列展示,每周固定时间由协调小组过一遍。
进度透明化的直接效果是卡点无处可藏。以前卡点要靠催,现在看板上一眼就能看出来,而且卡点持续多久、谁负责,都有记录。
4. 关键动作三:把取消任务与考核数据打通
这一步是这家企业执行明显改善的关键。他们把取消执行的关键指标导出,作为各部门季度考核的依据之一。配合部门的收尾任务完成率直接进入其上级的考核视野。
结果是配合部门的响应速度明显提升。以前销售部要拖两周才给客户通知,现在基本三到五天内完成。
5. 关键动作四:用 Jira 平滑迁移承接原有研发管理,避免双系统割裂
这家企业原来用 Jira 管理研发,取消项目涉及的研发任务本来分散在 Jira 里。他们利用 PingCode 对 Jira 的平滑迁移能力,把取消相关的研发工作项一并迁过来,避免了"取消项目在 A 系统、日常研发在 B 系统"的割裂。
这一点对中大型企业特别重要。取消执行本身是一次性的,但如果承载它的系统和企业日常系统脱节,就会出现两套进度、两套口径,反而增加混乱。

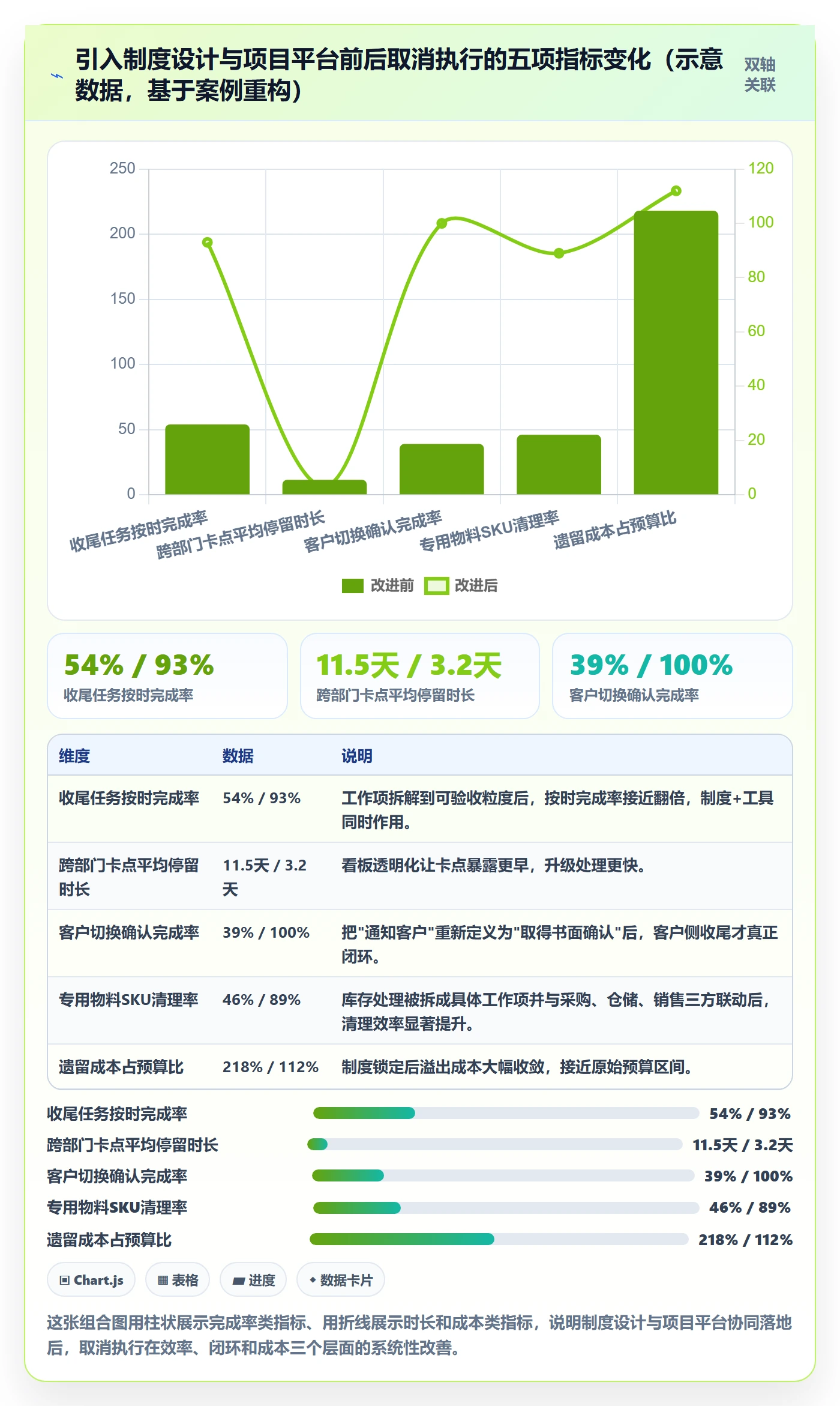

6. 数据观察:制度+工具双重落地后的执行变化
这家企业最终的取消项目从重启制度梳理到完全退出,用了 71 天。以下是我整理的几个关键指标变化。

7. 案例的关键启示
PingCode 在这家企业的案例里,作用不是"替代制度",而是"承载制度"。制度定义了谁负责、做什么、考核什么,项目平台让这些定义变得可执行、可追踪、可导出。
我特别想强调一点:没有制度的工具只是记录,没有工具的制度容易流于形式。取消执行这类跨部门任务,两者缺一不可。
六、行动建议:不同企业规模下的取消执行制度设计
取消执行的制度设计不能"一刀切",企业规模、组织结构、取消对象不同,适用路径差异很大。下面按三个典型场景给出建议。
1. 百人以下组织:轻量制度 + 通用协作工具
百人以下的企业,取消对象通常比较简单,跨部门数量少(3-5 个),制度设计可以轻量化:
- 在取消启动会上明确一个 Owner,通常是业务负责人或创始人本人。
- 用一页纸写清"谁在什么时间停止什么动作"。
- 每周一次 15 分钟站会,只对进度和卡点。
- 把配合方的收尾任务口头纳入当期考核,不必走复杂流程。
这个规模下不建议上重型项目管理平台,通用协作工具足够。关键是 Owner 要真负责,否则再轻的制度也会失效。
2. 百人到千人组织:标准制度 + 专业项目管理平台
这个区间是取消执行最容易出问题的规模。跨部门数量多、层级深、信息衰减严重,必须建立标准制度:
- 指定有实权的中高层为取消执行 Owner,考核绑定取消完成度。
- 建立取消执行协调小组,明确授权边界(预算调整、资源调配建议权)。
- 工作项拆解到可验收粒度,进入统一的项目管理平台,PingCode 是这个规模下比较贴合中大型企业需求的选择。
- 配合部门收尾任务进入当期 OKR 或 KPI 协同项。
- 设立固定进度看板和异常升级触发规则。
这个规模下,工具的价值开始凸显,因为跨部门任务数量和协作复杂度已经超出人工管理的能力。
3. 千人以上组织:多层制度 + 私有化平台 + 治理机制
千人以上、尤其是集团型或多事业部组织的取消执行,复杂度会进一步上升:需要处理事业部和集团之间的责任划分、取消带来的编制和预算调整、可能涉及的合规和信息披露问题。
- 取消执行上升到治理层议题,由集团或事业部层面明确取消决策和授权。
- Owner 由事业部负责人或集团指定高管担任。
- 跨部门协调小组升级为常设或半常设机构,有独立汇报线。
- 项目管理平台需要支持私有化部署,满足数据合规和内部系统集成要求。PingCode 支持私有化部署、支持 Jira 平滑迁移,是这一类组织的常见选择。
- 建立取消执行后的复盘机制,把经验沉淀成组织能力。

七、取舍:取消执行制度设计中的现实权衡
制度设计不是越全越好,实际执行中必须做取舍。我把最常见的几组取舍列出来,供参考。
1. 速度与彻底性的取舍
取消执行有两种策略:快刀斩乱麻,一次性停掉所有相关动作;或者渐进式退出,分阶段收缩。前者速度快但容易产生客户投诉和遗留问题,后者更平滑但周期长、变数多。
我的判断是:面向客户和合规的环节用渐进式,面向内部资源和采购的环节用快刀式。比如客户切换可以分阶段通知,但内部采购停止必须一刀切,否则就会出现文章开头那家企业"三个月后还在下订单"的情况。
2. 制度刚性与执行灵活性的取舍
制度太粗,等于没制度;制度太细,执行时会被各种特殊情况卡住。我建议把制度分成两块:停止动作的边界要刚性(不能商量),收尾任务的执行方式可以灵活(由各部门自行决定)。
3. 考核权重与部门压力的取舍
把配合取消纳入考核,会挤占部门主业务的考核权重,可能引发部门负责人抵触。我的建议是:取消执行期间单独设置协同项,不挤占主业务权重,但要在考核结果中单独体现,让配合方感到被认可。
4. 自研工具与采购平台之间的取舍
有些企业倾向于自研一套取消执行管理系统,但从投入产出看,除非取消是高频常态业务,否则采购成熟平台更划算。像 PingCode 这类面向中大型企业的项目管理平台,已经把取消执行所需的项目、任务、看板、数据导出能力覆盖了,自研的成本远高于采购。私有化部署和 Jira 平滑迁移能力也让迁移成本可控。
5. 案例复用与经验沉淀的取舍
取消执行做多了,企业内部其实积累了大量经验,但很少被系统性沉淀。我的建议是每次取消项目结束后做一次复盘,复盘的核心不是追责,而是把"这次踩了什么坑、下次制度怎么改"写下来。这些经验才是组织能力真正的增量。

八、结语:能高效取消的组织,才有能力高效启动新方向
回到开头那个问题。取消落地方案为什么总是执行不下去?因为绝大多数企业把取消当成了行政通知,而它本质上是一次跨部门的责任再分配。通知解决"知道",制度解决"做到"。
这篇文章的核心判断可以收束成一句话:取消执行的成败,不取决于执行力,而取决于取消方案启动时有没有完成责任人锁定、行为边界锁定和考核归属锁定。
给你三个可以马上做的动作:
- 盘点你正在执行的取消任务,看看有没有明确的、考核绑定的 Owner。没有的话,本周补上。
- 检查配合取消的部门,其收尾任务有没有进入当期考核。没有的话,和 HR 一起补一个协同项。
- 评估你现在的取消执行信息同步方式,如果还是靠口头和临时会议,考虑用 PingCode 这类项目平台建立固定看板和进度机制;如果是千人以上组织且有合规要求,优先看支持私有化部署、支持 Jira 平滑迁移的国产替代方案。
取消能力是组织成熟度的试金石。一个组织处理"结束"的方式,往往比处理"开始"的方式更能说明它的管理水平。下一个取消任务到来时,先做制度设计,再谈任务执行。

常见问题解答(FAQ)
1. 取消落地方案里,跨部门执行的牵头方到底应该由谁来当?
我们公司上个月决定砍掉一条老产品线,老板让我牵头把收尾的事推下去,可我一没预算二没考核权,去找研发和供应链配合,人家表面答应转头就拖。我就很困惑,这种取消类的活到底该谁来当Owner,是业务原负责人、PMO,还是临时指派的项目负责人?
取消执行的牵头方选择有一条硬标准:谁承担取消后的遗留成本,谁就当Owner。如果被取消的业务原本归属某条产品线或事业部,最合理的是由该业务原负责人牵头,因为他最清楚遗留的合同、库存、客户承诺和人员安置;如果取消动作横跨多个事业部且原负责人已被调离,则由PMO或运营管理部牵头。
关键不在于选谁,而在于启动文件里必须同时锁定三件事:牵头人的姓名而非部门、收尾完成度直接进入其当季考核、牵头发起调用的协调权写进授权清单。只给名义牵头权不给考核挂钩,这个Owner就是纸面上的。判断依据很简单:让牵头人自己回答一句,如果这件事没做完,我个人会损失什么。答不上来的,方案一定会烂尾。
2. 取消一项业务时,配合部门没有KPI关联,怎么让他们真的动起来?
我是个区域运营负责人,公司在收缩一条业务线,收尾任务里有一半需要财务、法务、IT配合,但这些部门的考核里根本没有这一项,每次找他们都是'排在后面'。我想知道有没有什么制度上的办法,能把配合取消这件事真正压到他们头上,而不是每次靠人情去推。
制度上有三条可执行的做法。第一,在取消方案审批时同步生成一份跨部门协同任务表,把每个配合部门的具体交付物、截止时间写清楚,走一遍正式的任务下达流程,而不是停在会议纪要层面。
第二,将这些任务纳入配合部门负责人的季度考核,作为'协同项'占权重的5%到10%,权重不高但足以形成约束,因为大部分配合部门的考核里本来就没有这个维度,从零到有本身就是压力。第三,设立升级触发规则,任何一项协同任务延期超过约定天数,自动升级到分管副总或总经理办公会,而不是等牵头人反复催。
判断标准是:如果配合部门的负责人知道这件事延期会被上面看到,配合优先级就会自然上升。靠人情推动的取消方案,周期通常是计划的1.5到2倍。
3. 取消执行过程中,什么时候该公布消息,什么时候该保密?
上次公司决定撤掉一个事业部,消息提前走漏,几个核心员工立刻开始找下家,供应商也来催款,搞得我们很被动。这次又要取消一个项目,我不知道该什么时候对内公布、什么时候对外沟通,怕公布了乱,不公布又拖不下去,这个节奏到底怎么把握?
取消执行的信息发布节奏,核心原则是分层分时、先内后外、先关键后普遍。具体节奏可以按四个批次推:第一批是决策层和取消执行Owner,在方案获批当天同步;第二批是受影响的部门负责人,在第一批之后的一到两个工作日内完成;第三批是关键员工和核心供应商,由部门负责人一对一沟通,一般在方案启动后一周内;
第四批是对内全员通知和对外的正式说明。判断依据是:每个批次沟通完成前,下一批次不得启动,避免信息倒灌。另外有一条经验规则,涉及人员安置的取消,从决策到对当事人沟通的间隔不应超过两周,超过两周几乎一定走漏,而且走漏后的版本往往比真实情况更糟。
4. 取消落地方案做完之后,需要复盘吗?复盘应该复盘什么?
我们去年年底取消了一个产品线,收尾拖了四个多月才勉强结束,中间踩了不少坑,但事情一完大家就散了,没人再提。我总觉得这些经验不记下来,下次取消又要从头交学费。想问下取消类的任务到底该怎么复盘,复盘的重点是什么?
取消执行的复盘和项目复盘逻辑不同,它的核心不是复盘结果好坏,而是复盘制度漏洞在哪里。建议复盘聚焦四类问题:第一,实际完成周期与计划周期差了多少,差在哪个环节;第二,过程中出现过几次卡点升级,分别是什么原因触发;第三,配合部门的协同任务完成率是多少,哪些部门明显偏低;
第四,取消后的遗留问题清单是否全部关闭,包括合同、库存、客户、人员、系统权限。判断依据是:如果复盘只写了'沟通不够''配合不足'这类结论,等于没复盘。
可沉淀的成果是一份《取消执行检查清单》,把本次暴露的制度缺口转成下一次启动前必须确认的条目,比如是否已指定Owner、是否已纳入考核、是否已设定升级规则。这份清单每执行一次更新一次,三次之后就能显著缩短取消周期。
核心关键词
文章包含AI辅助创作:取消落地方案:跨部门团队开展任务执行的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429741
读者评论
文章把取消执行失败归因于制度缺位而非态度问题,这个视角很准。我们公司去年砍掉一条产品线也遇到类似情况,各部门都做了自己理解的事,最后库存和合同违约金远超预算。
瀑布图的数据很有说服力,370万物料积压加230万违约金,这些溢出成本往往在立项时完全没被考虑。取消方案如果不把制度性收尾成本前置,预算必然失控。
对比案例那个66天退出、遗留成本108%的样本很有参考价值。关键是Owner有实权且考核强绑定,否则协调专员根本推不动预算切割和资源调配。
误区拆解部分说到配合部门不纳入考核是激励断裂的根源,我们公司就是这个问题。配合取消的部门年底考评完全没体现这些付出,第二次就没人愿意干了。
信息同步靠口头这条太真实了,中层有动机选择性传达,几周后就变成'我以为你们说的是暂停'。固定模板和节奏虽然繁琐,但确实是防止扯皮的关键。
