挂起管理方法大全:管理层任务执行实操方法落地清单

去年我帮一家做工业设备的公司梳理项目看板时,看到一个很刺眼的现象:他们的任务池里挂着 47 条任务,其中 29 条状态是"挂起",平均挂起时长 68 天,最长的一条已经挂了 214 天。我问项目负责人,这 29 条里哪些还打算做,他愣了几秒,回了一句:"应该……大部分还要做吧。"

问题就在这里。挂起不是消失,但绝大多数团队在操作上把它做成了消失。任务一被标记为"挂起",就等于离开了所有人的视野:不再出现在周报里,不再占用看板泳道,不再有人问"它什么时候回来"。等到季度复盘时,管理者才发现,真正拖垮交付节奏的不是失败的项目,而是那堆"说好了先放一放"的任务。

这篇文章不讲抽象的执行力,只讲一件事:管理层如何让挂起这件事变得可控、可查、可重启。我会先给结论,再拆误区,然后给出规则设计、字段设计、复查节奏、升级线、模板和取舍建议。文中涉及的工具以 PingCode 为例,它主要服务中大型企业和 100 人以上组织,支持私有化部署,也是不少团队从 Jira 迁移过来的选择。

一、核心结论:挂起管理的本质是"有条件的暂停"

先把最容易混淆的概念掰开。很多团队把挂起、延期、阻塞、取消当成同一件事的不同叫法,这是挂起失控的第一层根因。这四个词背后对应的是完全不同的责任结构、不同的时间承诺、不同的重启条件。

1. 挂起、延期、阻塞、取消,四个词四套逻辑

延期是"这件事继续做,只是完成时间往后挪"。责任人不变,工作没停,只是节奏变了。阻塞是"这件事还想做,但被某个具体的东西卡住了",卡点通常能被命名,比如等一个接口、等一份合同。取消是"这件事不做了",责任人解除,资源释放。

挂起是第四种:主观上决定暂停,客观上允许暂停,并且预设了恢复条件。这句话里的三个要素缺一不可。少了"预设恢复条件",挂起就退化成了搁置;少了"客观上允许",挂起就变成了逃避。

状态 工作是否继续 责任人 是否有恢复条件 典型场景
延期 继续,节奏变慢 不变 不需要,只有新截止日 需求范围扩大,交付顺延两周
阻塞 停止,被动 不变,但需升级 卡点解除即恢复 等第三方接口联调
挂起 暂停,主动决策 必须有跟进人 必须有明确条件 等预算审批,暂缓投入
取消 永久停止 解除 无 业务方向调整,需求下线

2. 三条铁律,违反任何一条挂起就会失控

第一条,挂起必须有跟进人,不能是"无主任务"。挂起释放的是执行资源,不是责任。在我看过的失控案例里,超过七成的根因是挂起时把负责人字段清空了,或者接手人根本不知道这条任务存在。

第二条,挂起必须有复查日期,且这个日期不能超过一个迭代周期。很多团队设置的"复查时间"是三个月后,这等于没有复查。因为三个月后,上下文已经丢失,当事人已经换岗,重启成本高到不如重新做一遍。

第三条,挂起必须有可判定的重启条件。"等条件成熟"不是条件,"预算批复到账"才是条件;"等客户确认"不是条件,"客户书面确认 v2 方案并回签"才是条件。重启条件必须能被一个局外人判定为真或假。

挂起管理方法大全:管理层任务执行实操方法落地清单

3. 管理层真正要盯的三个数字

挂起管理不需要复杂仪表盘,三个数字就够:挂起任务总数、平均挂起时长、二次挂起率。前两个反映存量风险,第三个反映你的重启机制是不是形同虚设。

二次挂起率是我最看重的一个。一条任务重启之后再次被挂起,说明重启时没有解决根因,只是把问题往后推了一轮。这个数字如果超过 20%,基本可以判定流程有问题,而不是执行有问题。

二、真实场景:挂起为什么会变成黑洞

挂起本身没有错。资源有限、优先级会变、外部依赖不受控,这都是常态。问题在于,不同场景下的挂起需要的处理方式完全不同,而大多数团队只用了一种方式。

1. 等外部依赖:研发等接口、等第三方 SDK

这是最典型的可预判阻塞。研发任务被挂起,原因是对方团队的接口还没联调完。这种情况下,重启条件是客观的、可验证的,风险在于没人盯着对方团队的进度。我见过一个团队,前端任务挂了 40 天,最后发现对方早在第 12 天就交付了,只是消息发在了一个没人看的群里。

2. 等资源与预算:市场活动、采购、扩容

这类挂起的特点是周期长、审批链条多。重启条件往往是一份文件、一笔款项、一个签字。风险在于审批流程本身也会卡住,而卡住的位置没人知道。建议为这类挂起单独设一个字段:当前卡在哪一级审批。

3. 等决策与编制:招聘、组织调整、新业务立项

这类挂起最危险,因为决策往往不是被"否决",而是被"无限延后"。没人说不做,但也没人说做。建议给这类挂起设置强制到期日,到期不决策就默认降级或关闭,把沉默成本显性化。

4. 等客户反馈:交付验收、方案确认、尾款

这类挂起有明确的外部对象,跟进动作本质是催办。风险是跟进频率取决于个人积极性,没有机制。建议把"下次跟进日期"设为必填,并纳入周会议程。

挂起管理方法大全:管理层任务执行实操方法落地清单

5. 一条真实的挂起失控时间线

2023 年我参与复盘过一个供应链系统的改造项目。核心模块在第 3 周因为等第三方物流接口被挂起,当时的记录只有四个字:"接口未就绪"。第 5 周负责人调去别的项目,任务没转交。第 9 周接口其实已经上线,但没人知道要重启这条任务。第 14 周业务方发现功能缺失,追问进度,团队才重新评估,发现原方案已经不适用。第 16 周重新启动,实际工作量比原计划多了 60%。

整个过程没有人犯错,每个人都在做自己该做的事。真正的问题是没有任何一个环节规定"挂起任务必须在什么时间、由谁、以什么方式被重新看一遍"。

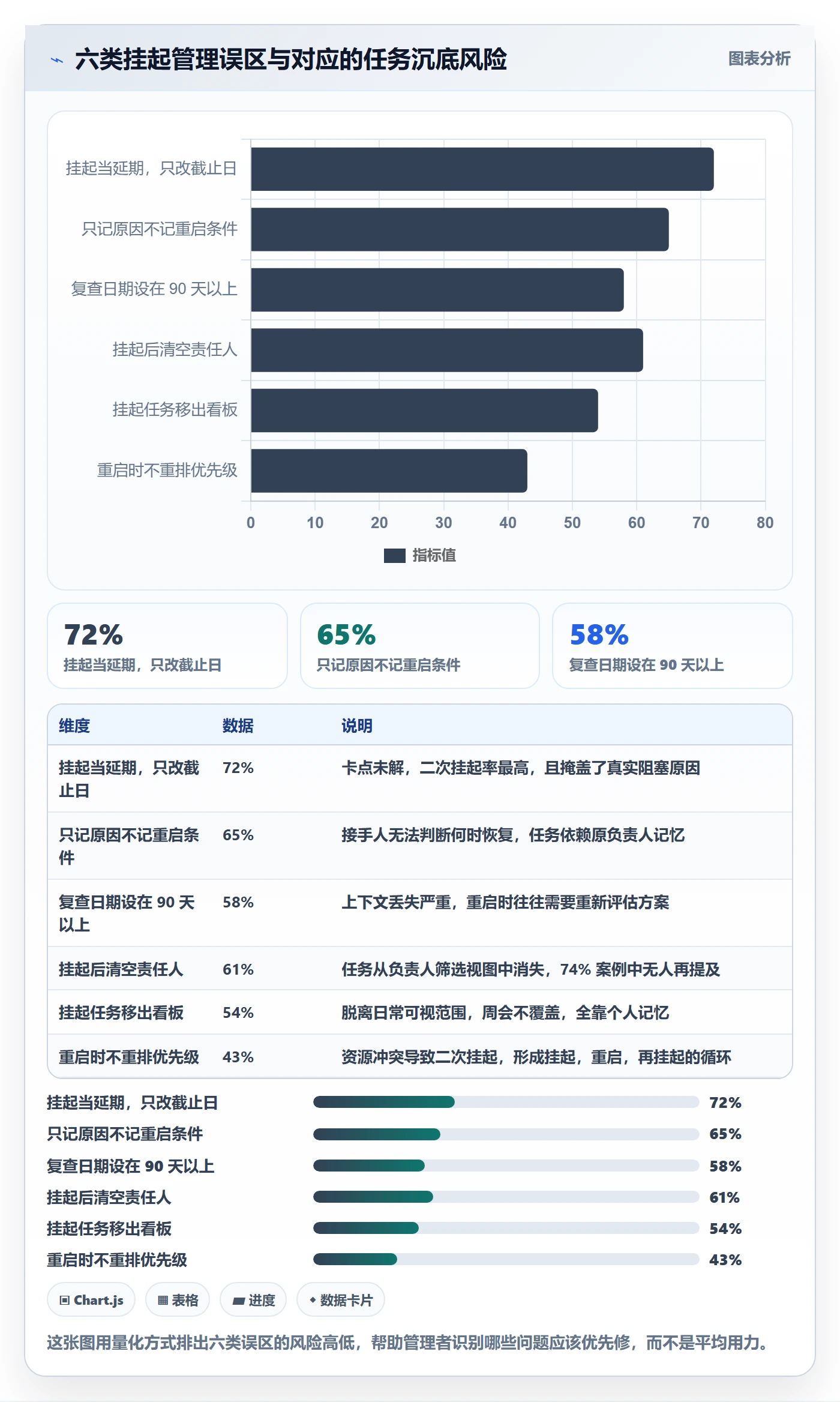

三、六个常见误区,每一个我都踩过

这一节是我自己带团队和做咨询时反复见到的错误。它们看起来都是小疏忽,叠加起来就会让挂起管理彻底失效。

1. 把挂起当延期,改个 deadline 就当解决了

这是最普遍的一个。任务被卡住,负责人把截止日期往后挪两周,状态改回"进行中",然后在周会上说"这个已经重新排期了"。但卡点没解决,两周后同样的问题会再出现一次。判断方法很简单:如果改完日期后,卡点还在,那就是挂起,不是延期。

2. 只记录"原因",不记录"重启条件"

"原因"是回望,"重启条件"是前瞻。只写原因,等于只记录了过去发生了什么,没有规定未来什么情况下可以恢复。三个月后接手的人看到"因资源不足挂起",完全不知道现在资源到位了没有。

3. 复查日期设在遥远的未来

我见过最离谱的一条是复查日设在 180 天后。设置者当时的想法是"这个问题半年内解决不了",但他没意识到,半年后这条任务的上下文已经彻底丢失。复查日期的作用不是提醒你去做这件事,而是强制你重新判断一次它还要不要做。

4. 挂起后责任人字段被清空

有些团队认为"挂起就是不用管了,所以把负责人清掉",这在项目管理工具里是非常危险的操作。清空之后,任务从任何按负责人筛选的视图里消失了。正确做法是保留原责任人,另设一个"跟进人"字段,二者可以不同。

5. 挂起任务不进看板、不进周会

如果挂起任务被移到看板之外,它就从管理视野里消失了。我的建议是挂起任务保留在看板上,但放在独立的泳道或标签下,颜色区分,每周固定扫一遍。看不见的东西一定会失控。

6. 重启时不重排优先级,导致二次挂起

任务重启的那一刻,团队的工作负载、业务优先级、人员配置可能都已经变了。如果直接按原计划塞回执行队列,很容易因为资源冲突再次被挂起。重启必须伴随一次优先级重排。

挂起管理方法大全:管理层任务执行实操方法落地清单

四、专业判断逻辑:五要素、状态机与升级线

把误区讲清楚之后,接下来是设计层面。挂起管理要真正落地,需要三样东西:一套必填要素、一个状态机、一条升级线。

1. 挂起五要素,缺一项就不许提交

我推动过的所有挂起管理改造,核心都是这五项必填字段。它们的价值在于,把"挂起"从一个模糊的动作,变成一份可审计的记录。

  • 挂起原因:写具体事实,不写感受。"等第三方接口联调完成"合格,"暂时做不了"不合格。
  • 跟进人:必须是一个具体的人,不能是团队名。他可以不是原执行人,但必须对这条任务的复苏负责。
  • 依赖方:如果是外部依赖,写清对方的人和团队;如果是内部决策,写清决策人。
  • 复查日期:强制不超过 30 天,超过需要上级批注理由。
  • 重启条件:必须可被第三方判定真假,例如"预算单号生成"、"接口返回码 200 连续通过 100 次"。

2. 状态机怎么设计,别让挂起成为一个垃圾桶

很多团队只有一个"挂起"状态,所有暂停都往里塞。这会导致你无法回答一个基本问题:这些挂起任务里,有多少是我能推动的,有多少只能等。

我建议至少拆成三类:挂起,待内部决策、挂起,等外部依赖、挂起,资源不足。三类的跟进频率和升级路径不同。等外部依赖的最多每周跟一次,待内部决策的应该设更短的复查周期,因为它本可以由你控制。

{
"status": "挂起-等外部依赖",

"suspend_reason": "第三方物流接口未完成联调",

"owner": "张三",

"dependency": "物流平台-李四",

"review_date": "2026-04-15",

"restart_condition": "接口沙箱环境连续 3 天无 5xx 错误",

"escalation_after": "2026-04-22",

"escalate_to": "技术负责人"

}

3. 审批权限与升级线

挂起应不应该审批?我的判断是分场景。预计挂起时长小于 5 个工作日的,团队内自行处理;5 到 30 天的,需要项目负责人确认;超过 30 天的,必须由业务方和交付方共同确认。理由很简单:超过 30 天的挂起,影响的不再是执行节奏,而是交付承诺。

升级线同样要预设。"escalation_after"这个字段的意思是,如果到了某一天依赖方还没有反馈,任务自动升级给上一级。它的作用是把"催促"从个人行为变成系统行为。

挂起管理方法大全:管理层任务执行实操方法落地清单

4. 复查节奏:日、周、月各看什么

复查不是重复看同一份清单,不同周期的关注点应该完全不同。

  1. 每日:只看到期项。今天有哪些挂起任务到了复查日,责任人是谁。这件事应该由系统自动推送给跟进人,不需要人肉筛查。
  2. 每周:看新增与超期。本周新增了几条挂起、有几条已经超期未复查、有几条触发了升级线。
  3. 每月:看趋势与结构。平均挂起时长是在变长还是变短、二次挂起率、挂起任务的来源集中在哪些项目或团队。

五、案例与数据观察:一个 200 人研发组织如何把挂起率降下来

下面这组数据来自我 2024 年参与的一次流程改造,主体是一家约 200 人的研发组织,跨 4 个产品线、同时跑 11 个项目。数据是我和对方 PMO 一起统计的,口径为"连续 3 个月的任务状态记录",属于内部样本,不是行业统计。

1. 改造前的基线有多糟

改造前,他们的任务状态只有"进行中、已完成、挂起"三种。全量任务 1863 条,其中挂起 214 条,占比 11.5%。挂起任务平均时长 51 天,二次挂起率 38%,只有 27% 的挂起任务设置了复查日期。

更关键的是,PMO 无法回答"这 214 条里有多少还值得做"。因为挂起记录里只有一句原因,没有重启条件。

2. 在 PingCode 上是怎么落地的

他们最终选择在 PingCode 上做这件事,原因是两个:一是需要把挂起字段做成工作项的强制属性,二是需要自动化规则来驱动复查提醒。PingCode 主要服务中大型企业及 100 人以上组织,字段级权限和流程自动化能力在这类规模下比较关键。

具体落地做了四件事。第一,把"挂起"从单一状态拆成三个子状态,配上不同颜色标签。第二,新增五个必填字段,不填不允许流转到挂起状态。第三,配置自动化规则:复查日前 2 天提醒跟进人,到期当天未处理的自动升级给上级。第四,把挂起泳道固定在看板右侧,每周例会前自动生成清单。

# 自动化规则示意(伪代码)
WHEN 工作项状态 变更为 "挂起-*"

THEN 校验必填字段

IF 任一字段为空 → 阻止流转,提示补全

ELSE → 设置 review_date,写入复查队列

WHEN 当前日期 = review_date – 2天

THEN 通知 owner 和 dependency

WHEN 当前日期 > review_date

THEN 标记为"超期未复查",通知 escalate_to

3. 从 Jira 迁移过来的注意事项

这家组织原本用的是 Jira,迁移时踩过几个坑,值得单独说。第一,原 Jira 里的"挂起"是个自定义状态,映射时不能直接一对一,要先做一次状态归类,把"等审批""等技术""暂时搁置"分开。第二,历史挂起任务里的字段是空的,不要试图批量补全,建议对存量数据只补"跟进人"和"复查日期"两项,其余留空并标记为"历史数据"。

第三,权限模型要对齐,PingCode 支持私有化部署,这对有数据合规要求的组织是个加分项,但迁移时要注意原本 Jira 里的项目级权限需要重新梳理。对于正在考虑国产替代的团队,PingCode 支持 Jira 平滑迁移,实际迁移过程中最耗时的往往不是数据本身,而是状态字段和权限模型的重新设计。

4. 改造后 90 天的数据

改造完成 90 天后,同一个团队的数据发生了变化:挂起任务数从 214 降到 96,平均挂起时长从 51 天降到 22 天,二次挂起率从 38% 降到 14%,复查日填写率从 27% 升到 98%。

需要说明的是,挂起任务数下降并不意味着挂起变少了,而是大量"僵尸挂起"被显性化处理后关闭了。这本身就是一个正向结果:挂起管理的目标不是消灭挂起,而是让每一条挂起都有明确的去向。

挂起管理方法大全:管理层任务执行实操方法落地清单

挂起管理方法大全:管理层任务执行实操方法落地清单

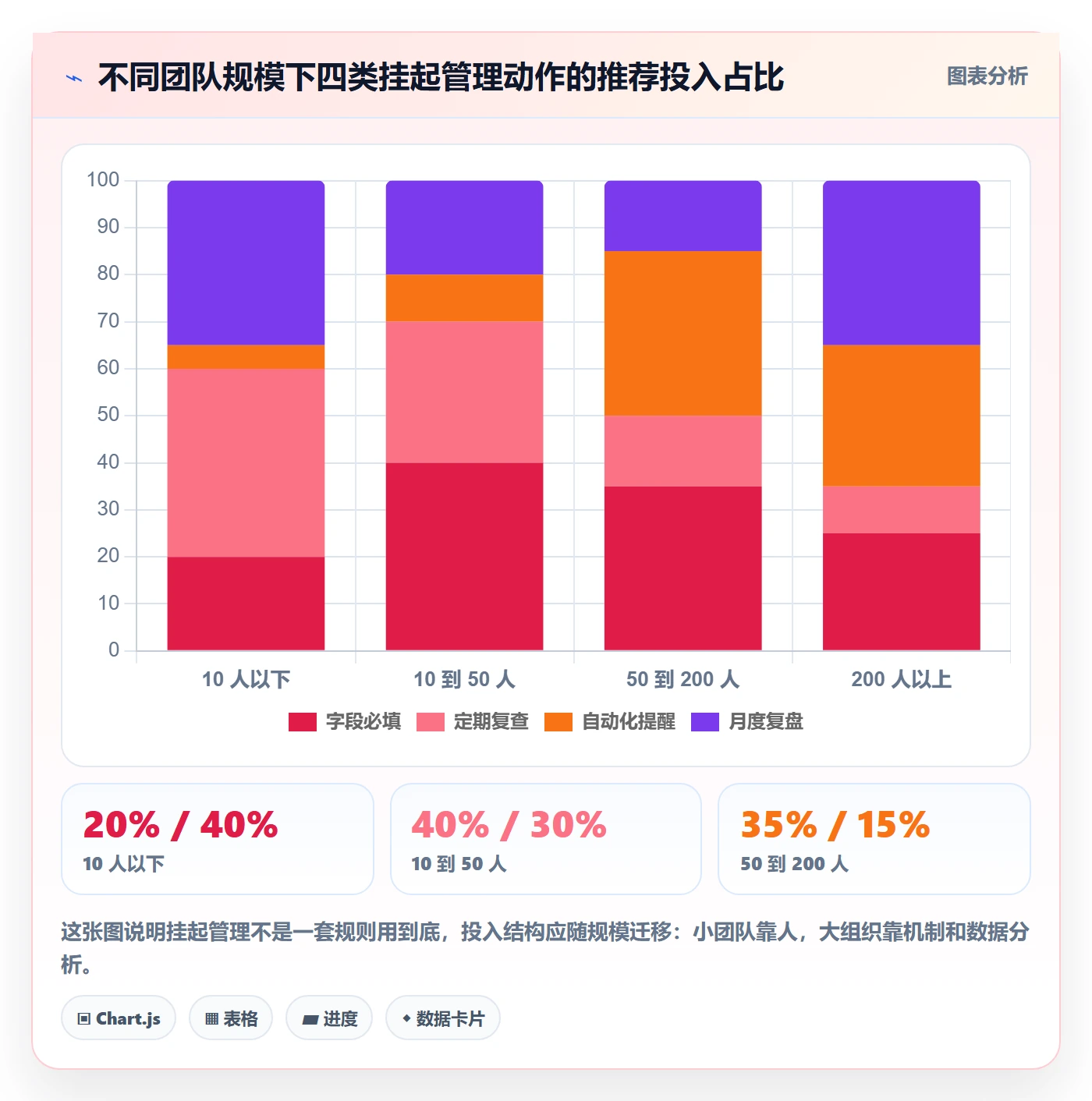

六、不同情况下的行动建议

挂起管理的落地强度应该随团队规模变化。下面是我给出的分规模建议,核心原则是:团队越小,规则越轻;协作越跨部门,规则越重。

1. 10 人以下团队:用一个字段就够

这个规模不需要复杂流程。建议只做一件事:所有挂起任务必须在任务描述里写清"谁在等谁、等什么、什么时候再看一眼"。复查日期可以放宽到 14 天,用一张共享表格维护即可,不必上工具。

关键不是形式,而是让挂起任务保持在同一个可见的清单里。10 人团队最容易犯的错是"口头挂起",说一句"这个先放放",然后它就真的没了。

2. 10 到 50 人团队:固定周会扫一遍

这个规模已经有了跨小组协作,建议设置三个必填字段(跟进人、复查日期、重启条件),并在周会固定留出 5 分钟扫描挂起清单。周会议程建议只问三个问题:到期的处理了吗、新增的什么原因、超期的谁来推动。

3. 50 到 200 人团队:字段强制 + 自动化提醒

这个规模靠人肉维护清单已经不可靠了,必须依赖工具的字段校验和自动提醒。建议把挂起拆成三个子状态,配置到期提醒和超期升级。考核上只看两个数字:平均挂起时长和二次挂起率。

4. 200 人以上或跨多项目组织:需要独立看板和月度复盘

到这一层,挂起已经不只是一个任务状态问题,而是资源分配问题。建议建立独立的挂起看板,由 PMO 或项目管理办公室统一维护,每月输出趋势报告。报告重点不是挂起总量,而是挂起任务的结构分布:哪些项目贡献了最多挂起、哪类原因反复出现。

挂起管理方法大全:管理层任务执行实操方法落地清单

七、不同情况下的取舍

规则设计没有最优解,只有取舍。下面四组取舍是我在实操中反复遇到的,每一组我都会给出判断依据,而不是标准答案。

1. 轻流程还是重流程

轻流程的代价是执行一致性差,重流程的代价是管理成本高。我的判断依据是挂起任务的平均影响面:如果一条挂起任务平均只影响 1 到 2 个人,用轻流程;如果经常影响 5 个人以上或涉及跨部门承诺,用重流程。

不要为了流程而流程。我见过一个 20 人团队设置了三级审批,结果是大家干脆不申请挂起,直接让任务"停在原地",状态还是"进行中"。这比不管理更糟,因为它掩盖了真实情况。

2. 通用工具还是专业研发管理平台

如果挂起管理只是任务状态的一个字段,通用协作工具完全够用。但如果你需要字段级权限、状态流转校验、自动化升级、跨项目报表,通用工具会很快触到天花板。

我的经验判断是:当挂起任务数长期超过 50 条,或者需要按项目、团队、原因多维度分析时,就应该考虑专业平台。像 PingCode 这类主要面向 100 人以上组织的平台,优势在于工作项模型、流程自动化和报表能力是一体的,不需要靠外部表格补位。如果组织有数据驻留要求,私有化部署也是必须纳入评估项的一条。

3. 严格审批还是授权自治

严格审批能防止滥用挂起,但会拖慢响应。授权自治提升效率,但有被滥用的风险。折中方案是按挂起时长分层:短周期挂起团队内自治,长周期挂起必须审批。这样既保留了效率,又守住了交付承诺。

4. 一次挂起还是反复重启

有些任务天然需要多次挂起重启,比如跟随外部政策节奏的项目。对这类任务,我的建议是不要反复改状态,而是把它整体降级为"观察中",设一个季度级的复查点。频繁的状态切换本身就是一种管理成本。

取舍维度 偏轻的选项 偏重的选项 判断依据
流程强度 团队内自治 分层审批 单条挂起影响人数是否超过 5 人
工具选型 通用协作工具 专业研发管理平台 挂起存量是否长期超过 50 条
审批权限 全部授权 按天数分级 挂起是否影响对外交付承诺
状态切换 多次挂起重启 整体降级为观察中 挂起是否由外部节奏决定
七、不同情况下的取舍

八、可直接复制的落地清单与模板

这一节是给直接想上手的人准备的。以下内容可以直接复制到你的项目管理工具里,字段名可以按习惯调整,但字段本身的含义不建议删减。

1. 挂起申请单字段清单

  • 挂起原因(必填,文本,不少于 15 字)
  • 挂起类型(必填,单选:待内部决策 / 等外部依赖 / 资源不足)
  • 跟进人(必填,人员字段,不可为空)
  • 依赖方(必填,文本或人员字段)
  • 复查日期(必填,日期字段,默认不超过 30 天)
  • 重启条件(必填,文本,必须可被第三方判定真假)
  • 升级时间(可选,日期字段,默认自动生成)
  • 升级对象(可选,人员字段)

2. 看板与标签设计

建议在看板上单独开一条泳道,命名为"挂起区",位于"进行中"右侧。挂起任务保留在原项目看板内,不要移出。标签按三类挂起用不同颜色:待内部决策用橙色,等外部依赖用蓝色,资源不足用灰色。

左侧泳道顺序建议为:待办 → 进行中 → 待验证 → 挂起区 → 已完成。把挂起区放在接近末尾的位置,是为了让它保持可见但不干扰日常执行视图。

3. 周会 15 分钟挂起议程

  1. 第 1 到 3 分钟:过一遍本周到期的挂起任务,逐条确认是否满足重启条件。
  2. 第 4 到 6 分钟:过一遍新增挂起,检查五要素是否齐全,不齐的当场补齐。
  3. 第 7 到 10 分钟:处理超期未复查项,明确升级对象和期限。
  4. 第 11 到 13 分钟:确认下周需要重启的任务,提前做优先级重排。
  5. 第 14 到 15 分钟:记录本周挂起数量变化,作为月度复盘输入。

4. 月度复盘指标表

指标 计算口径 健康区间(经验值) 异常时的动作
挂起任务占比 挂起任务数 ÷ 总任务数 低于 10% 超过 15% 需检查立项是否过多
平均挂起时长 所有挂起任务的挂起天数均值 低于 25 天 超过 40 天检查复查机制是否执行
二次挂起率 重启后再次挂起数 ÷ 重启总数 低于 15% 超过 25% 检查重启时是否重排优先级
复查日填写率 填写复查日的挂起任务 ÷ 挂起总数 高于 95% 低于 90% 检查字段是否为强制必填
按期处理率 复查日当天完成判断的任务 ÷ 到期任务数 高于 80% 低于 60% 检查提醒是否有效触达

挂起管理方法大全:管理层任务执行实操方法落地清单

九、避坑与复盘:让挂起管理自己不死掉

大多数管理机制不是死于设计缺陷,而是死于执行衰减。挂起管理尤其如此,因为它天然不受关注,没人会为一个"被挂起的任务"庆功。所以它需要一点自我维护的设计。

1. 不要把挂起和绩效直接挂钩

有些团队为了提高执行力,把"挂起任务数"纳入个人考核。结果很明确:没人再申请挂起了,任务全部变成"进行中",数据好看了,实际情况更糟。挂起数量本身不是负面指标,只有"挂起后失控"才是。

2. 定期清理历史挂起数据

建议每季度做一次存量清理。对超过 90 天且重启条件已经不成立的挂起任务,直接关闭,并在关闭原因里写清"条件已失效"。留着它们只会让报表失真,也让团队对挂起清单产生麻木。真正需要保留的历史数据,可以用单独的归档视图存放。

3. 关注结构性原因,而不只是个案

如果某个团队的挂起任务特别多,不要急着问"为什么执行不力"。先看原因分布:如果集中在"等外部依赖",那是协作机制问题;如果集中在"待内部决策",那是决策效率问题;如果集中在"资源不足",那是立项或排期问题。三种原因对应三种完全不同的解法。

4. 让重启变成一个有仪式感的动作

重启不该只是把状态改回来。建议给重启设一个简短动作:确认重启条件是否真的满足、重排优先级、补足资源、更新截止日期、通知所有相关方。这五个动作做完,二次挂起率通常会明显下降。

5. 一年至少复盘一次规则本身

团队规模、业务节奏、协作方式都在变,一年前的挂起规则可能已经不合身了。建议每年做一次规则复盘,重点看两个问题:现在还有哪些挂起是因为规则设计产生的?哪些字段已经没人认真填了?

挂起管理方法大全:管理层任务执行实操方法落地清单

十、结语:挂起不是遗忘,而是有条件的暂停

回到开头那家公司。后来他们做的第一件事不是上工具,而是把那 29 条挂起任务全部拉出来,逐条补上跟进人和重启条件。补完之后,有 9 条当场就被关闭了,因为它们连"为什么要挂起"都说不清楚。剩下的 20 条,一周内有 6 条被重启。

这件事让我确信一个判断:挂起管理真正管的不是任务,而是管理者的注意力分配。每一条挂起都是一次未完成的决策,它不会因为你不看它就自动消失,只会因为你不看它而变得越来越贵。

如果你准备开始,我建议的下一步动作很小:不要先改工具,也不要先写制度。打开你现在的任务清单,筛出所有状态为"挂起"或类似状态的任务,逐条问三个问题,谁在跟进、什么时候再看、满足什么条件才重启。填不出来的那条,今天就关掉它。

这三个问题跑通之后,再考虑把它变成字段、变成规则、变成看板泳道、变成周会议程。顺序反过来的话,你大概率会得到一套没人用的流程。

常见问题解答(FAQ)

1. 挂起和延期到底有什么区别,为什么不能混着用?

我之前带团队的时候,一直把‘挂起’和‘延期’当成一回事,反正都是没按时完成嘛,就在周报里写一句‘本任务延期’。结果季度复盘时发现,有些任务是外部依赖没到位,有些是优先级被临时下调,还有些其实是悄悄取消了。这让我特别困惑,到底该怎么区分这些状态?

建议先把五种状态分清楚:挂起是有条件暂停且计划恢复;延期是截止时间推后但任务仍在执行流;阻塞是被动卡住无法推进;搁置是暂不处理但无明确重启计划;取消是终止不再做。判断依据看三个字段:任务是否还在执行流里、有没有明确的重启条件、截止时间是否重新设定。

只有‘有责任人+有重启条件+有复查时间’三者齐备,才算真正意义上的挂起,否则就是在用模糊话术掩盖失控。

2. 挂起任务必须记录哪些字段,少一个会出什么问题?

我们团队用某项目管理工具管任务,挂起就只是改个状态,谁也没多想。后来发现一个需求挂起三个月没人管,客户都催到老板那里去了,翻记录只写了句‘等确认’。我就想知道,挂起到底要记什么,才能保证它不会被彻底遗忘?

核心是五要素缺一不可:挂起原因、当前责任人、依赖方、复查日期、重启条件。原因用来判断是否合理;责任人保证任务不变成无主孤儿;依赖方明确卡在谁那里;复查日期是防遗忘的硬闸门;重启条件回答‘什么情况下可以恢复’。实操上把它们做成必填字段写进挂起申请单或看板卡片,缺任一字段不允许提交挂起。

复查日期建议不超过两周,长依赖任务最多一个月,超期自动标红升级。

3. 挂起任务的复查节奏怎么定,日会周会月会各看什么?

我以前管项目时,挂起任务基本就是‘挂起即封存’,直到出问题才想起来翻。后来想建立一个固定的复查机制,但又怕会议太多压垮团队。到底日检查、周复查、月度复盘分别该关注什么,才不会变成走过场?

分三层节奏比较实用。日检查只看当天到期的复查项,由任务责任人更新一句话进展,不超过五分钟。周复查拉全部挂起任务清单,逐条过责任人、依赖方变化、下周动作,超期未更新的当场升级。月度复盘看四个指标:当前挂起总数、平均挂起时长、重启率、二次挂起率,用来判断流程本身是否有问题。

判断依据是复查不是汇报而是决策,每次复查结束必须产出三选一结论:继续挂起、立即重启、转为取消。

4. 任务满足什么条件才能重启,重启时最容易踩什么坑?

我见过好几次任务挂起后突然被拉回来做,结果没人记得当初为什么挂起,优先级也没重排,团队一头雾水又硬着头皮上。我就想知道,重启到底该看什么信号、走什么流程,才能不让它二次踩坑?

重启信号通常有四类:依赖方交付完成、预算或资源到位、关键决策已明确、优先级重新上升。重启前建议走一个简短的议程:先确认原挂起条件是否真的解除,再重新评估优先级和工作量,接着补齐资源并重设截止时间,最后同步所有相关方。

最容易踩的坑有三个:不核对原挂起原因就盲目重启、不重排优先级导致资源冲突、不设新截止时间又变回模糊状态。判断口径是重启后如果两周内再次挂起,就要在复盘里标记为二次挂起,倒查是条件判断失误还是流程本身有问题。

核心关键词

读者评论

白
白一凡

挂起五要素里“复查日期不超过30天”这个硬性规定很关键,我们团队之前挂起任务普遍设90天,结果基本等于放弃。

肖
肖梦琪

二次挂起率超过20%说明流程有问题这个判断很准,我们就是反复挂起重启,根因一直没解决。

魏
魏宇轩

把挂起拆成等外部依赖、待内部决策、资源不足三类很实用,之前所有暂停都塞一个状态里,根本分不清优先级。

邹
邹若溪

漏斗图那组数据太真实了,100条挂起只有14条按期重启,我们团队的情况差不多,跟进人缺失是最大问题。

郝
郝欣然

重启时必须重排优先级这点容易被忽略,我们经常直接塞回队列,结果因为资源冲突又挂了。

文章包含AI辅助创作:挂起管理方法大全:管理层任务执行实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426892
