延期流程与规范:实施团队任务执行数据分析关键指标

我在实施交付数据治理这条线上做了六年多,见过最荒诞的一幕发生在某次季度复盘会上:交付总监问"我们上个季度到底延期了多少个任务",三个人给出了三个数字,项目经理说 47 个,PMO 说 23 个,数据看板上显示 11 个。差异不是有人算错,而是三个人心里对"延期"的定义根本不一样。有人按原计划日期算,有人按变更后的基线算,有人只统计已经影响到客户上线的那些。

这件事让我意识到一个反常识的结论:实施团队延期管理最大的瓶颈,从来不是执行力,而是口径混乱导致的"延期不可见"。你看不见真实的延期,就没法预警、没法评估、更没法恢复。流程和指标不是给管理层看的装饰品,它们是让延期从"事后争吵"变成"事中可控"的唯一路径。

一、结论先行:延期管理的目标不是零延期,而是可预测、可解释、可恢复

很多团队在制定延期规范时,默认了一个错误前提:延期是坏事,要尽可能消灭。于是流程设计、指标设计、考核设计的全部目标都指向"降低延期数量"。这套逻辑在实施交付场景里几乎必然失败,因为实施项目的延期成因中,有相当大比例来自客户侧、第三方接口、环境资源和验收标准,这些不是交付团队单方面能控制的。

我的判断是:延期管理的真正目标只有三个词,可预测、可解释、可恢复。可预测指的是风险在变成延期之前就被识别出来,而不是到了交付日才发现来不及;可解释指的是每一个延期都能说清楚是什么原因、影响哪个里程碑、代价是多少;可恢复指的是延期之后有明确的追赶方案和时间点,而不是把日期往后一改了事。

1. 三个条件必须同时成立,缺一个都会塌

只有"可预测"没有"可解释",团队会陷入无休止的预警疲劳,每天报一堆风险但没人能判断哪些重要;只有"可解释"没有"可恢复",复盘会开得很好,底部问题一年不动;只有"可恢复"没有"可预测",团队永远在救火,恢复计划永远在追赶已经发生的损失。

这三个条件对应的其实就是三套东西:可预测靠过程指标和预警规则,可解释靠原因归类和口径字典,可恢复靠恢复计划机制和复盘闭环。它们不是三件事,是一条链上的三个环节。

2. 一条主线:口径先行,流程其次,数据第三,动作最后

我见过很多团队一上来就买工具、搭看板、拉报表,结果数据全是垃圾,因为没人定义过什么叫"延期"。正确的顺序是先把口径写清楚,再把流程定下来,然后才是数据采集,最后才是管理动作。顺序错了,每一步都要返工。

下面这张图是我在三个不同成熟度团队观察到的核心差异,可以作为自检参照。数据来自我在 2022,2024 年间参与诊断的 14 个实施交付团队的访谈与看板抽样,属于样本推演性质,不是行业统计基准。

延期流程与规范:实施团队任务执行数据分析关键指标

二、真实场景:延期很少从"超期那天"开始

我复盘过近两百条实施团队的延期记录,最稳定的一个规律是:延期真正的起点,通常比延期被发现的时间早 3 到 8 个工作日。那天可能只是一条群里没被回复的消息、一个没有排期的接口对接、一个"下周再说"的验收标准确认。

这也是为什么单看延期率这个结果指标几乎没有管理价值,它告诉你的是一件已经发生完的事。

1. 场景一:接口依赖与联调窗口被挤掉

软件实施项目里最常见的一类延期是联调延期。前端的配置工作做完了,等着第三方系统的接口权限,对方业务部门走内部流程走了两周。而我们的项目计划里,"联调"这个任务只留了三天缓冲。

真正的风险信号不是对方没给接口,而是项目计划里没有"依赖任务的等待状态"这个字段。任务状态还是"进行中",实际已经停了十天,进度百分比没人更新,等到联调日才发现做不完。这类延期在所有归因中占比最高。

2. 场景二:客户验收标准模糊导致的返工

第二类高频延期来自验收标准。合同写了"系统需满足业务需求",但没人定义什么叫满足。交付团队按自己的理解做完了,客户说"这跟我们想的不是一回事",于是进入两轮到四轮返工。

这类延期最麻烦的地方在于它是双输的:交付方认为自己已经完成,客户认为交付方没做到。如果延期流程里没有"验收标准确认"这个强制节点,这类延期会反复出现,而且每一次都被归到"客户不配合"这个笼统的原因里,永远改不掉。

3. 场景三:资源被多项目同时抽走

第三类是资源冲突。一个人同时在三个项目里,每个项目经理都认为他只占 30% 工时,加起来是 110%。这在 100 人以上的交付组织里极其普遍,尤其是交付高峰期。

这类延期在数据上的特征非常明显:延期集中出现在同一个人的多个任务上,时间高度重叠。如果只看项目维度,你会以为是三个项目各自有问题;拉出人员维度的任务堆叠,才会发现是同一个人被三倍占用。

4. 我的数据观察:风险发生时点和识别时点严重错位

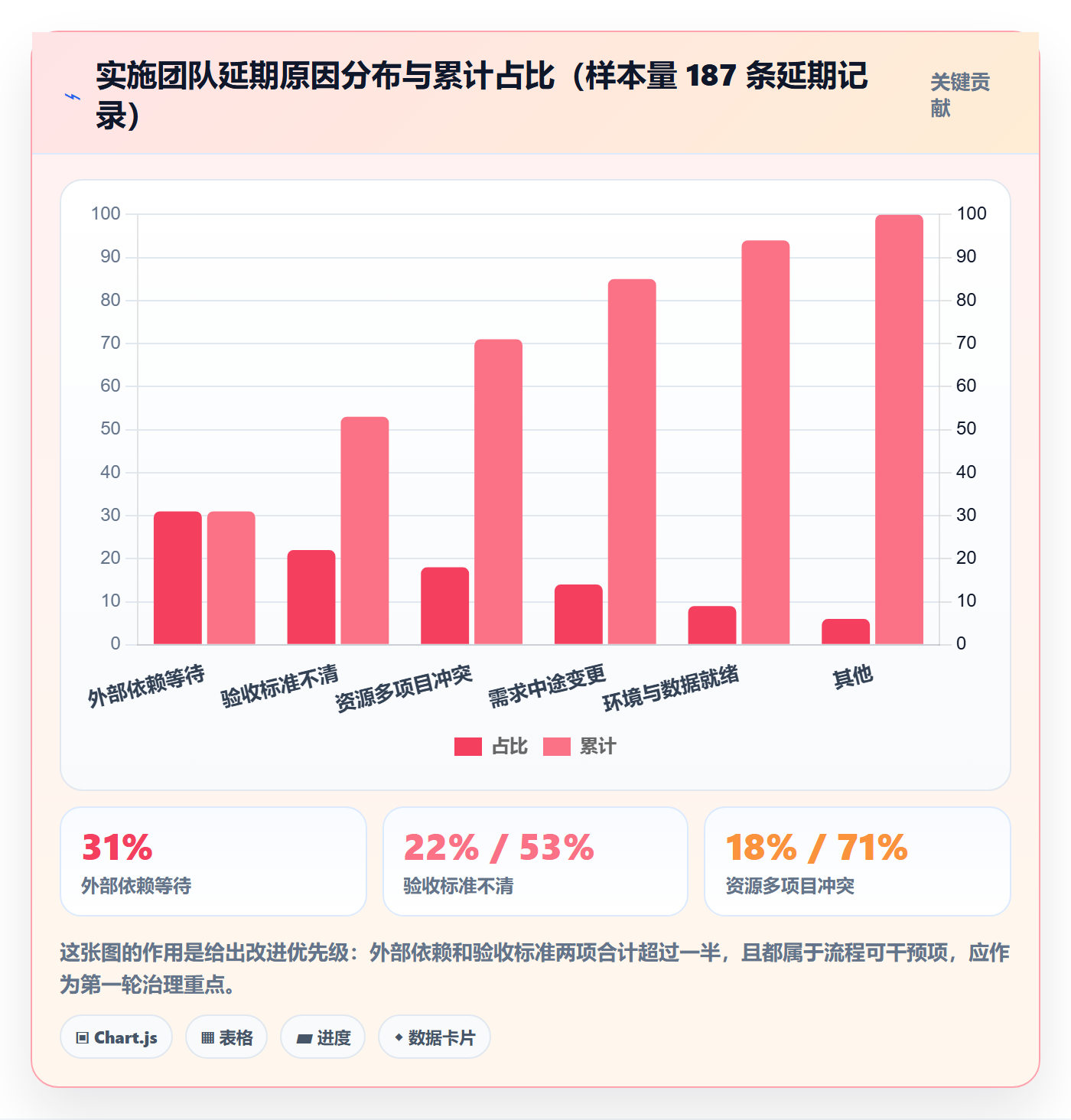

下面这张帕累托图是我对某交付部门连续两个季度的 187 条延期记录做的原因归类,可以看到前三类原因占了将近七成。按帕累托逻辑,只要管好这三类,就能覆盖大部分延期。

延期流程与规范:实施团队任务执行数据分析关键指标

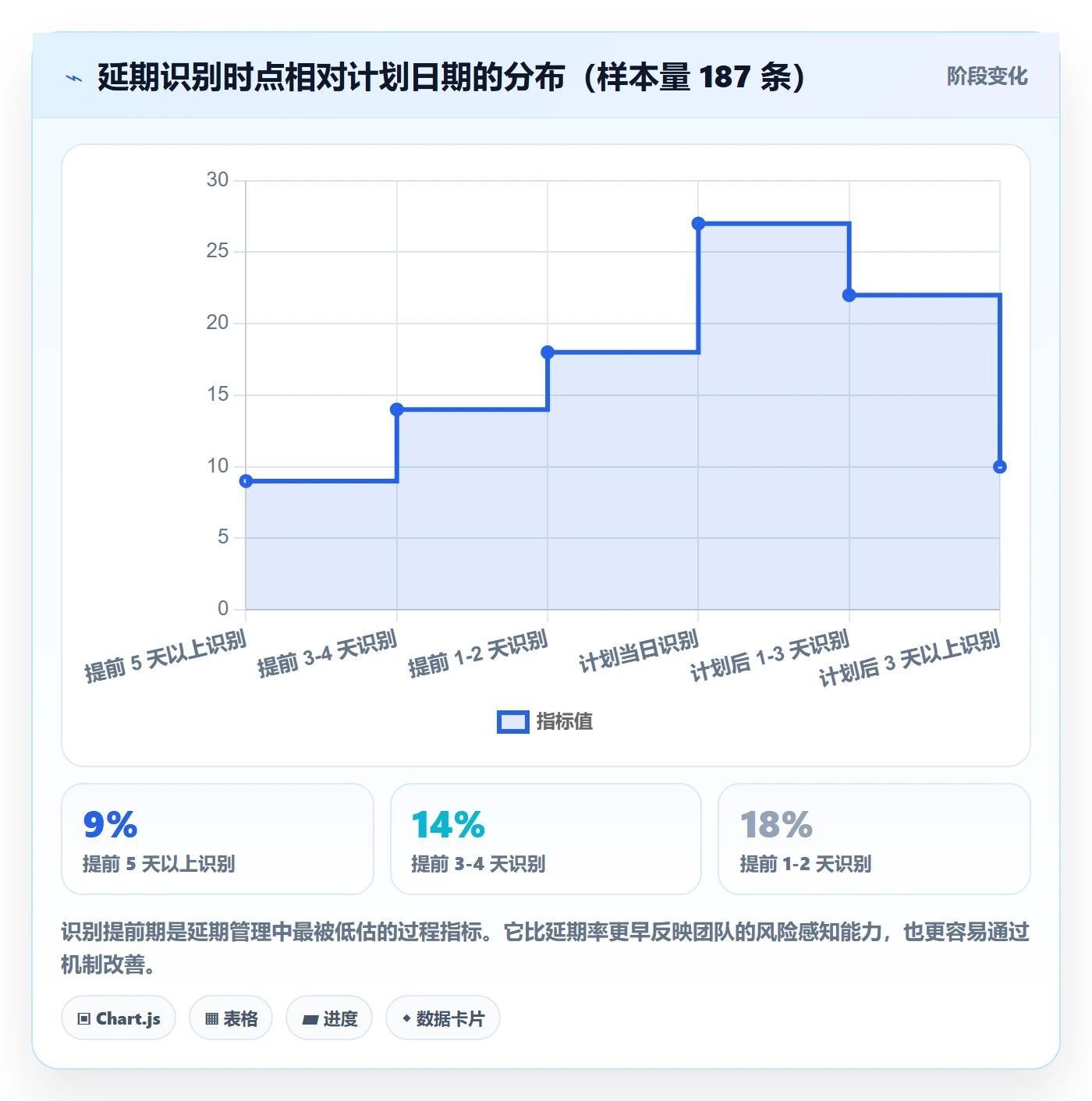

更值得关注的是识别时点的错位。下面这张阶梯线展示了我对同一批记录的识别提前期分布:超过六成的延期是在计划日期当天或之后才被登记的。

延期流程与规范:实施团队任务执行数据分析关键指标

这两张图放在一起说明一个问题:延期率低不代表管理好,很可能是识别晚。识别晚的团队,延期率数字往往还更好看一点,因为很多事情在变成"记录在册的延期"之前,已经被默认为"计划调整"了。

三、拆解误区:为什么大多数延期流程落不了地

过去几年我参与过十几次延期流程设计的评审,也见过不少流程文档写完就躺在共享盘里的情况。落地失败的团队,问题几乎都集中在四个误区上,而且顺序惊人地一致。

1. 误区一:把计划变更和执行逾期混为一谈

这是最根本的口径问题。计划变更指的是范围、依赖、资源或优先级发生实质性变化,导致原有计划不再成立;执行逾期指的是计划没有变化,但任务没做完。这两者的性质完全不同,前者需要的是变更管理,后者需要的是执行改进和风险预警。

把它们混在一起统计的直接后果是:团队可以通过"申请延期"来把执行问题洗成计划调整。我在某项目里见过一个团队,全年 62 次"计划调整",真正走变更评审的只有 9 次。剩下的都是口头跟项目经理说一声,把日期改了,数据上这叫"计划变更",不进延期统计。

判断标准其实很简单:如果任务的范围、验收标准、依赖关系和责任人没有任何变化,只是完成时间推后了,那就是执行逾期,不是计划变更。这个判断必须先做,才谈得上统计。

2. 误区二:只统计延期率,还拿它考核个人

这是最危险的做法。延期率作为结果指标,本身可以看,但一旦绑定个人绩效,数据立刻失真。原因不复杂:一个人如果知道自己延期会被扣分,他有三条路,不上报、把大任务拆成小任务、直接改计划日期。

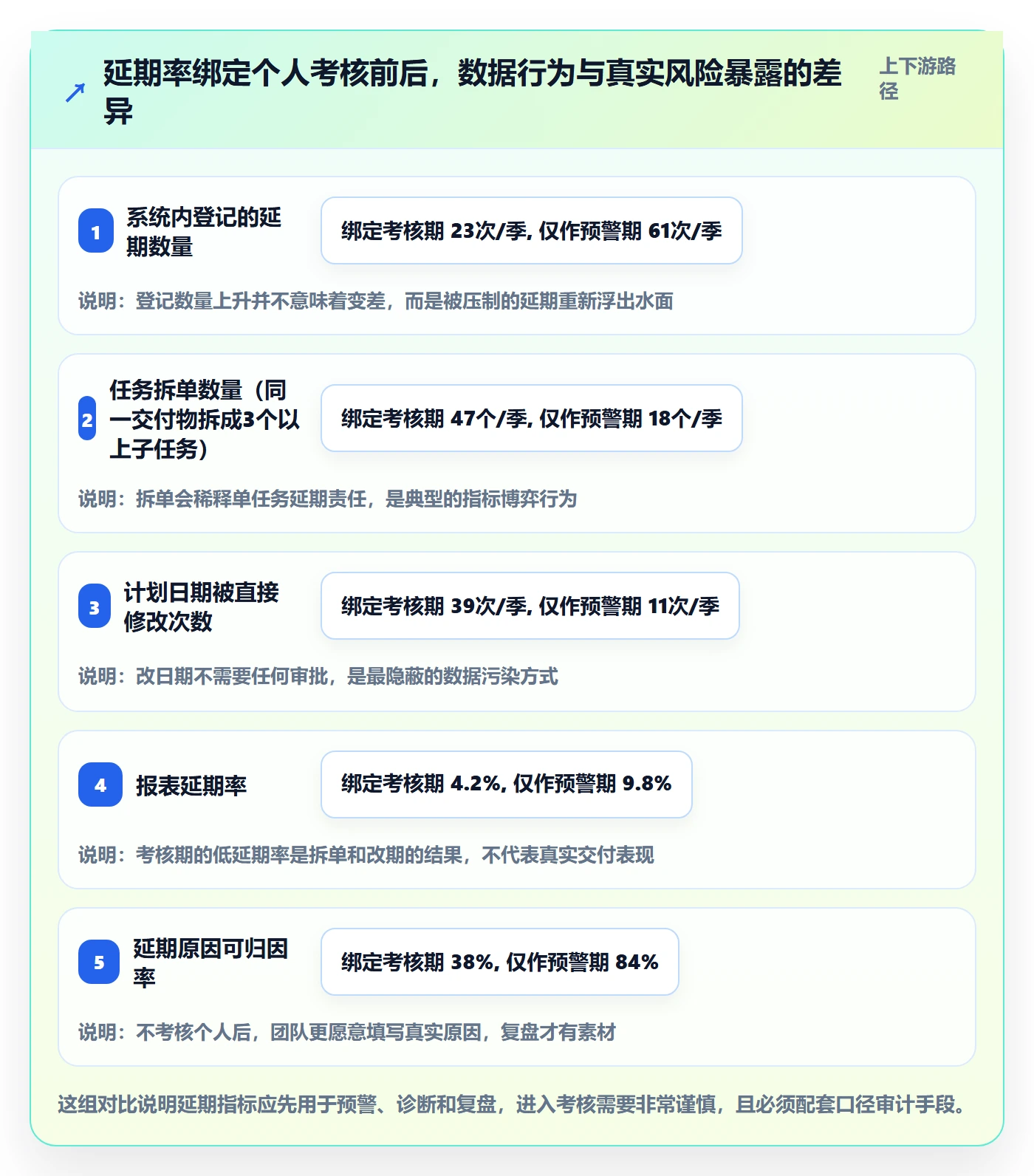

我对此做过一次小规模对照观察。某交付团队在上半年把延期率纳入个人考核,下半年改为只用于团队预警和复盘。两组数据的变化非常有说服力,注意这里的"延期率下降"并不是好转,而是失真。

延期流程与规范:实施团队任务执行数据分析关键指标

3. 误区三:流程太重,团队绕过

第三个误区是流程设计者把延期审批当成风控来设计,要求填 15 个字段、走三级审批、附影响评估报告。结果是小延期没人报,大延期报上来已经来不及了。

我一般的经验法则是:延期流程的填写成本必须低于它带来的沟通节省成本。如果填一次延期申请要 20 分钟,而团队口头沟通只要 2 分钟,那流程一定会被绕过。因为延期是高频事件,不是低频风险事件。

4. 误区四:指标没有口径字典,同一个词在不同报表里指不同的事

第四个误区最隐蔽。同一个"延期率",在项目报表里分母是本周期应完成任务数,在部门报表里分母是本周期所有任务数,在管理层汇报里分母是本周期有明确计划日期的任务数。三个数字放一起,谁都不服谁。

解决办法不是争论哪个对,而是把每个指标的名称、公式、分母定义、数据来源、统计频率、阈值和管理动作写成一份指标字典,并且指定唯一负责人。没有字典,工具再好也白搭。

四、延期流程与规范:七个环节的输入、输出与责任人

下面这套流程是我在多个交付团队落地并迭代过的版本。它不算轻,但每一环都有明确的判定条件和时限,没有"视情况而定"这种表述。流程的颗粒度是可以裁剪的,但顺序不能乱。

1. 预警:在延期发生之前识别风险信号

预警环节是整个流程里最容易被省略、但价值最高的一环。预警的触发条件不该靠人感觉,而应该定义成可检测的信号。我常用的四个信号是:阻塞时长超过约定阈值、关键路径任务进度停滞超过 2 个工作日、依赖任务未按约定时间交付、同一责任人并行任务数超过 2 个。

预警的输入是任务状态和依赖关系,输出是"风险清单",责任人是项目经理或交付组长,时限是发现后 1 个工作日内确认。

2. 申请:谁提、何时提、带什么信息

延期申请的提交人应该是任务的直接负责人,而不是项目经理代填。这一点很重要,因为申请本身就是一次责任确认。提交时机必须早于原计划日期,事后补报的延期应单独归类,不纳入正常延期统计。

申请至少要带四类信息:新预计完成时间、延期原因分类、影响的里程碑或交付物、已经采取的应对动作。缺任何一项,审批环节应直接退回而不是"先通过后补"。

3. 影响评估:关键路径、资源代价、客户影响

影响评估是延期流程里最容易被做成形式主义的一环。多数团队只写一句"会影响上线时间",没有量化。我的建议是固定三个评估维度:是否在关键路径上、需要投入多少额外人力或工时、是否触及合同里程碑或客户承诺日期。

这三个维度可以用一个简单的三档标注来落地,关键路径标 A/B/C,额外投入标人天,客户影响标是否涉及对外承诺。评估责任人是项目经理,时限为申请提交后 1 个工作日内。

4. 分级审批:权限按影响程度而非金额

审批权限设计要按影响程度分级,而不是按项目金额或者按汇报线。我常用的分级逻辑是:不影响关键路径且不影响客户承诺的,组长审批;影响关键路径但不影响对外承诺的,PMO 审批;影响对外承诺或合同里程碑的,交付负责人加销售或客户成功负责人共同确认。

每一级的审批时限必须明确,超过时限自动升级到上一级。这条规则非常重要,它解决的是"卡在审批环节"这种最常见的流程失效。

5. 同步沟通:内部上下游与客户侧同步

审批通过只是内部达成一致,同步环节才是把延期变成可控的关键。同步对象包括三类:项目内下游任务负责人、其他受影响项目的负责人、客户侧接口人。同步内容必须包含新的时间点和客户需要配合的事项。

我见过太多团队审批流程走得很规范,但同步环节只发了个群消息。结果是客户那边还以为按原计划推进,交付团队的追赶计划里也假定客户会配合,两边都没准备。

6. 恢复计划:新时间点、责任人、检查点

恢复计划不是新的计划日期,而是追赶路径。它必须回答三个问题:用什么方式追回来(增加资源、并行处理、缩减范围)、谁来负责、在哪几个时间点检查进展。

我一般要求恢复计划至少设两个检查点,一个在原计划日期附近,一个在新计划日期之前三天。没有检查点的恢复计划等于没有恢复计划。

7. 复盘闭环:归因、改进、知识库

复盘不该对所有延期一视同仁。我的做法是设置阈值:单次延期超过 5 个工作日、影响客户承诺、或者是同类原因本季度第三次出现,这三类必须进复盘;其余的小延期只做归因登记,不单独开会。

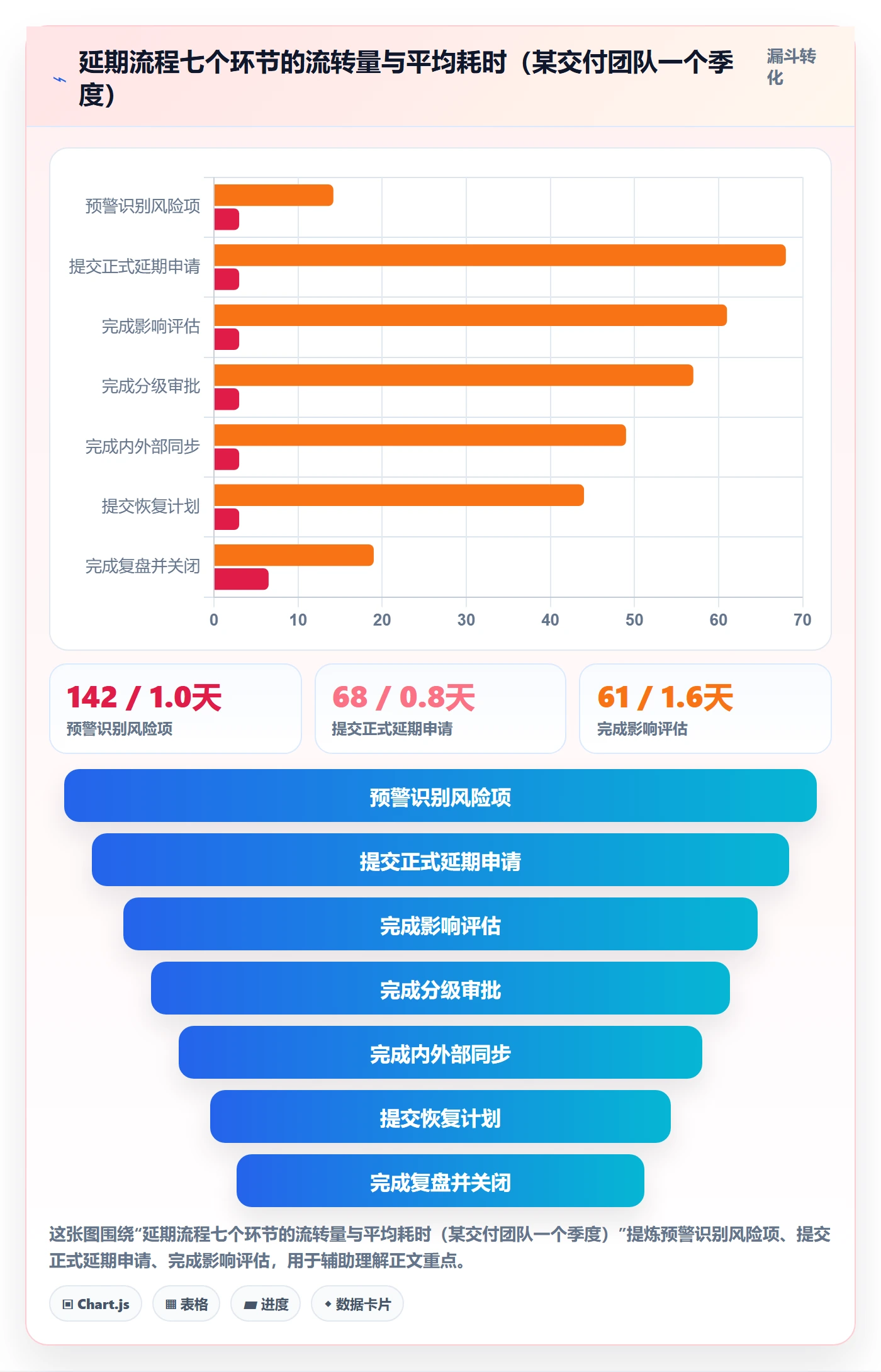

复盘产出的改进项必须有责任人和截止日期,并且进入统一的改进清单跟踪。下面这张漏斗图展示了某团队在一个季度内,延期从预警到复盘关闭的流转情况,可以看到最大的流失发生在同步和恢复环节之间。

延期流程与规范:实施团队任务执行数据分析关键指标

把七个环节的关键要素整理成表,会更方便直接套用。下表里的时限是我建议的基准值,实际使用时需要按项目紧急程度调整。

环节 输入 输出 责任人 建议时限
预警 任务状态、依赖关系、阻塞时长 风险清单 项目经理/交付组长 1 个工作日
申请 新预计时间、原因分类、影响对象 延期申请单 任务负责人 原计划日期前提交
影响评估 关键路径标记、资源测算、客户承诺清单 三档影响标注 项目经理 1 个工作日
分级审批 影响评估结果 审批结论与升级记录 组长/PMO/交付负责人 1,2 个工作日
同步沟通 审批结论、新时间点 内外部同步记录 项目经理/客户接口人 1 个工作日
恢复计划 追赶方式、责任人、检查点 恢复计划与检查点 任务负责人 审批通过后 1 个工作日
复盘闭环 归因结果、改进项清单 改进项与关闭记录 PMO/交付负责人 触发后 10 个工作日

五、指标字典:实施团队任务执行数据分析的关键指标

流程解决"应该做什么",指标解决"做得怎么样"。我一般把延期相关指标分成四组:结果指标说明发生了什么,过程指标说明效率如何,质量指标说明恢复能力,归因与影响指标说明根因和代价。这四组一起看,才能形成完整判断。

1. 结果指标:任务按期完成率、延期率、里程碑准时率

结果指标是最常被引用也最容易被误用的。我的建议是保留三个,但一定要把分母口径写死。任务按期完成率的分母是当期有明确计划日期且未取消的任务数;延期率的分母同上,分子是实际完成日期晚于基线的任务数;里程碑准时率的分母是当期应达成的里程碑数。

关键点在于基线怎么定。如果基线可以随意修改,延期率就是一个可以被操纵的数字。我的做法是把"首次确认的计划日期"和"当前基线日期"两个字段都保留,统计延期率时用当前基线,同时单独监控基线变更频次,把它作为数据质量指标。

2. 过程指标:延期审批时长、阻塞时长、预警提前期

过程指标是我最看重的一组,因为它们可干预。延期审批时长反映流程效率,超过 3 个工作日就说明审批环节有堵塞;阻塞时长反映任务在等待状态停留的时间,是识别外部依赖问题最直接的指标;预警提前期反映团队的风险感知能力,我在前面已经用数据说明过它的价值。

这三个指标都不需要复杂计算,但都需要项目管理工具里对应的状态字段和时间戳。字段没建好,事后补数据是不可能的。

3. 质量与恢复指标:延期后计划达成率、重复延期率、返工率

恢复能力是延期管理里最少被量化的一环。延期后计划达成率指的是提交了恢复计划的延期任务中,最终在新时间点内完成的比例。这个指标低于 60%,说明恢复计划本身不可信,后面的追赶都是空话。

重复延期率指的是同一个任务延期两次以上的比例。这个指标异常升高,通常意味着第一次延期时没有做真正的原因分析和资源调整,只是把日期往后推了推。返工率则更多出现在验收标准不清的场景,适合按项目类型单独统计,不适合全域平均。

4. 归因与影响指标:原因分布、关键路径延期率、客户影响数

归因指标的价值在于指导资源投放。如果外部依赖占了 30% 以上的延期,那改进重点应该放在依赖跟踪机制和第三方对接前置;如果验收标准不清占 20% 以上,那重点应该放在需求确认清单和验收标准模板。

关键路径延期率需要单独算,因为关键路径上延期一天和一般任务延期一天,代价完全不同。客户影响数则是把技术指标翻译成业务指标,用于向管理层和销售侧沟通。

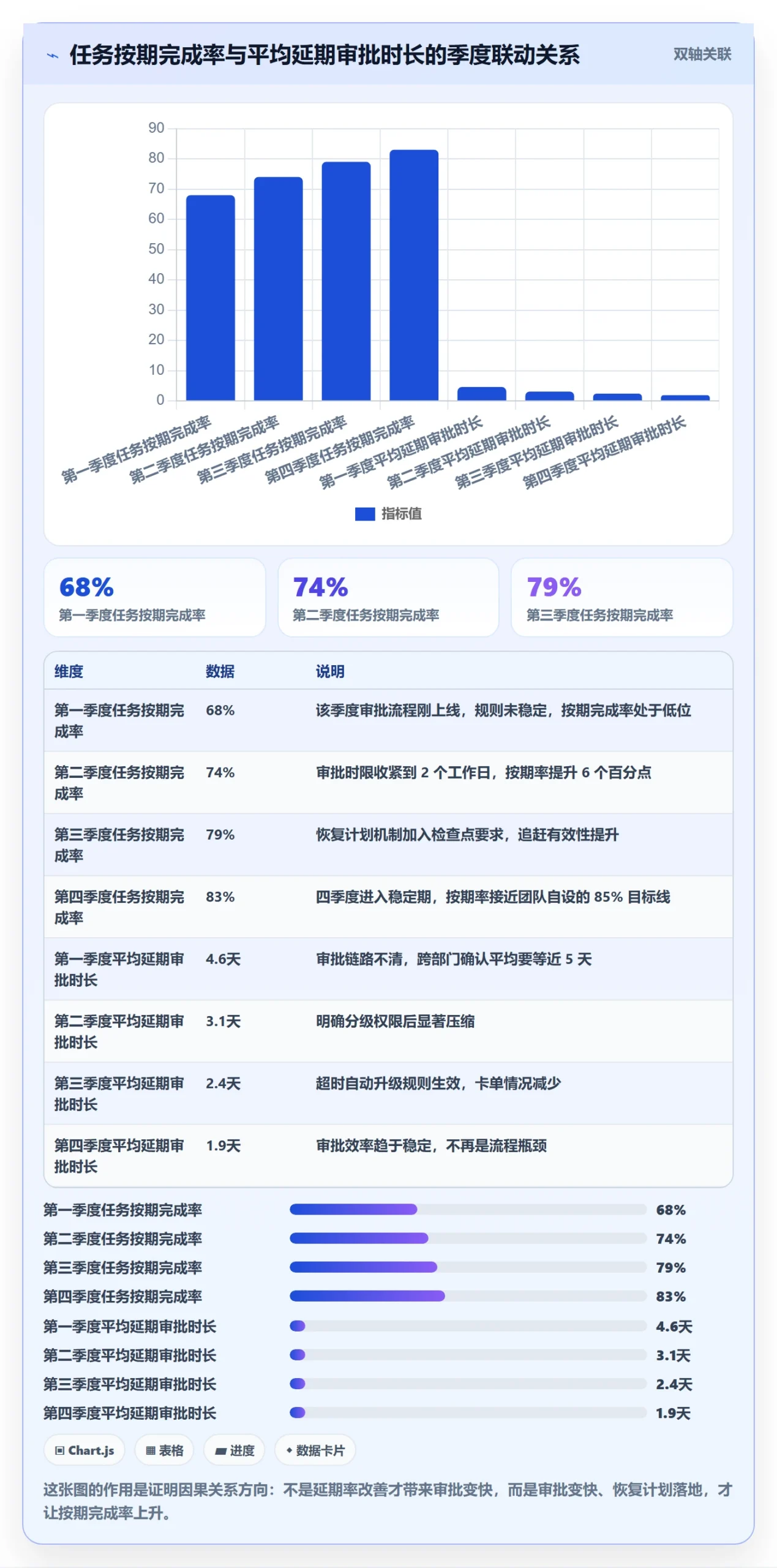

下面这张双轴图展示了一个交付团队连续两个季度的结果指标与过程指标的联动关系。柱状是任务按期完成率,折线是平均延期审批时长,可以看到两者呈现明显的反向关系。

延期流程与规范:实施团队任务执行数据分析关键指标

5. 指标数量要控制,不是越多越好

我见过一个团队的延期看板上有 18 个指标,结果没人看。我的建议是一个团队同时跟踪的延期相关指标不超过 7 个,其中结果指标 2 个、过程指标 3 个、质量指标 1 个、影响指标 1 个,其余指标按需临时取数。

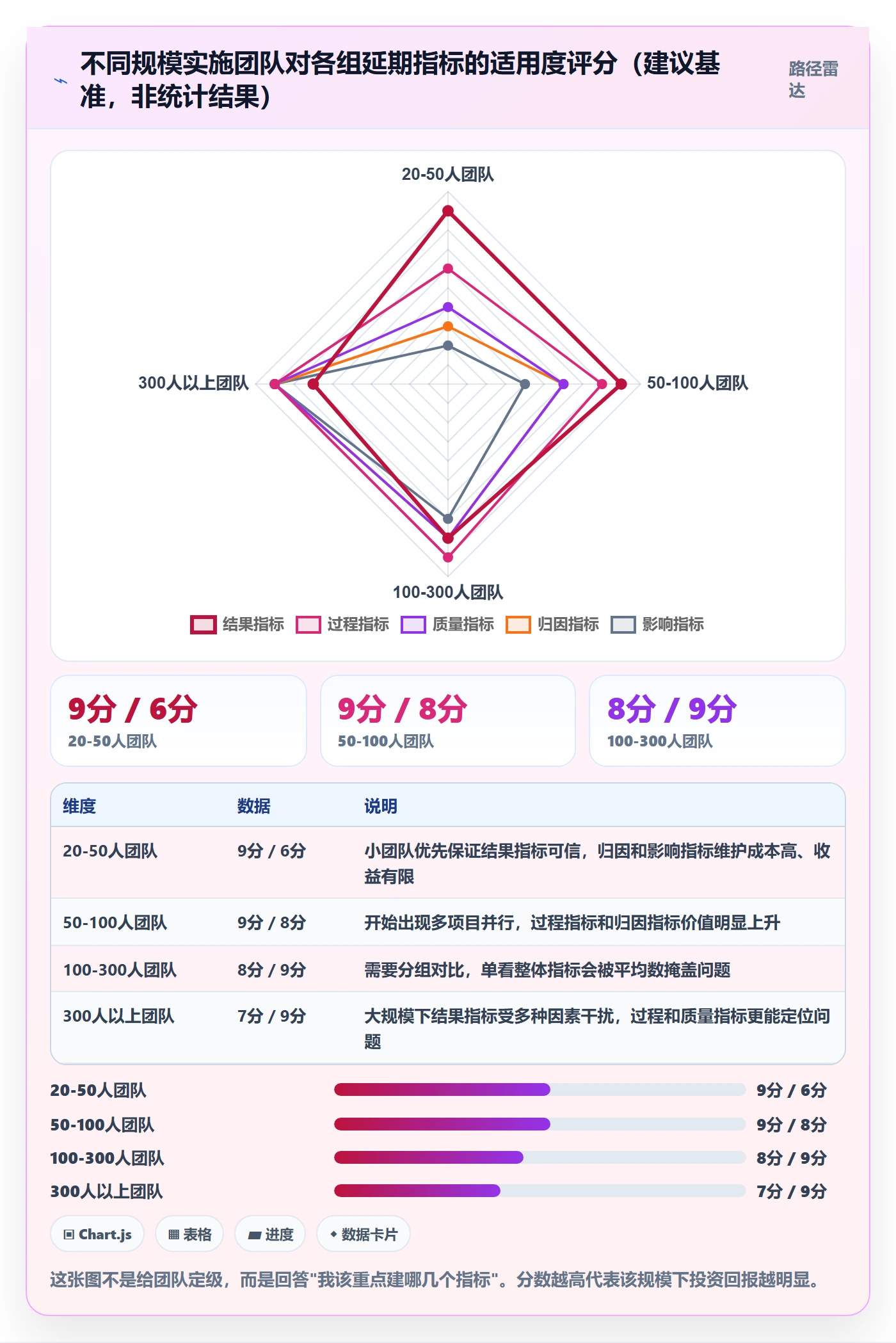

下面这张雷达图是我对不同规模团队指标适用性的判断。团队越小,指标越要精简,因为采集和维护成本相对更高;团队越大,越需要归因指标和影响指标,因为管理动作需要跨项目视角。

延期流程与规范:实施团队任务执行数据分析关键指标

六、用 PingCode 落地:从字段设计到看板自动化

前面讲的口径和流程,如果没有工具承载,就只能靠 Excel 和口头同步,规模一上去必然失控。我参与过多次工具落地,这里以 PingCode 为例讲具体怎么做。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在做国产替代选型时是比较常见的选择。

需要说明的是,工具本身不解决管理问题,它只是把已经想清楚的口径和流程固化下来。如果口径没定就上工具,你会得到一个自动化生产错误数据的系统。

1. 工作项与延期字段设计

第一步是把延期相关的字段建出来。核心是四个:原始计划日期、当前基线日期、延期原因分类、阻塞状态。前两个必须分开存,原因分类要用受控选项而不是自由文本,阻塞状态要能记录进入和离开的时间戳。

下面是一份我常用的字段配置示例,用 JSON 结构表示,实际配置时按工具的自定义字段能力映射即可。

{
"fields": [

{

"key": "plan_date_original",

"name": "原始计划完成日期",

"type": "date",

"mutable": false,

"note": "首次确认后不可修改,作为延期统计的原始基线"

},

{

"key": "plan_date_baseline",

"name": "当前基线完成日期",

"type": "date",

"mutable": true,

"note": "变更需走审批,变更记录单独留痕"

},

{

"key": "delay_reason",

"name": "延期原因分类",

"type": "single_select",

"options": [

"外部依赖等待",

"验收标准不清",

"资源多项目冲突",

"需求中途变更",

"环境与数据就绪",

"其他"

],

"note": "必填,禁止自由文本,保证可归因率"

},

{

"key": "blocked_duration",

"name": "阻塞累计时长",

"type": "number",

"unit": "小时",

"note": "由阻塞状态自动累计,用于预警触发"

},

{

"key": "baseline_change_count",

"name": "基线变更次数",

"type": "number",

"note": "数据质量指标,异常升高说明存在日期博弈"

}

]

}

这套字段设计的核心目的是让延期统计不依赖人工回忆。原始日期锁死,基线变更留痕,原因分类受控,阻塞时长自动累计。

2. 审批与自动升级

第二步是把流程变成工作流。分级审批用条件分支实现:影响标记不含关键路径且不涉及客户承诺的,流转到组长;含关键路径的,流转到 PMO;涉及客户承诺的,并行流转到交付负责人和销售接口人。

最关键的一条规则是超时自动升级。我一般设置审批停留超过 1 个工作日自动提醒,超过 2 个工作日自动升级到上一级,并在报表中单独统计超时审批次数。这条规则一上线,审批时长通常能压缩 30% 以上。

3. 报表与看板:分层设计

第三步是看板。我坚持分层设计,因为不同层级要看的东西完全不同。团队级看板看当日阻塞任务和风险清单,项目级看板看延期趋势和恢复计划达成情况,交付部级看板看跨项目的原因分布和人员负载重叠。

看板的一个常见错误是把它做成展示屏。看板必须绑定动作:看到阻塞超过阈值,触发预警;看到恢复计划逾期,触发复盘;看到某人并行任务超过 3 个,触发资源协调。

4. 私有化部署与 Jira 迁移的实务考虑

对于中大型企业和 100 人以上组织,数据安全和系统集成要求通常比较高,私有化部署是常见需求。PingCode 支持私有化部署,这一点在交付数据涉及客户生产环境信息时尤其重要。

另一个现实问题是历史数据迁移。很多交付团队原本用 Jira 管理,延期历史数据和自定义字段都要带过来,否则统计口径会出现断层。PingCode 支持从 Jira 平滑迁移,我建议迁移时重点保证三件事:原始计划日期字段不能丢、变更历史要保留、原因分类要做映射而不是照搬。

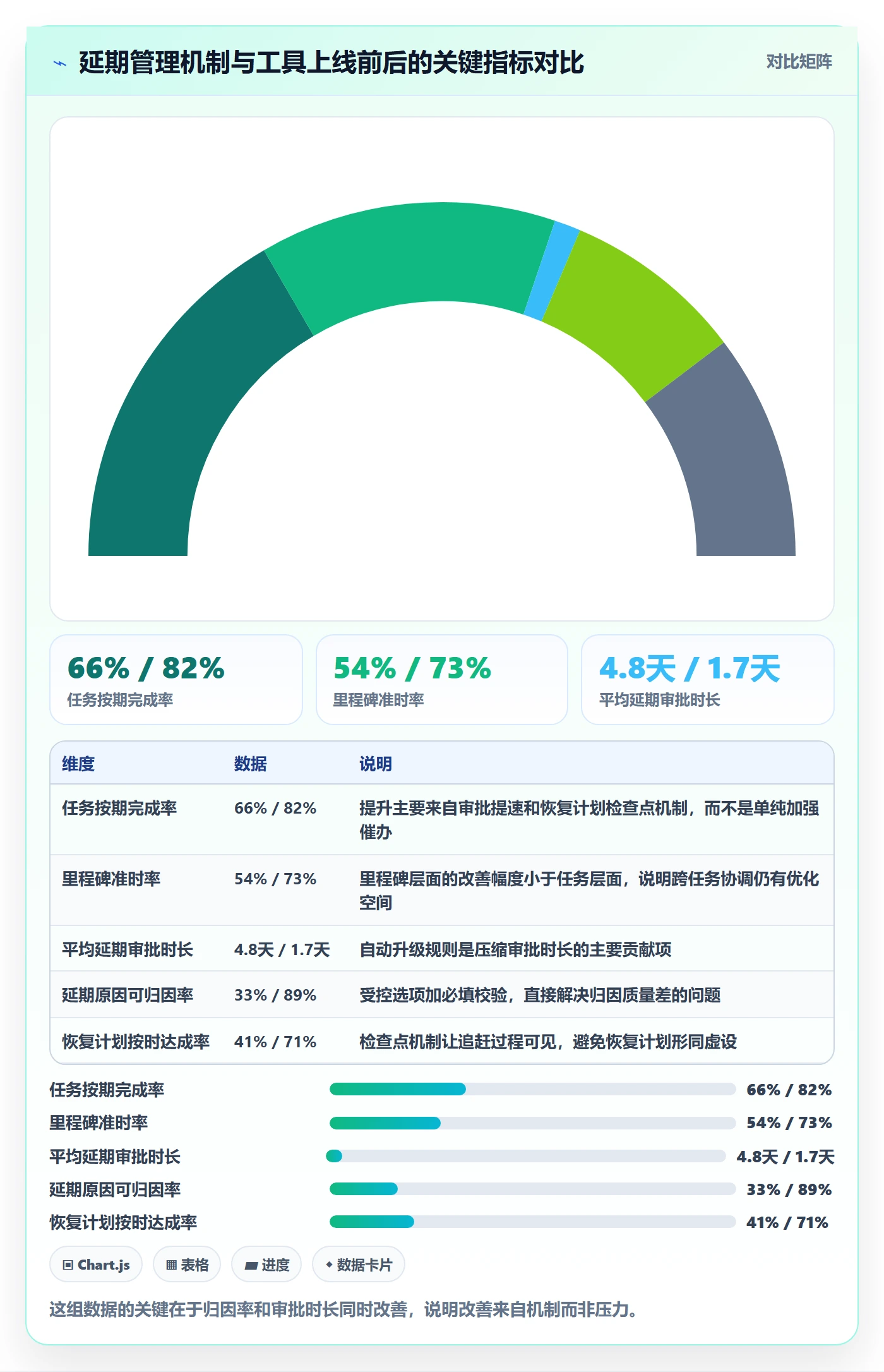

下面这组对比数据来自我参与的一个交付部门上线过程,属于样本推演,不代表所有团队的实际结果,但方向上有参考价值。

延期流程与规范:实施团队任务执行数据分析关键指标

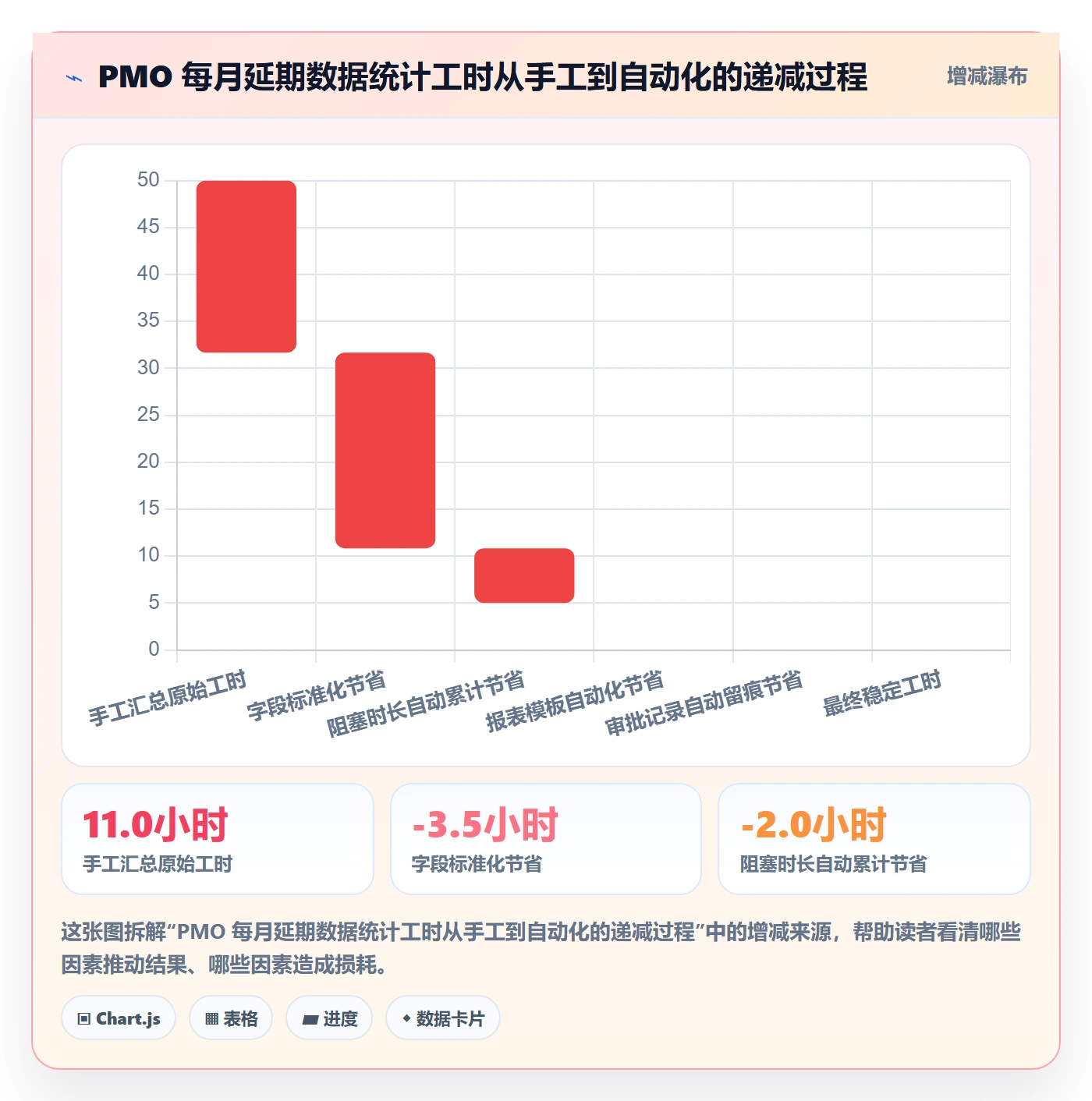

还有一个容易被忽略的收益是人工耗时的下降。下面这张瀑布图展示了 PMO 每月在延期数据统计上的工时变化,从原始的手工汇总到最终自动化,中间每一步削减了多少。

延期流程与规范:实施团队任务执行数据分析关键指标

七、一个具体案例:接口依赖导致的联调延期

下面这个案例来自我参与诊断的一个实施项目,企业名和具体系统已做匿名处理,数据为示意数据,用于说明流程和指标如何协同定位问题。

1. 问题是怎么被发现的

项目是给一家制造企业部署供应链协同模块,需要对接对方的 ERP 系统。计划里联调任务排在第十个工作日,预留了三天。到第九天,项目经理在日站会上问了一句"联调准备得怎么样",工程师回答说"还在等对方开放测试接口权限"。

这时候距离联调开始只剩一天,而权限申请是对方 IT 部门走的内部流程,通常需要五到七个工作日。也就是说,这个任务实际上已经延迟了至少五天,但它没有被记录为延期,状态一直是"进行中"。

2. 数据暴露了三个问题

我们把任务的历史记录拉出来,发现了三个典型问题。第一,这个任务进入阻塞状态已经有六天,但阻塞时长没有被记录,因为字段不存在。第二,它的前沿依赖任务"接口权限申请"根本没有被建成独立任务,只在联调任务里写了一句话。第三,项目中同期还有两个任务也在等同一家客户的响应,但被分散在不同项目下,没人看到这是同一个依赖源。

用前面讲的指标口径对照,这里暴露的是阻塞时长缺失、预警提前期为零、外部依赖归因率无法统计三个问题。这三个问题不是执行问题,是流程和字段设计问题。

3. 如果流程和指标到位,会怎么走

  1. 任务进入阻塞状态的第二天,阻塞时长字段自动累计,触发预警规则。
  2. 项目经理在 1 个工作日内确认风险,把它登记进风险清单,而不是等联调日。
  3. 提交延期申请时,原因分类选"外部依赖等待",影响评估标记为关键路径 A 级、涉及客户上线承诺。
  4. 审批流转到 PMO 加交付负责人,同步升级到客户接口人,要求对方给出权限开放的具体日期。
  5. 恢复计划里把联调拆成两段:接口联调前置检查和全量联调,并设置两个检查点。
  6. 复盘时把"第三方依赖未建独立任务"作为改进项,推动所有跨系统依赖在项目启动阶段就建任务并挂接依赖关系。

这六步做完,这个延期不会消失,但它会从"第九天才发现的意外"变成"第二天就知道的风险"。这就是可预测、可解释、可恢复的实际含义。

4. 改进后的效果追踪

这个团队后续做了三件事:把外部依赖强制建任务、把阻塞时长纳入预警、把原因分类改成受控选项。三个月后我回看数据,外部依赖类延期的平均预警提前期从 0.9 天提升到 4.3 天,恢复计划按时达成率从 38% 提升到 67%。

值得注意的是,同期登记在册的延期数量是上升的。这不是变差,而是原来被隐藏的延期被看见了。如果你推行延期治理后登记数量上升,先别慌,看看识别提前期有没有同步改善。

七、一个具体案例:接口依赖导致的联调延期

八、不同情况下的行动建议

延期管理没有一套通吃的方案。我按团队规模和管理约束分了四类情况,给出各自的起手动作。

1. 20,50 人团队:先统一口径,别急着上流程

这个规模的团队,沟通成本低,很多问题靠口头就能解决。硬上一套七环节流程反而会增加负担。建议先做两件事:把"延期"和"计划变更"的定义写清楚,把原始计划日期和当前基线日期两个字段建起来。

指标上只保留三个:任务按期完成率、延期率、延期原因分布。流程上只保留预警、申请、恢复三步。目标是让团队养成"延期要留痕、要写原因"的习惯,而不是追求流程完整。

2. 100 人以上多项目并行:必须做分组对比和依赖管理

这个规模下最大的问题是平均数掩盖问题。整体延期率 8% 看起来还行,但某个交付组可能是 22%。所以指标必须支持按交付组、按客户、按项目类型分组。

另一个重点是依赖管理。多项目并行时,外部依赖和内部资源冲突是最主要的两类延期。建议把跨项目依赖建成独立工作项,并设置统一的依赖台账。PingCode 这类支持多项目视图和私有化部署的平台在这类场景下更合适,特别是涉及 100 人以上组织跨部门协作、需要统一权限和数据的场景。

3. 强合规或私有化要求高的团队:把审批留痕当成第一优先级

金融、政企类项目的延期往往涉及合同条款和交付审计,审批留痕不是可选项。这种情况下,重点要放在申请的完整性、审批链路的可追溯、以及延期对合同里程碑的影响记录上。

指标上建议增加"客户承诺影响数"和"合同里程碑准时率"两个,并单独出报表。工具选型上,私有化部署能力是硬约束,数据不能出内网。

4. 客户合同有延期罚则的场景:提前做影响预警而不是事后解释

如果合同里写了延期罚则,管理动作就要前移。我建议的做法是把合同里程碑单独建一套跟踪视图,设置比内部标准更严格的预警阈值,比如内部预警是提前 3 天,合同里程碑预警提前 10 天。

同时要建立与销售、法务、客户成功团队的联合响应机制。涉及罚则的延期不是交付团队单独能处理的事。提前预警的价值在于还有谈判和补救空间,事后解释基本只能认罚。

八、不同情况下的行动建议

九、不同情况下的取舍

所有管理方案都是取舍的结果。下面四组取舍是我在落地过程中反复遇到的,讲清楚取舍逻辑比给一个标准答案更有用。

1. 流程精度 vs 执行成本

流程环节越多,管理精度越高,但团队的填写和等待成本也越高。我的经验分界线是:如果一次延期申请的总耗时超过 15 分钟,就说明流程偏重了,需要裁剪字段或简化审批。

裁剪的优先级是:先砍非必要字段,再砍审批层级,最后才砍环节。预警和复盘这两个环节不建议砍,因为它们分别对应前置和后置的两个关键价值点。

2. 指标数量 vs 数据可信度

指标越多,看问题越全面,但每个指标的采集质量会下降。与其建 15 个指标但有 5 个数据不准,不如建 6 个每个都可信。我的取舍原则是:凡是不能从系统字段自动采集、需要人工填写的指标,先不要纳入常规看板。

人工填报的指标只能用于抽查和校准,不能作为趋势判断依据。因为一旦人知道这个数据会被看,填写行为就会变形。

3. 考核绑定 vs 预警复盘

这是最需要谨慎的一组取舍。延期率绑定考核短期见效快,但代价是数据失真和瞒报,长期看得不偿失。我的判断是:延期类指标在机制成熟前,一律只用于预警和复盘,不进个人考核。

如果一定要考核,建议考核"延期上报及时性"和"恢复计划达成率",而不是考核延期次数本身。这两个指标鼓励的是诚实和执行力,而不是隐藏问题。

4. 工具化 vs 机制化

工具能解决采集效率和留痕问题,但解决不了责任心和判断力。我见过上了很好的项目管理平台但延期依然失控的团队,也见过用表格管理但运转良好的团队。

真实的取舍是:先机制化,再工具化。机制没跑通之前,工具只是把混乱自动化了。机制跑通之后,工具能把管理成本降低一半以上。两者顺序颠倒,多数情况下要推倒重来。

十、结语:延期管理的成熟度,看的是你敢不敢把真实数字放上桌

回到开头那场复盘会。三个人给出三个延期数字,本质上反映的不是能力差异,而是这套组织从来没有认真定义过"延期"。后来我们做的最重要的一件事,不是上流程、不是买工具,而是花了两周把延期相关的每一个指标口径写成一份字典,并指定了唯一负责人。

那份字典上线三个月后,三个数字第一次对上了。数字本身不难看,甚至比原来更高,但所有人第一次看到了真实的交付状态。这才是所有后续改进的起点。

我在这件事上的独特判断是:延期管理的成熟度,不体现在延期率有多低,而体现在组织敢不敢接受一个更高的真实延期率。敢把真实数字放上桌的组织,才有资格谈流程优化和指标治理。

下一步我会建议你按这个顺序做三件事。第一,用一周时间把"什么算延期"这件事写成两页纸的口径说明,包含任务级、里程碑级、交付级的定义,以及计划变更与执行逾期的区分标准。第二,从现有数据里挑出最近三个月最典型的 20 条延期,按本文给的六类原因做一次归类,看看哪两类占比超过一半,这就是你第一轮治理的重点。第三,选三个指标和一条流程做试点,建议是延期审批时长、恢复计划按时达成率、延期原因可归因率,配上"预警,申请,恢复"三步流程,跑一个季度再看。

不要一上来就铺大摊子。延期管理是长期工程,先让口径统一起来,让数据可信起来,让恢复计划有检查点,剩下的优化才有地基。如果你所在团队正在做类似的治理,欢迎在评论区说说你们的延期口径是怎么定义的,尤其是计划变更这一块,大多数分歧都出在这里。

常见问题解答(FAQ)

1. 任务计划日期被改过之后,还算不算延期?

我最近在整理交付数据,发现同一个项目里,有人把改过日期的任务直接算成按期完成,也有人坚持按最初承诺日期算,两边报表差出十几个百分点,例会上吵得很难看。我自己也说不清哪种才是对的。

先统一口径再算数。建议采用基线日期与当前日期双轨记录:任务创建或进入执行态时锁定一个基线完成日,之后任何日期调整都必须走变更记录并保留原日期。判断时分三层:一是执行逾期,基线日期没动、实际完成晚于基线,这一层才真正计入延期率;

二是计划变更,基线日期被正式调整且留有变更单和审批痕迹,属于变更管理范畴,单独统计变更率,不混进延期率;三是范围变更导致的重排,走完变更流程后重设基线并留痕。落地要求是任何日期改动必须填三样东西:原因分类、影响的下游任务、审批人。

这样报表里延期率的分母是基线任务数、分子是执行逾期任务数,变更类走另一条线单独看。工具层面,某项目管理平台通常支持计划完成日期和基线两个字段,如果只保留一个日期字段,这个口径永远算不清。

2. 实施团队任务执行的关键指标到底该统计哪几个?延期率的公式怎么写?

老板甩给我一句把交付数据分析一下,结果我从某项目管理工具里导出字段,发现能算的指标有二十多个,每个我都想做,做完发现没人看。我就想知道最少要留哪几个,公式怎么定才不至于每次算出来都不一样。

建议先落三个结果指标加三个过程指标,够用且能驱动动作。结果指标:任务按期完成率等于统计周期内按期完成的任务数除以同期应完成任务数,分母含逾期未完成、不含已取消和明确挂起的任务;延期率等于执行逾期任务数除以同期应完成任务数,它与按期完成率是互斥而非互补关系,因为存在跨期未完成的任务;

里程碑准时率等于准时达成的里程碑数除以周期内应达成的里程碑数。过程指标:预警提前期等于延期发生日减去风险首次被记录日,用来衡量预警是否真的提前;延期审批时长等于审批通过时间减去申请提交时间,看中位数比看平均值更能发现卡在哪个节点;阻塞时长等于解除阻塞时间减去进入阻塞时间,并按阻塞类型分组看分布。

口径上必须写清四件事:统计周期建议按周、分母是否含跨期任务、挂起与取消怎么处理、数据取自哪个字段。同一个指标在周报和月报里的定义保持一致,否则前后数据打架,团队很快就不信这个数了。

3. 延期审批流程怎么设计,才不会被团队绕过,也不会慢到没人愿意走?

我们之前搞过一版延期审批,要求任务延期一律走三级审批,结果项目经理嫌慢,直接在工具里把日期改了就完事,流程形同虚设。我不想再设计一版没人用的流程,想知道分级的边界到底在哪。

核心是按影响面分级,而不是按延期天数一刀切。可以设三档:一级是团队内自决,条件是任务不在关键路径、不影响对外里程碑,由项目经理审批并在日报注明原因,时限当天;

二级是PMO审批,触发条件是影响里程碑、影响下游交付物、属于关键路径任务,或单个任务延期超过约定阈值比如三个工作日,需要提交影响评估和恢复计划,时限一个工作日;三级是交付负责人审批并同步客户侧,触发条件是影响合同约定节点或客户验收时间。

同时要给不走审批的路径留出口:凡是日期调整,工具里必须留变更记录,没有变更记录的任务在数据核对时直接判为执行逾期,让绕过流程的成本高于走流程。另外每个节点要有处理时限,超时未处理自动升级并推给上一级,避免卡在某个人手里。

流程文档最好压到一页,把每一档的触发条件、审批人、时限、需提交材料写成一张表,团队记不住复杂的东西。

4. 延期率能不能用来做个人绩效考核?怎么避免团队瞒报?

我们领导第一反应就是把延期率挂到绩效上,谁的延期率高谁扣分。但我担心这么一搞,大家会开始拆任务、改日期、把延期藏起来,最后数据反而更难看。我想拿点依据去说服他,可自己也说不准该用什么替代。

不建议把延期率直接挂个人绩效。延期的归因大多落在外部依赖、需求变更、资源冲突和环境问题上,个人可控比例往往不高,一旦和个人扣分绑定,理性反应就是拆任务、改日期、把延期包装成新任务,数据会失真,团队还会开始争夺不进关键路径的任务。

替代做法是把它作为预警和复盘指标而非奖惩指标:延期率只用来识别哪些项目、哪些环节、哪类原因反复出问题;对个人的考核改用可归因的过程动作,比如风险是否按规范提出、恢复计划是否按时完成、延期申请材料是否完整、复盘结论是否沉淀进知识库。落地节奏上先跑一个季度观察期,用真实数据去说服管理层。

同时配两个防瞒报设计:一是延期数据与变更记录交叉校验,日期改过却没有变更单的自动标红进入核查;二是复盘聚焦系统和依赖,不做个人追责,首次出现的新原因只记录不点评,重复出现的原因才立项改进。这样数据才敢真实上报。

核心关键词

读者评论

吴
吴欣然

口径先行这个观点太真实了,我们团队就是吃了口径不统一的亏,三个人三个延期数,开会先吵半小时定义,根本没空聊怎么解决。

姚
姚远

延期率绑定个人考核那段深有体会,之前搞绩效挂钩后大家疯狂拆任务改日期,报表好看了实际问题全被藏起来,后来改成只做预警复盘,数据反而真实了。

白
白晓彤

识别提前期这个指标确实被低估了,我们项目大部分延期都是计划当天才发现,站会只能确认来不及,根本没有调配资源的窗口,前置跟踪机制比看延期率有用多了。

文章包含AI辅助创作:延期流程与规范:实施团队任务执行数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426330
