完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

去年第三季度,我接手过一个 47 人的实施团队诊断项目。负责人老周跟我说:“明明每个人都在加班,交付还是月月延期,是不是该上一套考核了?”我没有直接回答,而是让他做了件事:把过去 30 天里所有被标记为“已完成”的任务卡拉出来,重新问一遍负责人,这个任务真的做完了吗,有没有验收人签过字?结果 132 张任务卡里,有 61 张没有明确交付物,29 张没有验收标准,17 张连负责人都写的是“团队”。

真正可以判定为闭环完成的,只有 25 张。

这才是问题的真相:实施团队效率低,大多数时候不是员工不努力,而是任务本身没有被定义成一个可执行、可验收、可追踪的对象。你催得越紧,团队就在越模糊的任务上做越多无效动作。制度设计要解决的,是任务的清晰度、优先级、反馈速度和权责归属,而不是把压力往下传。

这篇文章不讲执行力鸡汤,也不做模板大礼包堆砌。我会按“诊断,制度,模板,30 天落地,指标复盘”的顺序,把一套可以在中小规模实施团队里直接落地的制度设计方法完整讲清楚,包括每个模块的判断依据、模板字段、常见坑和我实际项目里看到的真实数据。

一、先给结论:任务执行效率的制度设计,只需要抓 4 个变量

我把过去几年做过的团队效率诊断做了横向对比,发现一个规律:凡是执行效率长期上不去的实施团队,问题几乎都能落到四个变量上。制度设计如果不针对这四个变量,做再多模板都是形式主义。

效率 = 清晰度 × 优先级 × 反馈速度 × 权责匹配。这四个变量是乘法关系,任何一个接近零,整体效率都会塌陷。你只提升优先级(比如天天盯进度),但任务本身没有完成定义,效率依然上不去;你只强调反馈速度(比如要求秒回消息),但权责不清,反馈就变成了甩锅。

1. 清晰度:任务是否被定义成一个可验收的对象

清晰度解决的是一件事:任务在开始之前,能不能被判定为“做完了”。一个任务如果没有交付物、没有验收标准、没有验收人,它就不是任务,而是一个愿望。实施团队尤其容易踩这个坑,因为很多工作看起来“在推进”,但没人能说清推进到什么程度算结束。

我在诊断老周团队时,把任务按清晰度分成三档:A 档有交付物+验收标准+验收人,B 档只有交付物,C 档三者都没有。结果 A 档任务的平均周期是 4.2 天,C 档任务平均挂了两周以上还没关闭。清晰度对周期的影响,比人能力强弱的影响大得多。

2. 优先级:谁有权决定“现在做什么”

实施团队最常见的场景是:销售说客户催得急,项目经理说资源不够,老板又临时插一个“重点客户”。如果没有一个明确的优先级裁决规则,团队就会陷入优先级战争,所有人都在争资源,没人真正在交付。

优先级不是一个排序问题,而是一个权力问题。谁定优先级、依据是什么、插队需要走什么流程,这三件事必须在制度里写清楚,否则“紧急”会通货膨胀,最后所有任务都是 P0。

3. 反馈速度:任务卡在等待里多久

我见过太多团队把效率问题归咎于“做得慢”,但真实时间账本是:一天 8 小时,真正在推进任务的可能只有 3 小时,其余时间都在等回复、等确认、等决策、等资源。等待是执行效率最大的隐形杀手,而它恰恰是制度最容易改善的部分。

4. 权责匹配:卡住的时候,谁有权力拍板

权责不匹配的典型症状是:负责人背锅,但没有决策权;验收人提要求,但不承担交付时间;管理者要结果,但不参与优先级裁决。权责匹配的核心不是追责,而是让每个卡点都有一个明确能拍板的人。

完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

二、背景与真实场景:实施团队为什么特别容易效率塌陷

实施团队和研发团队、销售团队有一个本质区别:它的工作对象是“客户现场”,而不是稳定的内部产品。这意味着任务边界天然模糊、外部依赖多、优先级频繁被客户和销售打断。这三件事叠加,让实施团队比一般团队更依赖制度,而不是更依赖个人英雄主义。

1. 场景一:任务黑洞,任务发出去就没有下文

我诊断过一家做企业软件交付的公司,实施团队 60 多人。负责人给我看他们的任务群,一天能刷 400 多条消息,任务全靠群里口头派。结果是:派下去的任务三天后没人提,派任务的人也忘了自己派过。任务没有统一入口,就等于没有任务,只有情绪。

这类团队最典型的表现是“会开了、任务派了、群里说了”,但没有任何一处能查到某件事现在到底谁在做、做到哪了。制度要做的第一件事,就是把任务从聊天记录里捞出来,放进一个有字段、有状态、有责任人的容器里。

2. 场景二:优先级战争,所有人都在抢同一批人

实施团队的人力是有限的,但需求方是无限的。销售要支持、客户要响应、产品要反馈、老板要重点保障。如果没有优先级裁决机制,最后能拿到资源的不是最重要的任务,而是叫得最响的人。

我见过一个团队,项目经理每周一早上要花两个小时协调“这周谁先做哪个客户”。这两小时看起来是沟通成本,实际上是制度缺失的隐性成本。一年下来,光优先级协调就消耗掉一个全职人力的大半产能。

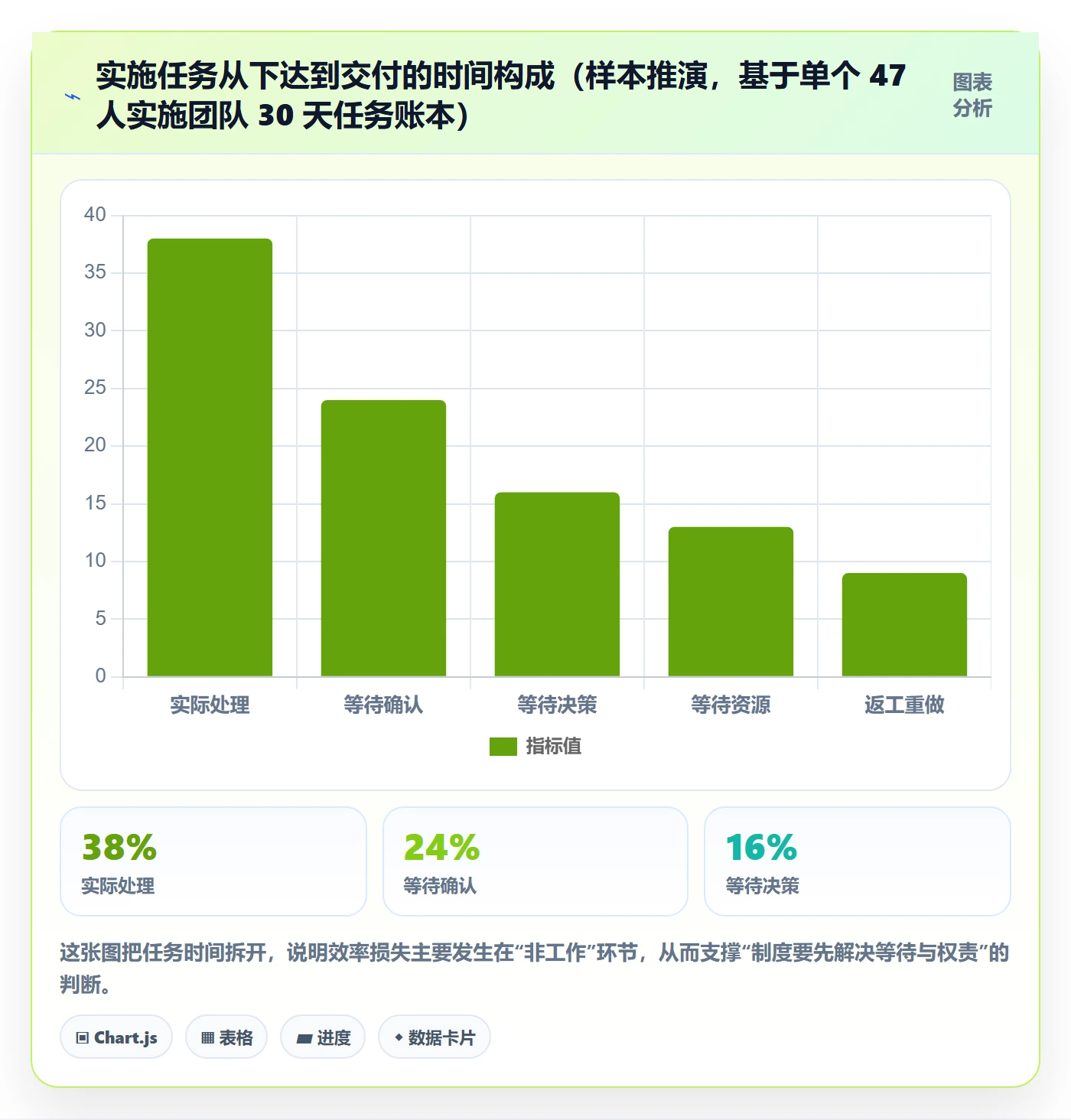

3. 场景三:反馈延迟,任务卡在等确认、等决策、等资源

实施任务很少是纯执行,往往涉及客户确认、内部决策、跨部门配合。任何一个环节没有响应时限,任务就会静默停滞。我统计过一个团队的任务时间账本,任务从开始到交付,真正“被处理”的时间只占 38%,其余 62% 都在等待。

4. 场景四:复盘缺失,同样的坑踩了三个月

很多实施团队不是没有复盘,而是复盘变成了追责会,大家都不敢说真话。结果同样的问题反复出现:客户验收标准没对齐、环境准备不充分、需求变更没记录。没有机制化的复盘,团队的经验就无法沉淀成制度。

完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

三、拆解常见误区:为什么加了考核反而更慢

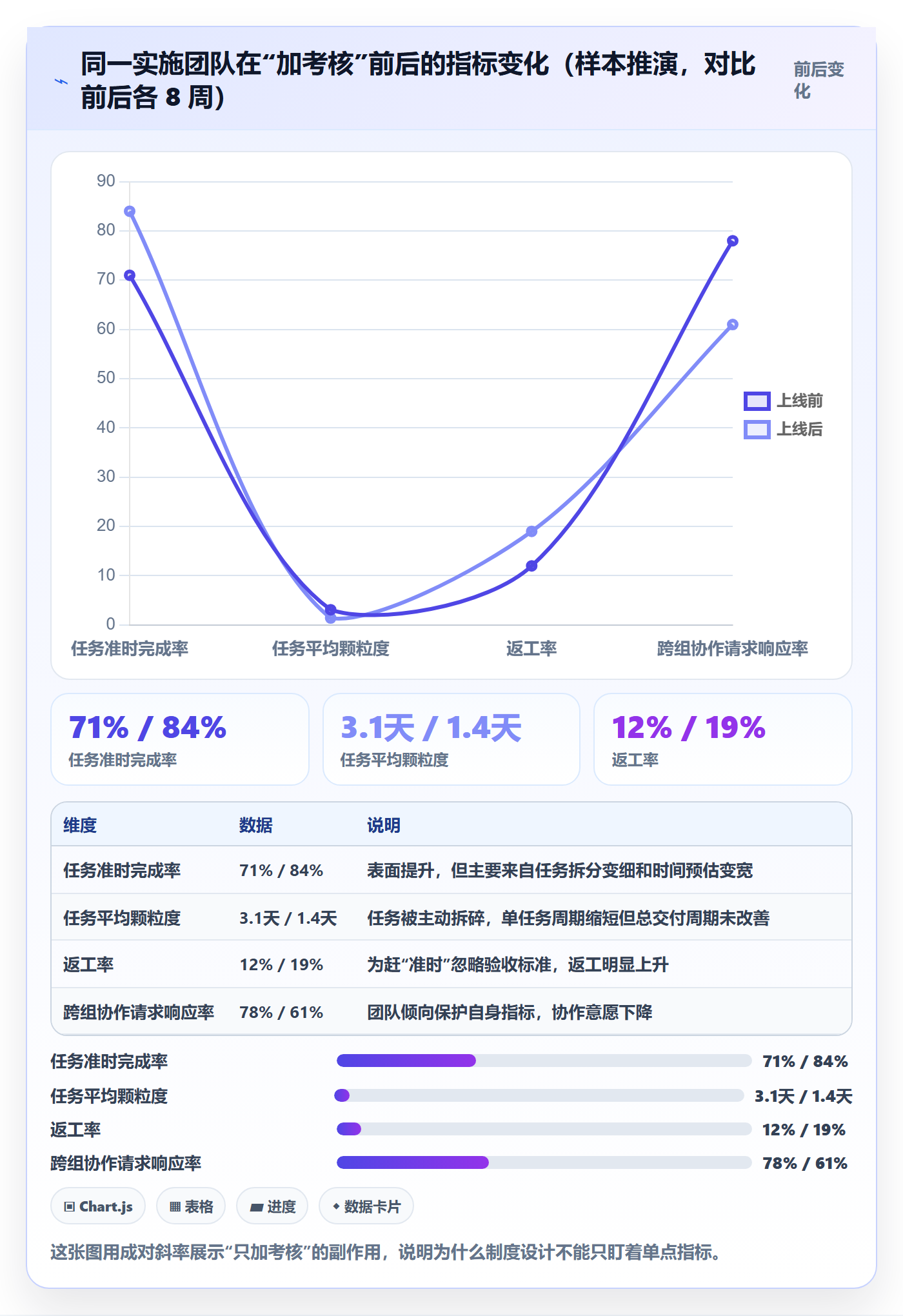

发现效率低之后,很多管理者的第一反应是“上考核”。我在项目里见过太多这样的循环:效率低 → 加考核 → 团队防御性行为 → 效率更低 → 再加考核。考核不是不能做,但它解决的是动机问题,而实施团队的效率问题大多不是动机问题,是结构问题。

1. 误区一:把执行力当态度问题

这是最普遍也最贵的误区。一旦把效率低归因为态度,管理动作就会全部指向“盯、催、压”,而真正的结构性摩擦,比如任务定义不清、优先级混乱、反馈无时限,一个都不会被解决。我诊断的团队里,真正因为态度导致的低效不到 20%,剩下 80% 都是结构问题。

2. 误区二:认为加强考核就能提升效率

考核有一个反噬效应:你考核什么,团队就优化什么,哪怕代价是别的指标变差。如果你只考核“准时完成率”,团队最理性的做法是把任务拆细、把时间报长、把边界模糊的活推出去。表面上准时率上去了,实际交付质量和协作意愿都在下降。

3. 误区三:所有任务都要求日清日结

实施任务有长周期、有外部依赖,“日清日结”只适用于一部分短周期、内部可控的任务。强行对所有任务日清,只会逼团队把任务拆得越来越碎、把状态改得越来越勤,用形式上的更新掩盖实质上的停滞。

4. 误区四:照搬大厂的 OKR 或 KPI

大厂的方法背后是大厂的组织密度、人才结构和数据能力。中小实施团队照搬过来,往往是目标写了一屏、KR 定了一堆、实际执行还是靠微信群。制度要和团队规模、成熟度匹配,不是越先进越好。

5. 误区五:以为上了工具效率就上去了

工具是制度的载体,不是制度本身。没有规则,工具只会让混乱变得更可见、更结构化,但不会自动消失。我见过团队把任务从群里搬到某项目管理平台,结果只是把混乱从聊天记录搬到了看板里,任务照样没人认领、没人关闭。

完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

四、专业判断逻辑:制度要少而硬,先闭环再优化

我在项目里总结出一套制度设计的判断框架,核心是四条原则:少而硬、闭环、分层、可退出。这四条不是理论口号,每一条都对应具体的落地动作。

1. 原则一:少而硬,只设关键规则,但必须执行

制度最大的敌人不是没人设计,而是设计太多、没人执行。我见过一个团队写了 30 页的流程手册,结果新员工看完第一遍就再也不翻。制度的价值不在于完整,而在于被执行。与其设 20 条软规则,不如设 5 条硬规则,每条都有明确的执行人和违规后果。

我的做法是:先列出团队当前最痛的 3-5 个问题,只针对这些问题设规则,其他问题先放着。制度不是一次性建成的,是逐步长出来的。

2. 原则二:闭环,任务从进入到关闭有记录、有反馈、有复盘

闭环意味着任务不能“悄悄消失”。一个没有关闭动作的任务,会以“假在办”的状态长期占用团队注意力。闭环至少要包含四个节点:入口(谁提的、做什么)、执行(谁负责、什么时候要)、验收(谁验收、标准是什么)、复盘(有没有问题、要不要改进)。

3. 原则三:分层,不同任务类型用不同流程

不是所有任务都值得走同一套流程。我的建议是按任务的影响面和不确定性分层:轻任务走轻流程,重任务走重流程。如果所有任务都要填 12 个字段,团队一定会敷衍;如果所有任务都不填字段,混乱又会回来。

任务层级 典型场景 必填字段 审批与验收 建议流程
L1 轻任务 单点咨询、简单配置、临时支持 任务名、负责人、截止时间 负责人自验 轻量看板,随时更新
L2 标准任务 客户模块交付、文档编写、测试执行 加交付物、验收标准、验收人、优先级 验收人确认 标准任务卡,进周计划
L3 重任务 跨部门项目、关键客户上线、复杂变更 加背景、依赖、风险、里程碑、决策人 决策人+验收人双确认 项目制管理,周复盘

4. 原则四:可退出,试点无效就调整,不搞永久形式主义

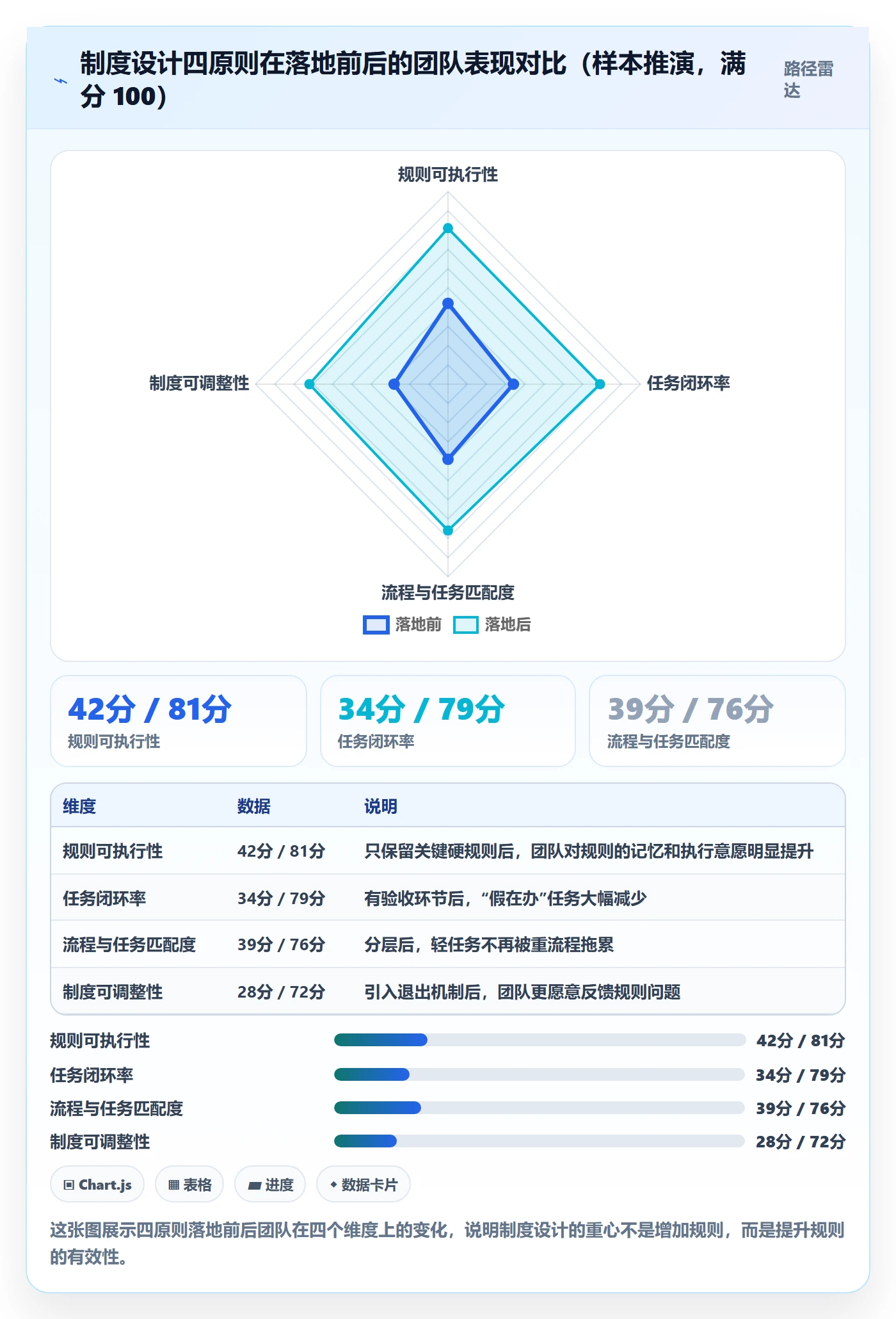

制度设计最容易被忽略的一条原则是:任何制度都要有退出或调整机制。因为环境会变、团队会变、客户会变。如果没有退出机制,一条失效的规则会长期留在流程里,成为团队的隐形负担。我通常会在制度落地时就写明:试点 4 周后评估,如果某条规则没有带来改善,就删掉或重设。

5. 我的核心判断:制度先解决“不做错”,再解决“做得快”

很多管理者一上来就想让团队跑得更快,我的判断恰恰相反:先让团队不做错,再谈做得快。实施团队的返工成本极高,一次验收标准没对齐,可能导致两周工作重来。先把完成定义、验收标准、权责归属这些“不做错”的机制建起来,速度自然会上来。

完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

五、6 个核心制度模块与模板设计

下面这六个模块,是我在多个实施团队里反复验证过的核心结构。每个模块都包含:解决什么问题、制度规则、模板字段、常见错误。你可以按团队情况裁剪,但不建议跳过任何模块。

1. 模块一:任务入口与完成定义

解决的痛点:任务散落在聊天记录里,谁都能派,没人能查。制度规则是“一个任务只有一个入口”,所有需要跨人协作、超过半天工作量的任务,都必须进统一任务池。口头任务不进入任务池,就不算正式任务。

模板字段建议如下:

  1. 任务名称:一句话说清楚要做什么,避免“客户支持”“推进一下”这类模糊表述;
  2. 背景与目标:为什么做这件事,不做会怎样;
  3. 交付物:产出是什么,文档、配置、报告、代码、方案;
  4. 验收标准:满足什么条件算完成,尽量可验证;
  5. 负责人:唯一责任人,不允许写团队;
  6. 协作人:需要谁配合,明确配合内容;
  7. 截止时间:具体日期,不允许写“尽快”;
  8. 优先级:P0-P3,定义见下一模块。

常见错误是字段太多、没人愿意填。我的建议是:L1 任务简填,L2 任务全填,L3 任务加依赖和风险。模板不是越全越好,而是和任务重量匹配。

2. 模块二:优先级与容量管理

解决的痛点:所有人都在抢资源,紧急度通货膨胀。制度规则分三步走:定义优先级、设承诺上限、明确插队规则。

优先级定义可以参考下表,关键是要让团队对“紧急”有共同语言:

优先级 判定标准 响应要求 典型示例
P0 影响客户生产可用,或已造成合同风险 2 小时内响应,当天介入 线上故障、客户停摆
P1 影响关键里程碑,或重要客户明确节点 当天响应,当周排入 关键客户上线、重要验收
P2 常规交付任务,可计划安排 48 小时内响应,按周计划排入 标准模块交付、文档
P3 优化类、沉淀类,可延后 本周内确认,排队处理 流程优化、内部改进

容量管理的关键动作是设置每周承诺任务上限。我不建议一上来就套用某个固定的 WIP 数值,而是先统计团队过去 4 周的实际吞吐量,把承诺量定在实际吞吐量的 80% 左右,留出 20% 应对插队和突发。这样既不会过度承诺,也不会浪费产能。

3. 模块三:执行节奏与会议规则

解决的痛点:会开了一堆,进度还是靠催。制度规则是明确三种节奏的边界:日站会看阻塞、周计划会定优先级、异步更新看进展。

  • 日站会(10-15 分钟):只回答三个问题,昨天推进了什么、今天做什么、有没有阻塞;
  • 周计划会(30-45 分钟):只解决两件事,确认本周承诺、裁决优先级冲突;
  • 异步更新:日常进展走任务卡状态,不要求在群里刷进度。

会议规则的核心不是开不开,而是“会议只解决三类问题:阻塞、优先级、决策”。凡是能异步说清的,一律不进会议。我见过团队把日站会开成汇报会,一个人讲五分钟,十个人就耗掉一小时,这是对团队时间最大的浪费。

4. 模块四:阻塞升级与反馈 SLA

解决的痛点:任务卡在等确认、等决策、等资源,没人知道卡了多久、该找谁。制度规则是给每类阻塞定响应时限和升级路径。

阻塞类型 第一响应人 响应时限 超时升级到
技术方案确认 技术负责人 4 小时 项目经理
客户需求确认 项目经理/客户对接人 1 个工作日 部门负责人
资源与排期冲突 项目经理 1 个工作日 部门负责人/优先级裁决人
权限与环境 运维/IT 支持 4 小时 部门负责人

阻塞模板建议包含:阻塞类型、影响的任务、需要谁决策、最晚反馈时间、升级触发条件。核心不是追责,而是让卡点被看见、被认领。一个卡了两天的阻塞,如果没有升级机制,它只会继续卡着。

5. 模块五:复盘与改进机制

解决的痛点:同样的坑反复踩。制度规则是分两个层次:周复盘看任务流,月复盘看制度本身。

周复盘的问题清单建议是:本周延期任务有哪些、延期的根因是什么、有没有重复出现的问题、下周需要调整什么。月复盘则回答:现有制度里哪些规则没被用上、哪些规则带来了实际改善、要不要新增或删减。

复盘输出必须包含四要素:问题、根因、行动项、负责人和截止时间。没有行动项的复盘等于聊天,不会带来任何改变。

6. 模块六:激励与问责

解决的痛点:干得多不如说得好,认真交付的人没有被看见。制度规则是把激励指向“质量、协作、准时交付”,把问责指向“规则失效、重复问题”,而不是加班时长和表面响应速度。

我的判断是:激励制度要奖励“把复杂任务做闭环”的人,而不是“任务卡数量最多”的人。因为前者创造真实价值,后者只会催生任务灌水。问责同理,针对的是重复犯同一个流程错误,而不是一次不可控的意外。

完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

六、模板包设计思路:字段要少、判断要清、示例要真

网上的模板之所以用不起来,往往不是不够全,而是字段太多、示例太假。我做模板的原则是:能用 5 个字段说清的任务,绝不用 12 个字段。下面给出六类模板的设计思路,重点是每个模板要解决的判断问题,而不是堆字段。

1. 任务卡模板:核心是让“完成”可判定

任务卡模板最关键的不是任务名和负责人,而是交付物 + 验收标准 + 验收人这三项。没有这三项,任务卡就只是一个提醒事项。填写时的常见错误是验收标准写成“做完即可”“客户满意”,这类标准无法判定,必须改成可验证的描述。

一个反例和正例对比:

  • 反例:交付物写“客户上线支持”,验收标准写“客户满意”;
  • 正例:交付物写“上线检查清单 + 首日运行报告”,验收标准写“检查清单全部通过、首日运行无 P0 级问题”,验收人写“项目经理+客户对接人”。

2. 周计划模板:核心是承诺量和优先级

周计划模板要回答两个问题:本周承诺做什么、这些任务加起来是否超出团队产能。我的建议是每人每周承诺任务不超过 5 项,团队整体承诺量不超过过去 4 周平均吞吐的 80%。超出部分排队到下周,不进入本周承诺。

3. 阻塞升级矩阵:核心是让卡点有主

阻塞升级矩阵的价值在于,它把“卡住了怎么办”这件事从依赖个人经验,变成依赖规则。填写时要明确:阻塞类型、影响的任务、需要谁决策、最晚反馈时间。凡是没有明确决策人的阻塞,都会被搁置。

4. 会议纪要模板:核心是决策和行动项

会议纪要最没价值的写法是把每个人说的话都记一遍。有用的纪要只记两件事:做了什么决策、产生了什么行动项。行动项必须有负责人和截止时间,否则会就白开了。

5. 复盘模板:核心是根因和改进行动

复盘模板的重点不是“发生了什么”,而是“为什么发生、下次怎么避免”。我通常要求复盘输出至少一条能落到制度或流程上的改进项,否则这次复盘就只是一次情绪释放。

6. 制度落地检查表:核心是看动作有没有真的发生

检查表用来定期检查制度是否真的在运行,比如:本周任务卡完成定义填写率、阻塞 24 小时内响应率、周计划承诺完成率、复盘行动项关闭率。检查表不是为了考核个人,而是为了识别制度本身哪里失效了。

六、模板包设计思路:字段要少、判断要清、示例要真

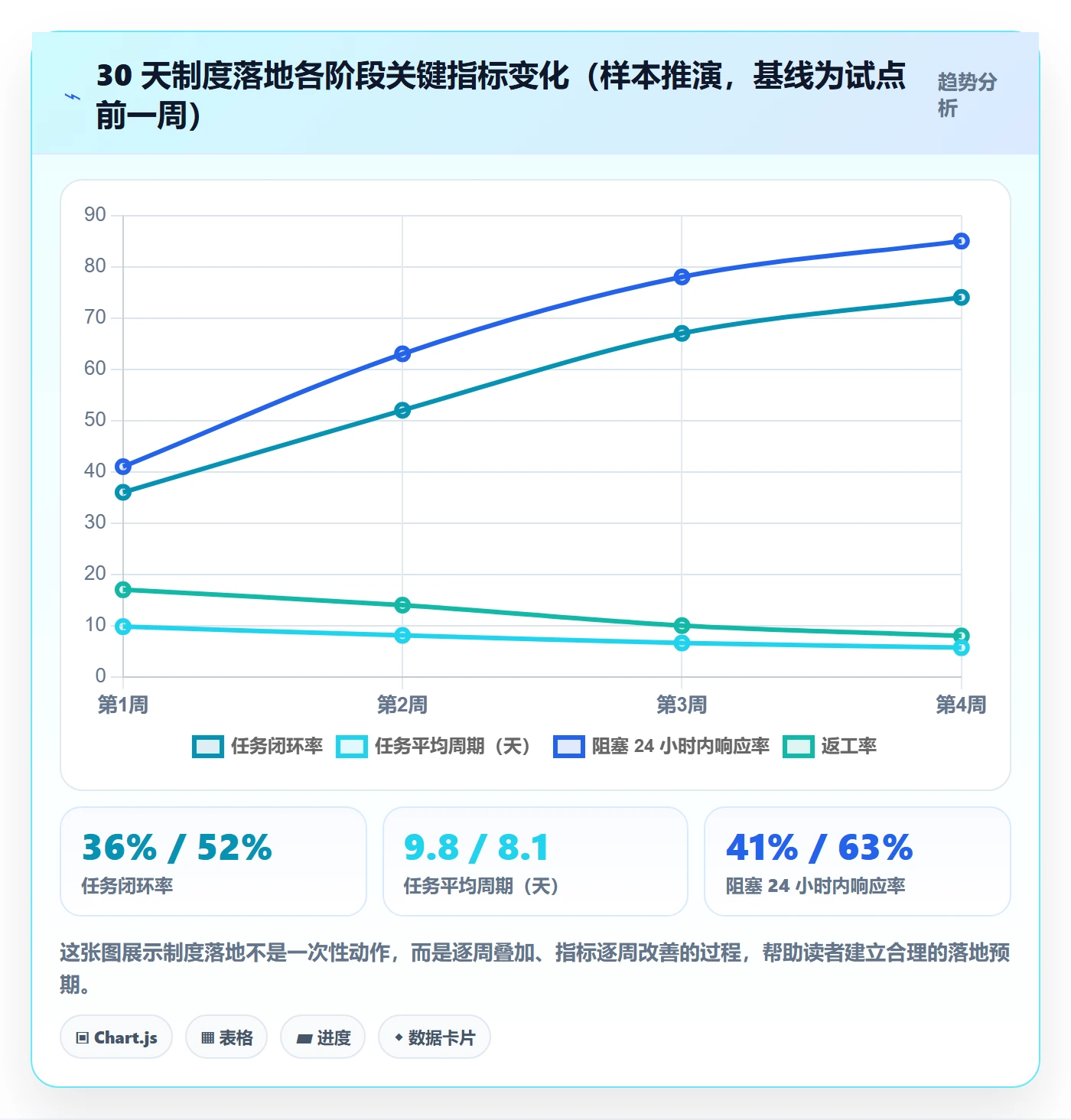

七、30 天落地路线:先试点,再推广

制度落地最忌讳的是“一次性全员推行”。我在项目里更推荐的方式是:先用 30 天完成一轮小范围试点,再决定是否推广。这样既能看到真实效果,也能收集反馈,避免一次失败就彻底否定制度。

1. 第 1 周:诊断与共创,锁定 3-5 个核心问题

第一周不要动制度,先诊断。做法是把过去 30 天的任务拉出来,按清晰度、优先级、反馈时长、权责归属四个维度打分,找出最痛的 3-5 个问题。然后召集核心成员做一次共创,让团队自己说出最想解决什么。

共创的意义在于:制度如果不是团队参与设计的,落地时就没有人为它辩护。管理者单方面推行的制度,遇到阻力时最容易夭折。

2. 第 2 周:选一个小组试点,跑任务卡和升级规则

第二周选一个 8-15 人的小组试点,人数不宜太多,也不宜太少。太多管不过来,太少看不出问题。试点范围建议覆盖完整任务闭环,从任务入口到验收关闭全部跑一遍。

试点期间只跑两个核心动作:任务卡必填完成定义、阻塞必须走升级路径。其他模块先不动,等这两件事跑顺了再叠加。

3. 第 3 周:培训与工具配置,减少字段、保留关键动作

第三周把试点中暴露的问题修一修,再配置工具。工具配置的原则是:让关键动作比不走制度更省事。如果填任务卡比在群里吼一句还麻烦,团队一定不会用。所以字段要少、模板要预填、常用状态要一键切换。

这里需要提醒一点:工具只是载体。像 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台,支持私有化部署和 Jira 平滑迁移,适合流程相对复杂、对数据安全和迁移成本有要求的团队。但如果团队规模小、流程简单,先用轻量工具或表格也能跑起来,不必为了工具而工具。

4. 第 4 周:复盘数据,调整制度,再决定是否推广

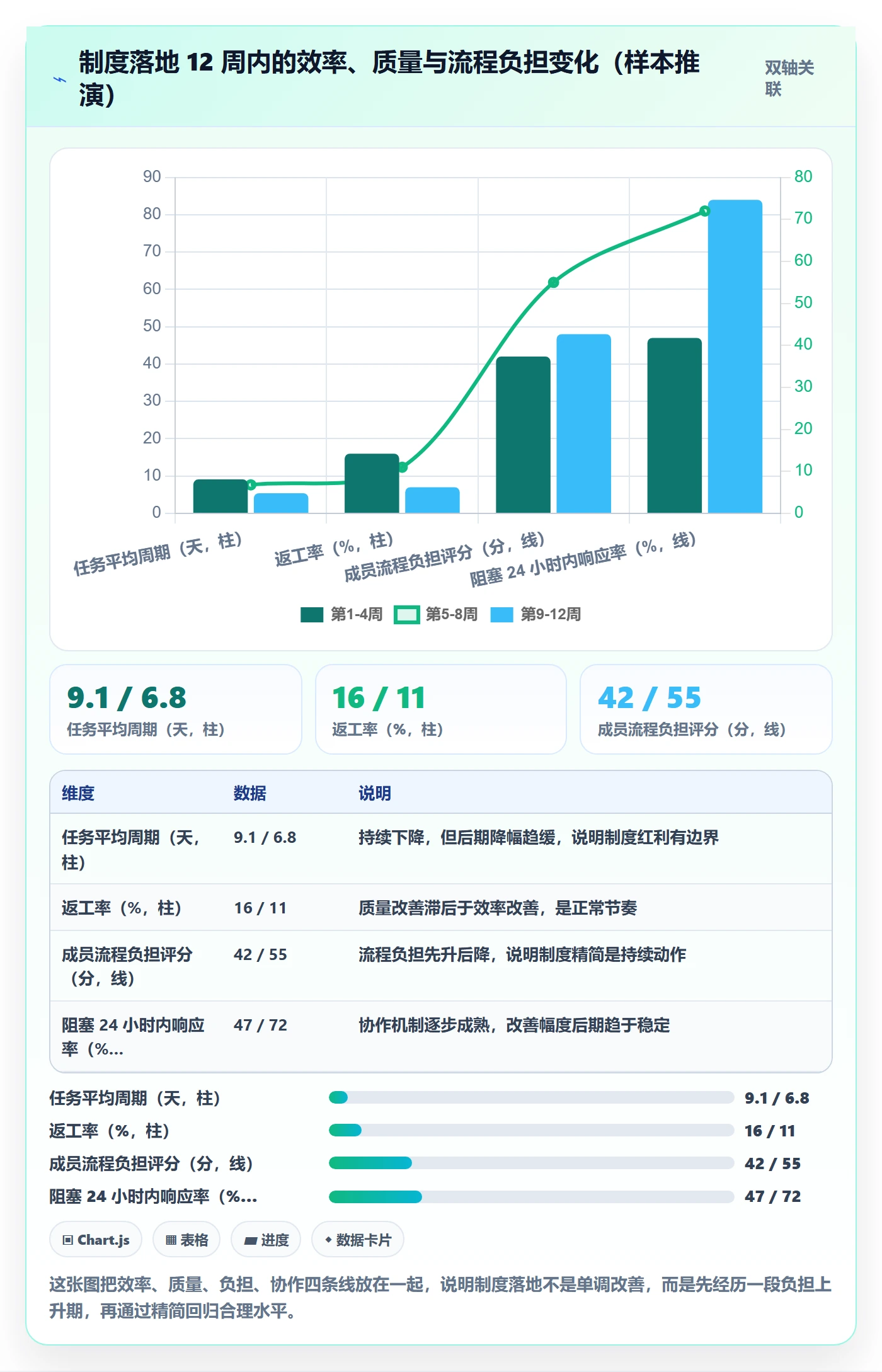

第四周做一次完整的试点复盘,重点看四个数字:任务闭环率、平均周期、阻塞响应时长、返工率。对比试点前的基线,如果改善明显就推广,如果不明显就先调整再试点。不要因为一次试点不理想就否定制度,也不要因为一次试点顺利就盲目全员推广。

5. 推广期的注意点

推广期最容易出问题的是“一放就乱、一收就死”。我的建议是:核心规则统一,执行细节允许各小组微调。比如任务卡必填字段统一,但日站会形式可以各组自定;优先级定义统一,但排期方式可以不同。

完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

八、指标看板与避坑指南

制度落地后没有指标跟进,很容易变成一阵风。但指标怎么设、怎么读,同样有讲究。指标的作用是发现问题,而不是评价个人。一旦指标被用来考核个人,团队一定会开始优化指标本身。

1. 推荐的四组核心指标

  • 效率类:任务平均周期、准时完成率、周承诺完成率;
  • 质量类:返工率、验收一次通过率、重复问题发生率;
  • 协作类:阻塞 24 小时内响应率、跨组请求响应时长;
  • 体验类:任务清晰度评分、会议时长占比、成员流程负担反馈。

这四组指标要成对看。只看效率会牺牲质量,只看质量会拖慢节奏,只看协作会忽略产出,只看体验会脱离业务。四组一起看,才能判断制度是不是真的健康。

2. 指标口径必须提前定义清楚

指标最大的坑是口径不清。比如“准时完成率”,起止时间是从任务创建算还是从排入周计划算?“完成”是负责人自评还是验收人确认?这些不定义清楚,数据就没法比较,讨论就会变成扯皮。

我的建议是:每个指标都写清楚统计范围、起止时间、完成判定方式、数据来源。宁可指标少一点,也要每个都能对齐口径。

3. 常见的五个避坑点

坑点 典型表现 后果 应对方式
制度变考核 用任务卡数据直接打分排名 团队开始刷指标、灌任务 指标只用于发现问题,不直接挂钩奖惩
模板过多 一个任务要填十几个字段 团队敷衍填写,数据失真 按任务分层设最少必填字段
只上工具 买了平台却没有规则 混乱从群里搬到看板里 先定规则,再配工具
忽略管理者 只要求一线填卡,管理者不参与 优先级和决策仍无人拍板 管理者必须参与优先级裁决和复盘
没有退出机制 失效规则长期不删 流程越来越重,团队怨气上升 每季度评估一次规则有效性

4. 我的独特判断:制度的成熟度看“例外处理”

很多文章讲制度设计,讲到规则和模板就结束了。我的经验是:一个制度是否成熟,要看它对例外的处理能力。实施团队每天都会遇到例外,客户临时改需求、环境突然出问题、关键人员请假。如果制度只定义了常规流程,没有例外处理机制,团队遇到例外就会绕开制度走捷径,制度就慢慢失效了。

所以我的建议是:每个核心制度模块都配一条“例外处理规则”,比如优先级插队由谁批、验收标准变更要走什么流程、关键人员缺位时谁临时接替。制度不是把例外消灭,而是让例外有章可循。

完成实操方法:实施团队提升任务执行效率的制度设计方法与模板

九、结语:制度设计的目标是让团队少做无效动作

回到老周那个项目。我们没有给他上考核,而是先做了三件事:给任务补完成定义、给优先级设裁决人、给阻塞设升级路径。四周后,他团队的任务闭环率从 36% 提升到 74%,平均周期从接近 10 天降到 5.7 天。真正起作用的不是压力,而是把任务放进了有规则的系统里。

如果你正在为团队执行效率发愁,我的建议是今天先做三件事:第一,选一个高频任务类型,把它的完成定义和验收人补上;第二,约定一条阻塞升级路径,明确超时找谁;第三,挑一个小组,用 2-4 周做一次试点,用数据说话,再决定是否推广。

提升任务执行效率,从来不是把团队催得更紧,而是用制度减少任务切换、等待、返工和权责不清。你省下的每一次无效动作,都是团队真实产出的增加。

1. 下一步行动清单

  1. 拉出过去 30 天的任务清单,按清晰度打分,找出最模糊的那一类;
  2. 给这一类任务补上交付物、验收标准、验收人三个字段;
  3. 开一次 30 分钟共创会,和团队一起定出 3 条硬规则;
  4. 选一个 8-15 人小组,跑 4 周试点,记录闭环率、周期、阻塞响应时长、返工率四个数字;
  5. 4 周后复盘,留下有效的规则,删掉无用的规则,再决定是否推广。

常见问题解答(FAQ)

1. 团队任务执行效率低,到底该先改制度,还是先买工具?

我之前带一个 12 人交付小组,任务全在群里吼,大家每天都很忙但外部还觉得慢。我当时第一反应是找个项目管理工具把进度管起来,可工具上线两周后,任务照样堆着,没人更新状态。后来我才意识到,问题可能不在工具,而在任务入口和验收规则。

先诊断再定制度,工具最后。具体做法:用一周记录任务从提出到验收的完整链路,标出三类浪费:等待确认、返工、任务切换。我们当时统计 20 个样本任务,发现平均 41% 时间耗在“等回复/等验收”,真正执行不到一半。然后只定三条硬规则:所有任务必须进统一入口并写清交付物和验收人;优先级由单一角色裁决;

阻塞超过 24 小时必须升级。工具只承载这三条,不追求字段全。判断依据:如果任务没有完成定义和唯一负责人,上任何系统都只是把混乱可视化。如果诊断不出主要等待环节,不要先写大而全制度。

2. 任务卡模板到底要写哪些字段,才能减少返工和扯皮?

我们团队以前接需求就一句“把活动页做一下”,设计师、开发、运营理解完全不同。结果上线前一天才发现少了一个报名数据导出,返工到凌晨。我后来复盘,发现不是大家不负责,而是任务本身没有完成定义。

最小可用任务卡只保留 8 个字段:任务名称、背景/目标、交付物、验收标准、验收人、负责人、协作人、截止时间、优先级。关键不是字段多,而是“交付物+验收标准+验收人”必须同时存在。比如不要写“优化注册流程”,要写“交付物:注册页新版原型和 3 个异常状态说明;

验收标准:运营能在测试环境完成手机号注册、验证码错误提示、重复注册拦截;验收人:运营负责人”。我们后来规定,缺少验收人的任务不进入本周承诺,返工率从试点前 3 周平均 28% 降到试点后 3 周 11%。如果任务跨部门,再加一个“依赖方”和“最晚确认时间”。

3. 优先级总打架,怎么设计插队规则和 WIP 限制?

我经历过一个小组,销售说客户急,老板说战略急,运营说活动急,最后每个任务都贴了 P0。大家同时开七八件事,结果没有一件按时完成。我一开始以为是排期不够,后来发现是容量和裁决规则缺失。

先设单一优先级裁决人,再设 WIP 限制和插队代价。做法:优先级只分 P0-P3,P0 必须满足“不做会造成收入/合规/核心用户不可逆损失”,且由裁决人确认;每周承诺任务按团队容量上限,建议试点期每人同时进行中不超过 2 件,团队看板进行中不超过“人数×1.5”,超过就停止拉新任务。

插队规则:新任务要进本周,必须换出一个同等级任务,或明确延后哪个已承诺任务。我们试点 4 周后,任务平均周期从 9.6 天降到 6.8 天,但注意这是 8 人小组、任务颗粒度中等的经验值,不是通用标准。判断依据:如果所有事都紧急,等于没有优先级;插队没有代价,承诺就失效。

4. 制度上线后,怎么用指标验证有效,又不逼团队刷数据?

我们第一次做效率看板时,只考核“准时完成率”,结果有人把大任务拆成很多小任务,每个都准时关闭,但真实交付并没有变快。我还见过为了不让任务逾期,提前把截止时间往后改。后来我明白,指标口径比指标数量更重要。

至少成对看指标,并提前定义口径。推荐组合:准时完成率 + 任务周期时间 + 返工率 + 阻塞时长 + 成员清晰度评分。口径建议:周期时间从任务进入“进行中”到“验收通过”计算,需求变更或取消不计入准时率分母;返工率 = 验收不通过次数 ÷ 验收总次数;阻塞时长 = 从标记阻塞到解除阻塞的累计小时。

频率上,周复盘看任务流,月复盘看制度有效性,不要用单一指标考核个人。我们当时加了一条反作弊规则:任务拆分必须对应可独立验收的交付物,否则不计入完成数;同时每月匿名收集一次“任务清晰度 1-5 分”,低于 3.5 分就优先修任务卡模板,而不是加考核。

判断依据:如果指标只让数据变好、没有让外部交付变快,就是指标设计失败。

核心关键词

读者评论

许
许雨桐

文章用132张任务卡里只有25张真正闭环的数据开篇,很有冲击力。很多实施团队确实不是不努力,而是任务定义太模糊,催得越紧越无效。

韦
韦予安

把效率拆成清晰度、优先级、反馈速度、权责匹配四个乘法变量,比单纯讲执行力更有说服力。尤其是‘等待是最大的隐形杀手’这点,戳中了很多交付团队的真实痛点。

孙
孙宇轩

关于加考核反而更慢的那段很真实。只考核准时率,团队就会拆细任务、报长工期,返工率反而上升。制度设计不能只盯单一指标,否则一定会有防御性行为。

冯
冯一凡

L1/L2/L3分层流程的思路比较实用,不是所有任务都填十几个字段,否则团队肯定敷衍。中小实施团队照搬大厂方法确实容易水土不服。

向
向亦辰

整体方法论偏诊断和原则,落地模板展示得还不够具体。比如验收标准怎么写、优先级裁决流程怎么设,如果能多给一两个字段示例会更容易照着做。

文章包含AI辅助创作:完成实操方法:实施团队提升任务执行效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425979
